无菌吹灌旋生产线现行标准全解析:从GB/T 41124到验收实战指南

作者:本站编辑      2026-07-10 14:54:50     0
无菌吹灌旋生产线现行标准全解析:从GB/T 41124到验收实战指南

一、引言:验收是对项目全链条的一次系统检验

在无菌吹灌旋(BFC)生产线的采购项目中,验收环节往往是矛盾最集中、最容易出现分歧的阶段。投资数千万的产线,没有任何甲方会轻视验收,但实践中仍然频繁出现验收拖延、扯皮甚至项目搁置的情况。

究其原因,问题往往不出在“验收态度”上,而出在“验收的准备及知识面”上。 许多甲方低估了自己在验收前需要完成的准备工作——厂房洁净度是否达标?公用工程是否配套?物料参数是否准确界定?操作团队是否到位?这些看似外围的条件,恰恰是验收能否顺利推进的关键。

另一方面,采购前期的评估不足也是验收冲突的重要诱因。甲方在招标阶段对自身产品需求、产能目标、包材规格的定义不够清晰,或者在技术谈判中对验收标准和责任边界的沟通不够充分,都会在验收阶段集中爆发。

本文旨在为采购方、技术员、企业老板和设备厂家,提供一套完整的无菌线验收知识体系,帮助各方在项目启动之初就对验收的全貌有清晰的认知,从而减少分歧、提高项目交付效率。当各方对标准、方法和责任边界有了共识,验收就不再是博弈,而是对项目成果的共同确认。

二、项目启动:验收的前提是清晰的甲方需求

在讨论任何验收标准之前,必须先回答一个问题:甲方到底要生产什么?

2.1 甲方需求定义清单

需求类别
具体内容
说明
产品定位
生产哪些品类?(酸性/中性/含气/含颗粒)
决定了无菌线的配置等级
产能目标
峰值产能(BPH)、日均产量、年产量
影响设备选型和配套公用工程规模
品质标准
目标市场(国内/出口)、认证要求(BRCGS/FDA/FSSC   22000)
决定验证等级和文档要求
营养与风味保护
对内容物的风味保留率、维生素保留率的要求
影响UHT温度选择和灌装温度设定
灌装精度
容量准确度、液位准确度
按GB/T   41124-2021相关条款执行
包材规格
瓶型(圆/方/异形)、瓶口(PCO1881/38mm)、容量(150ml–1250ml)
影响吹瓶模具和灌装阀设计,以及杀菌液的浓度和时长
预算范围
设备投资总额、运营成本承受力
影响进口/国产选择和技术方案
交付周期
从签约到投产的时间要求
影响项目计划和验收节奏

:如为总包交钥匙工程,还需在后道工序中明确标签(不干胶/套标/热缩)、纸膜包、码垛、自动控制及信息化系统(MES接口、批次追溯)等技术要求,这些将在整体验收中一并考量,本文不作展开。

2.2 物料技术要求

无菌线的验收离不开对物料的准确界定。甲方必须明确提供以下物料参数:

物料参数
要求说明
对验收的影响
pH值
酸性(≤4.6)/中性(>4.6)
决定无菌周期要求(酸性≥72h,低酸性≥48h)
粘度
低粘(如水)/中粘(如果汁)/高粘(如浓缩汁/乳品)
影响灌装阀设计和CIP清洗难度
颗粒含量
是否含果粒/纤维/坚果碎,颗粒最大尺寸
影响灌装阀选型和杀菌方式
热敏性
是否对温度敏感(如NFC果汁/植物蛋白)
影响UHT温度选择和灌装温度设定
泡沫倾向
是否易起泡(如含皂苷的植物蛋白)
影响灌装速度和液位控制

2.3 物料微生物特性的重要性

对物料微生物特性的深入了解,是设计无菌工艺和确定验收标准的前提。甲方应与设备商充分沟通以下信息:

常见污染菌种类:

·嗜热菌(如嗜热脂肪芽孢杆菌 Geobacillus stearothermophilus):常见于乳品、植物蛋白饮料,耐高温,是UHT杀菌和Media Fill测试常用的标准指示菌之一

·嗜冷菌(如荧光假单胞菌 Pseudomonas fluorescens):常见于冷藏储存的原料中,可能在低温下繁殖

·酵母菌与霉菌:常见于果汁、含糖饮料中,耐酸性较强

·乳酸菌:常见于发酵类饮品或未充分杀菌的原料中

·芽孢杆菌(如枯草芽孢杆菌 Bacillus subtilis):广泛存在于原料和环境中,耐热性强

污染来源与途径:

·原料本身携带:乳品原料中的芽孢、果汁原料中的酵母/霉菌

·生产过程中的交叉污染:管道死角、阀门泄漏、CIP不彻底

·环境引入:灌装区洁净度不足、操作人员不规范行为

·包材污染:瓶坯/瓶盖在运输或储存过程中受到污染

杀菌温度与方式的选择逻辑:

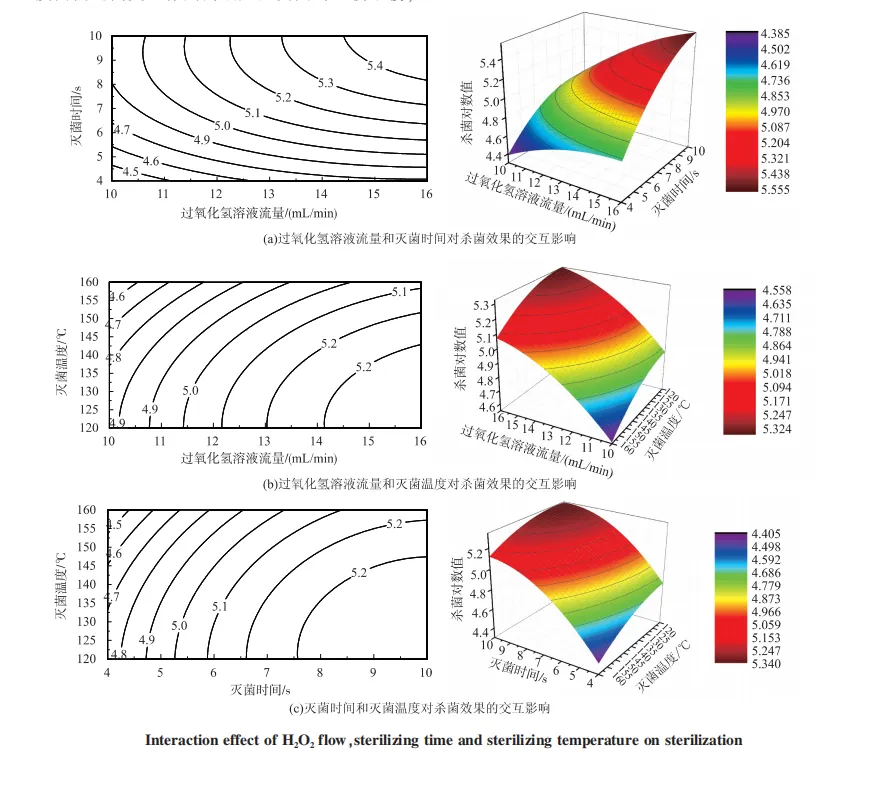

·酸性物料(pH≤4.6):一般采用UHT 95-105℃杀菌,依靠低pH抑制芽孢萌发,可采用相对温和的杀菌条件

·中性物料(pH>4.6):需采用UHT 135-145℃、2-5秒杀菌,确保芽孢被杀灭

·高蛋白/高脂肪物料:需适当延长杀菌时间或提高温度,确保热穿透均匀

·含颗粒物料:需考虑颗粒中心温度的杀菌效果,可能需要更高的温度和更长的保持时间

关键原则:物料微生物特性的准确掌握,直接决定了杀菌工艺的设计和验收标准的设定。甲方应提供原料的微生物检测报告(如芽孢计数、耐热菌计数),作为设备设计和验收的依据之一。

三、核心标准体系:验收的法定依据

3.1 专用标准(直接适用)

标准编号
标准名称
状态

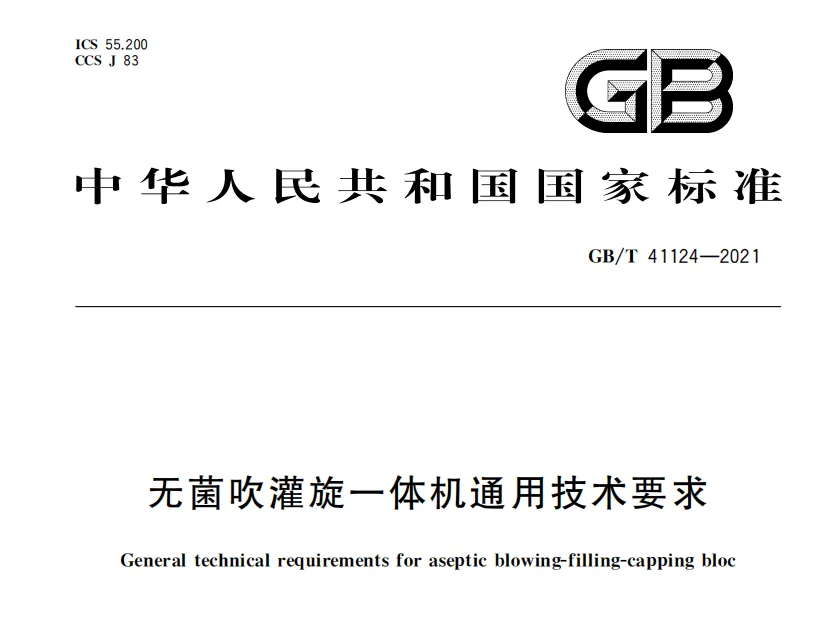

GB/T 41124-2021
《无菌吹灌旋一体机   通用技术要求》
现行(2022-07-01实施)
GB/T 24571-2009
《PET瓶无菌冷灌装生产线》
现行
GB/T 33467-2016
《全自动吹瓶灌装旋盖一体机   通用技术要求》
现行

3.2 团体标准(行业最佳实践)

·T/CLIMA 002-2021《无菌吹灌旋一体机 验收规范》——首次明确了无菌验证的具体指标和方法

·T/CLIMA 003-2021《PET瓶含气无菌吹灌旋一体机》——专门针对碳酸饮料的特殊要求

·T/CFPMA 0020-2021《PET瓶无菌灌装生产线无菌验证规范》——提供了完整的验证流程模板

注意:团体标准在采购合同或技术协议中约定采用后即具契约效力。建议在招标文件中明确要求供应商承诺遵守上述团标。

四、责任划分:甲方做什么,设备商做什么

这是验收环节最容易产生纠纷的地方,必须在合同签订前明确。

4.1 甲方(采购方)的责任范围

责任项
具体内容
对应的标准/要求
厂房与洁净车间
提供符合要求的厂房,灌装区须达到ISO   Class 5(百级)
GB   50073《洁净厂房设计规范》
食品生产许可条件
取得食品生产许可证,建立HACCP体系
GB   14881《食品生产通用卫生规范》
公用工程配套
蒸汽、压缩空气、纯化水、冷却水、电力等
按设备商提供的公用工程条件表施工

明确界限GB 14881、GB 50073等配套标准是甲方在工厂建设阶段需要满足的基础条件,不属于设备商的供货范围。 设备商的义务是在甲方提供合格厂房和公用工程的前提下,交付一条符合GB/T 41124-2021的无菌生产线。

4.2 设备商(供应商)的责任范围

责任项
具体内容
对应的标准/要求
设备设计与制造
按合同约定的技术规格设计制造BFC一体机
GB/T   41124-2021
无菌验证
执行培养基灌装挑战试验,证明无菌保障能力
T/CLIMA   002-2021
安装调试
在甲方现场完成设备安装、调试、联动试车
按双方确认的安装计划
培训
对甲方操作和维护人员进行不少于4周的培训
培训计划作为合同附件
技术文件交付
提供设备图纸、操作手册、维护手册、验证报告
合同约定的文件清单

4.3 第三方机构的角色

无菌验证建议聘请具备CMA/CNAS资质的第三方检测机构(如SGS、TÜV、CTI华测检测、Intertek等)进行独立见证并出具报告。第三方的作用是:

·见证培养基灌装测试全过程

·独立检测环境微生物

·出具具法律效力的验证报告(用于BRCGS/FDA审计)

·在甲乙双方对验证结果有争议时提供公正判断

五、无菌线的技术水平:结构、材质、制造与管理的四位一体

无菌线的技术水平和质量,不是单一的参数可以衡量的,而是由以下四个层面共同决定:

5.1 结构设计与工作原理

好的无菌线,首先来自于优秀的结构设计和工作原理:

·无菌区的隔离设计:正压保持、气锁过渡、动态密封技术

·杀菌方式的合理性:HO干法 vs PAA湿法的选择依据

·CIP/SIP系统设计:清洗覆盖率、死角消除、湍流保障

·灌装阀的设计:无滴漏、易清洗、无菌屏障

·输送系统的设计:平稳过渡、减少摩擦、避免二次污染

核心观点:结构设计决定了无菌线的先天基因。一个设计不良的机器,再好的操作也无法弥补。

5.2 材质与关键部件的选择

材质选择直接决定了无菌线的耐用性、卫生性和运行稳定性:

部件类别
推荐材质/品牌
对无菌线水平的影响
与物料接触的金属材料
304/316L不锈钢,表面粗糙度Ra≤0.8μm
耐腐蚀、易清洗、不产生铁腥味
密封件
EPDM(三元乙丙橡胶)/FKM(氟橡胶),符合FDA/USP   Class VI
耐高温、耐酸碱、不析出异物
传动配件
伺服电机(如西门子/施耐德/汇川)、精密减速机(SEW/国茂/杰牌/三凯)
换型精度高、运行平稳、能耗低
传感器
液位传感器、压力传感器、温度传感器、无菌雾化环境动态测试传感器(如Endress+Hauser/威卡/泰林)
灌装精度、无菌环境监控、雾化效果验证的可靠性
电气元件
PLC(西门子/三菱/罗克韦尔)、变频器、低压电器
控制系统的稳定性和可扩展性

关键原则:好的设计需要用好的材料和部件来实现。一台无菌线如果使用了劣质的密封件或不锈钢,即使设计再先进,也无法保证长期稳定的无菌生产。

5.3 工业制造体系

好的设计还需要先进的制造设备来保障。高精度零部件的加工依赖于:

·五轴加工中心:用于复杂模具和阀体的高精度加工

·龙门铣/大型数控铣床:用于机架和大型结构件的精密加工

·激光切割/焊接设备:用于钣金件的精确成型和无缝焊接

·外形及理化测试仪:用于零部件的尺寸检测和材质分析

生产过程检测应包括:焊接质量(氩弧焊/轨道焊)、表面粗糙度(Ra≤0.8μm)、加工零件的精密度、装配精度。此外,还需具备完善的质量管理体系(如ISO 9001认证)和出厂检测流程。

5.4 管理与执行团队

再好的设备也需要人来操作和维护:

·设备商团队:项目管理能力、安装调试经验、售后服务响应速度

·甲方团队:操作人员的微生物学基础知识、维护人员的机械电气技能、管理层的质量意识

·培训与交接:完整的培训计划、操作SOP、应急预案演练

一句话总结:无菌线的水平 = 结构设计 × 材质选择 × 制造质量 × 团队能力。四者缺一不可。

六、验收办法:怎么做才算通过?

6.1 验收的四个维度

一次完整的无菌验证,必须覆盖以下四个维度:

1.物料无菌验证:确认UHT杀菌后的物料达到商业无菌要求

2.包材无菌验证:确认瓶坯和瓶盖经过杀菌后达到要求的杀菌效率

3.环境无菌验证:确认灌装区洁净度达到ISO Class 5(百级)要求

4.设备无菌验证:确认CIP/SIP系统能够维持设备内部无菌状态

6.2 验收关键指标概述

验证项目
合格标准
简要说明
商业无菌保证水平(SAL)
≤10⁻⁶
使用耐热芽孢杆菌类标准指示菌进行挑战性试验,多次重复验证
连续无菌运行时长(中性产品)
≥72小时(合格);≥120小时(优秀)
连续运行期间定期取样检测
连续无菌运行时长(酸性产品)
≥72小时
同上
H₂O₂残留量
≤0.5   mg/L
按GB   5009.226方法检测
灌装区洁净度
ISO   Class 5(百级)
按GB/T   16292/16293/16294检测

注:由于物料类别及使用场景差别较大,具体的验收指标以双方的约定为准。

6.3 培养基灌装测试(Media Fill Test)基本原则

培养基灌装测试是无菌验证中最具说服力的方法,其核心原则包括:

·模拟实际生产:使用促生长培养基代替产品,模拟正常生产全过程(含换型、中断等操作)

·覆盖无菌周期:在无菌运行周期的起始、中间、末尾三个阶段分别取样

·足够样本量:每次取样的瓶数应足以统计学上证明染菌率低于设定的合格标准

·培养与观察:灌装后的样品在适宜温度下培养足够天数,逐瓶检查微生物生长情况

·合格判定:染菌率须低于约定的阈值(通常为1/10,000或更低)

具体的取样数量、时间间隔和培养条件,应根据设备产能、产品类型及合同约定的标准(如GB/T 41124-2021、T/CLIMA 002-2021)在验证方案中详细规定。

6.4 结果范围与超出解决方案

情形
处理方案
全部合格
签署验收合格证书,进入质保期
部分指标未达标(非红线项)
双方协商整改期限,整改后复验
无菌验证失败(染菌率超标)
红线项:设备商必须查明原因并整改,重新执行完整的Media     Fill Test,费用由设备商承担
产能未达标
按合同约定的违约金条款执行,或协商降级验收
H₂O₂残留超标
红线项:设备商必须优化杀菌工艺,直至达标
洁净度不达标(甲方厂房问题)
甲方负责整改厂房,设备商配合复测

6.5 不可逾越的红线

以下条款为一票否决项,任何一项不达标,甲方有权拒绝验收:

红线项
标准要求
原因
商业无菌保证水平(SAL)
≤10⁻⁶
食品安全底线
产品染菌率
≤1/10,000(或合同约定值)
无菌线存在的根本目的
H₂O₂残留
≤0.5   mg/L
食品安全与法规要求
灌装区洁净度
ISO   Class 5
无菌环境的基础保障

七、外围配套条件的验收衔接

无菌线的验收不能孤立地进行,必须与外围配套条件有效衔接:

7.1 包装材料要求

甲方需在验收前确认以下包材参数,并提供给设备商作为调试依据:

包材参数
要求说明
验收关联项
瓶型与尺寸
圆瓶/方瓶/异形瓶,高度/直径/壁厚
影响吹瓶模具、输送系统、贴标机
瓶口规格
PCO1881   / 38mm双头螺纹 / 其他
影响灌装阀、旋盖头、密封性
容量范围
150ml–1250ml(或更大)
影响灌装量设定和换型件
瓶盖类型
PCO1881   / 38mm双头螺纹 / 密封垫 / 其他
影响旋盖扭矩设定和密封性
标签与后包
贴标方式(不干胶/套标/热缩)、包装形式(膜包/纸箱/塑箱)
影响后道设备选型和布局

7.2 环境要求

环境参数
要求
责任方
灌装区洁净度
ISO   Class 5(百级)
甲方负责厂房建设
洁净区压差
与非洁净区≥10   Pa
甲方负责HVAC系统
温湿度
按产品工艺要求(通常20-25℃,RH≤60%)
甲方负责空调系统
照明
符合食品工厂照明标准
甲方负责
排水
地面坡度、排水沟设计
甲方负责

7.3 其他配套设施

配套项
要求
责任方
蒸汽供应
压力、流量、纯度满足UHT和CIP需求
双方协商
压缩空气
无油、干燥、压力稳定
双方协商
电力供应
电压、频率、容量、稳定性
甲方负责
自来水
水质符合工艺要求
甲方负责
冷却水
温度符合工艺要求
双方协商
纯净水
水质符合工艺要求
设备商负责
CIP站
清洗剂储罐、加热、输送系统
设备商负责
环保设施
废气/废水等处理
双方协商

八、双方情况变动的处理机制

在项目执行过程中,双方情况可能发生变化,需要预先约定处理机制:

8.1 甲方需求变更

变更情形
处理方案
产品配方调整(如pH从酸性变中性)
需重新评估无菌验证方案,可能产生额外验证费用
产能需求增加
评估设备余量,如需改造则另签协议
包材规格变更(如瓶口/容量改变)
换型件费用由甲方承担
交付周期提前
评估可行性,可能产生加急费用

8.2 设备商情况变更

变更情形
处理方案
关键技术参数无法达标
甲方有权要求降价验收或解除合同
交付延期
按合同约定的延期违约金条款执行
核心部件供应商变更
需提前书面通知甲方并获得同意

8.3 不可抗力

因自然灾害、政策变化、疫情等不可抗力因素导致的项目延误,双方应友好协商,合理顺延工期,不视为违约。

九、给采购方的行动清单

1.立项阶段:完成《产品与工艺需求说明书》,明确物料参数(含微生物指标)、产能目标、包材规格

2.招标阶段:在技术标书中明确列出所有适用的标准编号(GB/T 41124-2021 + T/CLIMA 002-2021 + 配套标准)

3.预验收(Factory Acceptance Test, FAT):在设备发货前,甲方应派员到设备商工厂进行预验收,对生产过程中的部分环节进行抽检,确认设备外观、主要功能及附带资料是否完备

4.合同阶段:将“通过GB/T 41124-2021无菌验证”列为付款条件之一,明确红线项和处理机制

5.安装阶段:要求供应商提供完整的无菌验证方案和时间表,甲方同步完成厂房和公用工程建设

6.验收阶段:聘请第三方检测机构进行独立见证,出具正式报告;若甲方对无菌线技术不熟悉,聘请专业的咨询公司或技术顾问协助验收是有必要的

7.投产后:建立定期的无菌环境监测制度(每月一次浮游菌/沉降菌检测),每半年进行一次全面的无菌验证复核

十、结语

无菌吹灌旋生产线的验收,不是设备商一家的独角戏,而是甲方、设备商、第三方机构三方协同的系统工程。只有各方清晰自己的责任边界,严格按照标准执行,才能在验收环节交出满意的答卷。

本文为《无菌吹灌旋(BFC)技术深度三部曲》第二篇。

·上一篇:技术路线篇——回答了“为什么选无菌冷灌装”

·本篇:标准与验收篇——回答了“怎么验收?谁负责什么?标准是什么?”

·下一篇:投资决策篇——将回答“多少钱?怎么选供应商?如何避坑?”

敬请关注。

本文由FoodTechX技术研究中心出品,转载请联系授权。

数据及观点来源:企业官网公开技术资料、行业期刊论文、线下设备制造商及终端用户访谈。文中数据或观点如有疑问,欢迎通过 support@foodtechx.com联系编辑部交流核实。
