“决战一百天、实现全年红”——市临空建投集团第三轮百日攻坚行动已全面启动,集团上下掀起大干快上、实干攻坚的行动热潮。现推出专栏报道,通过一线视角记录各项目团队冲刺全年目标任务的奋进热情。本期为杭州大会展中心110kV输变电工程团队攻坚纪实。
110kV输变电工程是杭州大会展中心项目重要配套之一,分为本体和外线两个部分,是杭州大会展中心运营投用的“生命线”,建成后将为杭州大会展中心一期、二期提供专业供电保障。

110kV专变本体工程项目于8月1日正式开工

杭州大会展中心110kV专变外线
(仓北变—港城大道)
6月26日正式开工

作为杭州大会展中心最重要的配套之一,110kV输变电工程如同一道必答的“压轴题”,难点重重:
设计技术工艺难:项目为杭州首宗大型地下专变工程,未有可参考的先例,项目本体设置在地下,对于原有消防设置、结构形势及设备运维都构成巨大挑战,设计施工的工艺极其复杂艰难。
沟通对接难:项目两路外线总长约30km,分布于萧山、钱塘两大区,涉及4个街道、14个村社、杭绍甬高速杭绍段项目、头蓬快速路一期项目等,协调主体众多,情况复杂,涉及补偿、设计、施工等方面,沟通任务异常艰巨。
推进审批难:110kV会展专变的两个电源点涉及跨区审批,外线距离之长,跨区域范围之广、涉及权属单位之多,目前在杭州没有审批运行案例。

杭州大会展中心110kV输变电工程团队是一支由前期报批、规划设计、工程推进条线的精兵强将组成的攻坚战队,锚定目标,倒排计划、挂图作战,团队知难不畏难,辛苦不言苦,划分任务条线组成攻坚分队,以“不能耽误1分钟”的紧迫感投入战斗,推进立项、设计规划、现场踏勘、对接协调多线并行,紧张有序高效开展各项工作。

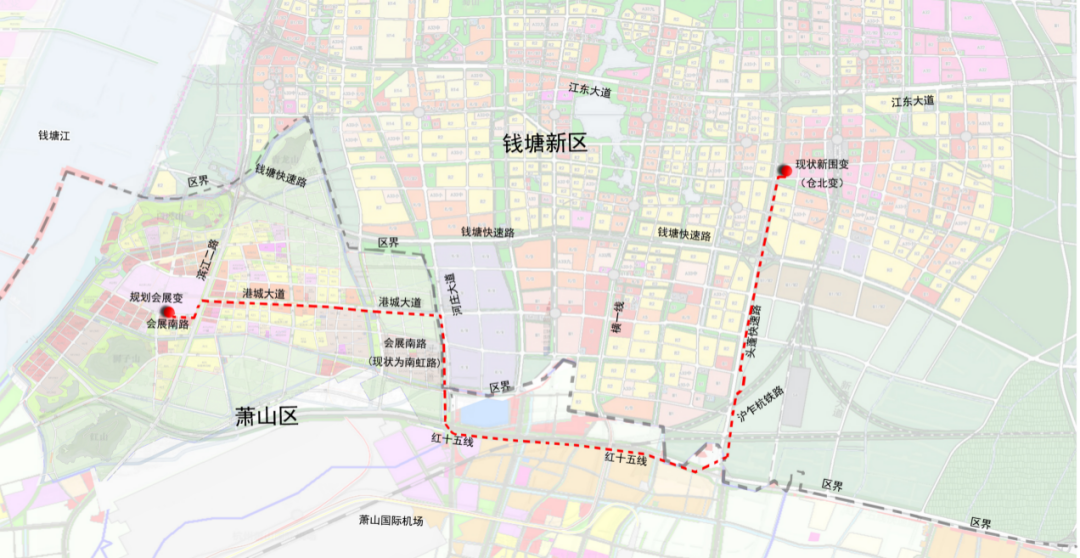

项目规划公示图

110kV输变电工程跨区范围广,审批程序更不相同,要想如期立项开工,必须先把审批“跑通”。面对区域不同的审批程序,团队提前开展项目核准报告分析编制,及时跟进设计方案进度及选址确认。

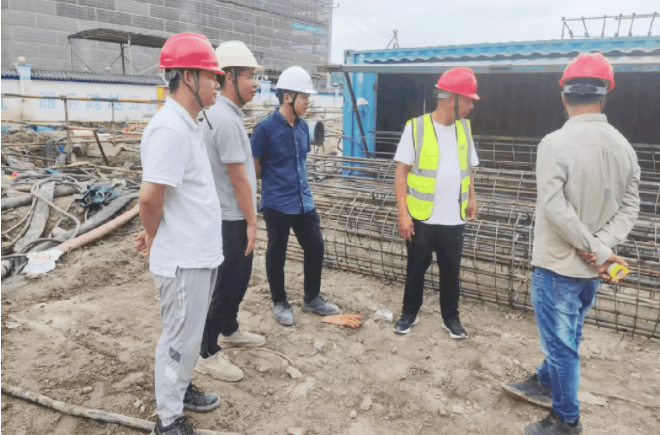

项目部推进会
团队提前组件上报审批部门,采用“人盯人,日逐日”的方式,督促审批办开展已报资料审核,待各相关职能部门完成选址意见及接入系统方案确认的同时,第一时间补充审批材料,完成核准立项批复及项目赋码许可。在各方的全力配合下,每段立项最多10天完成,最短一周完成,大力保障后续各段分项的顺利招标及施工落实,为项目攻坚目标保驾护航。

110kV输变电工程采用双回路供电模式,外围设置两个供电电源点,平均单个电源点到会展专变的路径距离长达15公里,中途涉及的土地性质不一,涉及的在建项目主体多,且项目跨萧山、钱塘两区,推进过程比较复杂。

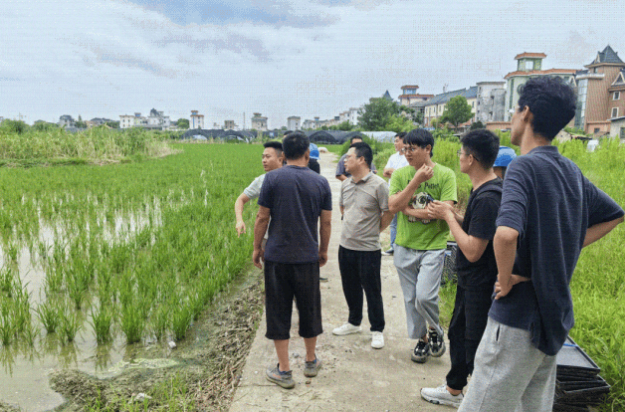

现场踏勘协调

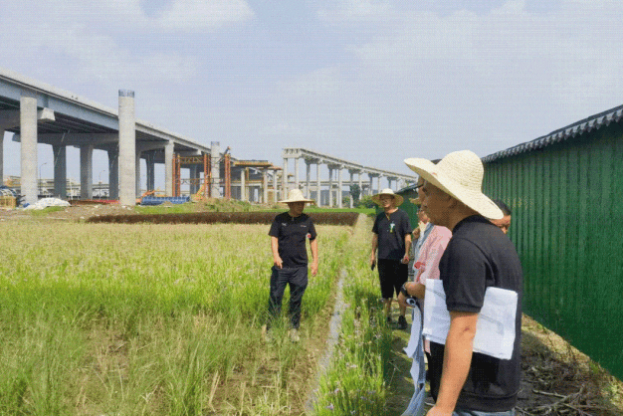

现场踏勘协调

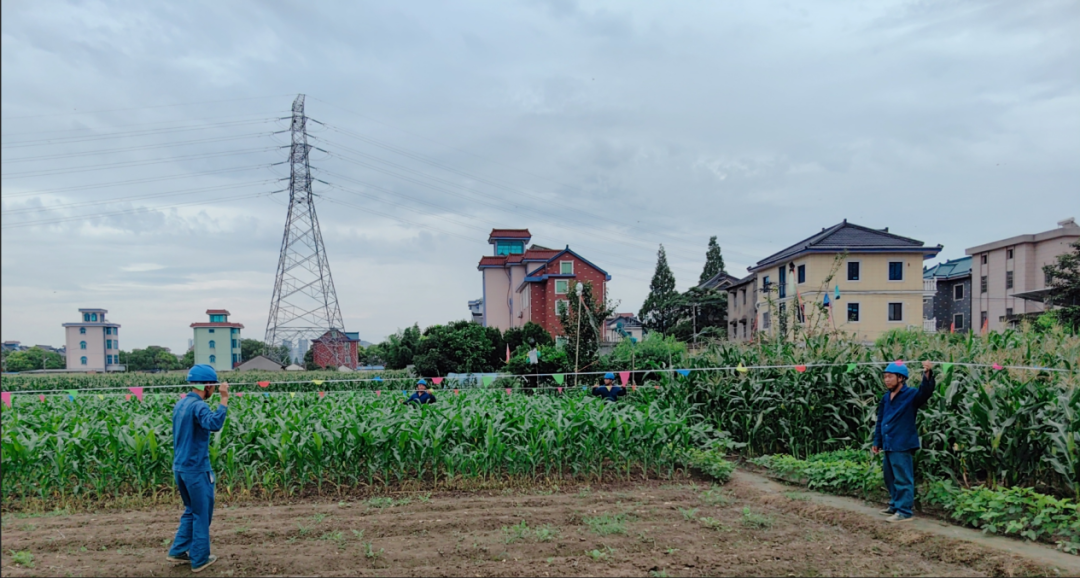

在选址论证启动后,团队多次进行实地踏勘,与20多个职能部门及建设主体积极对接协调,并根据各方意见进行多轮路径优化修改,最终顺利完成区政府批复工作,明确区段线路路径,为项目顺利开工建设打下了坚实基础。

110kV输变电工程为地下变,设计要考虑的要素诸多,包括原有消防设置、结构形式、设备运维等,必须考虑得细之又细。团队协同国网供电公司、省电力院专家于各阶段多级评审供电接入方案及设计,专业保证图纸质量。

外部施工单位协调
针对专变设计各节点排出严谨计划,团队协调市电力设计院、土建设计院、机电设计院等设计方及各条线审核方在同一时间段内,并行处理各项工作,接入系统、初设及施工图设计全线同时开展,审核审批工作容缺先行,有效保障出图进度。

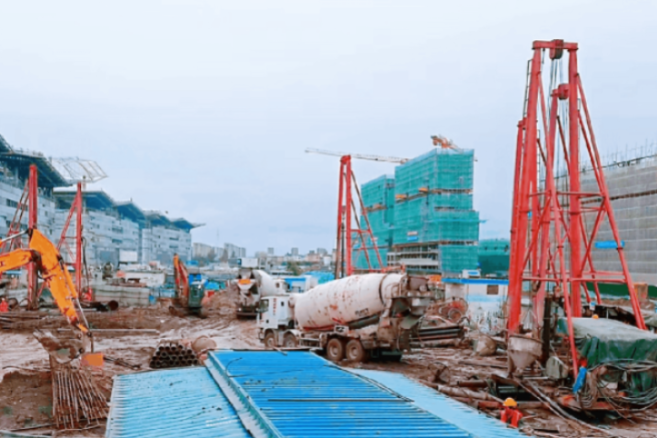

实地查看深基坑

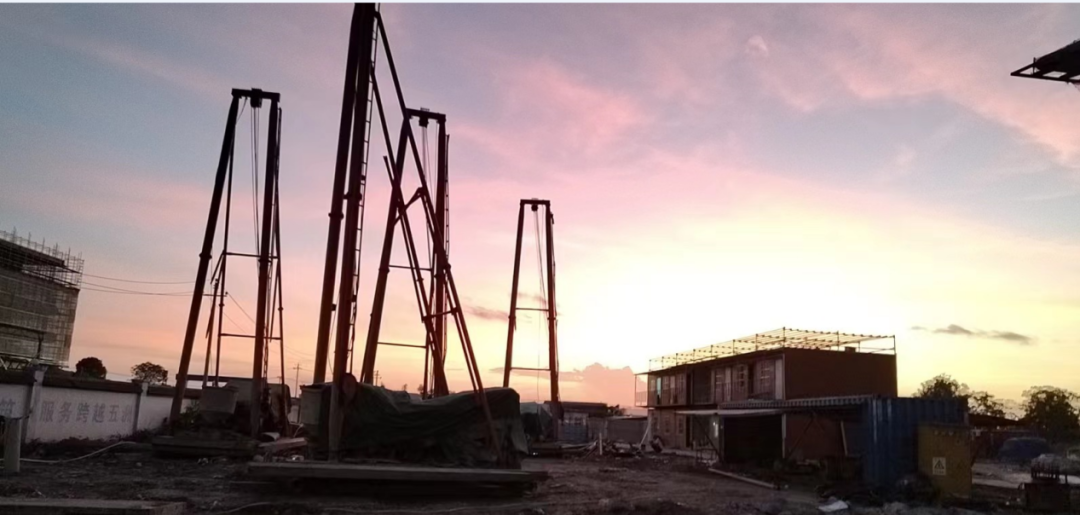

地面打桩现场
在一趟又一趟的现场踏勘,一次又一次的沟通协调,一遍又一遍的反复论证,一轮又一轮的推进会议,团队前期所有的努力与汗水,得到了最好的回报。

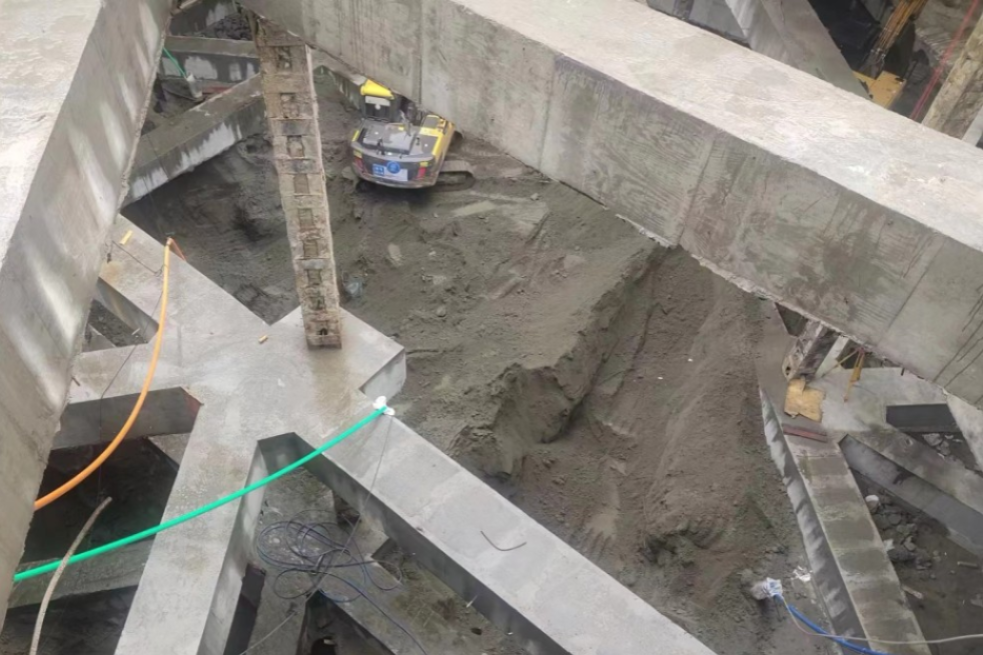

110kV输变电工程本体建设现场
(摄于11月10日)
2023年8月1日,110kV输变电工程本体取得施工许可证,当天即开工。几个月来,现场平均每天达70多名桩基工人施工作业,8台桩基日夜运转,全速开启“五加二”、“白加黑”模式,全天24小时加快推进。现场建设每天如火如荼,混凝土工程车进出接连不断,同时工程资料准备也高速度运作。现场于9月20日前已完成全部132根围护桩和145根工程桩;9月底完成深基坑专项施工方案的论证,并开始现场开挖,超预期完成计划进度。
截至目前,本体部分完成围护桩、工程桩及第二道支撑梁,完成第三道支撑梁浇筑,正在加快推进开挖工作;外线部分仓北段完成土建20%,同时完成义蓬及靖江12个村社的借地工作,全线实现全面开工。
END
