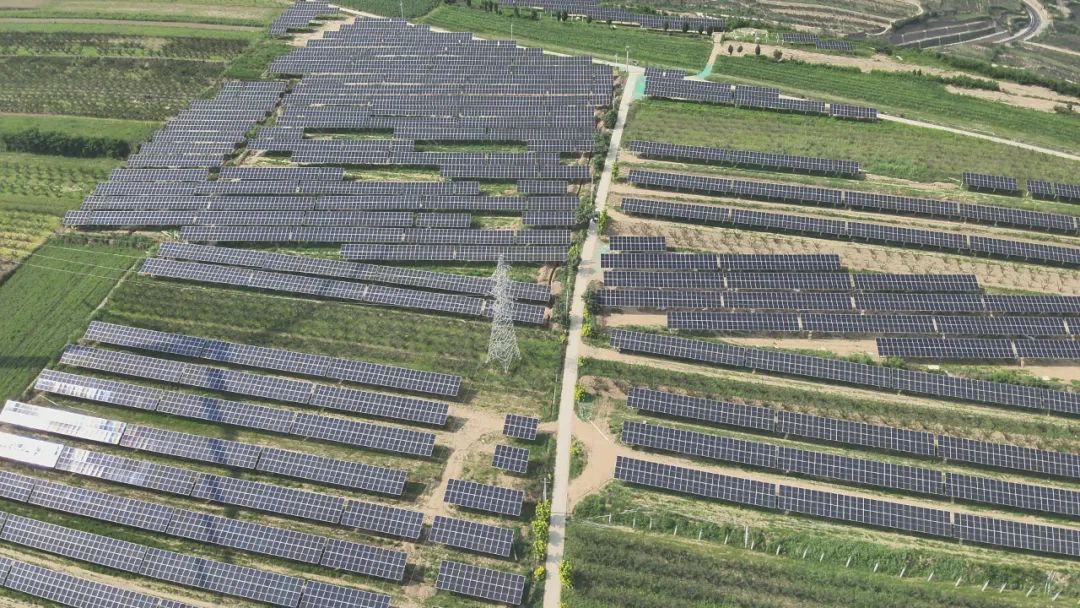

9月23日,公司潼关代字营200MW农光互补光伏项目全容量投产,成为公司首个实现全容量投产的光伏发电项目。
该项目共设计81个发电单元,选用双面单晶硅组件44万余片,以8条35KV集电线路接入升压站,全长24km,共132基铁塔,其中有3条线路分别钻越“陇海线”铁路及跨越310国道。场址内建设一座110kV升压站,安装2台100MVA主变,以1回110kV线路接入国网330kV潼关变,送出线路全长14km。年平均发电量3亿度,可节约标准煤9.3万吨,减排二氧化碳25.6万吨,二氧化硫49吨,氮氧化物55吨。

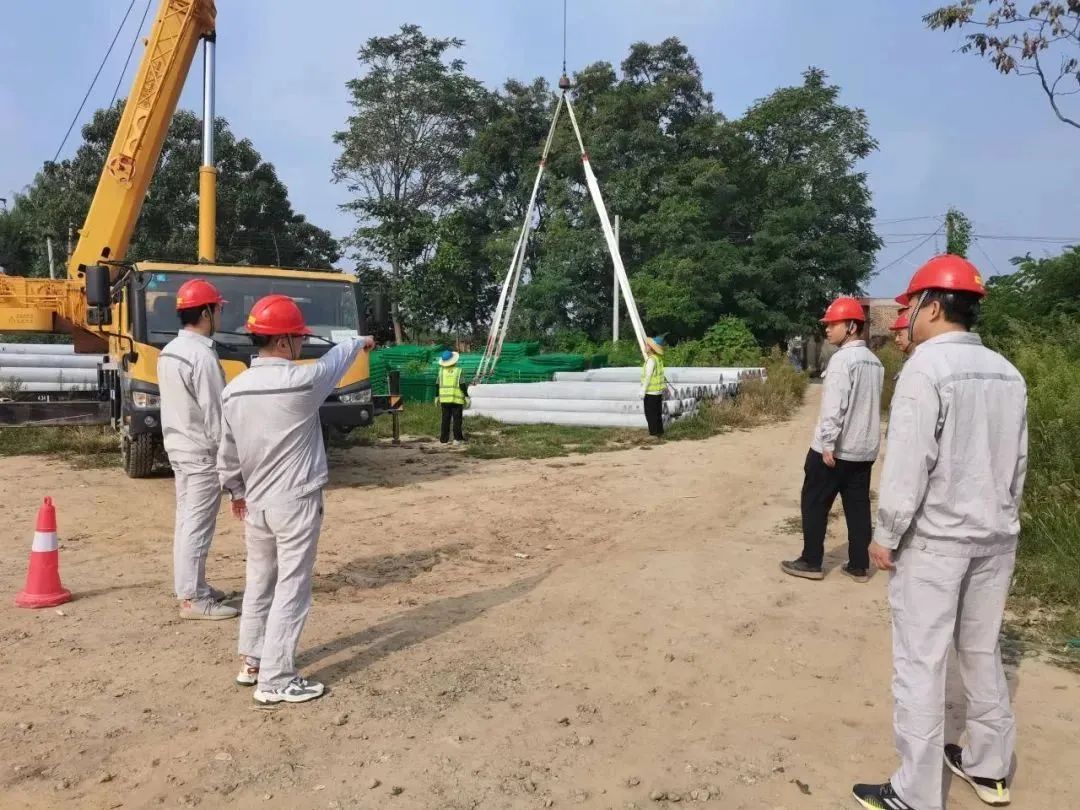

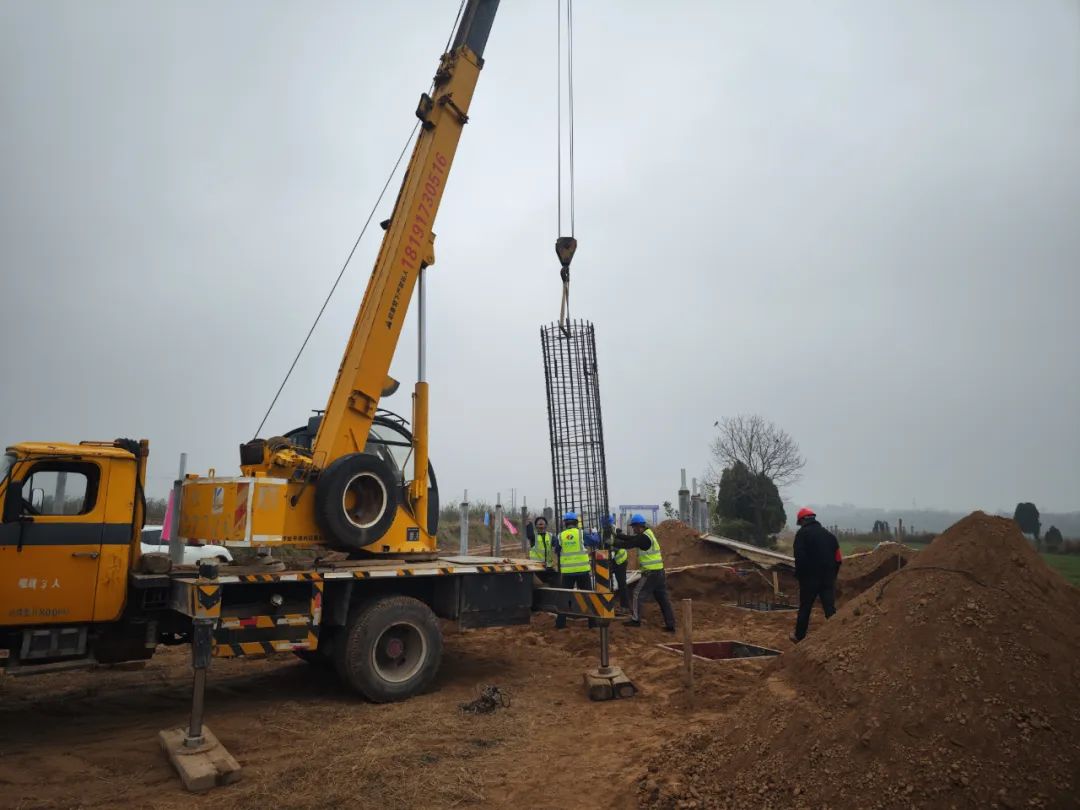

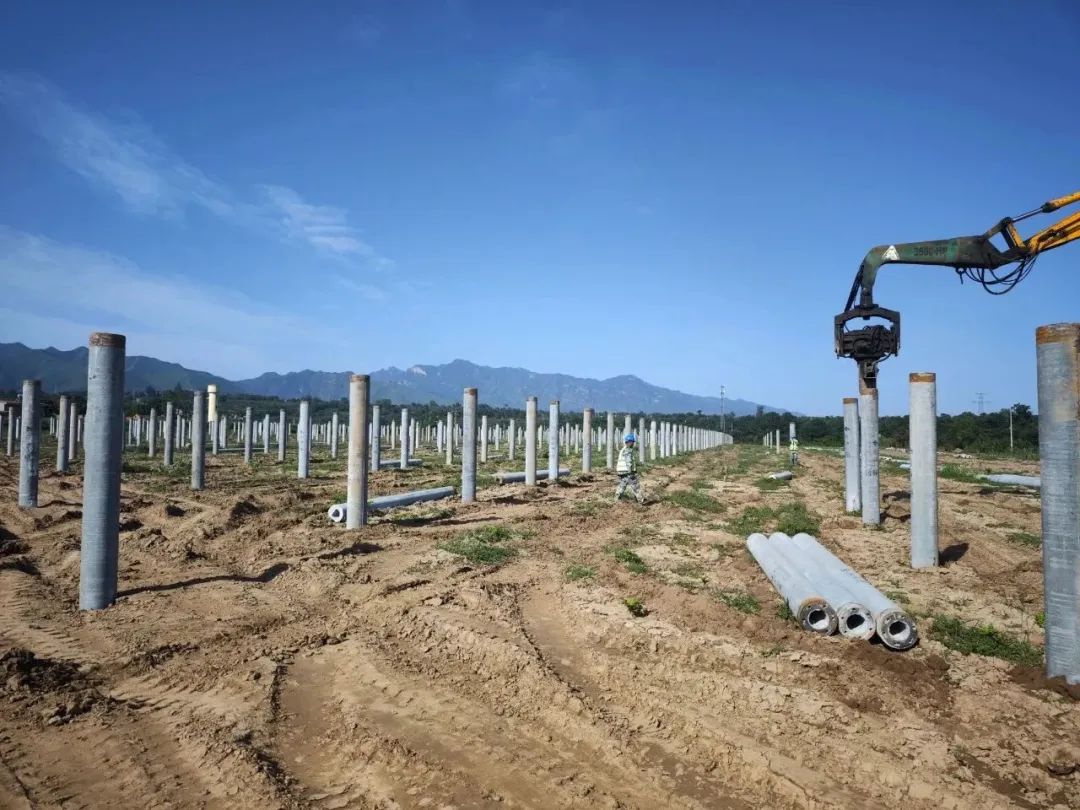

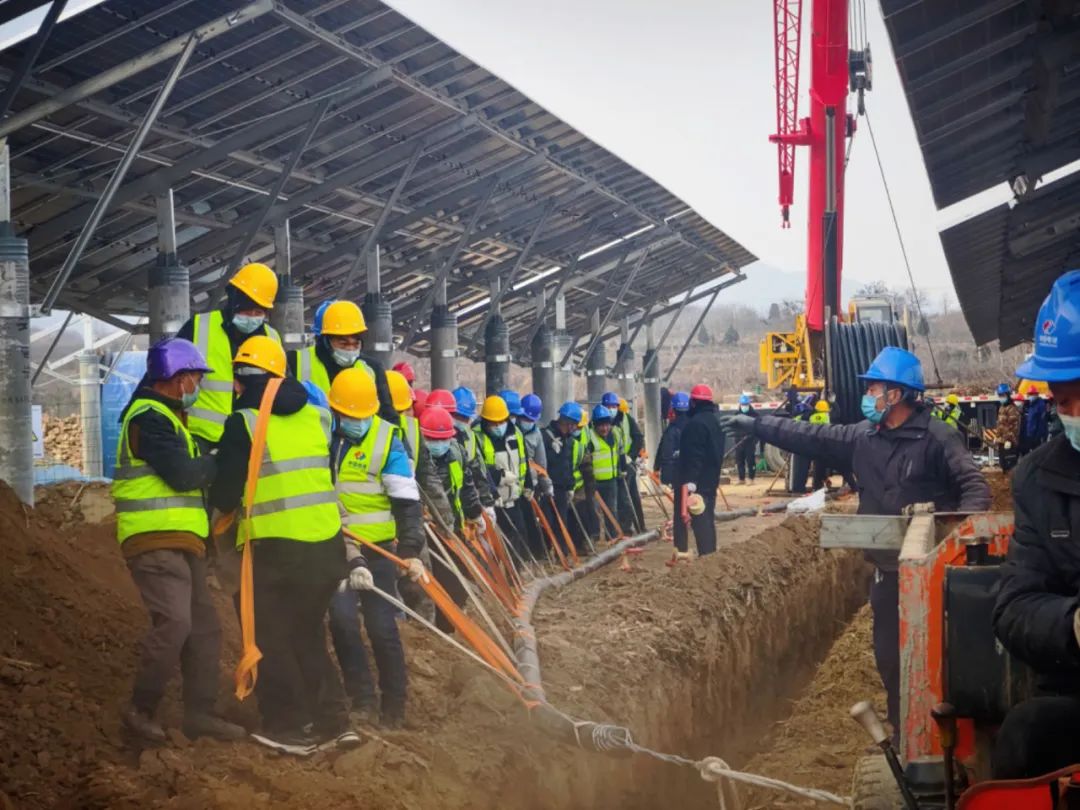

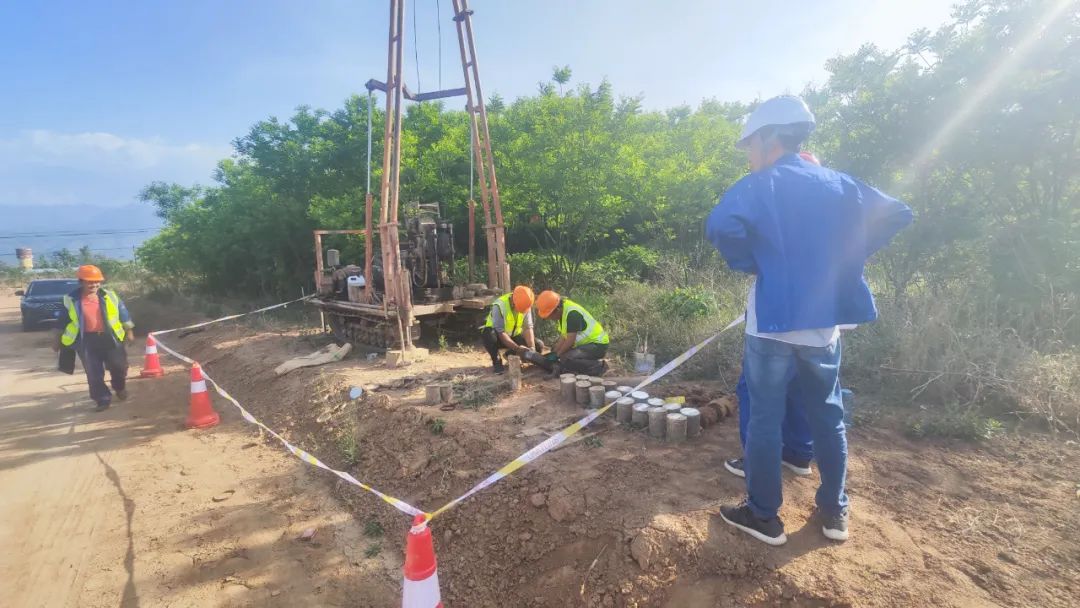

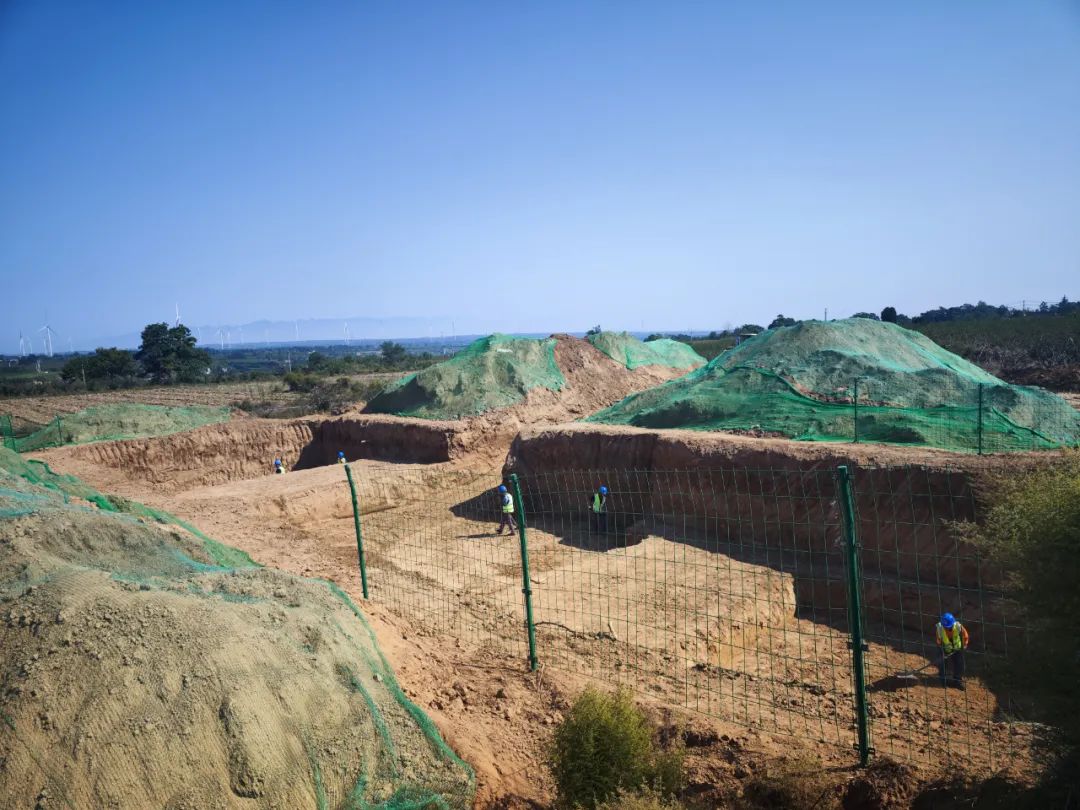

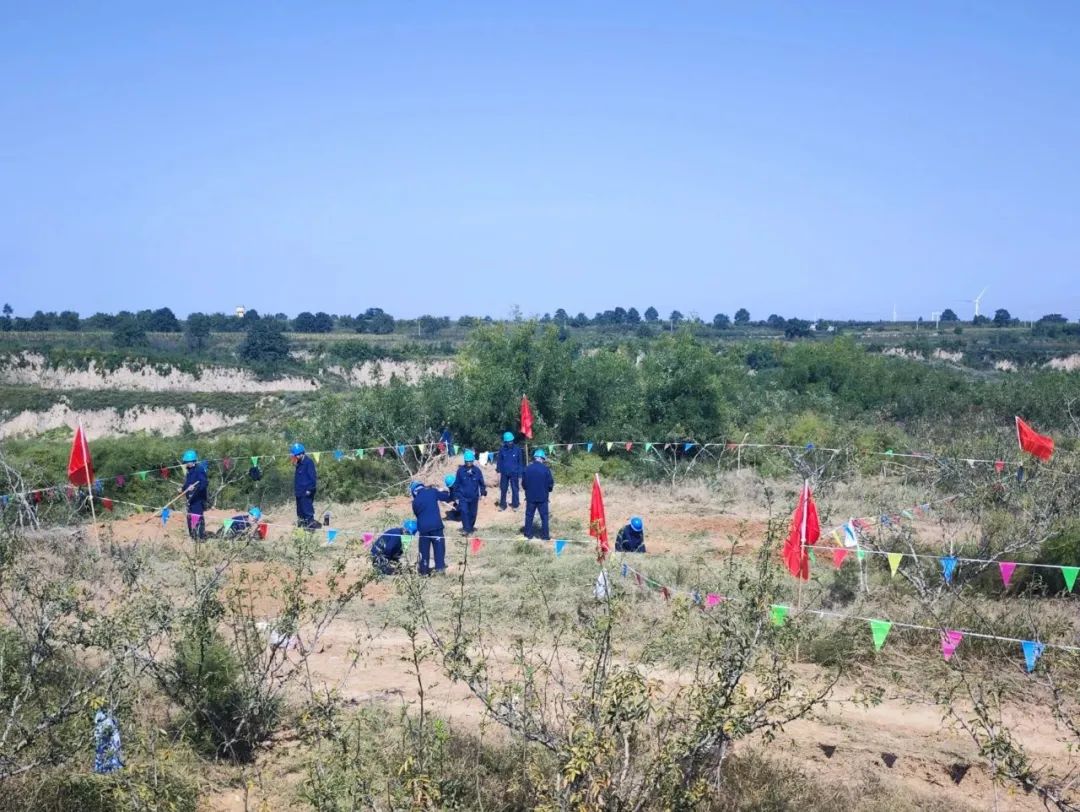

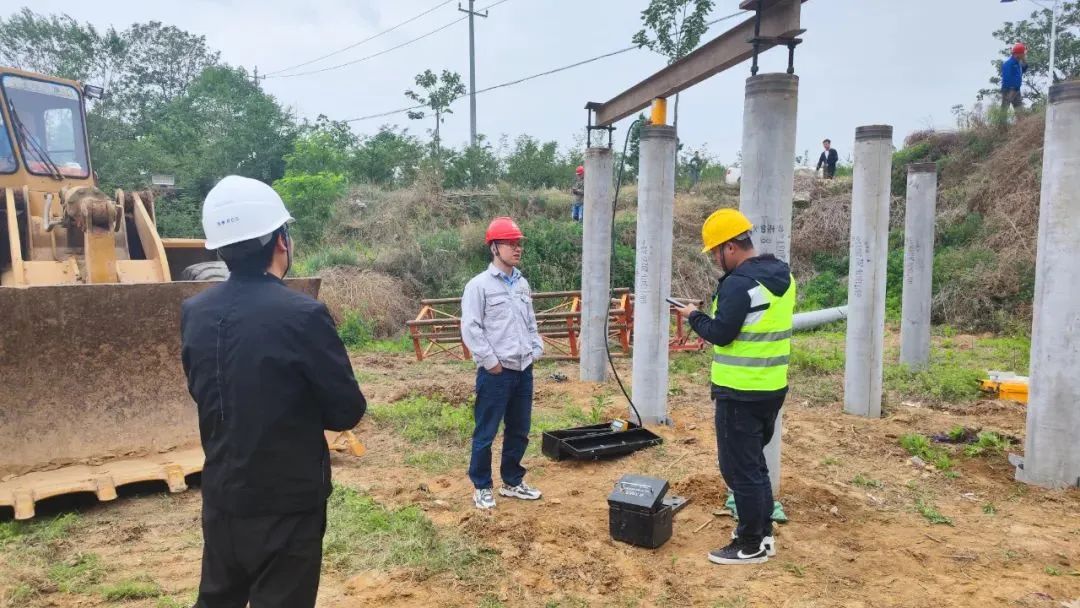

代字营项目建设时间轴


2022年3月

2022年4月

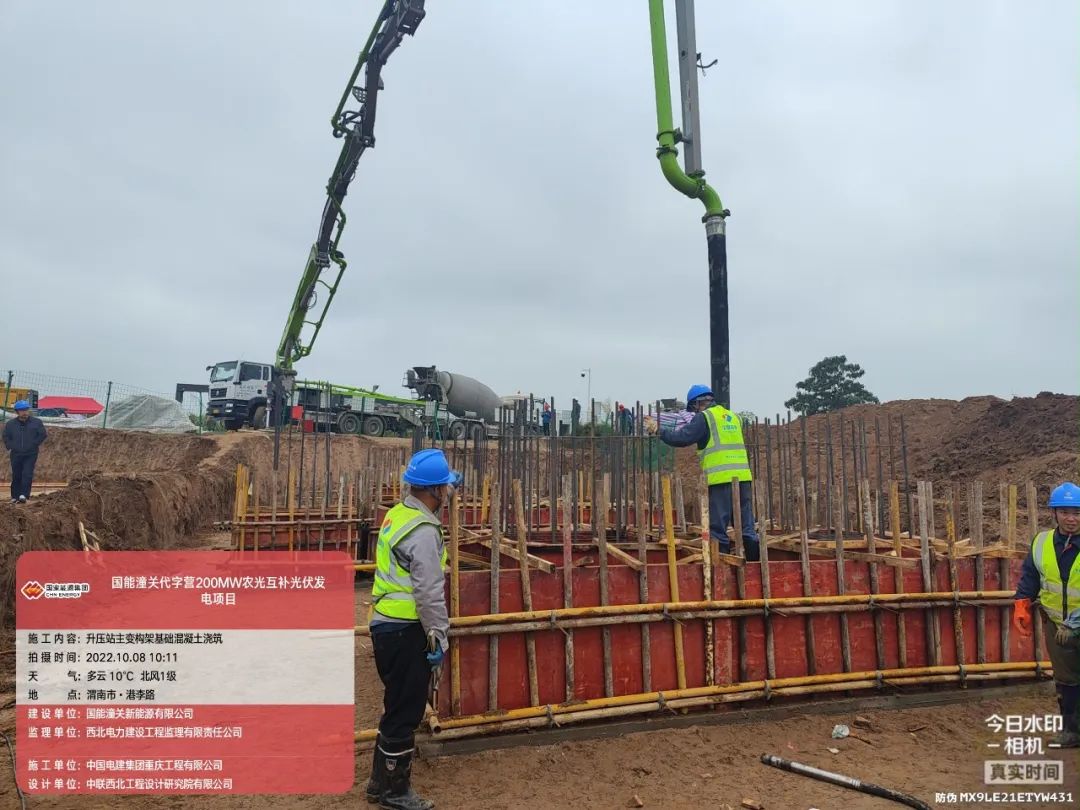

2022年8月

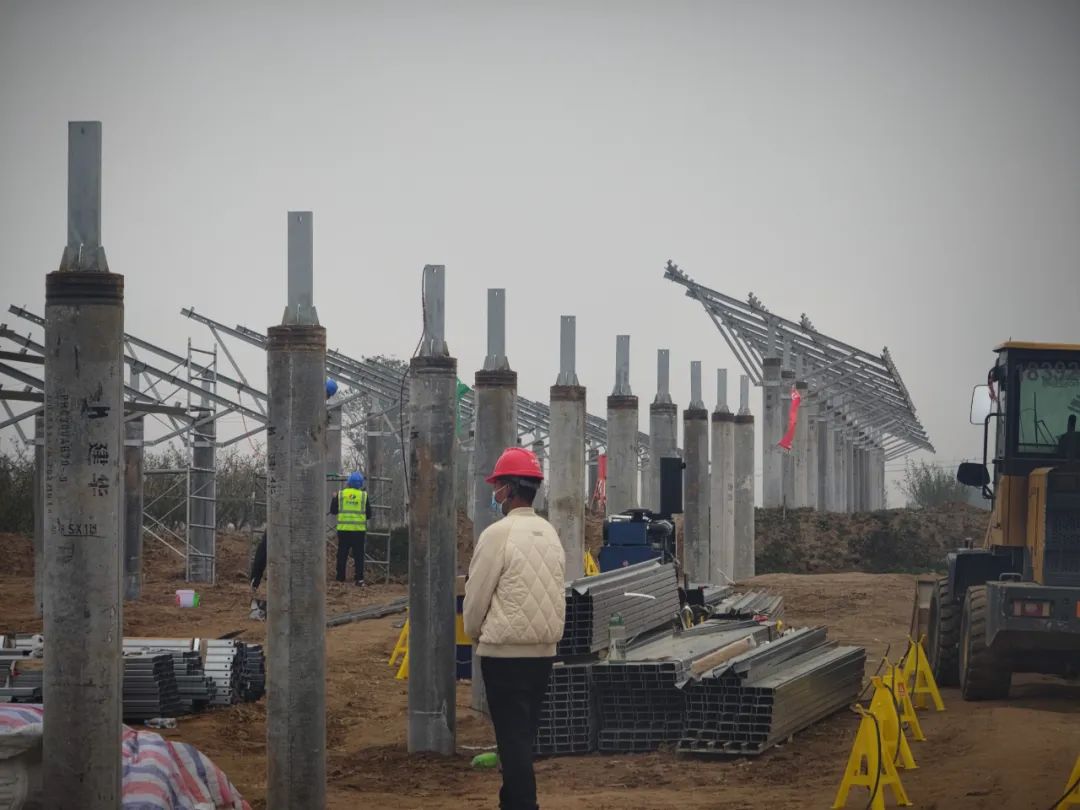

2022年9月



2022年11月

2022年12月


2023年3月


该项目的全容量投产,是公司深入贯彻落实“四个革命、一个合作”能源安全新战略和实现“碳达峰、碳中和”目标的生动答卷,是认真落实集团公司“一个目标、三型五化、七个一流”发展战略和 “41663”总体工作方针,陕西公司新能源工作部署的具体实践,是公司坚持毫不动摇推进水电与新能源并重发展之路,在新征程中奋力实现区域一流水光风储集成优化的清洁能源企业的新突破。
项目建设之初,水电公司坚持高标准、严要求,认真落实集团公司“3445”基建管理体系,围绕“两高一低”基建工作要求,大力践行“六个担当”,带领公司全体干部员工克服“三区三县”土地调整、疫情管控等不利影响,紧紧围绕全容量投产目标,严格执行工期安排,与时间赛跑,与疫情战斗,多措并举整合各方有利资源,制定科学规范的施工计划,强化过程技术质量管控,顺利完成光伏支架基础、升压站基础、光伏支架安装、光伏组件安装等建设任务,为确保全容量投产打下坚实的基础。
公司党委深入贯彻落实习近平总书记三次视察集团公司重要讲话精神,坚持党建融入中心,紧紧围绕光伏项目建设等重点任务,大力践行“社会主义是干出来的”伟大号召,成立光伏项目党支部,组建党员突击队,在项目建设中发挥“奋进十四五”党员先锋队、示范岗作用,推动党的建设与光伏建设深度融合,让党旗在项目现场飘扬,党员在建设工地闪光。
下一步,公司将以代字营200MW全容量并网为契机,以“时时放心不下”的责任感、积极担当作为的精气神,知难而进、迎难而上,敢于斗争、勇于负责,深入开展工程建设“百日大会战”,全力推动秦东全容量并网、商南100MW投产发电,不断拓展主教育成果,在实践中建新功,为推动实现“双碳”目标贡献水电力量。
