采购做得久,不一定就是专业采购。
有些采购工作了五六年,每天仍然在重复询价、下单、催货和对账。供应商一涨价,只会要求“再优惠一点”;交期一延期,只能不断打电话催促;需求部门修改规格,又只能在内部和供应商之间反复传话。
工作经验增加了,但解决问题的方式没有发生变化。
真正专业的采购,不是流程操作得有多熟,也不是认识多少供应商,而是面对需求、价格、交付和风险时,能够作出有依据的判断,并将判断转化为可执行的供应方案。
简单来说,专业采购至少要吃透四个核心基础:看得懂需求、算得清成本、管得住供应商、控得住交付与风险。

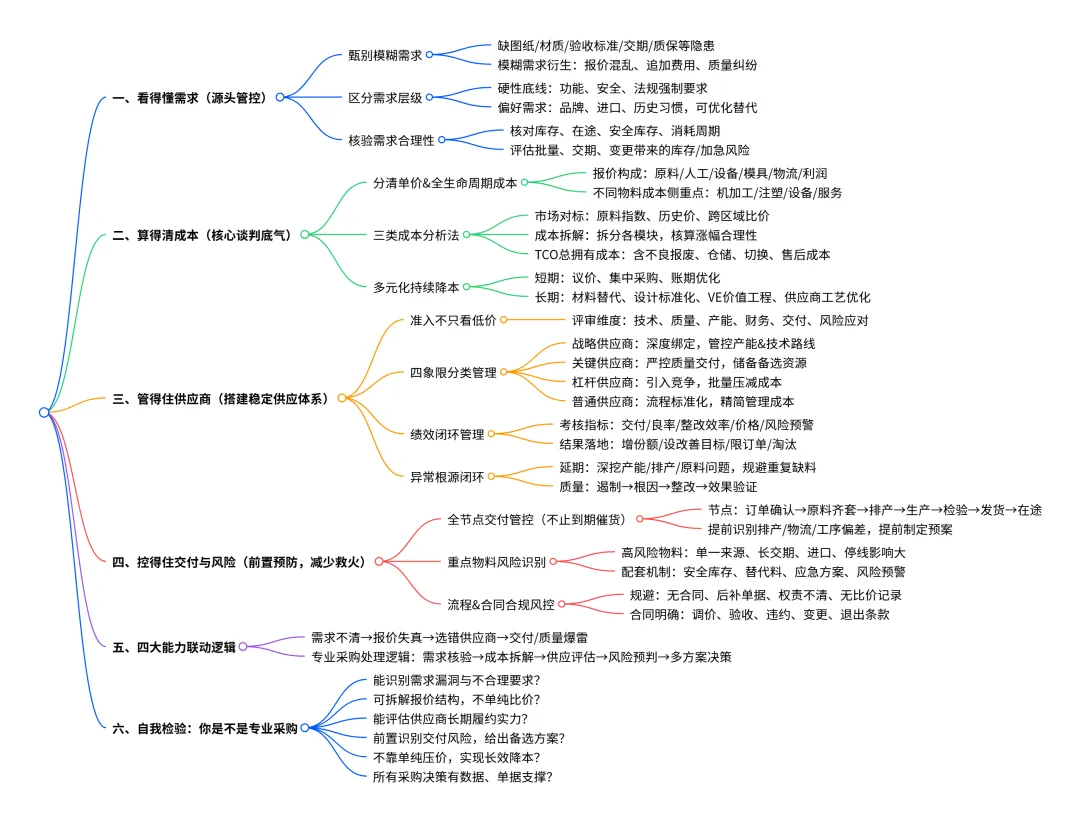

一、看得懂需求
很多采购认为,需求由研发、生产或使用部门提出,采购只需要按照申请执行。
这种认识并不完整。
采购虽然不能替代技术部门决定产品规格,但必须判断采购需求是否完整、清晰、合理并且具备执行条件。
如果需求本身存在问题,后续询价、谈判和合同做得再规范,也无法得到正确结果。
1. 需求不清,是采购失控的起点
常见的模糊需求包括:
按照以前的规格采购 找一家差不多的供应商 价格先问一下,参数后面再确认 月底要用,尽快买回来
这类需求通常缺少:明确规格、图纸版本、材质和工艺要求、质量及验收标准、采购数量、使用周期、交付地点、售后和质保边界。
采购如果直接拿着不完整的信息询价,不同供应商会按照各自理解报价。最终可能出现:报价范围不一致、材料等级不一致、服务内容不同、交付条件不同、后续不断追加费用...等等问题。
所以,专业采购的第一项能力,不是快速询价,而是将模糊需求转化为可采购条件。
2. 理解必要要求和偏好要求
需求部门提出的条件,并不一定全部属于不可变更的技术底线。
例如,研发指定某一品牌,可能是因为过去使用过,并不一定意味着其他品牌无法满足要求;设备部门要求进口元件,也可能只是出于习惯,而不是经过全生命周期成本评估。
采购需要推动需求部门区分:哪些是功能和安全必须项?哪些是客户或法规明确要求?哪些属于历史沿用?哪些只是个人偏好?哪些条件允许替代或优化?
只有把需求边界弄清楚,采购才有机会扩大供应商范围、引入竞争并降低成本。
3. 判断数量与时间是否合理
专业采购不能只看买什么,还要看买多少、什么时候要。
至少应核对:现有库存、在途订单、安全库存、历史消耗、未来需求、最小起订量、采购提前期、物料保质期和生命周期。
需求量过大,可能造成库存积压;需求时间过短,可能产生加急费用和质量风险;需求频繁变更,则可能造成供应商在制品、原材料和专用库存损失。
因此,采购不是简单接受需求,而是对需求的完整性和可执行性进行审核。
二、算得清成本
很多采购会比价,但不一定懂价格。
三家供应商分别报价98元、100元和105元,选择98元并不困难。真正困难的是判断:98元是否合理,是否可持续,以及低价背后是否隐藏风险。
专业采购必须理解价格是怎样形成的。
1. 采购价格不等于采购成本
供应商报价通常包含:
原材料、材料损耗、人工费用、设备与制造费用、模具和工装分摊、检验和包装费用、运输费用、管理费用、合理利润。
不同采购对象,成本驱动因素也不同。
原材料类采购,重点看市场行情、牌号、单耗和损耗; 机加工零件,重点看材料、工艺路线、设备节拍和良率; 注塑件,重点看原料、产品重量、成型周期、模具穴数和损耗; 设备采购,重点看功能配置、零部件品牌、安装调试和维护成本; 服务采购,则要关注人员投入、工作范围、交付标准和工时。
如果采购不了解基本的成本逻辑,谈判就只能围绕供应商给出的结果进行讨价还价。
2. 三种成本分析
第一种是市场对标。通过原材料指数、行业价格、历史采购价、类似产品和不同区域报价,判断价格所处的市场区间。
第二种是成本拆解。将报价拆分为材料、加工、人工、制造费用和利润,分析价格变化是否有依据。
例如,原材料占产品成本40%,材料价格上涨10%,理论上对总成本的影响约为4%。供应商如果要求整体涨价10%,采购就需要继续追问其余涨幅来自哪里。
第三种是总拥有成本分析。采购不能只看单价,还要考虑:运输成本、库存成本、资金占用、质量损失、返工和报废、加急费用、售后维护、供应商切换成本。
一家供应商单价低3%,但交期不稳定、来料不良率高,企业最终承担的综合成本可能更高。
3. 降本不应只靠压价
专业采购的降本方式包括:
询比价和商务谈判、集中采购、年度协议、采购批量优化、付款与物流条件调整、替代供应商导入、材料替代、设计标准化、价值工程、供应商工艺改善。
单纯压价只能解决短期价格问题,结构和技术层面的改善,才能形成持续降本。
因此,专业采购关注的不是供应商还能降多少,而是成本为什么是这样,以及成本结构还能如何优化。
三、管得住供应商
很多采购把供应商管理理解为关系维护。平时多联系,交期紧时请供应商帮忙,质量异常时要求退换货,年底再做一次简单评分。
这并不是真正的供应商管理。
专业供应商管理的目标,是建立一套稳定、竞争、可替代且能够持续改善的供应体系。
1. 供应商选择不能只看报价
供应商评价至少要覆盖:
技术能力、质量体系、设备和工艺、产能与扩展能力、成本竞争力、交付表现、经营和财务状况、合作意愿、风险应对能力。
最低价供应商不一定最适合。
报价低但产能不足,量产后可能频繁延期;技术能力强但经营不稳定,也可能造成断供;交付表现较好但长期缺乏竞争,则可能形成价格失控。
采购选择的不是一张报价单,而是一套长期履约能力。
2. 供应商必须分类管理
不同供应商的重要性和风险不同,不能使用完全相同的管理方式。
企业可以按照采购金额、替代难度、供应风险和业务影响,将供应商分为:
战略供应商; 关键供应商; 杠杆供应商; 普通供应商。
战略和关键供应商,应重点管理产能、技术路线、经营状况和长期合作;杠杆供应商可以通过集中采购和竞争获得成本优势;普通供应商则应提高交易标准化和管理效率。
分类管理的目的,是将有限的采购资源投入到真正影响业务的供应商上。
3. 绩效评价必须和管理动作挂钩
供应商评价不能只停留在打分。
常见评价指标包括:
准时交付率、来料合格率、质量异常次数、问题响应时效、整改完成率、价格竞争力、服务配合度、风险预警及时性。
评价结果必须对应管理动作:
优秀供应商增加份额或导入新项目; 一般供应商设定改善目标; 低绩效供应商限制订单或启动替代; 重大风险供应商暂停合作或退出。
如果评分结束后什么都不发生,供应商评价就只是形式。
4. 供应商异常必须形成闭环
专业采购不会只处理当下问题。
供应商延期后,不只是要求加急,还要分析产能、计划、原材料和管理原因;质量异常后,不只是退换货,还要推动供应商完成遏制、根因分析、纠正措施和效果验证。
供应商管理的目标,不是采购每次都能把问题“协调掉”,而是让同类问题越来越少。
四、控得住交付与风险
供应商定点、价格谈完、合同签好,并不代表采购工作结束。
采购结果只有真正转化为按期、合格、完整的交付,才算实现价值。
所以,专业采购必须具备交付和风险控制能力。
1. 交付管理不是到期催货
低水平的交付管理,通常只有两个动作:下订单和临近交期了再去催供应商。
但供应商延期通常不是交期当天突然发生的。常见风险可能早已出现:原材料没有到位、供应商未锁定产能、排产被其他订单占用、关键工序异常、检验没有通过、物流资源没有落实。
专业采购应对关键订单设置过程节点:
订单确认、原材料齐套、排产锁定、生产启动、关键工序完成、检验完成、包装发运、在途跟踪。
节点出现偏差时,应立即评估影响并制定方案,而不是等到最终交期才发现问题。
2. 风险管理首先要识别关键物料
企业不可能对所有采购项目投入同样的管理资源。
采购应重点识别:
单一来源物料、长周期物料、进口依赖物料、停线影响物料、技术替代困难物料、价格波动较大物料、经营异常供应商、质量表现不稳定供应商。
每项关键风险至少应明确:
风险等级、预警信号、安全库存、替代方案、责任人、应急措施、最晚决策时间。
风险管理不是建立一张表,而是确保风险发生前有人发现、有人决策、有人执行。
3. 合同和合规同样属于风险控制
采购风险不仅来自供应商,也来自企业内部流程。
常见风险包括:
未审批先采购、无合同或后补合同、询比价过程缺乏记录、供应商准入不规范、质量和验收责任不清、价格调整机制缺失、采购、验收和付款职责未分离。
专业采购不仅要推动业务,还要保护企业和采购人员自身。
合同应明确价格、交付、验收、质量责任、变更、违约和退出机制;重大采购则应保留完整的询价、评审、谈判和审批记录。
采购效率不能建立在突破合规底线之上。
五、四个基础并不是孤立技能
需求、成本、供应商和交付风险,看起来是四个模块,实际工作中却紧密相连。
需求定义不清,会导致供应商报价失真; 成本判断错误,会选择不可持续的低价供应商; 供应商能力不足,会造成质量和交付异常; 风险控制缺失,最终会通过缺料、库存和加急成本反映出来。
例如,企业临时需要一批关键零件。
低水平采购可能直接询价,选择报价最低的供应商,然后要求对方加急。
专业采购则会系统判断:
需求是否真实、图纸是否冻结; 库存和在途能否覆盖; 供应商是否具备现成材料和产能; 报价是否包含加急、运输和检验成本; 新供应商是否完成质量验证; 若延期,哪些生产和客户订单会受影响; 是否存在拆批、替代或调整排程方案。
同一个问题,两种采购的差距,不在于谁发邮件更快,而在于谁能把需求、成本、供应和风险放在一起判断。
六、怎样判断是不是专业采购?
可以用以下几个问题进行检验:
面对一项采购需求,能否识别其中缺失的信息和不合理条件? 面对供应商报价,能否判断价格结构,而不只是比较数字? 面对一家供应商,能否评估其长期履约能力,而不是只看当前配合度? 面对交付异常,能否提前识别风险、评估影响并提出多种方案? 面对降本目标,能否通过技术、供应策略和流程优化实现,而不是只要求供应商让价? 面对重大采购决策,能否用数据、事实和记录说明选择依据?
如果这些问题大部分无法回答,说明工作可能仍然停留在采购执行层。
但是,采购能力的成长也不是一蹴而就的,而是先把基础能力一项项做实。
当采购能够把模糊需求转化为明确条件,把供应商报价转化为成本判断,把单次交易转化为供应商体系,把事后救火转化为事前控制时,才真正从采购执行走向专业采购。
