抱歉抱歉,拖更但是不妨碍我扯淡哈,哎呦,熟悉我的都知道,没更新就得上点干货补一下?。 就像犯错的兄弟,心虚会买点小礼品制造惊喜一样。(当然,不是所有买礼物的都是补偿哈?。)
其实我有时候也苦恼“阅读理解”。 你说 A,她能给你牵扯到 B;你说事情,她觉得你攻击她;你再多解释两句,就变成:“你是不是不爱我了?” 哎呦,书归正传吧。
作为一个老登,喝多了泡泡,吹的 13 高了,有时候自己也会忘。 所以写这篇进阶版之前,我还专门翻了翻上一篇(
————————我是正经的分割线————————
外贸公司审查钢结构工厂,最怕什么? 不是怕工厂小,也不是怕价格高。(这里注意一定要给工厂留合理的利润)最怕的是:你以为你问清楚了,其实对方只是答得很顺。
老登去审厂,会通过一组组合拳,把工厂的真实能力、业务成熟度、风险边界,一层一层“抽丝剥茧”。
01 先问产能,但不要只问“年产多少吨”
标准答案太好背了。如果你只问一句“年产能多少”,对方闭着眼睛都能给你报个大数。真正成熟的买家,会用“交叉火力法”:不会连续一次性问完,目的性太强了,而是闲聊插着问。状似漫不经心,实则步步生莲。厂家只要有一句话脱钩,后面的坑就很难填。
? 产能与资质审查对照表
| 维度 | 表面看什么(别被忽悠) | 实际审什么(核心本质) |
| 配比 | 年产能 X 万吨。 | 车间工人总数是多少?焊工、铆工、油漆工、质检人员的工种配比是否合理?几十个人绝对干不出 5 万吨的精品。 |
| 成熟度 | “我们经常做出口”。 | 英文图纸、ITP、MTC、NDT、FAT、TPI?常用哪个港口集港?主要走 FOB 还是 FCA? |
| 匹配度 | 宣传册上的高大上案例。 | 你现在询的这类项目(如:电厂钢结构、澳大利亚别墅钢结构、模块),他们一年内实际做了多少? |
? 老登心语: 外贸公司不是不能找新工厂。但你得清醒:你是找了个成熟团队合作,还是在陪它“带孩子”?价格差的那500-1000块钱,最后大概率全花在后面项目填坑上。就算你和合作工厂承担责任,你的客户还复购吗?现在的市场行情比防晒还透。
02 再问历史、财务与组织架构
这组问题听起来不像谈业务。但我告诉你,下行市场这直接关系到你的小钱钱安全。
钢结构项目周期长、金额大、资料多、变更多、交付压力极大。工厂如果现金流不稳,项目一紧张,风险就会直接转嫁给你。

没有严格考察拿自己的品牌任意贴牌的,都会被慢慢反噬。
如果是有股票代码的工厂,别偷懒,去查查财报:
别光看营收。要看现金流、负债率、应收账款以及主营业务构成。
外贸公司最怕夹在中间变成夹心饼干,还不是奶油味的:客户以为你掌控了工厂,工厂以为你搞定了客户,结果一出事谁也没真正掌控。
当然老登我通过财报能看到的就更多了???
03 三问工厂现场:面积、设备、流转和管理
厂房面积大,不代表制造能力强。现场管理一团糟,再大的地盘也是浪费。
? 现场硬实力“卸妆”清单
看区域划分: 下料、组立、焊接、矫正、钻孔、喷砂、油漆、打包,这些区域是否清晰隔离?如果焊接区打磨区,和涂装混在一起,空气里全是灰,油漆怎么可能喷得好?

看行车与起吊: 行车配置多少?(工位,工序,和前面的工人工种配比合理度)最大起吊能力是多少?单体最大构件尺寸能做到多少?(这是工厂起底经常干的活,干PEB的和干重工的俩路数)。
看工序流转与追溯: 半成品堆放是否有标识?余料是否分类?质量管理人员有多少?最关键的:质检是独立部门,还是生产主管说了算?
❌ 警惕这些万能客套话:“我们老板亲自盯着!” “我们老师傅经验丰富!”
国际项目不靠感情交付,海外业主最怕三个字——“差不多”。孔位差不多、焊缝差不多、油漆差不多,到了现场对方一句 “Not acceptable”,你血压也差不多要上来了。
如果前三步工厂还能靠背台词撑过去,到了油漆管理,很多工厂就要开始脱层皮了。

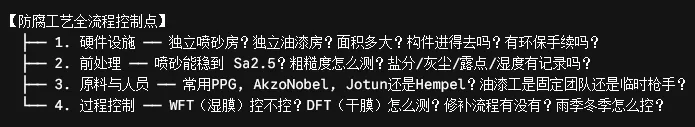

04.海外项目看“体系”。特别是针对矿山、电力、海工,石化(如 C4、C5、CX 防腐等级)的项目,海边石化更复杂,CUI / CUF。?
?️ 国际项目油漆特训 16 问 帮你淘汰60%+20%的不完美。

油漆厂家看到打钱啊?

切记:一定要看油漆库和现场油漆桶对应采购记录
海外业主和第三方检验(如 BV, SGS, TUV,Lloyds)来审厂,看的就是报告和现场记录。油漆这件事,最怕前面看着没问题,到了海外现场开始起泡、脱落、返锈。
三方机构打钱啊~~o(╥﹏╥)o
05 审厂的本质:不是挑刺,而是保护自己
在现在这个钢结构极度内卷的市场里,低价满天飞。外贸公司当然要帮客户找价格优势,但是:
低价 - 制造能力 + 质量能力 + 资料能力 + 履约能力 = 重大事故预告
真正靠谱的工厂,不怕你问得细,怕的是你只问价格。
价格只能决定你能不能拿到项目,体系控制质量,好的执行把体系落实到日常而不是put on a show,决定你能不能把项目安心的交出去。
欢迎投稿,说说你的工厂
欢迎投稿,说说那些年你踩过的坑。
A proper steel structure factory audit is not just about checking capacity or price. It is about understanding the factory’s real production capability, quality control system, coating management, project experience, and delivery discipline. For international projects, the real value of a factory lies not only in how much steel it can fabricate, but also in how well it can control details, manage risks, and deliver consistently.
Prost!
Cin cin!
