发布信息

PMP知识点干货——项目采购管理

作者:本站编辑      2026-01-26 18:53:30     0
PMP知识点干货——项目采购管理

1、采购计划三要素

1)采购管理计划:预审合格的卖方,供方选择标准;

2)采购SOW:采购工作说明书应详细描述拟采购的产品、服务或成果;

3)采购文件

2、合同类型

1)总价合同:范围清楚,需要变更少,全包;

2)成本合同:范围不清楚,成本补偿合同适用于工作不断演进很可能变更或者未明确定义的情况;

3)工料合同:无项目目标,单价固定,工时数和材料使用量未定;

3、合同类型对比


合同总价

工料合同

成本补偿合同

对比

需准确定义范围

范围变更导致合同价格升高

无SOW

单价明确

成本+利润或激励或奖励

风险高、灵活性高范围变化的项目

FFP

固定总价

FPFI

总价加激励

FPEPA

经济价格调整

T&M

工料合同

CPIF

成本加激励

CPAF

成本加奖励

CPFF

成本加固定费用

特征

自常用

机会共享

价格上限

总价含奖励

周期长

通货膨胀

>=3年

混合型

开口合同

短小项目

无价格

上限

笼统绩效

主观绩效标准

固定费用为利润

买方

价格确定

除非范围变更

财务激励

免受外界环境变化影响

增加人员

聘请专家

外部支持

财务激励

采购方决定

奖励费用

(拍脑门)

成本估算

百分比固定

卖方

负责增加成本

承担高于上限的全部成本

免受外界不可控影响

工时计价

绩效目标

绩效标准

且无权申诉

最划算

风险

卖方风险高






买方风险高

4、招投标的工具及流程

1)专家判断:

2)广告:

3)投标人会议:一致理解

4)建议书评价:筛选+加权,包管理层批准

5)采购谈判:复杂的采购合同谈判可以是独立过程

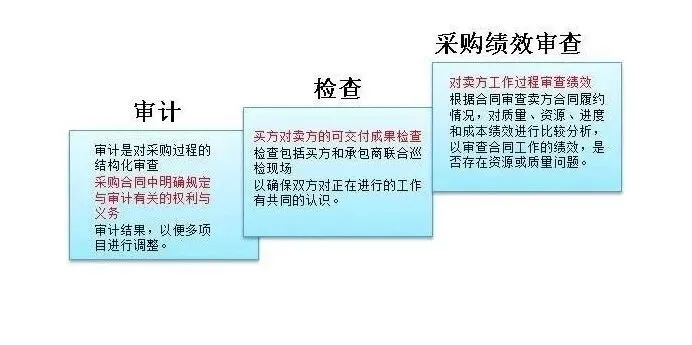

5、绩效管理:

6、索赔管理

谈判时解决所有索赔和争议的首选方法;

1)谈判

2)替代争议方法,第三方调解仲裁

3)法院起诉

7、结束的采购

向卖方发出合同已经全部完成的正式书面通知;

按技术要求交付全部可交付成果;

先合同收尾再行政收尾。

推 荐 阅 读

PMP知识点干货——项目风险管理(2)
PMP知识点干货——项目风险管理(1)
PMP知识点干货——项目沟通管理

END

希赛网专注在线教育19年,腾讯、新浪、网易“教育年度盛典”获奖品牌。业务涵盖软考、PMP、通信、建筑工程、金融财会、医药卫生、教资、学历等多个服务领域,为用户提供直播课堂、视频教程、智能题库、在线辅导等知识服务和自适应学习方案。已服务企业60,000余家,培训学员超460,000人次。立足教育初心,致力于成为具有全国影响力的在线教育品牌。

你身边做项目的人“在看”

相关内容 查看全部
