转载自《简讯:上海支援大三线建设的情况》《上海搬厂工作汇报提纲》

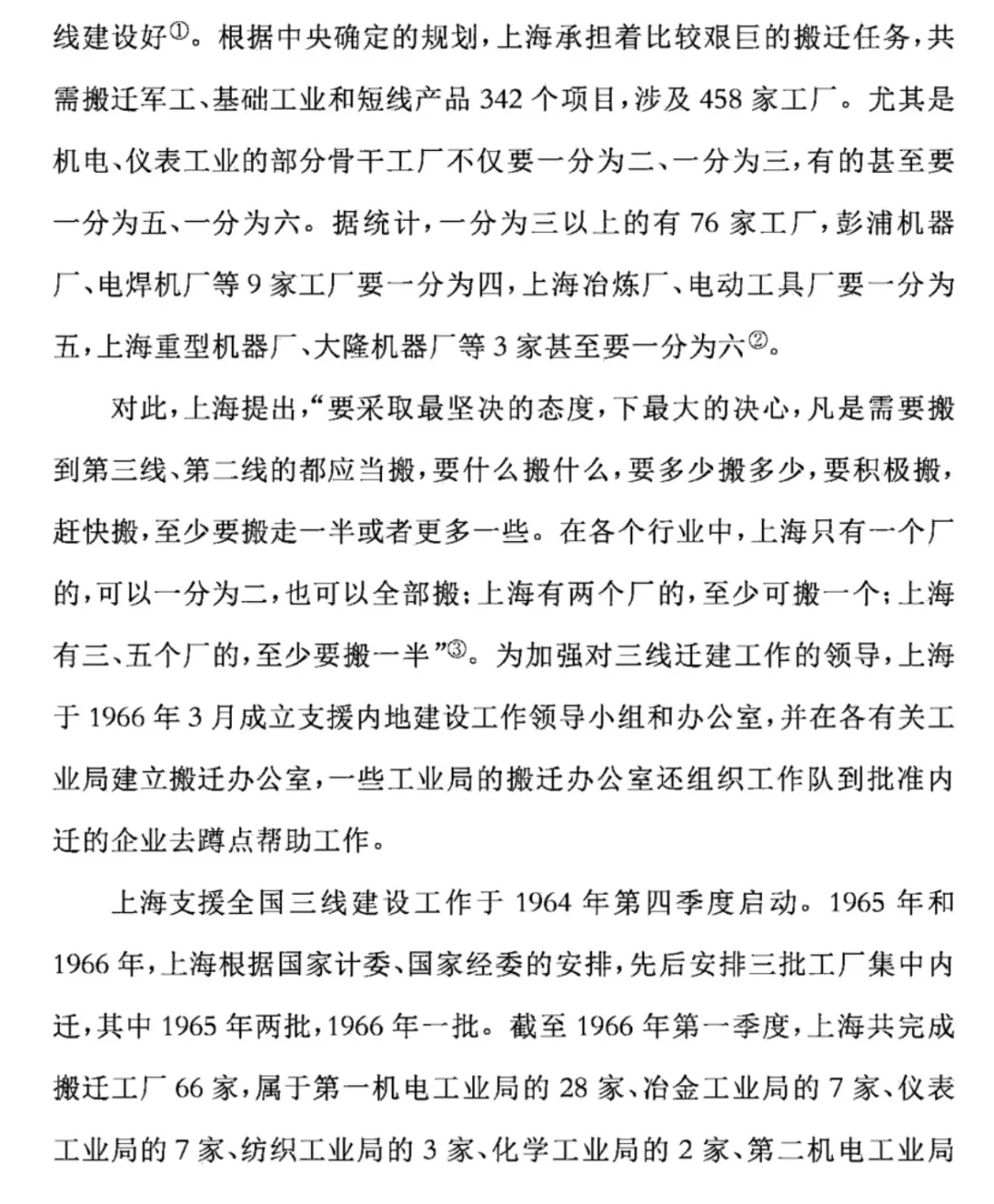

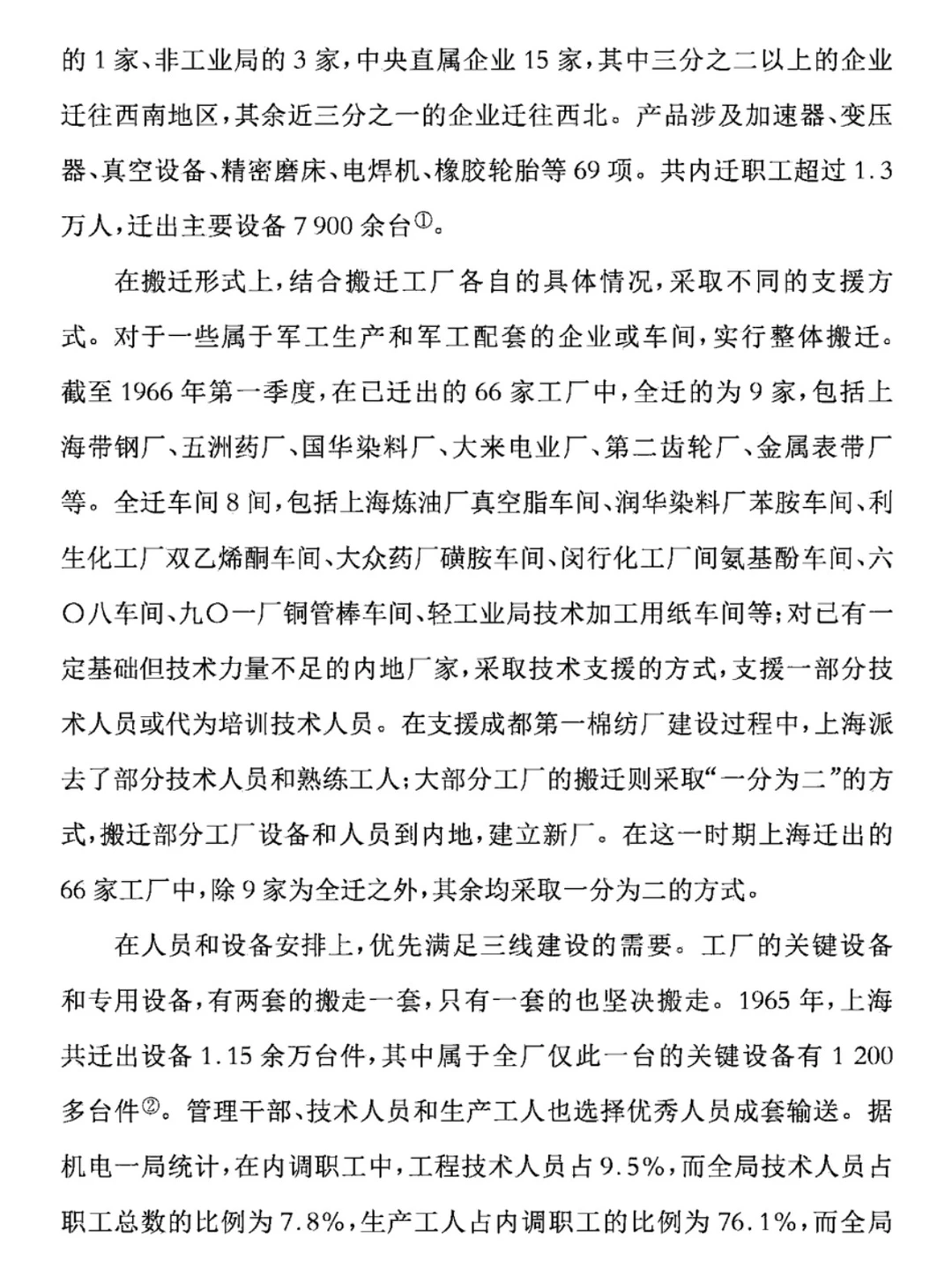

上海支援全国三线建设工作于1964年第四季度启动。上海根据国家经委安排,先后组织三批工厂集中内迁。截至1966年第一季度,上海共完成搬迁工厂66家,属于第一机电工业局的28家、冶金工业局的7家、仪表工业局的7家、纺织工业局的3家、化学工业局的2家、第二机电工业局的1家、非工业局的3家,中央直属企业15家,其中三分之二以上的企业迁往西南地区,其余近三分之一的企业迁往西北。产品涉及加速器、变压器、真空设备、精密磨床、电焊机、橡胶轮胎等69项。共内迁职工超过1.3万人,迁出主要设备7900余台。
在人员和设备安排上,优先满足三线建设的需要。工厂的关键设备和专用设备,有两套的搬走一套,只有一套的也坚决搬走。1965年上海共迁出设备1.15余万台件,其中属于全厂仅此一台的关键设备有1200多台件。
上海支援全国三线建设工作于1964年第四季度启动。上海根据国家经委安排,先后组织三批工厂集中内迁。截至1966年第一季度,上海共完成搬迁工厂66家,属于第一机电工业局的28家、冶金工业局的7家、仪表工业局的7家、纺织工业局的3家、化学工业局的2家、第二机电工业局的1家、非工业局的3家,中央直属企业15家,其中三分之二以上的企业迁往西南地区,其余近三分之一的企业迁往西北。产品涉及加速器、变压器、真空设备、精密磨床、电焊机、橡胶轮胎等69项。共内迁职工超过1.3万人,迁出主要设备7900余台。
在人员和设备安排上,优先满足三线建设的需要。工厂的关键设备和专用设备,有两套的搬走一套,只有一套的也坚决搬走。1965年上海共迁出设备1.15余万台件,其中属于全厂仅此一台的关键设备有1200多台件。
