杭州大会展中心110kV专变项目主体结构顺利通过分部验收

作者:本站编辑      2024-02-02 16:32:08     26

1月31日下午,杭州大会展中心110kV专变项目主体结构进行了分部验收工作,萧山区质监站、大会展中心建设运营公司、参建单位负责任人参加。参建单位实地踏勘了施工现场,对实体工程质量进行检查验收,形成一致意见,认为验收工程满足项目设计及规范要求,符合国家验收标准,同意通过验收。







110kV变配电是大会展中心建成后办展运营的重要配套保障,也是一期项目竣工验收的关键线路。110kV会展专变本体的建设紧跟大会展中心建设步伐,于8月1日取得施工许可证当天即正式开工,现场平均每天达70多名桩基工人施工作业,8台桩基日夜运转,混凝土工程车进出接连不断,全速开启“五加二”“白加黑”模式,全天24小时不停歇,如火如荼加快推进。

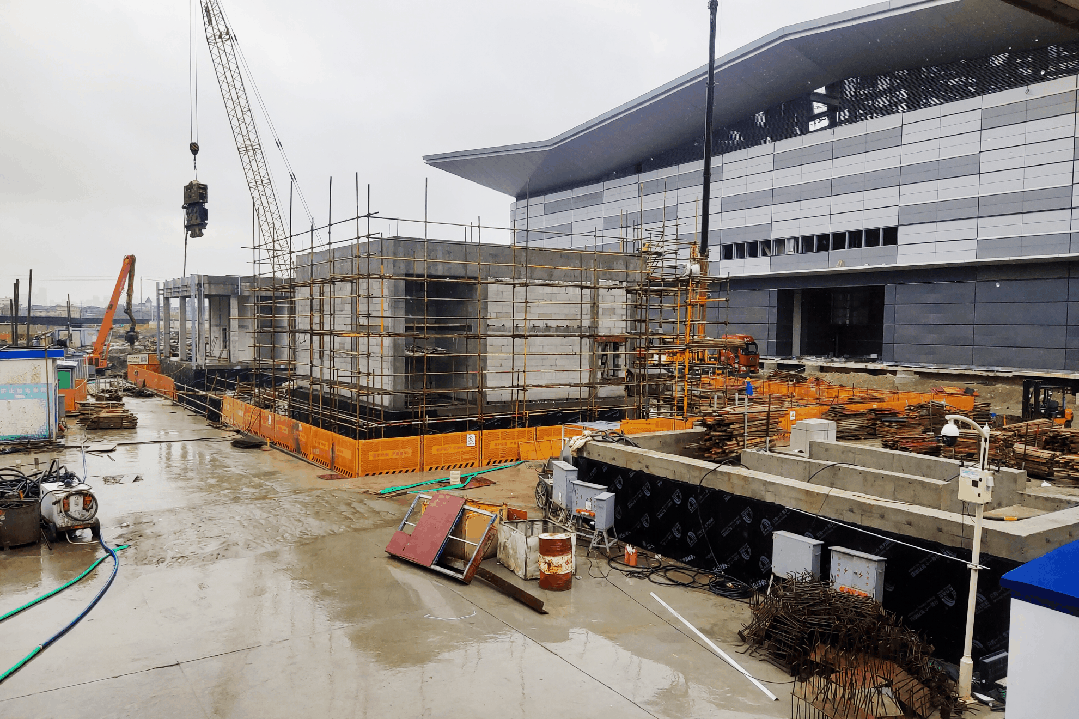

现场进度



8月下旬,完成182米TRD;


9月下旬,完成全部132根围护桩和145根工程桩;


11月底,完成21米深的基坑开挖;


12月底,完成主体结构正负零;


目前,已完成所有结构并开展室内装饰工程。

在建设过程中,各参建方高效协同的配合,兼顾工程质量和安全,顺利完成各施工节点进度任务,确保大会展中心110kV专变建设按计划如期完成。






下一步,项目组将再接再厉、一往无前,确保110kV专变完成“4月30日正式通电”的总体目标,全力以赴保障大会展中心一期精彩亮相,第三届数贸会成功举办。
