亲爱的业主朋友:
您好!会展上东区项目1月第1周现场施工情况如下:
A20地块
(一)整体施工情况:

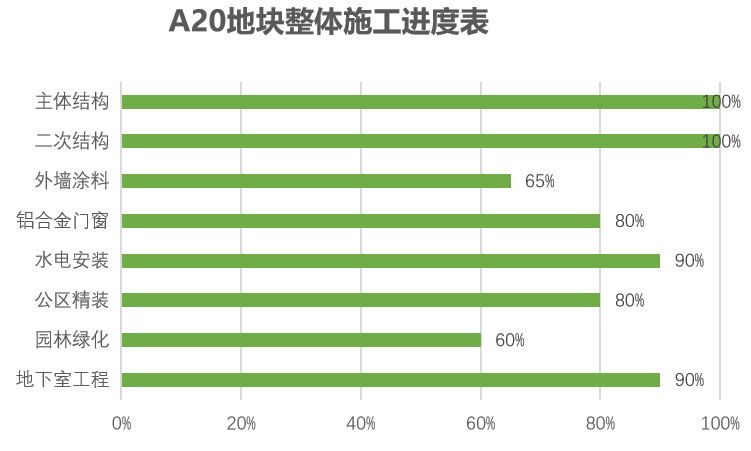

主体结构完成100%;二次结构完成100%,铝合金门窗、栏杆完成80%;水电安装完成90%;地下室工程完成90%,公区装修完成80%,外墙涂料完成65%,园林完成60%。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:
A20地块本周施工人数平均230人/天,具体施工情况如下:
二次结构

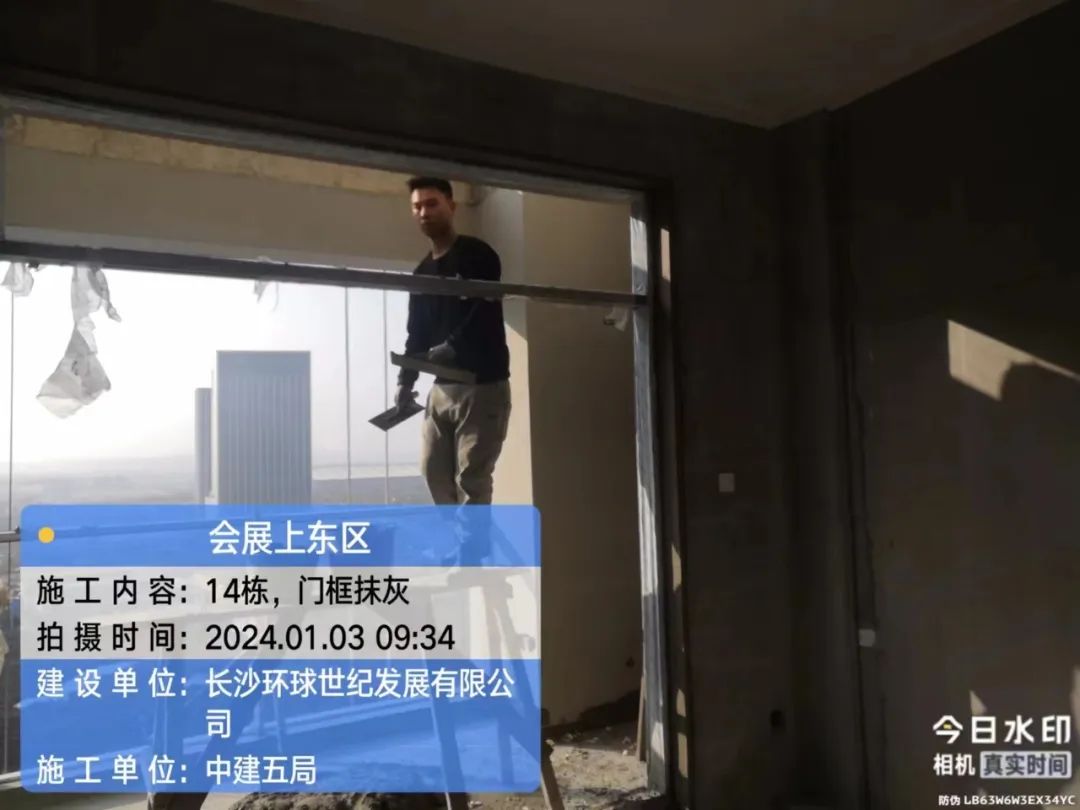

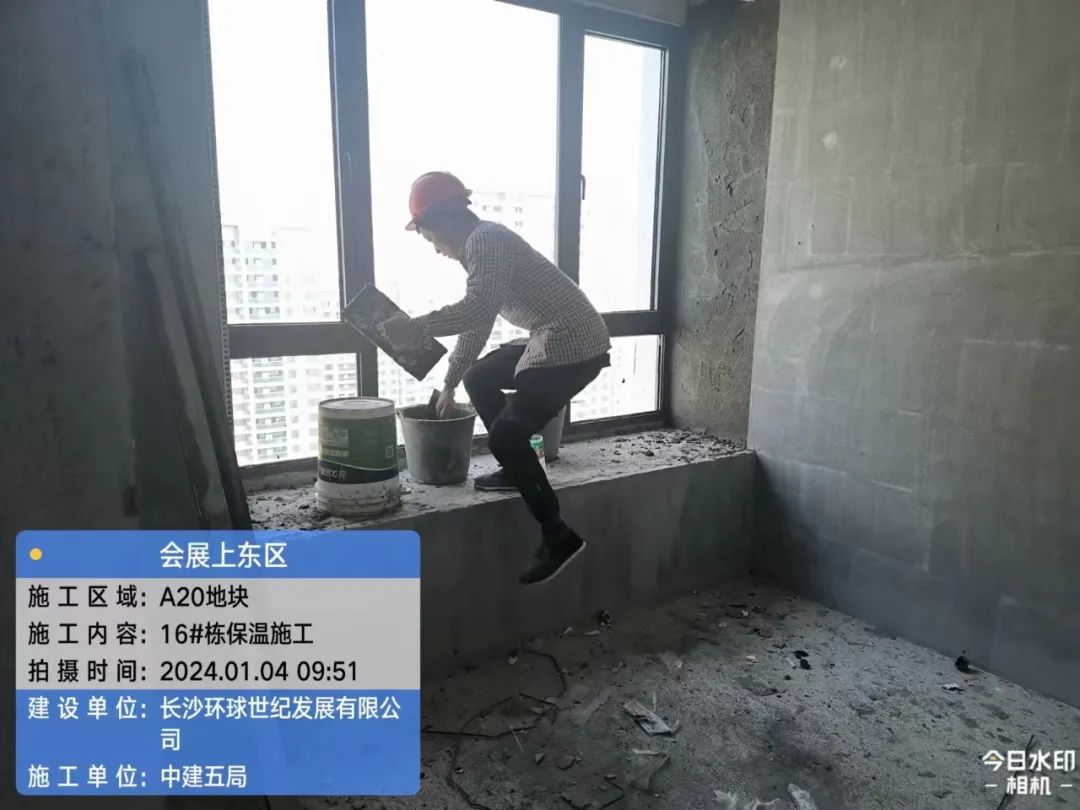

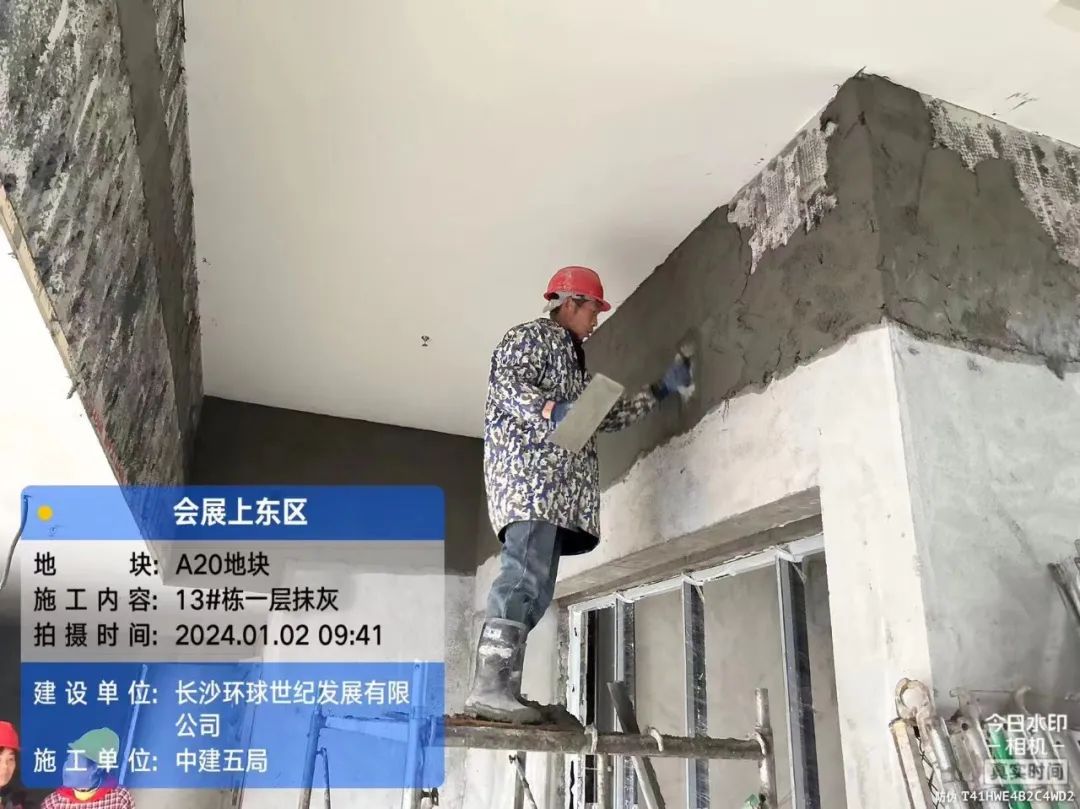

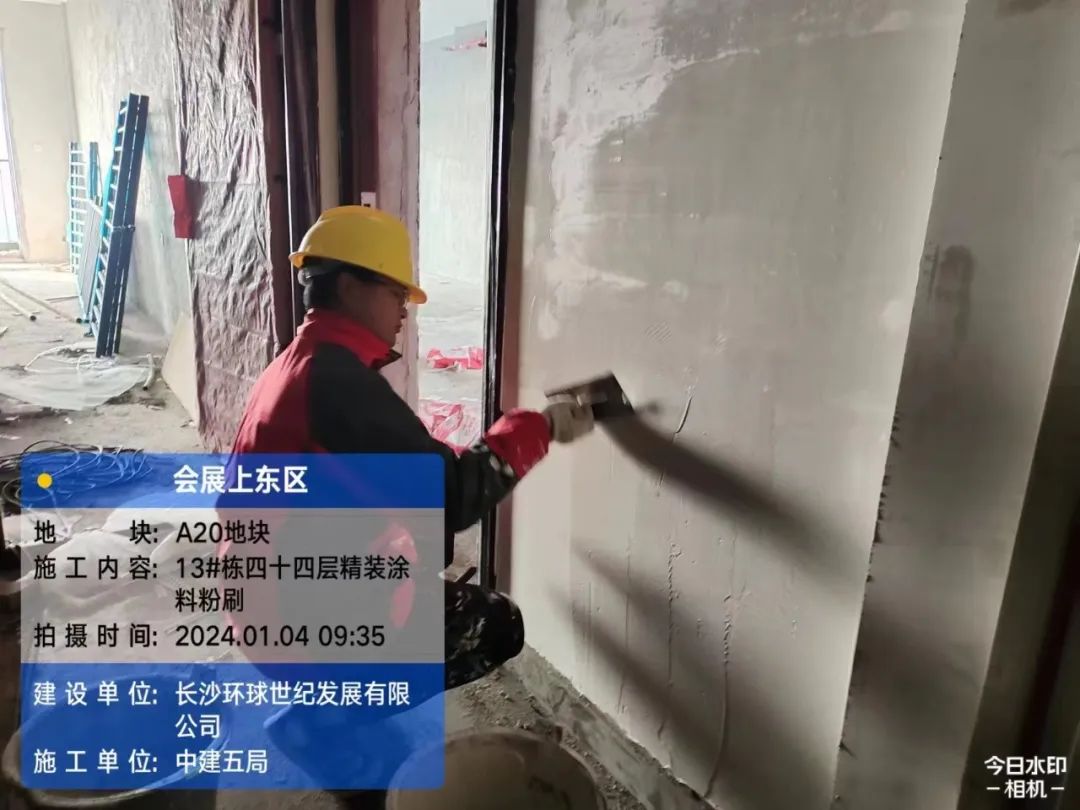

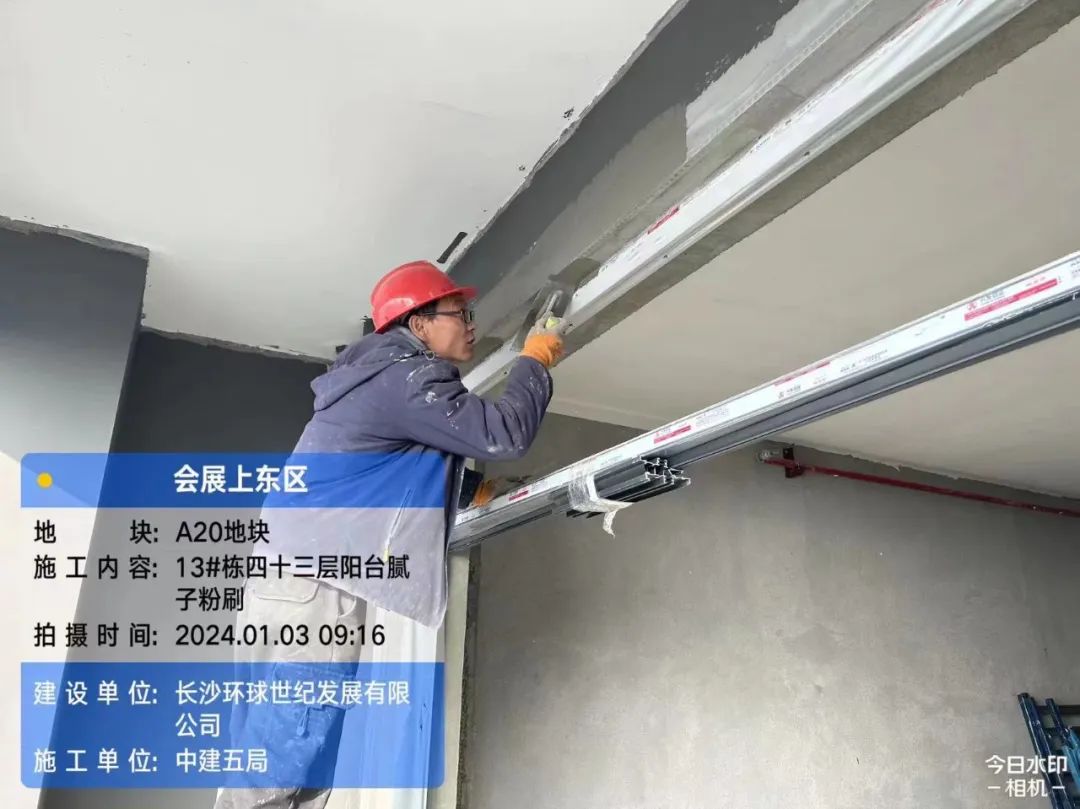

13栋、14栋、16栋抹灰、保温收尾。

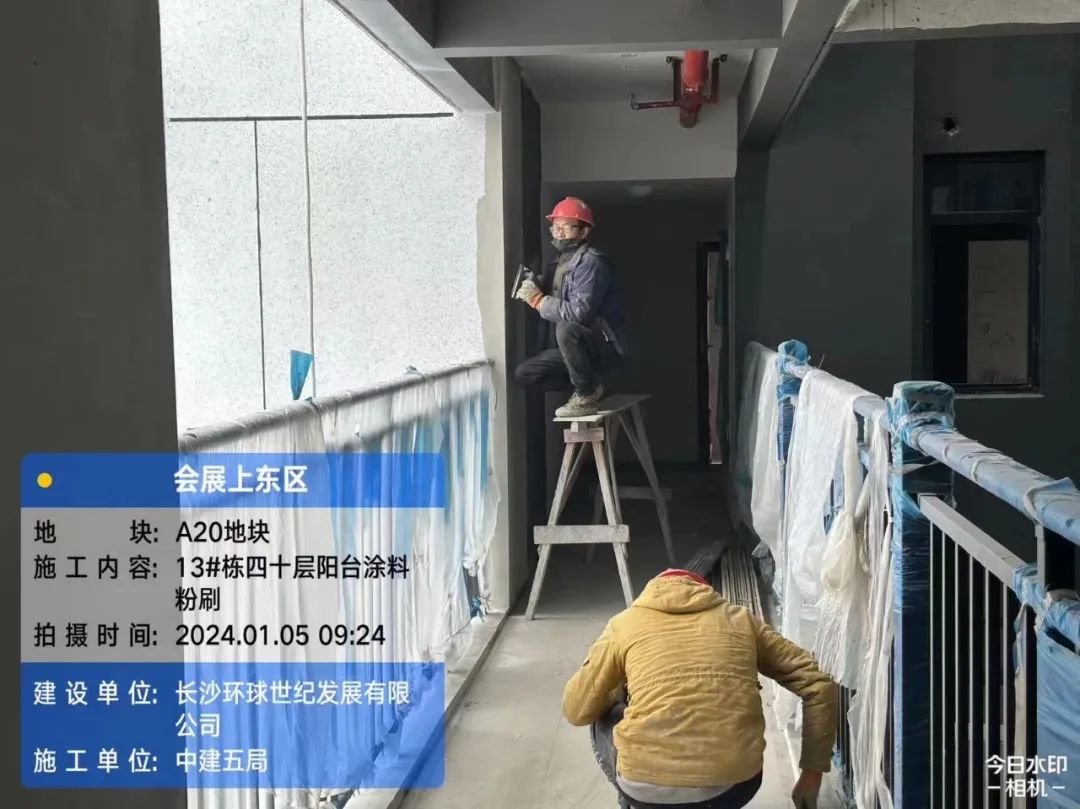

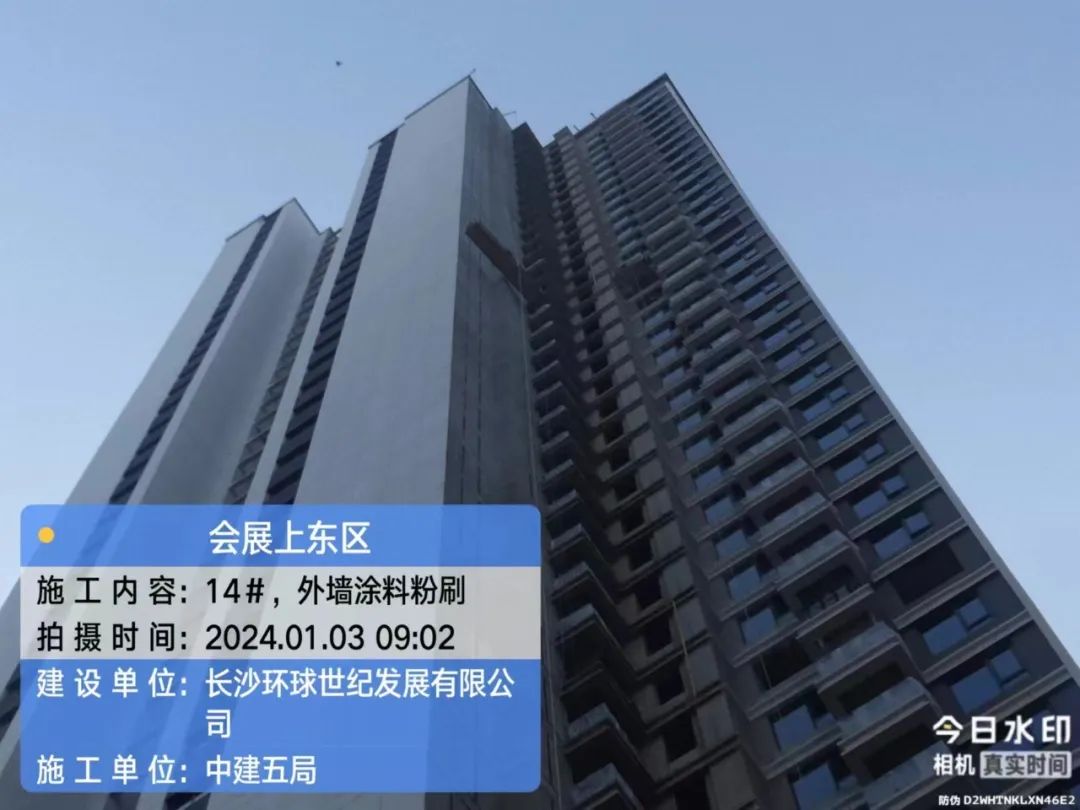

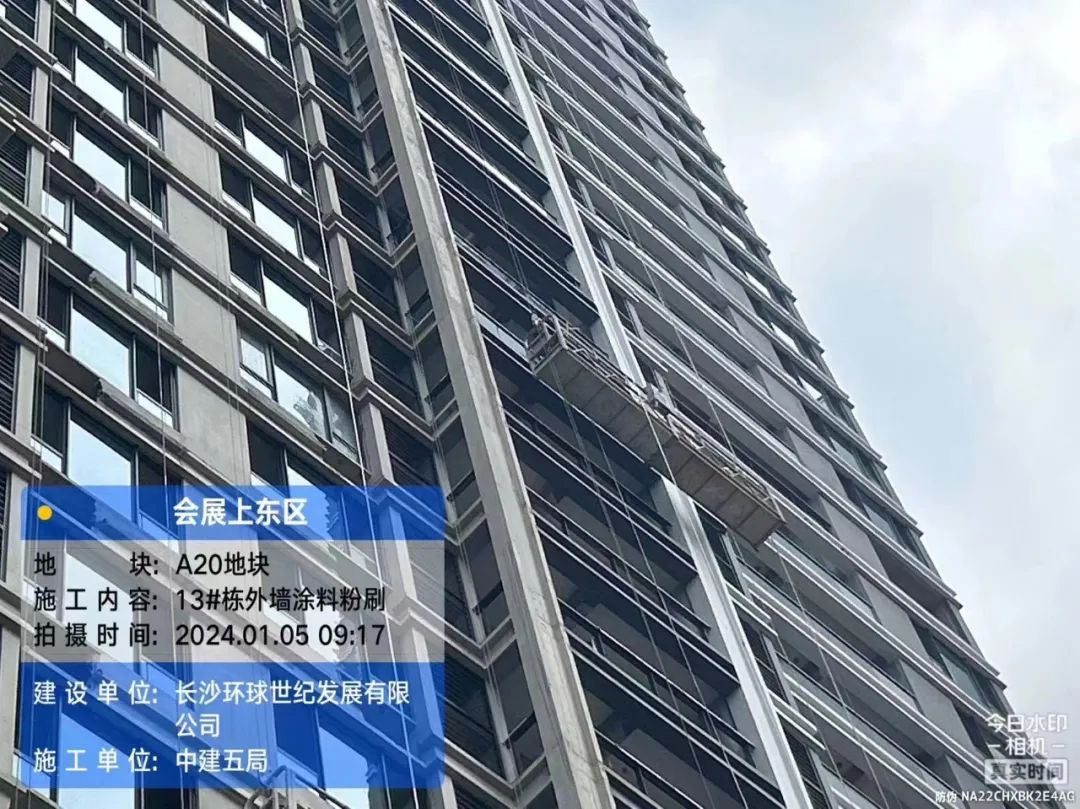

外墙涂料

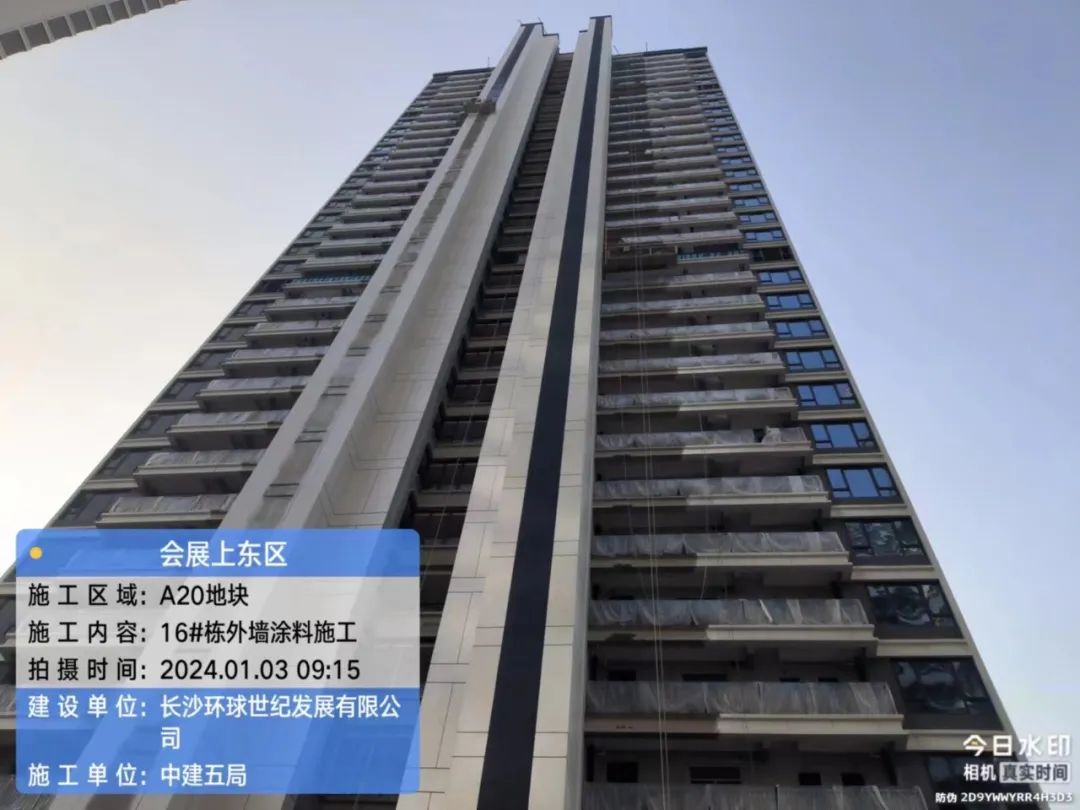

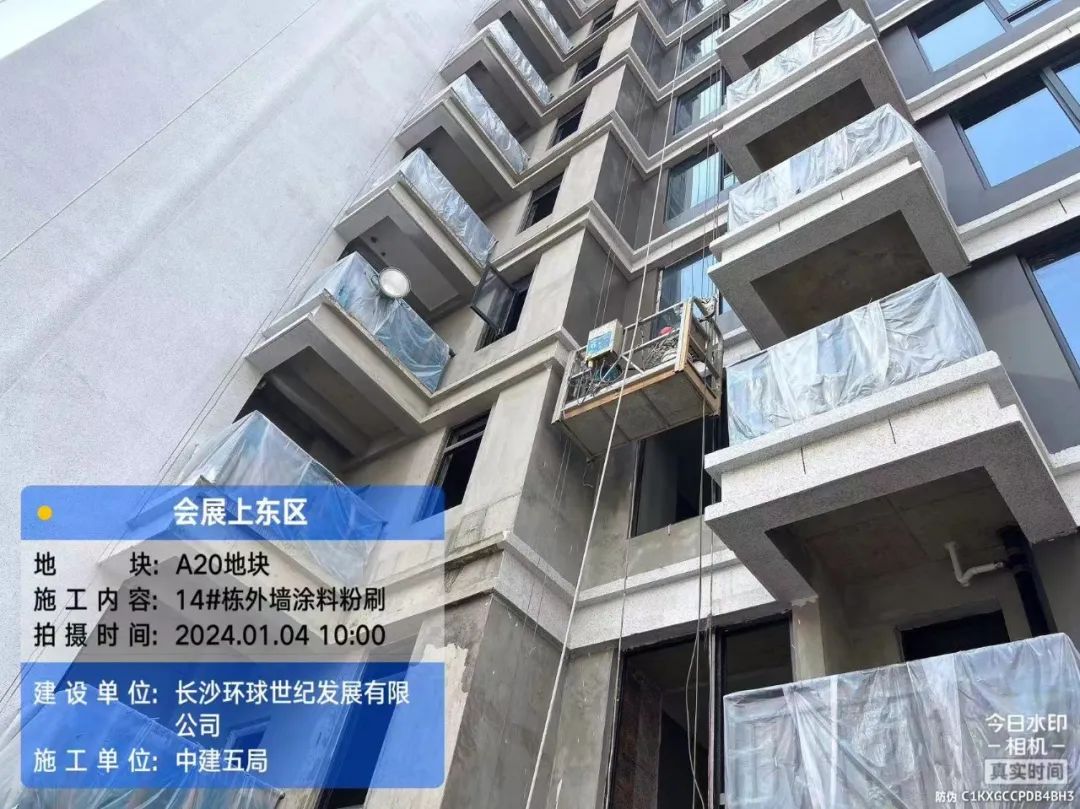

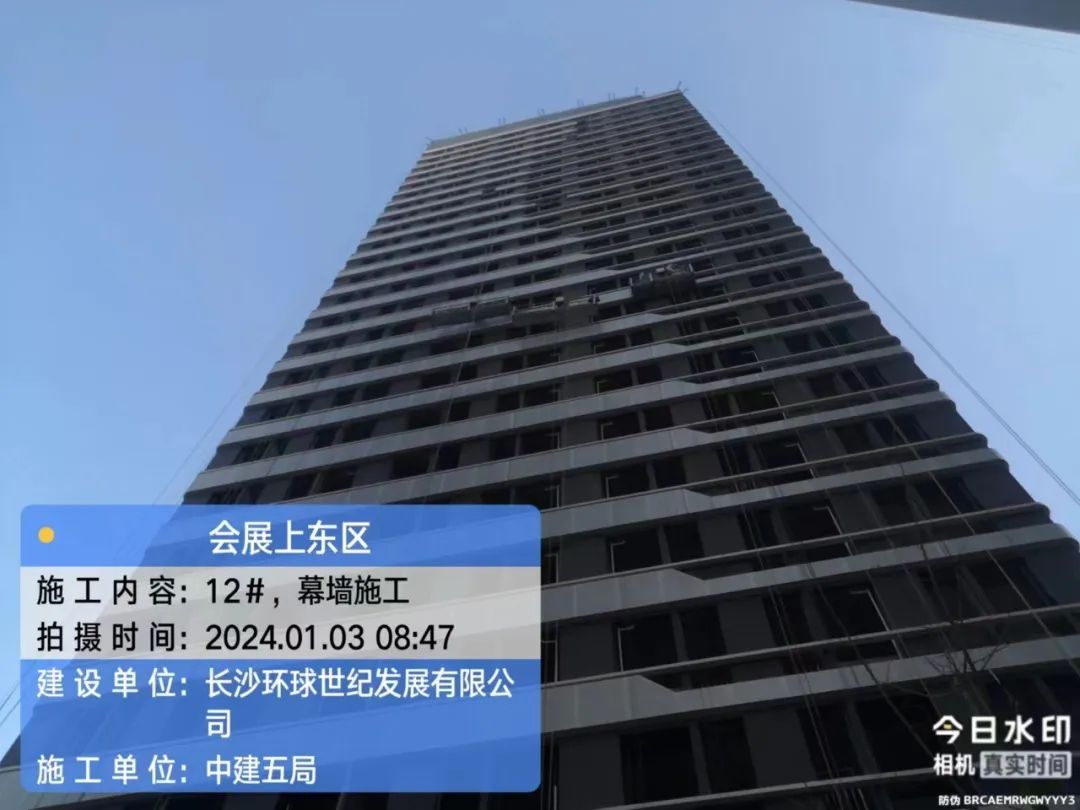

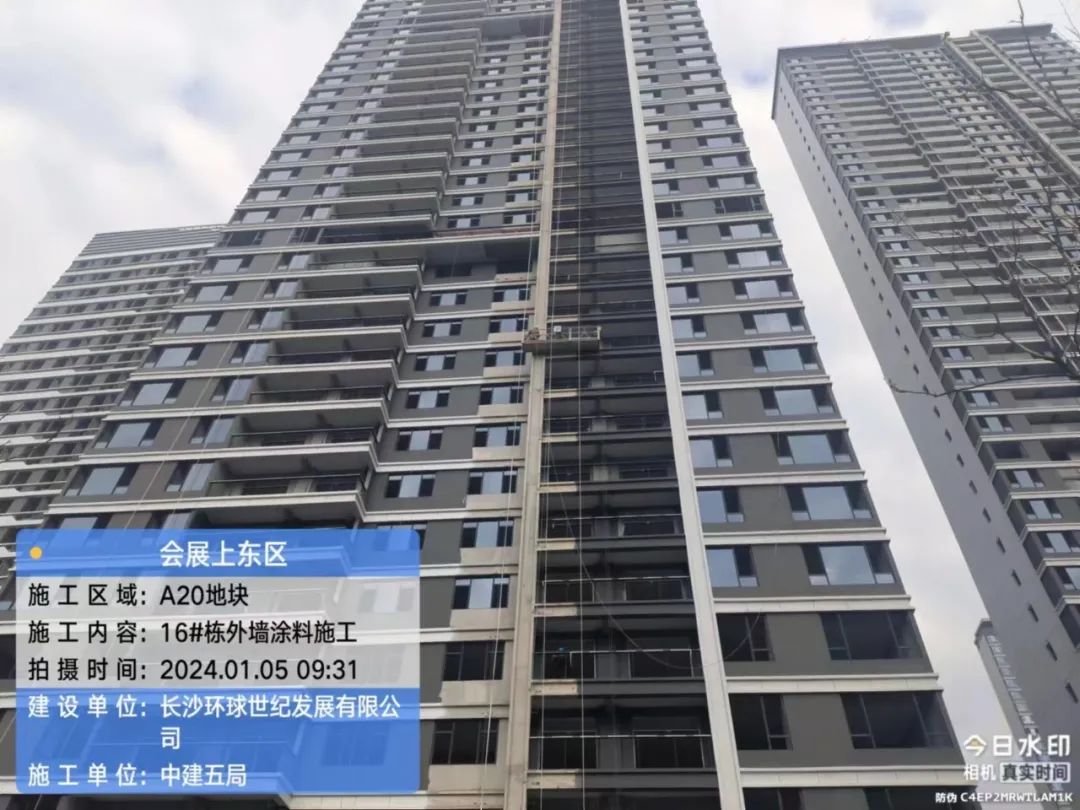

12-16栋阳台、外墙施工。

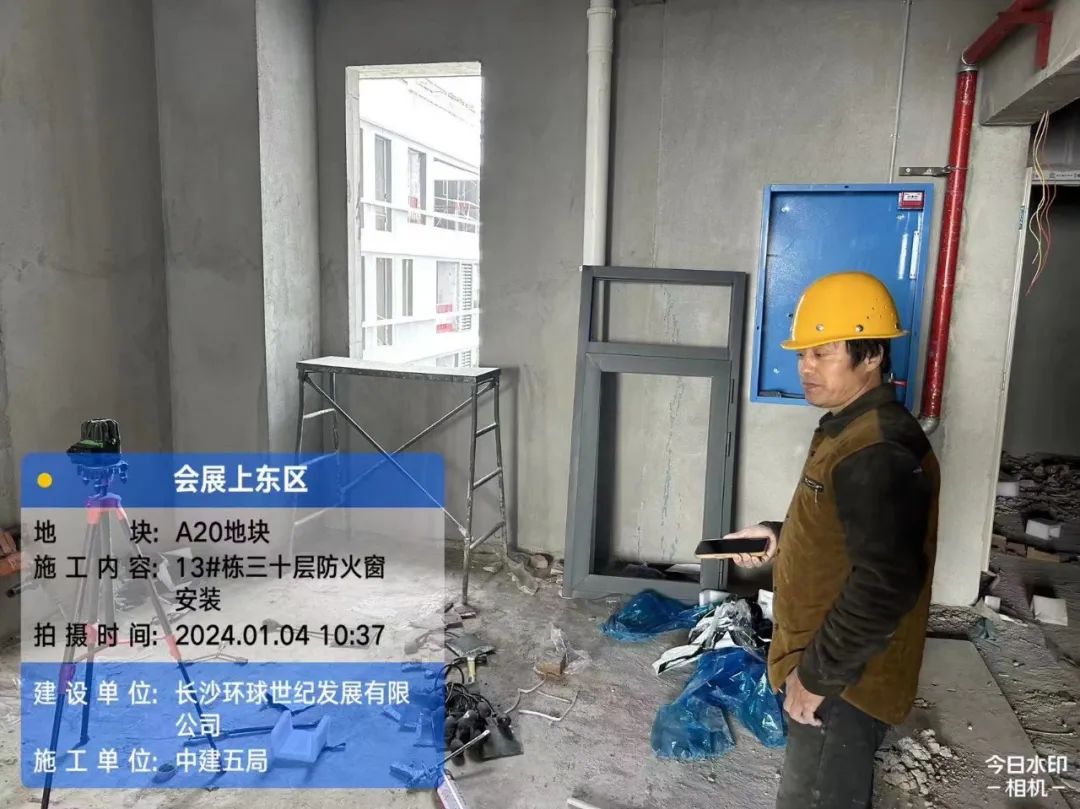

铝合金门窗

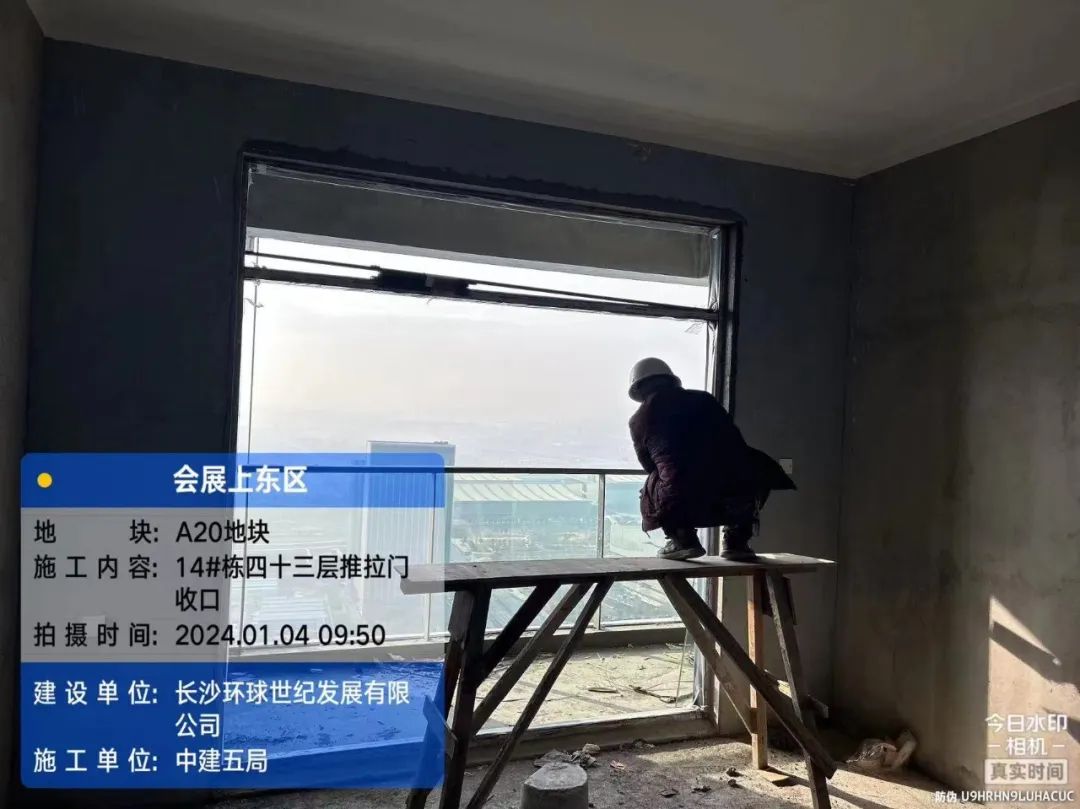

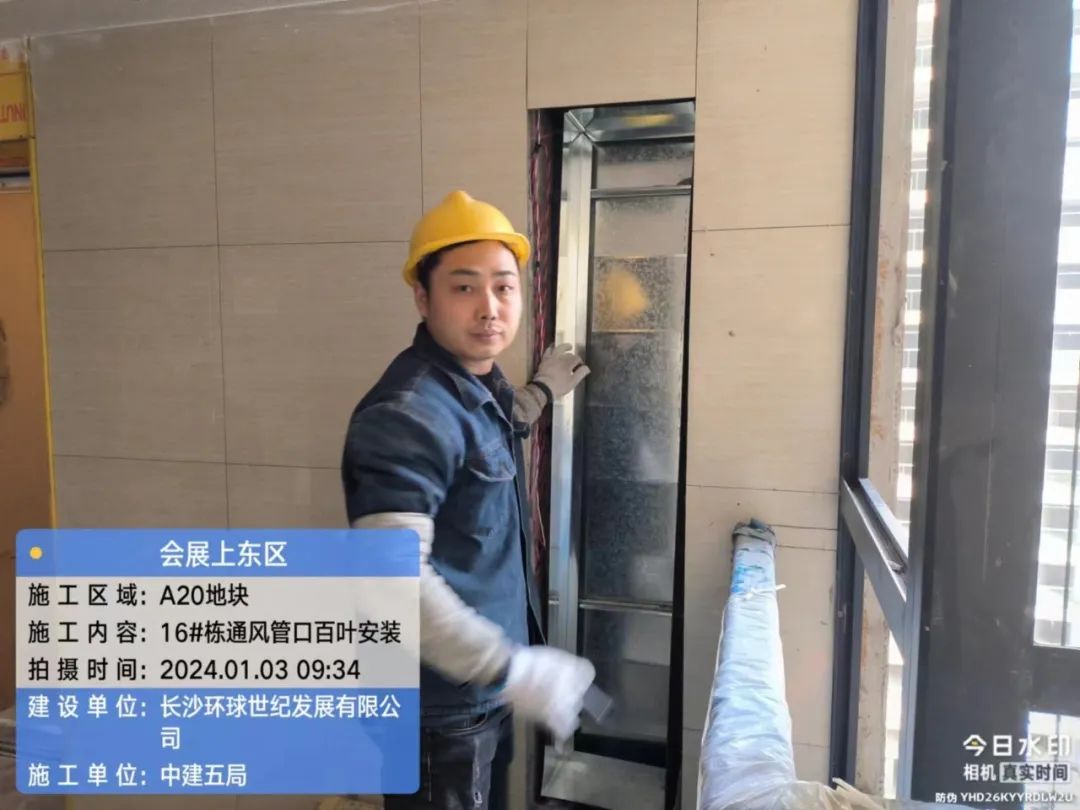

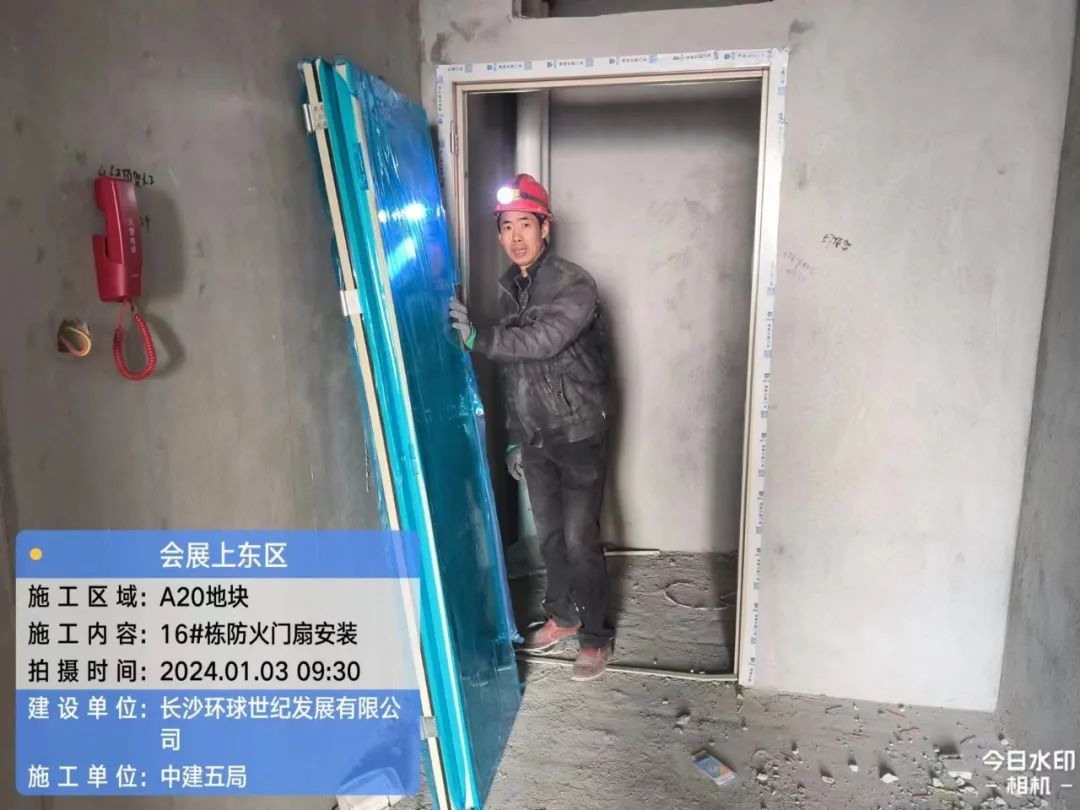

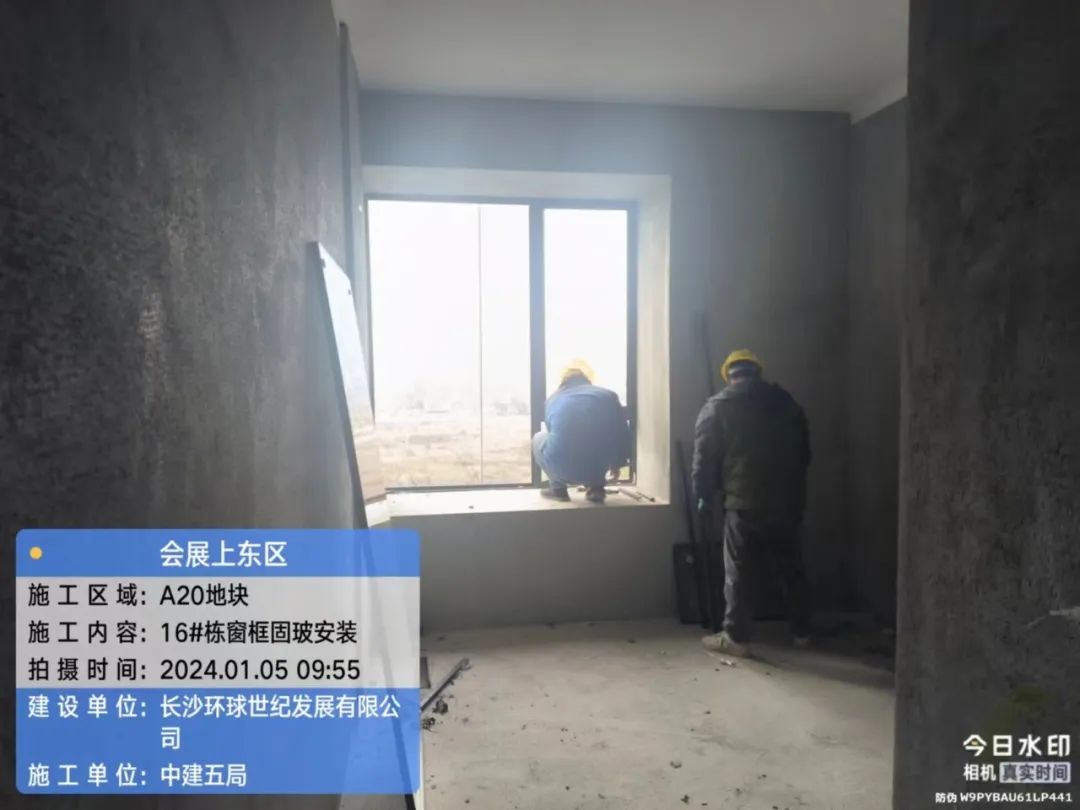

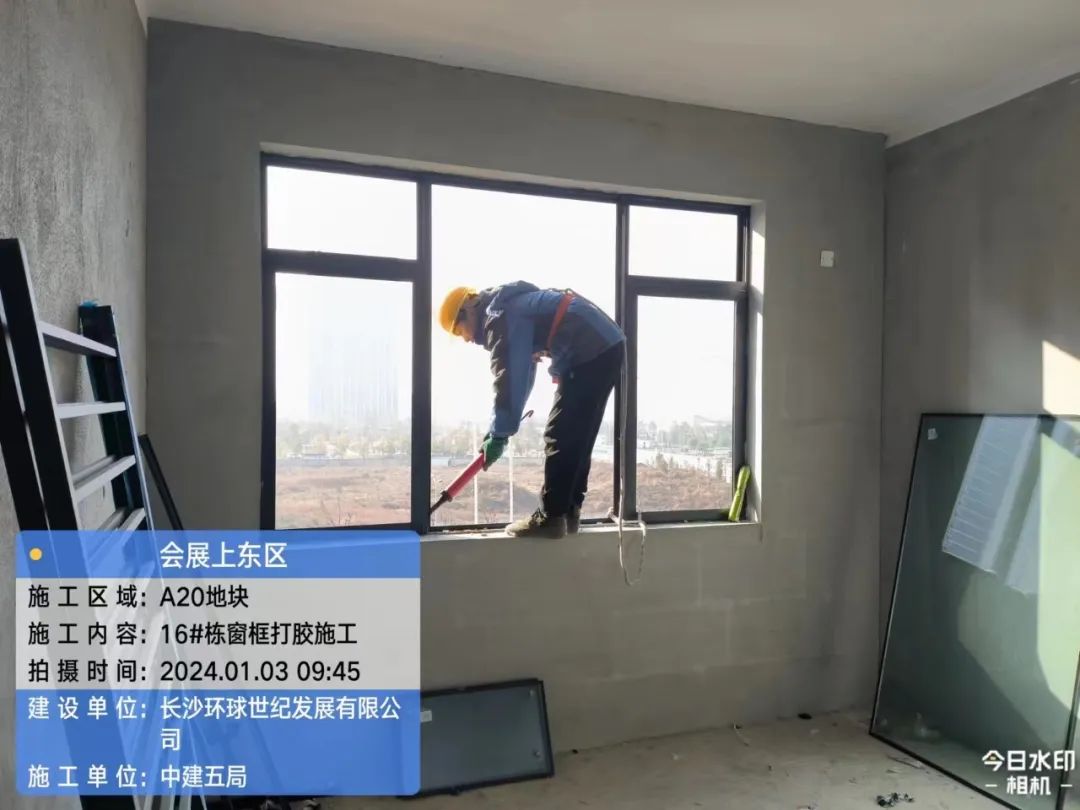

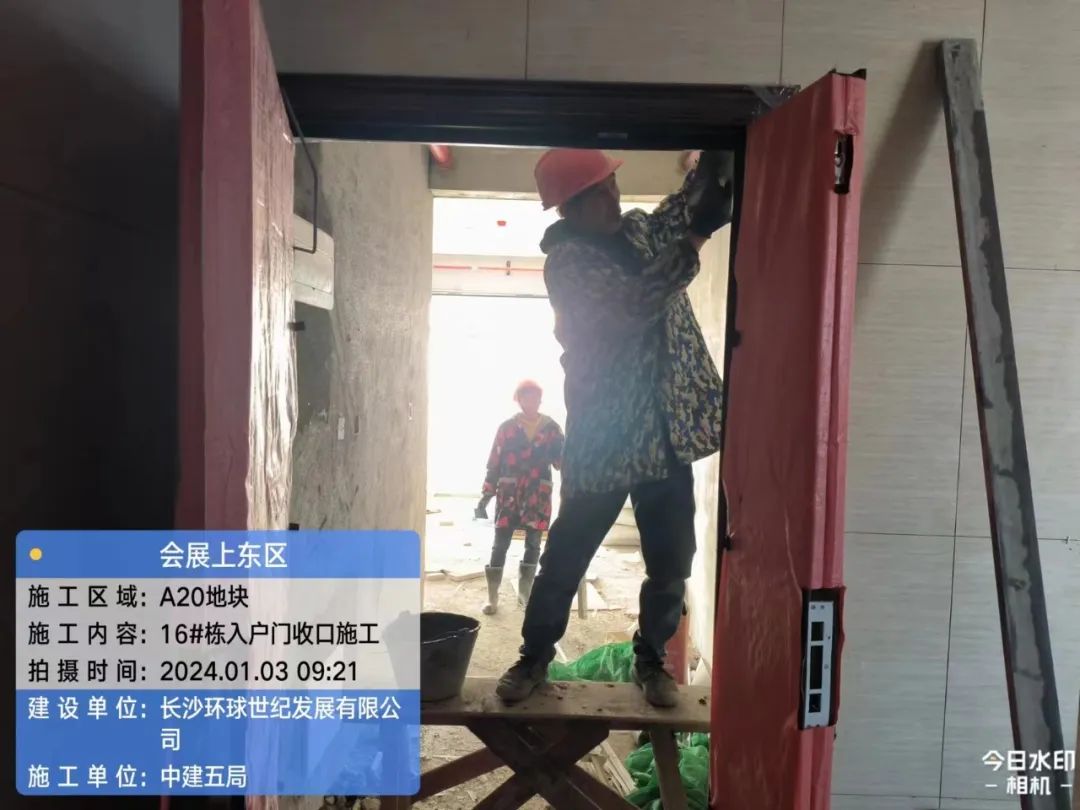

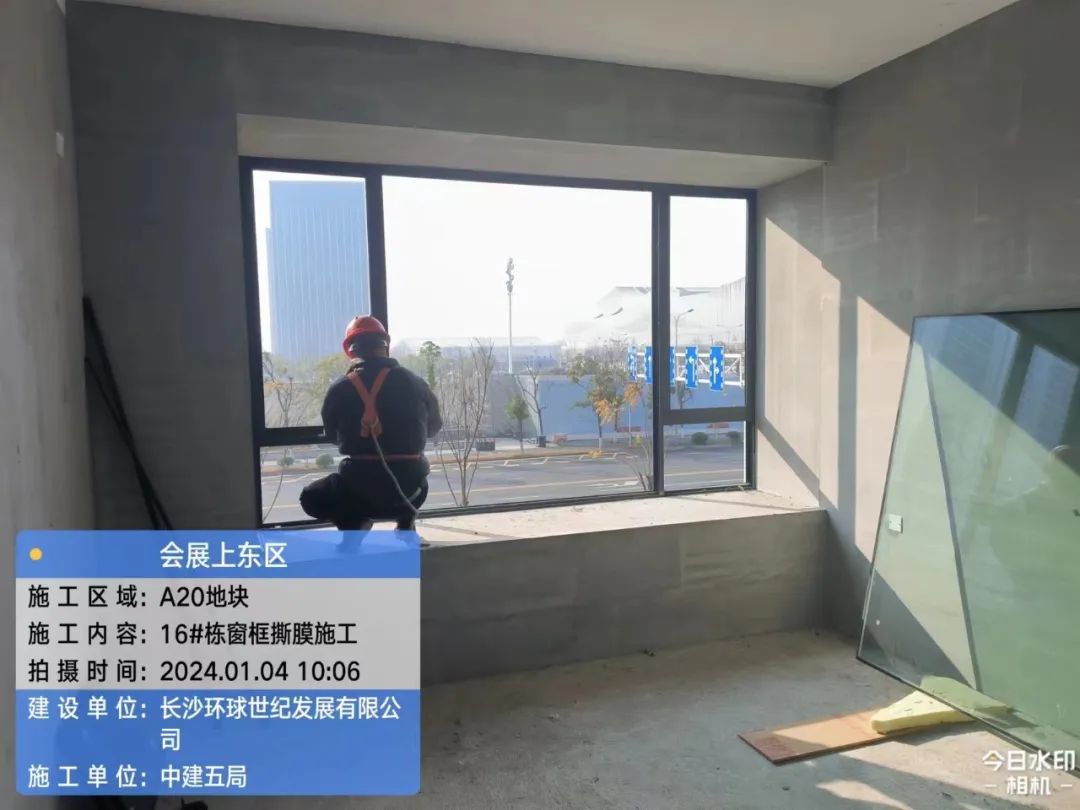

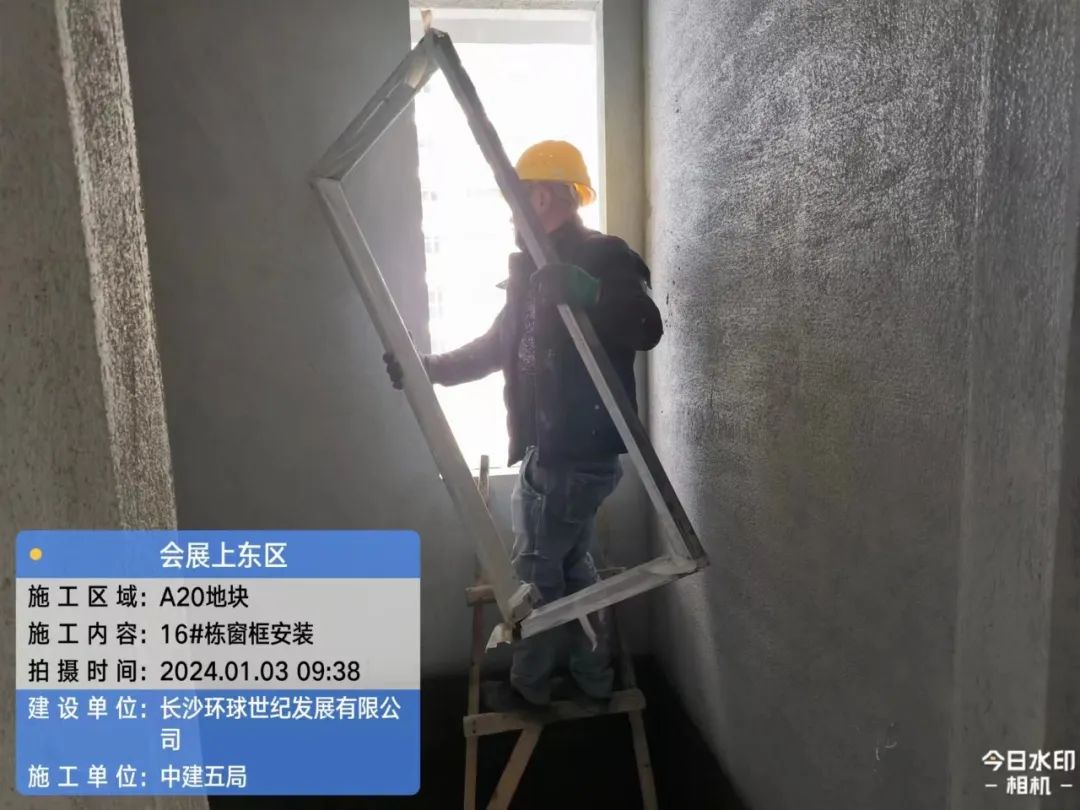

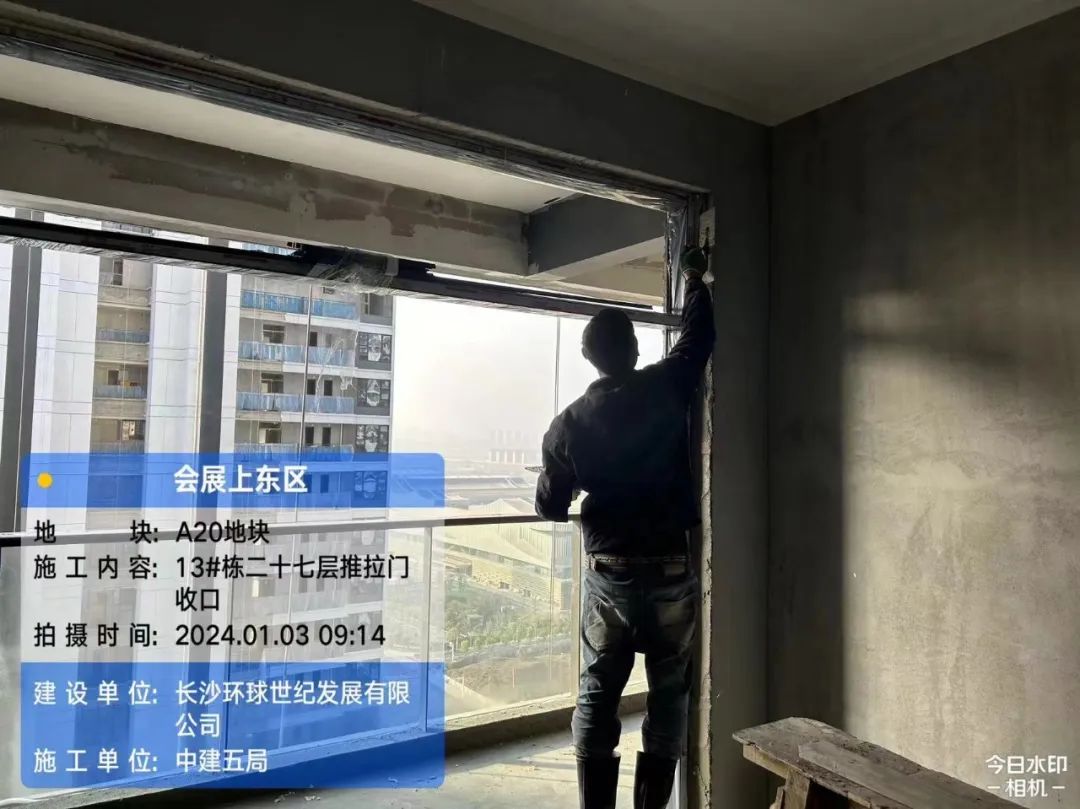

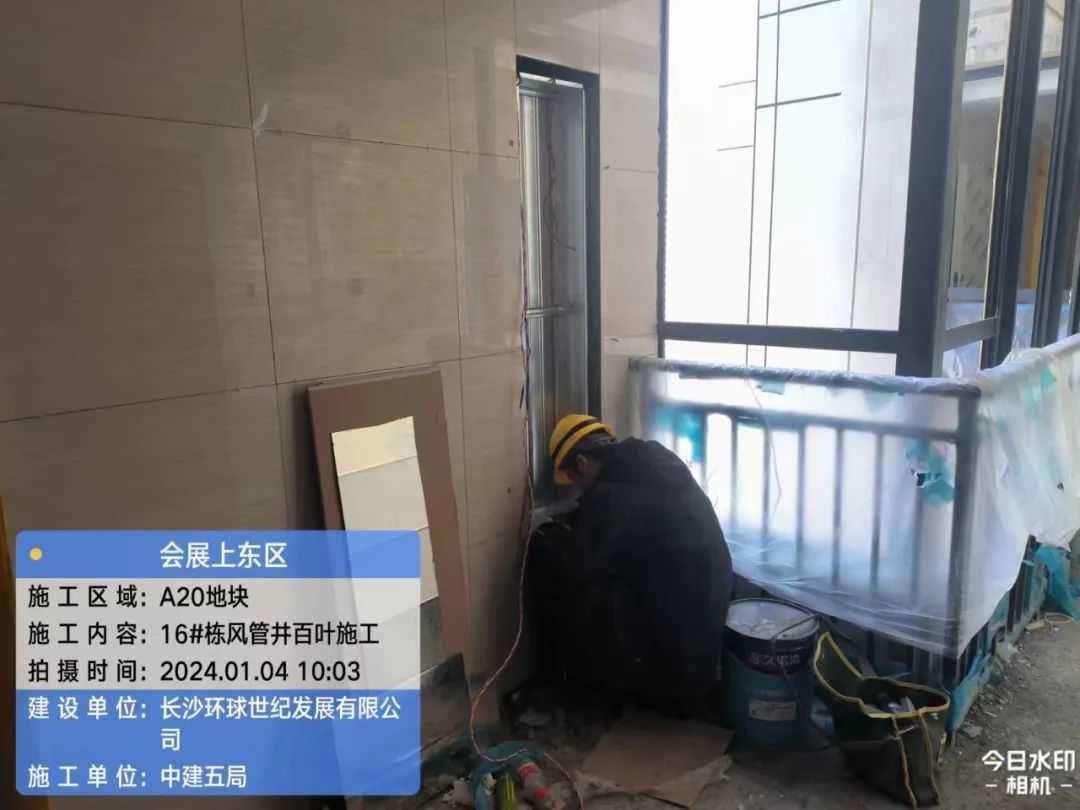

13栋、14栋、16门窗、阳台栏板、防火门、耐火窗安装。

水电安装

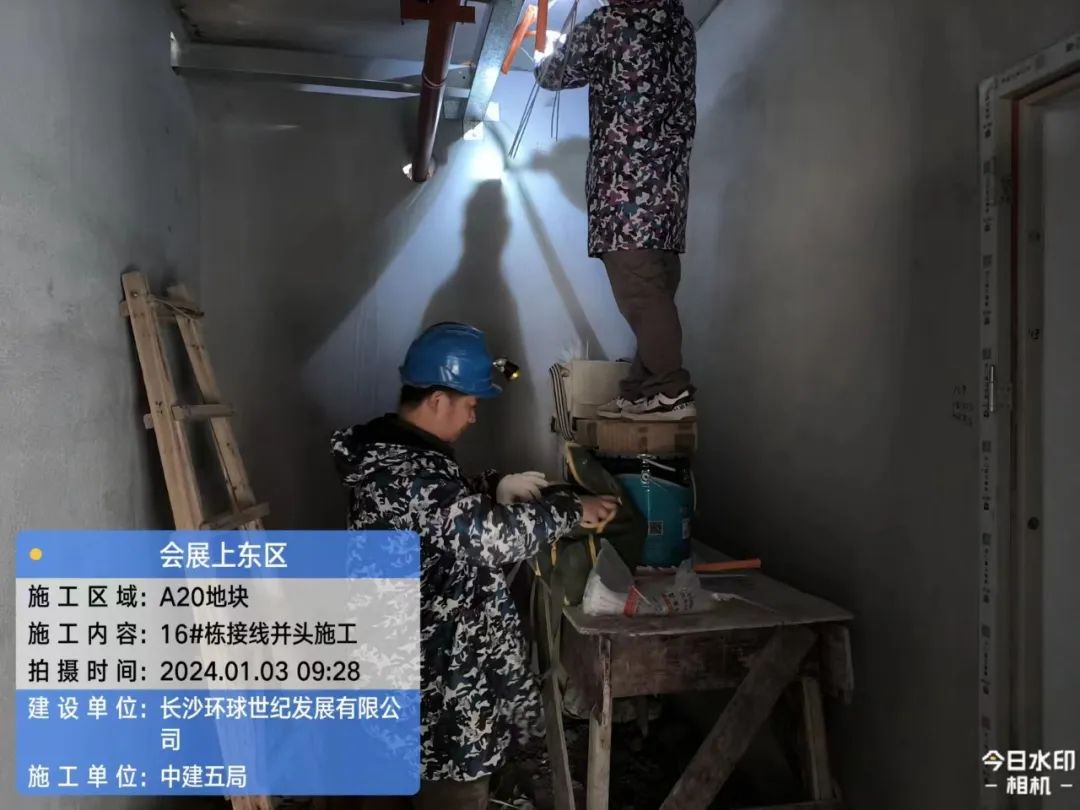

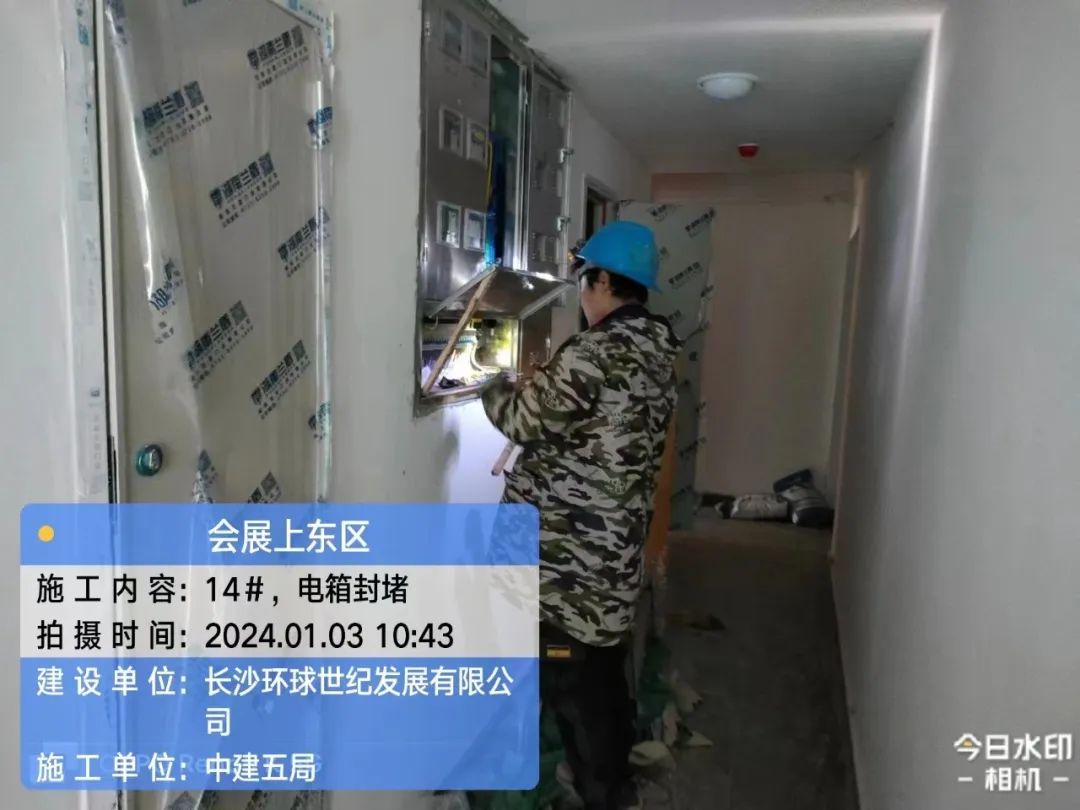

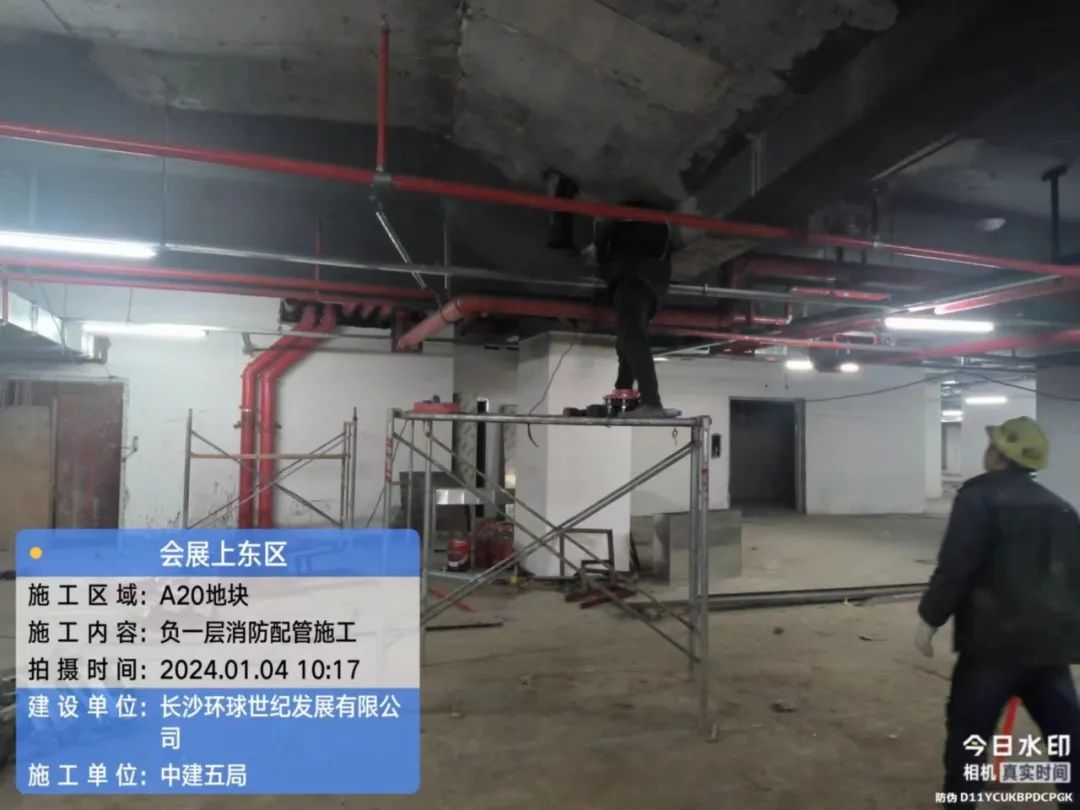

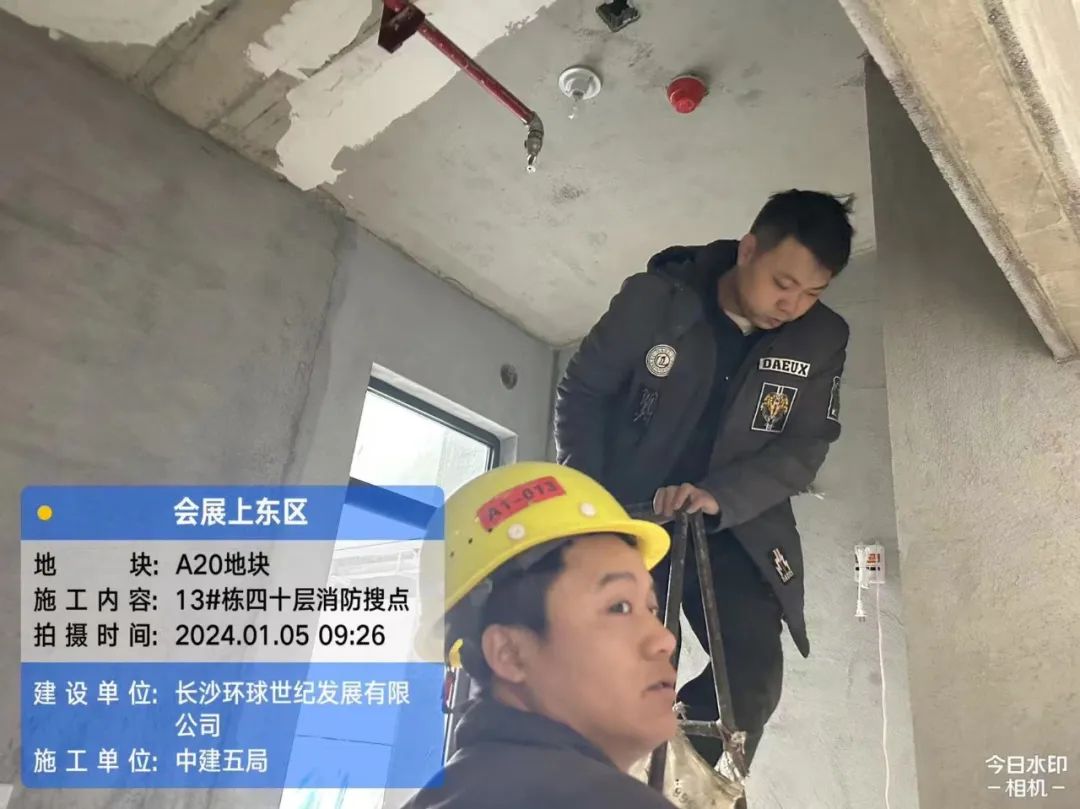

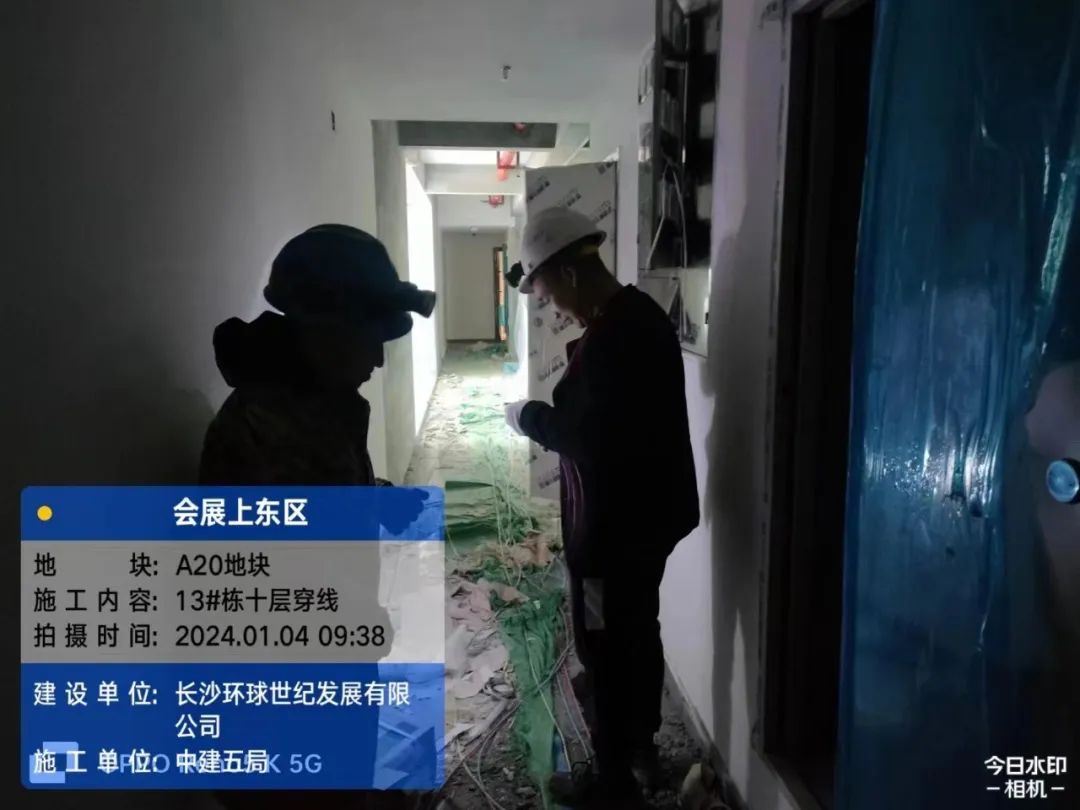

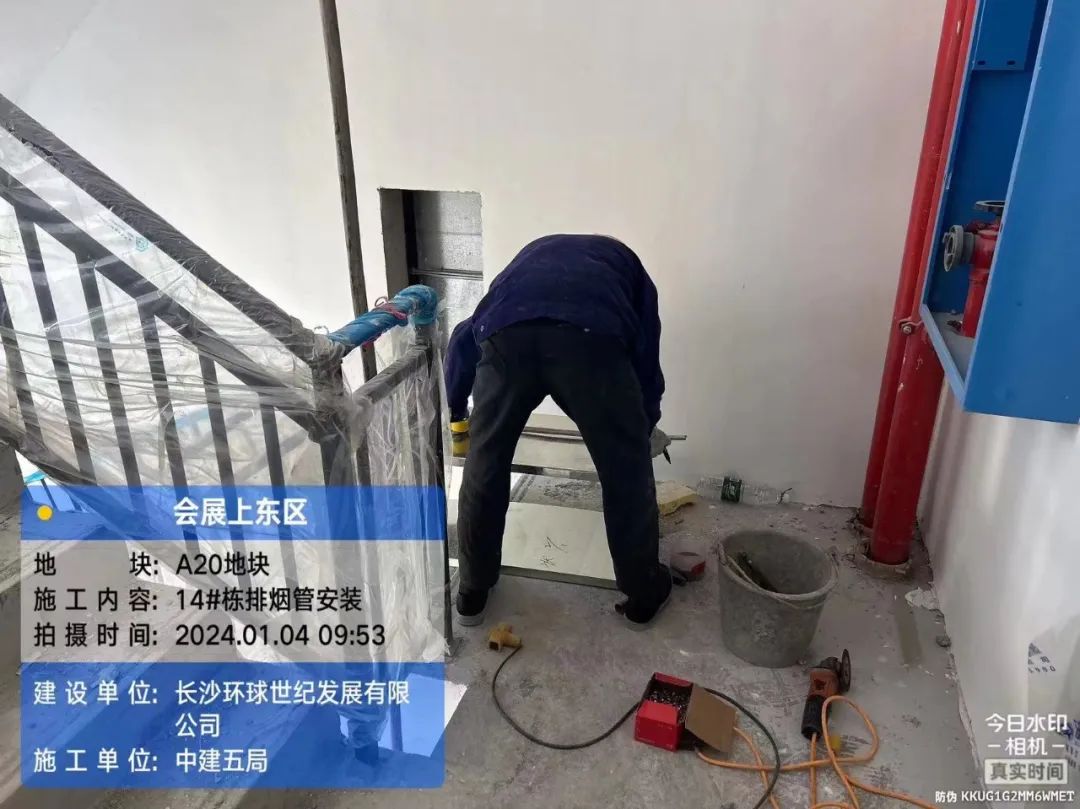

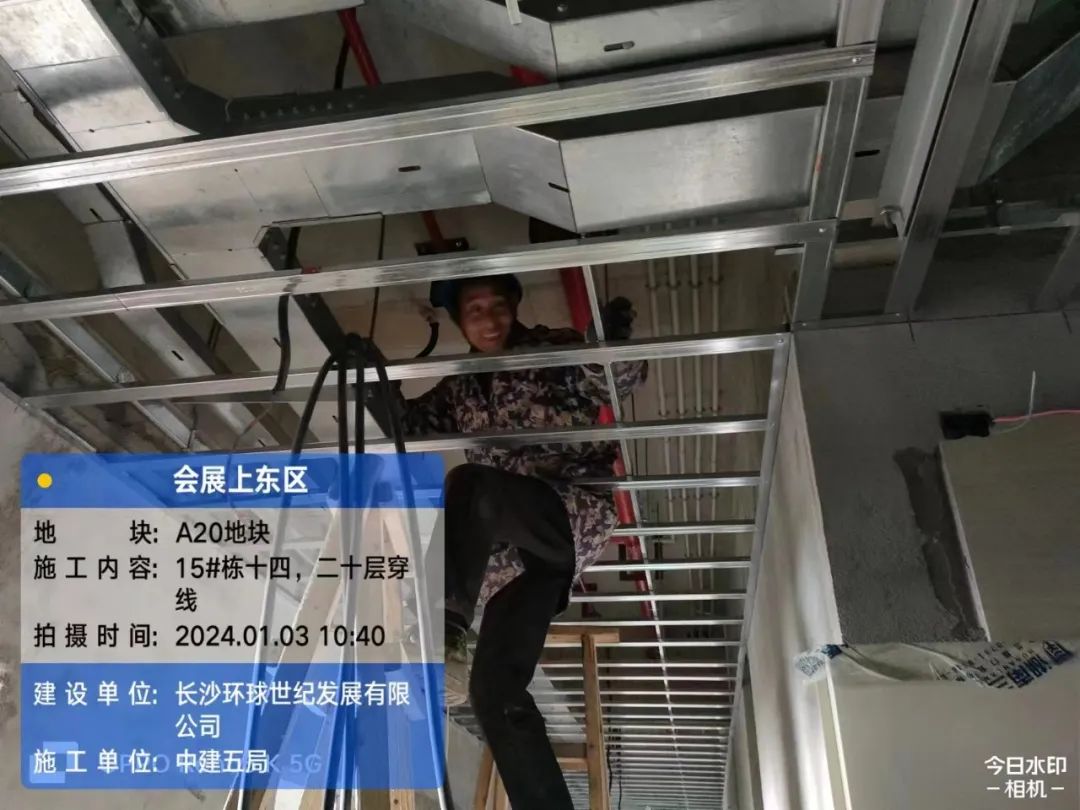

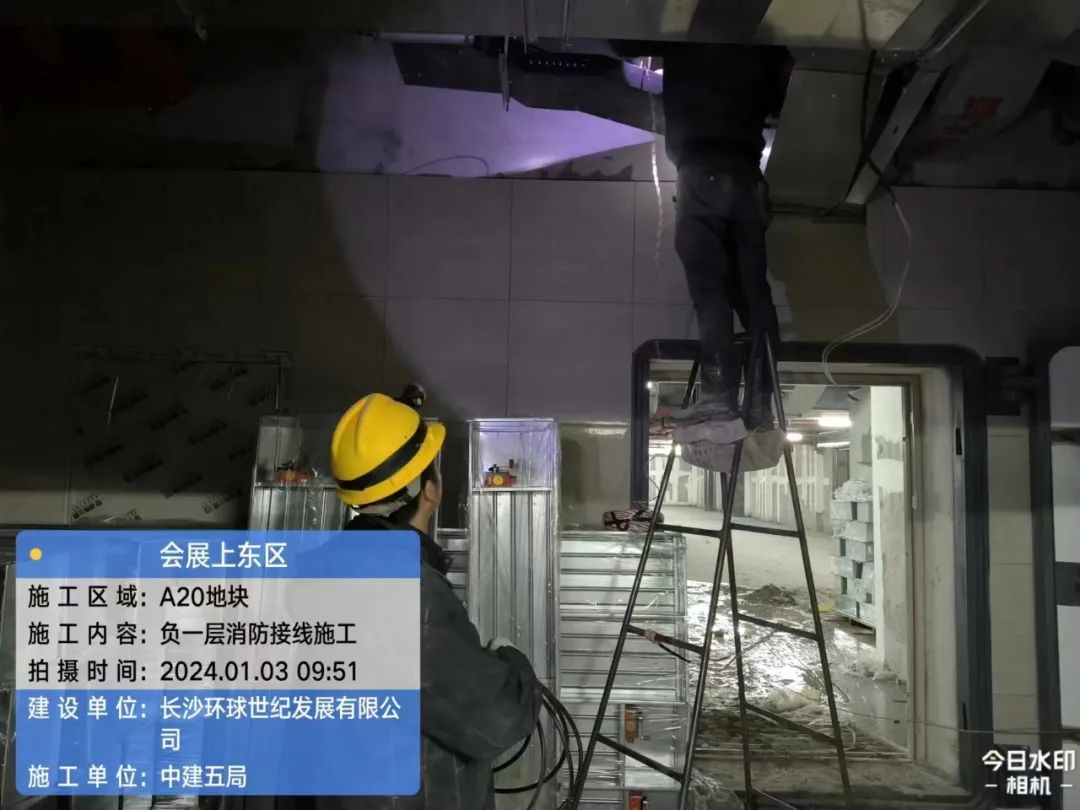

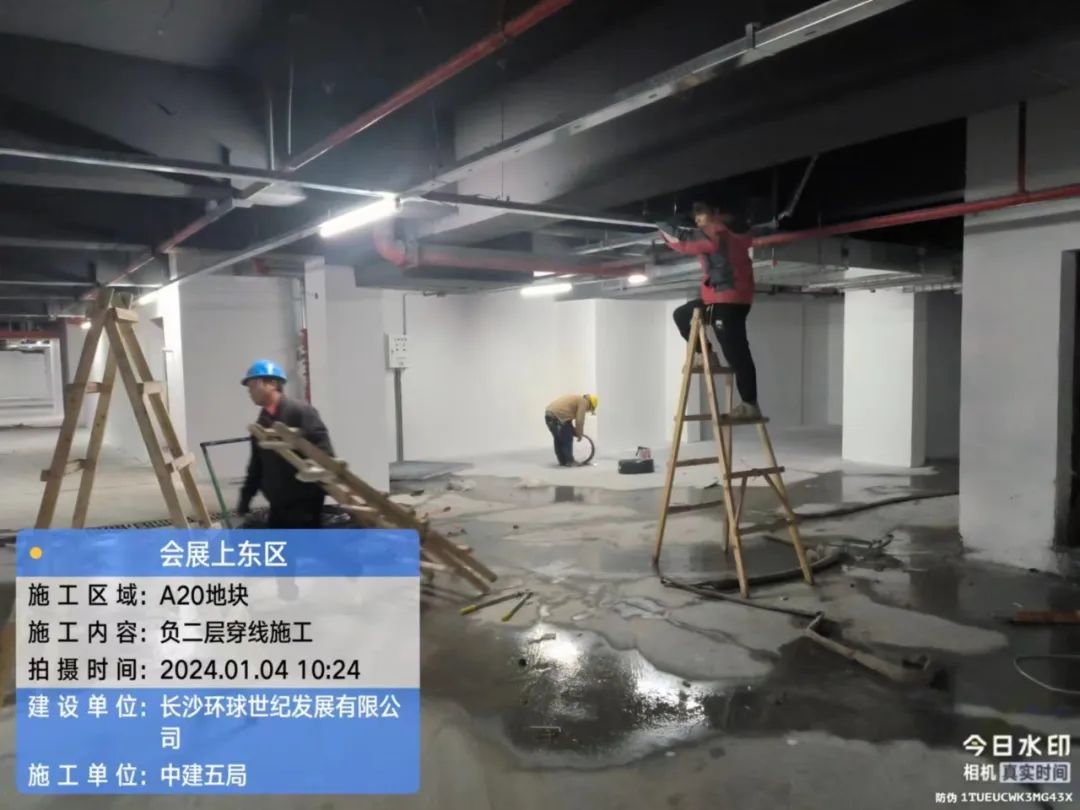

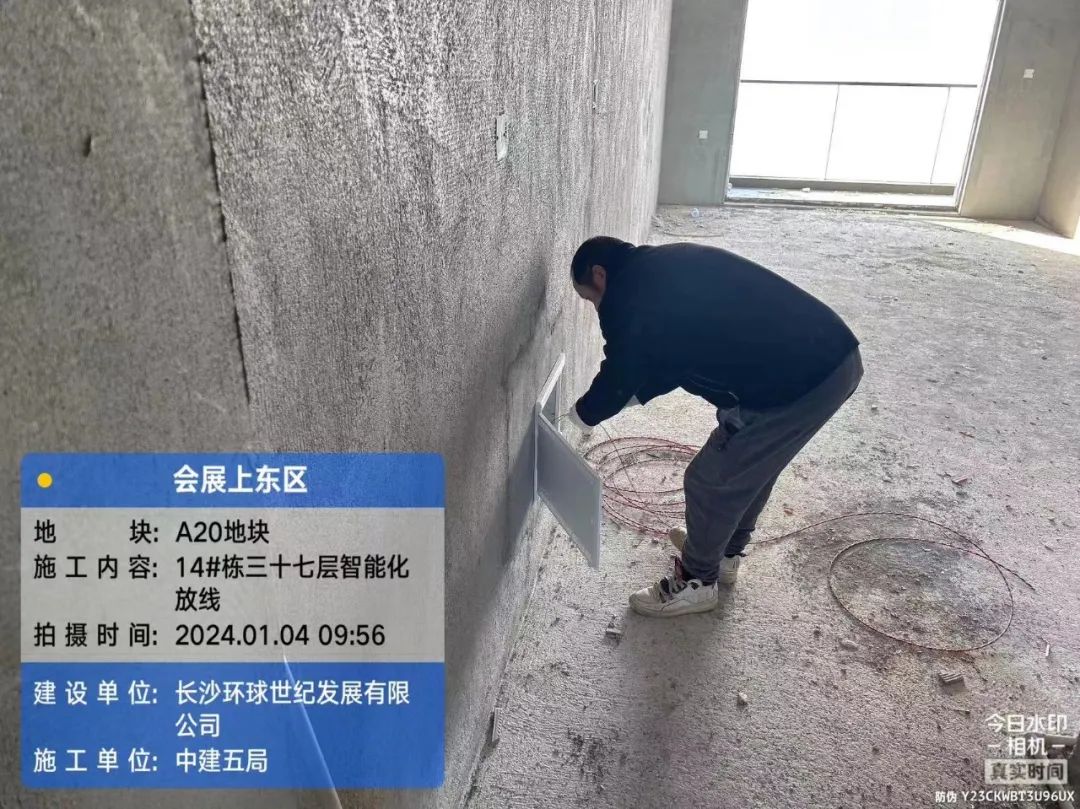

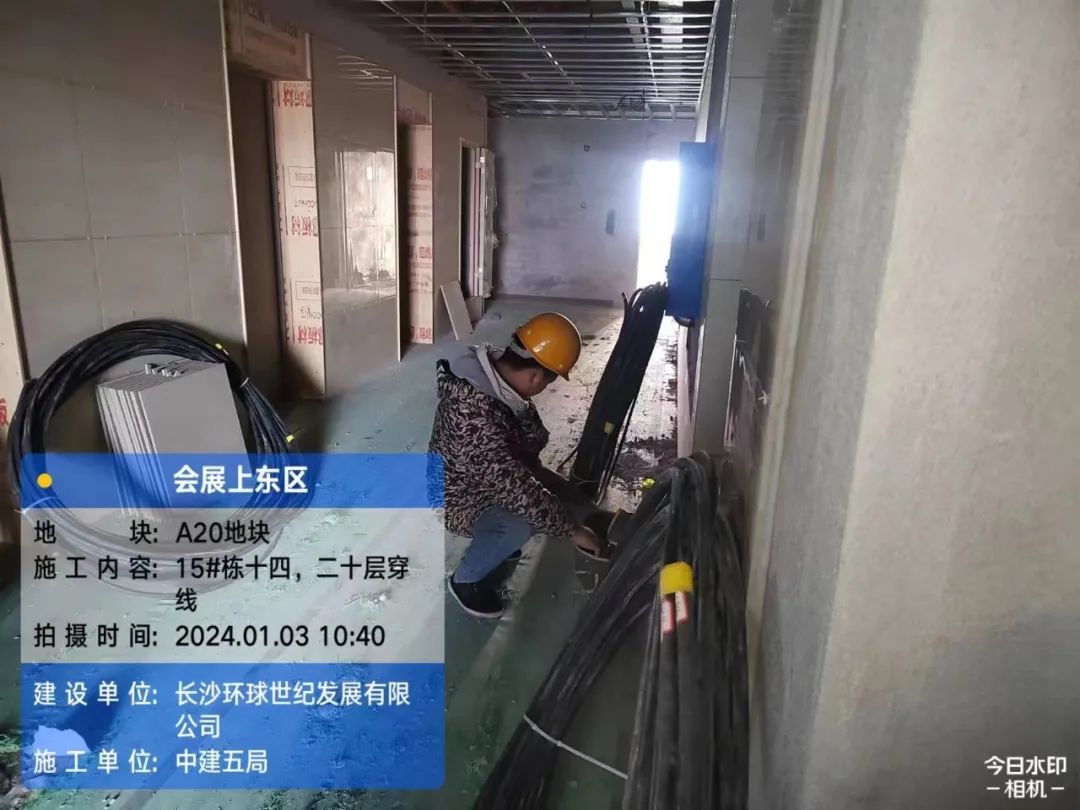

12-16栋二次配管、排堵、排水、穿线、桥架、设备安装、13#栋、14#栋、15栋、16栋消防施工,燃气施工。

公区精装

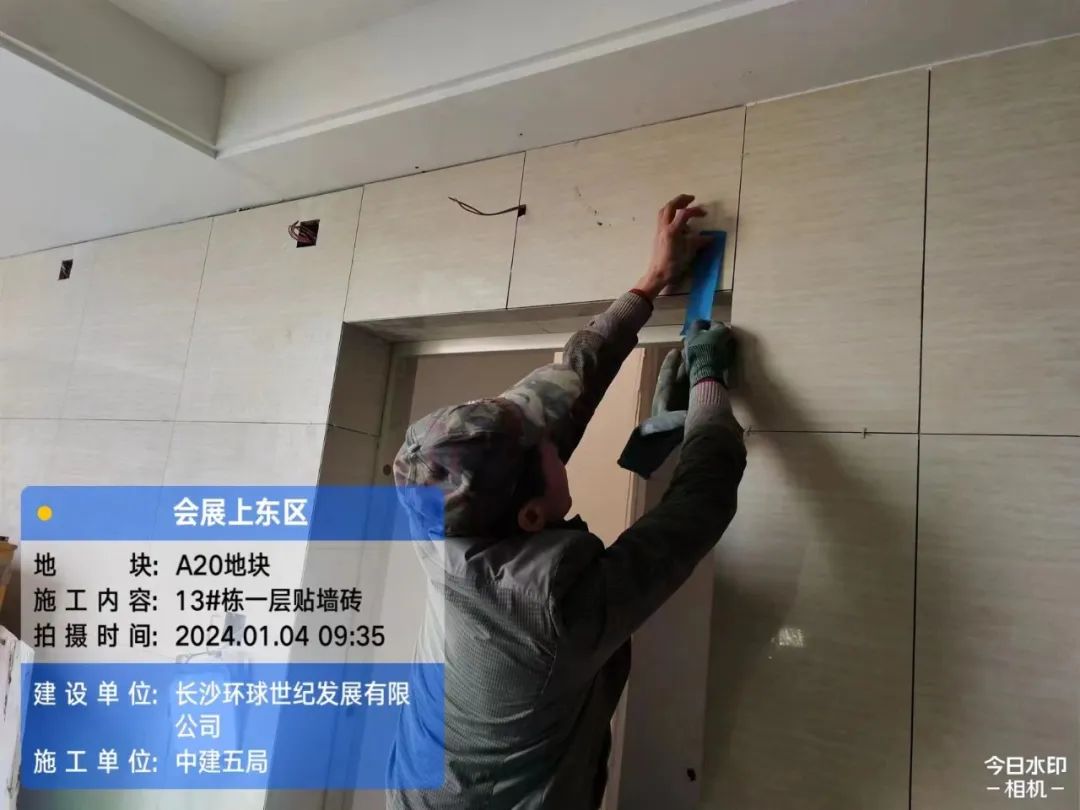

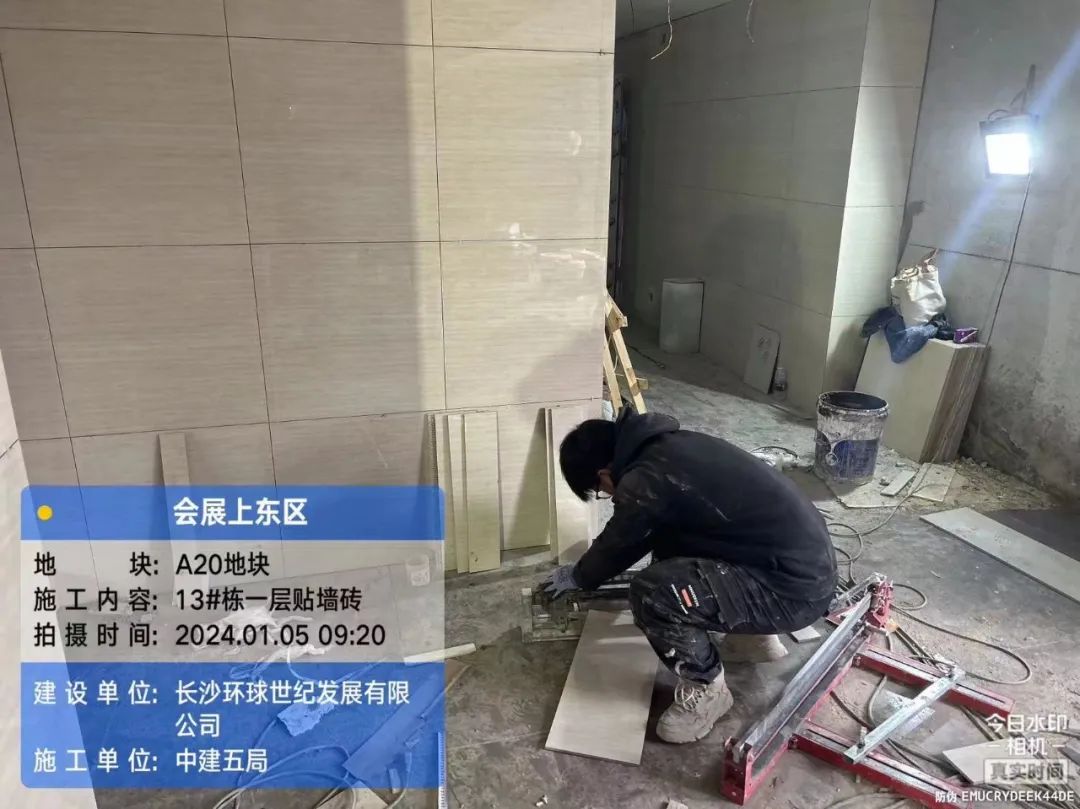

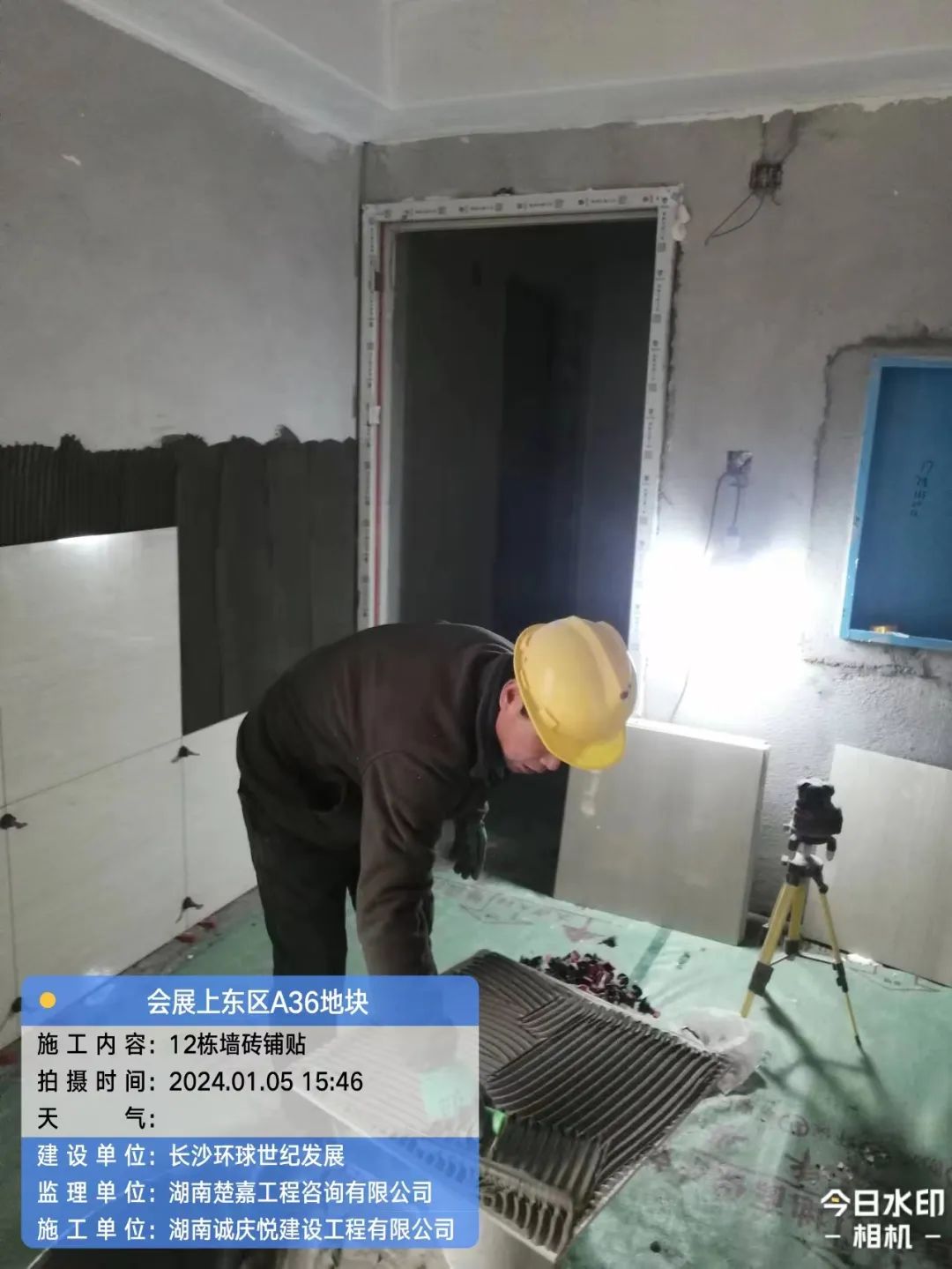

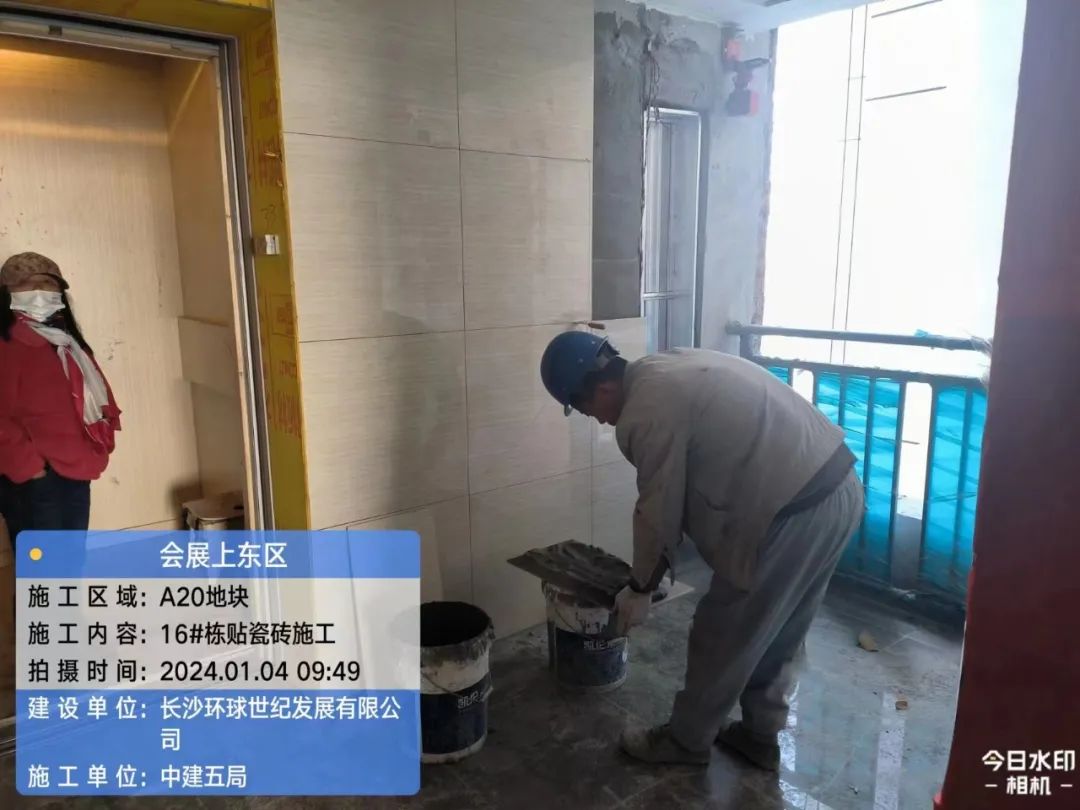

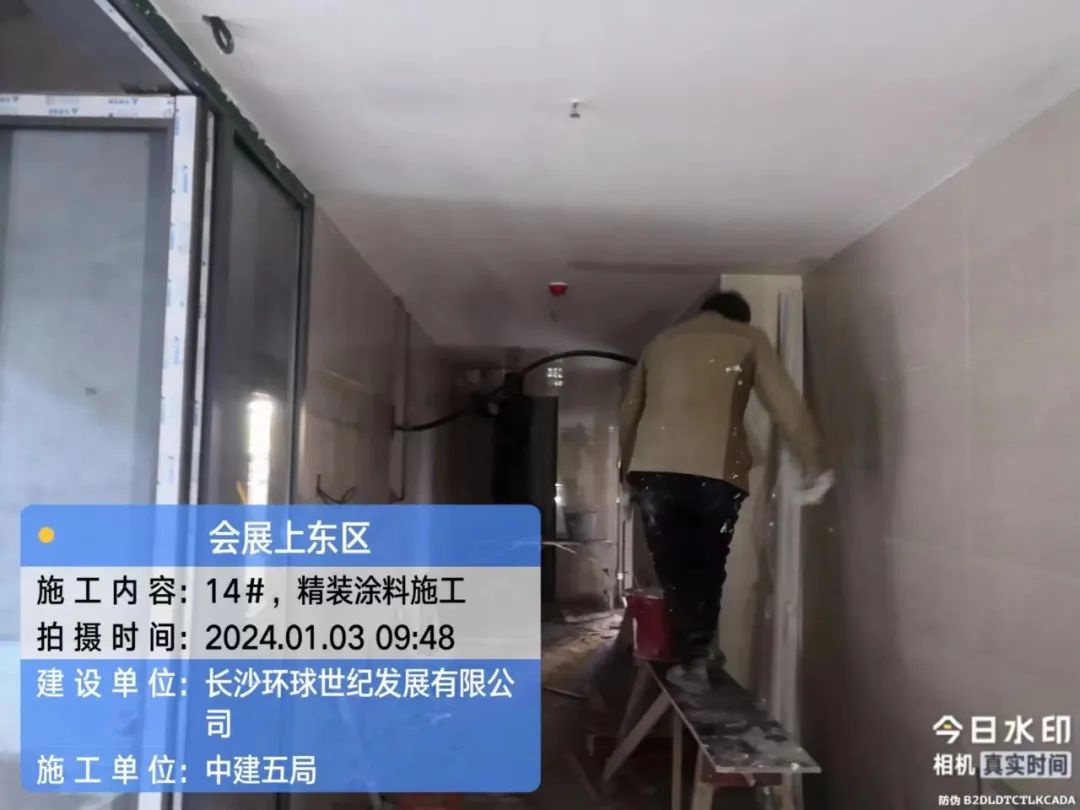

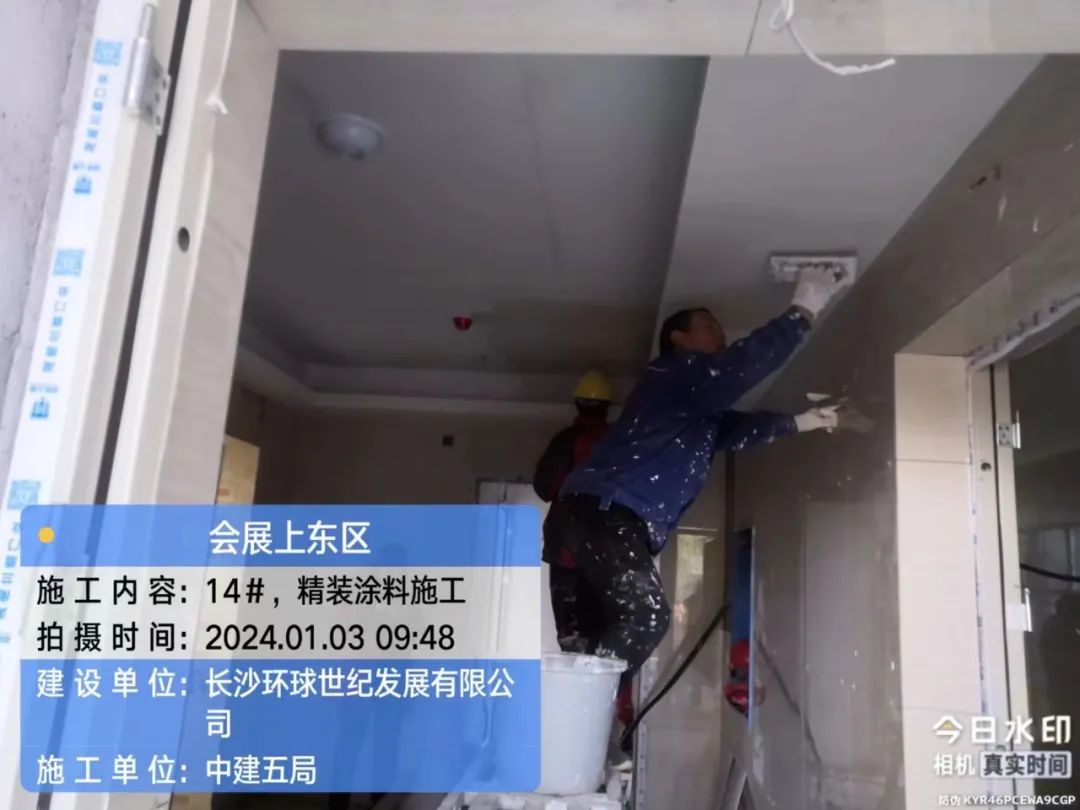

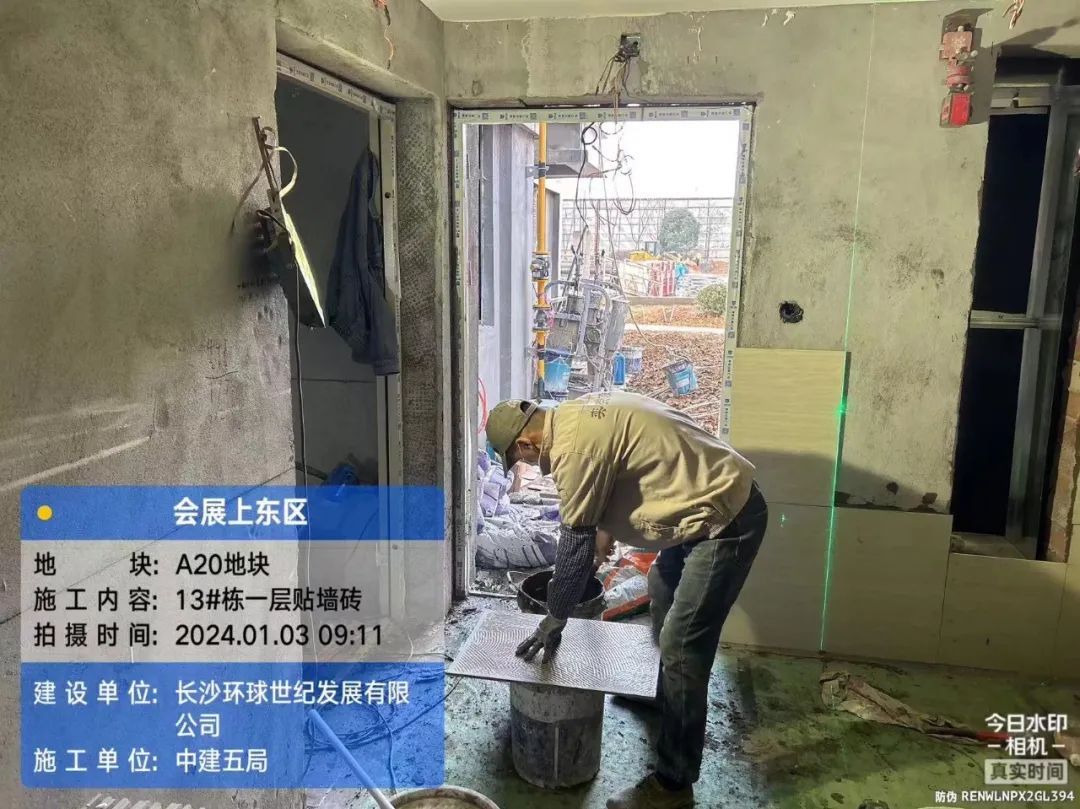

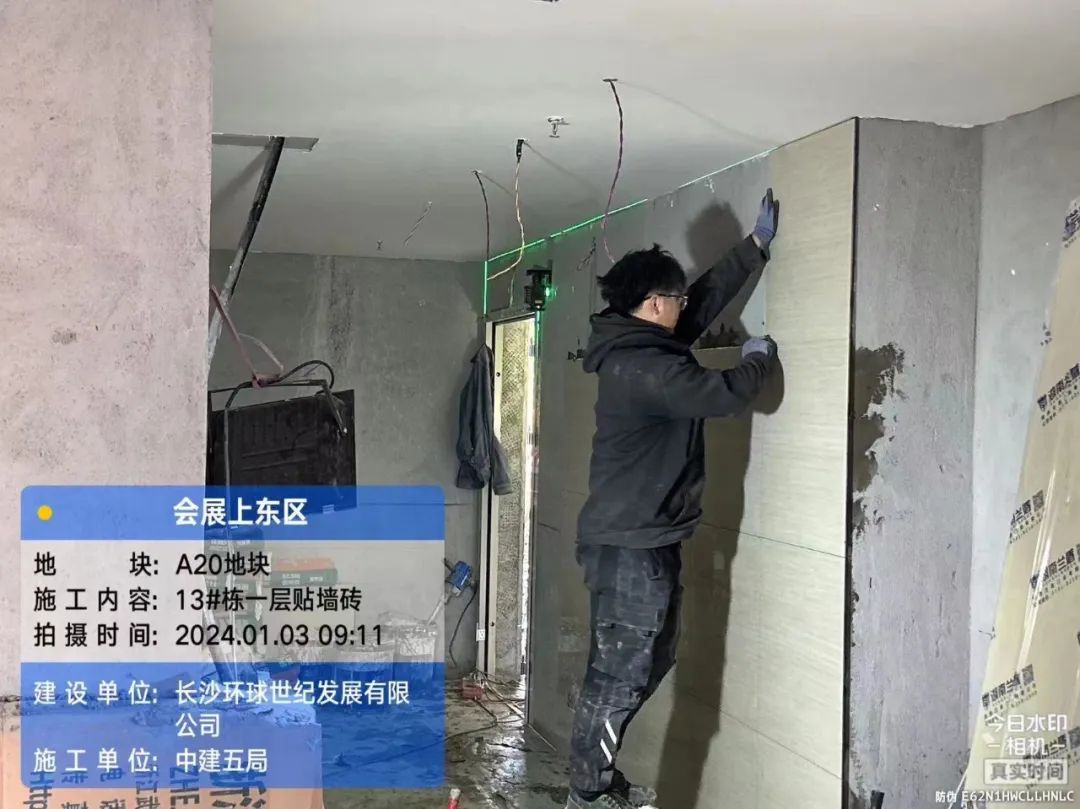

12-16栋墙地砖铺贴、13栋、14栋、16栋吊顶施工。

园林绿化

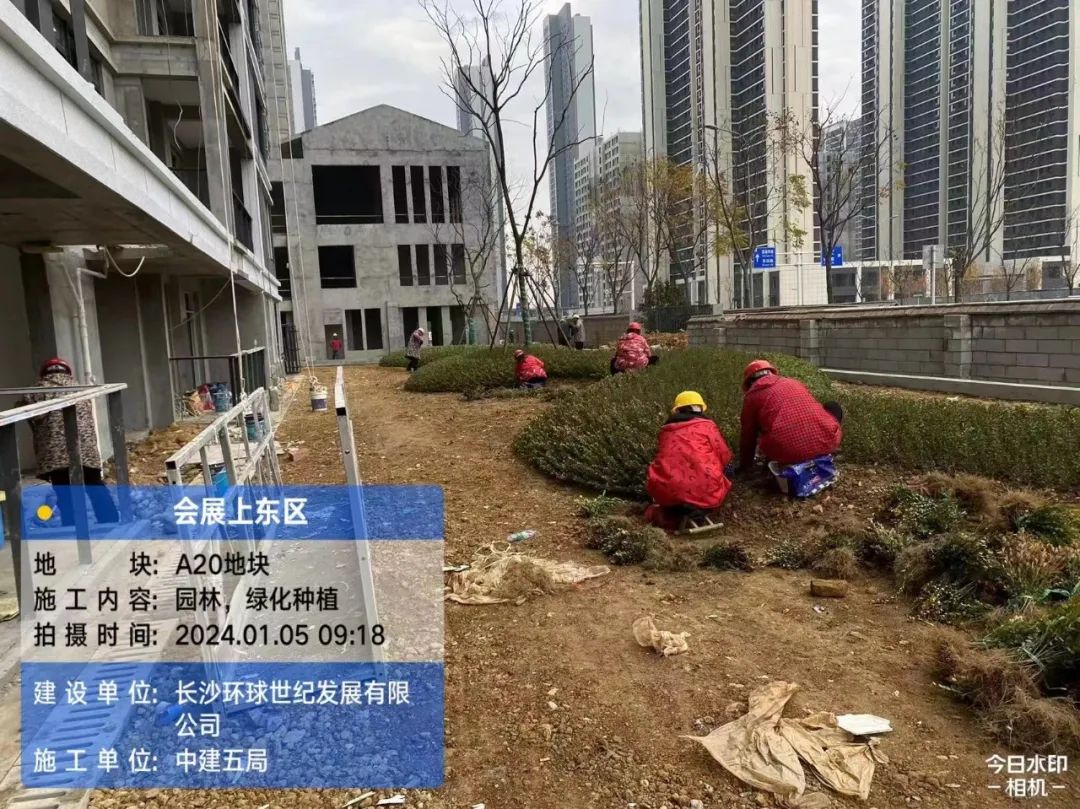

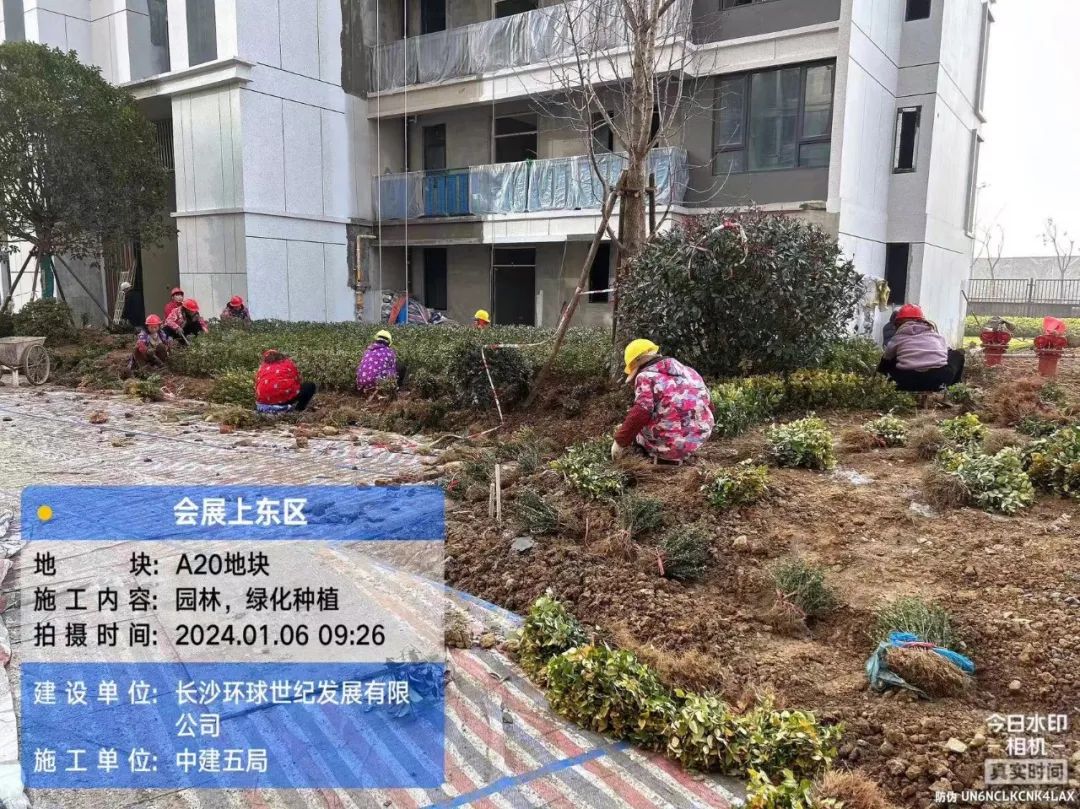

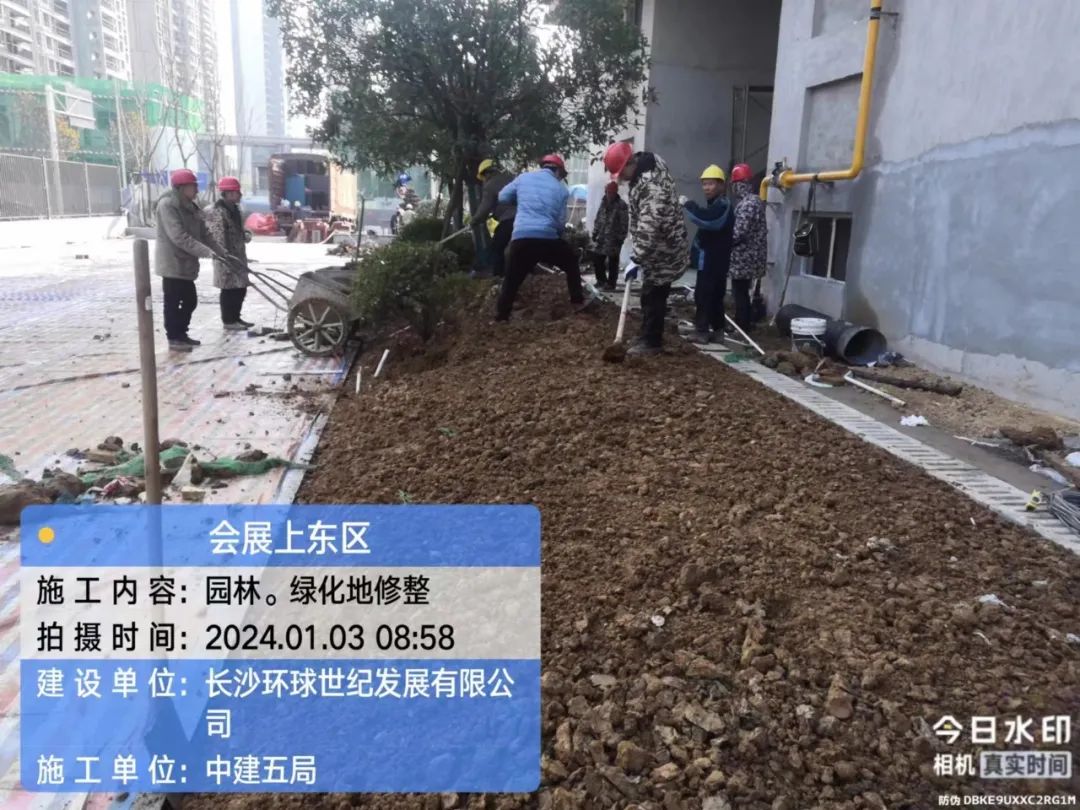

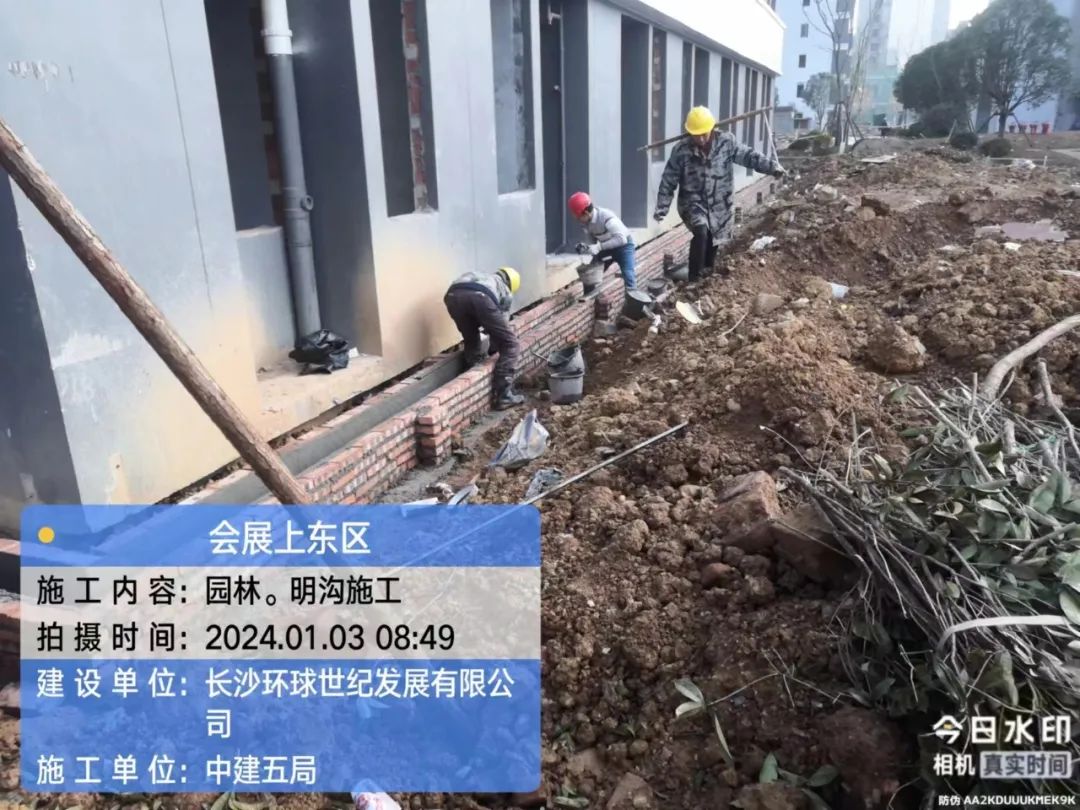

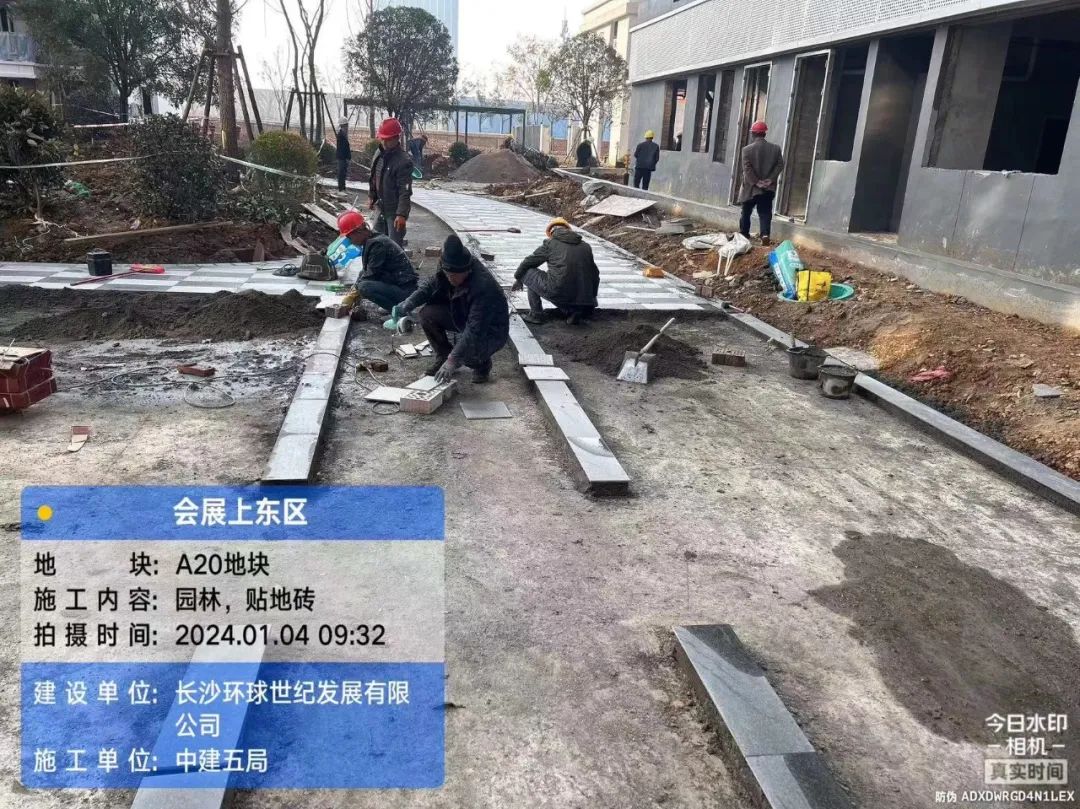

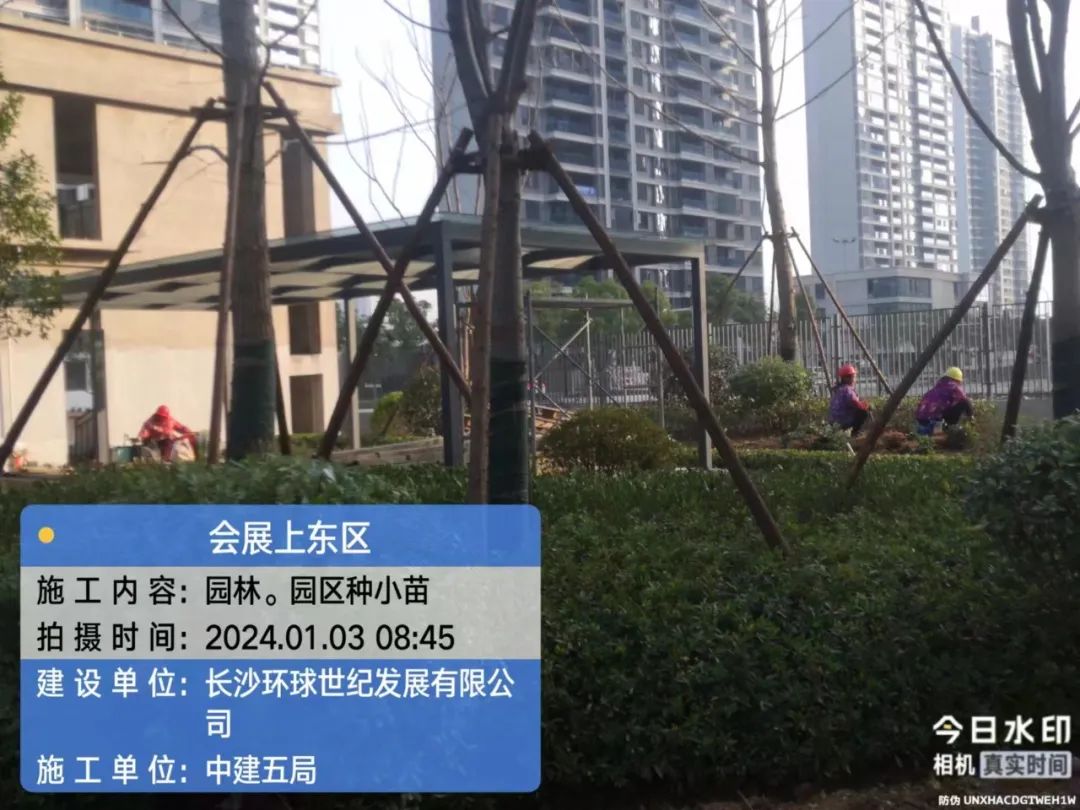

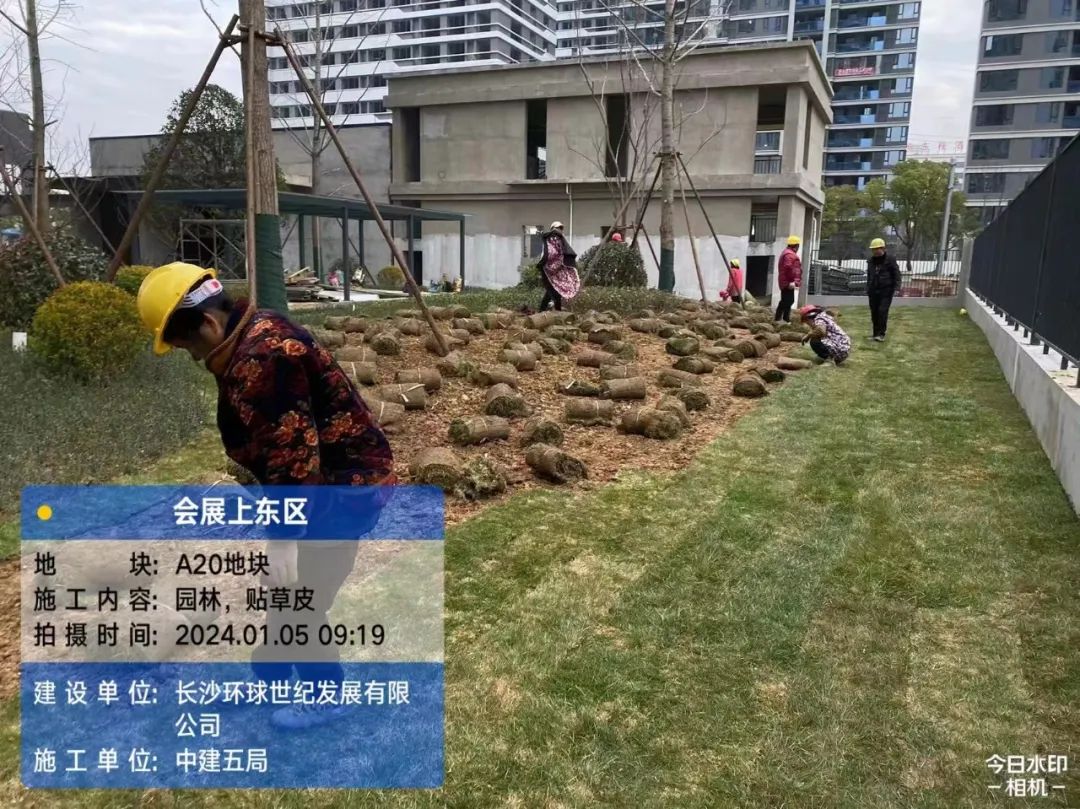

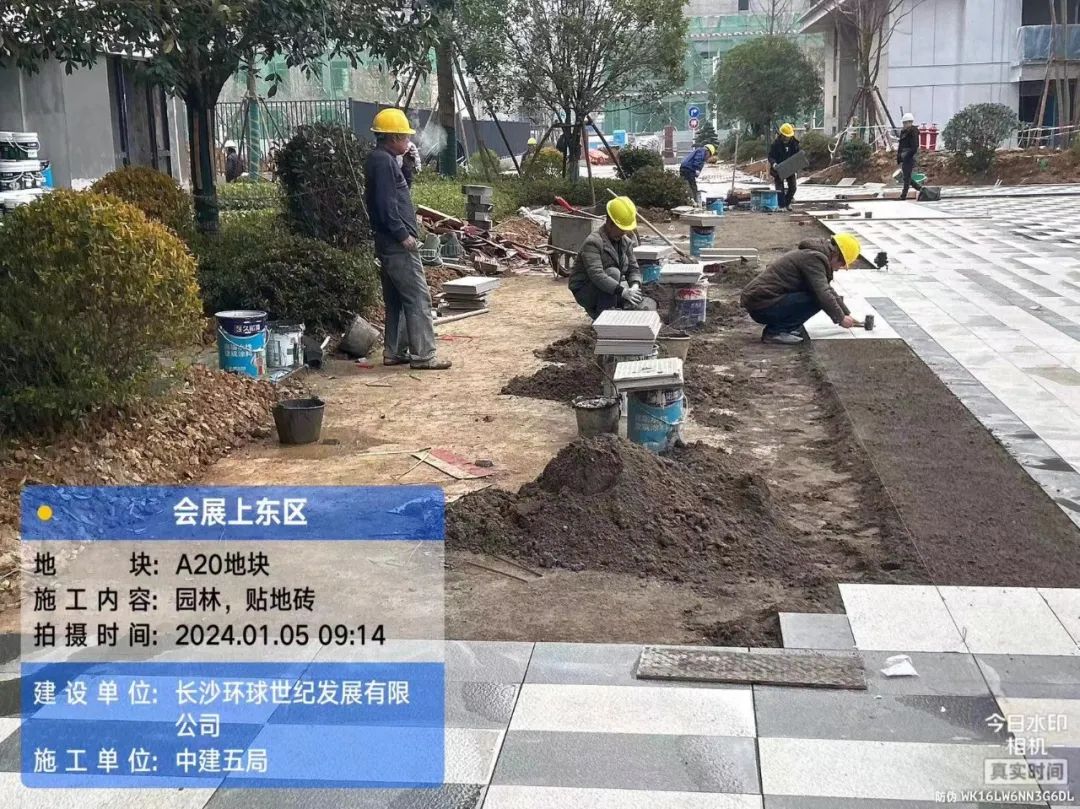

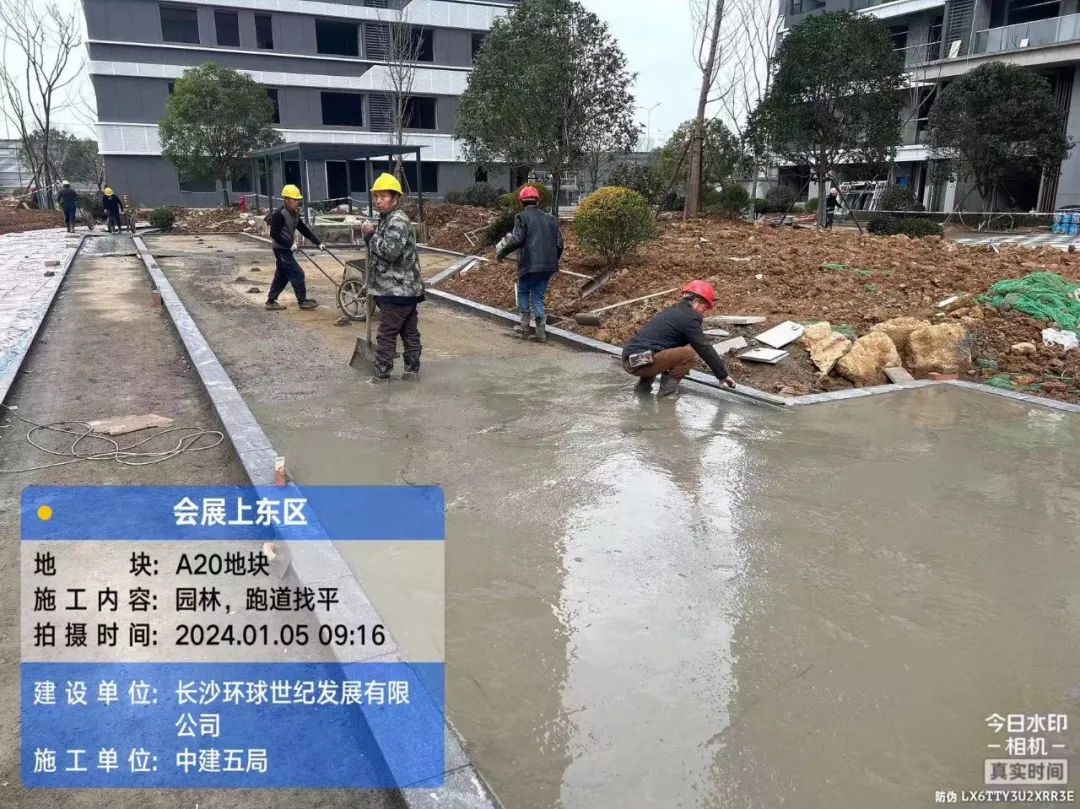

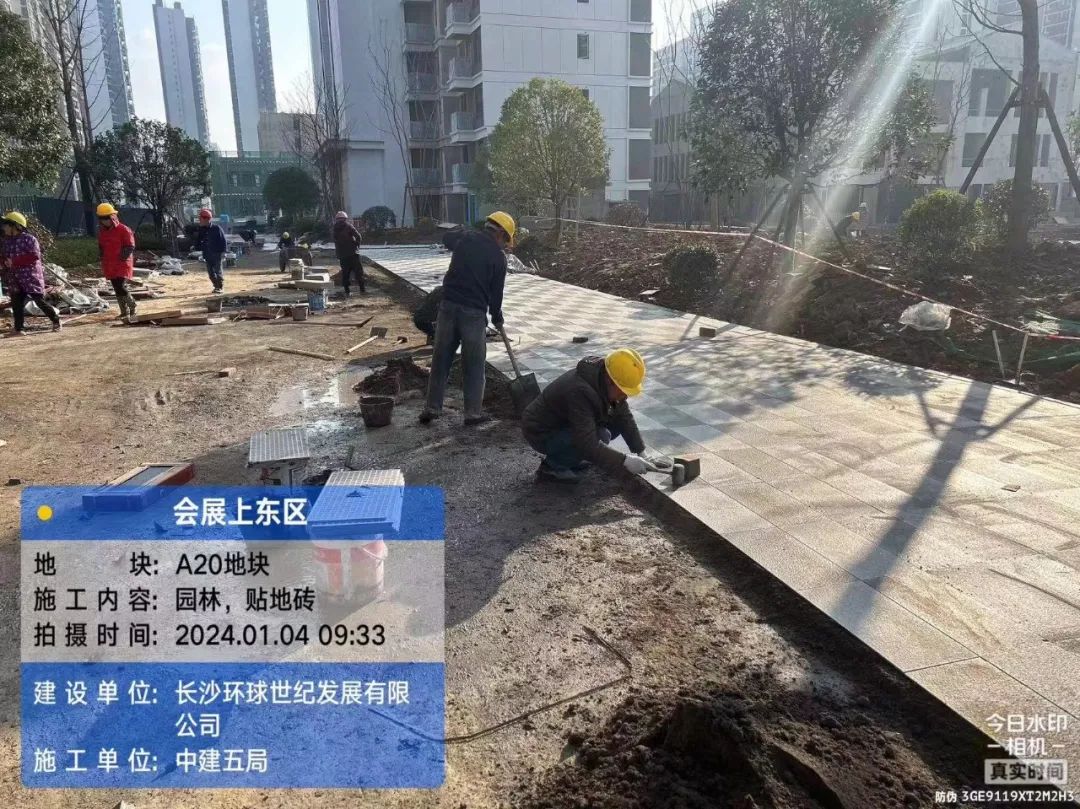

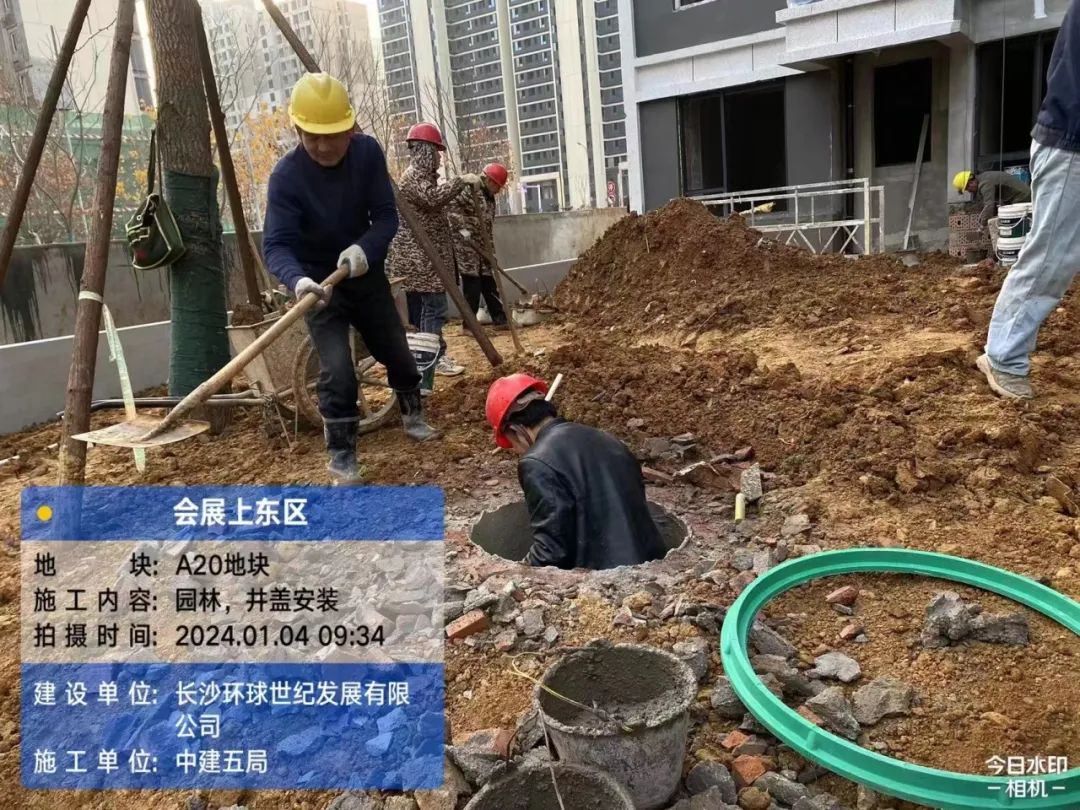

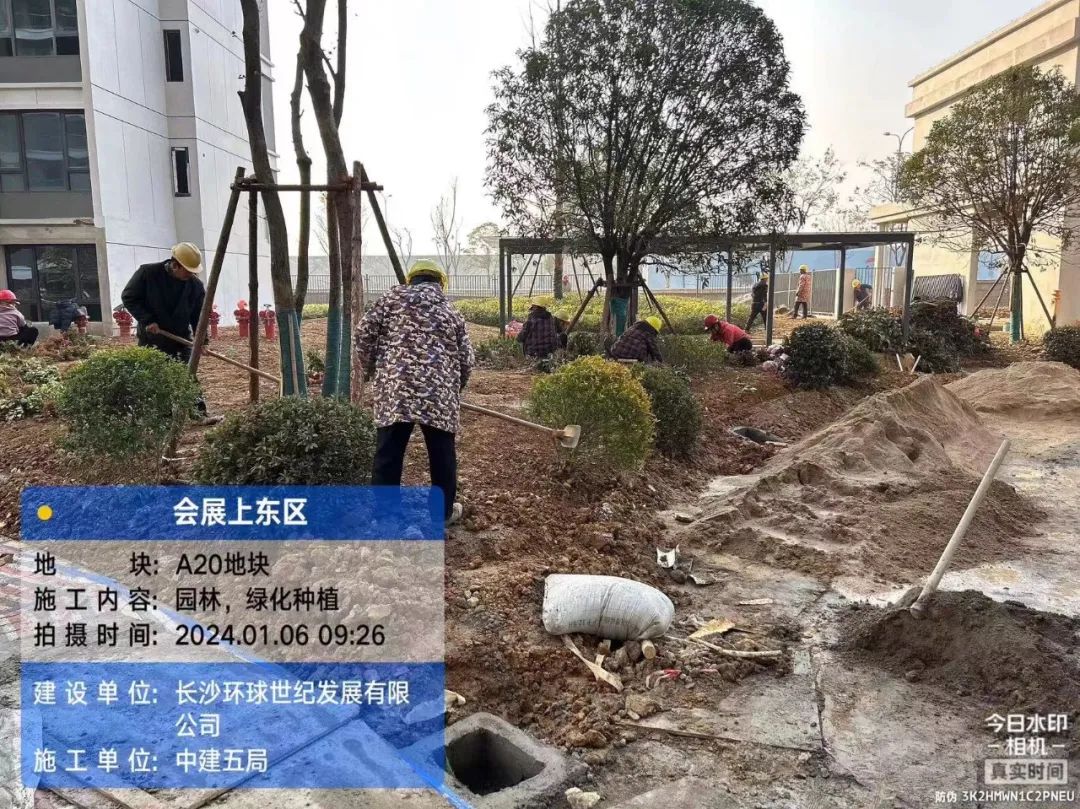

园林填土及围墙、管网施工、园区铺砖、绿植种植。

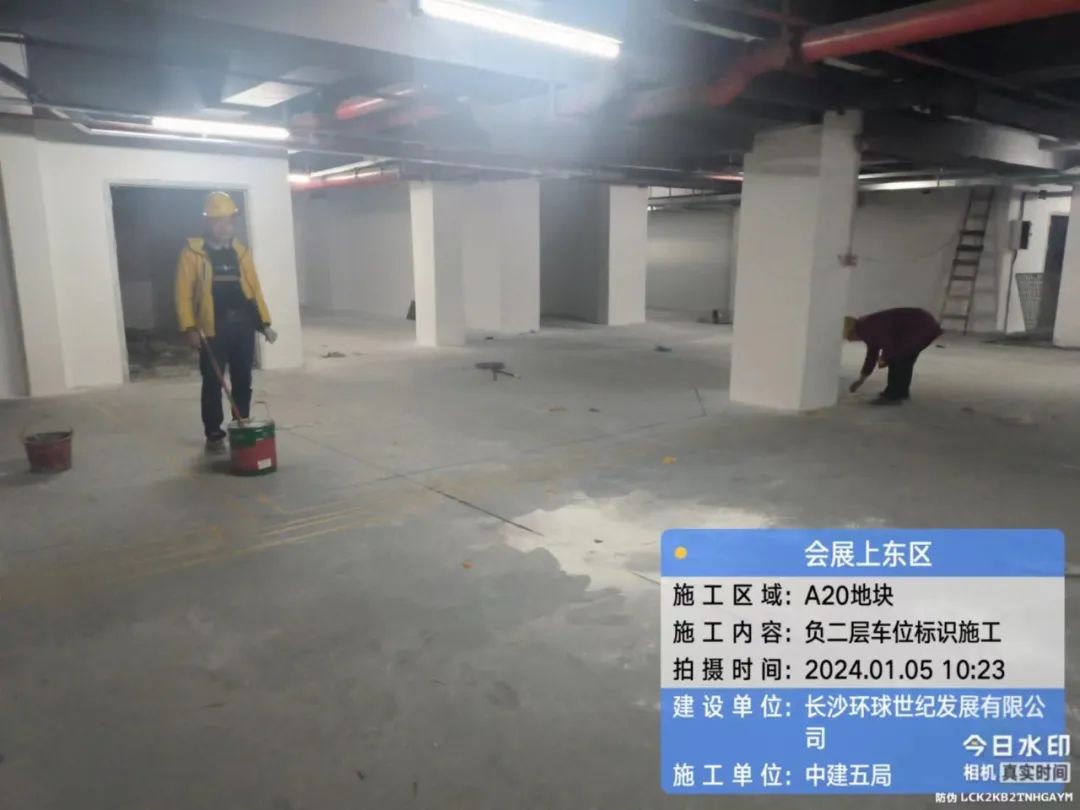

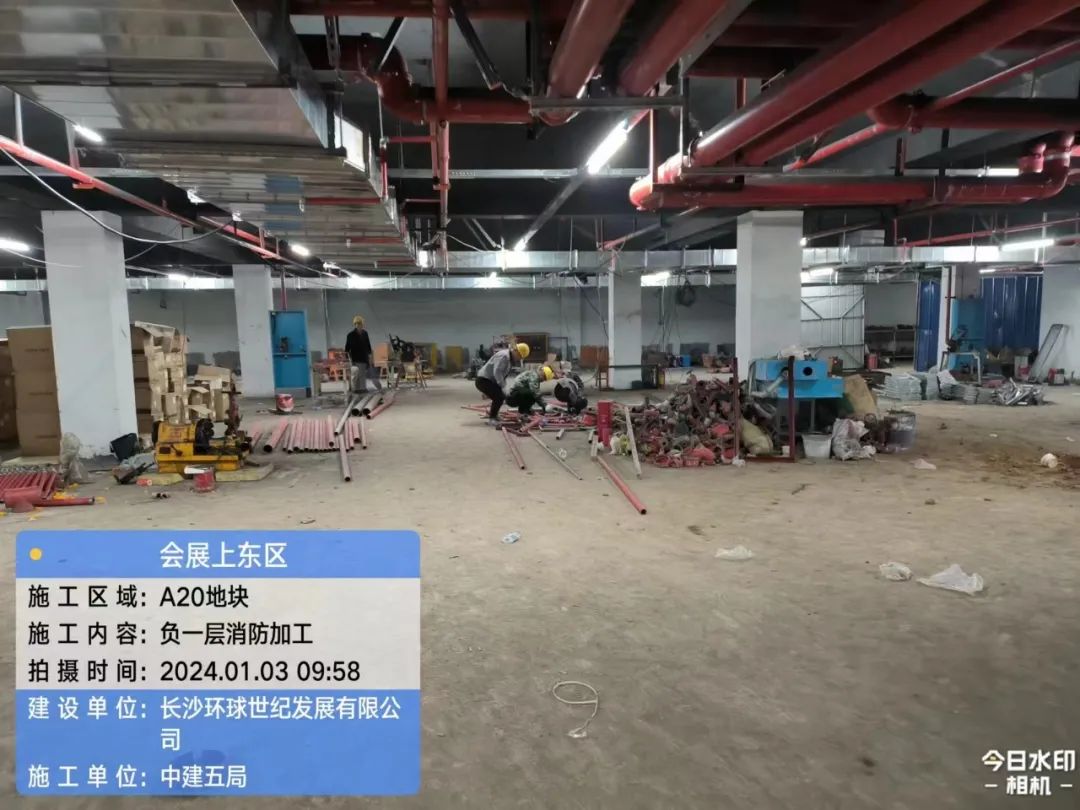

地下室工程

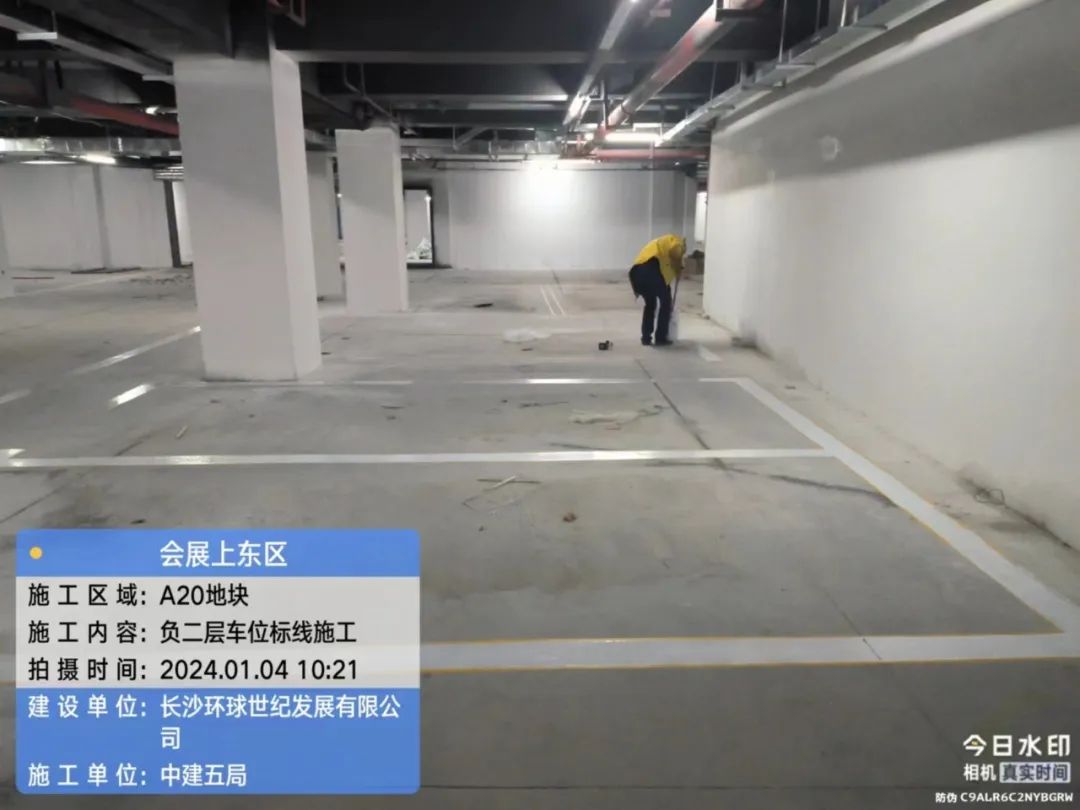

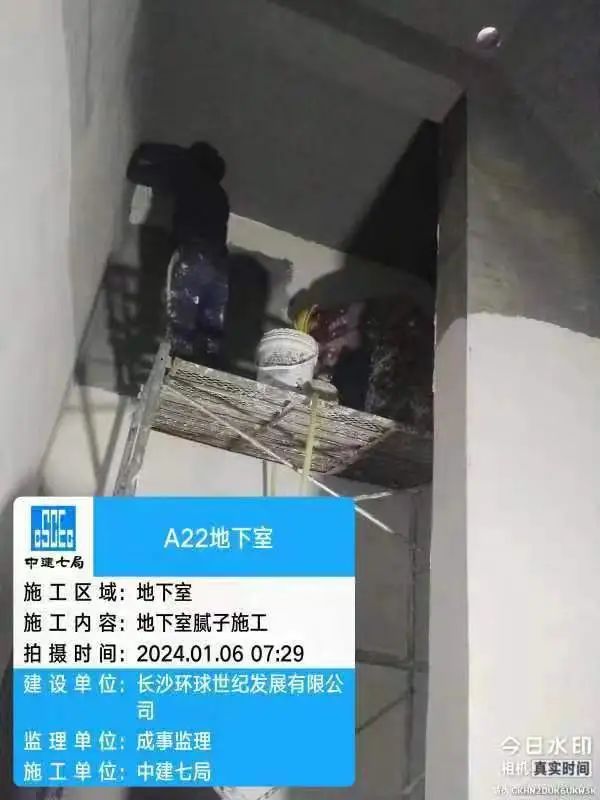

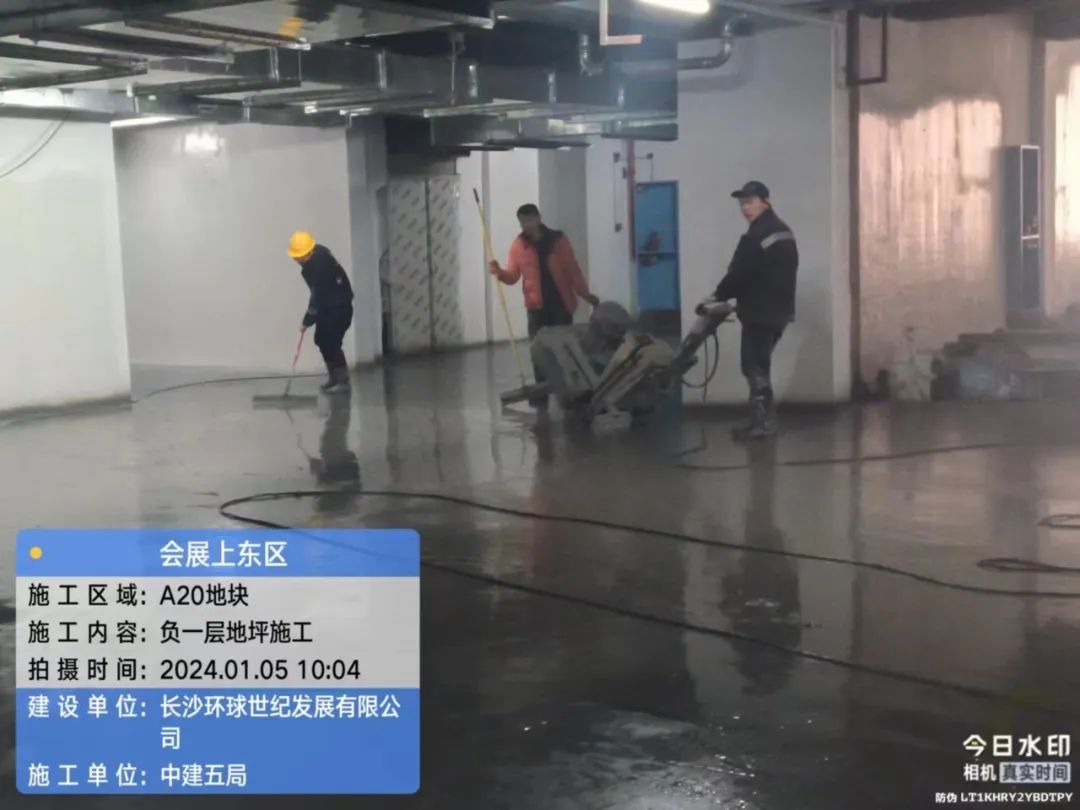

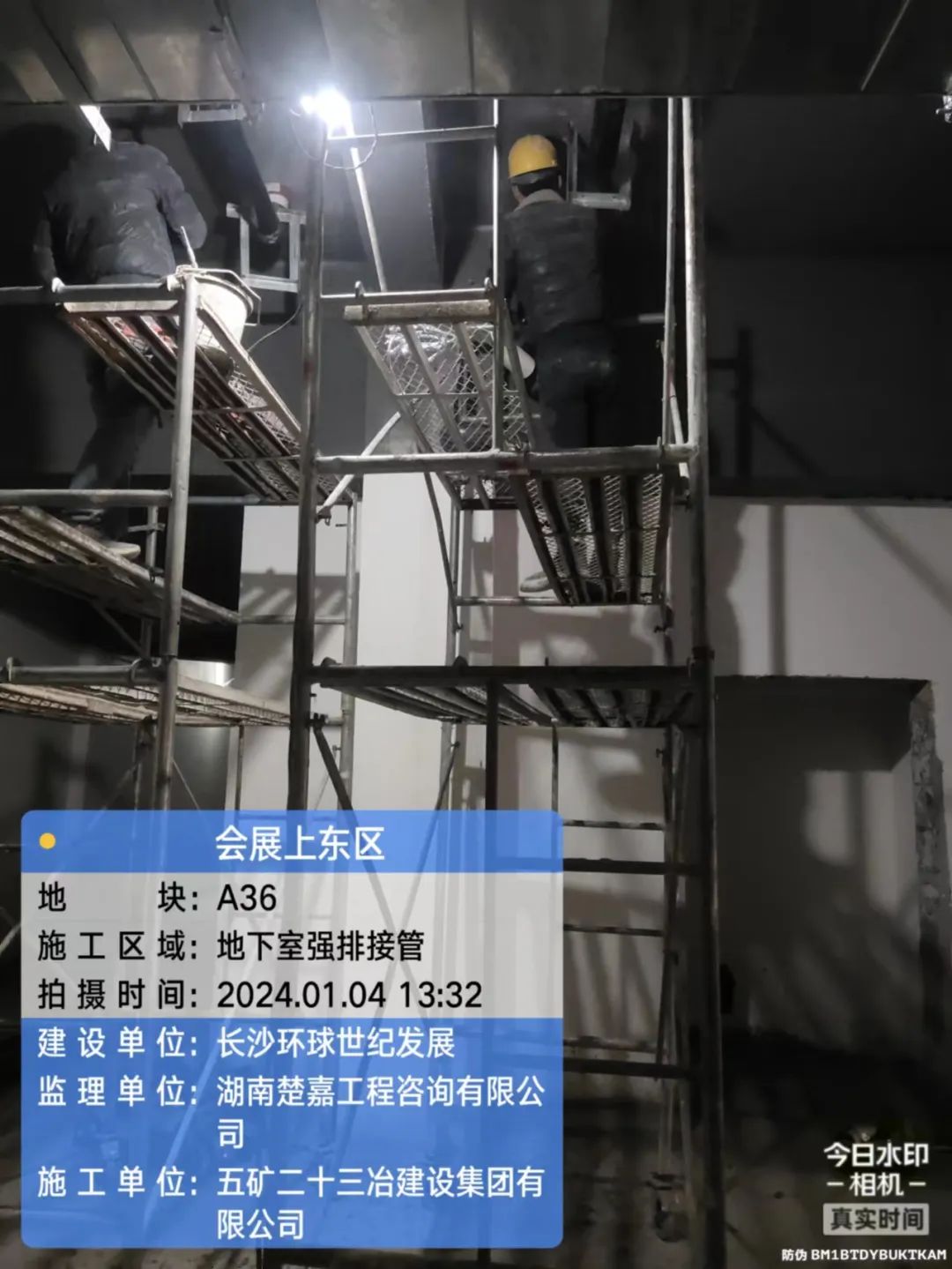

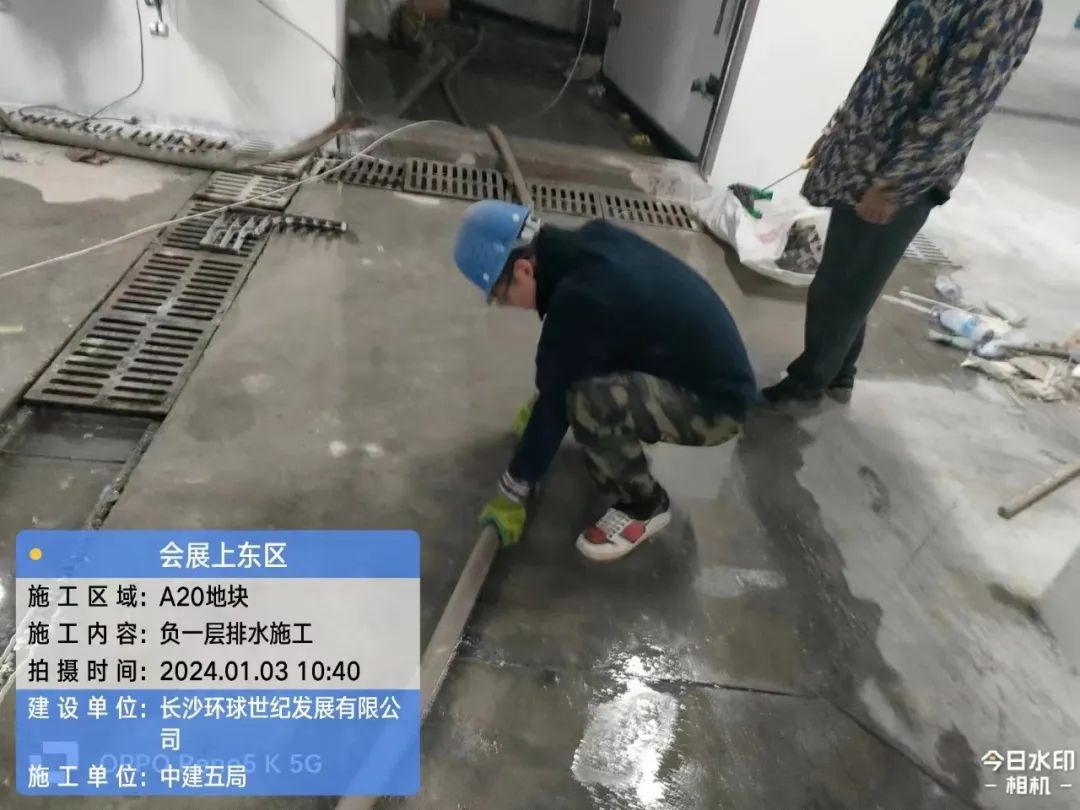

地坪施工,消防、自来水施工,永电机房施工中。

A22地块
(一)整体施工情况:

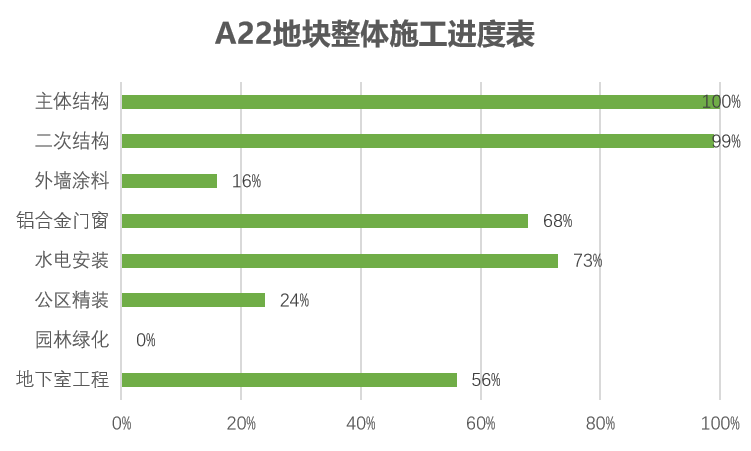

主体结构完成100%、二次结构完成99%、水电安装完成73%、地下室工程完成56%,栏杆完成24%、门窗完成68%、消防完成57%,精装完成24%,正式电梯45%,外立面16%。
园林绿化暂未具备可工作面,暂未进场。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:

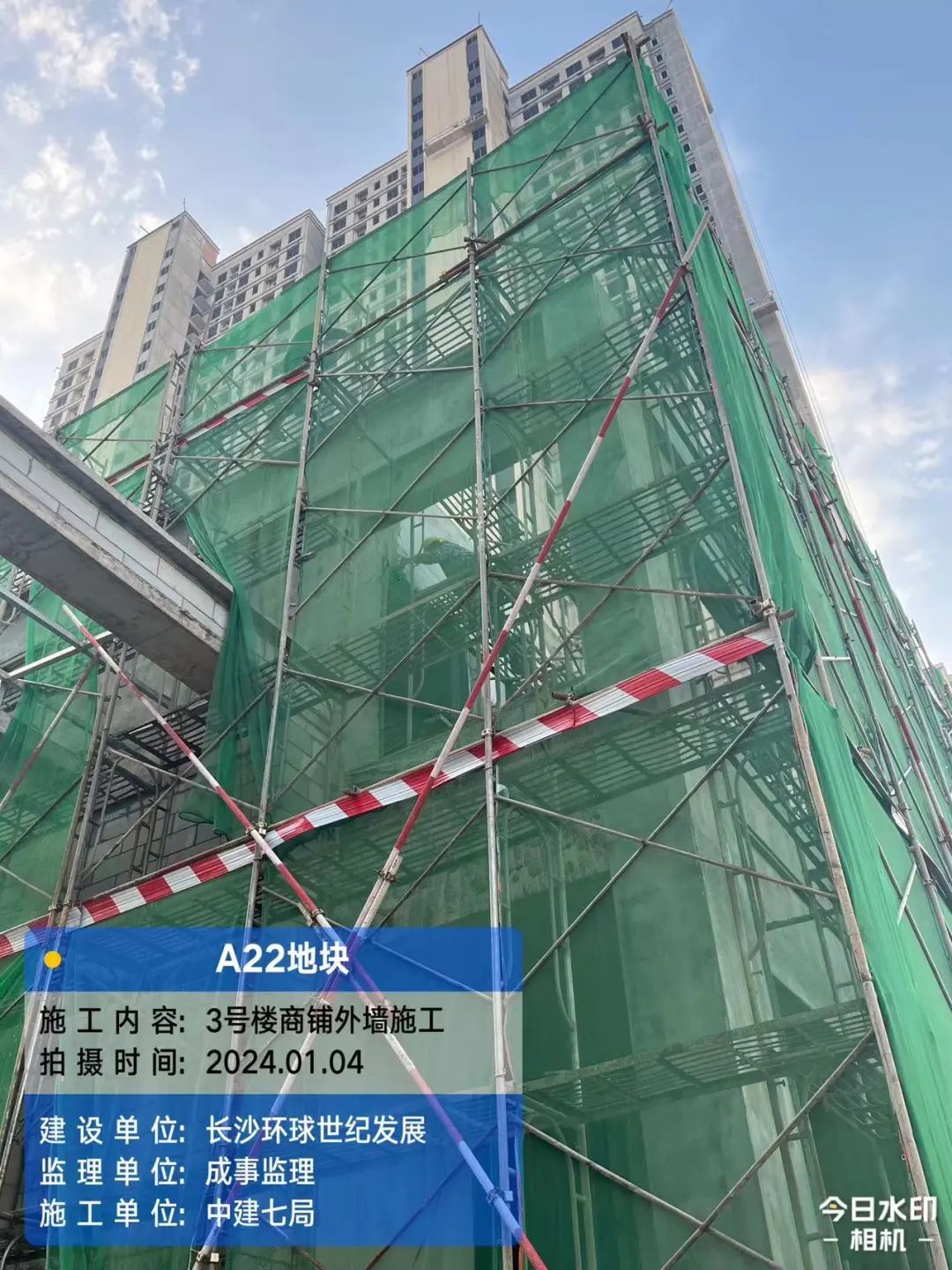

A22地块本周施工人数平均166人/天,具体施工情况如下:
二次结构

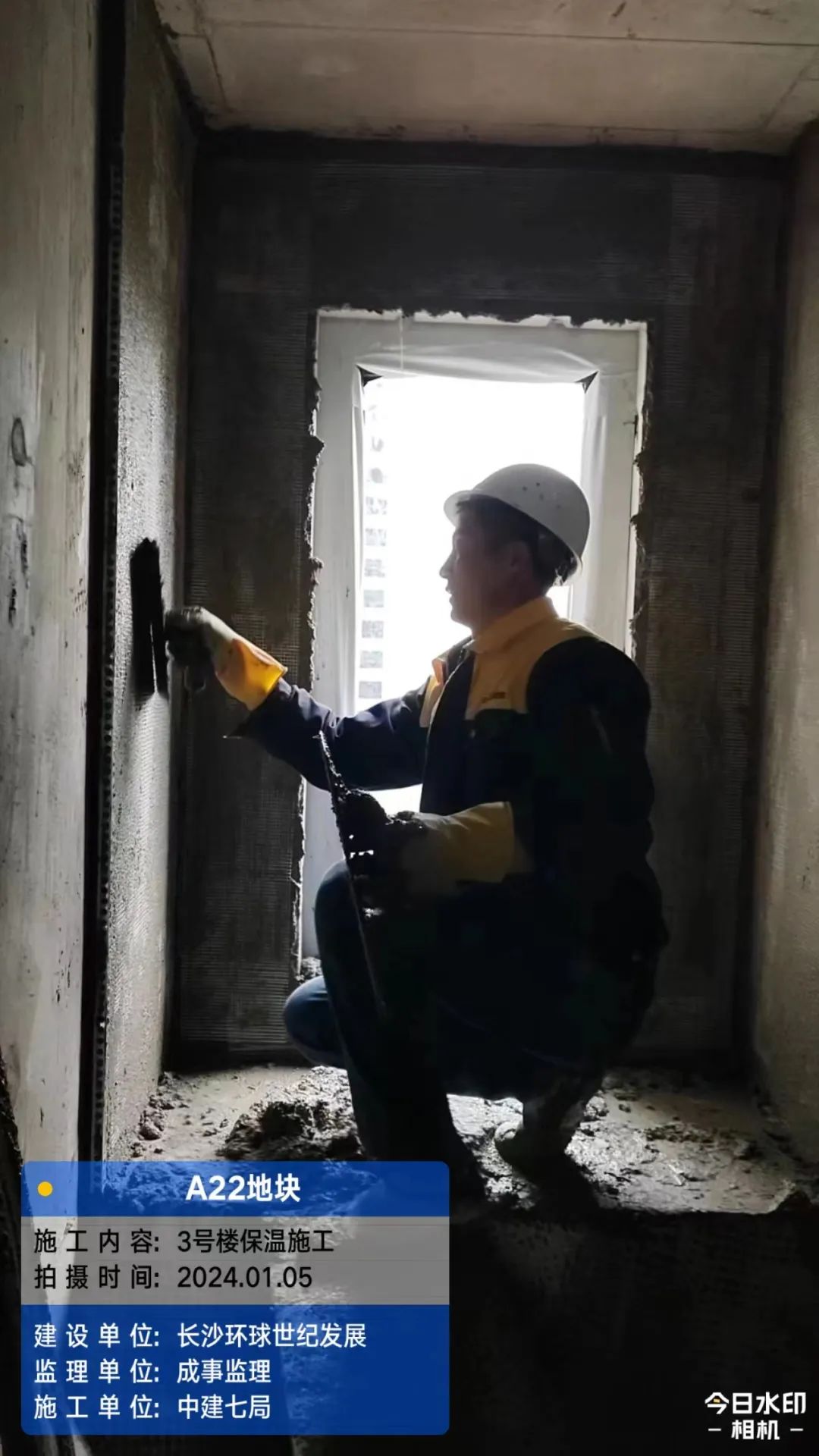

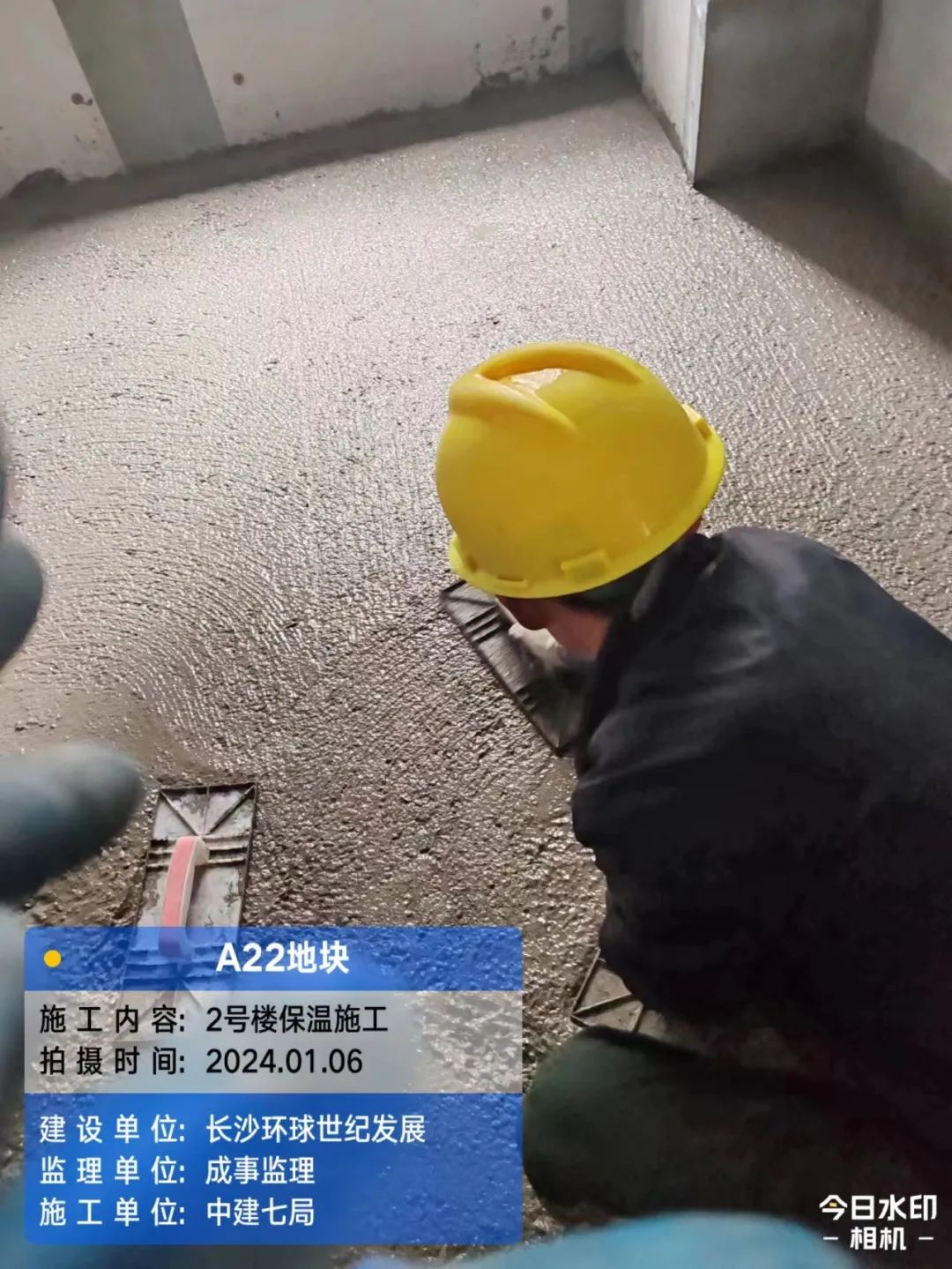

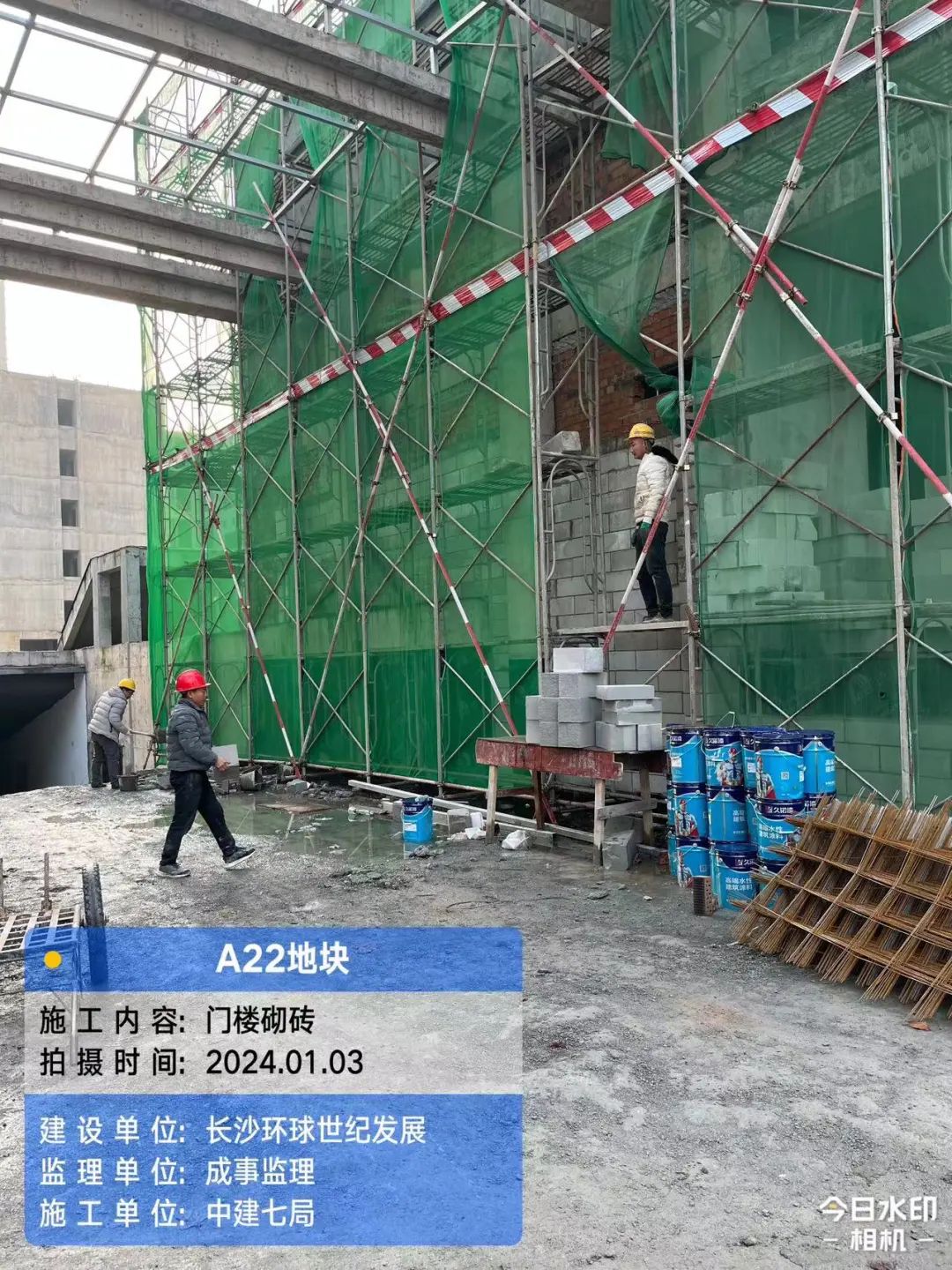

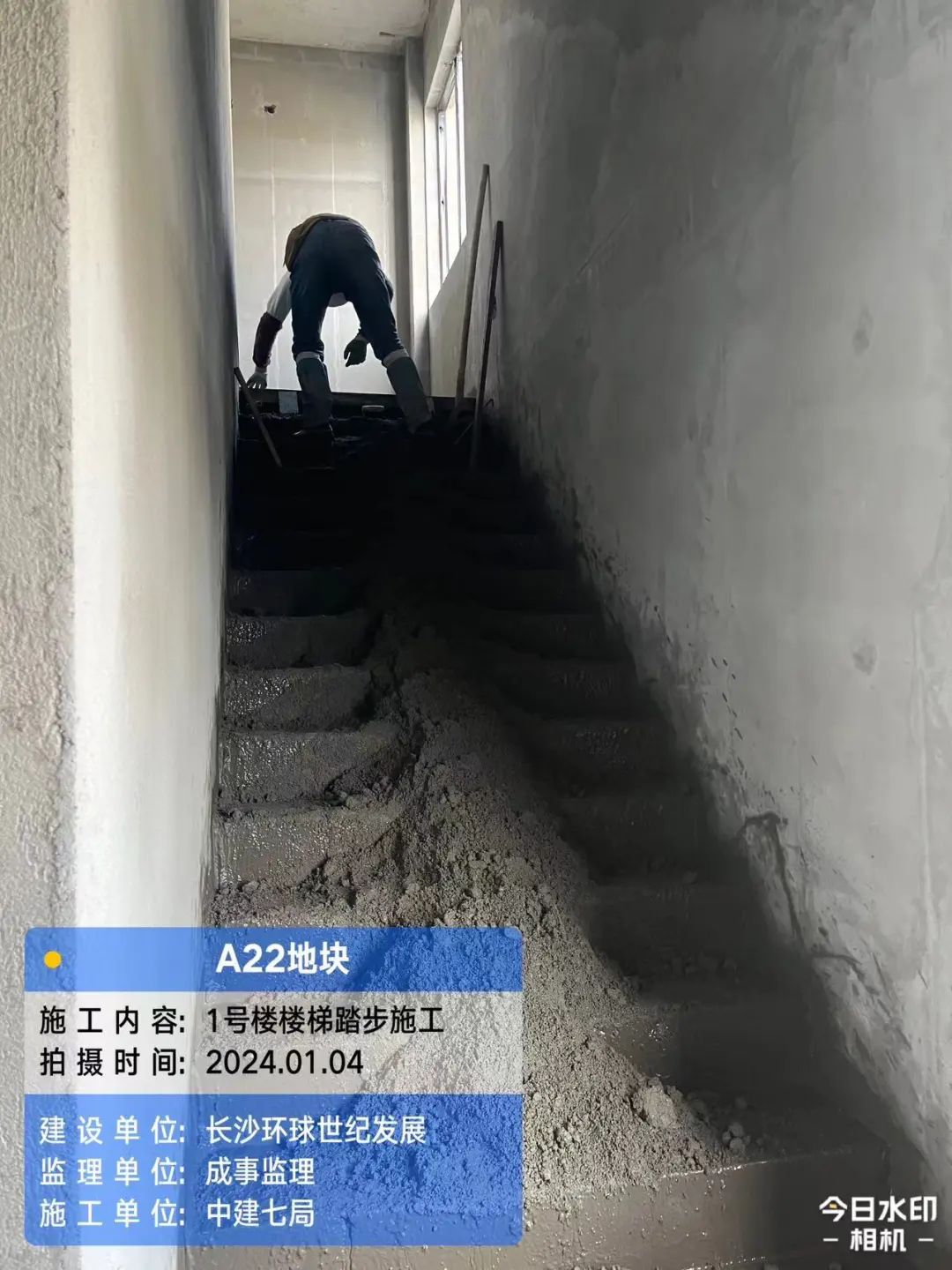

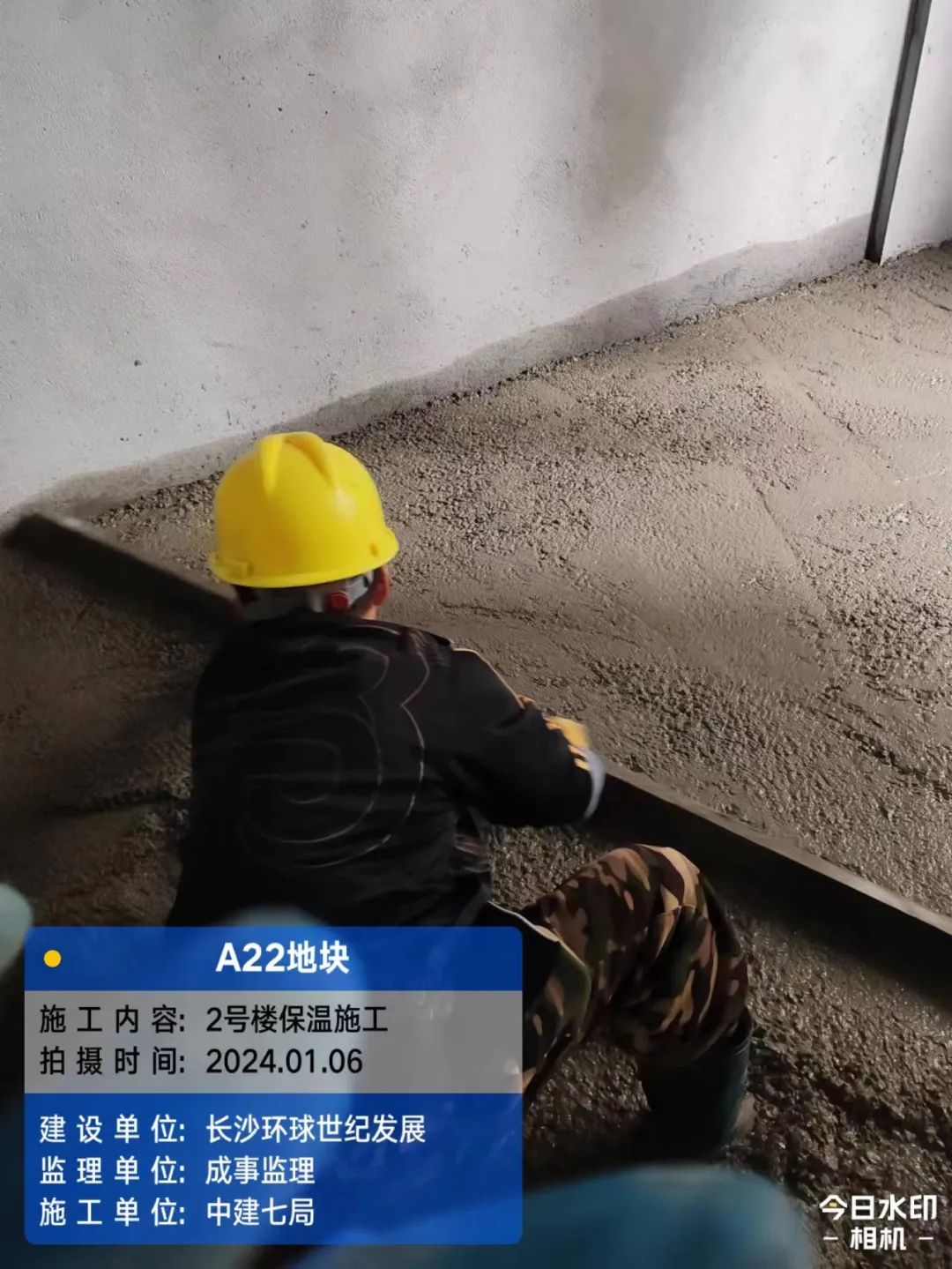

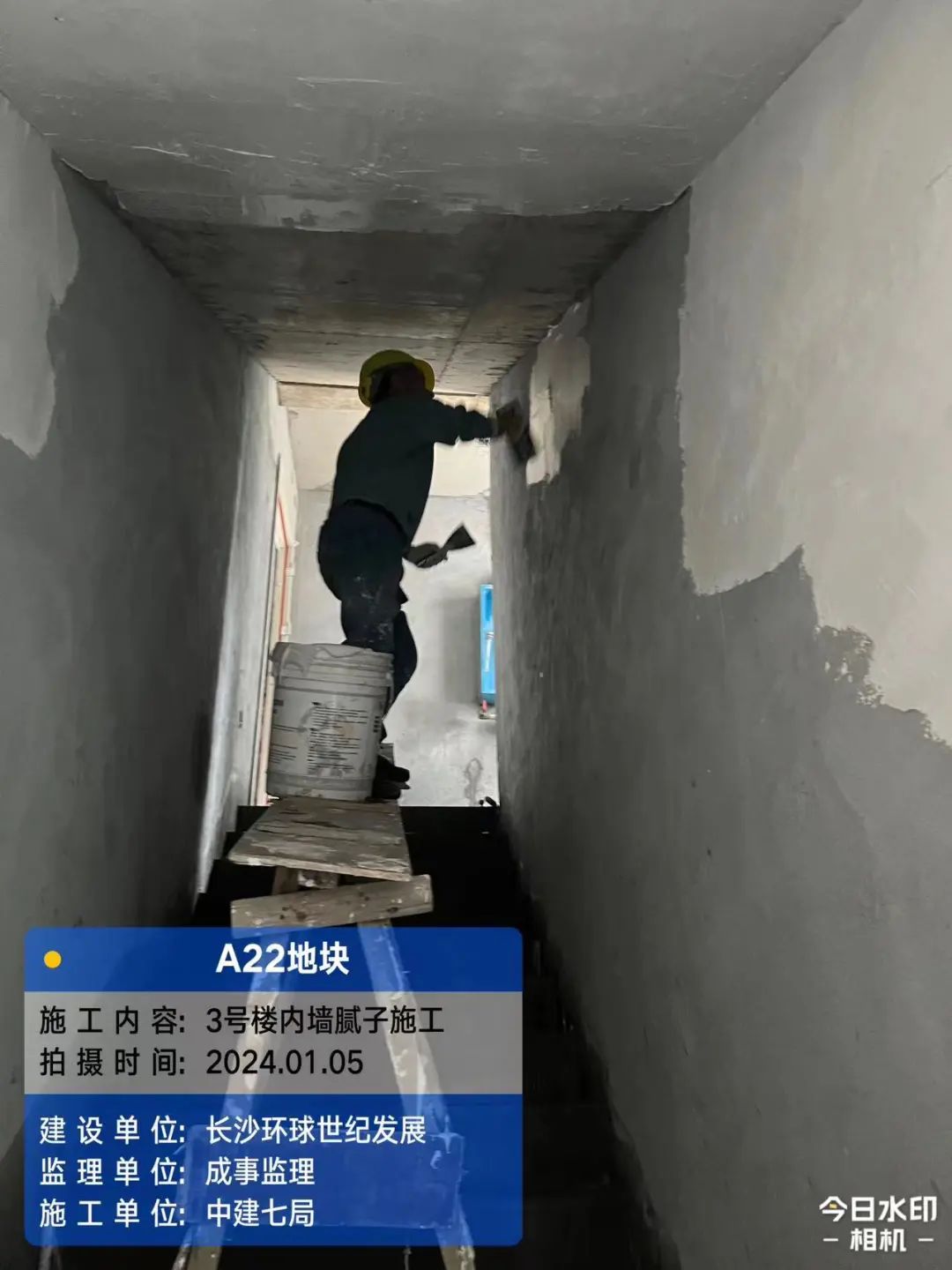

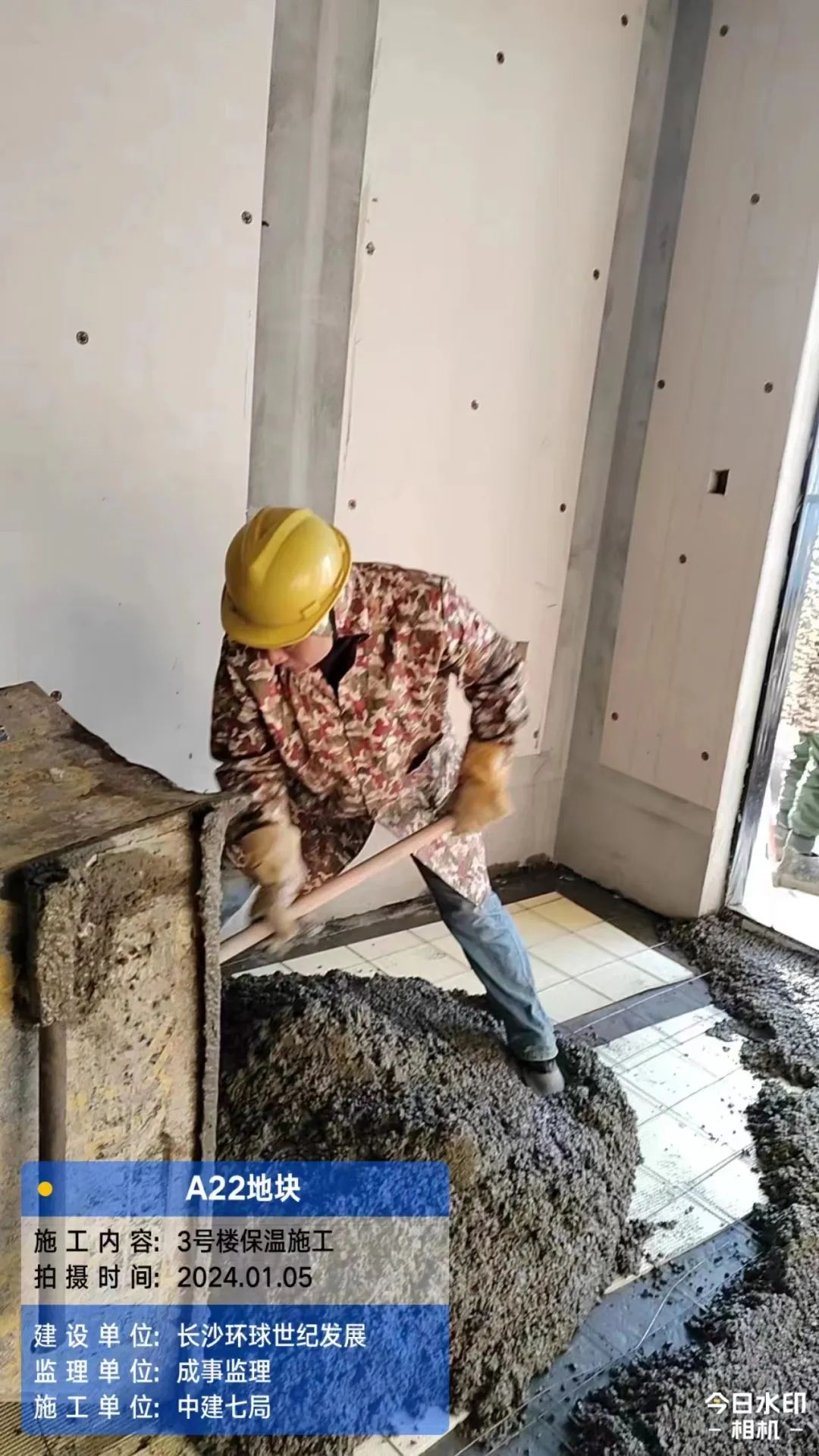

1#、2#、3#栋砌筑、抹灰、保温施工;阳台收口,门楼砌筑。

水电安装

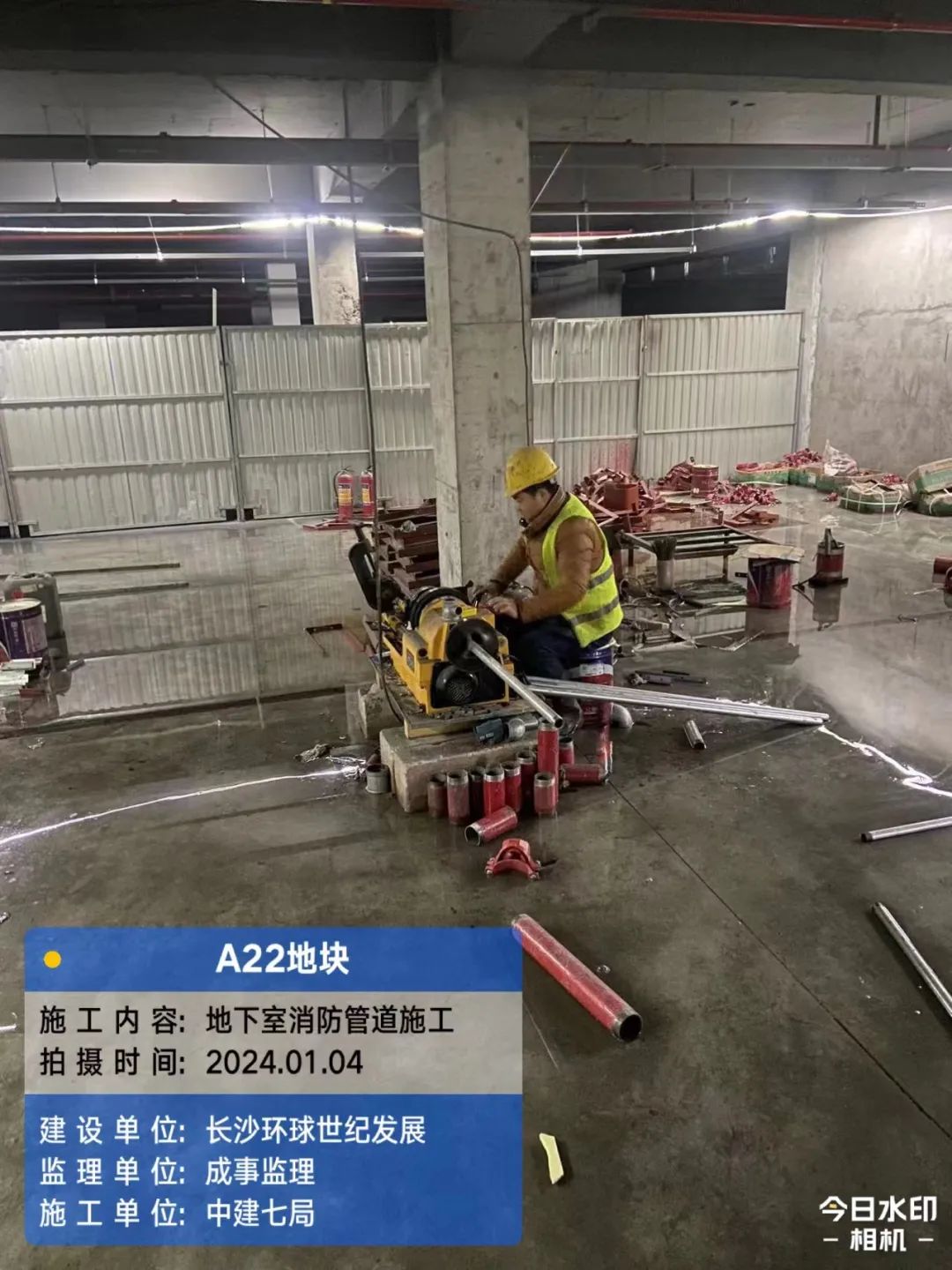

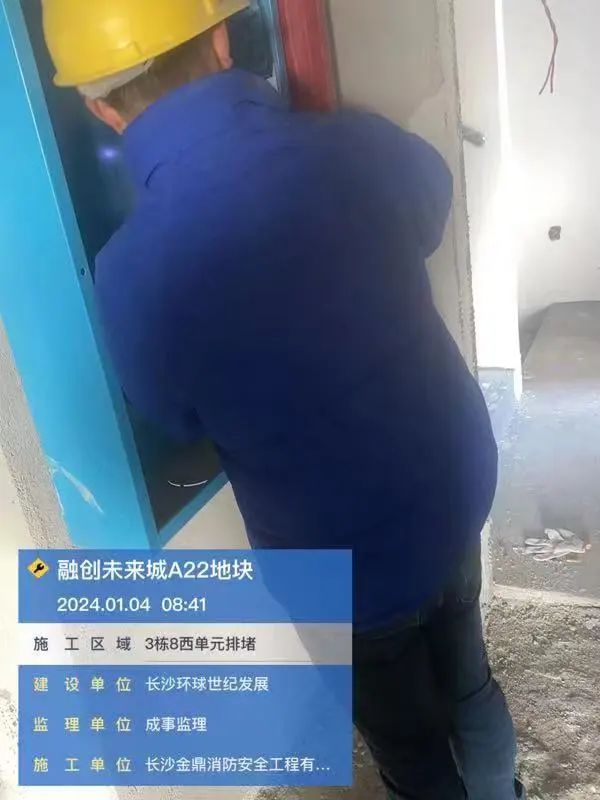

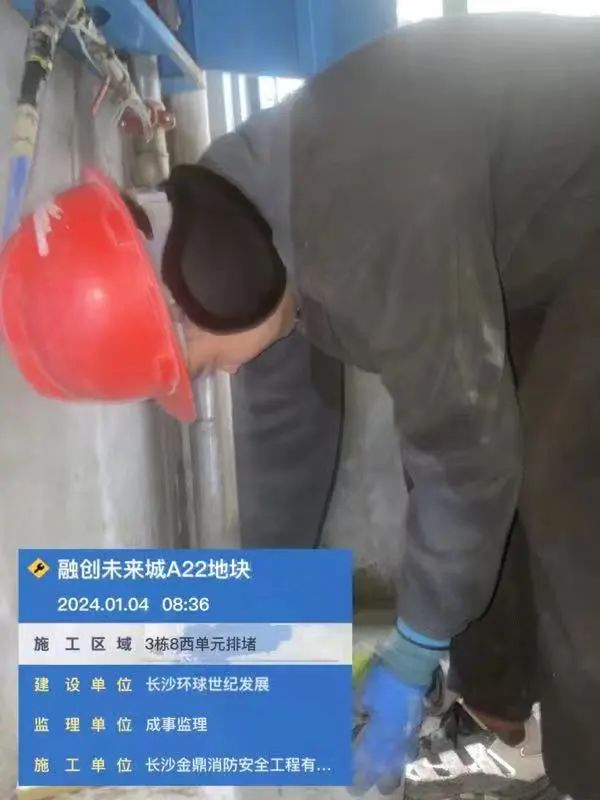

水电排堵、穿线及消防管道安装。

公区精装

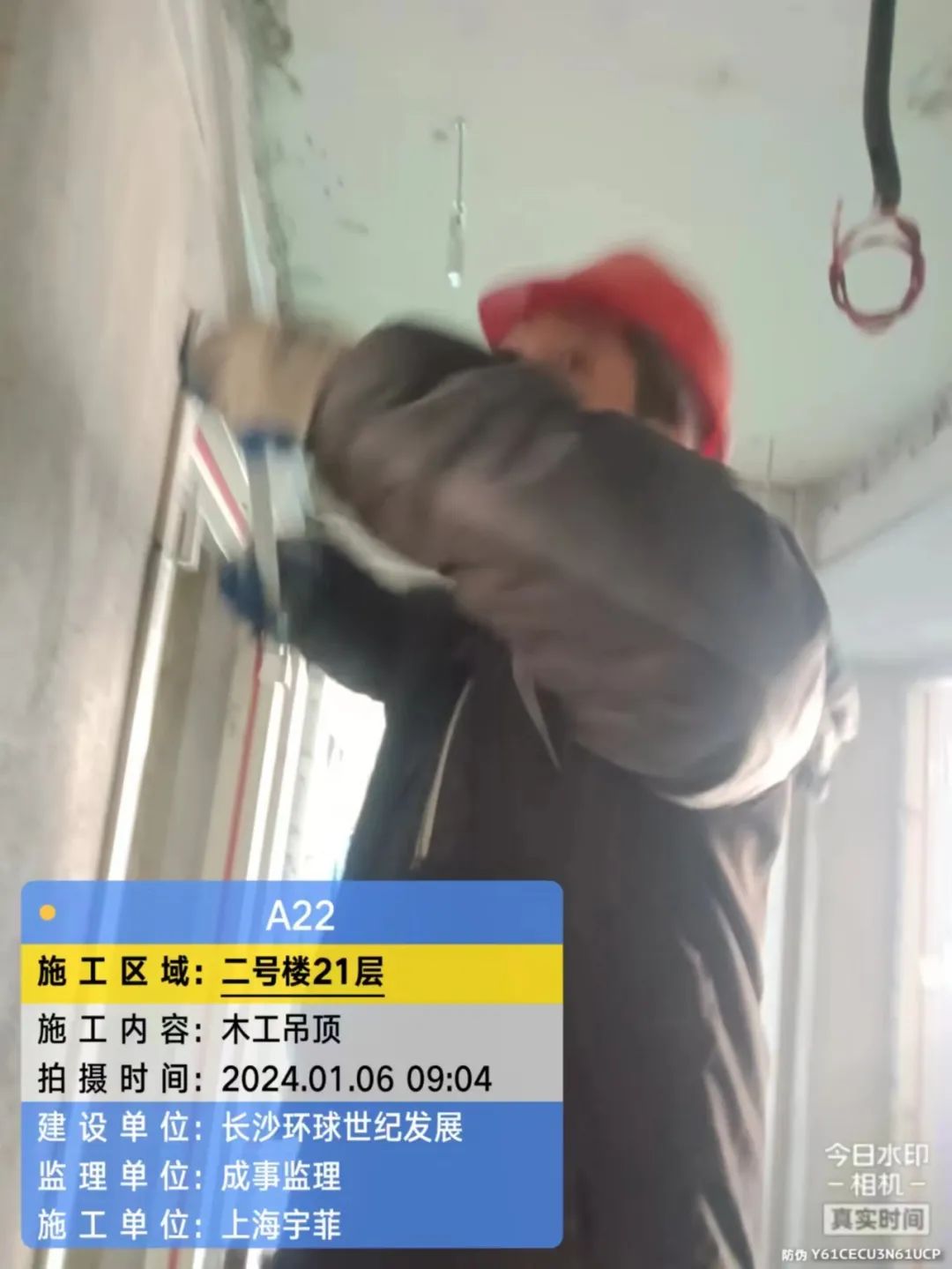

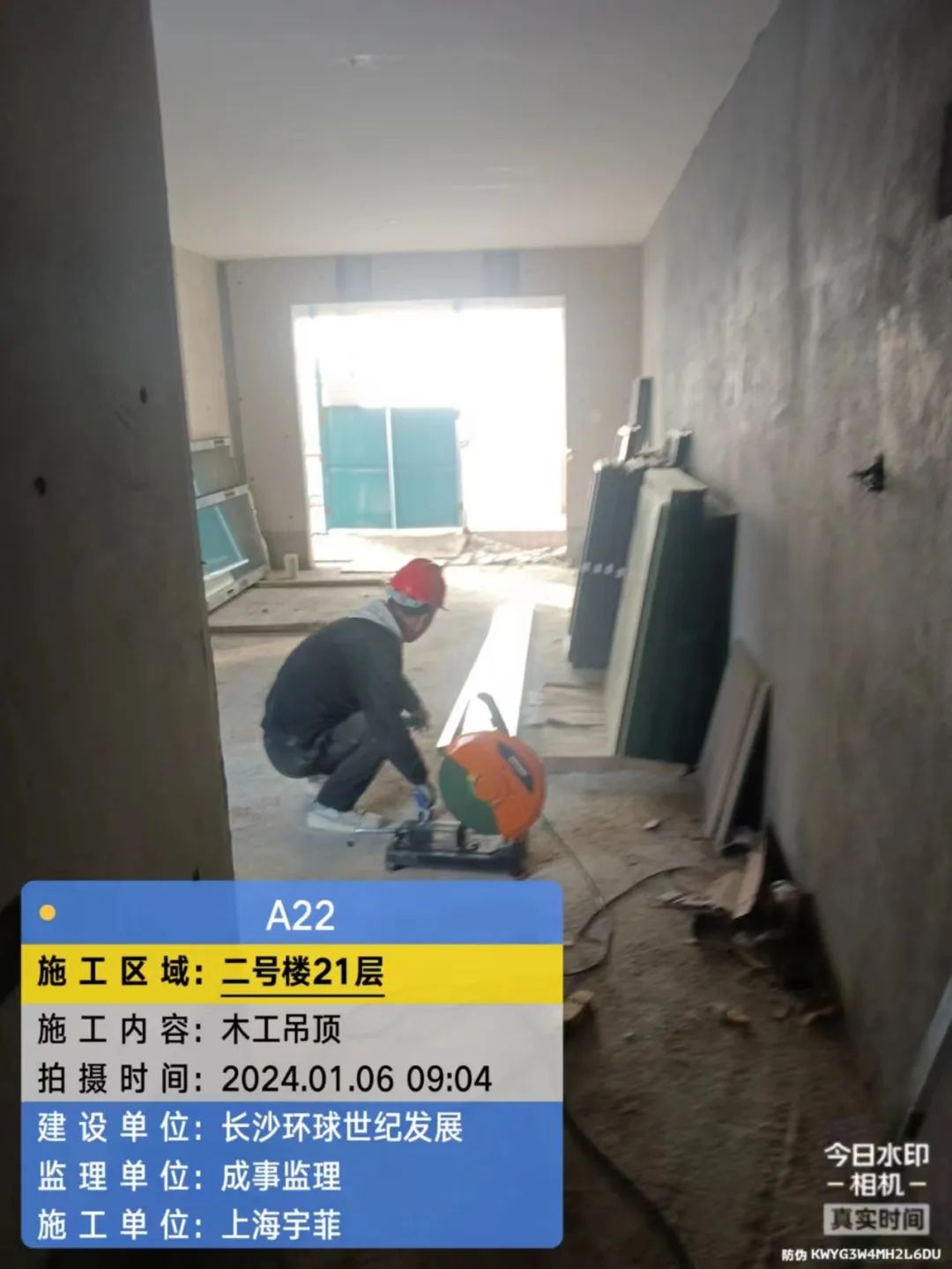

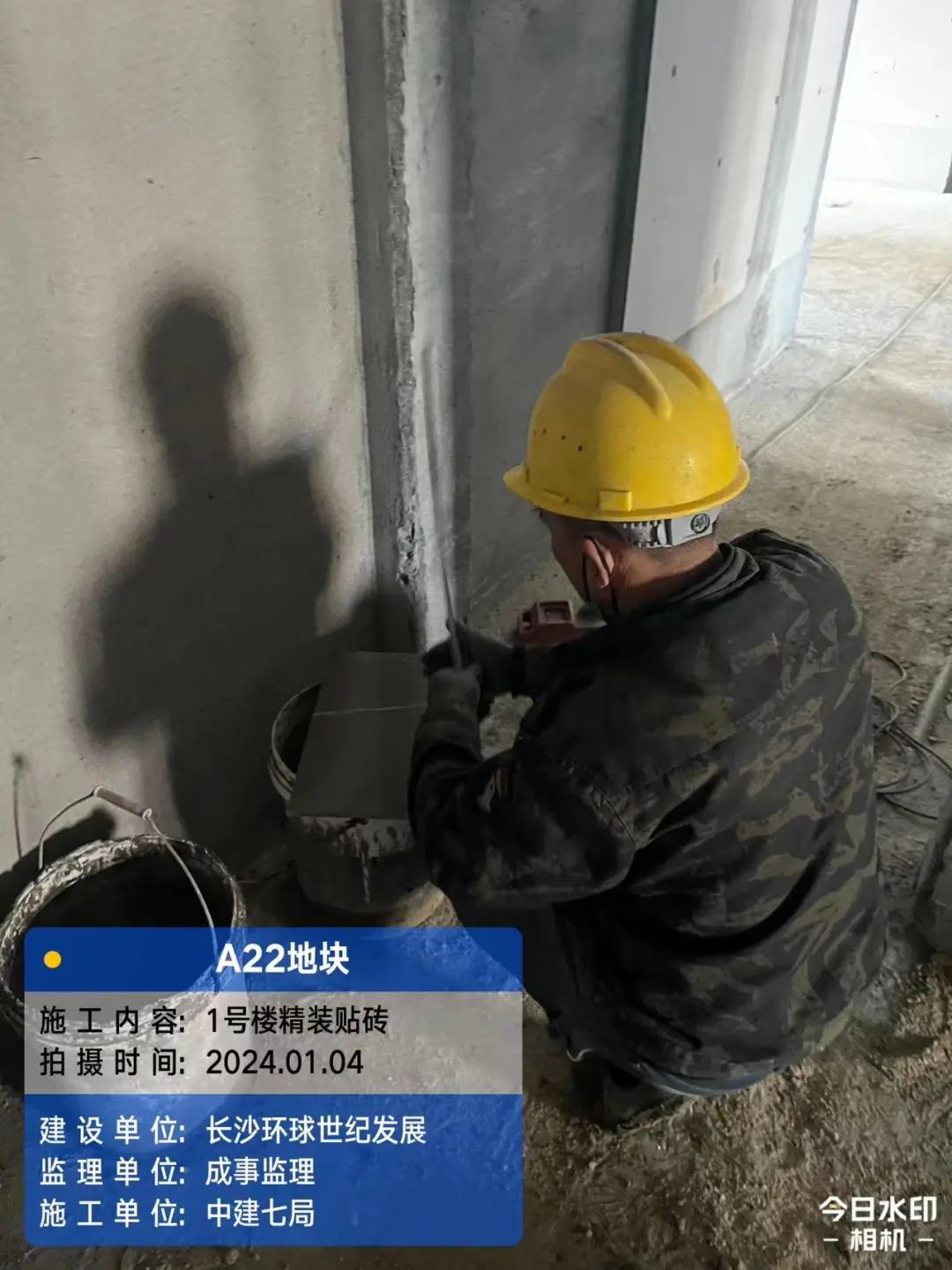

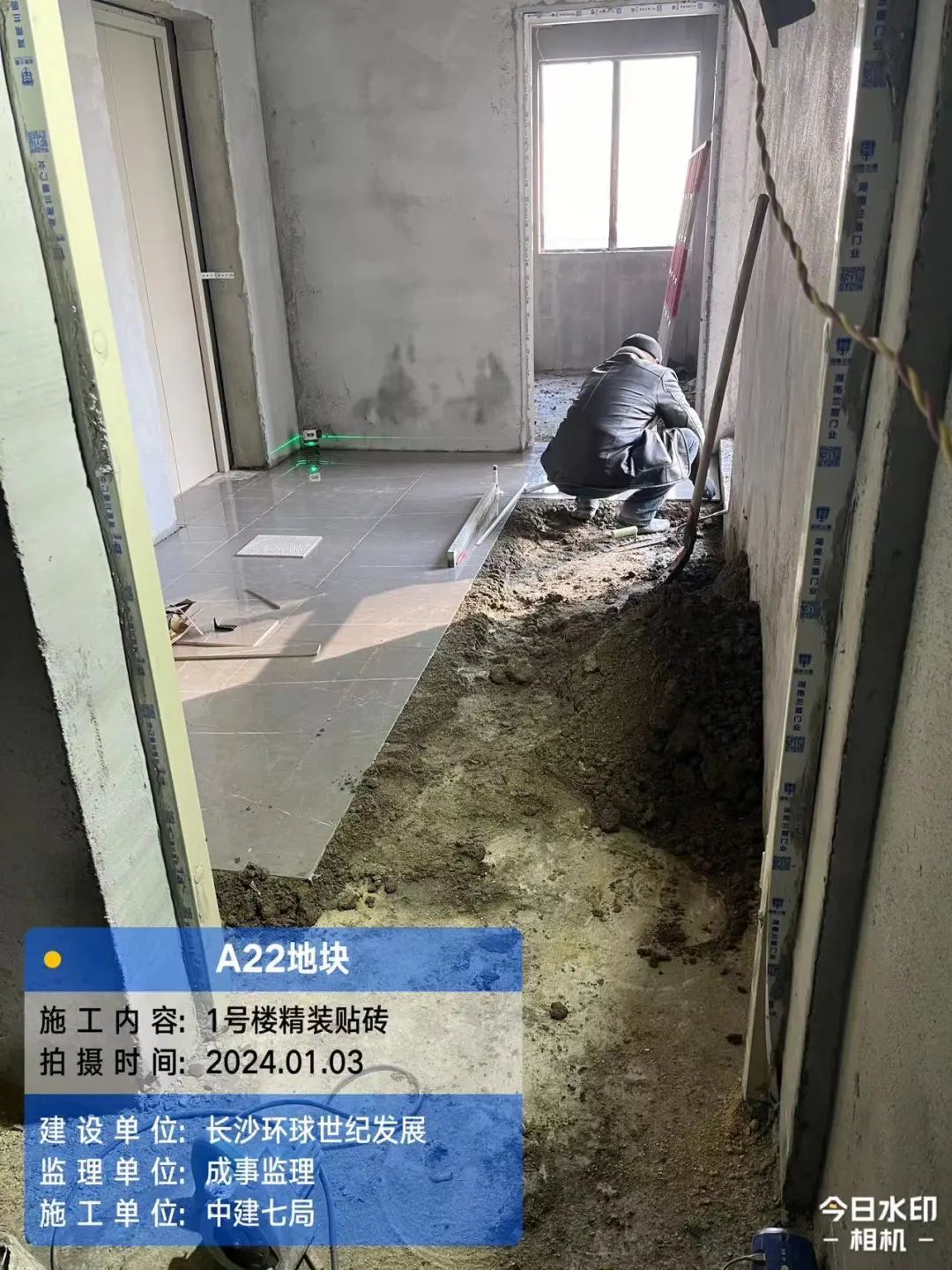

1#栋、2#栋公区精装施工。

外墙涂料

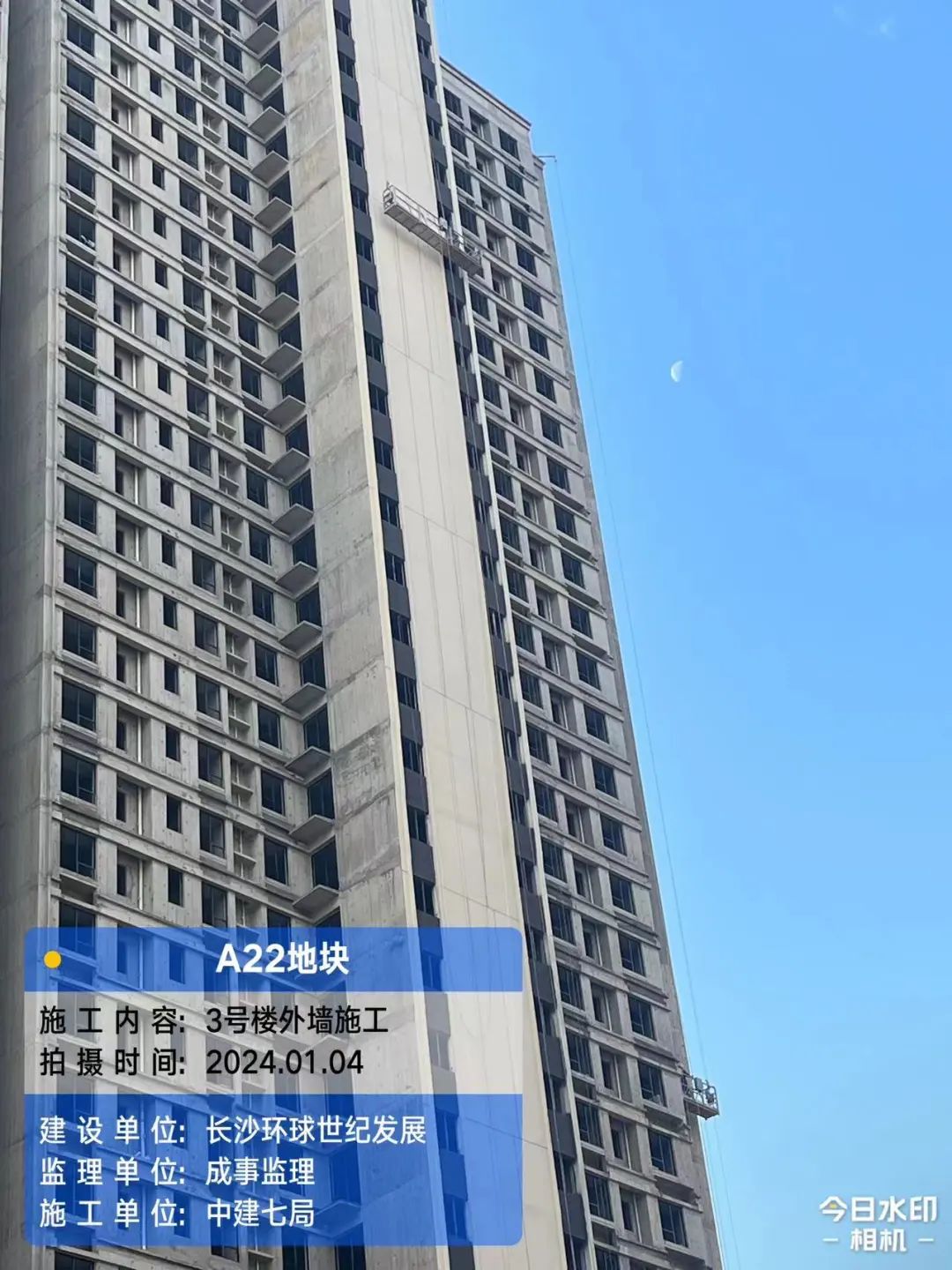

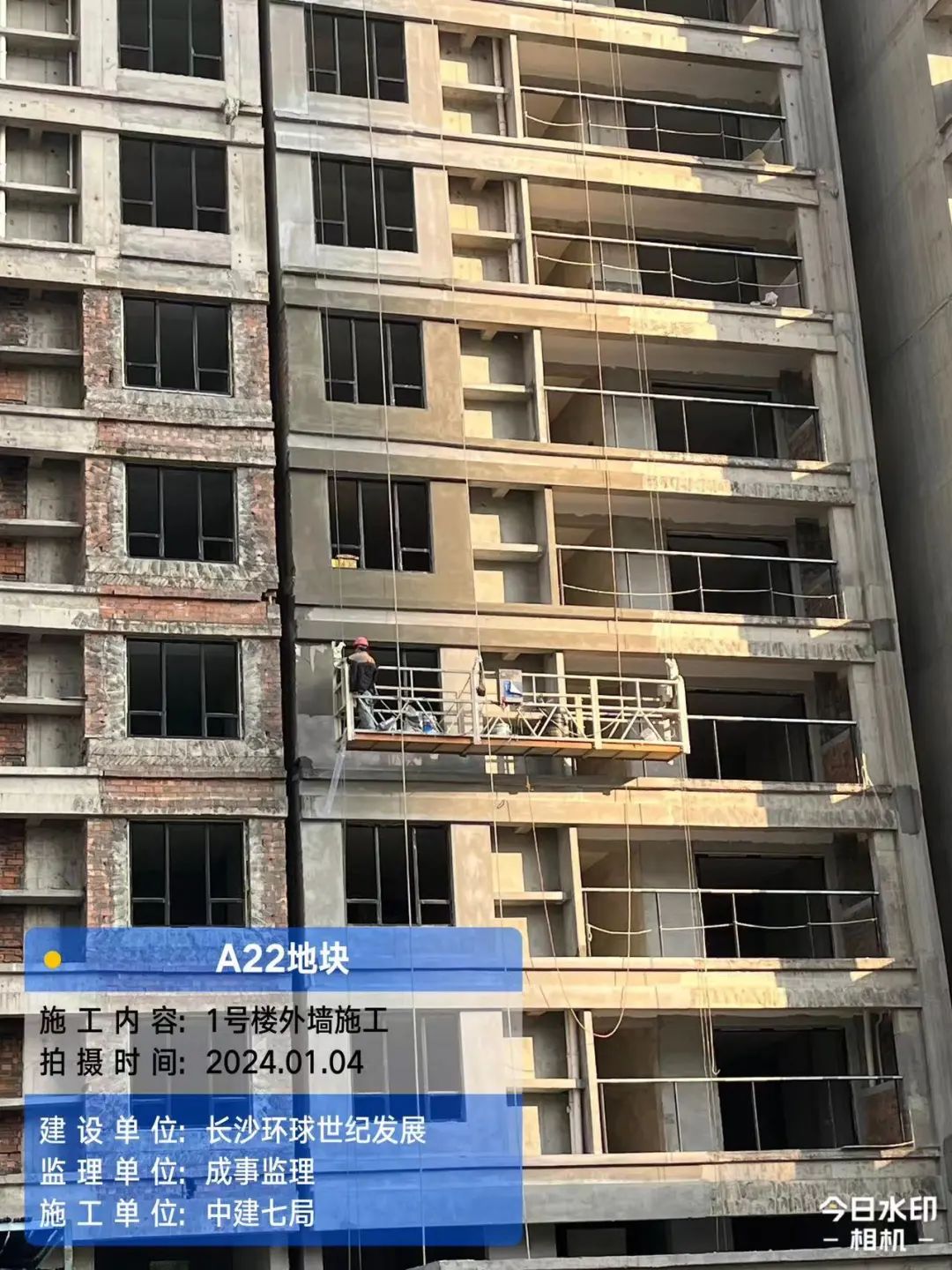

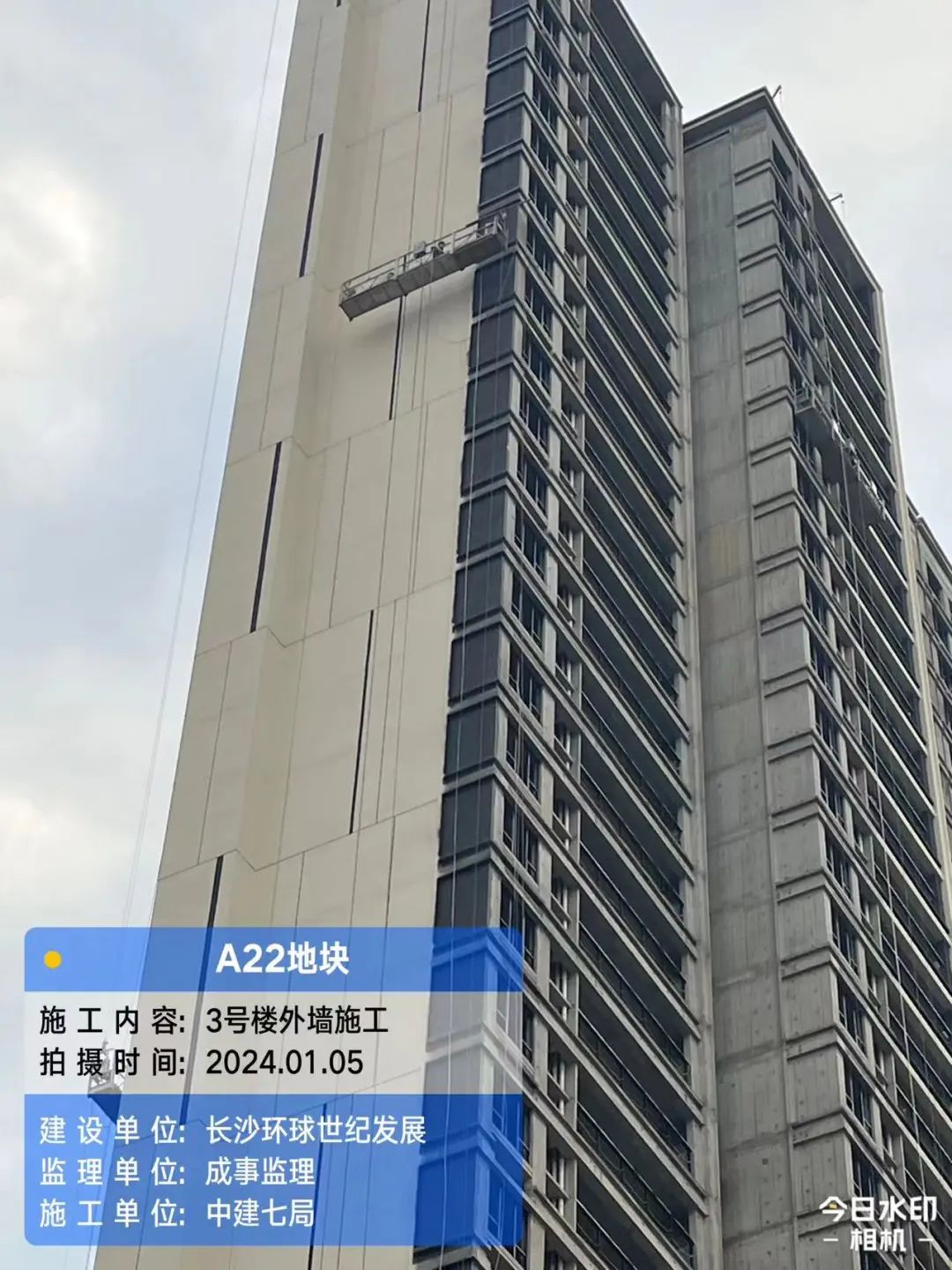

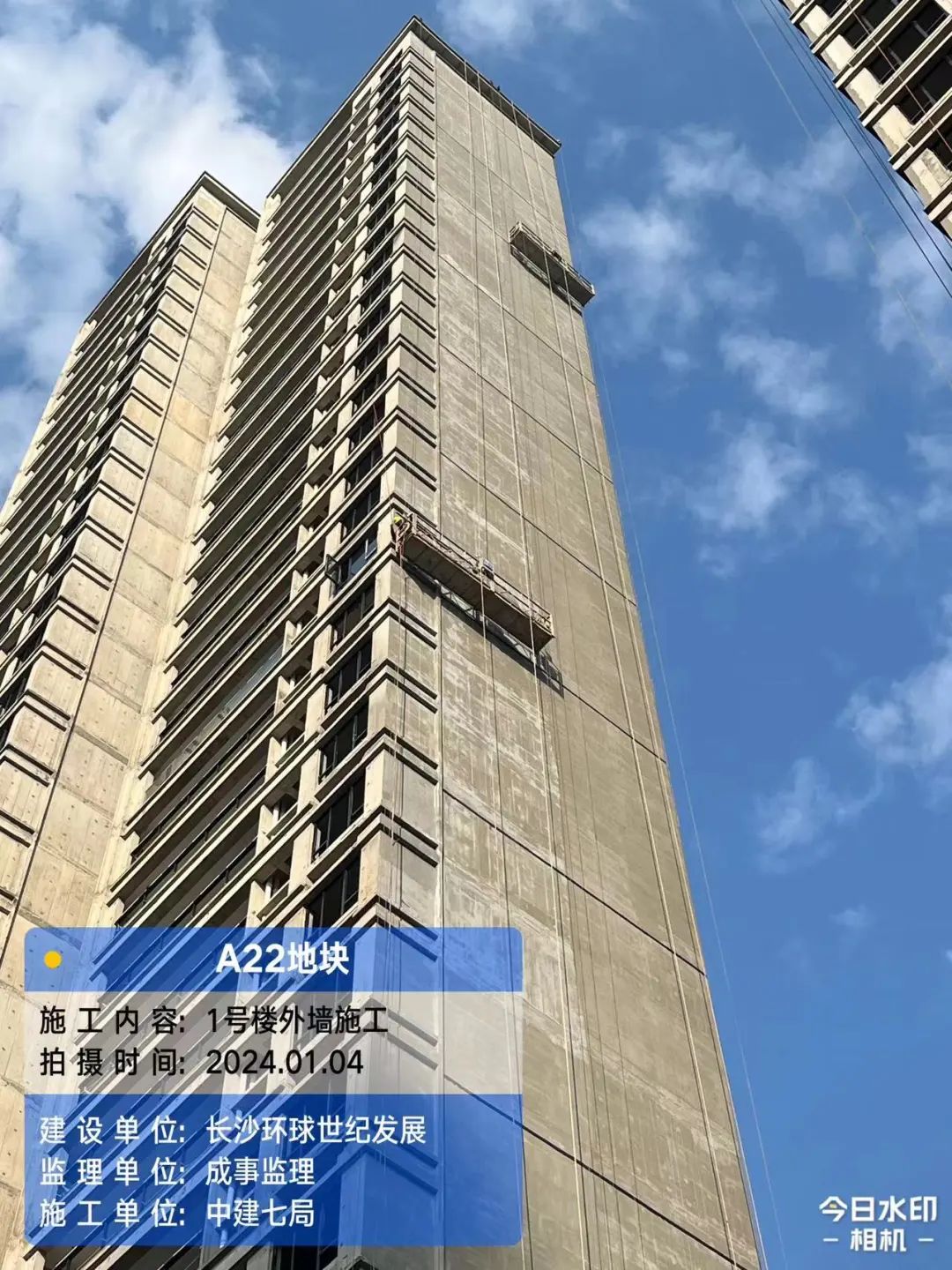

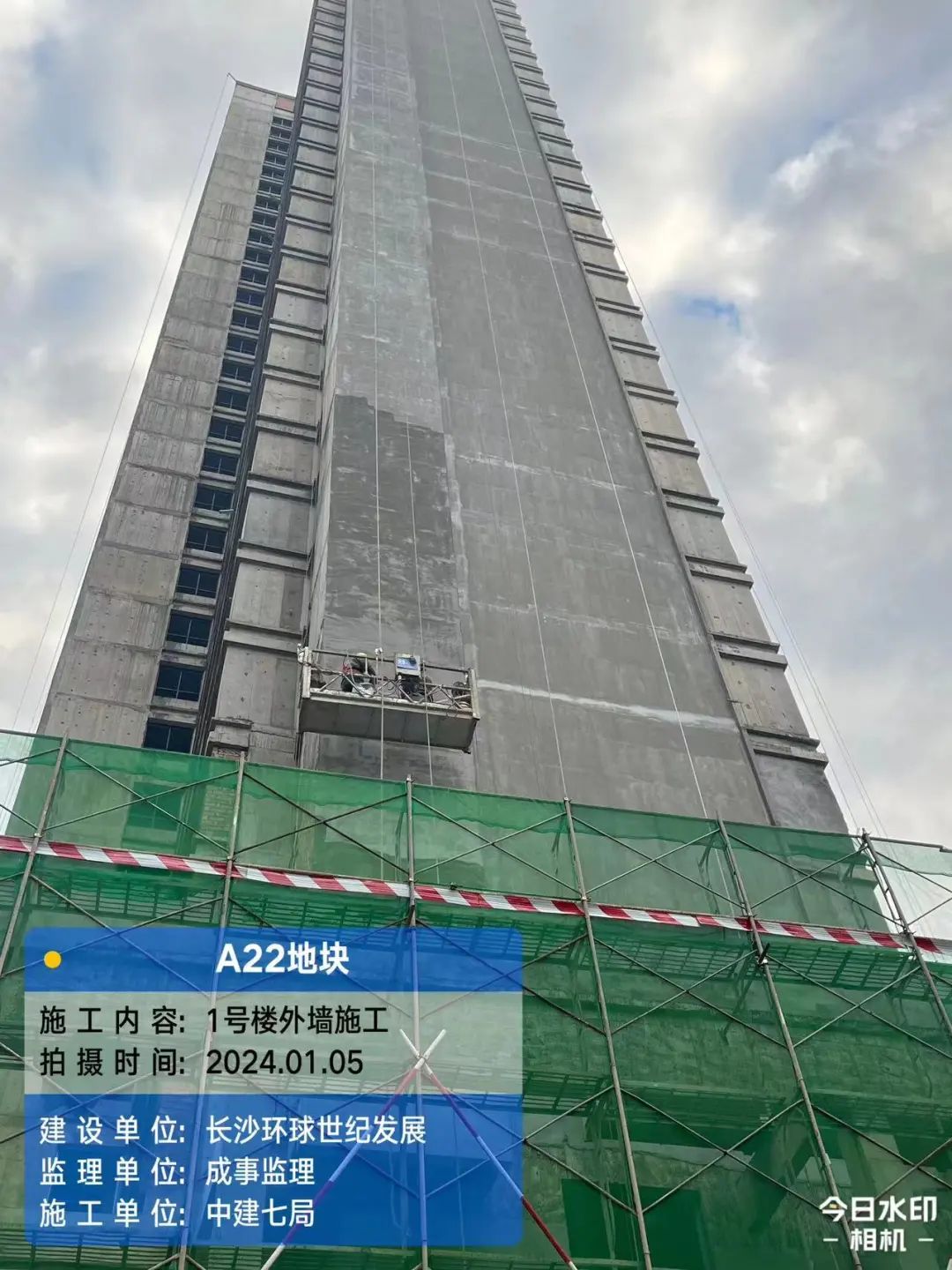

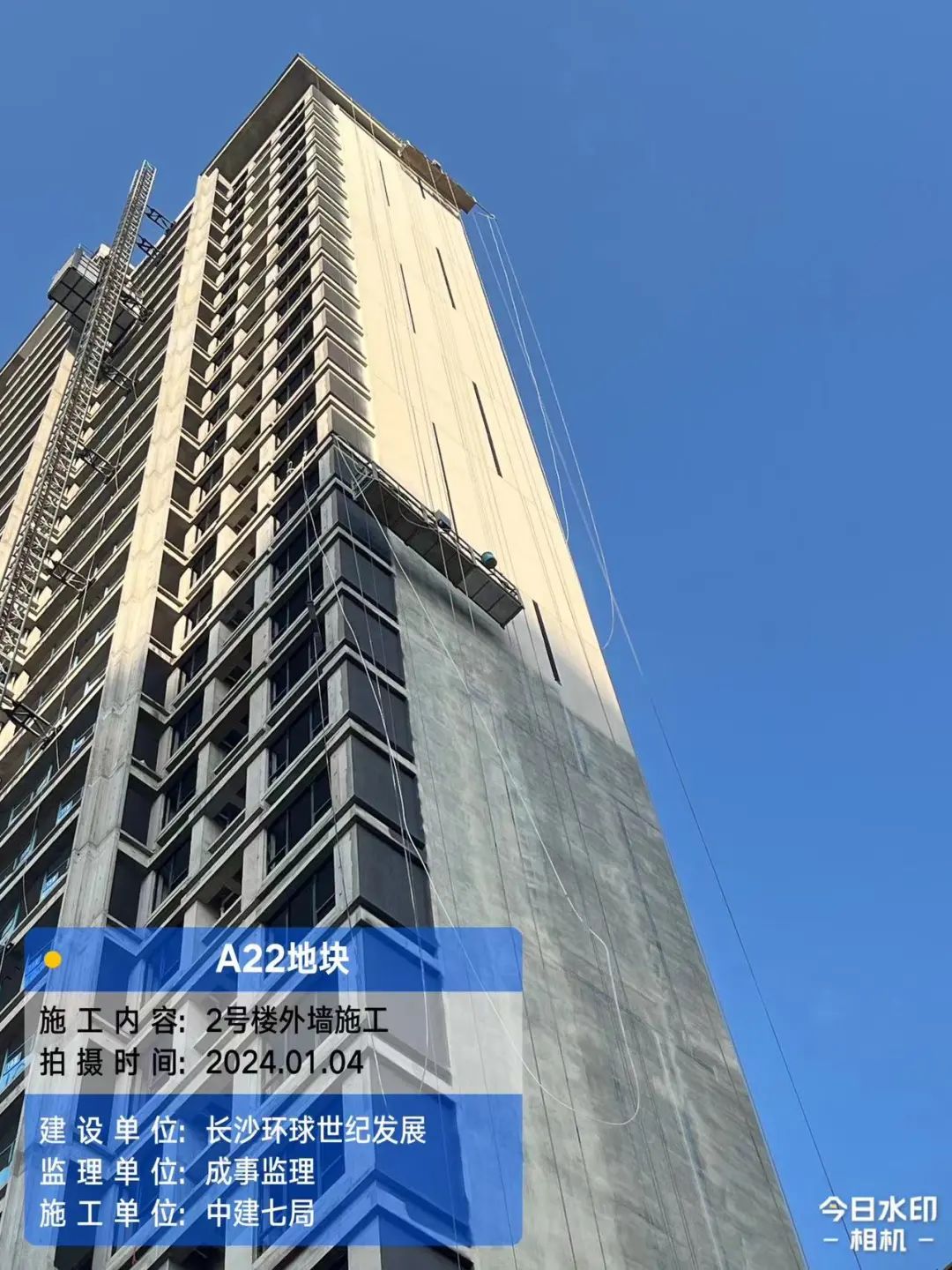

1、2、3栋外墙施工。

铝合金门窗

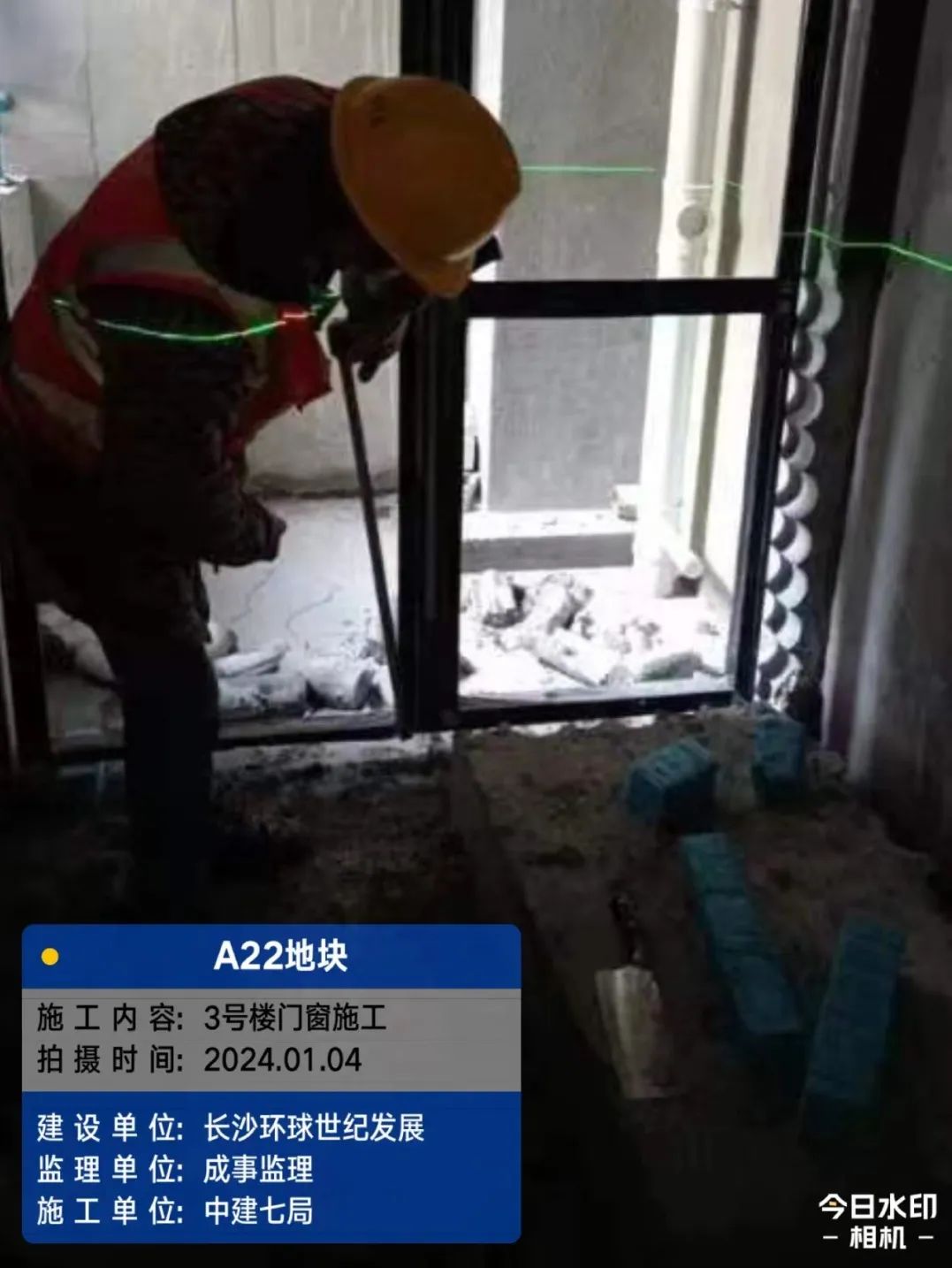

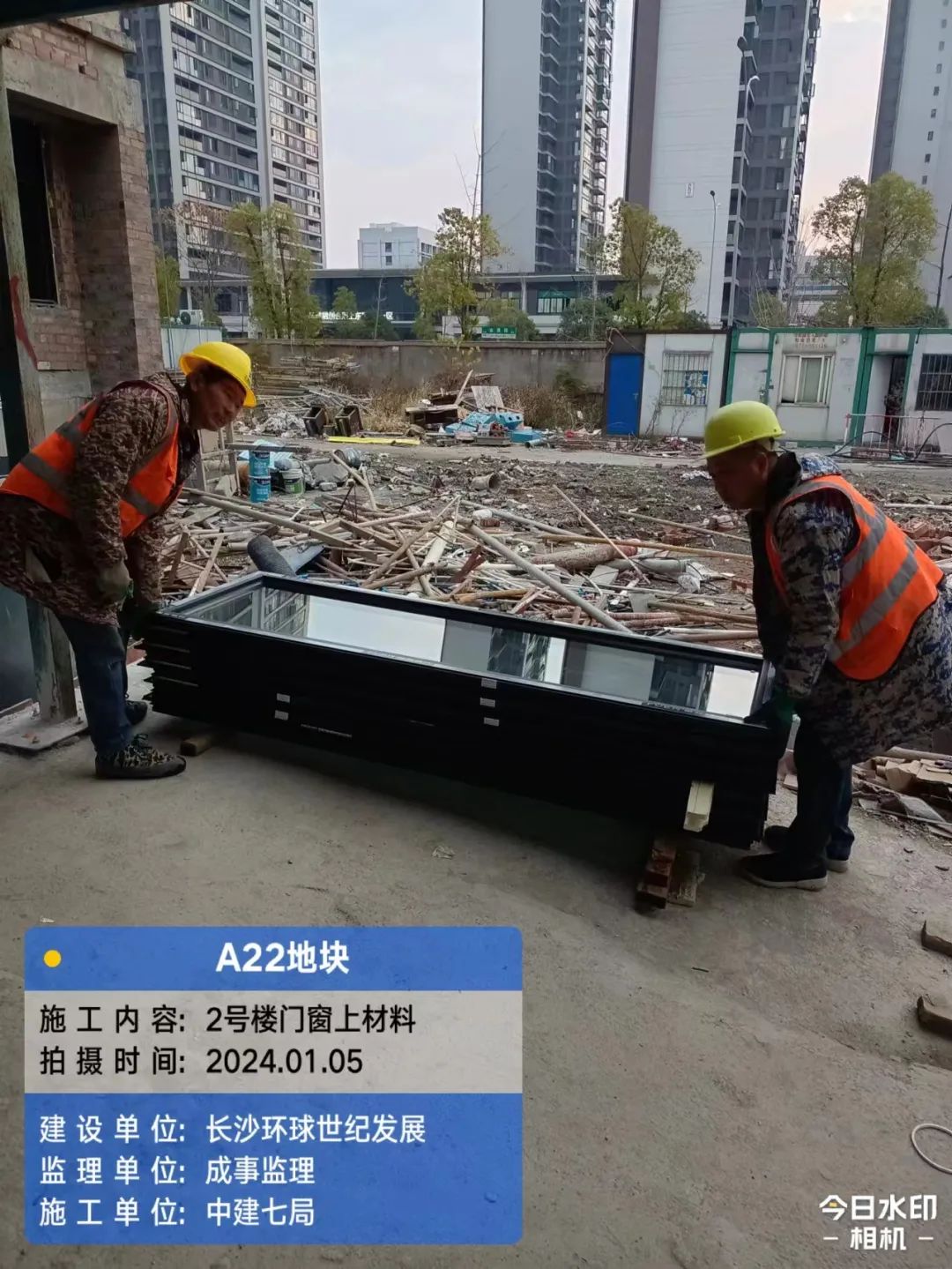

门窗、栏杆及防火门施工,固玻进场。

地下室工程

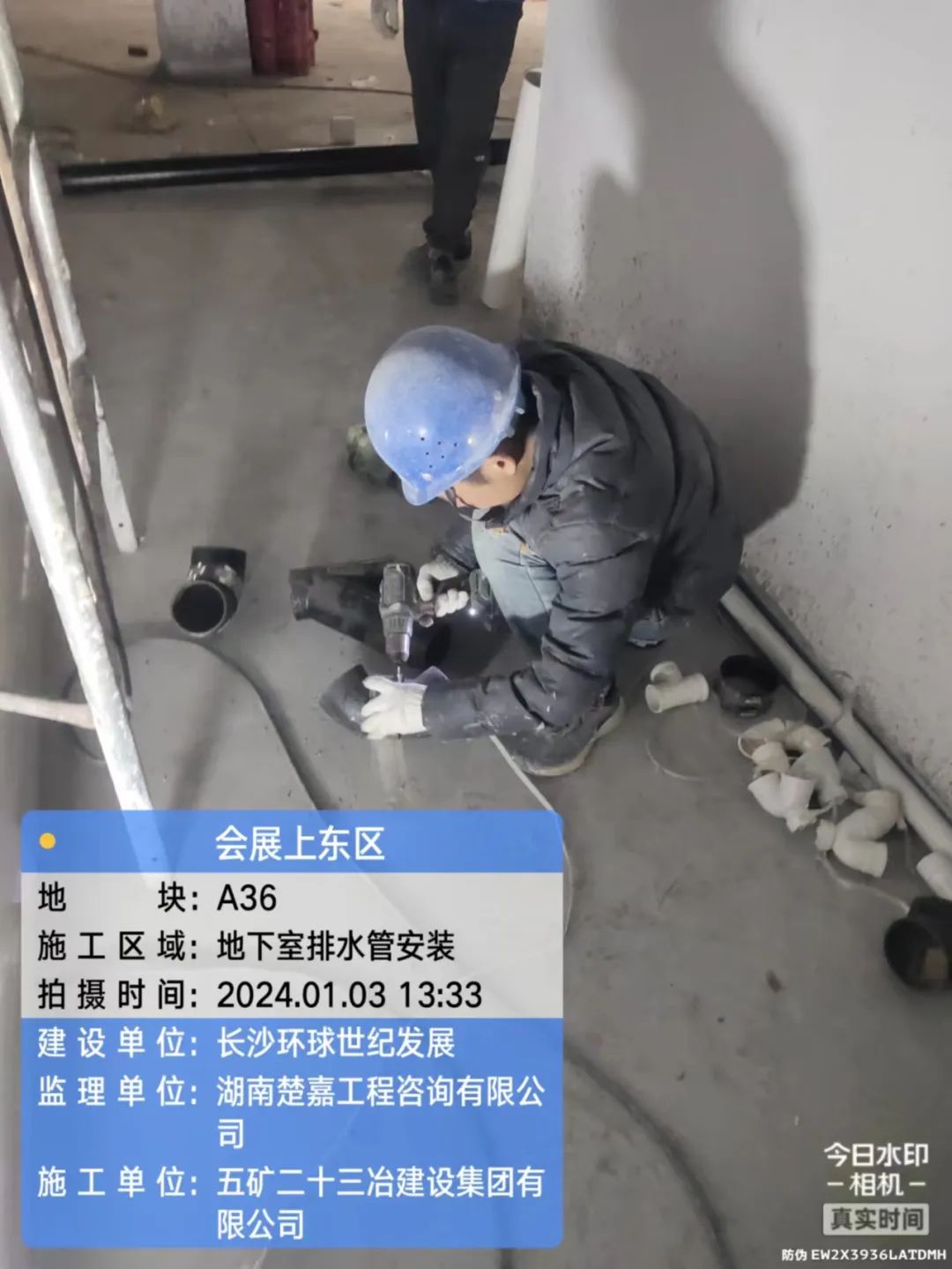

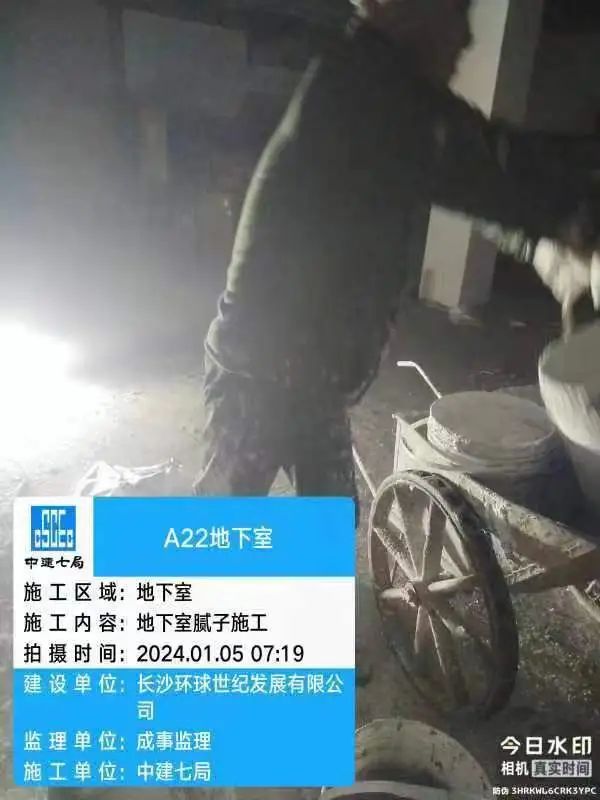

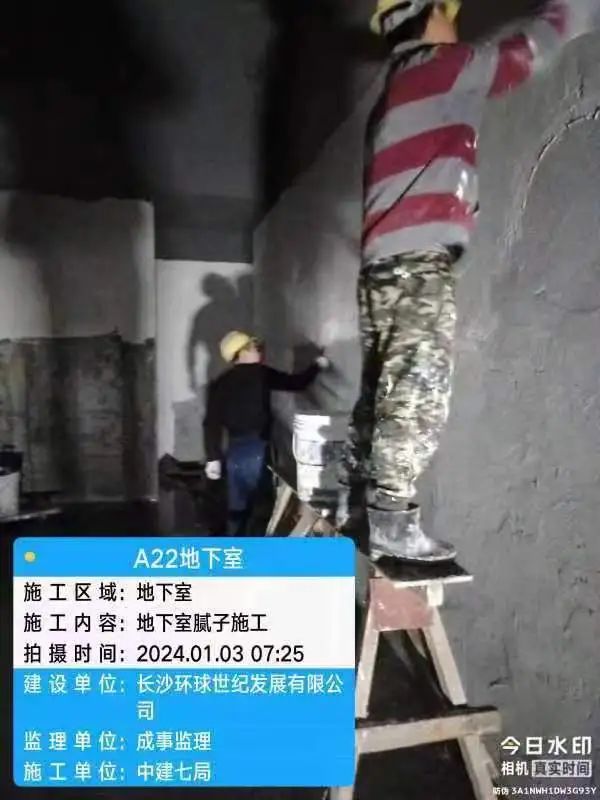

地下室抹灰、砌筑、消防施工;地下室顶板防水施工。

A31地块
(一)整体施工情况:

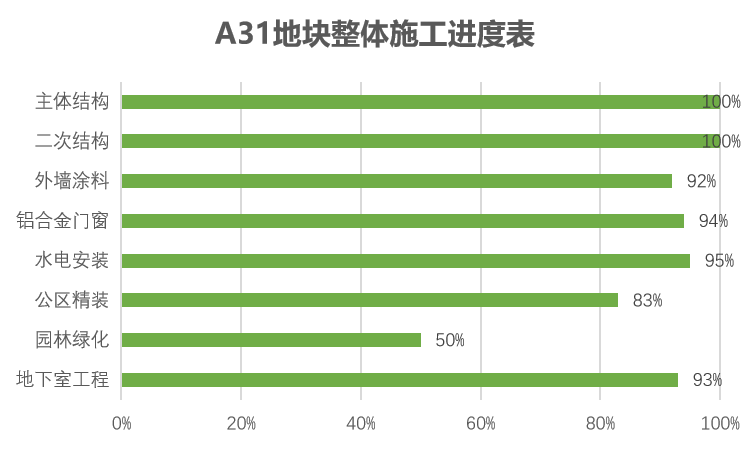

主体结构完成100%;二次结构完成100%;外墙涂料完成92%,铝合金门窗整体完成94%;水电安装完成95%;公区精装完成83%,地下室工程完成93%,园林工程50%。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:
A31地块本周施工人数平均173人/天,具体施工情况如下:

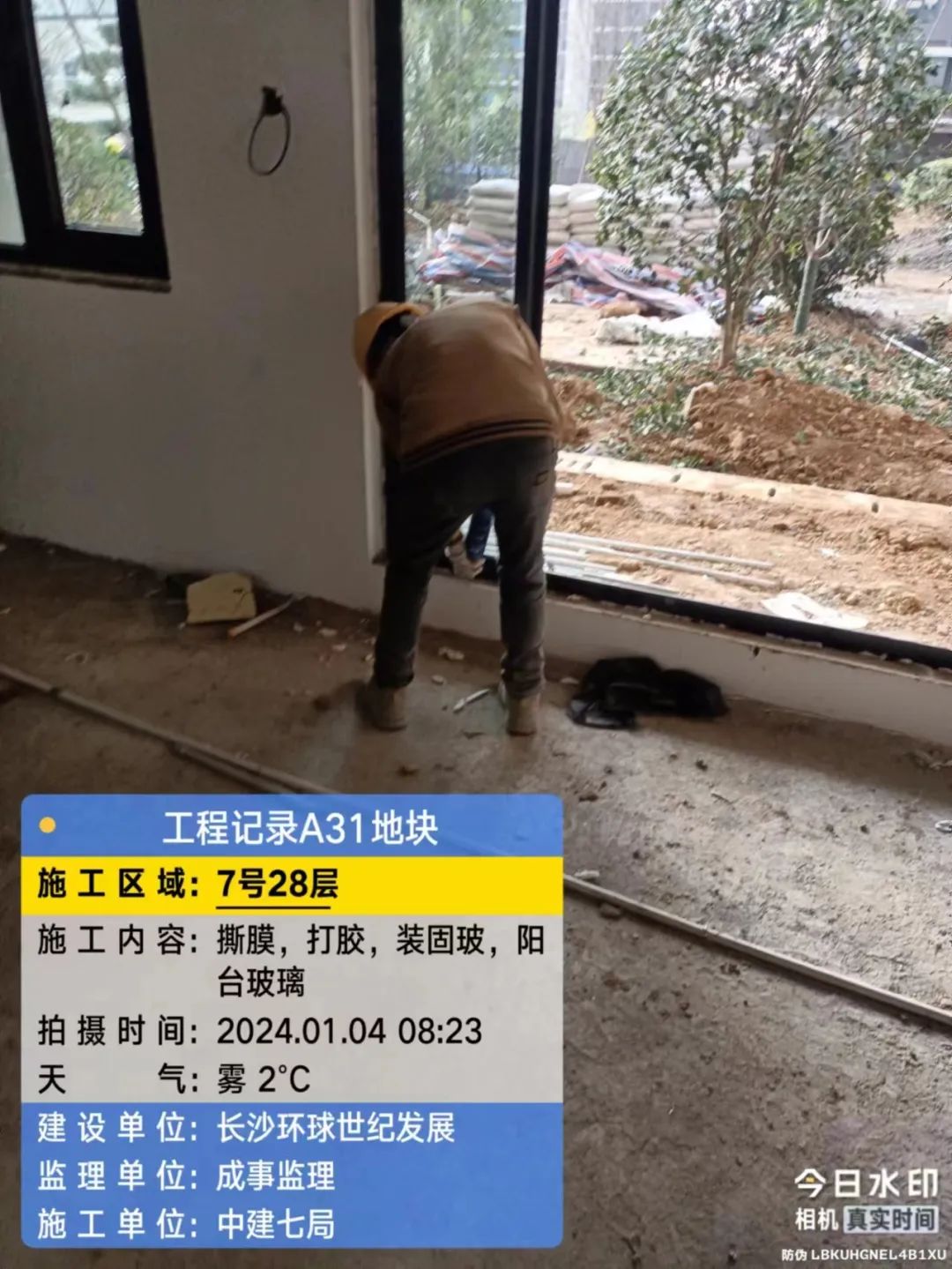

铝合金门窗

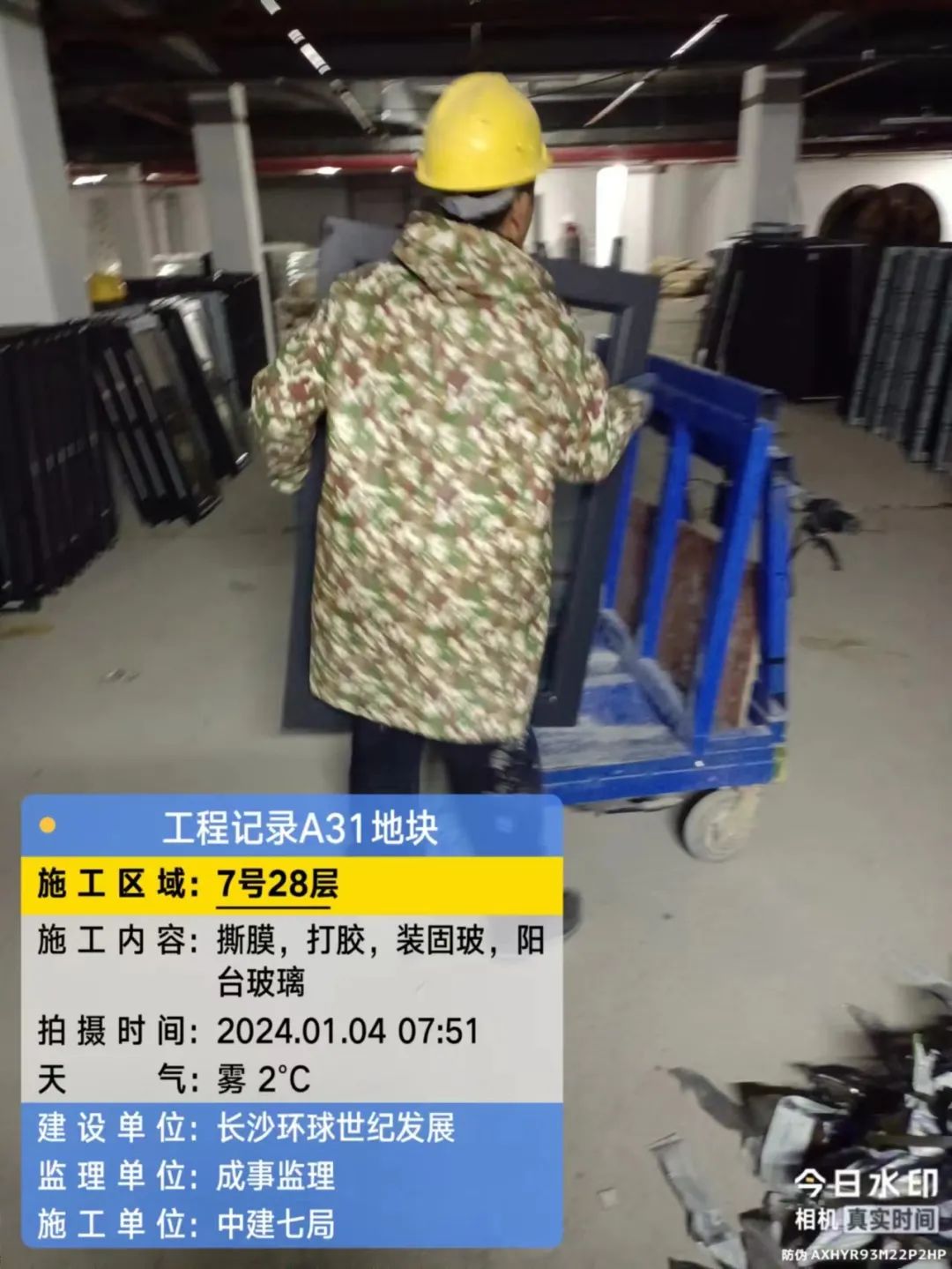

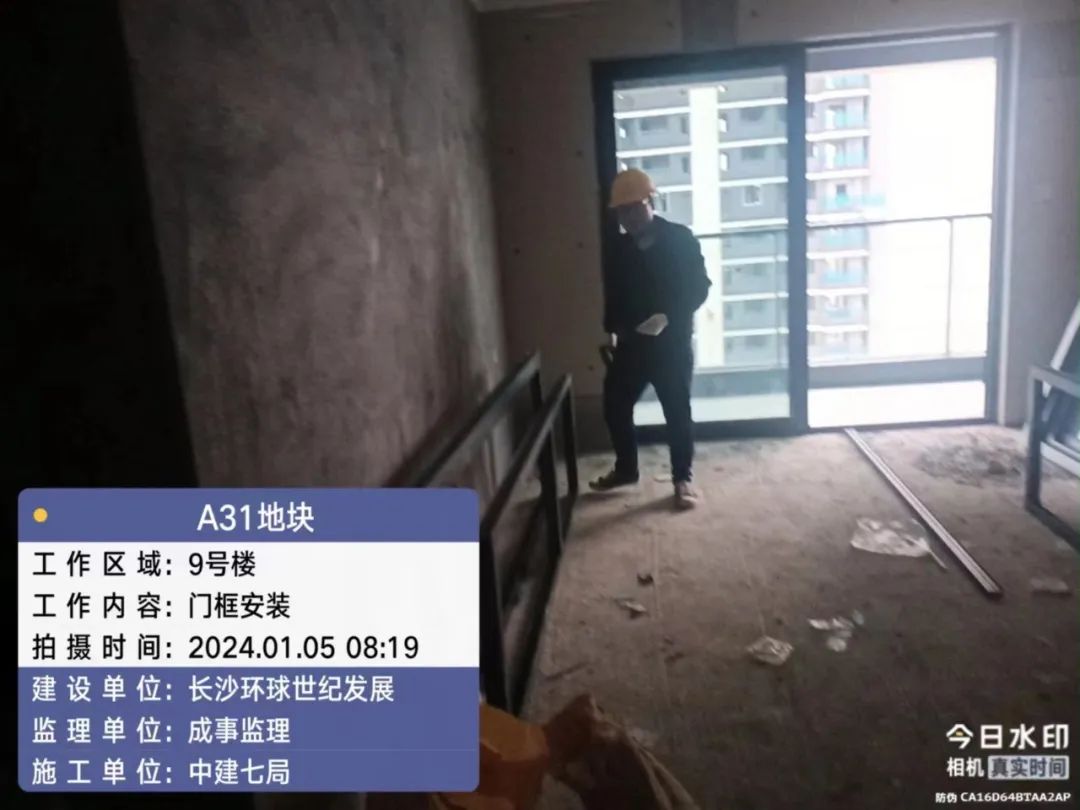

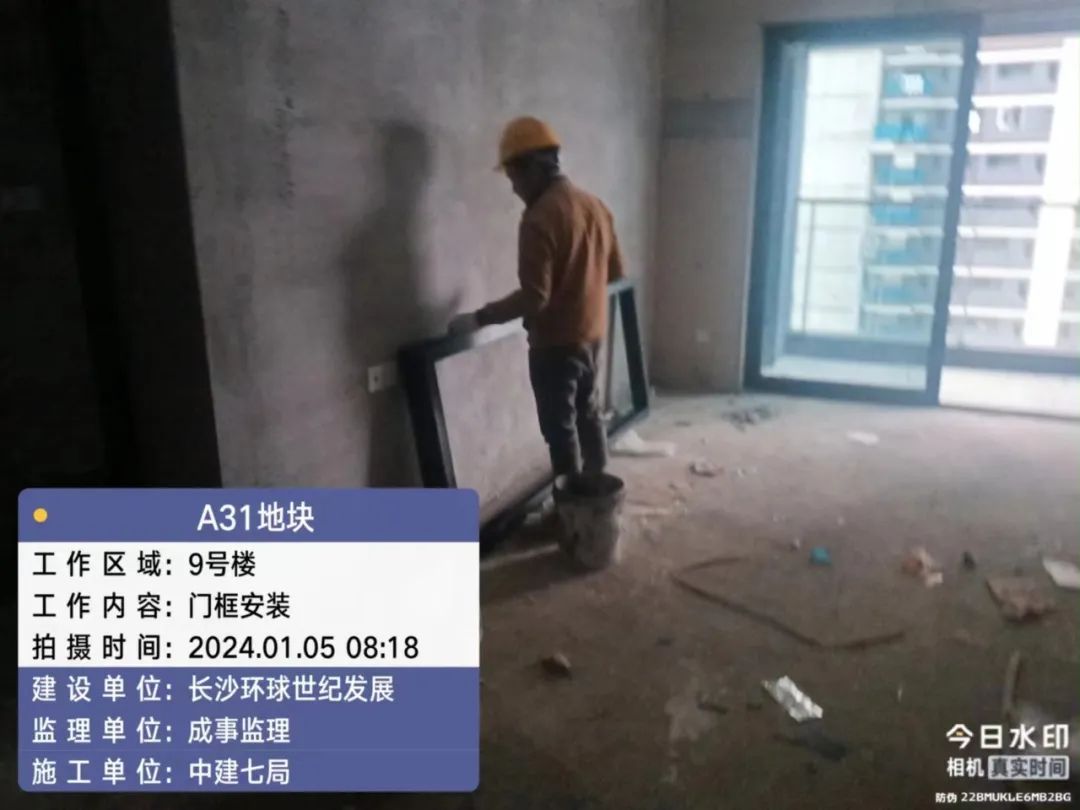

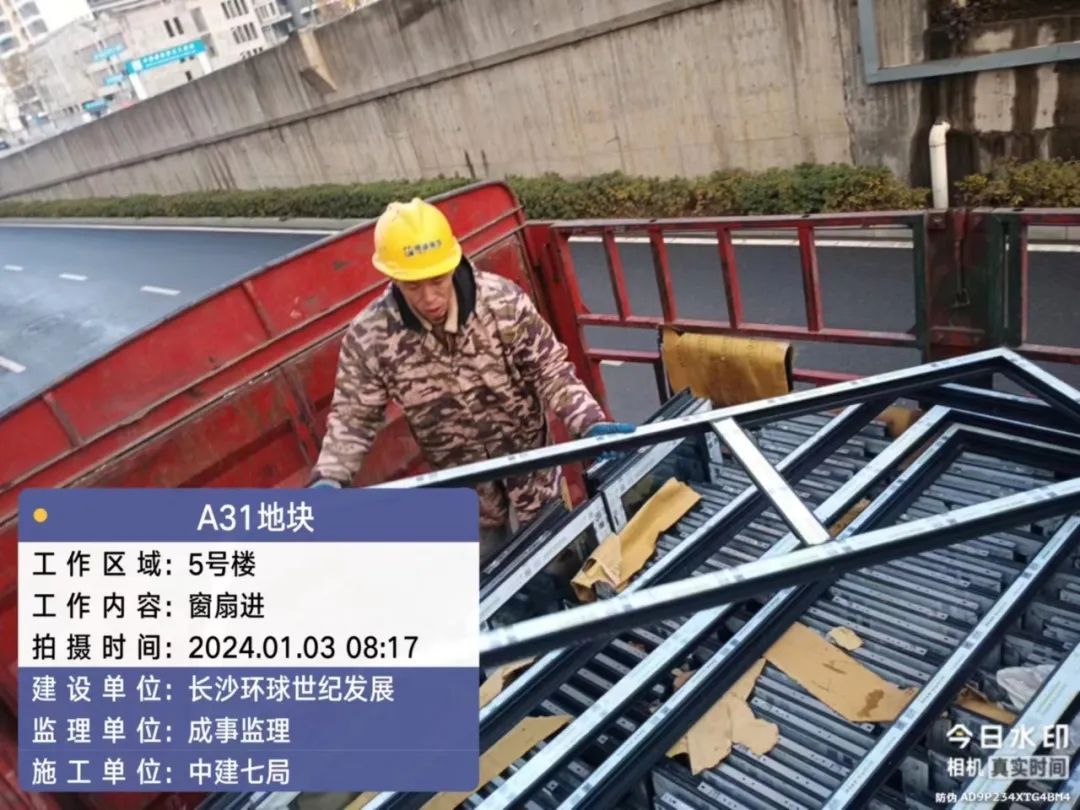

5#、7#、9#栋固定玻璃及推拉门上运材料,安装固定玻璃;防火窗、防火门扇安装。

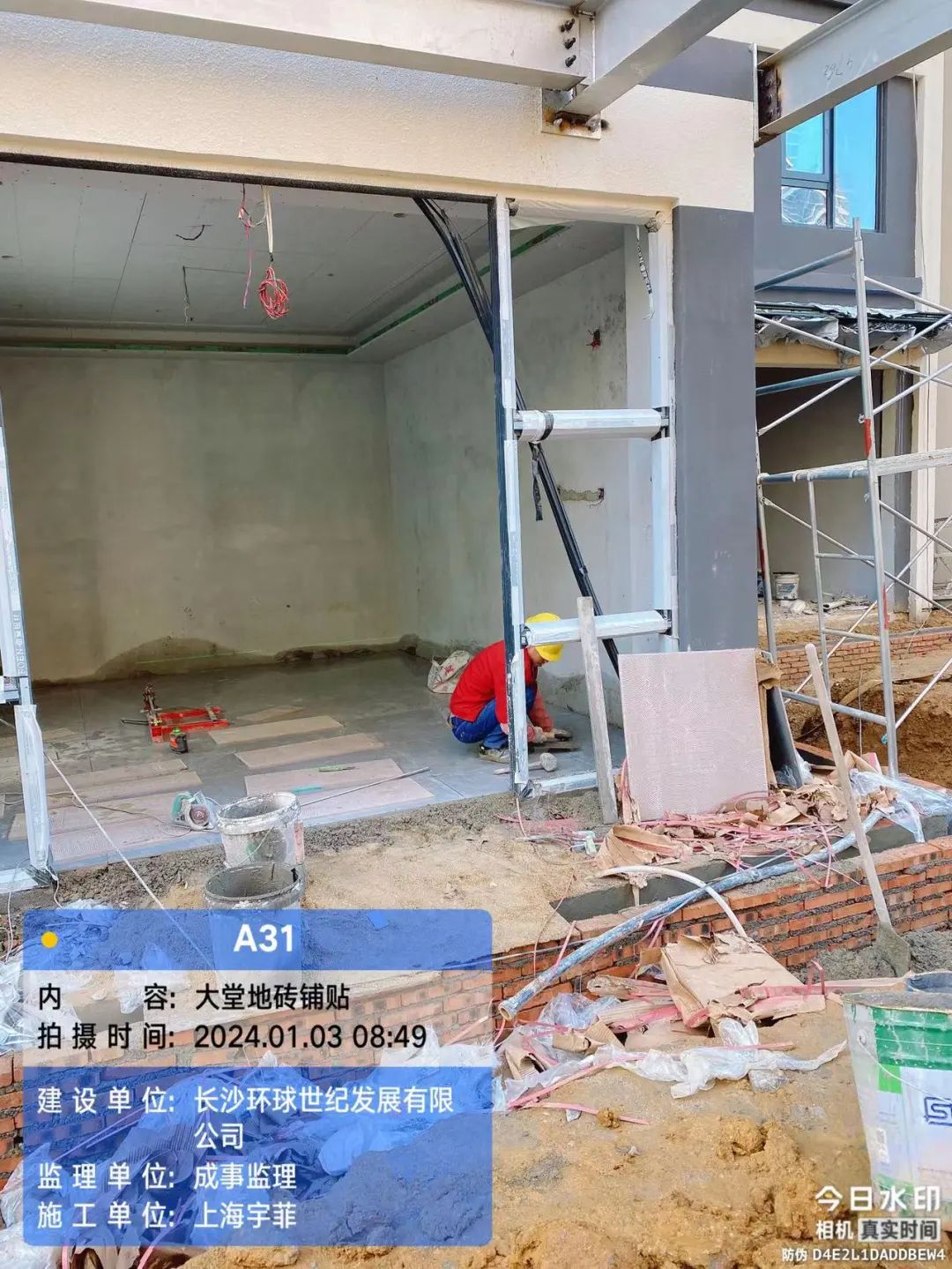

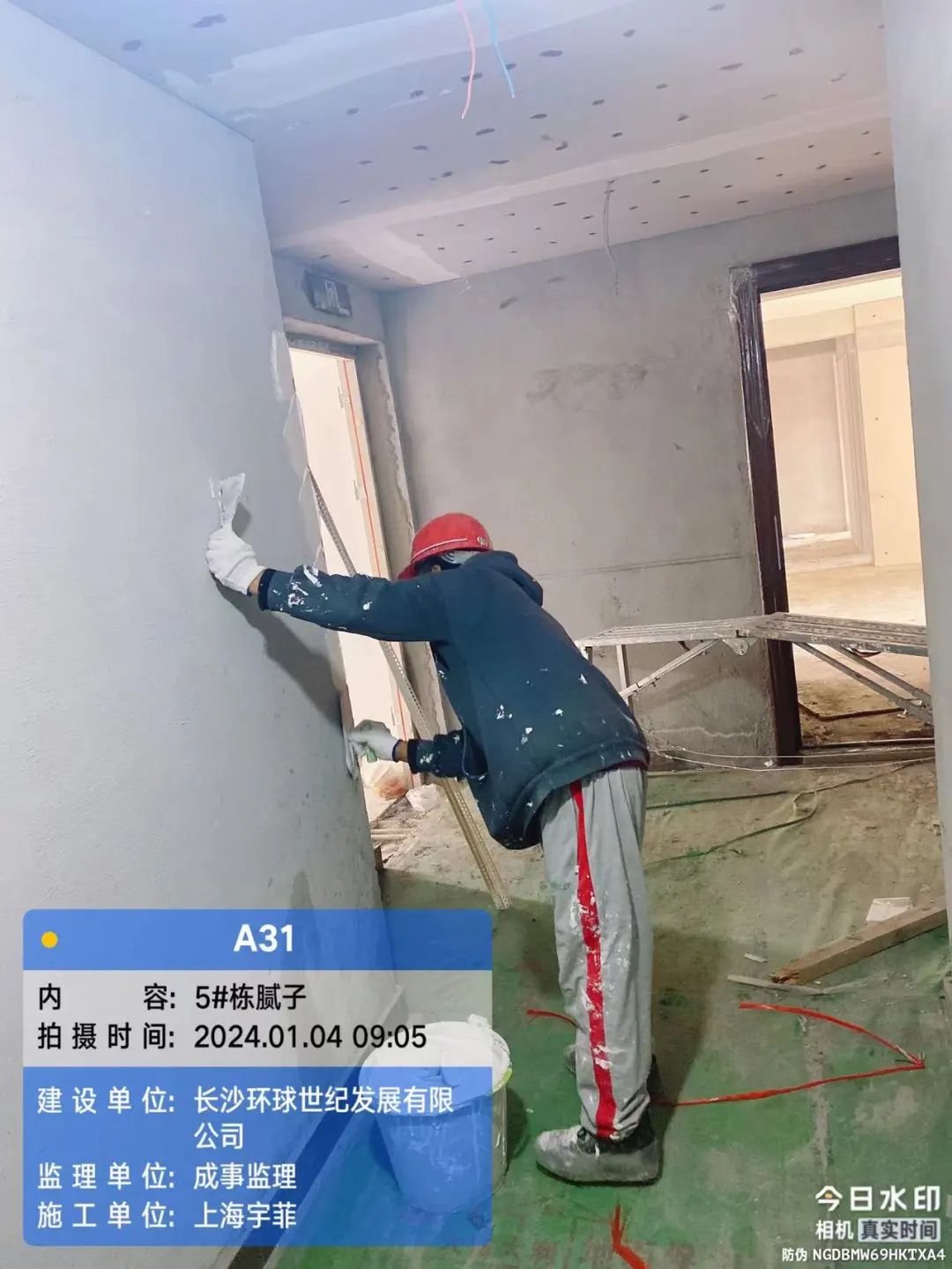

公区精装

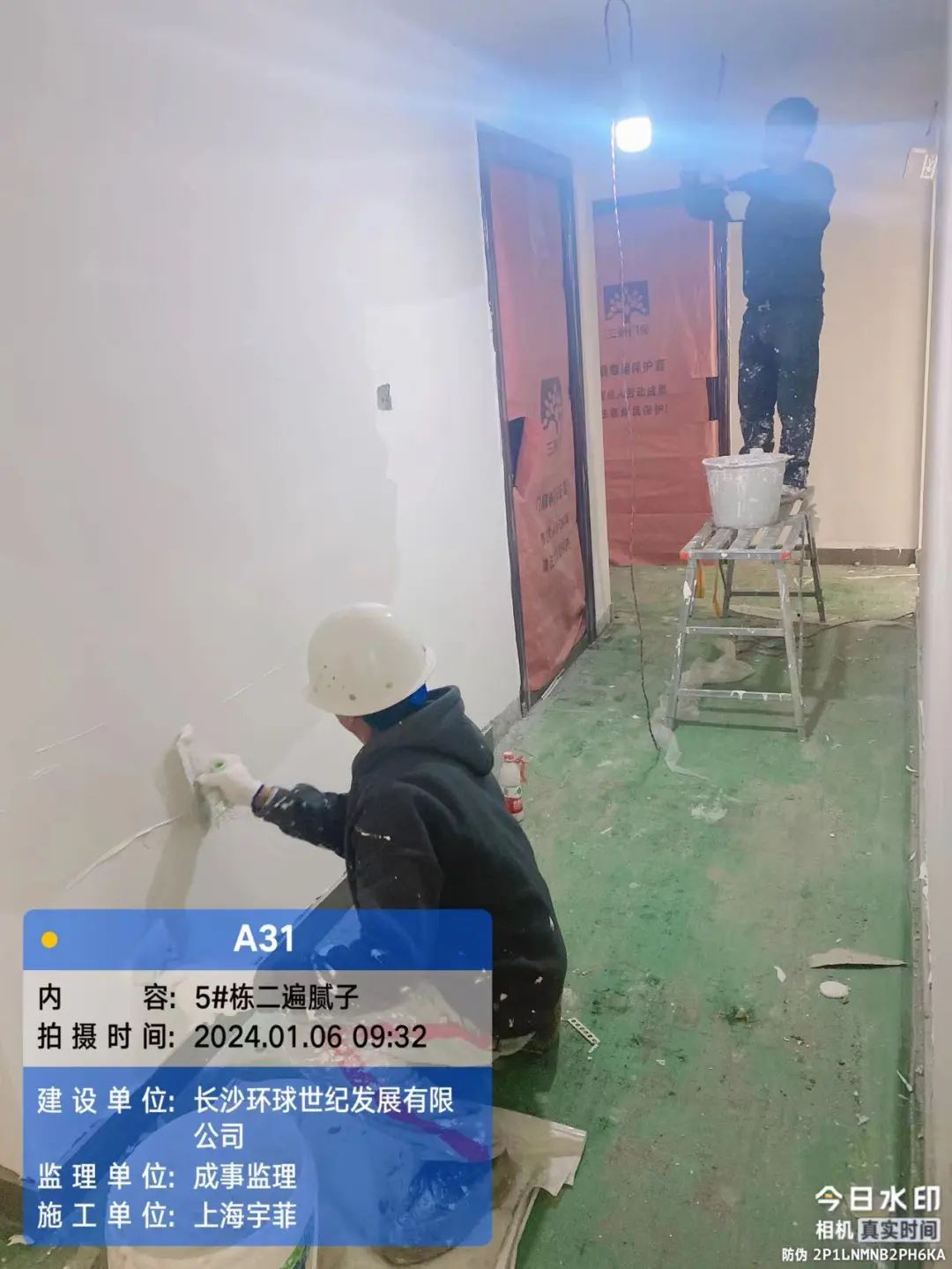

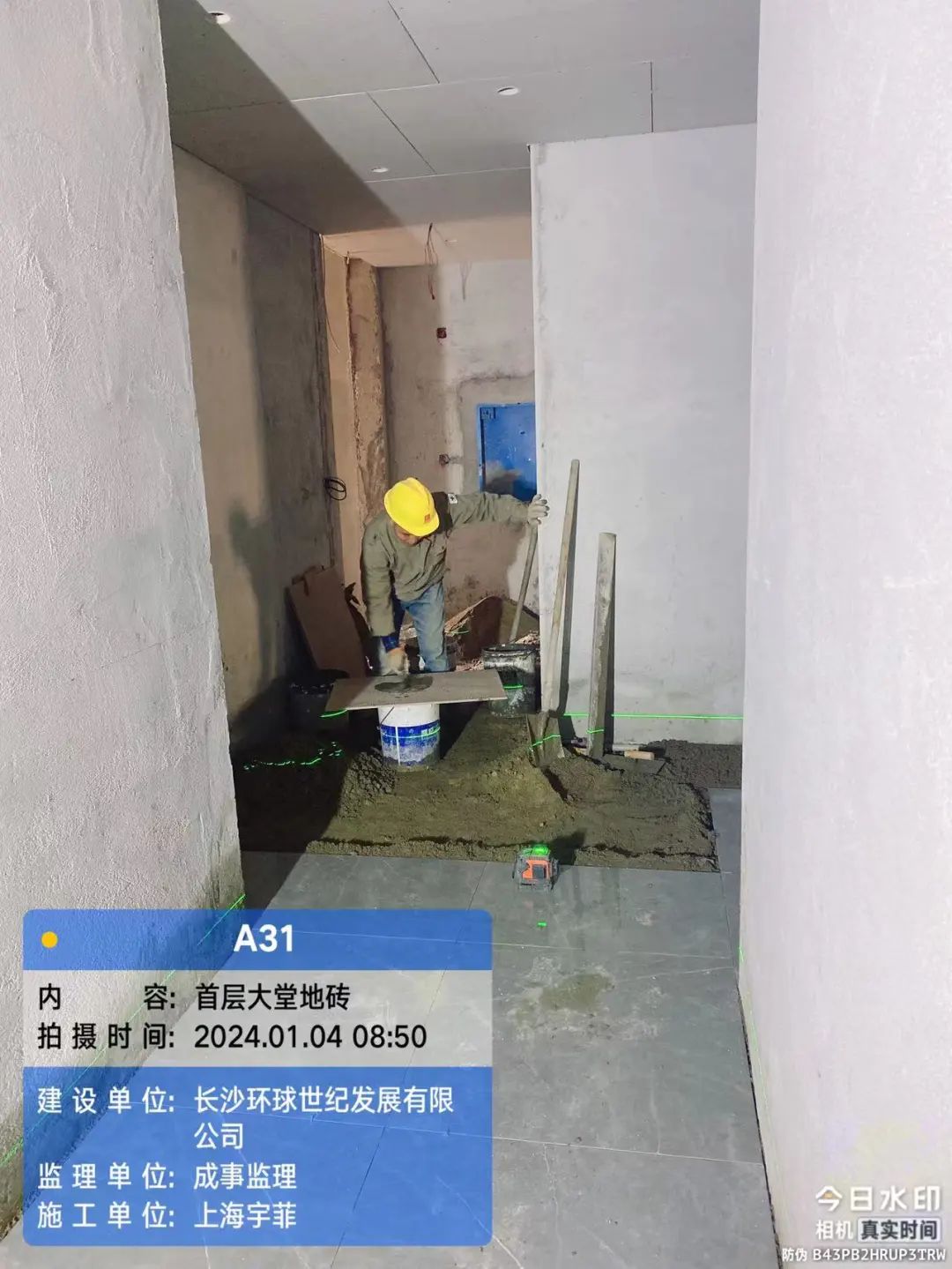

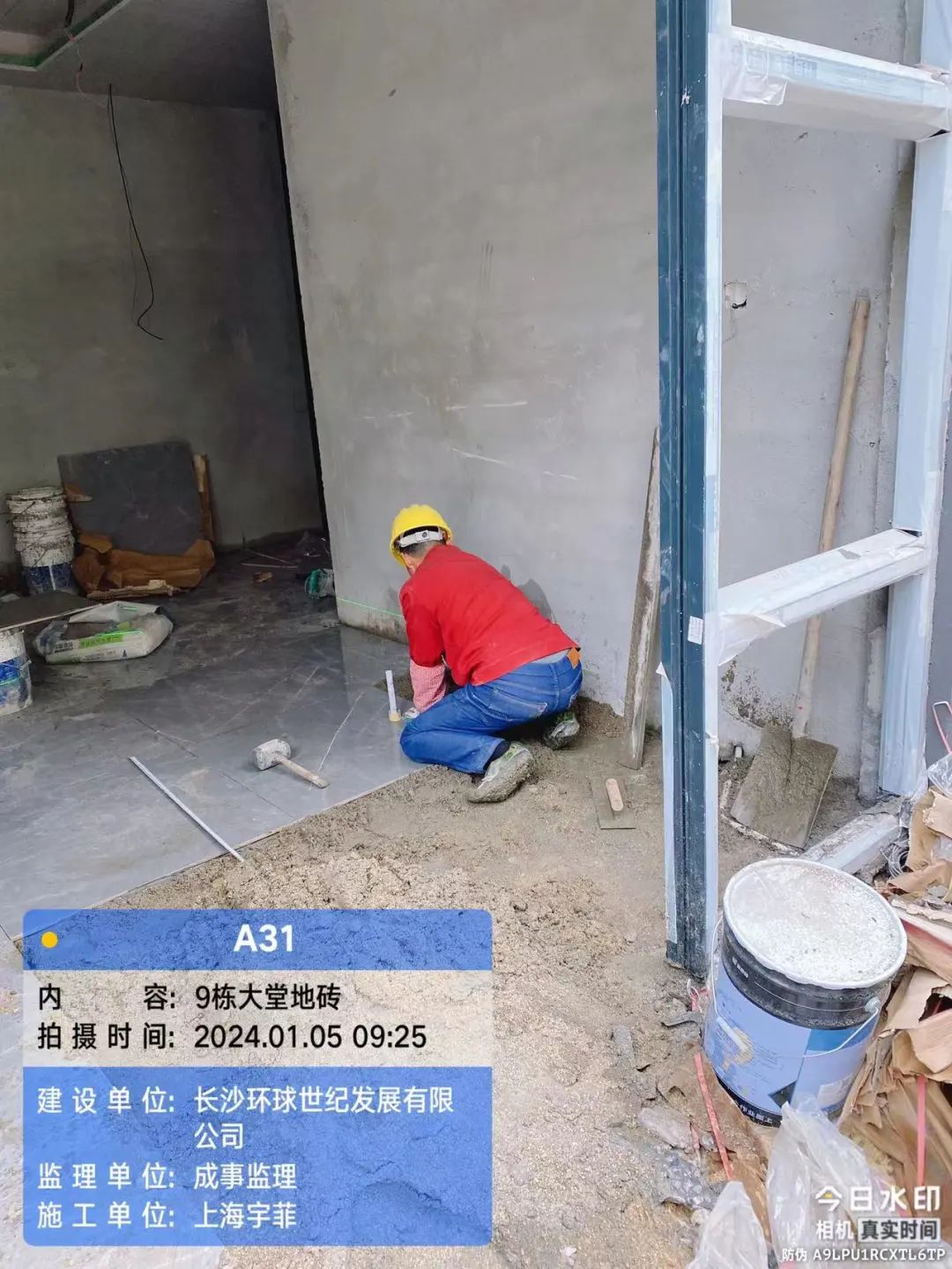

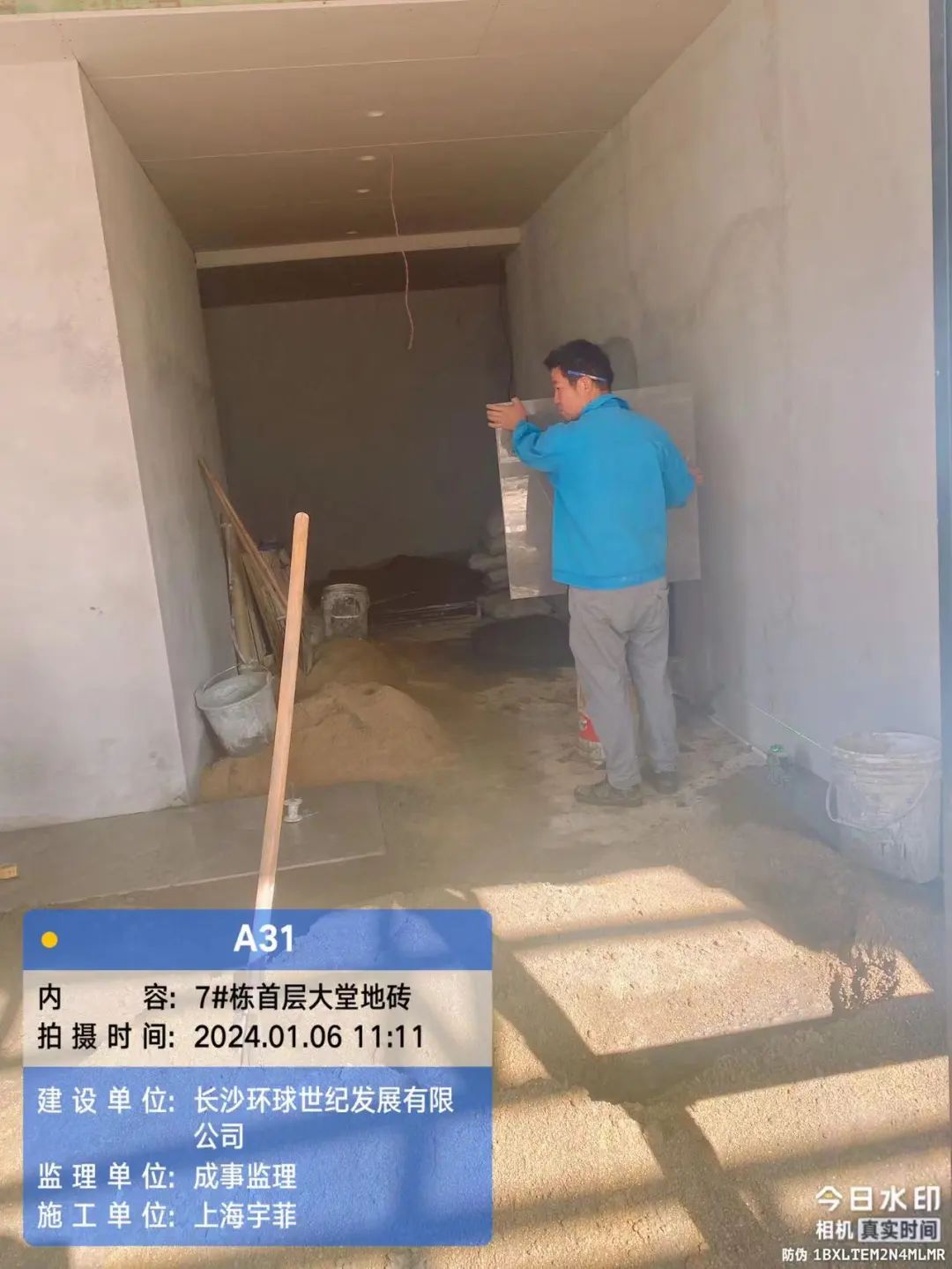

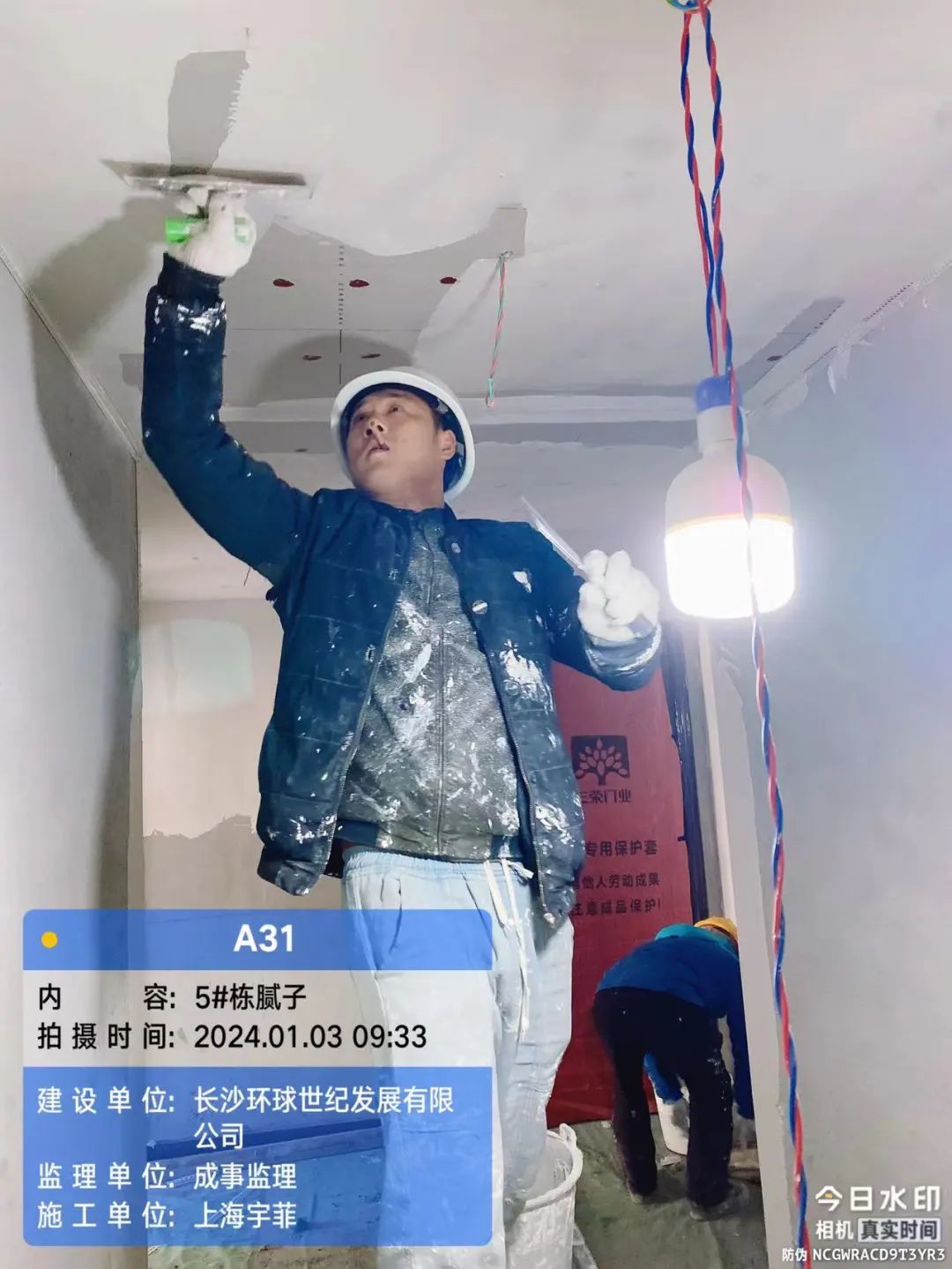

5#、7#、9#栋公区精装施工。

园林绿化

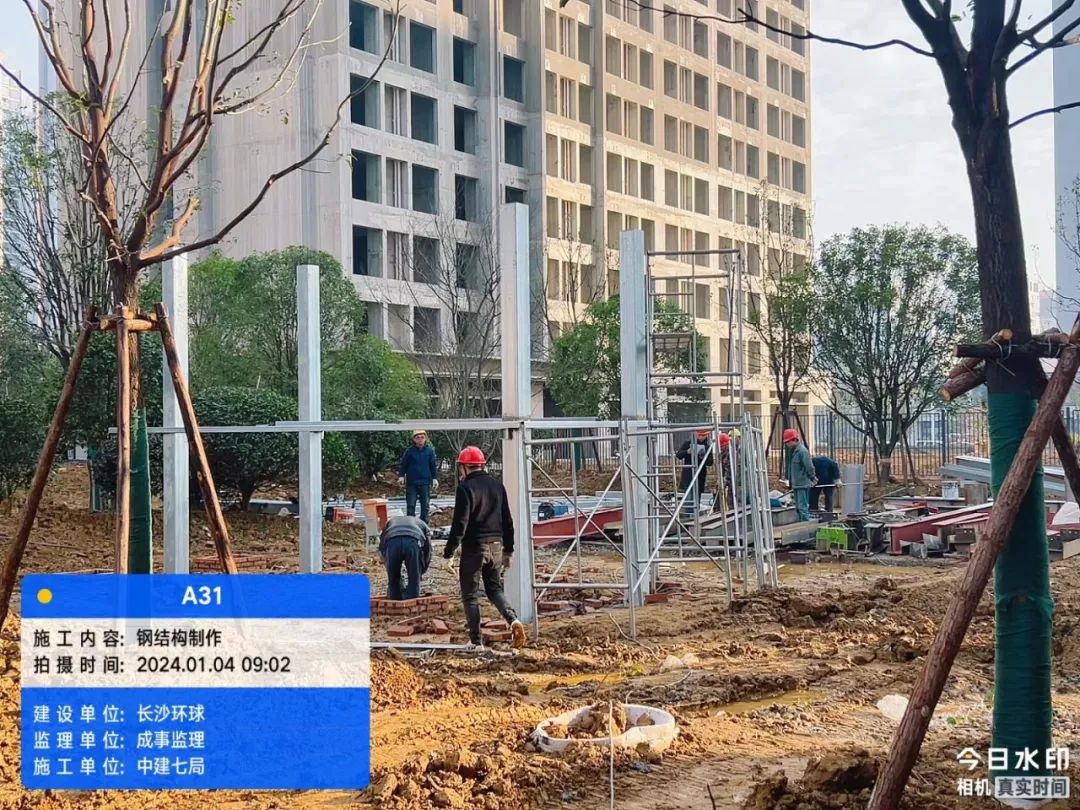

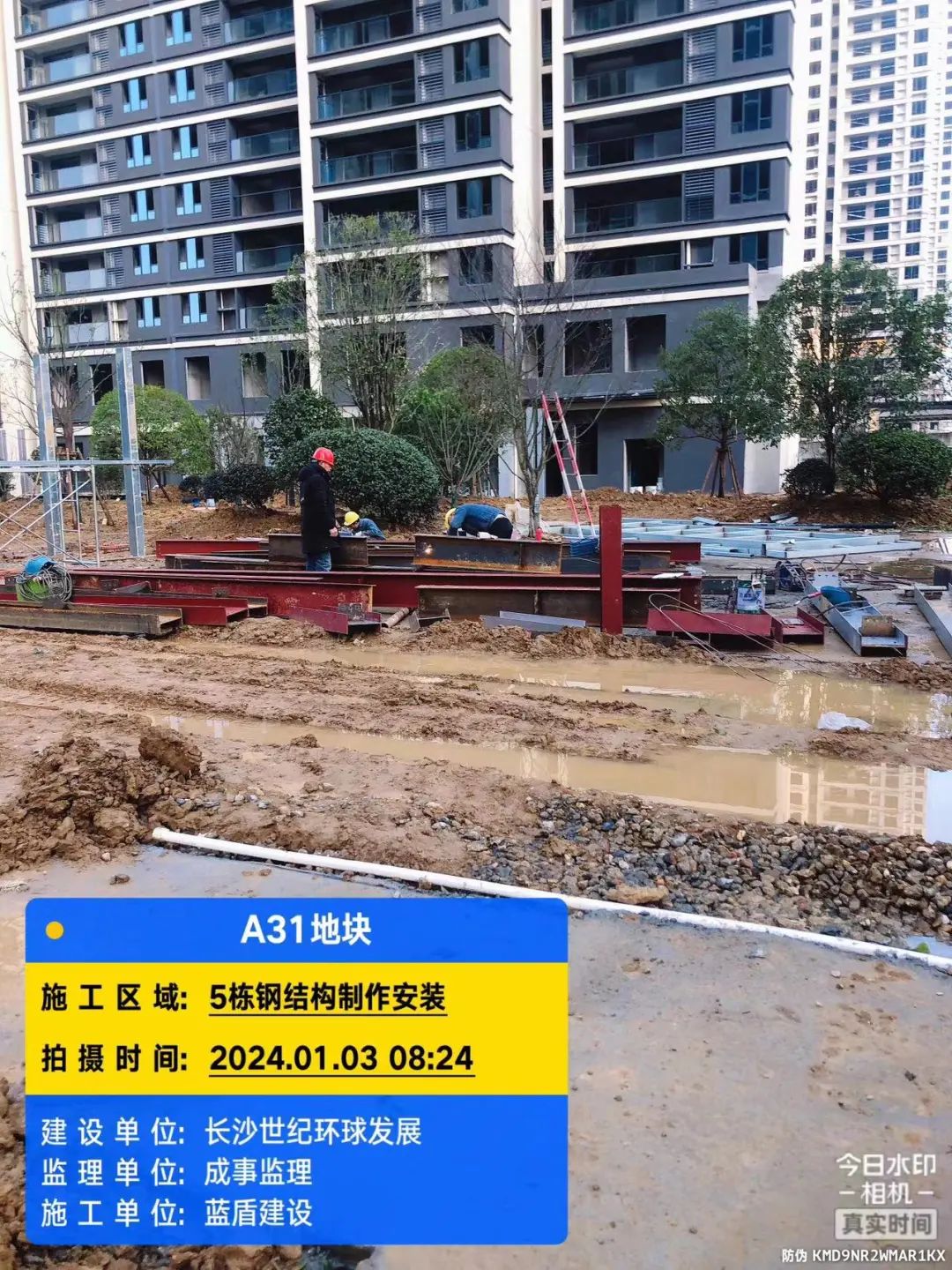

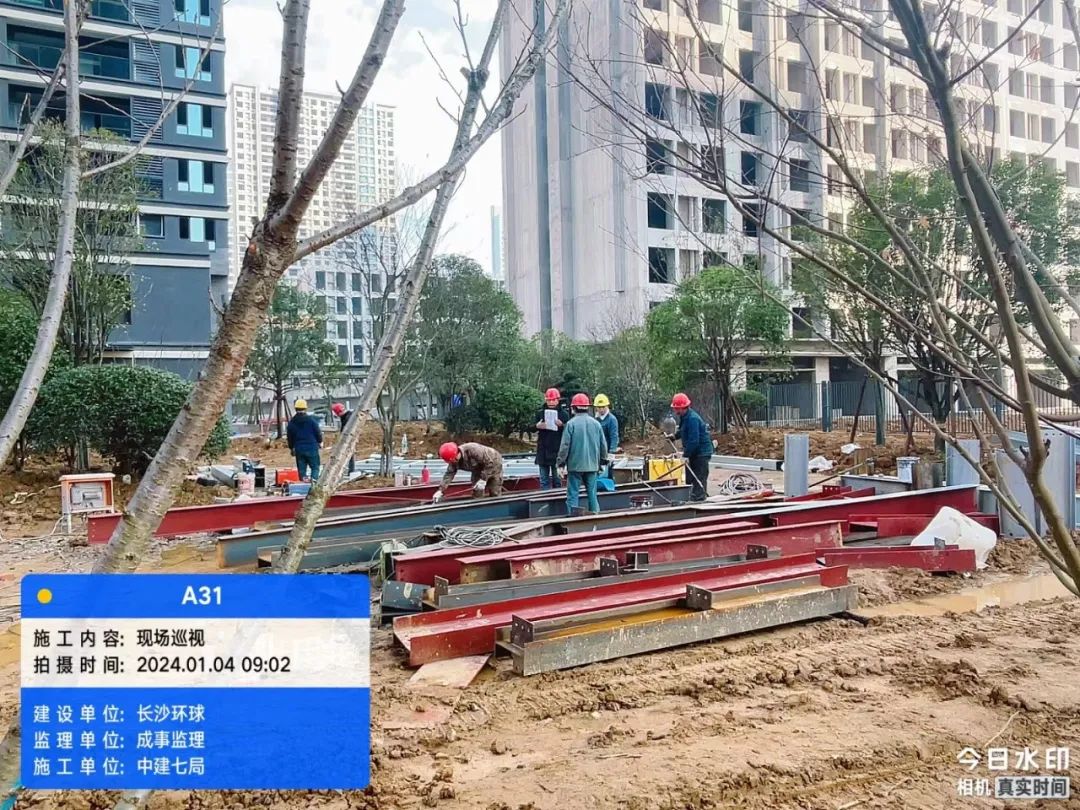

绿植种植、钢结构制作安装、室外管网安装、园区硬化等。

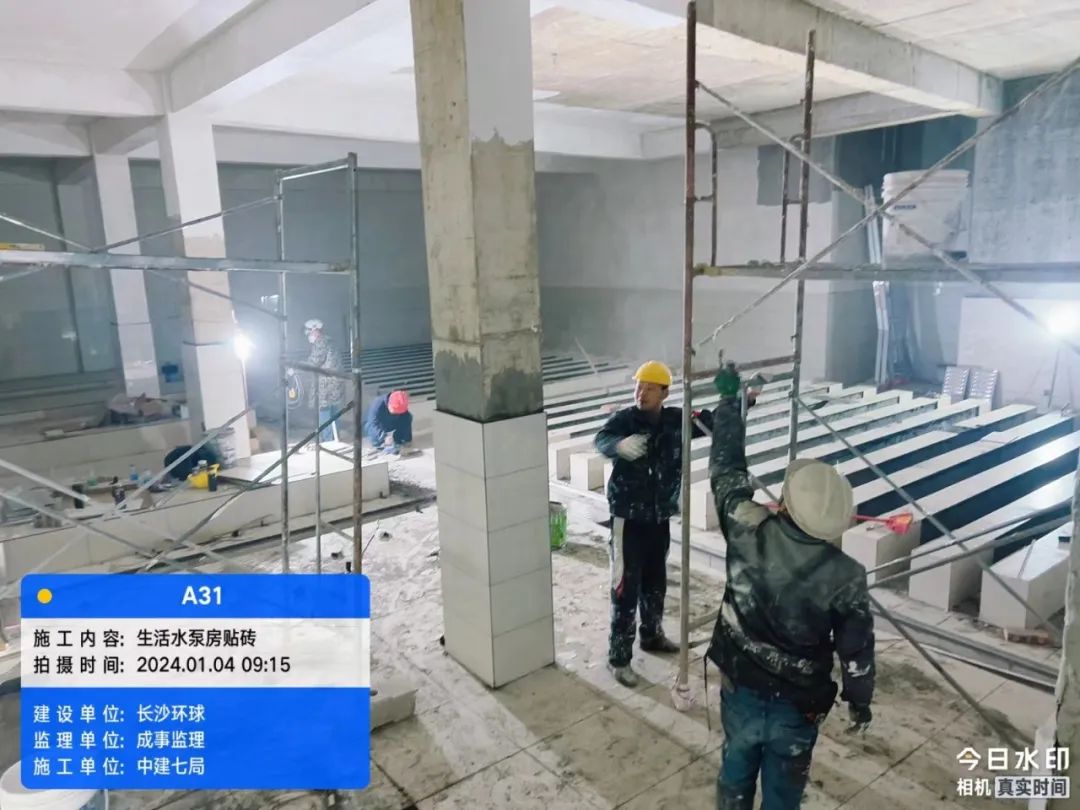

地下室工程

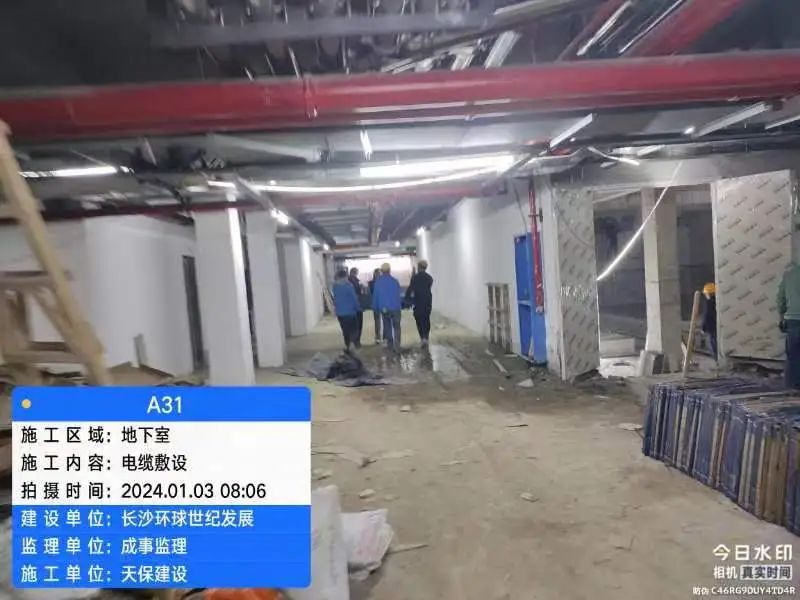

地下室顶棚涂料、墙面刮白;排水管、消防管、污水泵电源箱安装、配电房施工等。

A36地块
(一)整体施工情况:

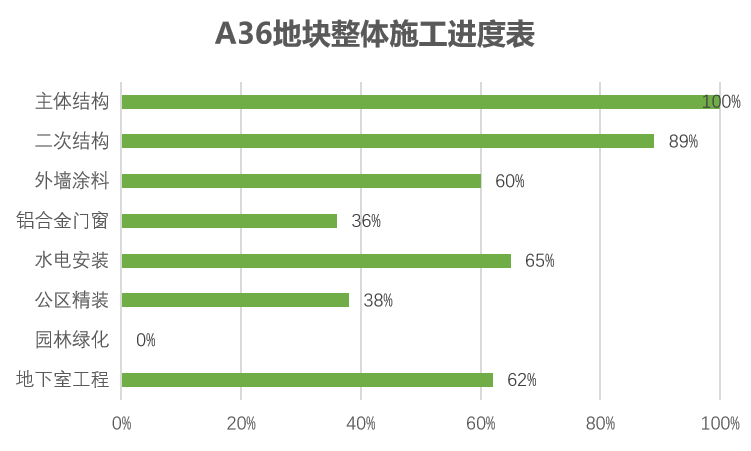

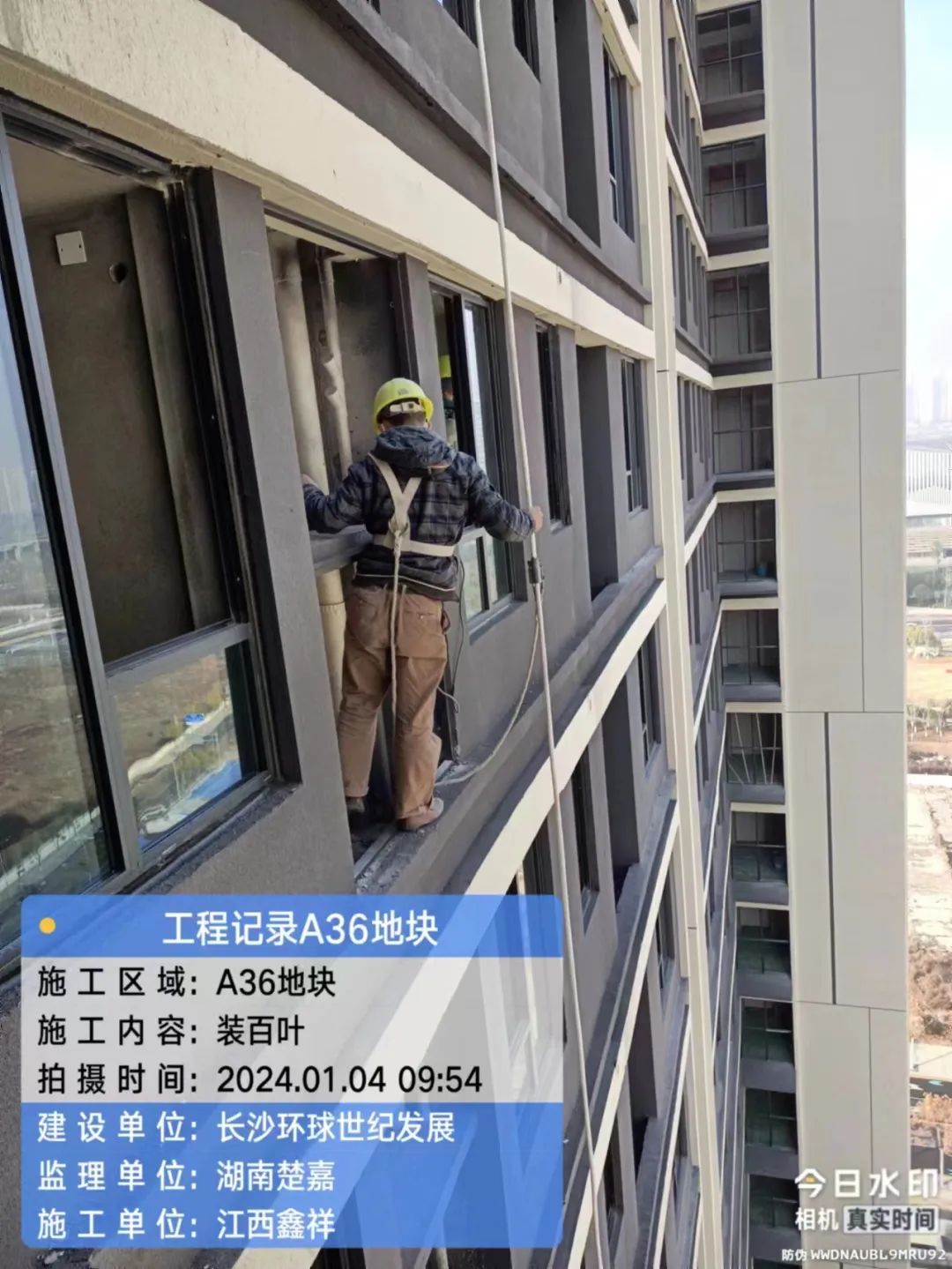

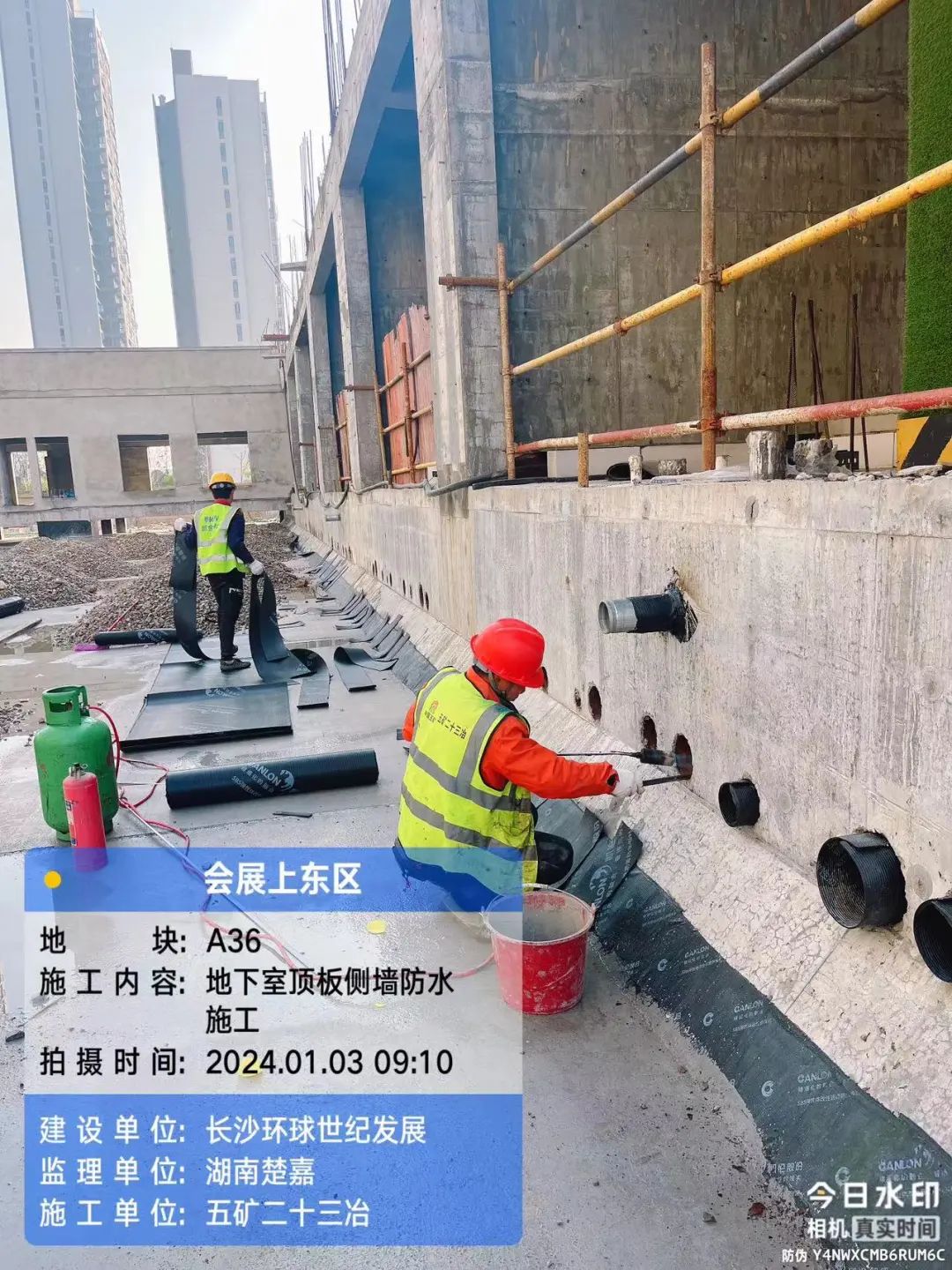

主体结构完成100%;二次结构完成89%;水电安装完成65%;锌钢栏杆百叶安装55%;地下室工程完成62%;外墙完成60%,铝合金门窗安装完成36%,公区装修完成38%。
园林绿化目前现场尚未达到施工条件,暂未进场施工。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:

A36地块本周施工人数平均140人/天,具体施工情况如下:

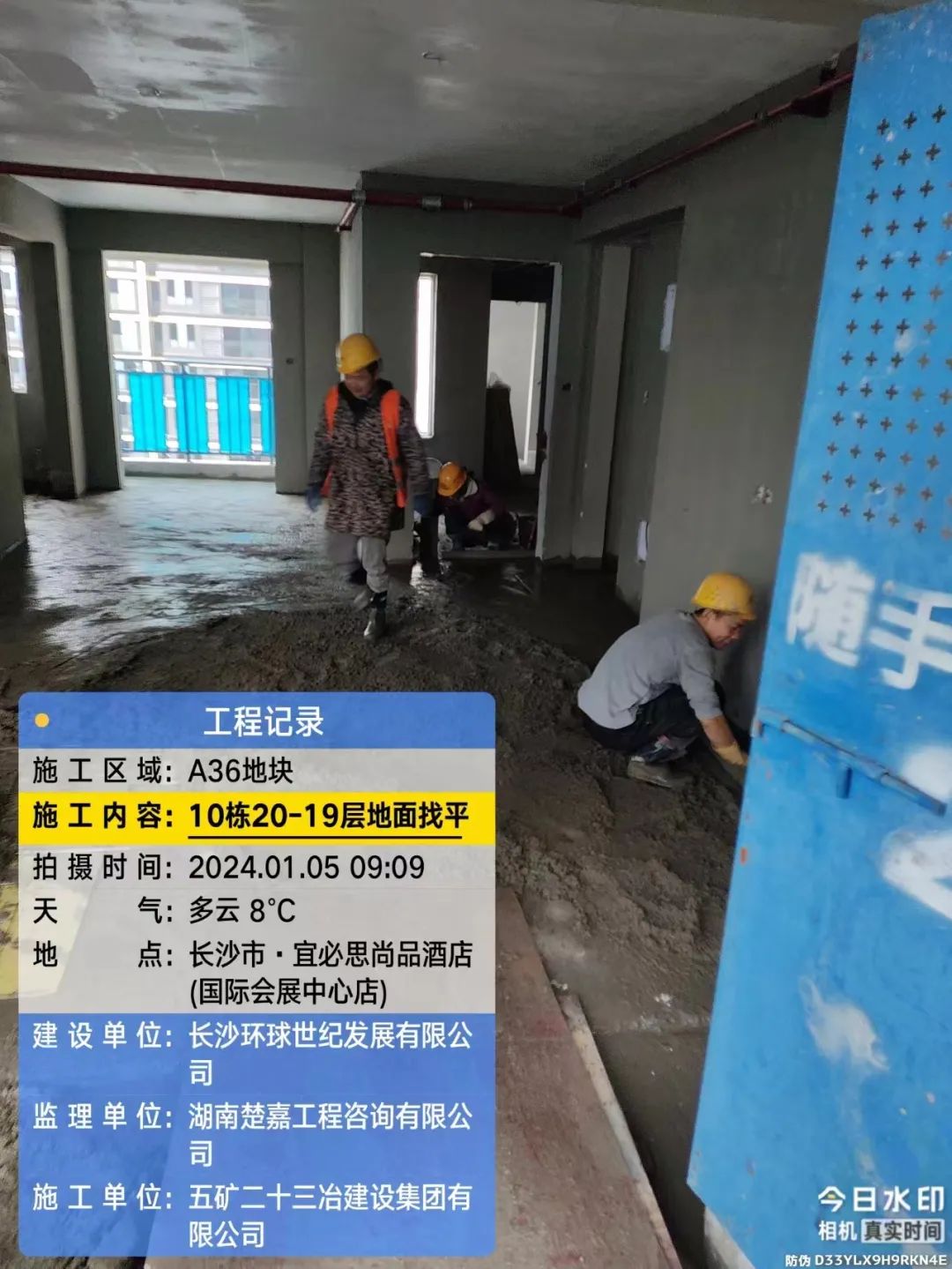

二次结构

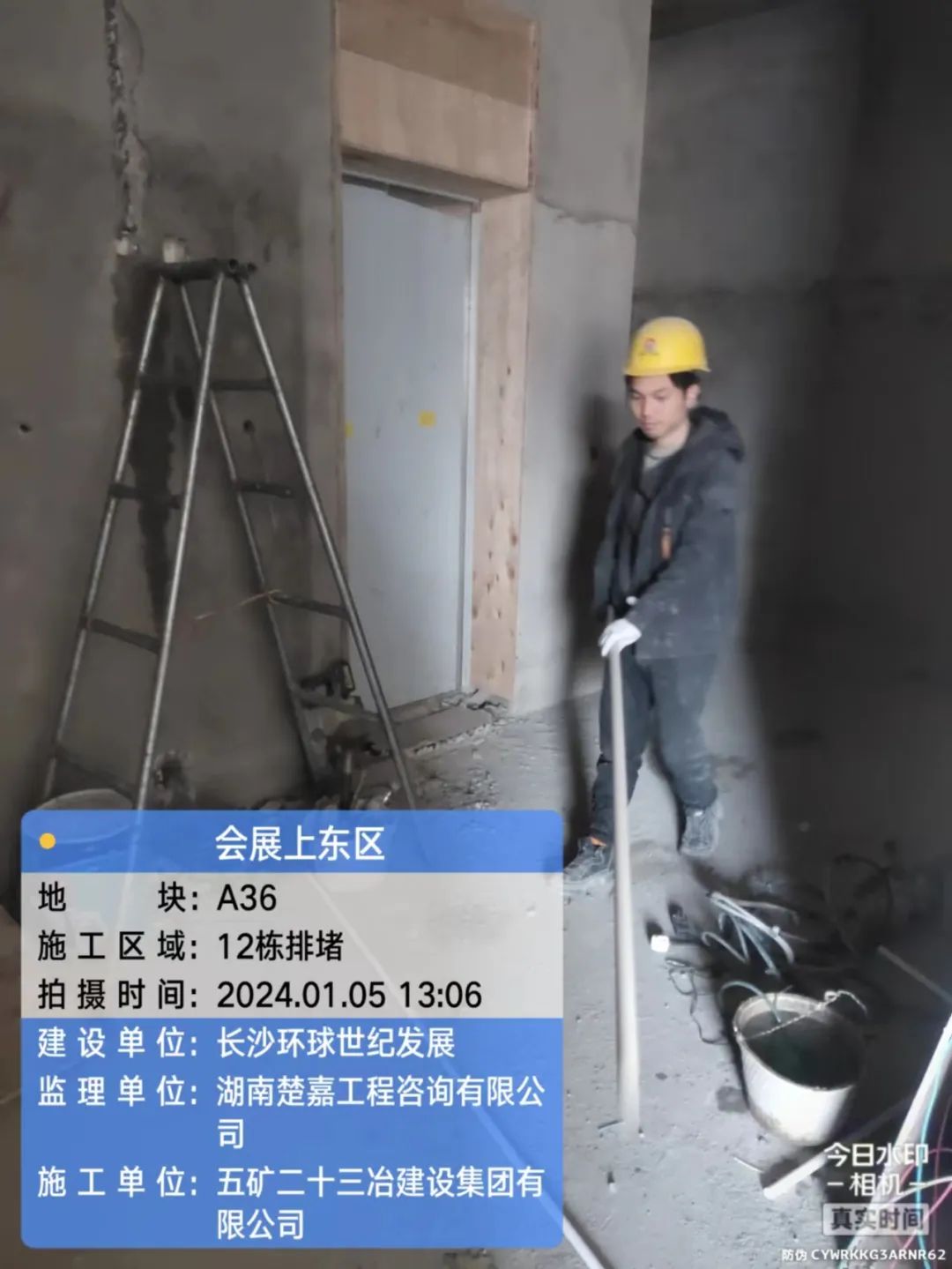

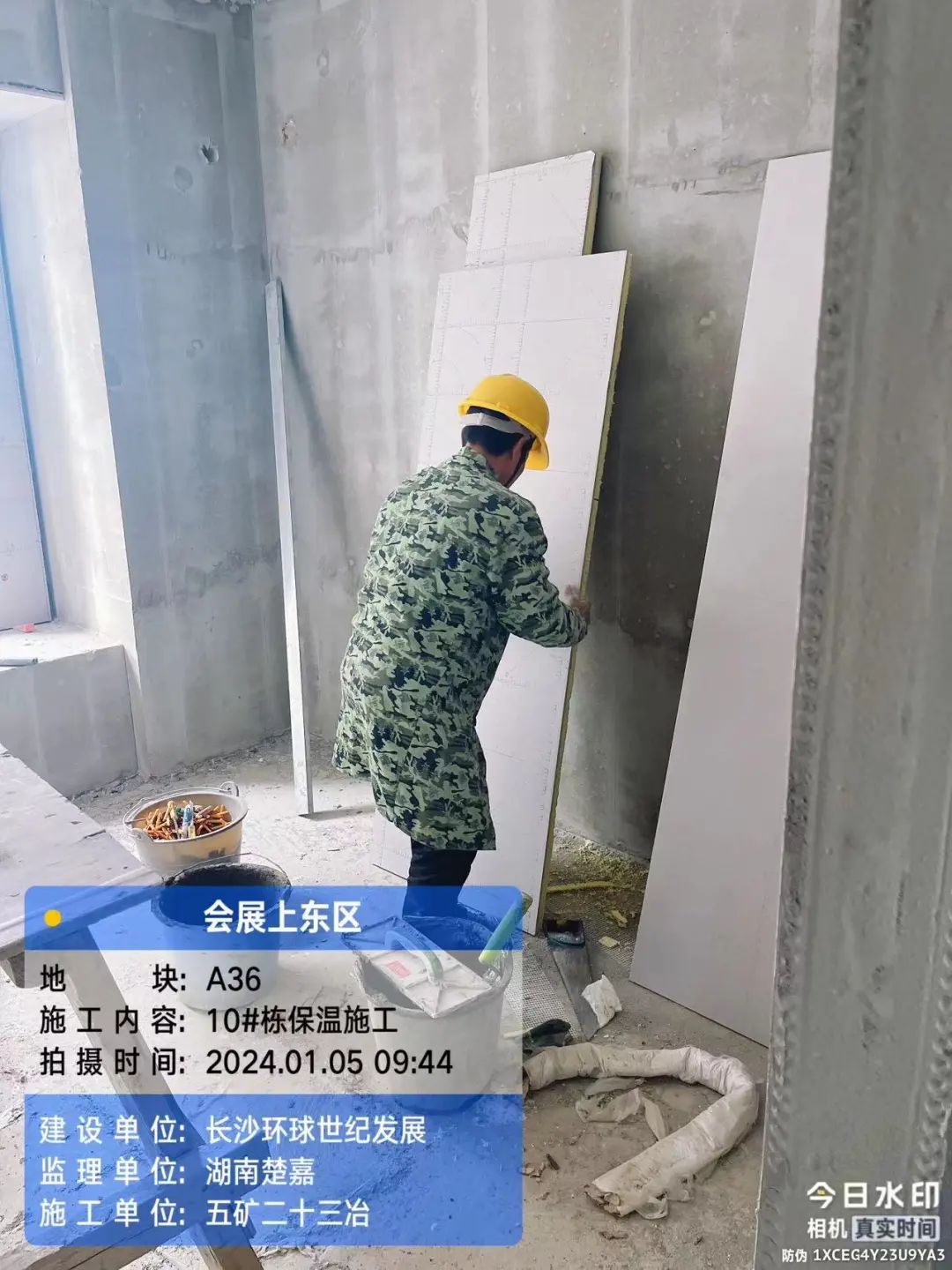

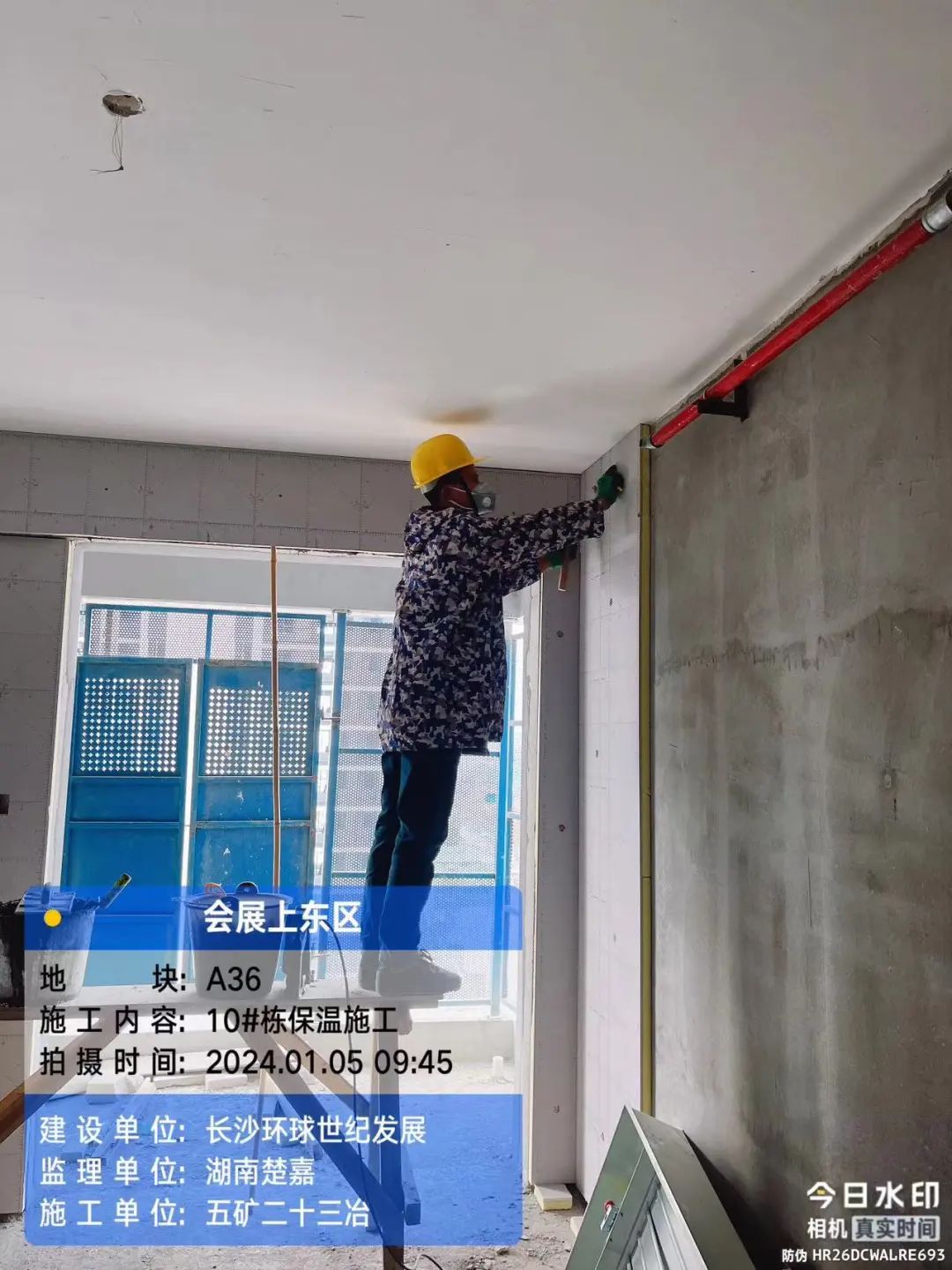

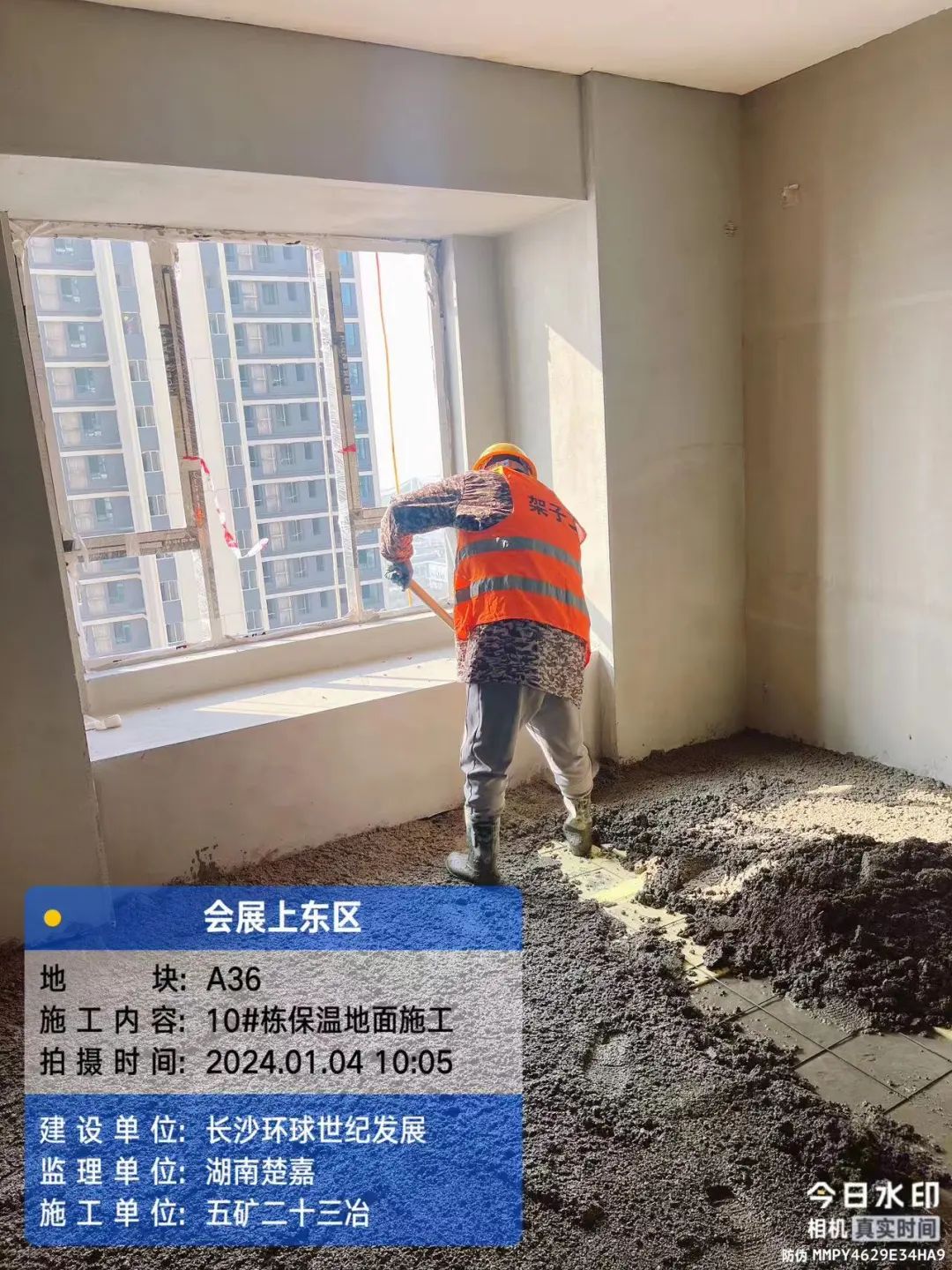

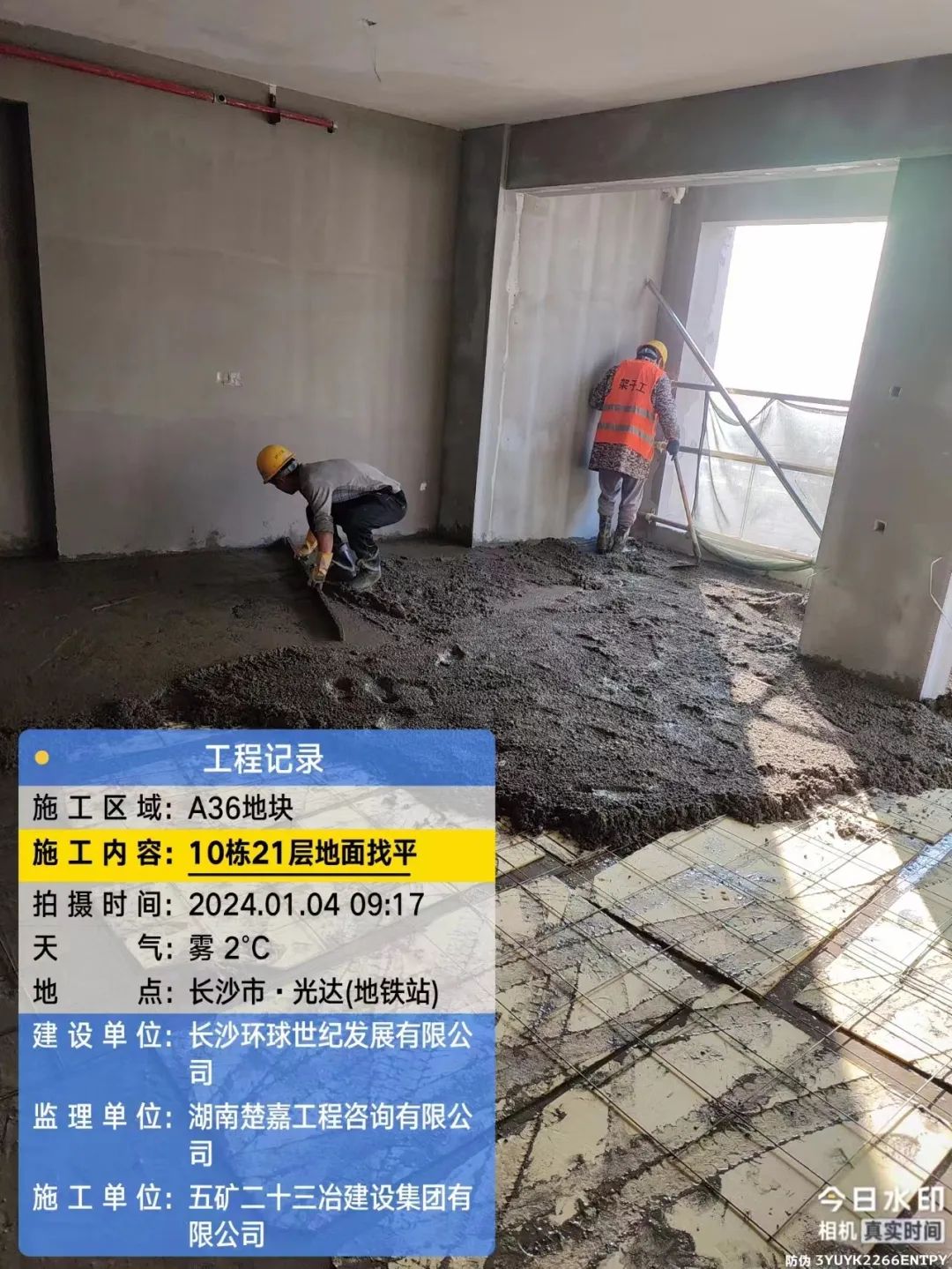

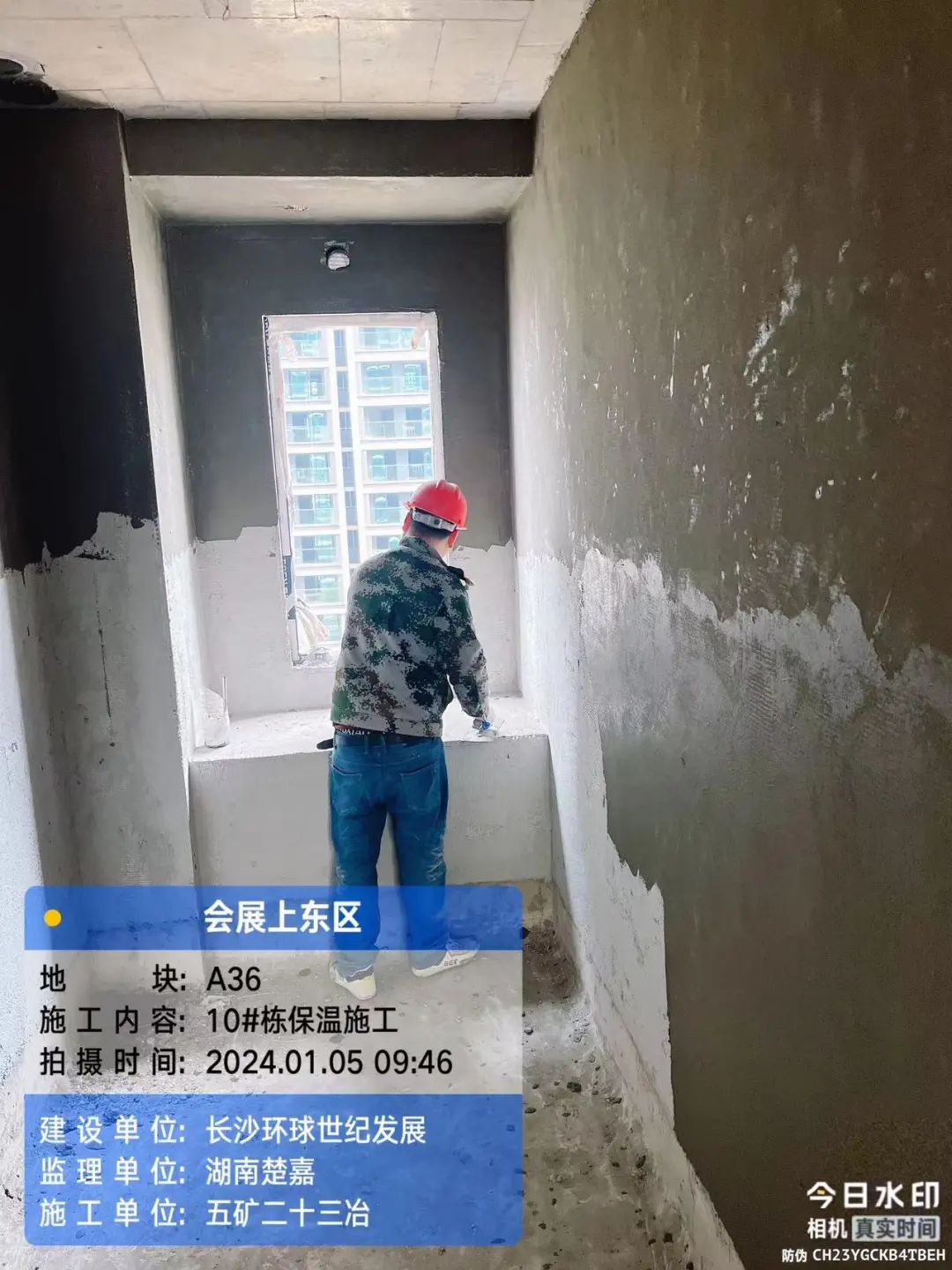

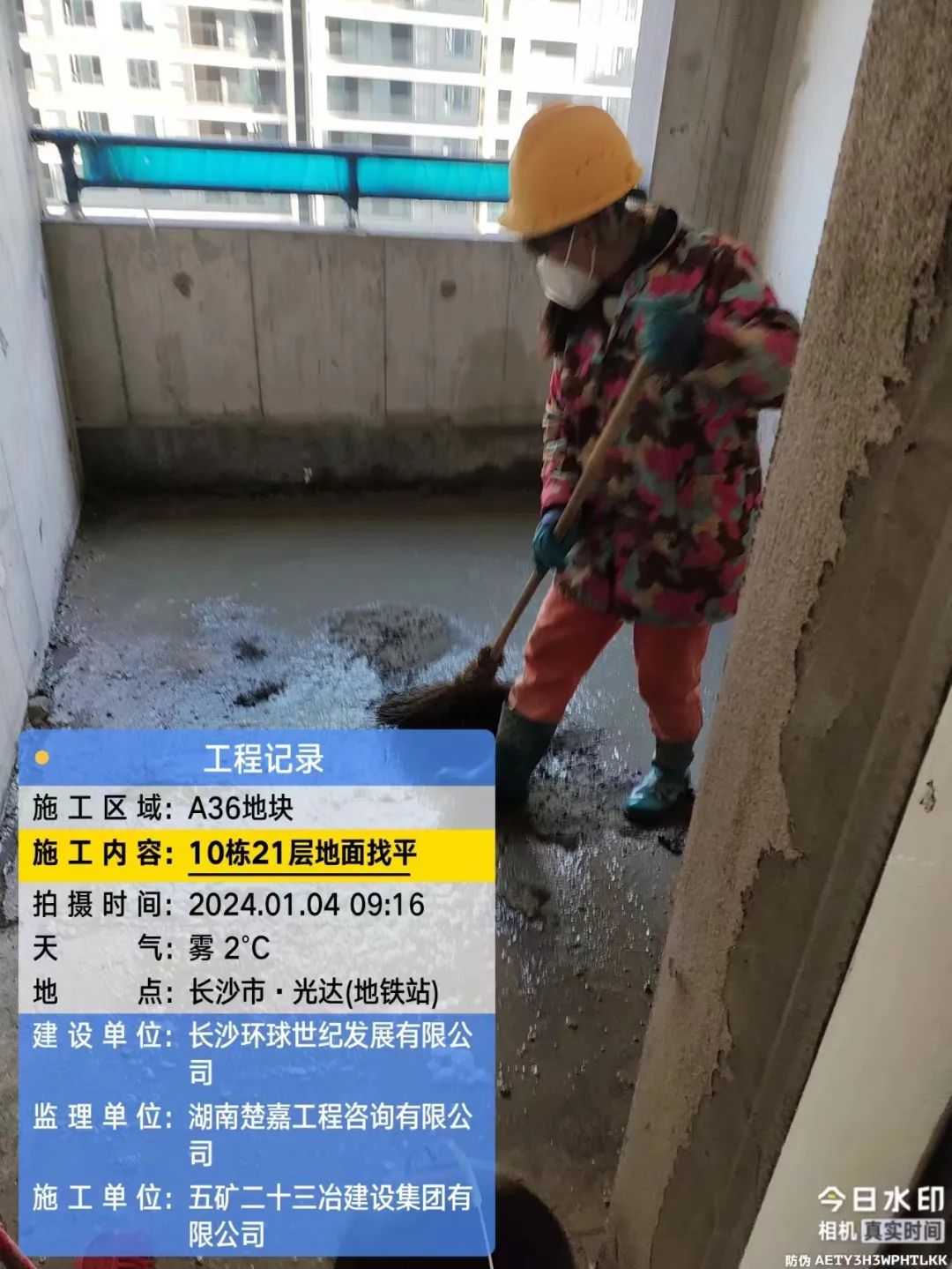

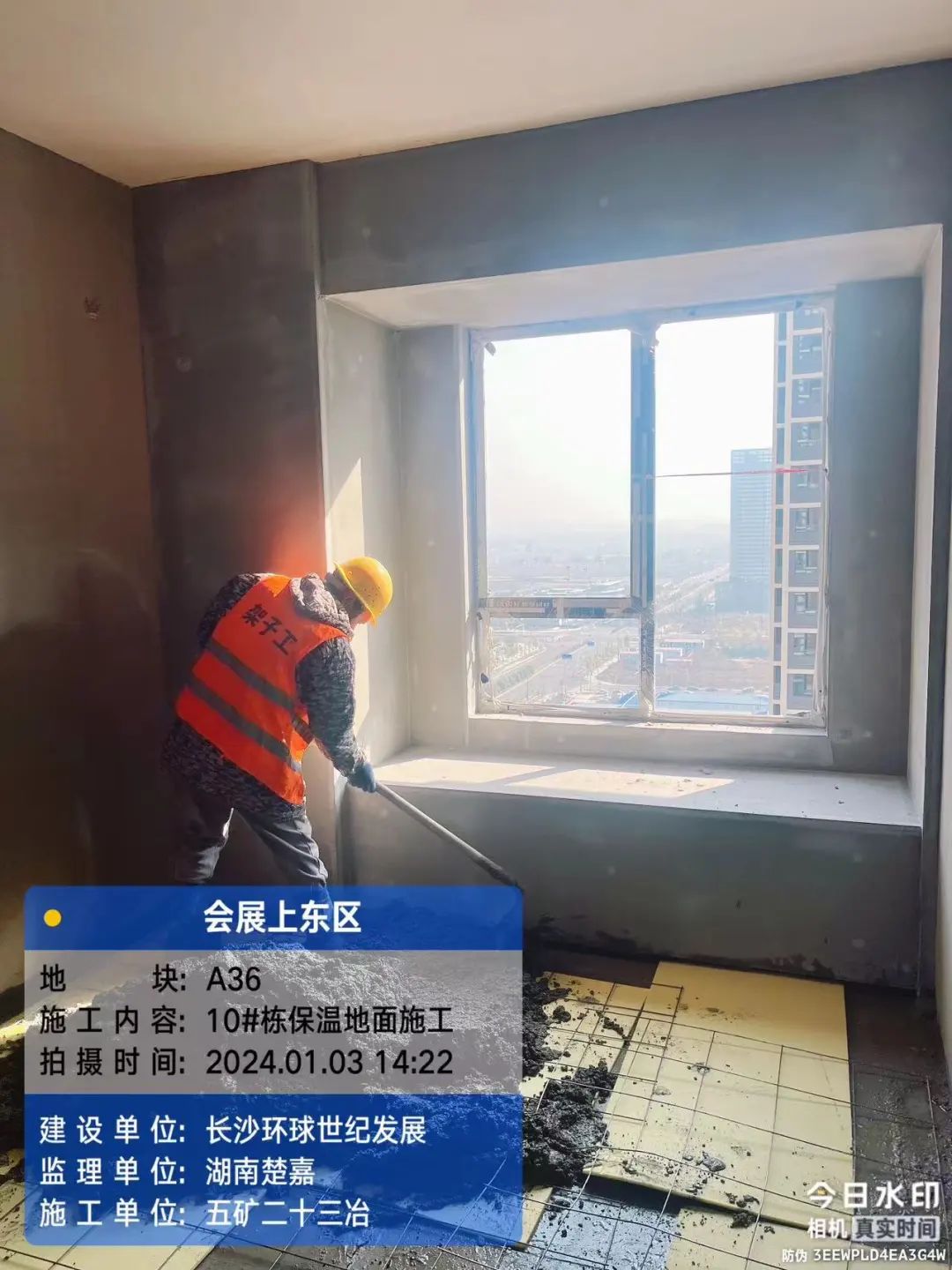

10#栋抗裂砂浆、楼梯间腻子,墙地面保温施工。

外墙涂料

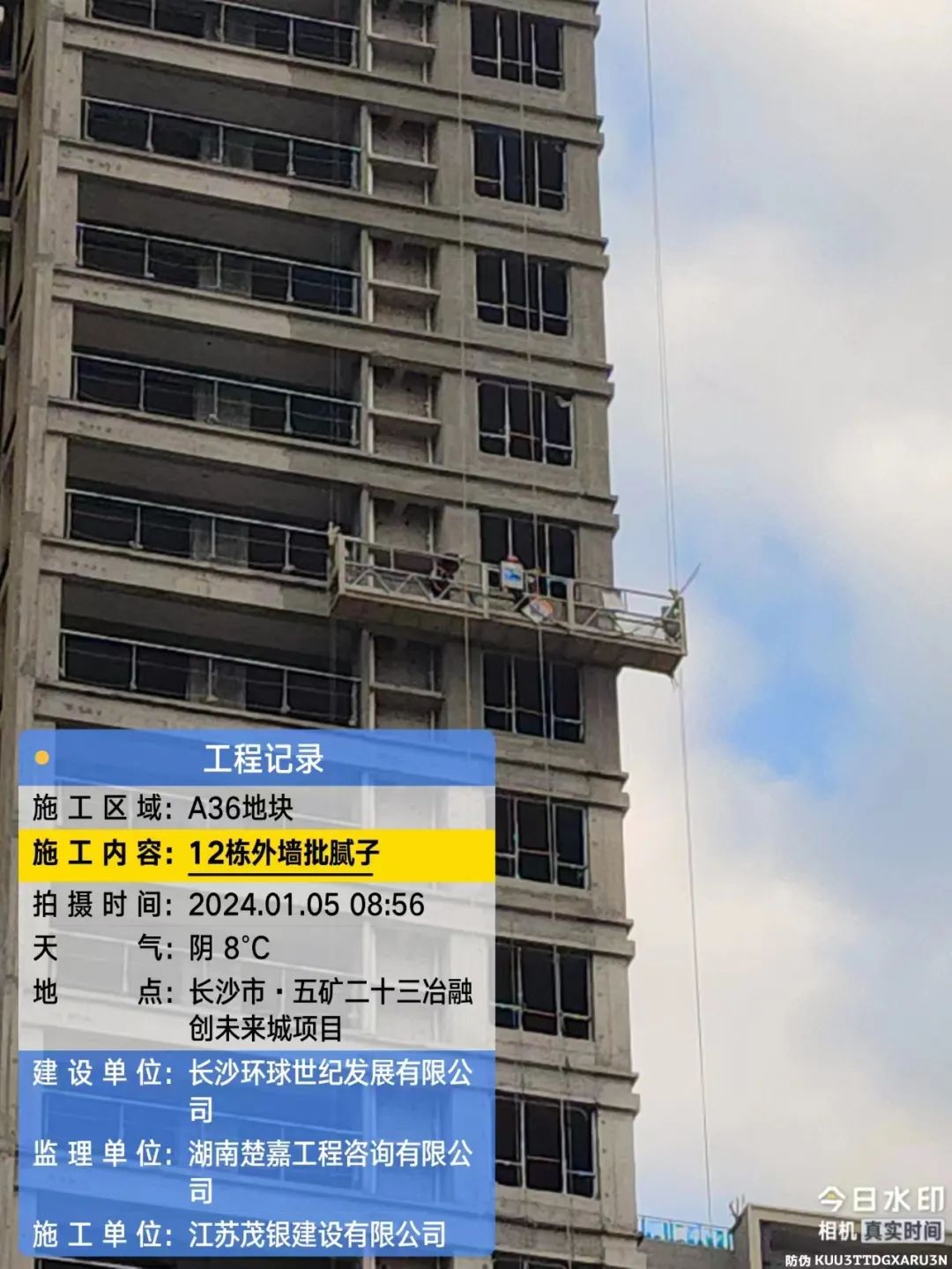

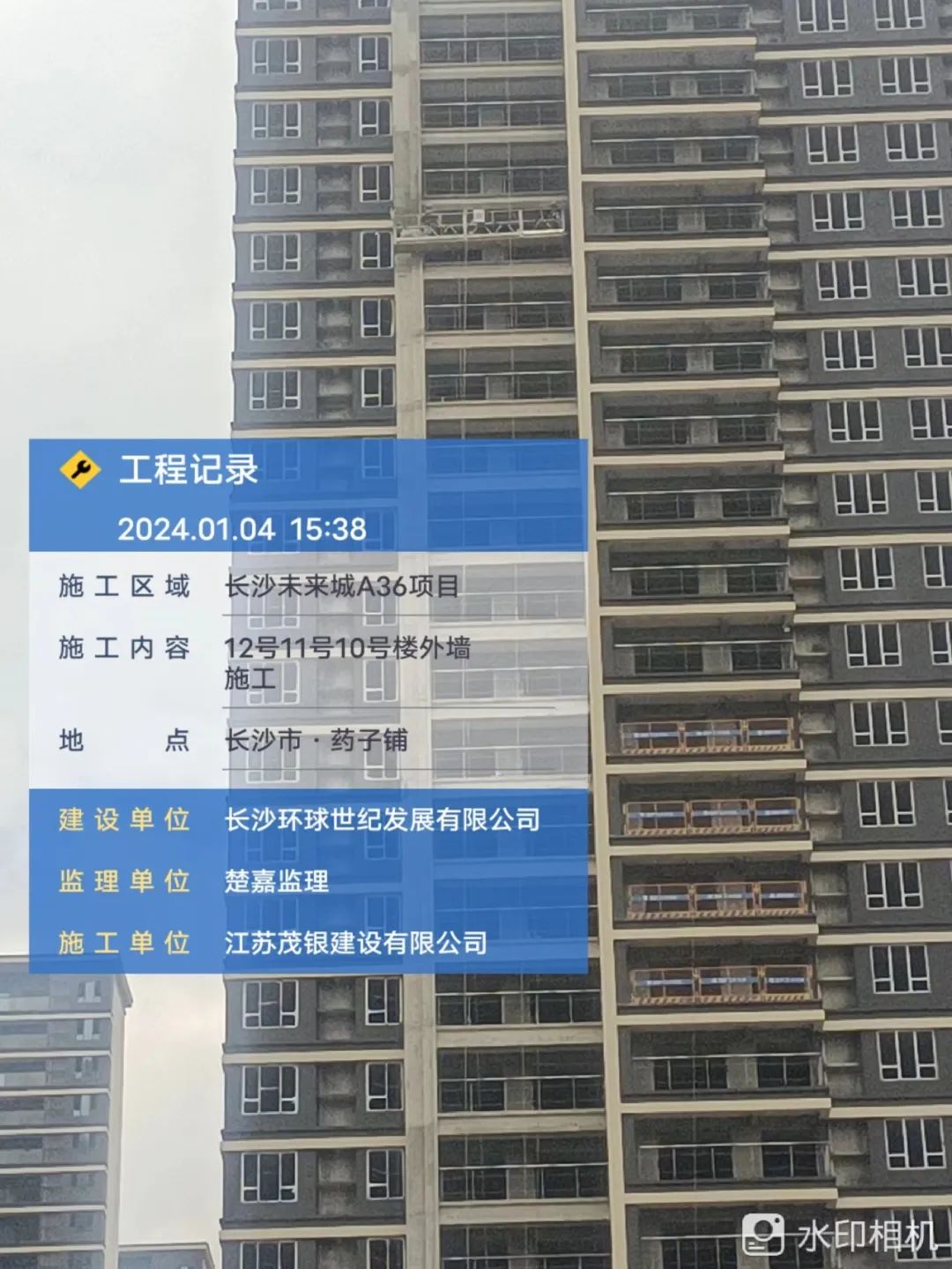

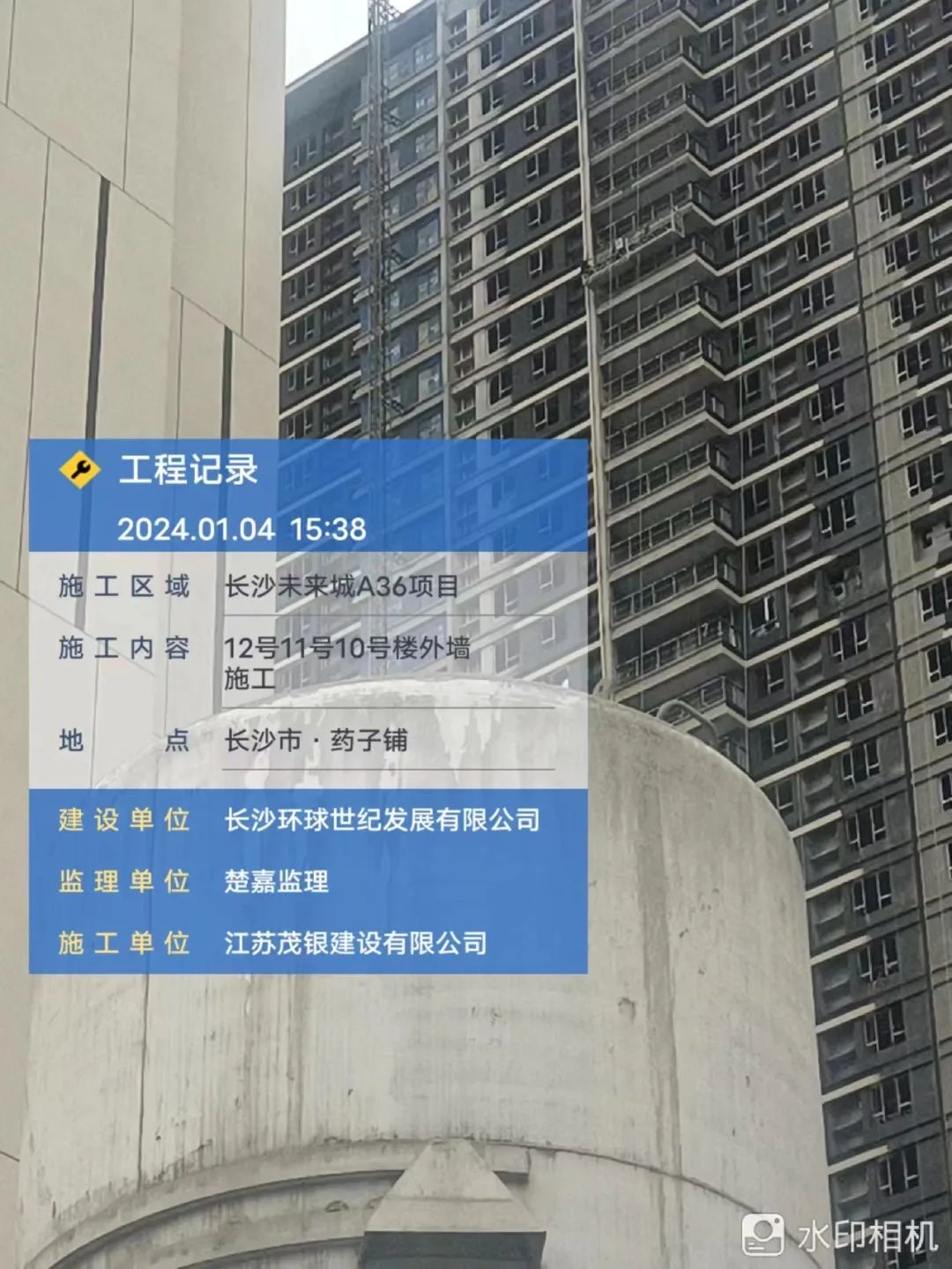

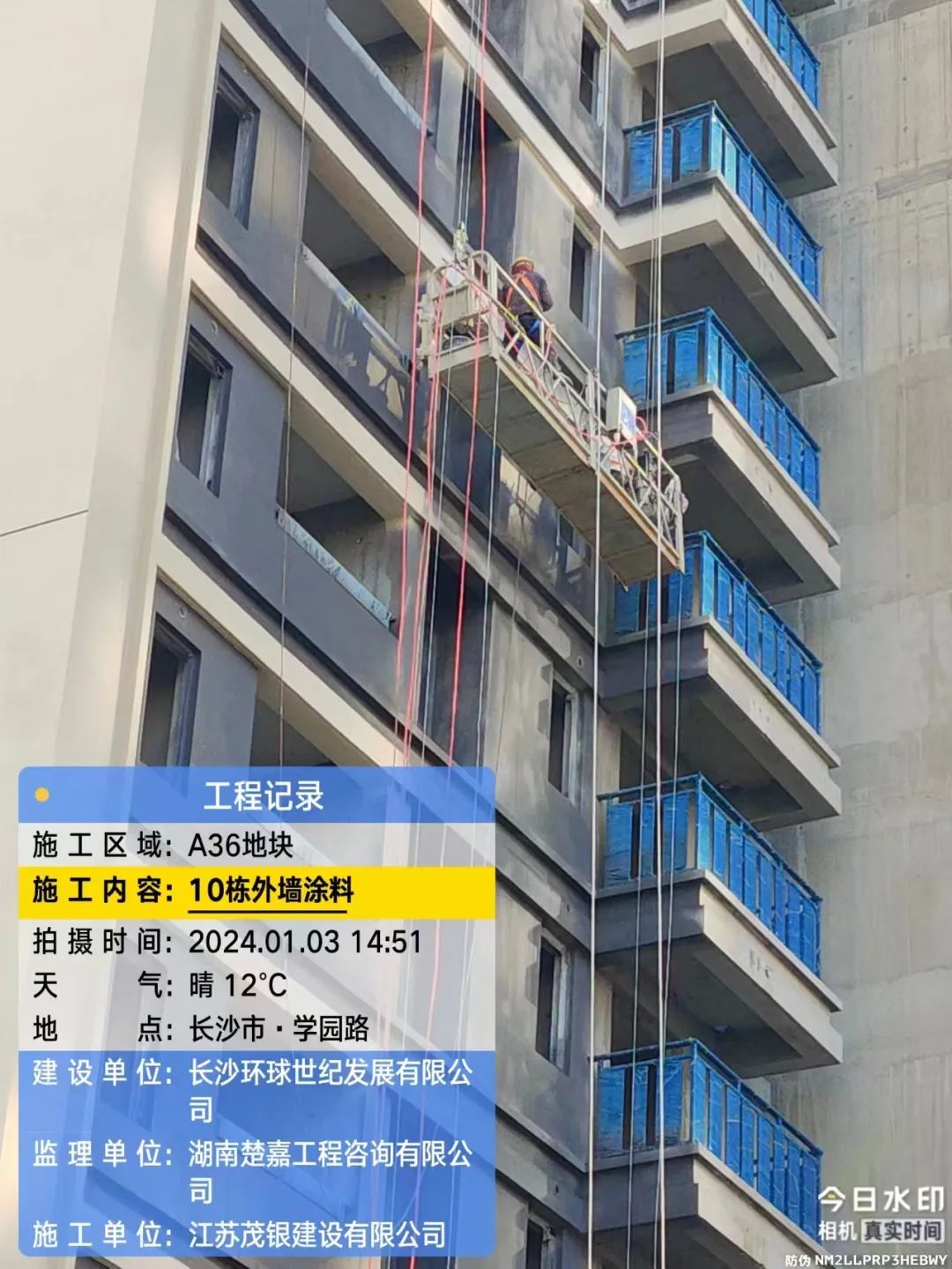

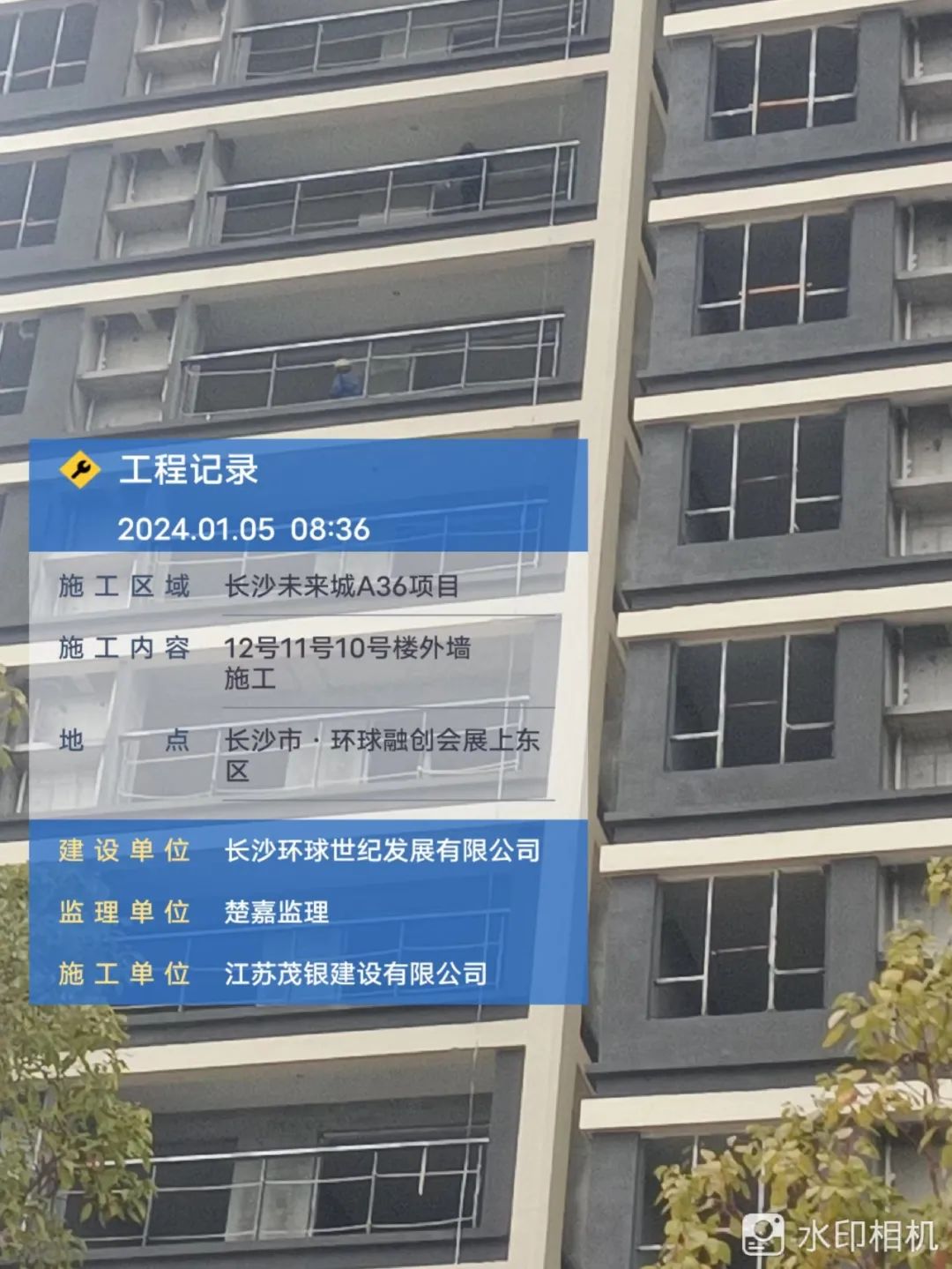

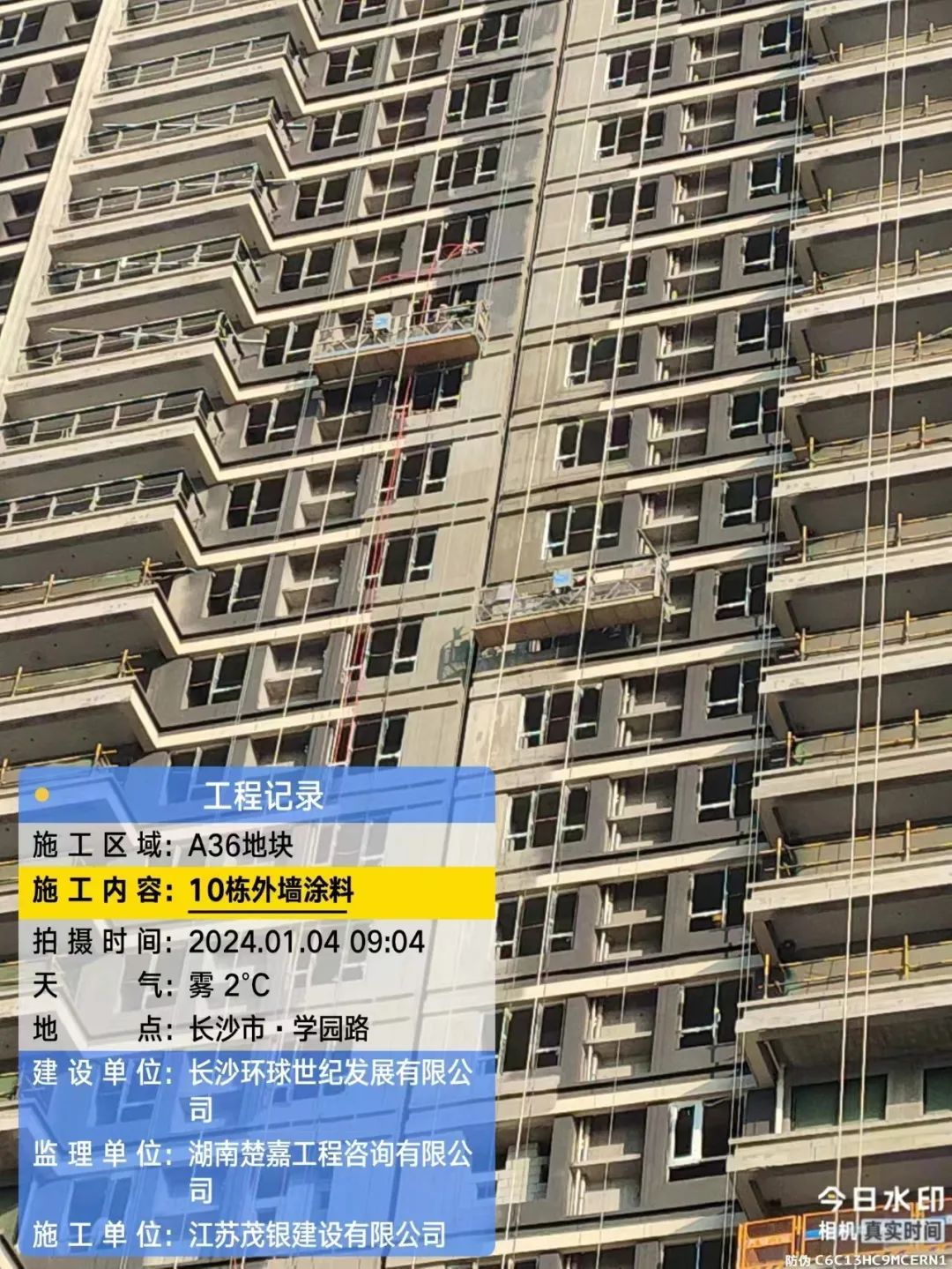

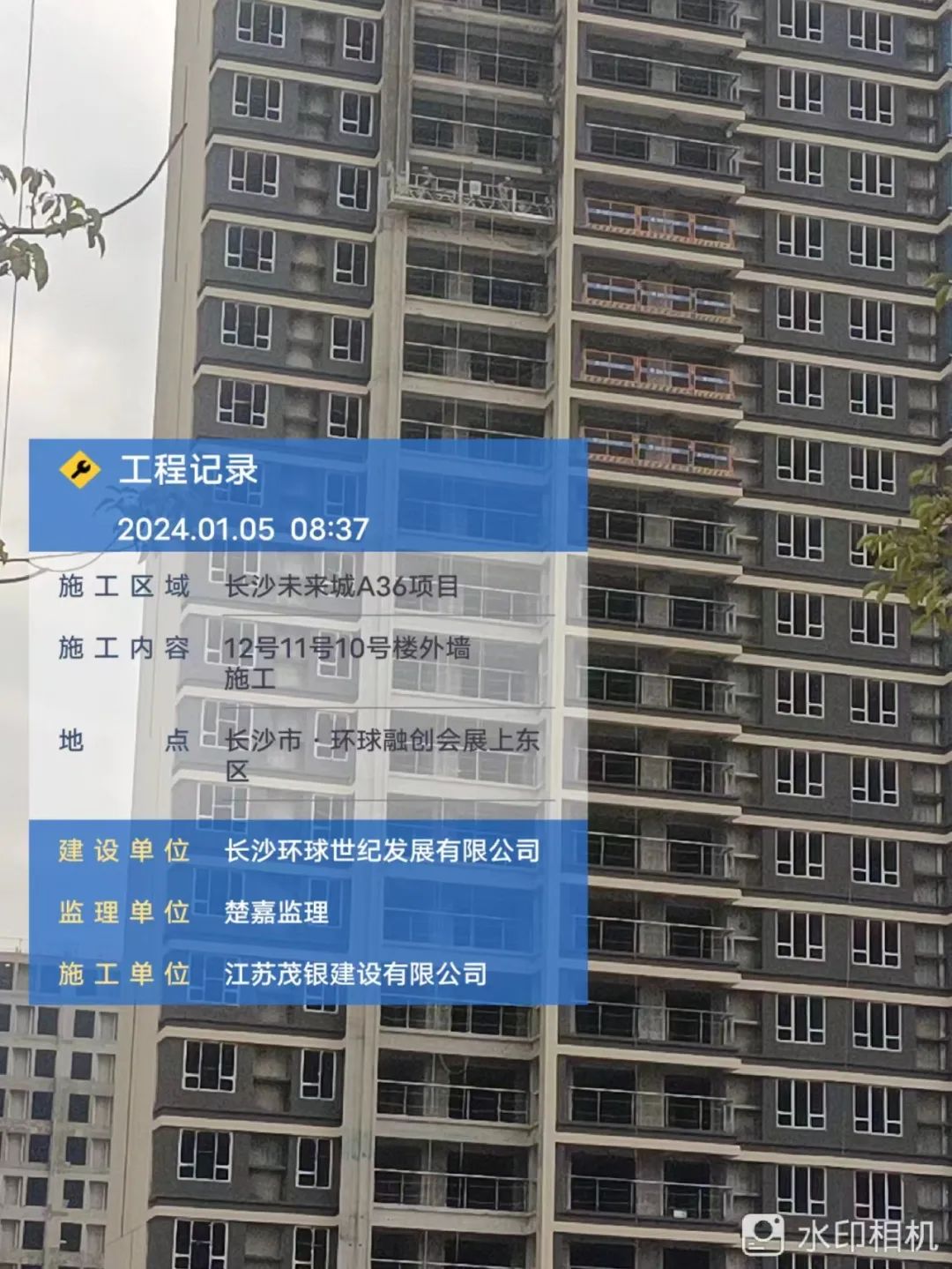

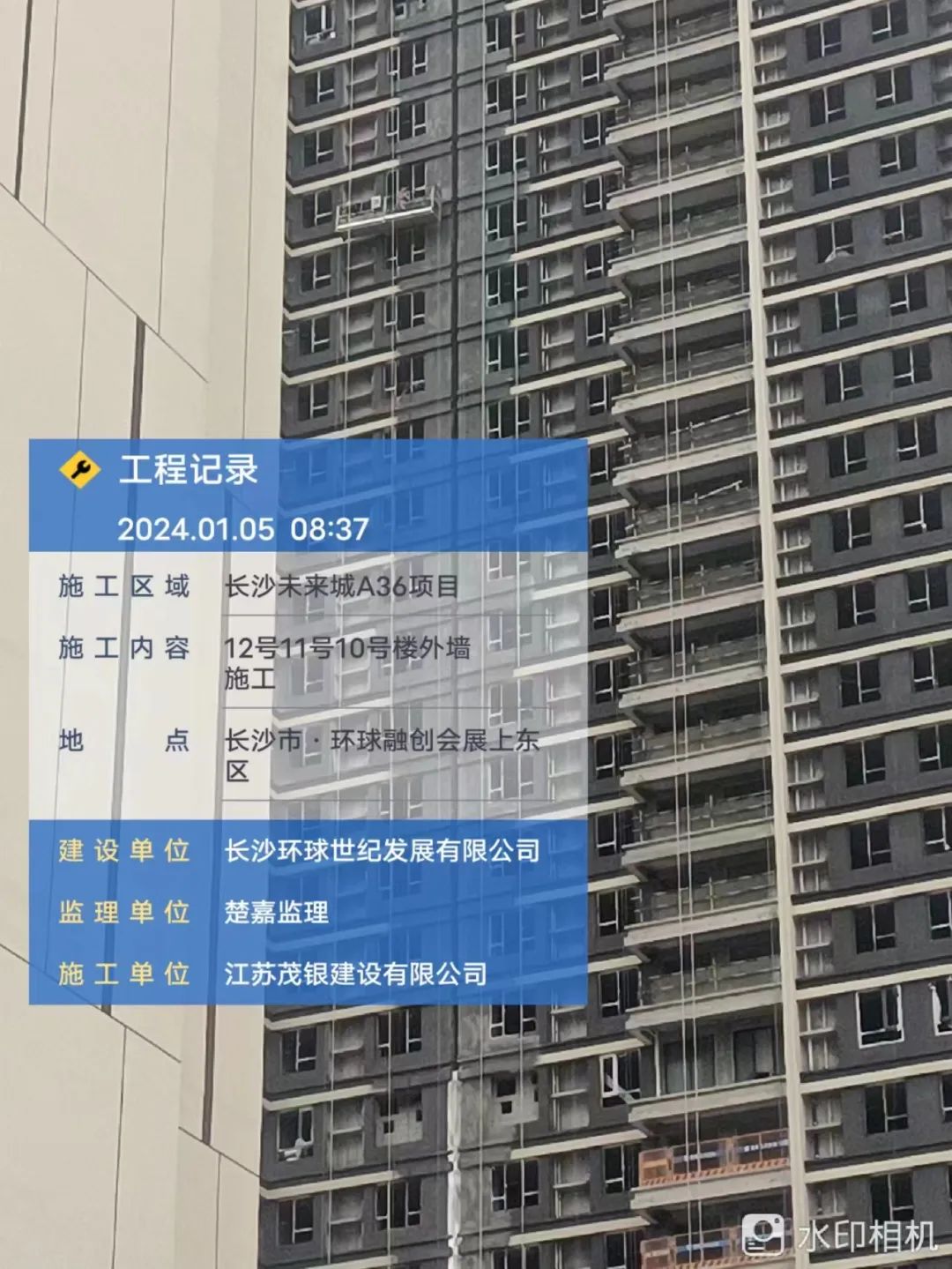

10#栋、11#栋、12#栋阳台涂料、外墙施工。

水电安装
消防管道安装、管线排堵、排水安装。

公区精装

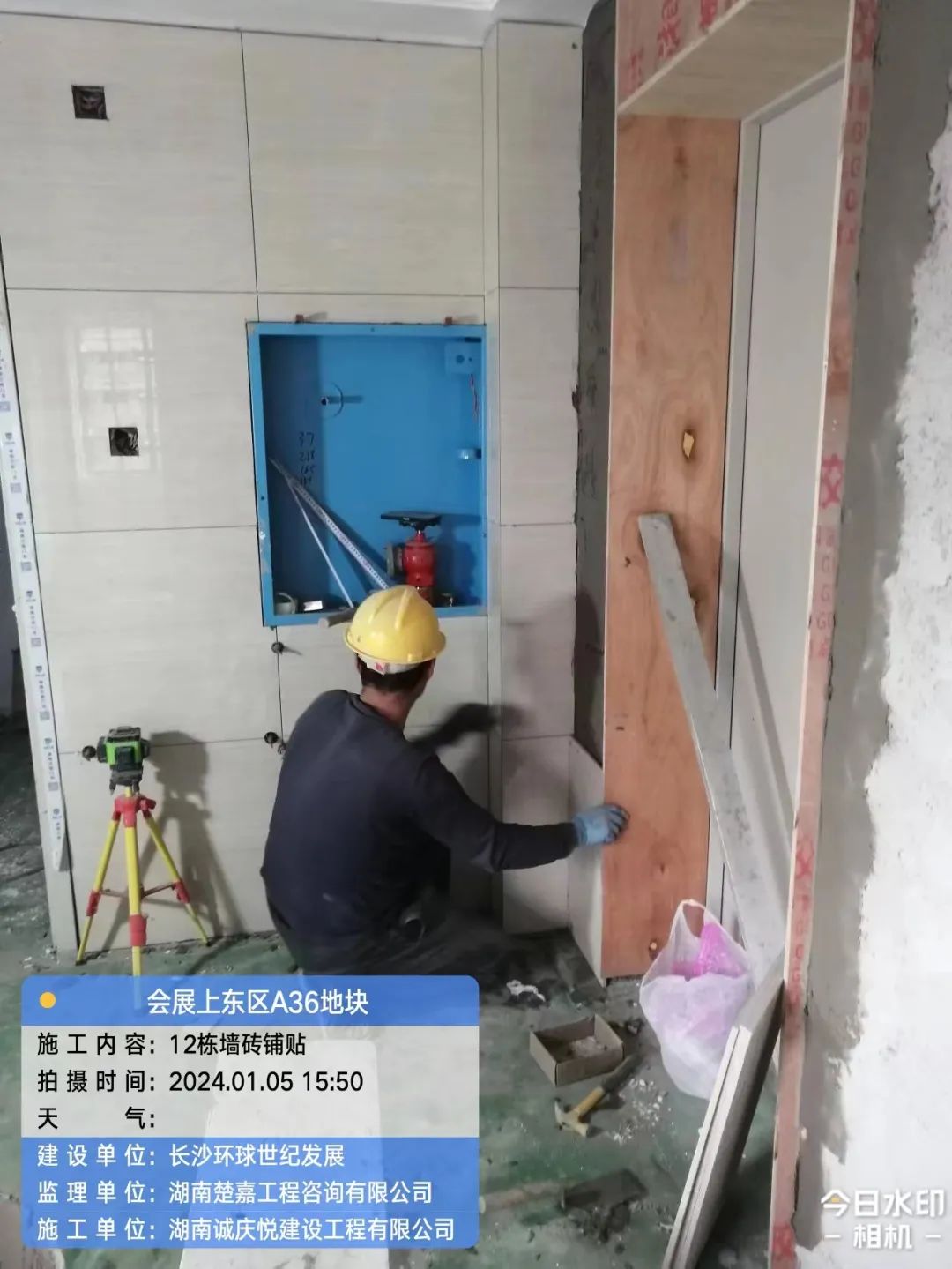

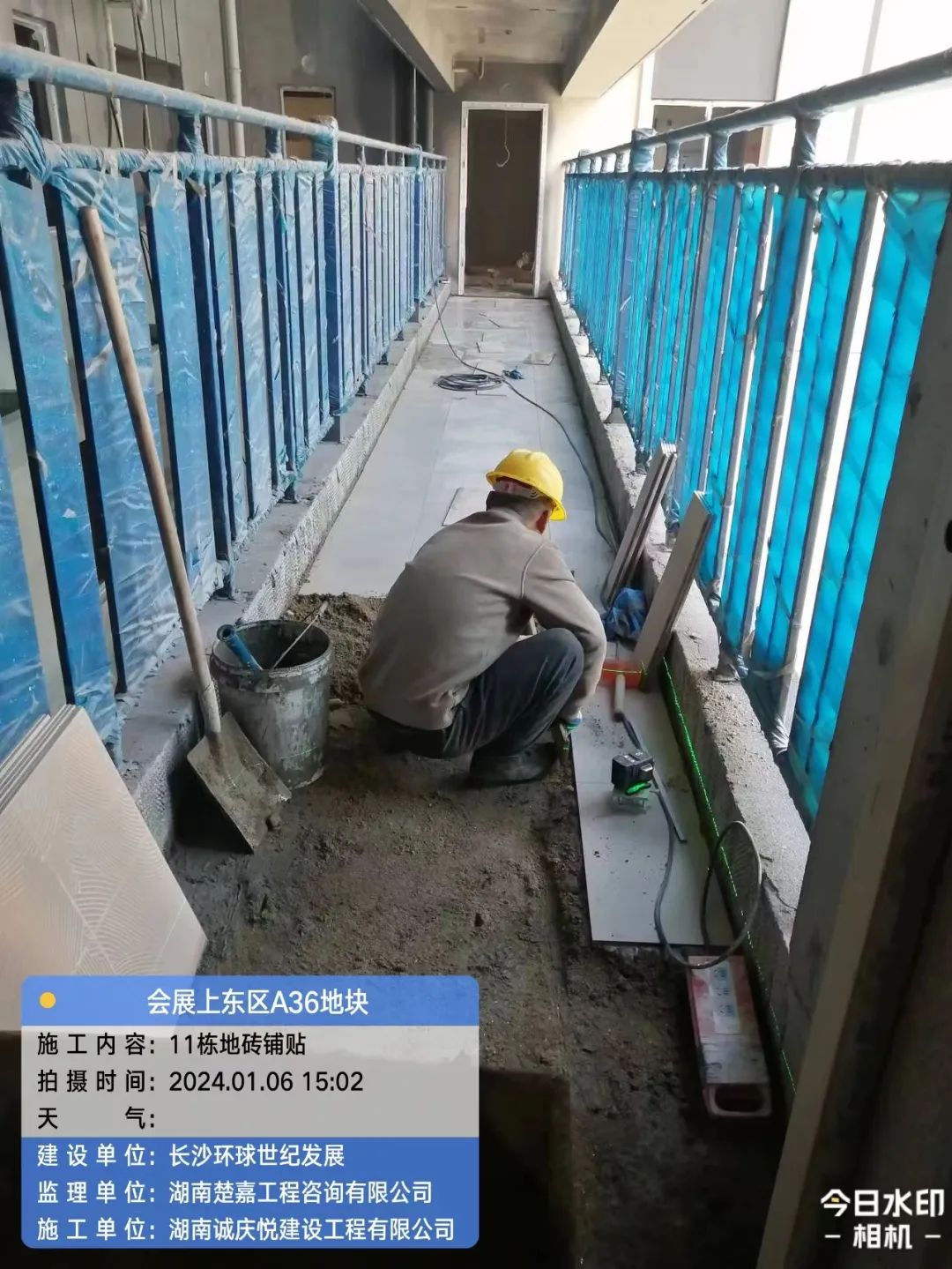

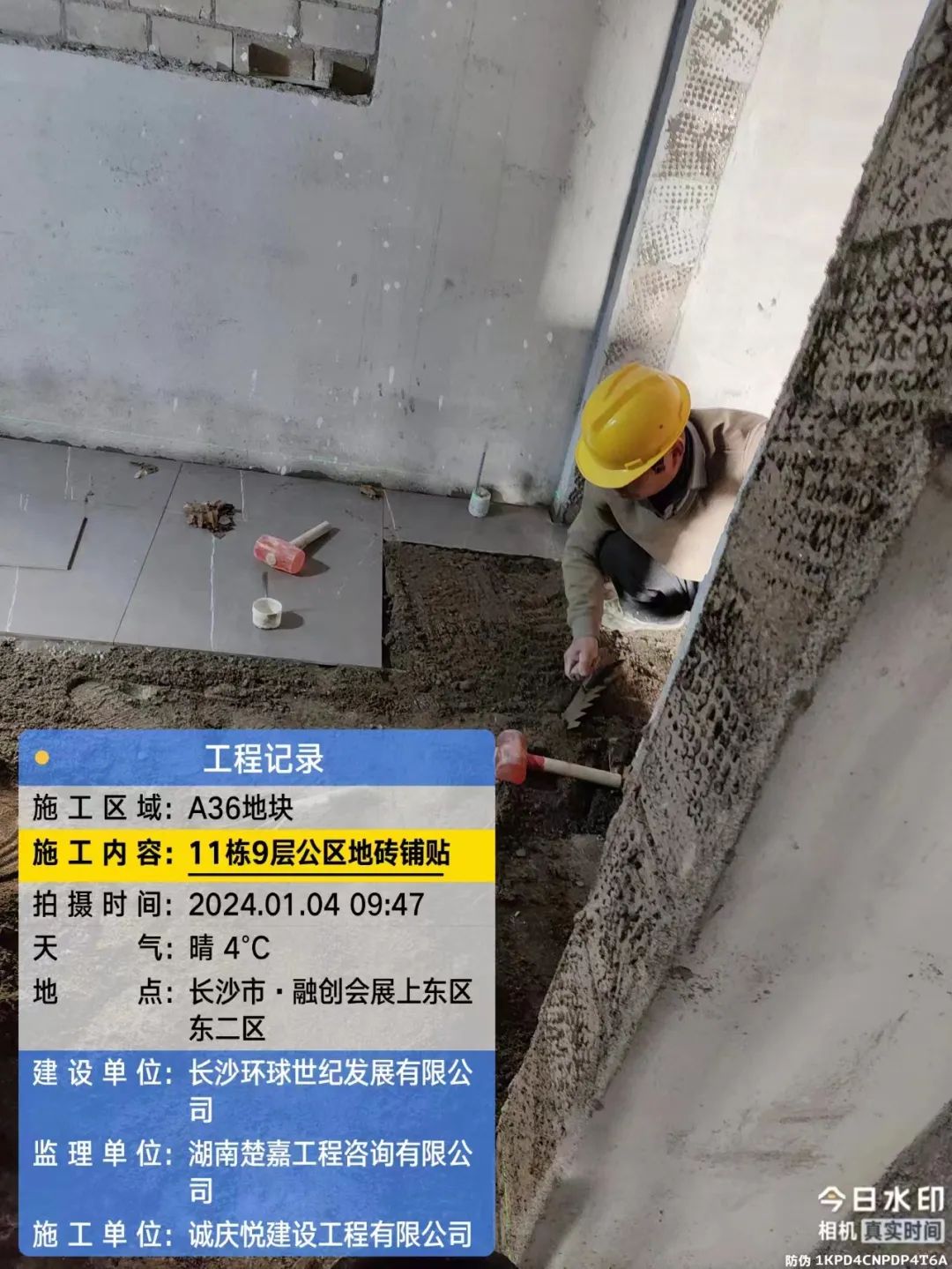

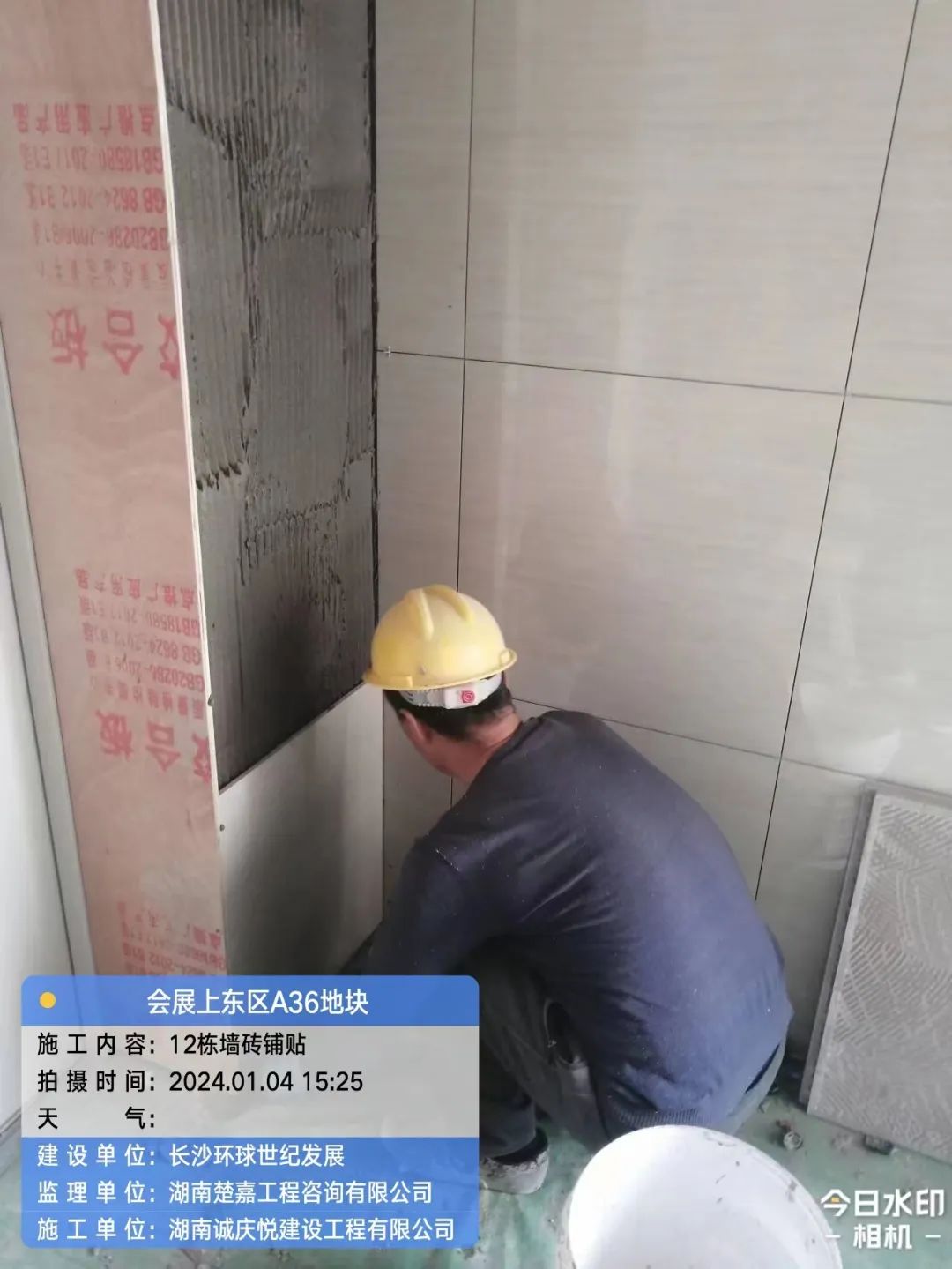

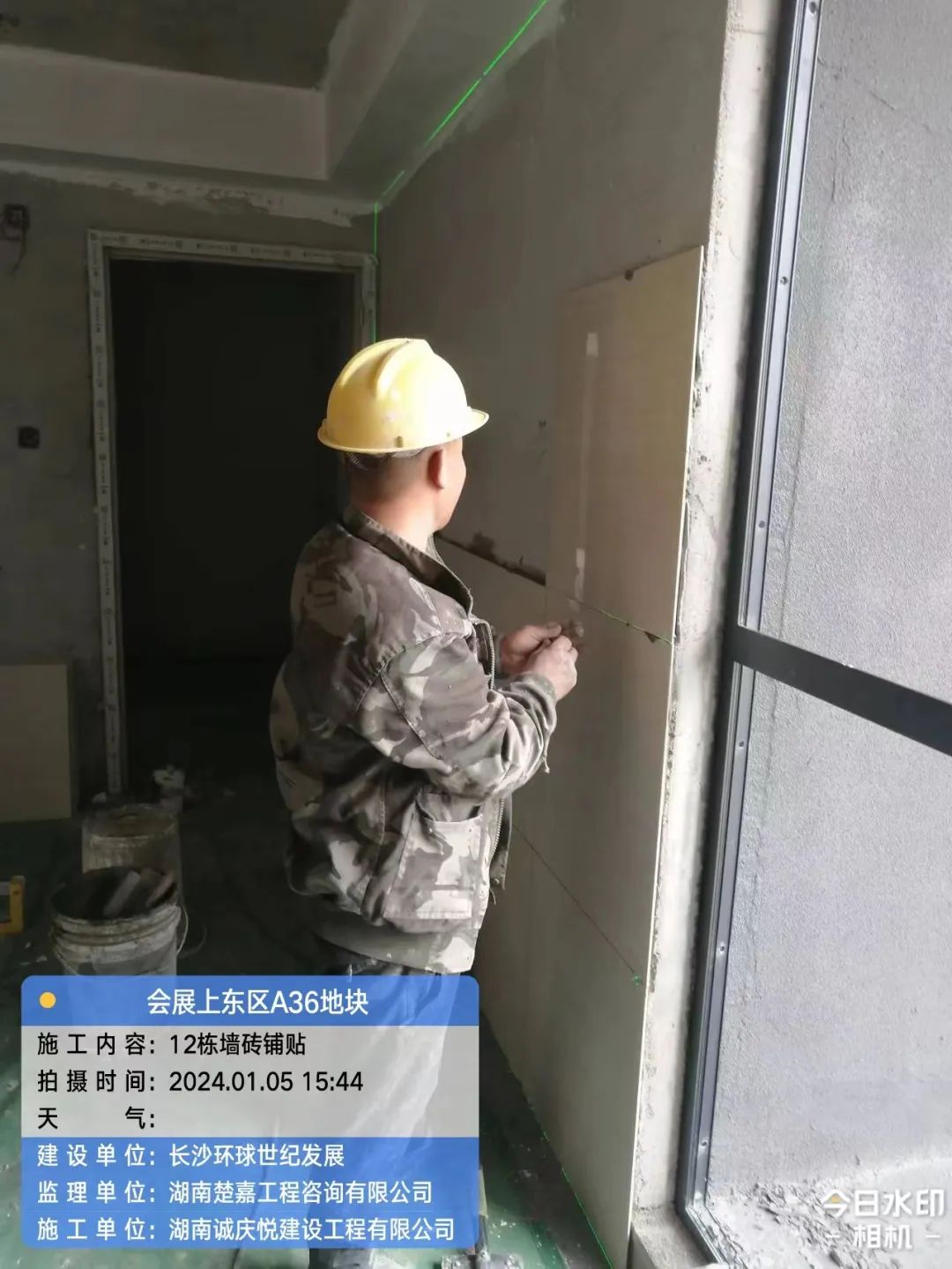

11#、12#栋公区精装施工。

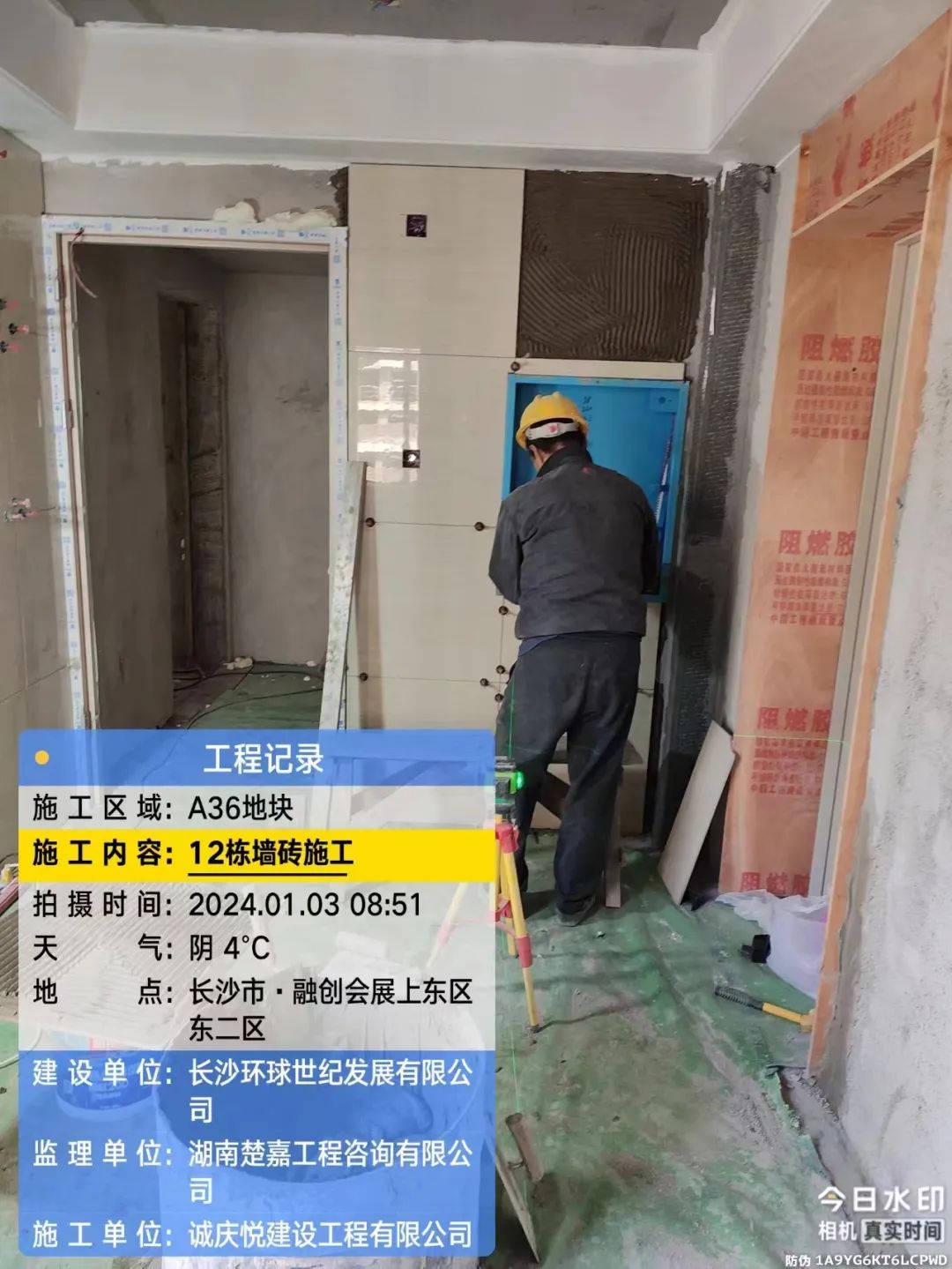

铝合金门窗

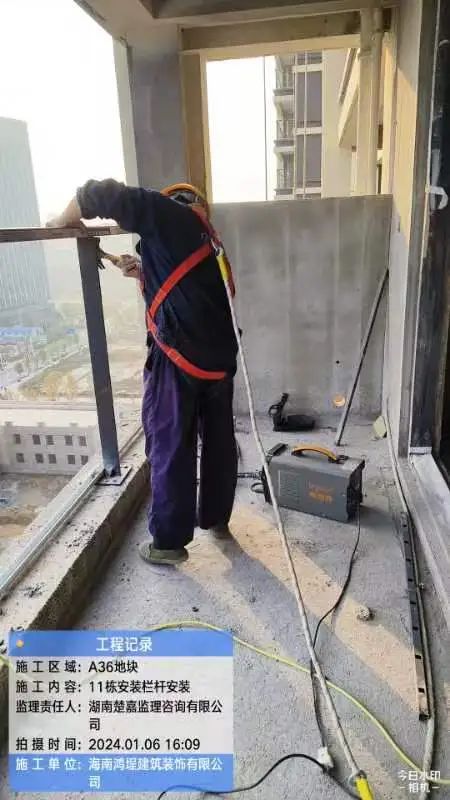

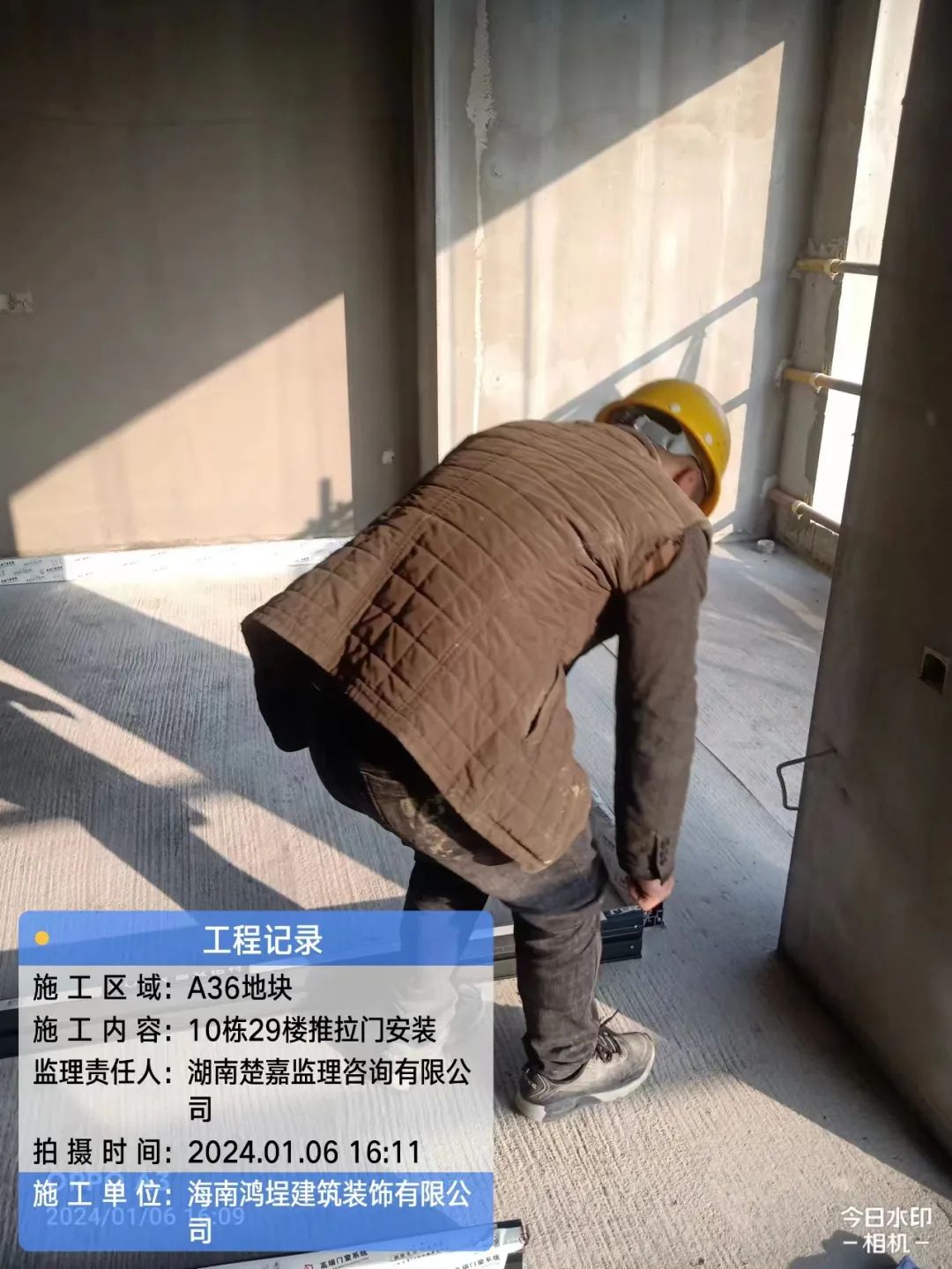

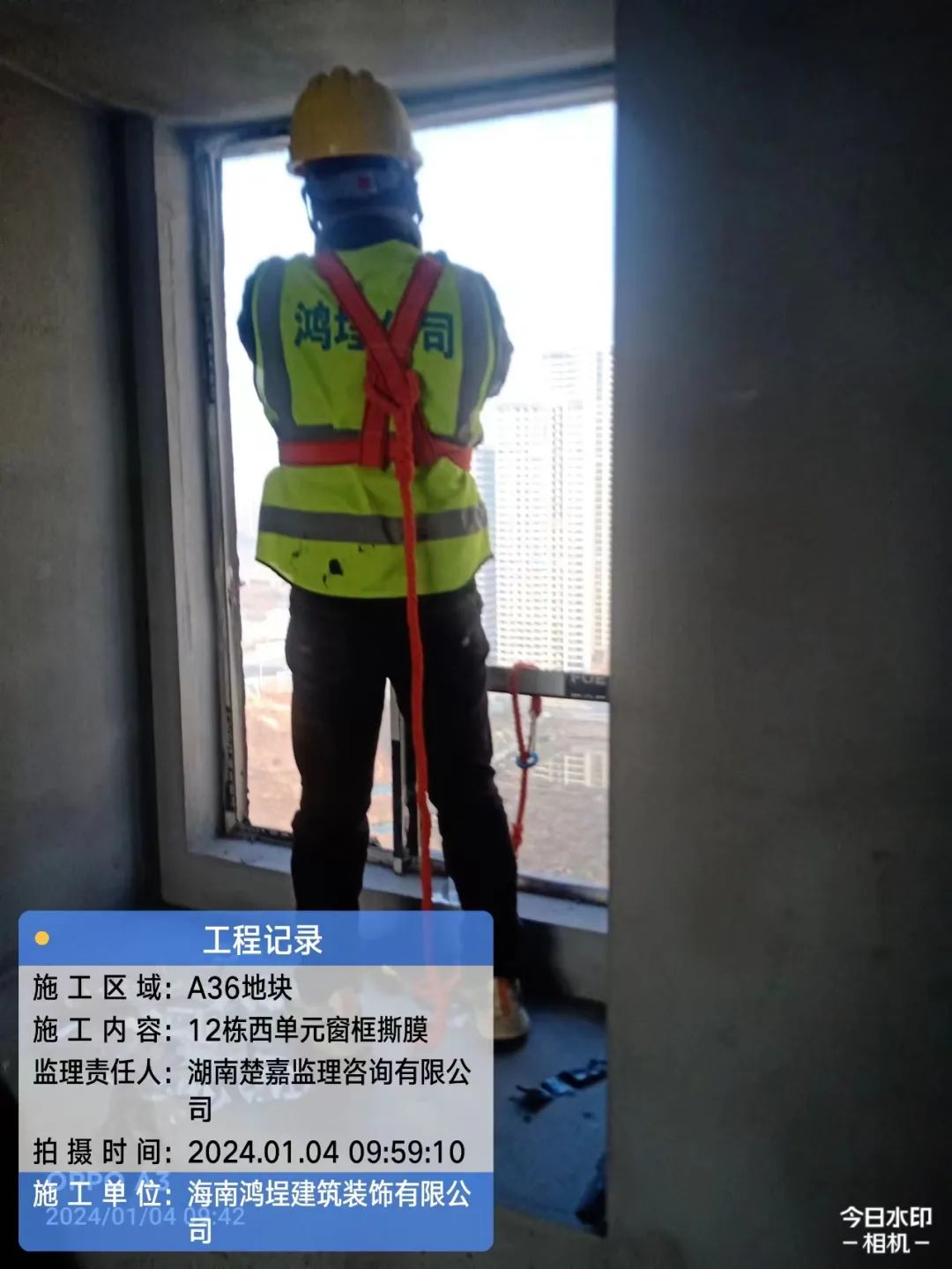

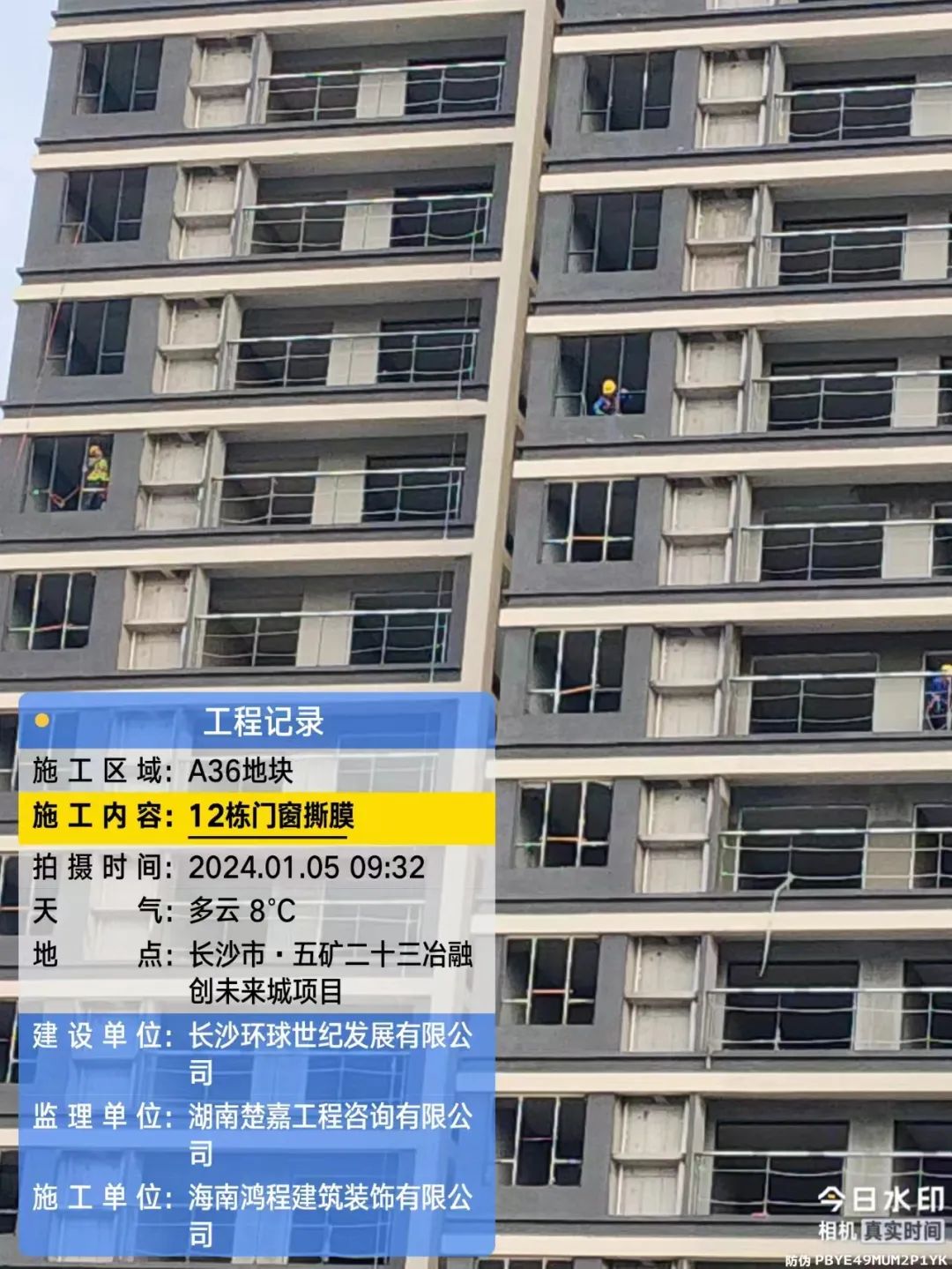

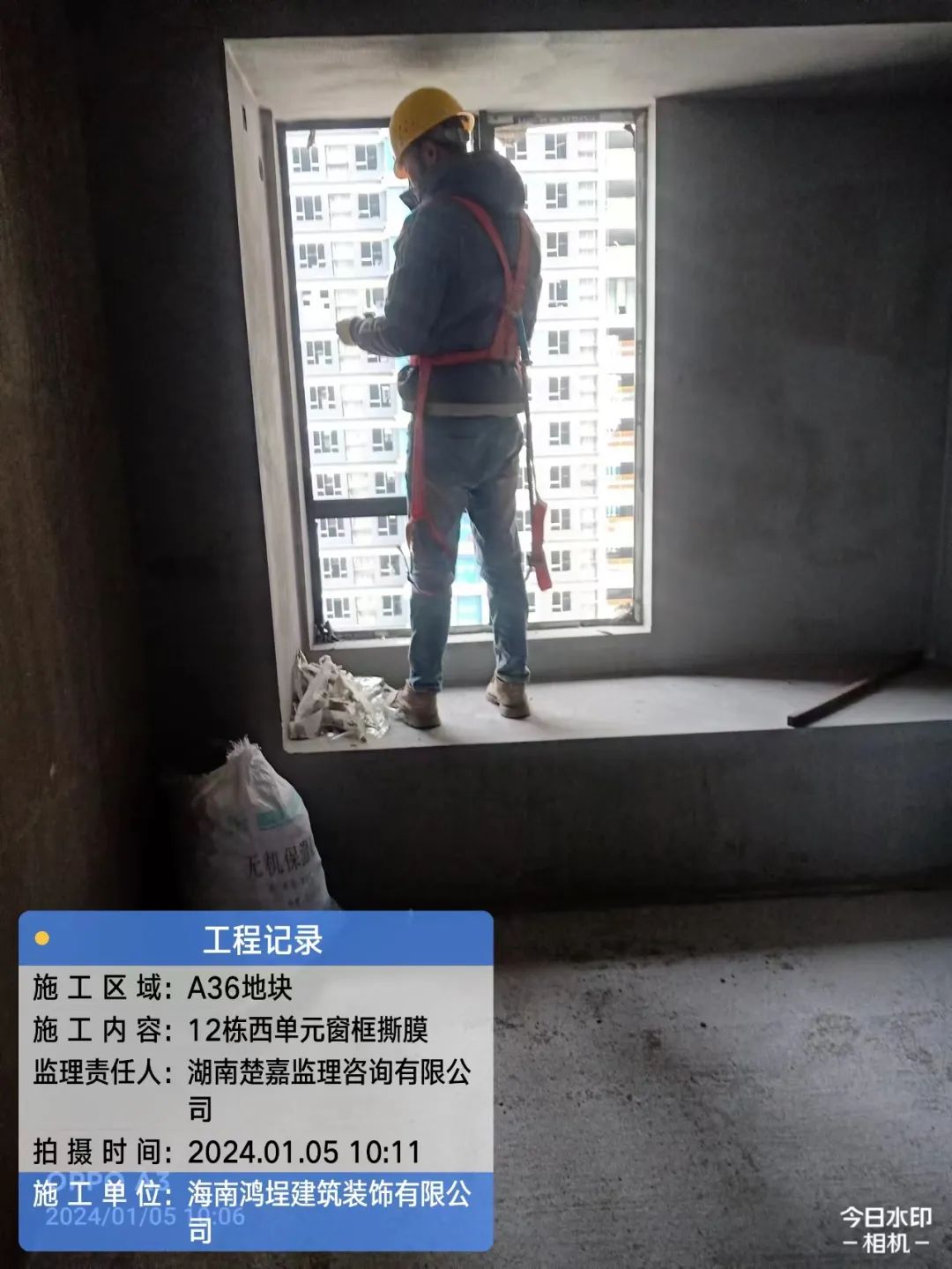

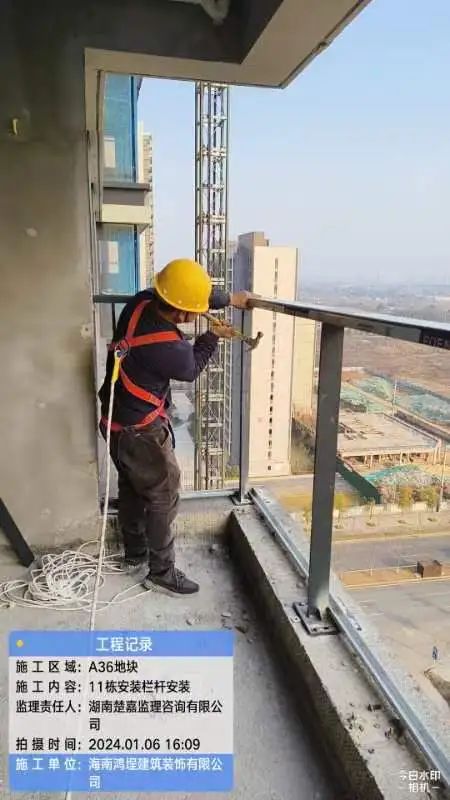

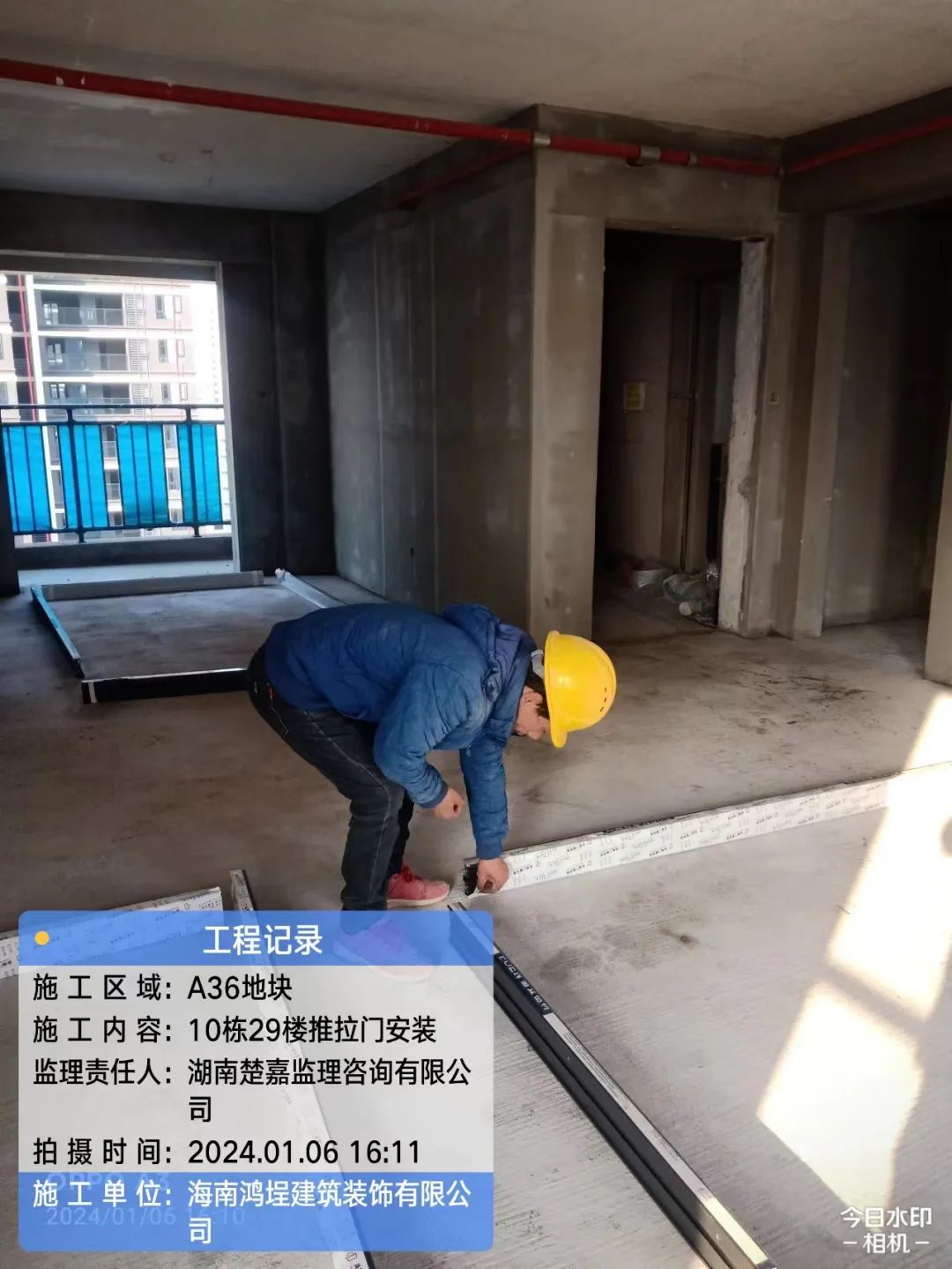

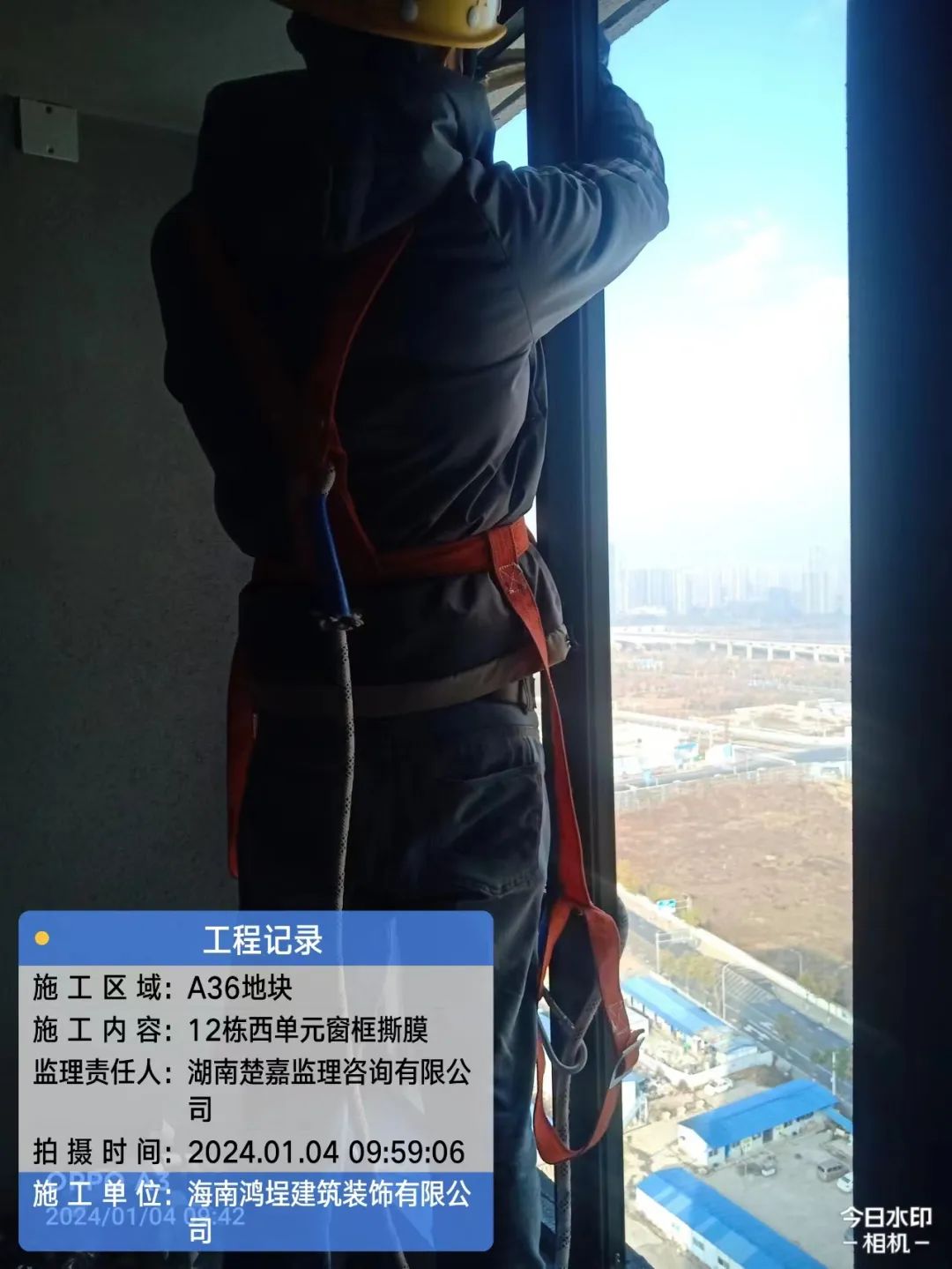

铝合金门窗安装,栏杆安装。

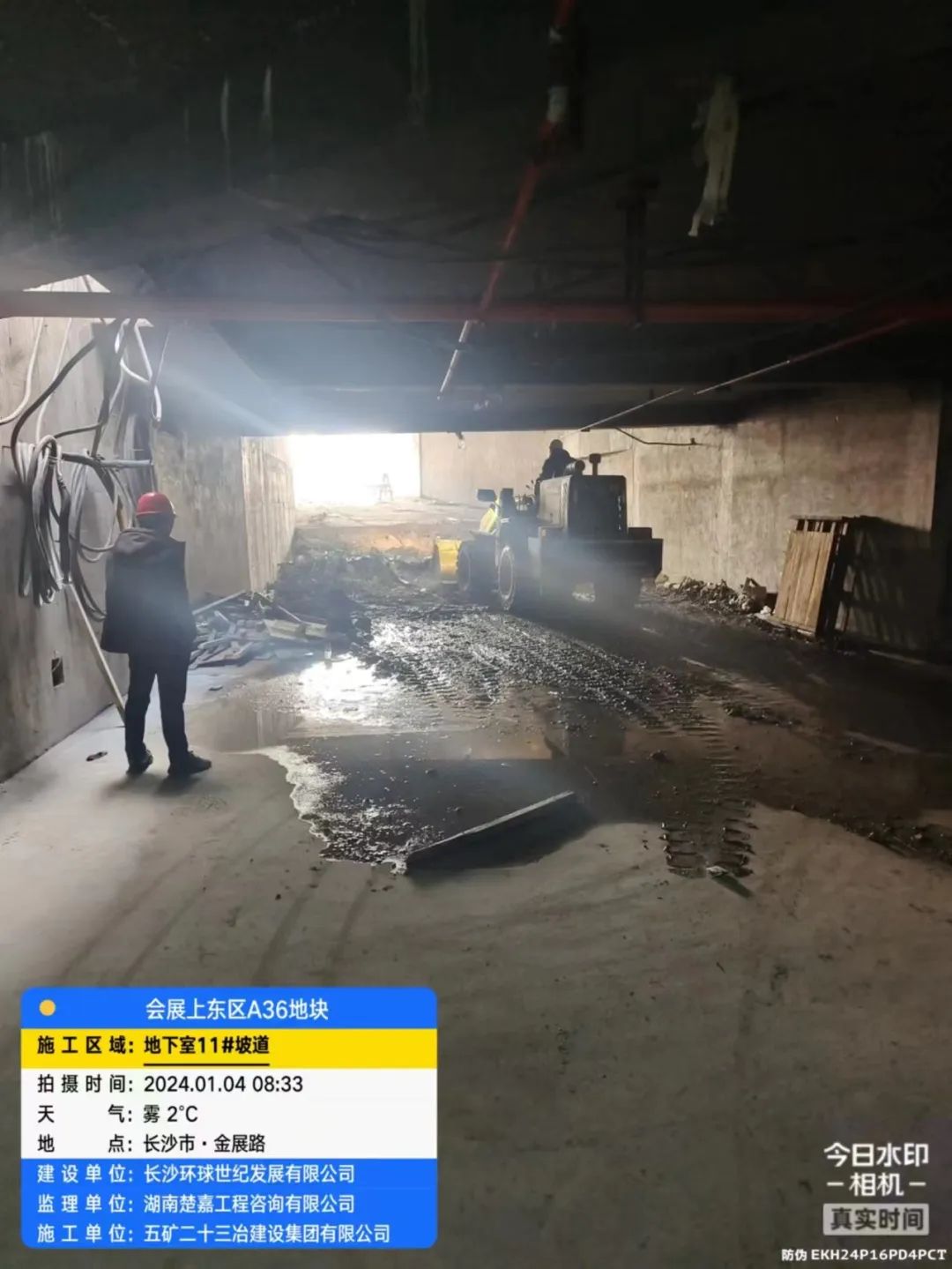

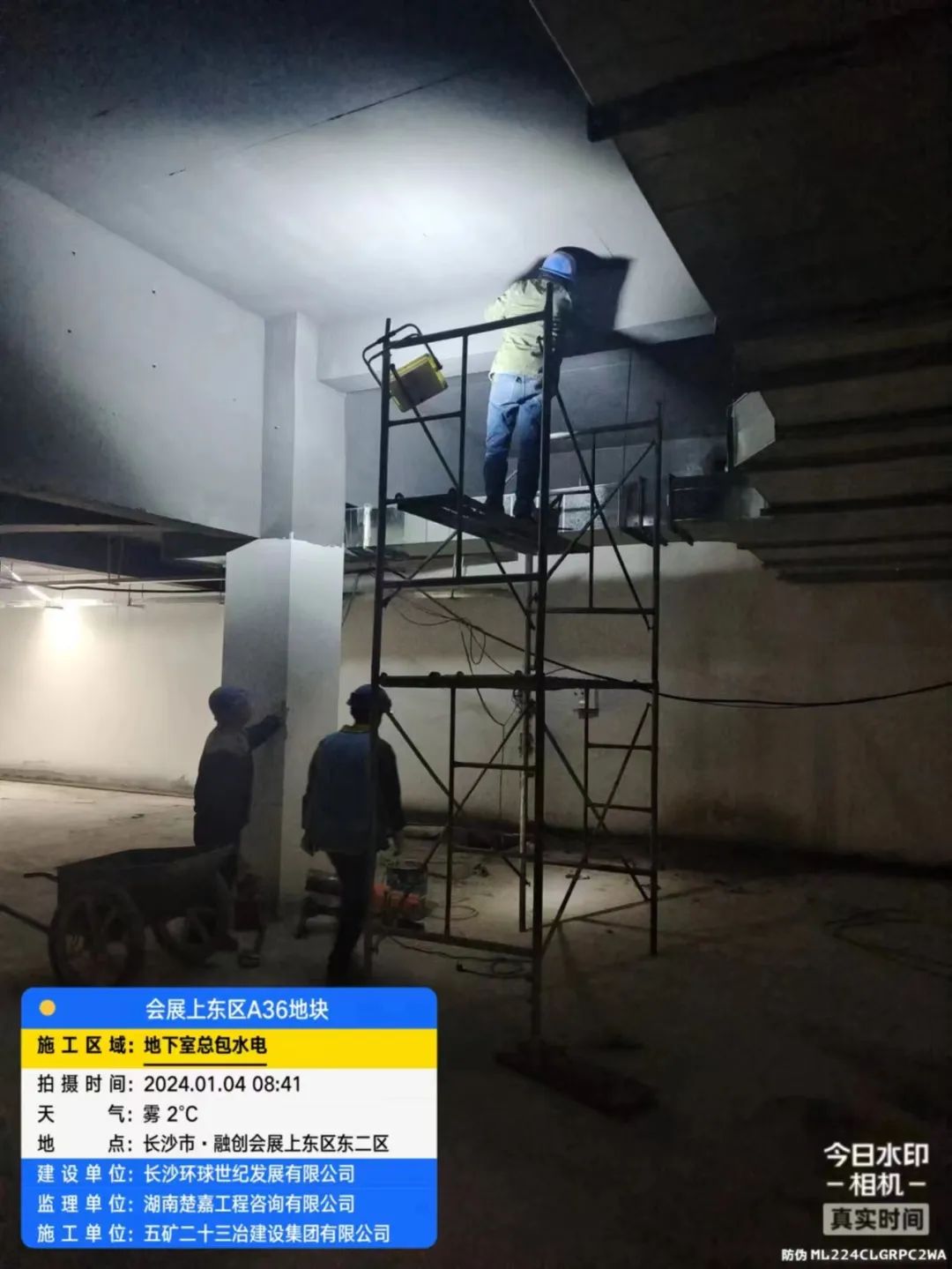

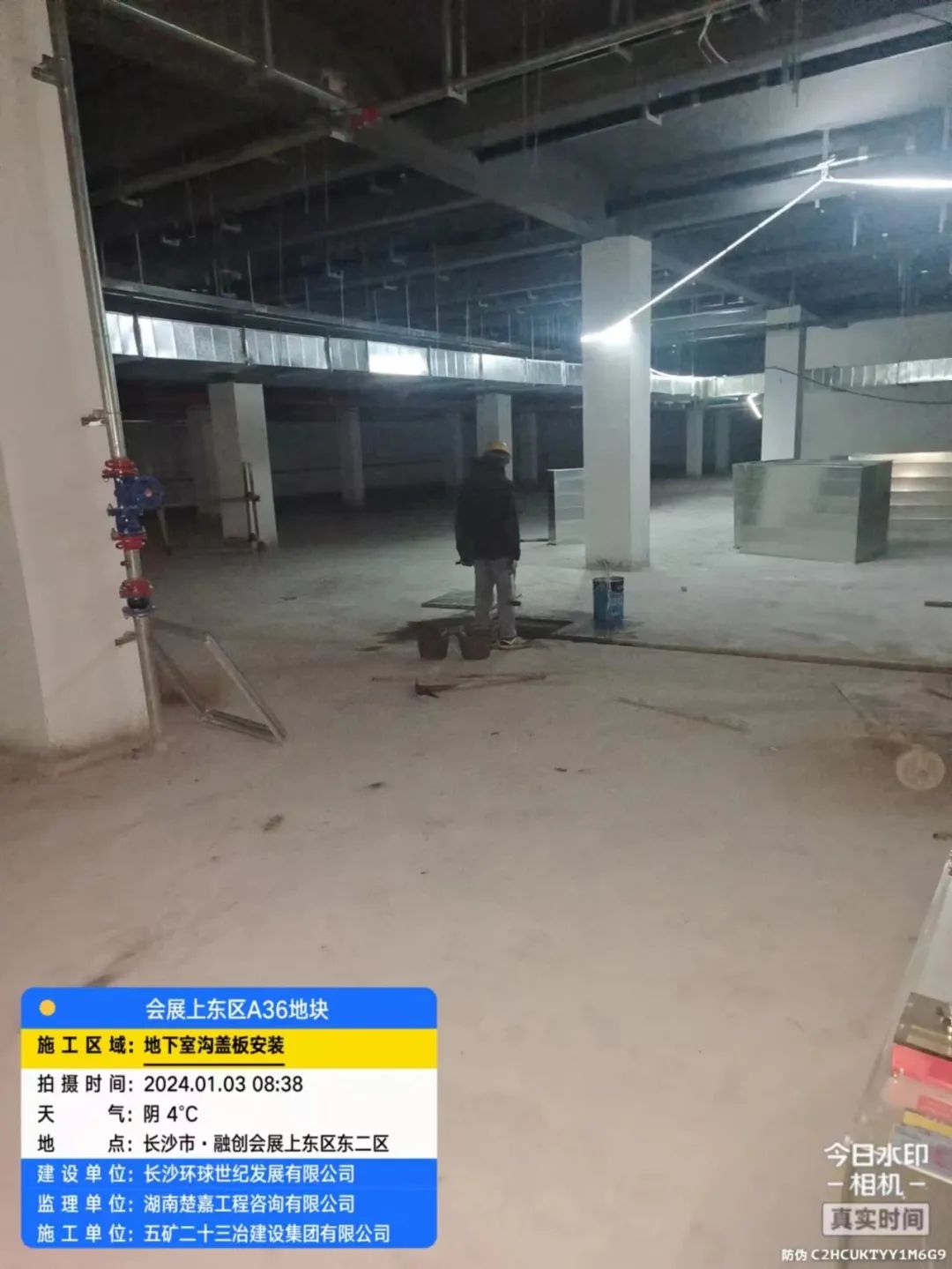

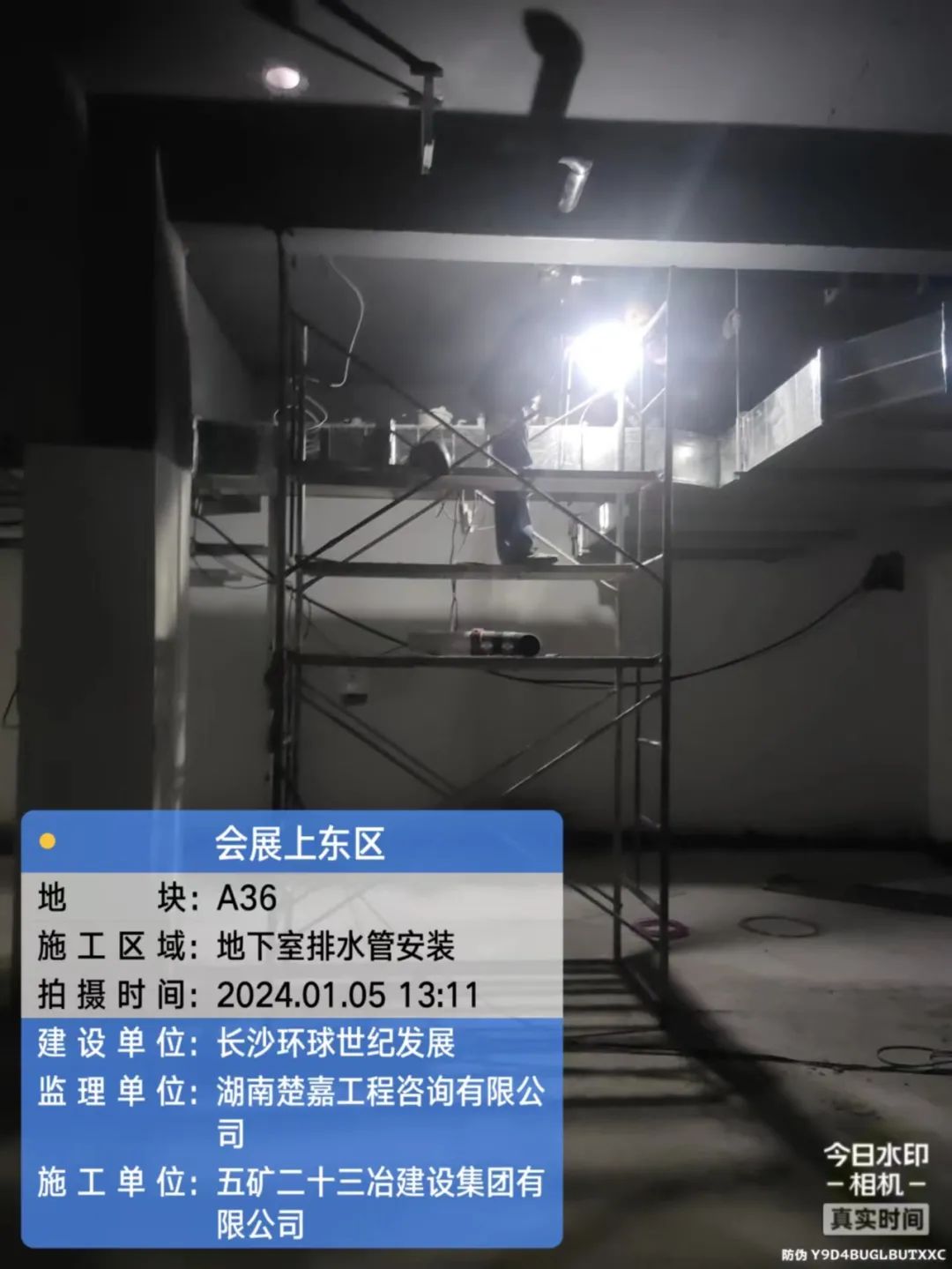

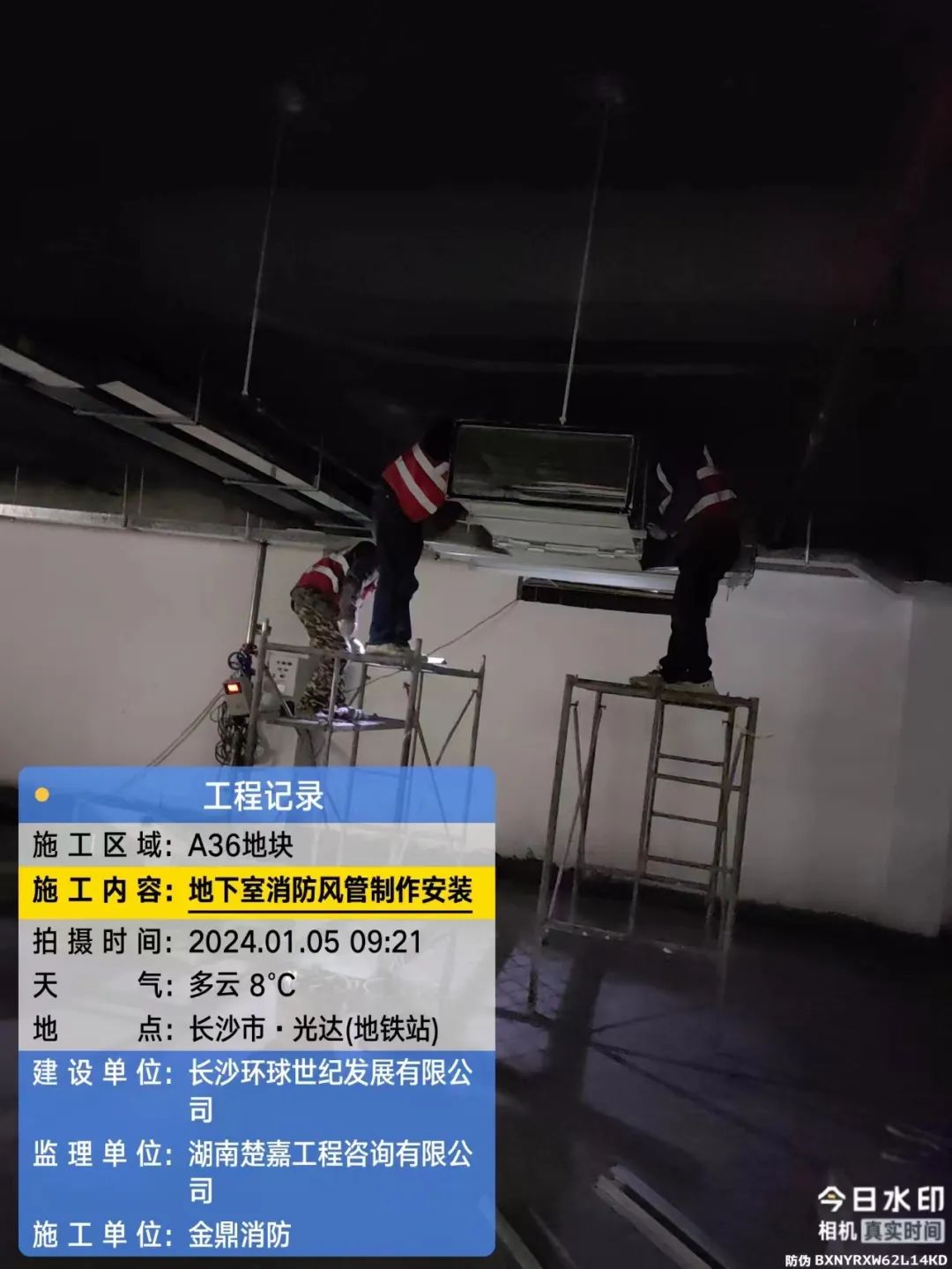

地下室工程

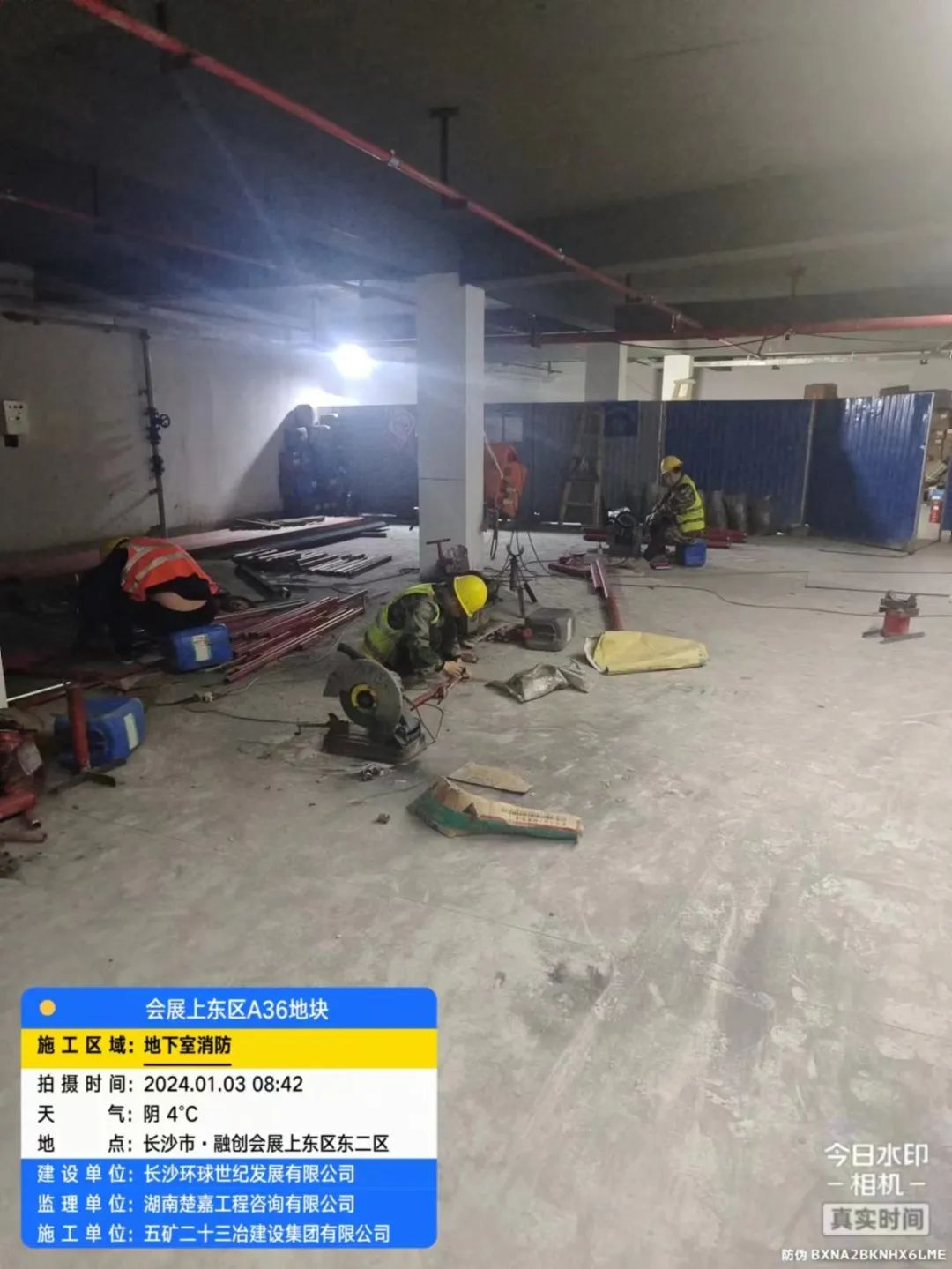

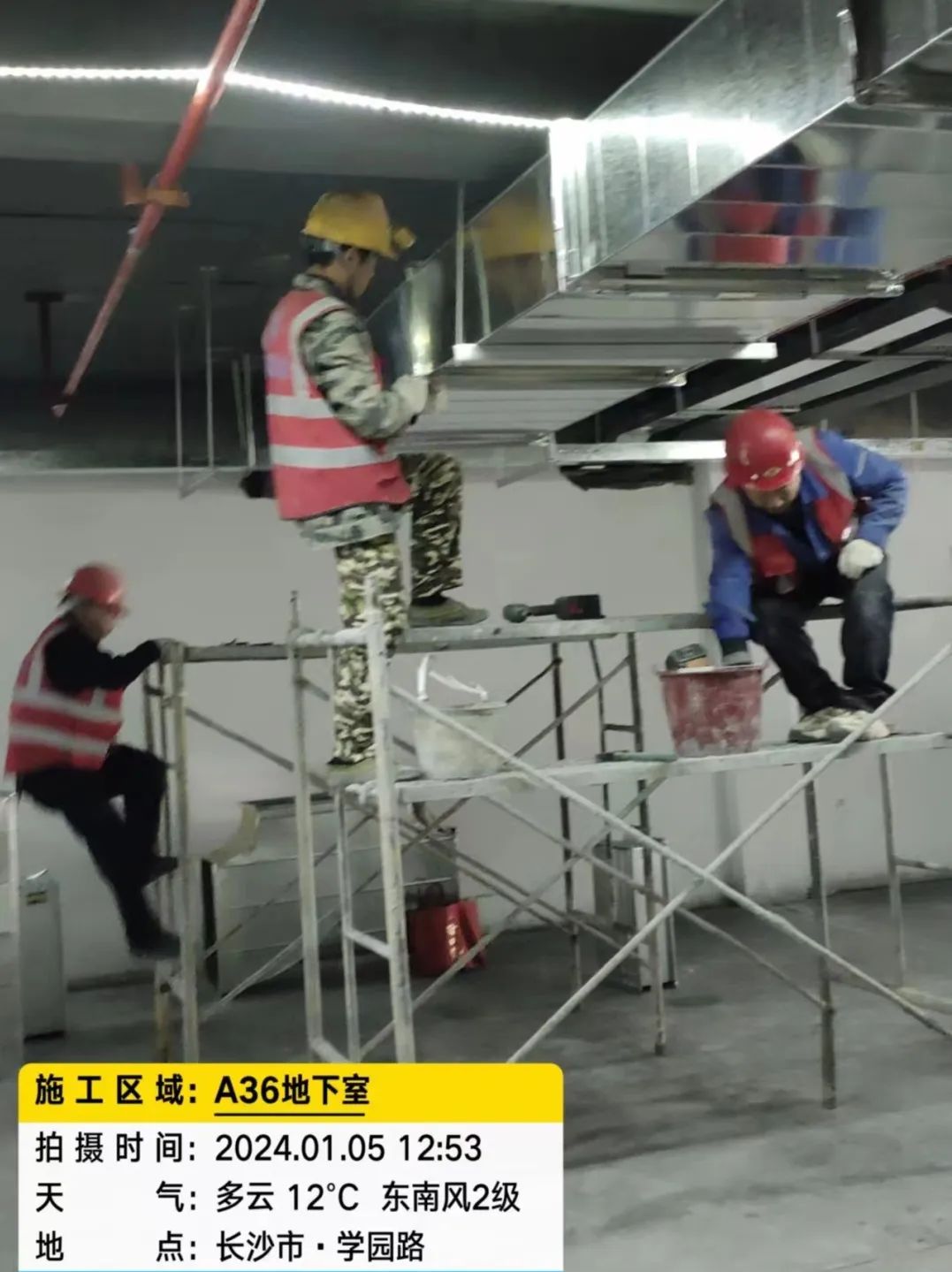

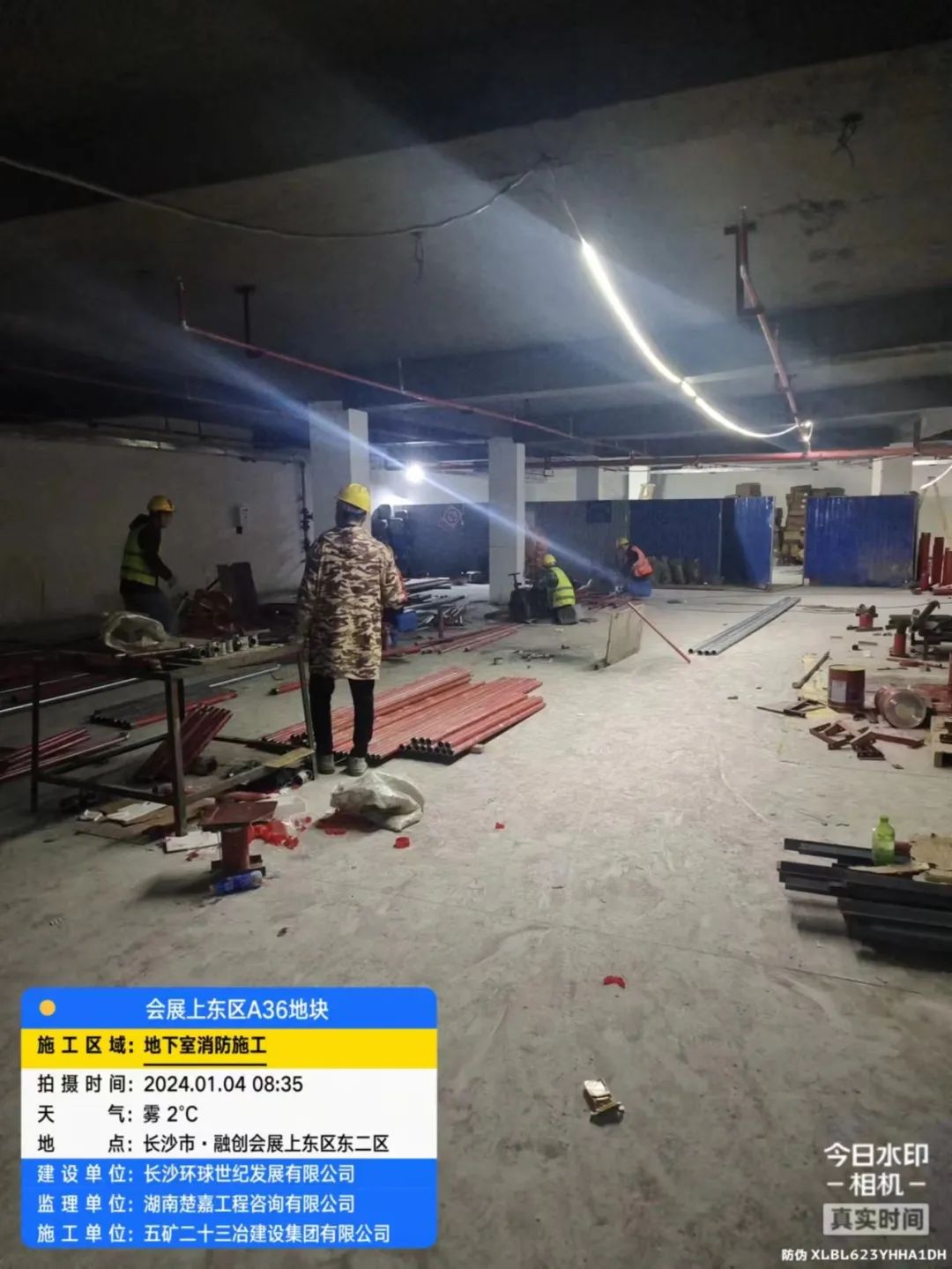

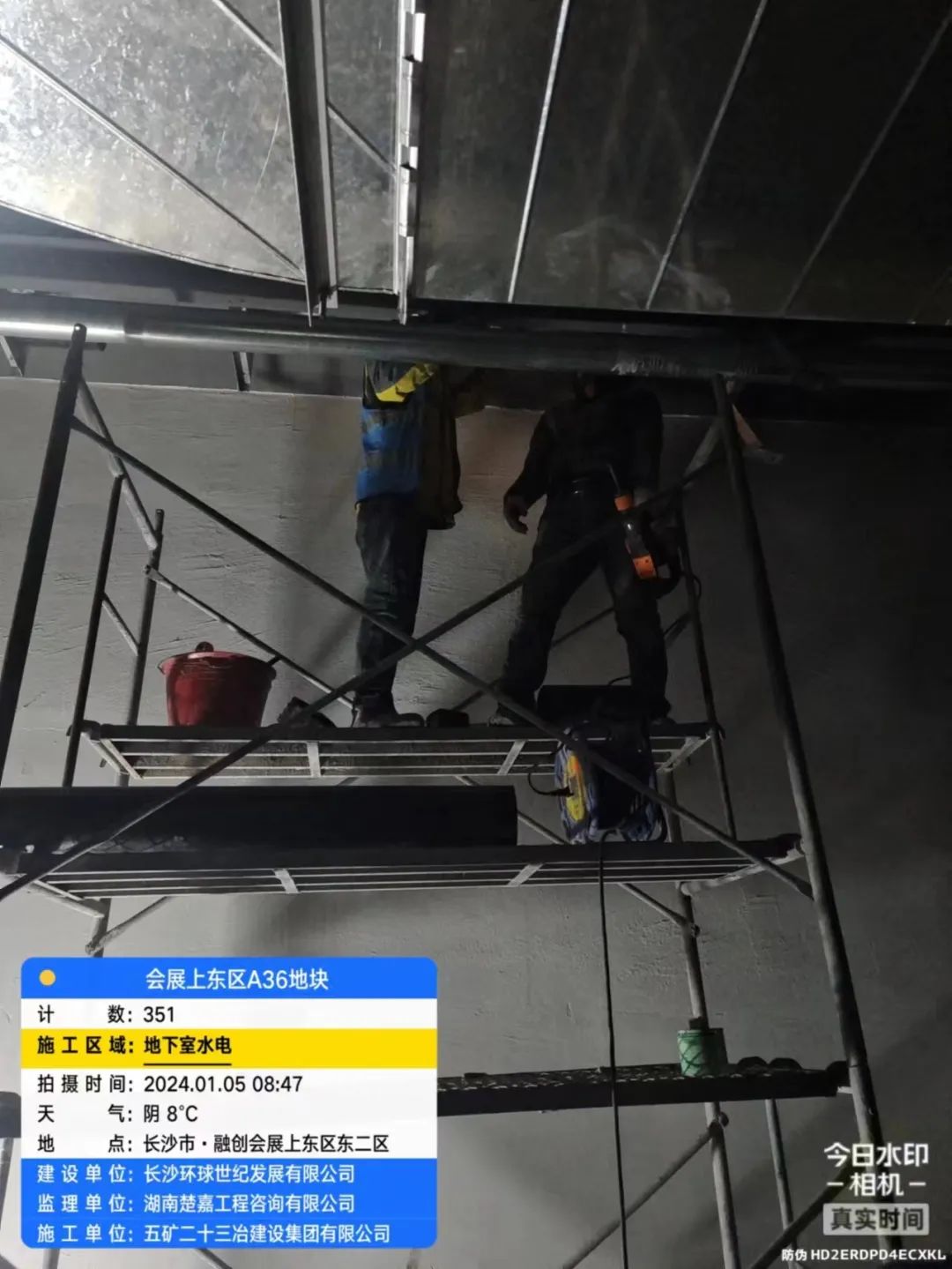

地下室抹灰、砌筑、墙面刮白;地下室配电房施工、消防施工。

亲爱的会展上东区业主朋友:
如果您有任何疑问与建议可通过以下渠道反馈给我们,我们将及时与您取得联系。
沟通渠道:
(1)关注公众号“会展上东信息公布”,在对话框中输入您的建议与疑问。

微信公众号|会展上东信息公布
长按识别二维码即可关注
(2)邮箱:shangdongqu2023@163.com
(3)扫码添加“归心运营官-阿融”微信

后期现场施工进度将在此公众号内陆续更新,敬请关注。
