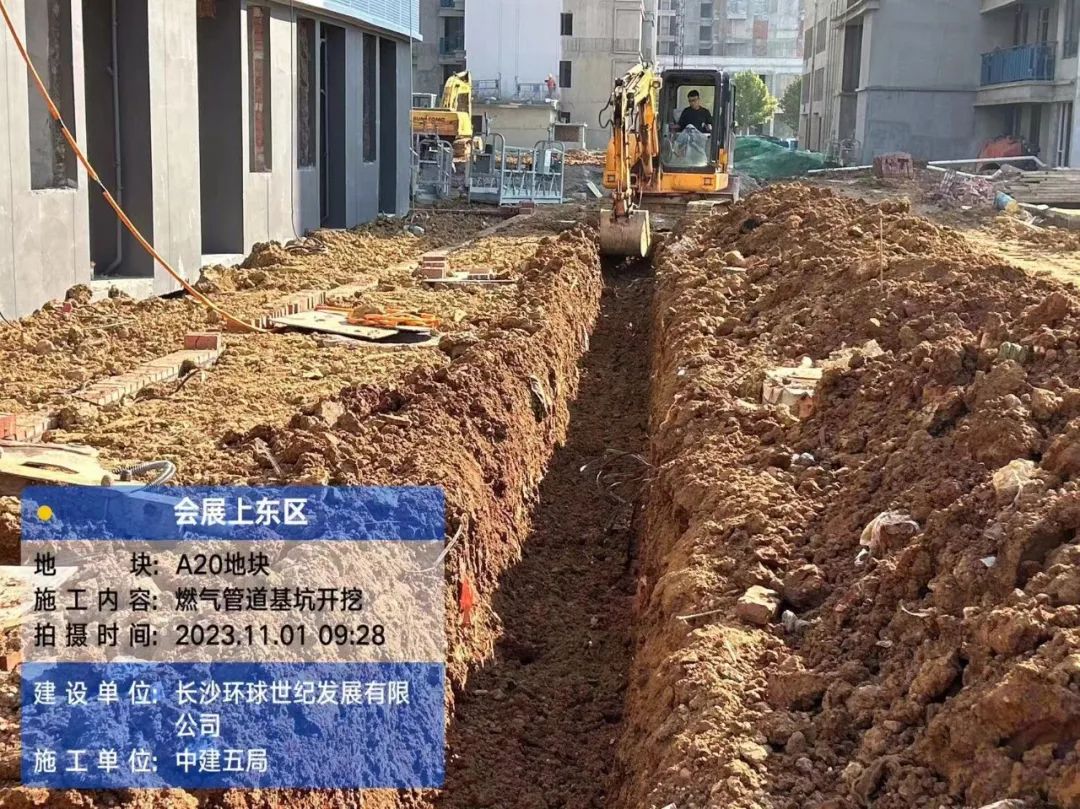

您好!会展上东区项目11月第1周现场施工情况如下:
A20地块
(一)整体施工情况:

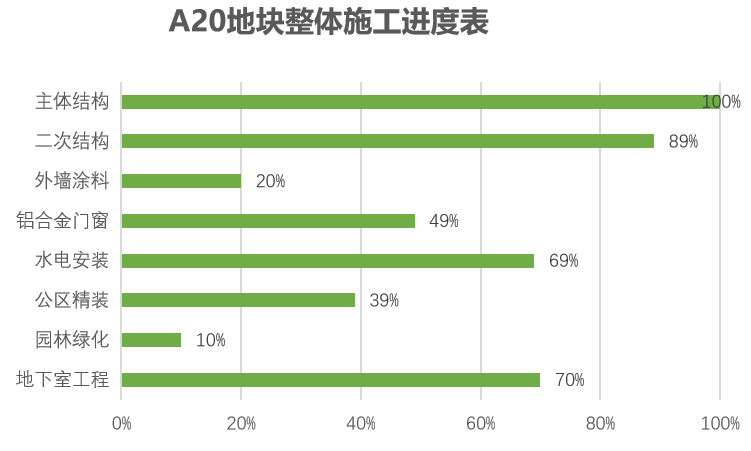

主体结构完成100%;二次结构完成89%(砌筑完成99%;抹灰完成99%;保温完成66%),铝合金门窗、栏杆完成49%;水电安装完成69%;地下室工程完成70%,公区装修完成39%,外墙涂料完成20%,园林完成10%。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:

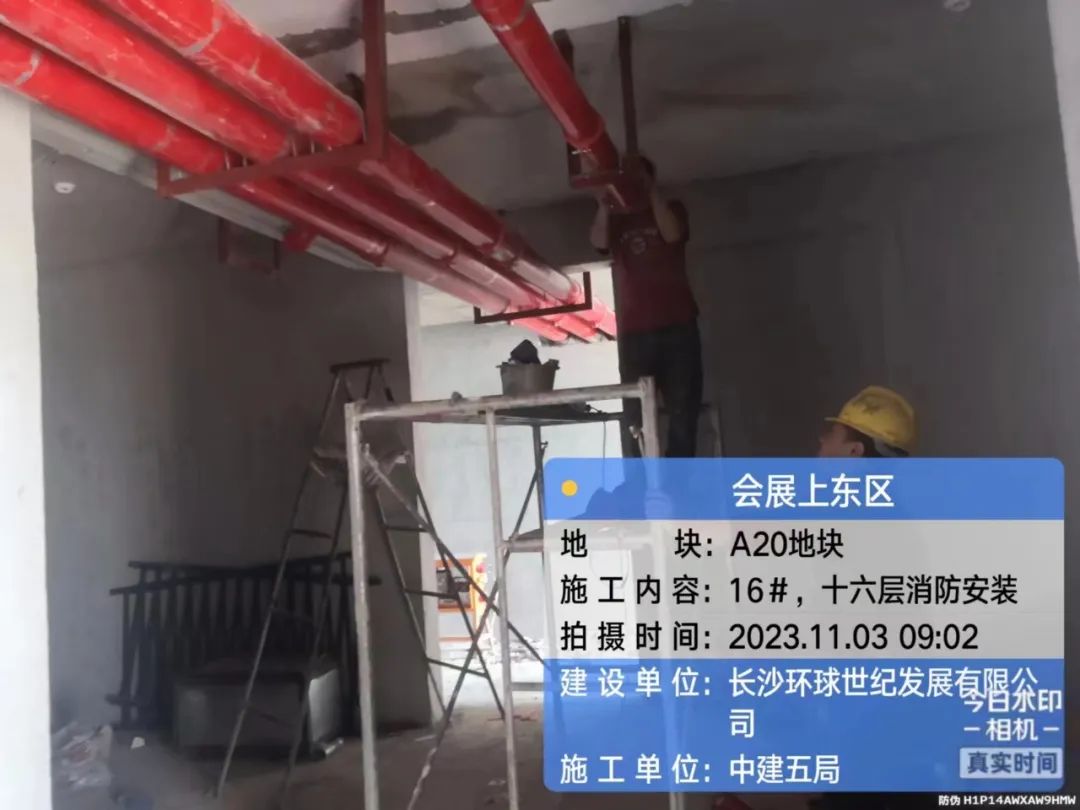

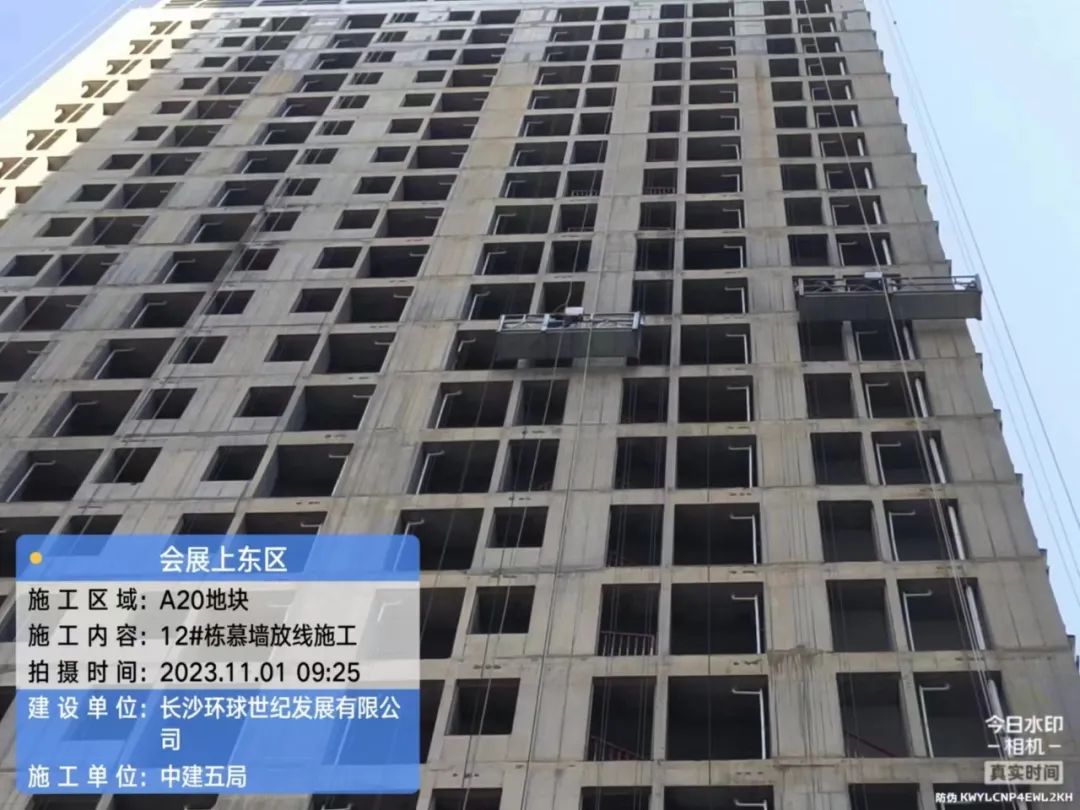

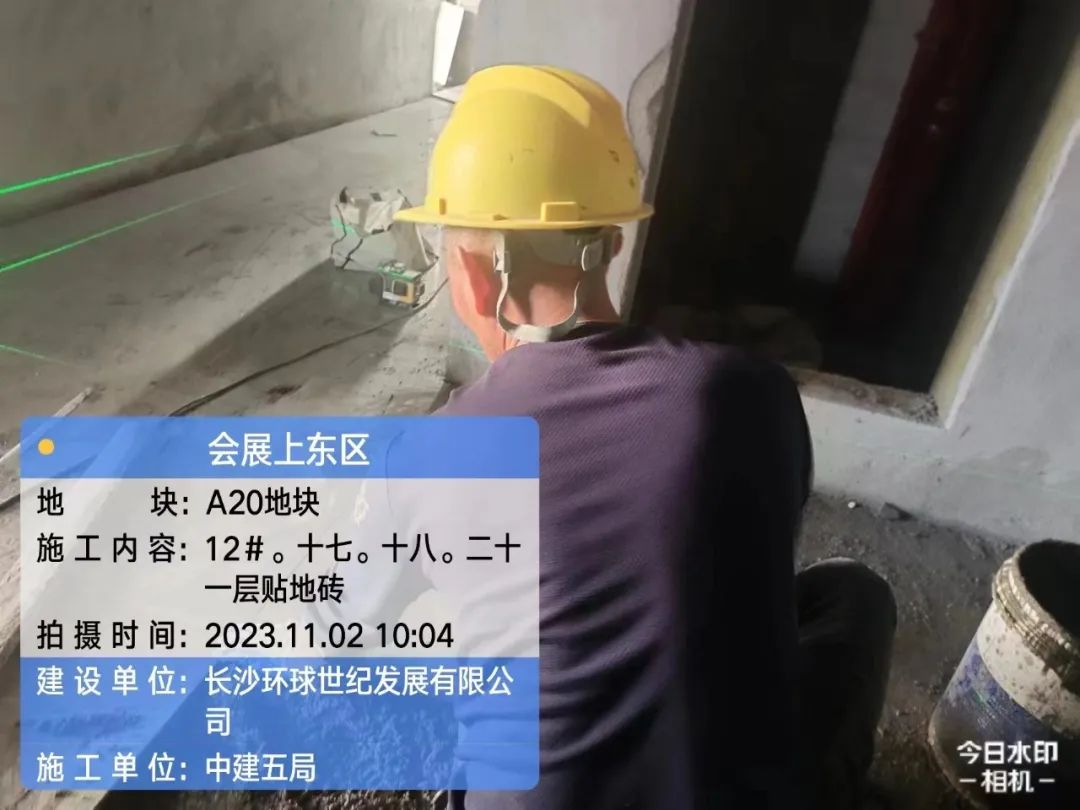

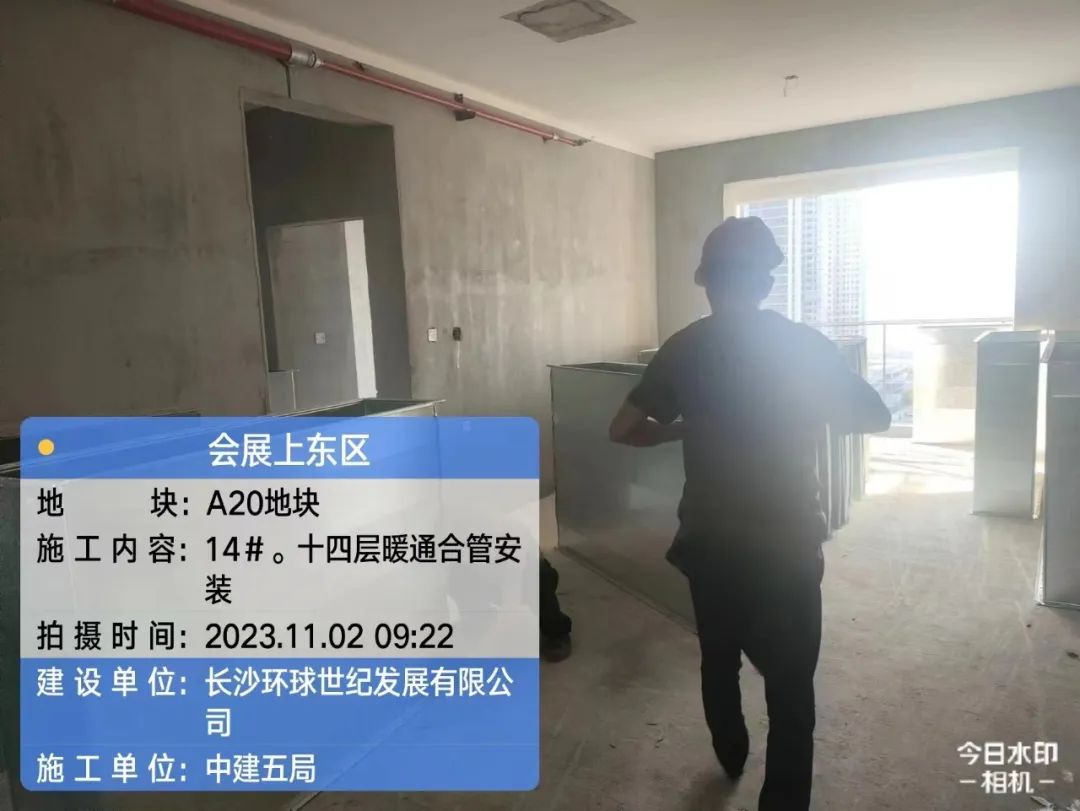

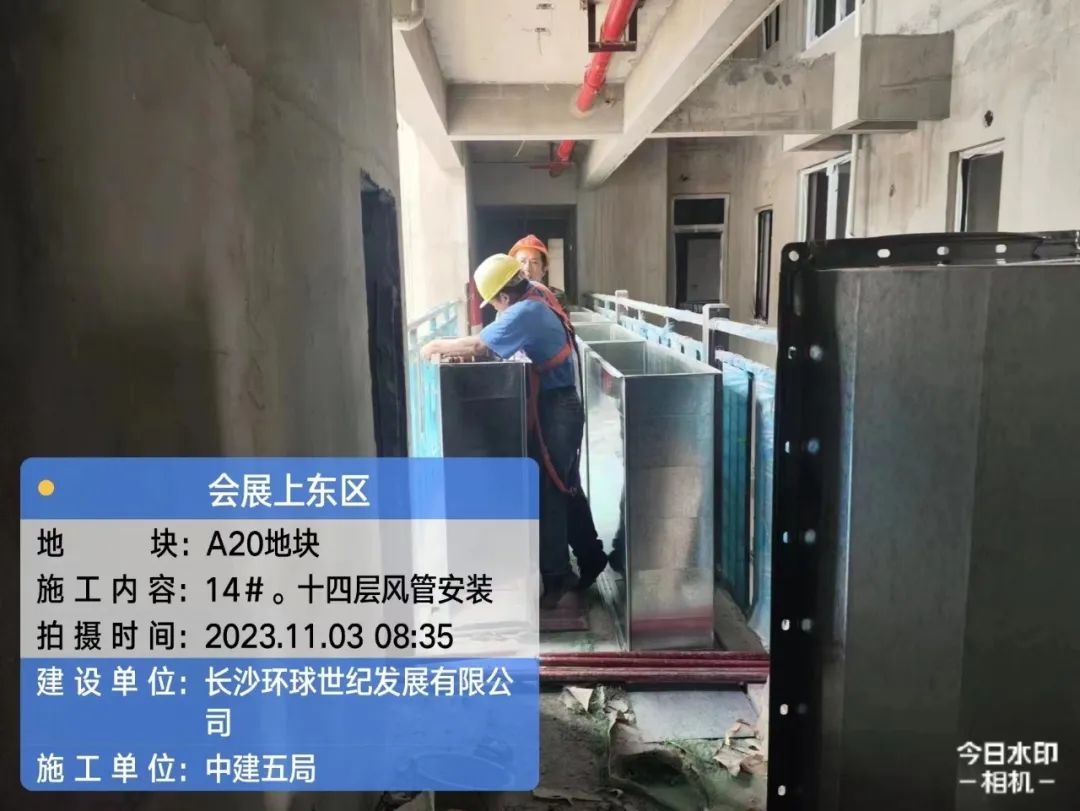

A20地块本周施工人数平均170人/天,具体施工情况如下:

二次结构

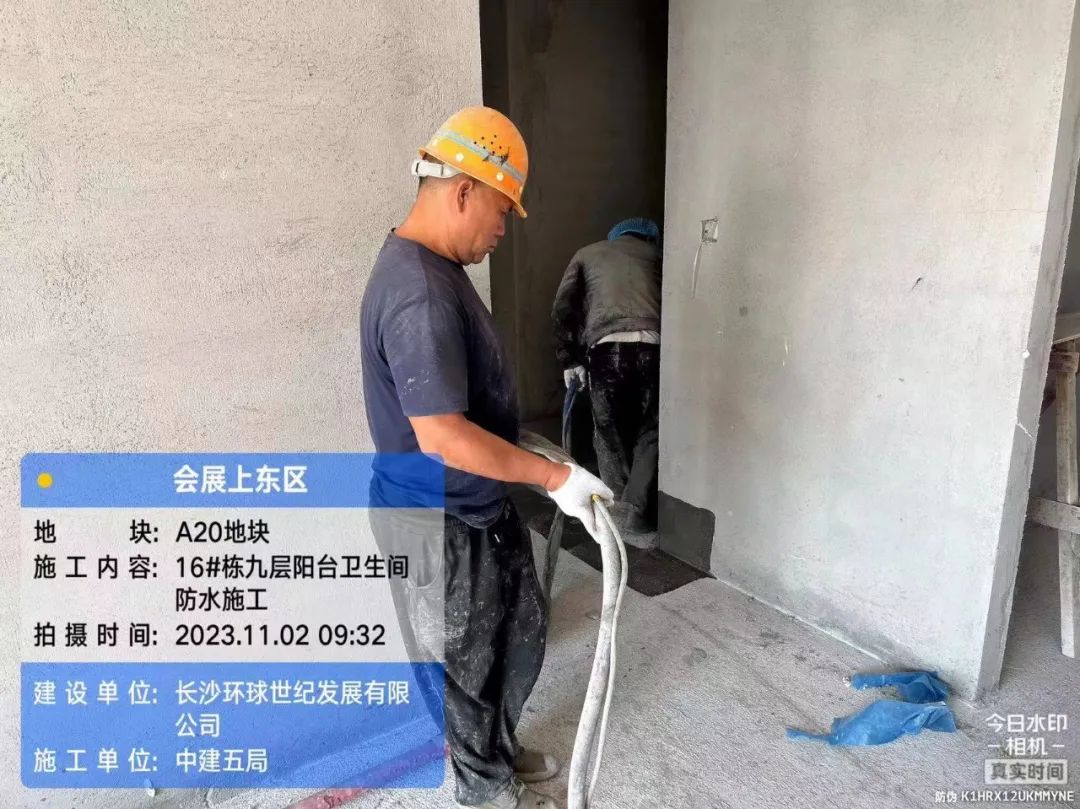

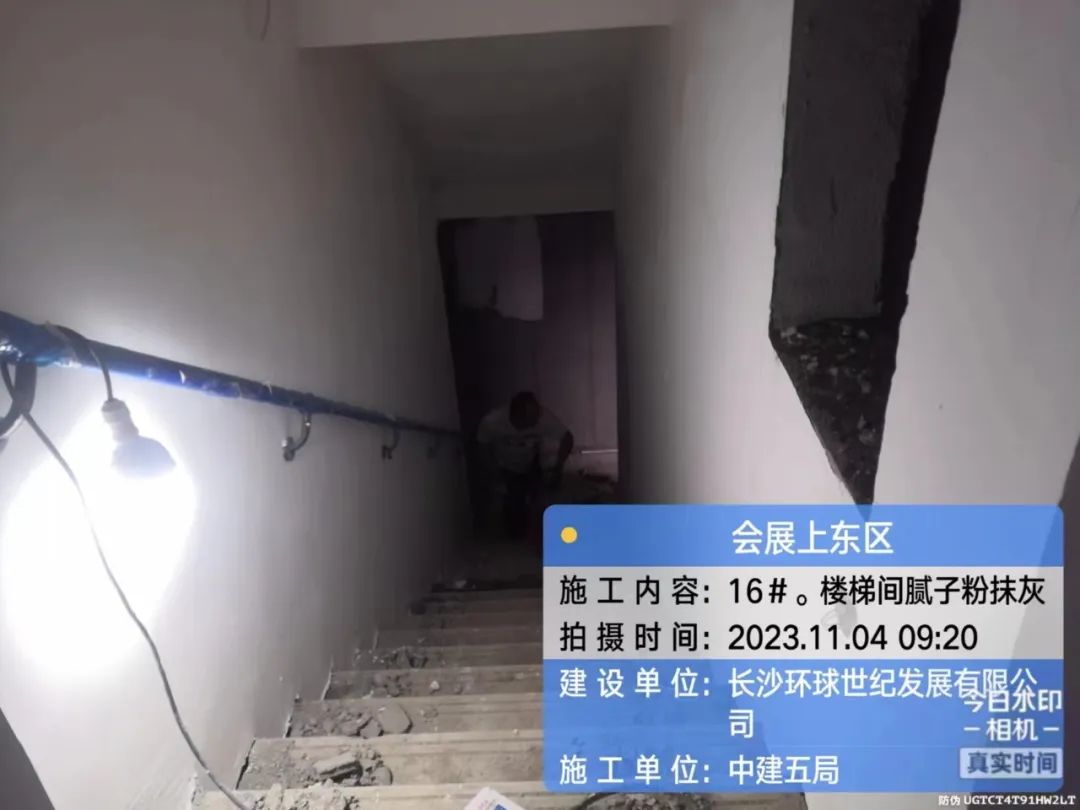

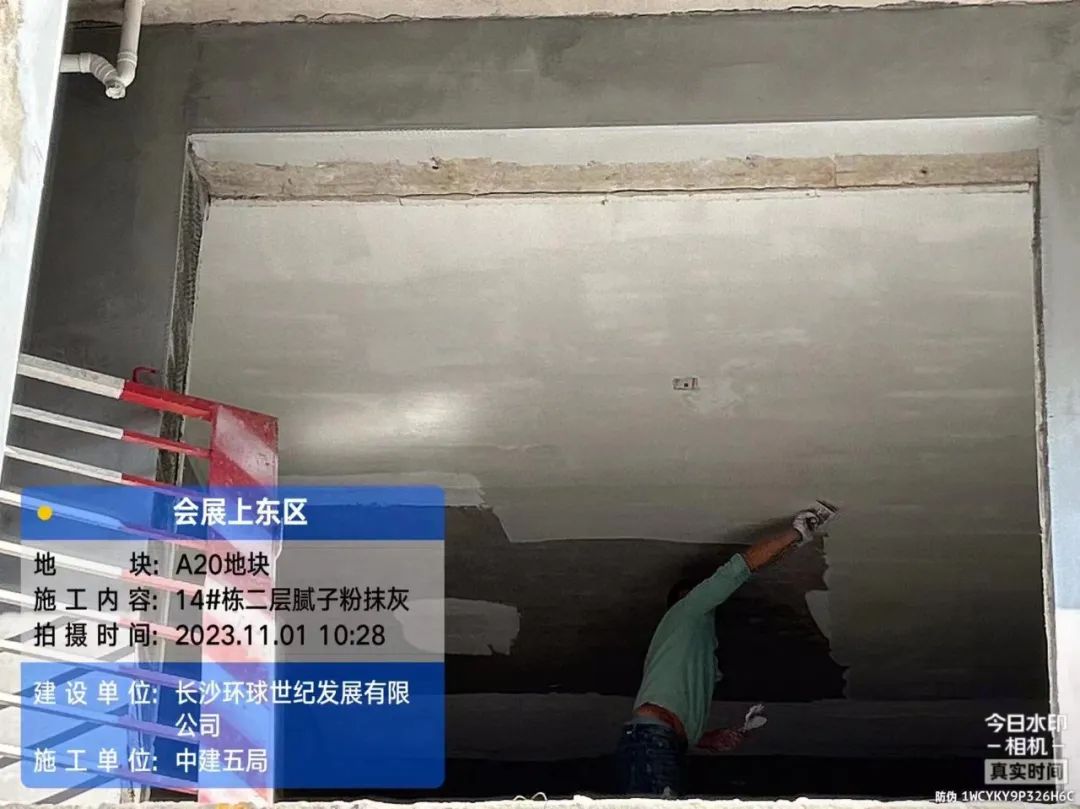

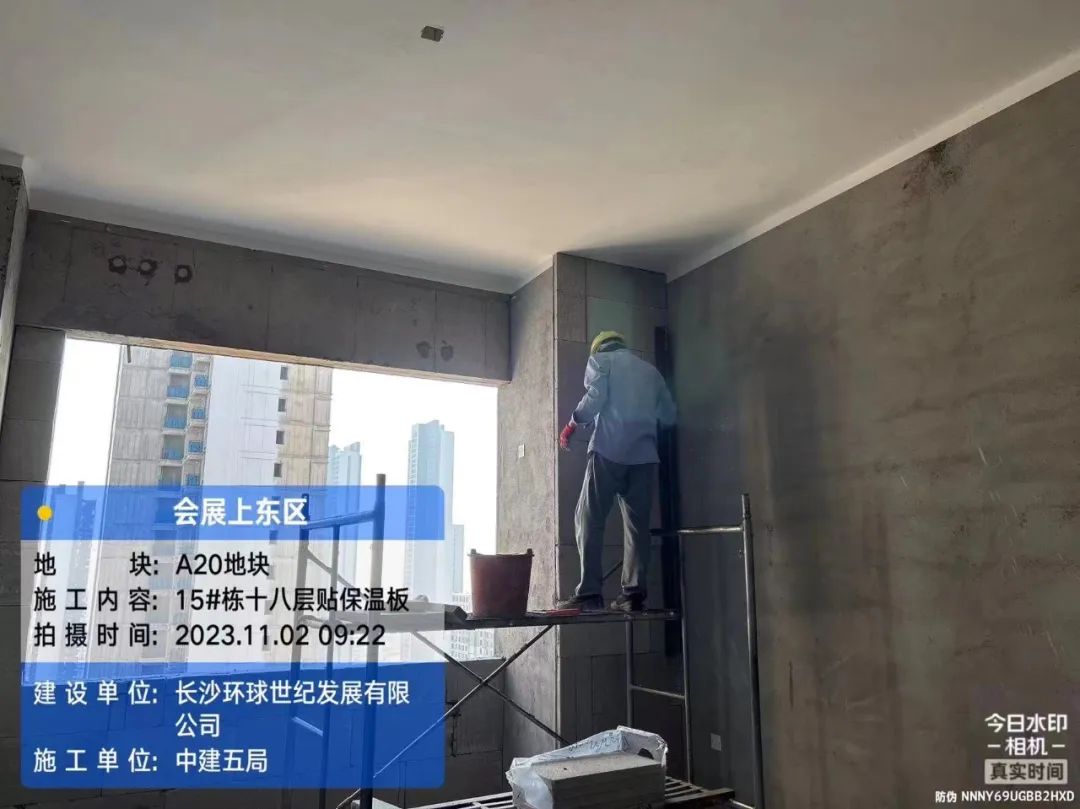

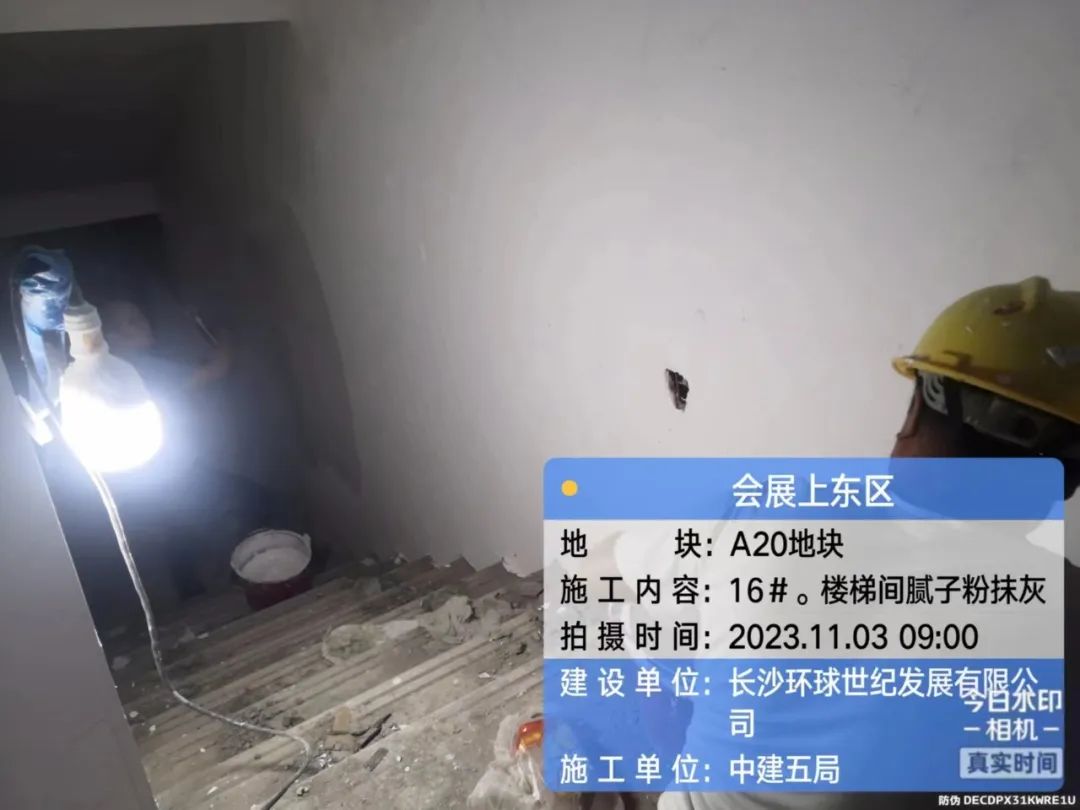

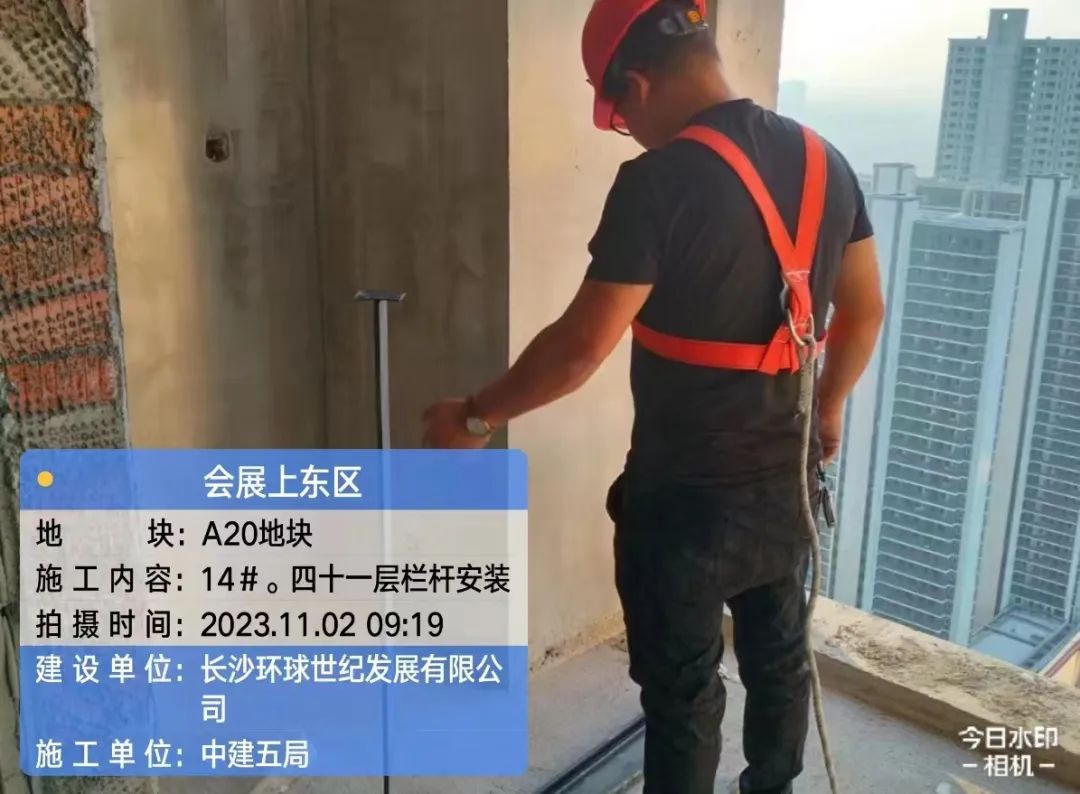

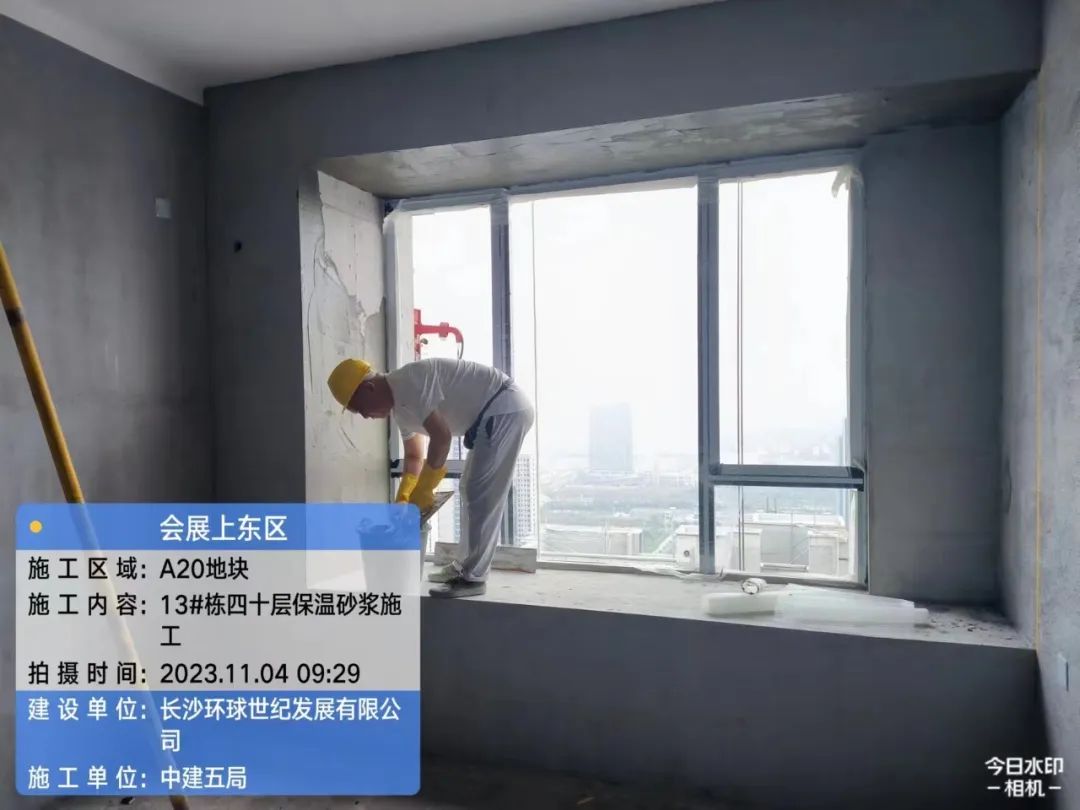

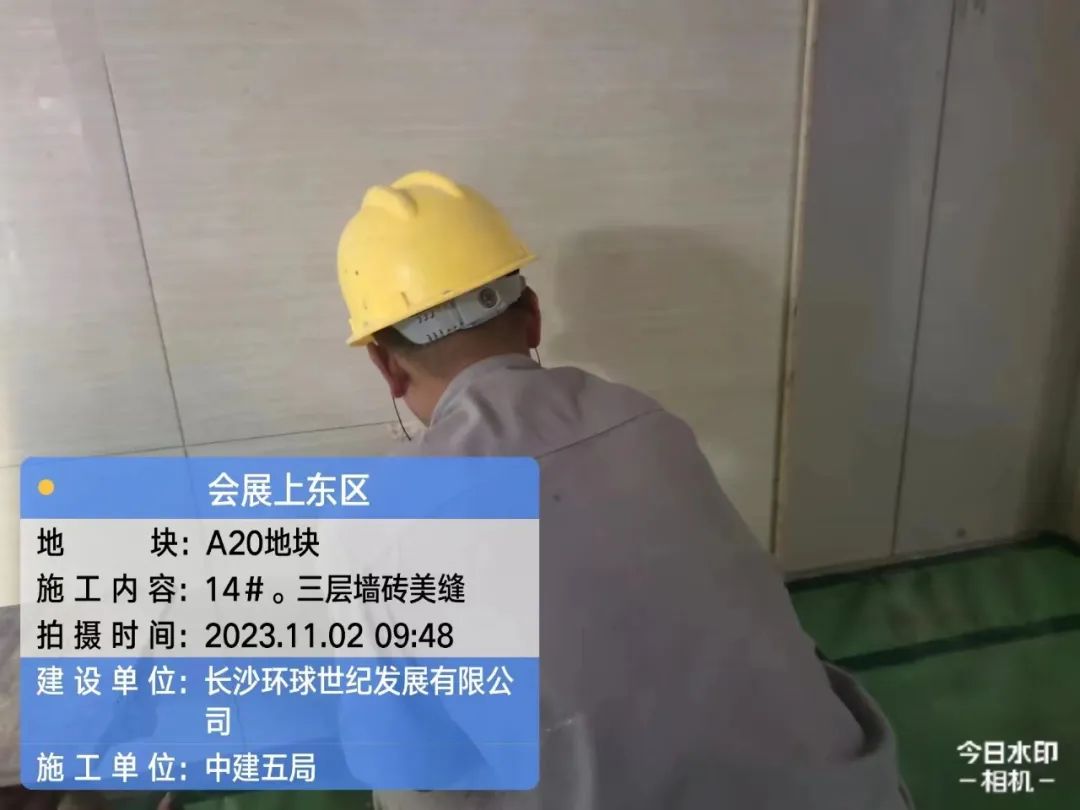

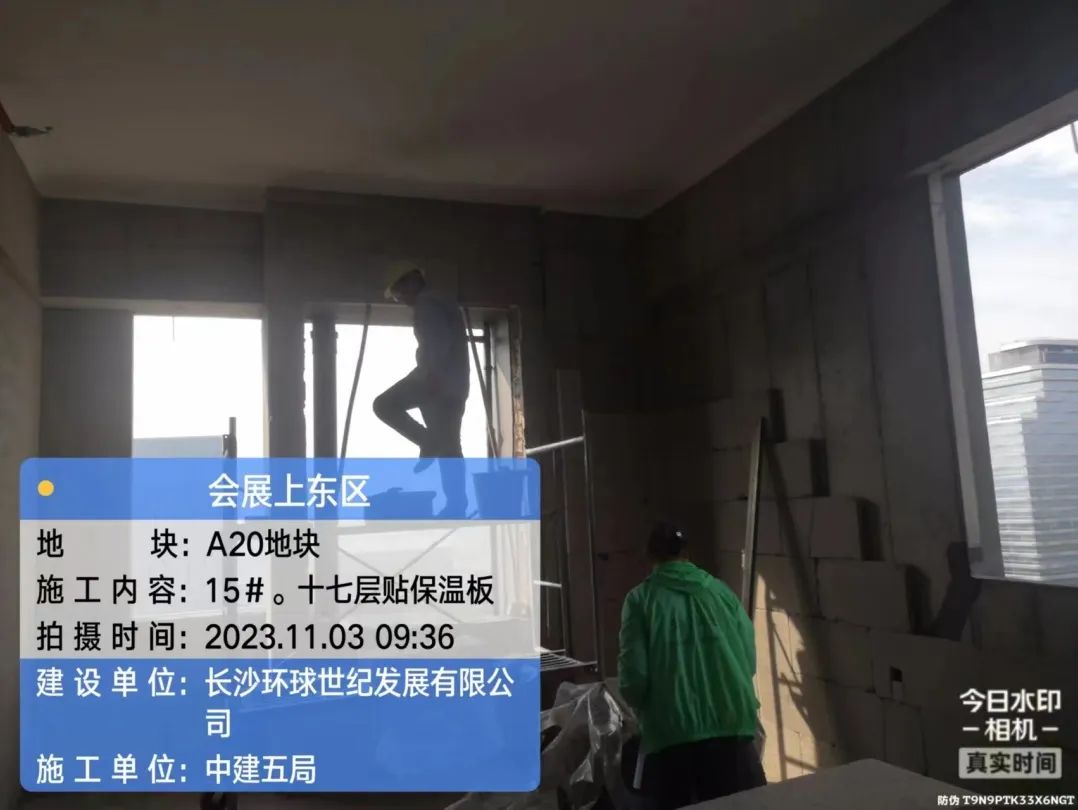

13栋、14栋、15栋、16栋保温、楼梯间腻子、卫生间、阳台、楼梯间找平施工。

外墙涂料

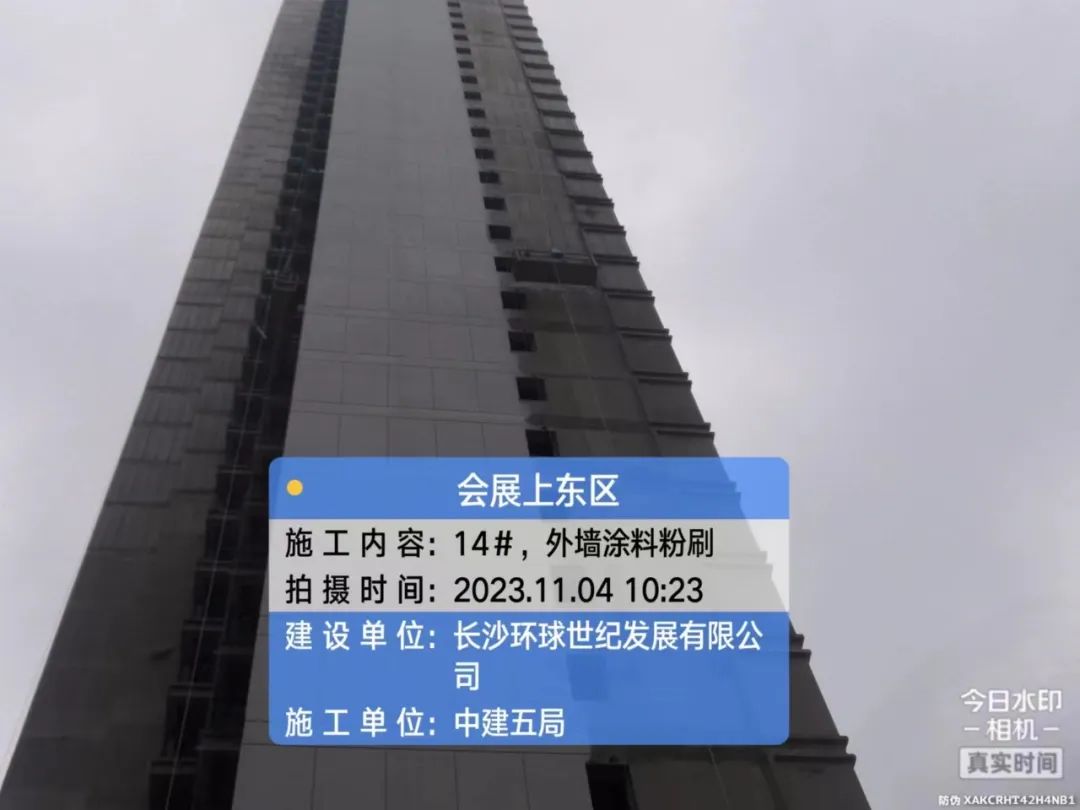

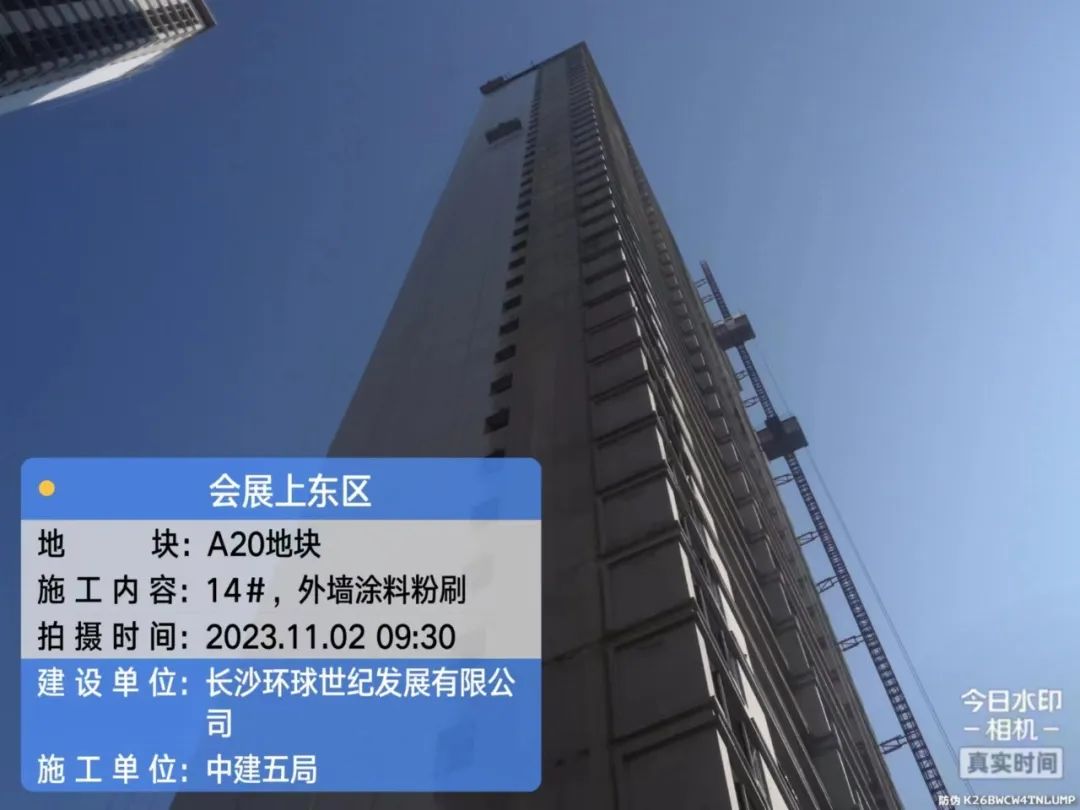

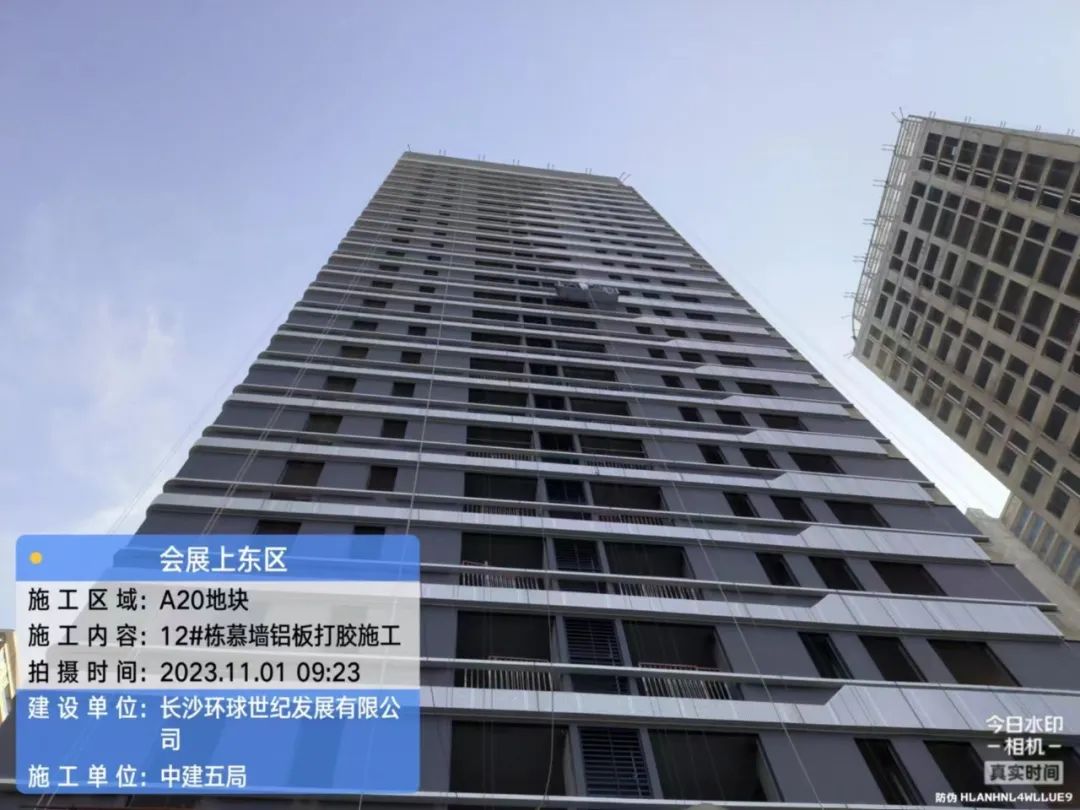

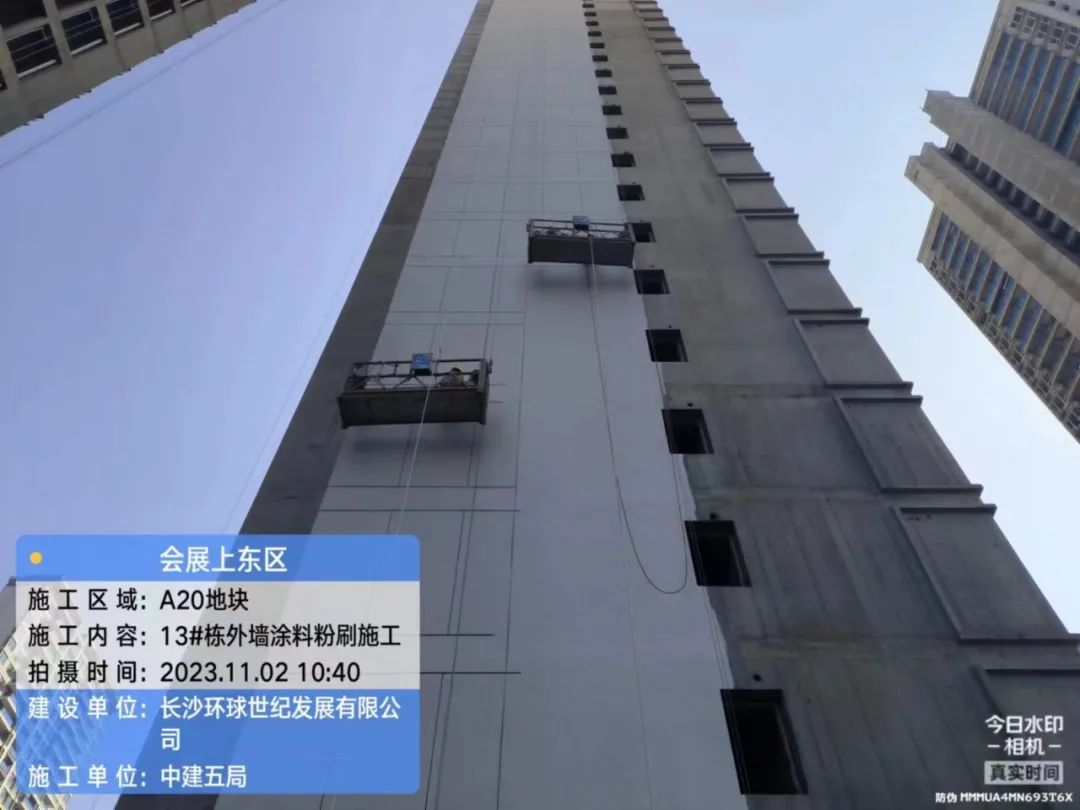

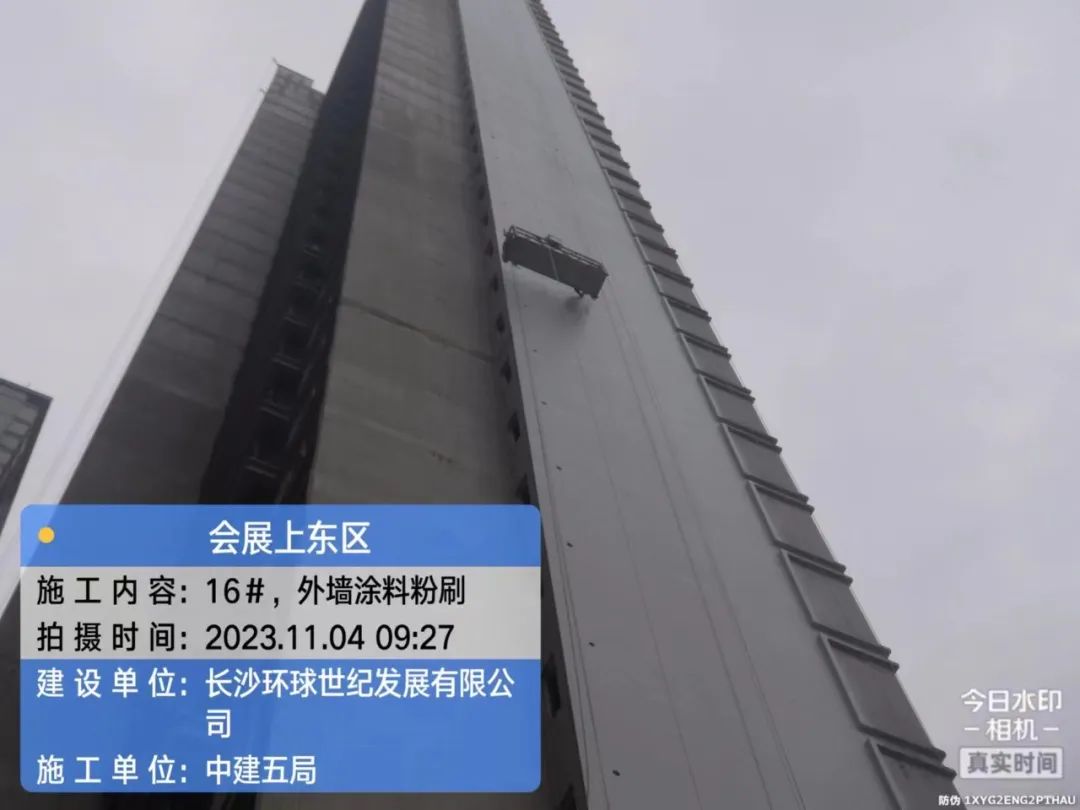

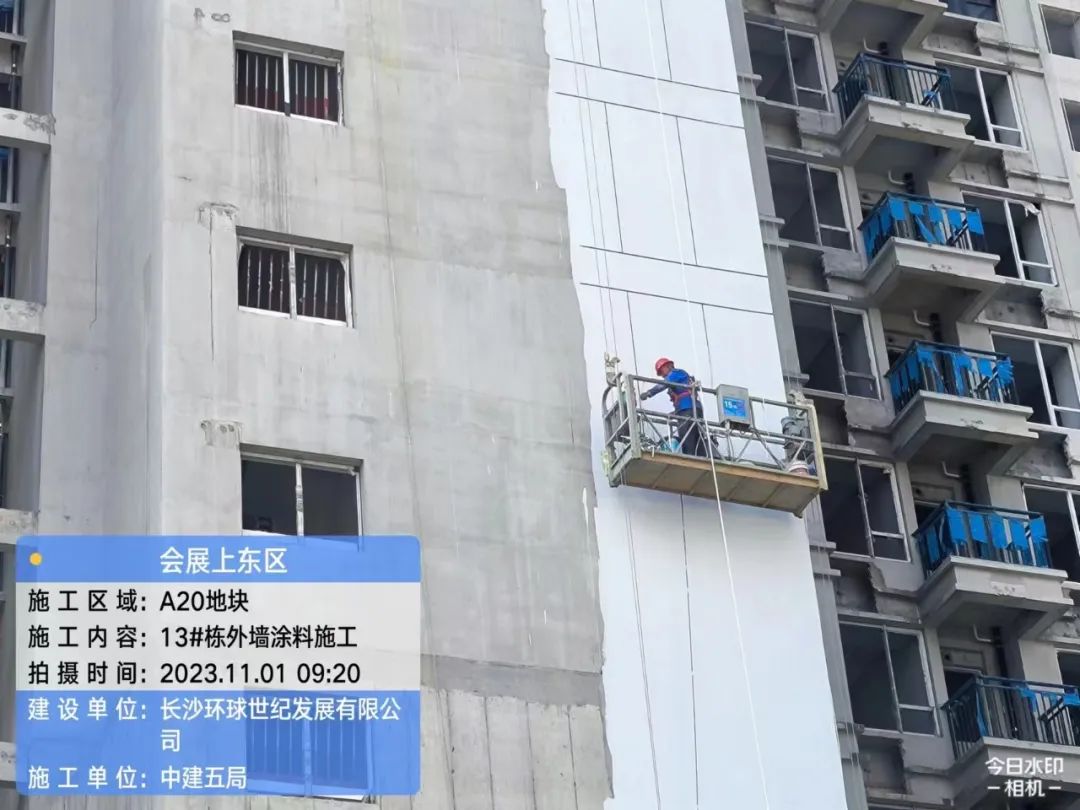

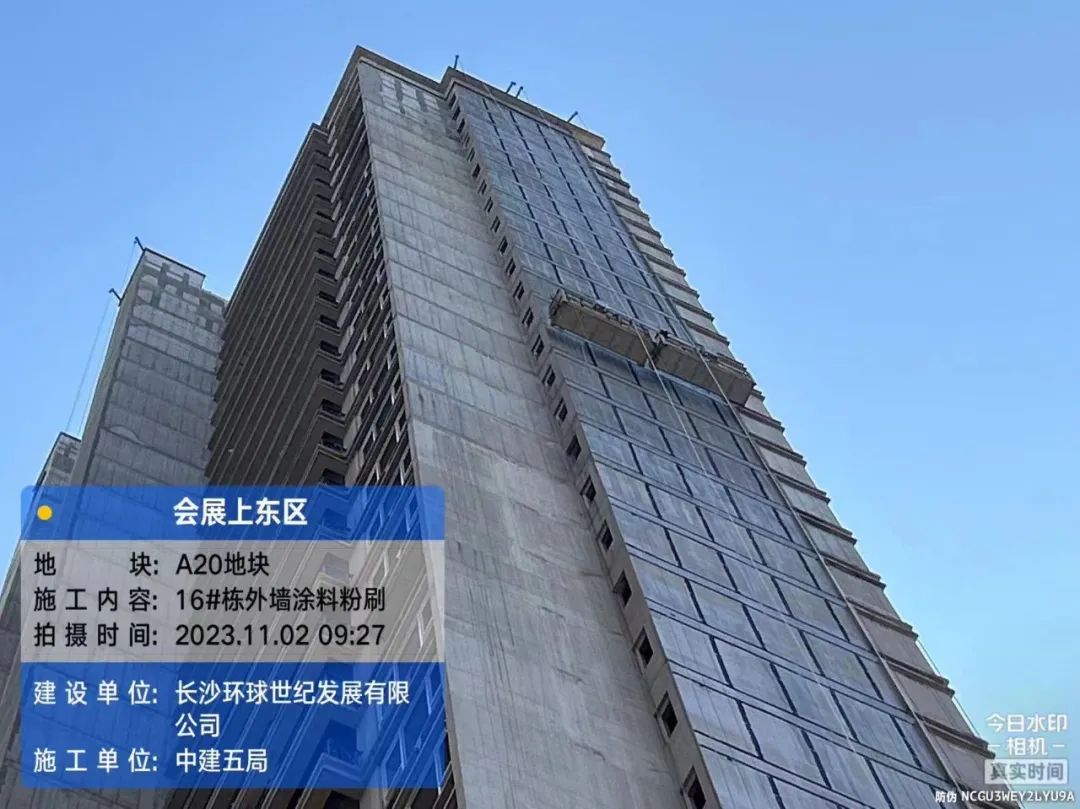

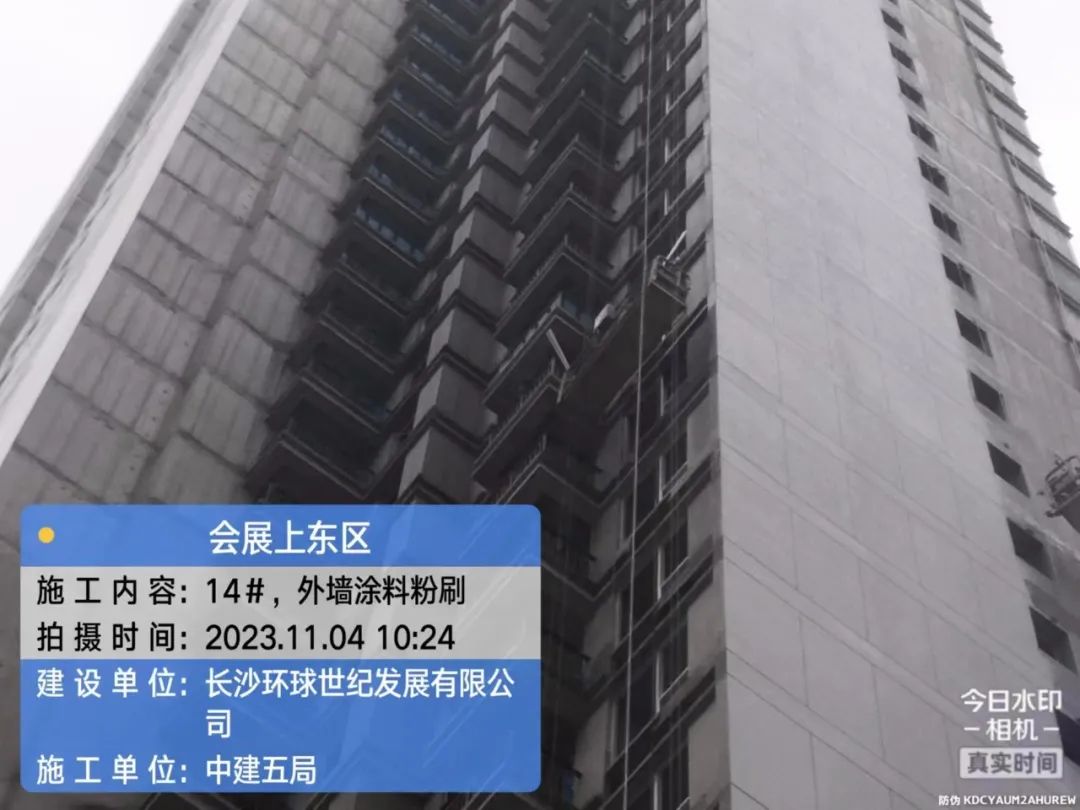

12-16栋外墙施工。

铝合金门窗

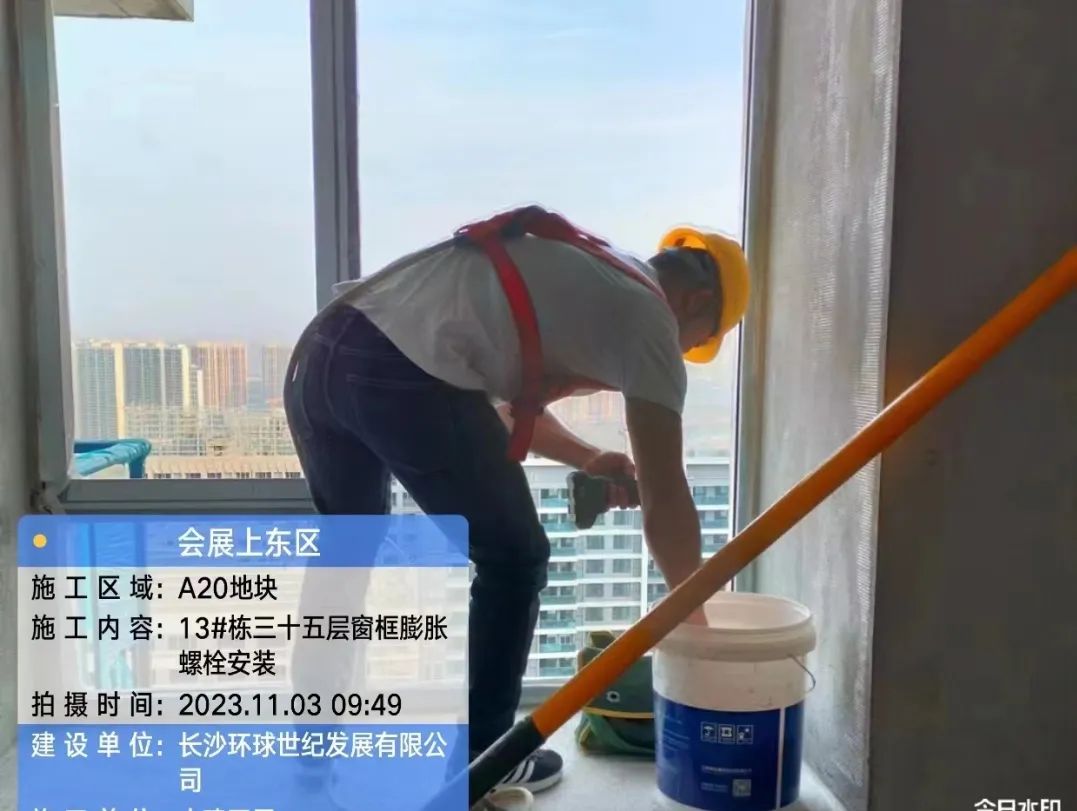

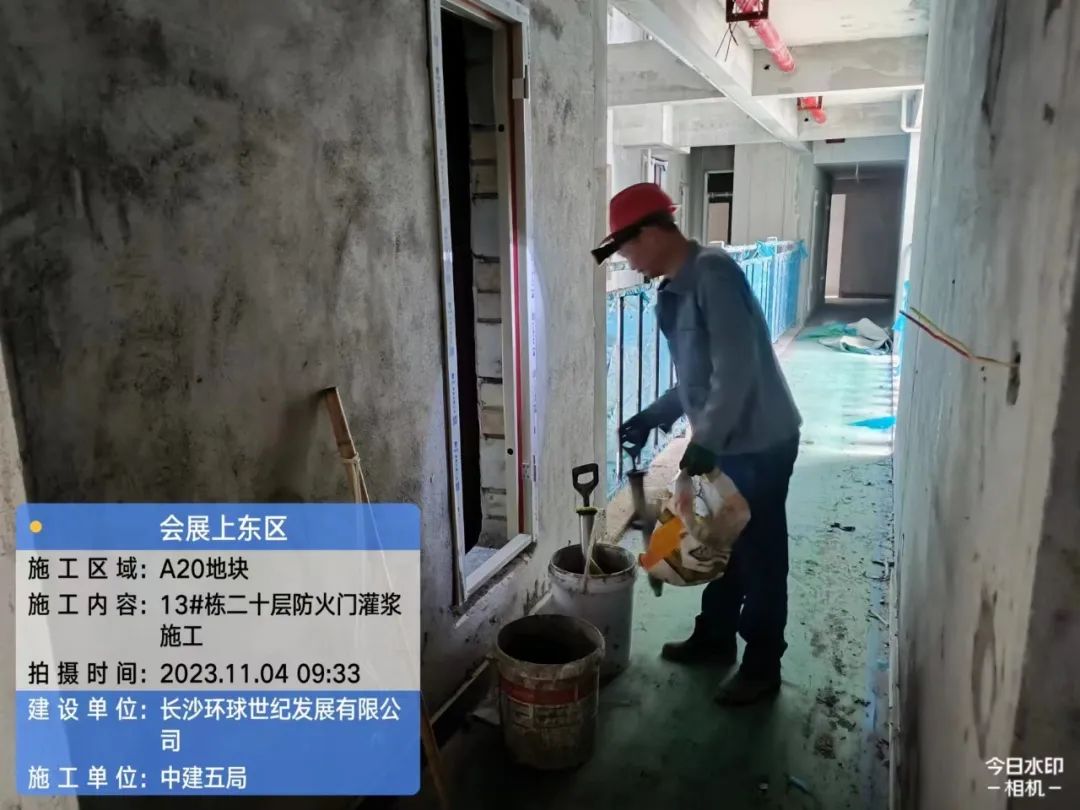

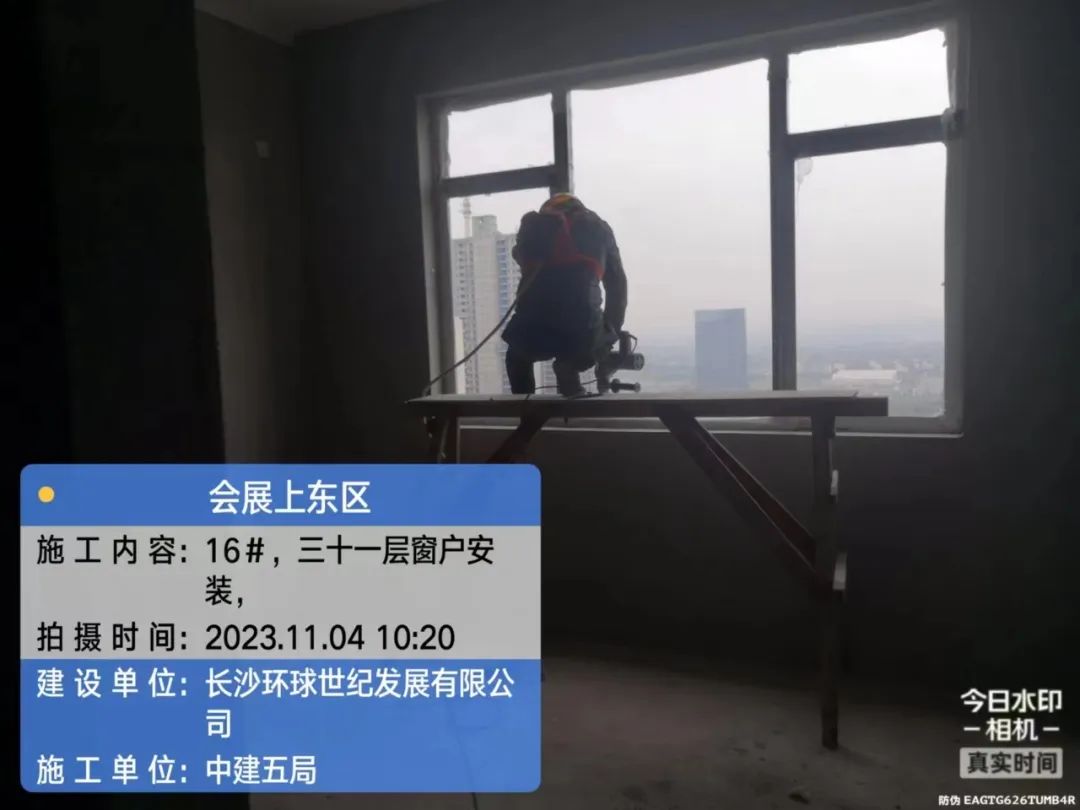

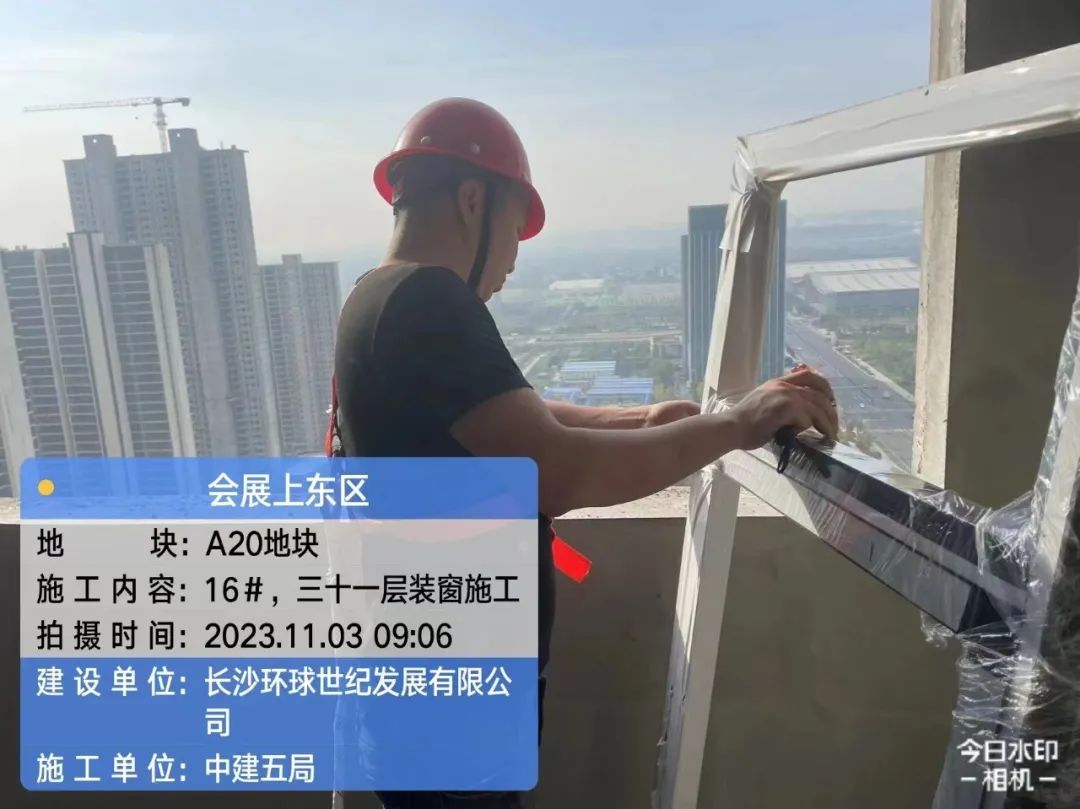

13栋、14栋、16门窗、阳台栏板、防火门、耐火窗安装。

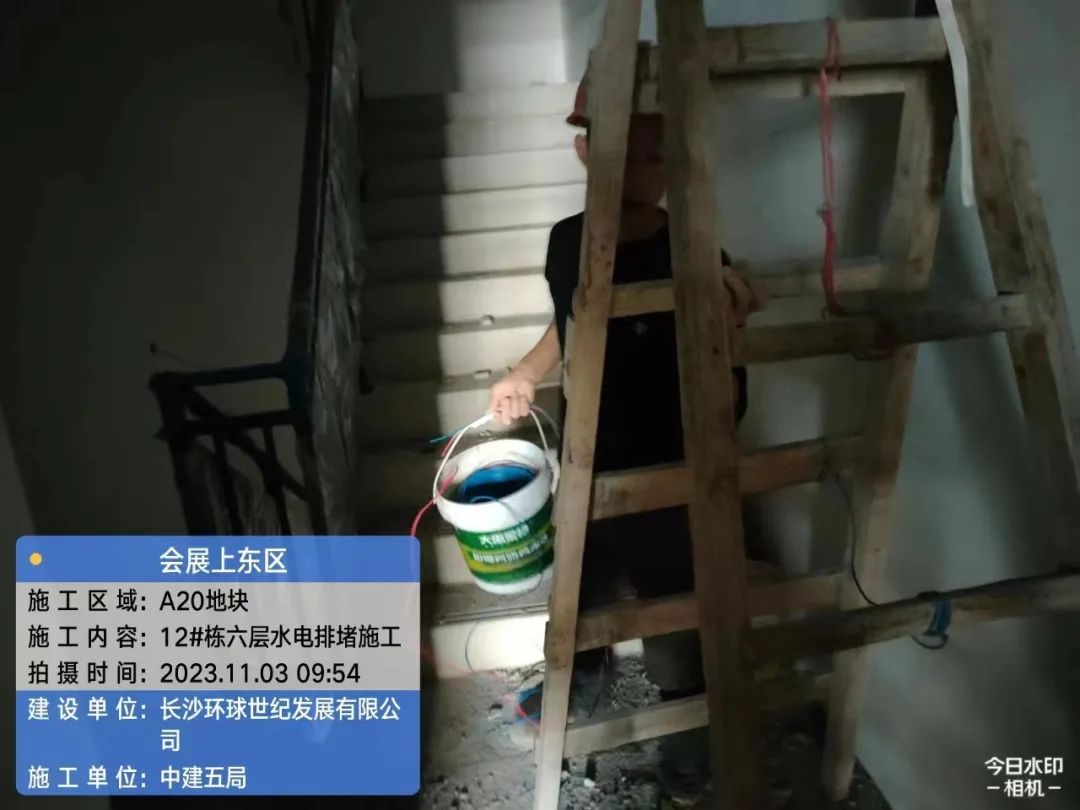

水电安装

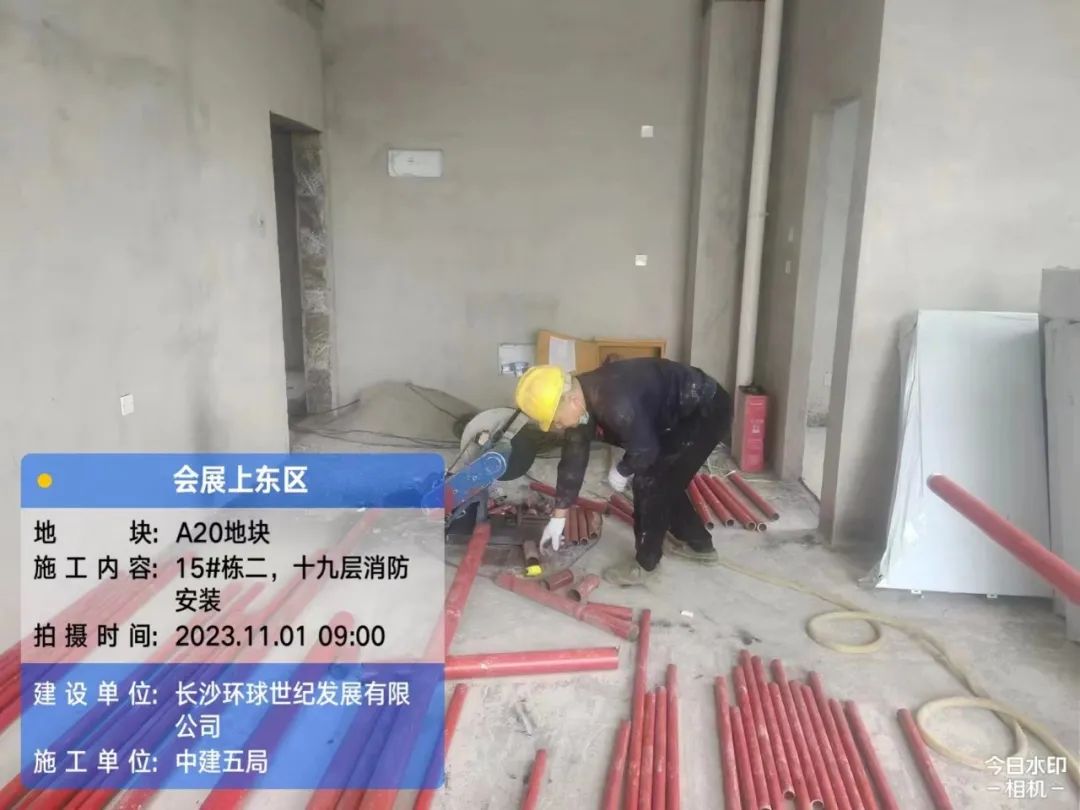

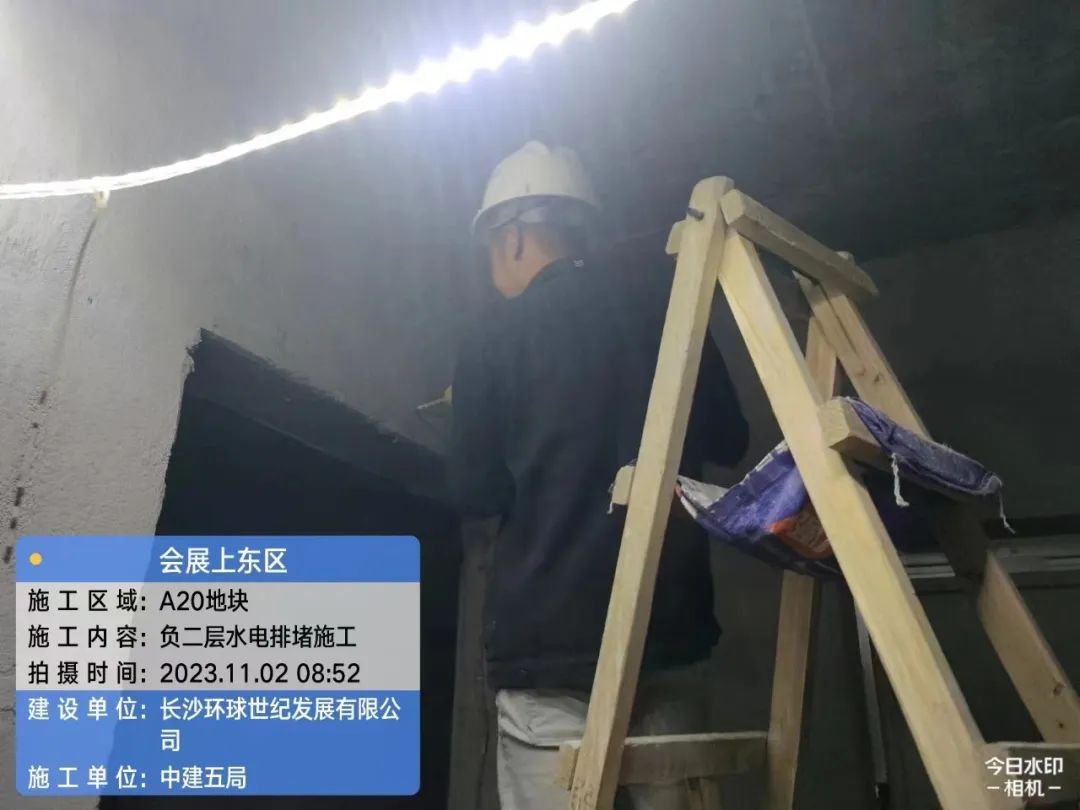

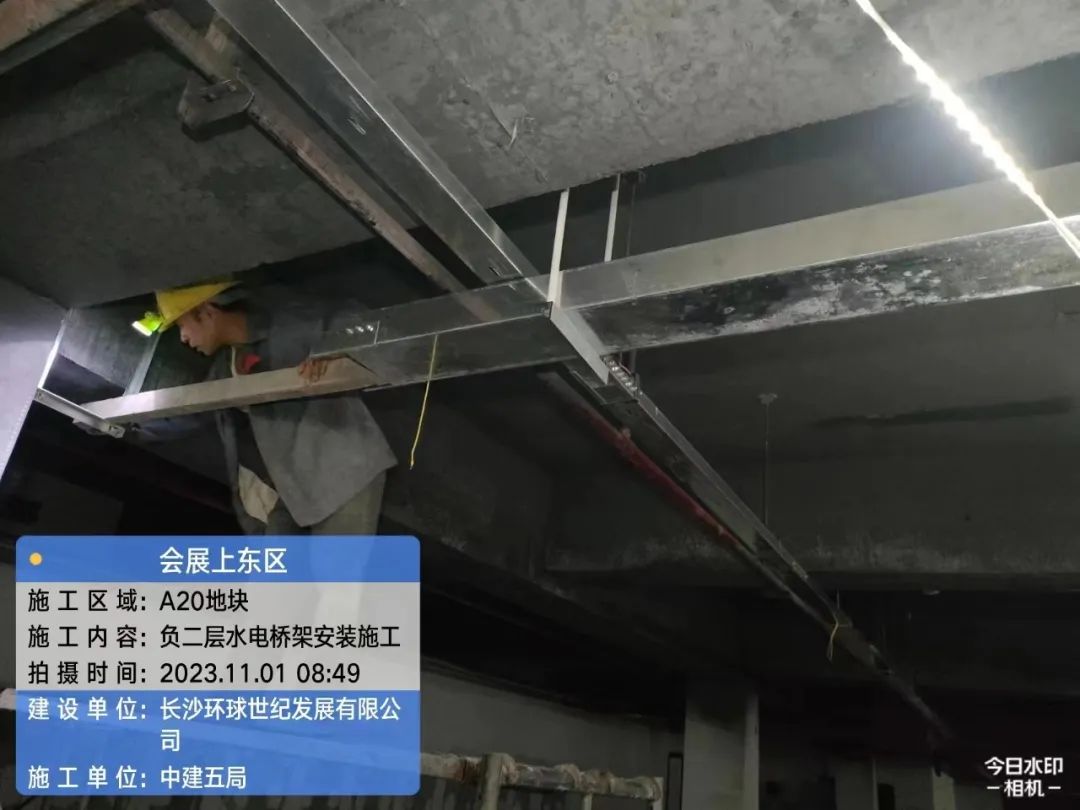

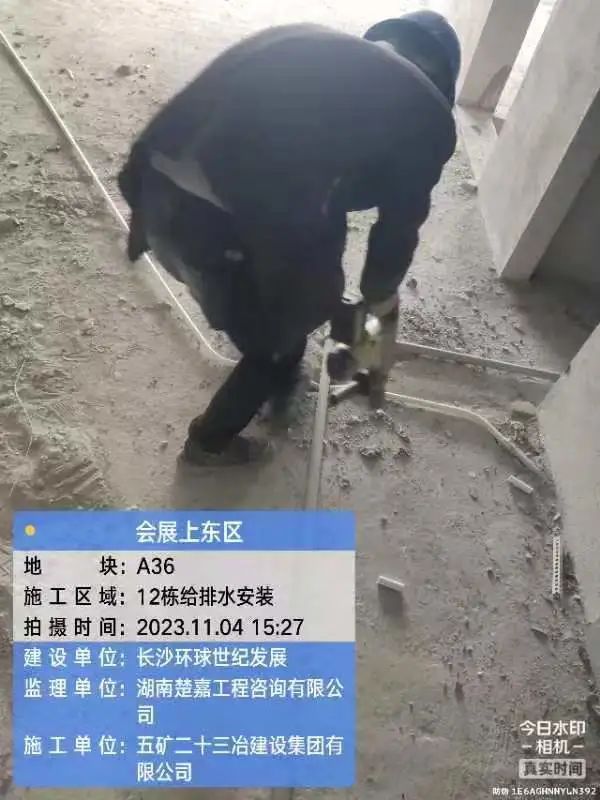

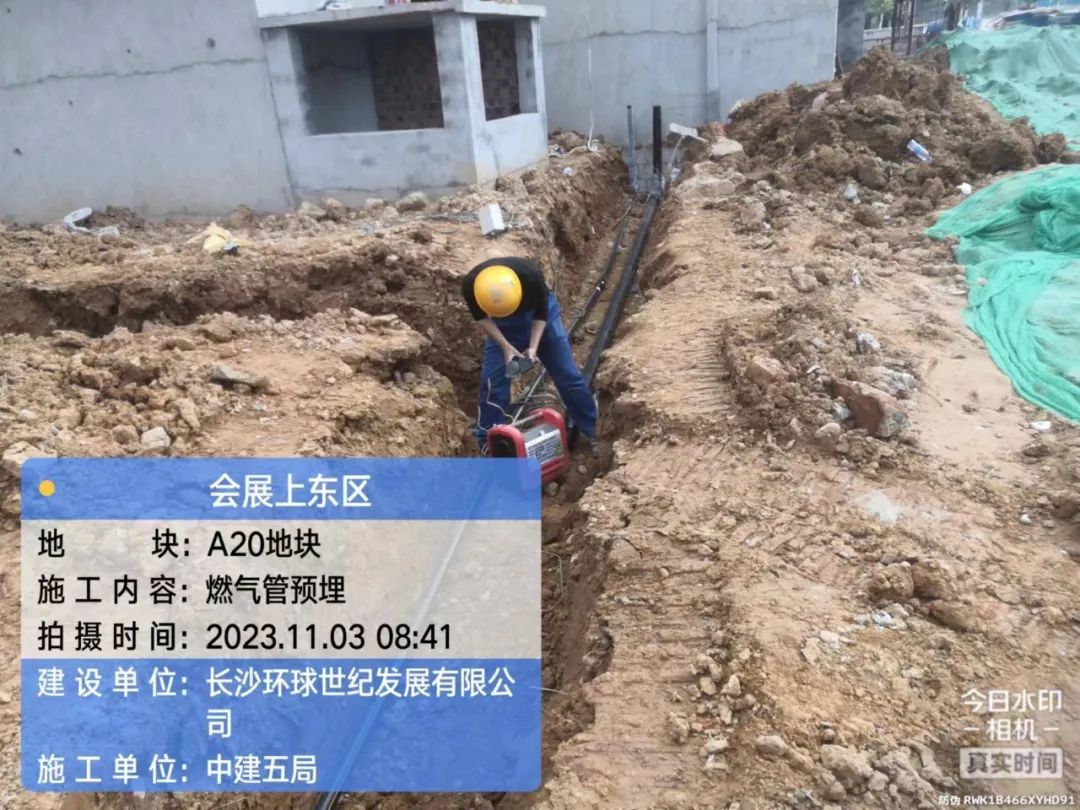

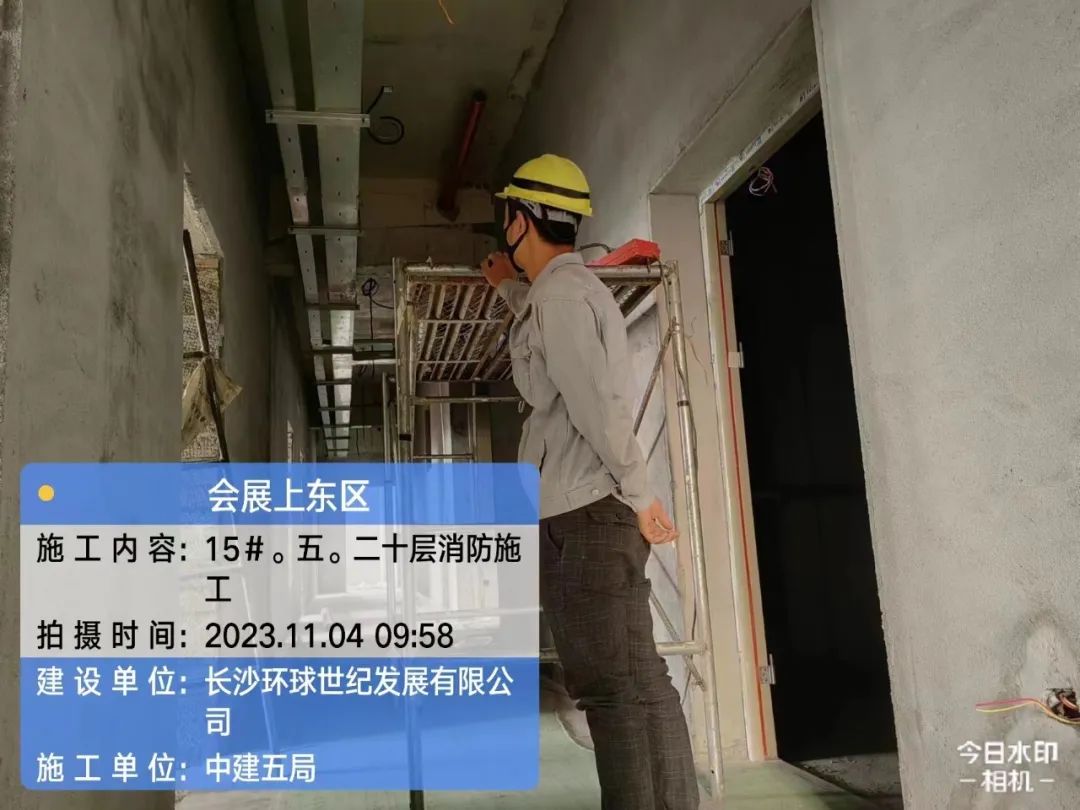

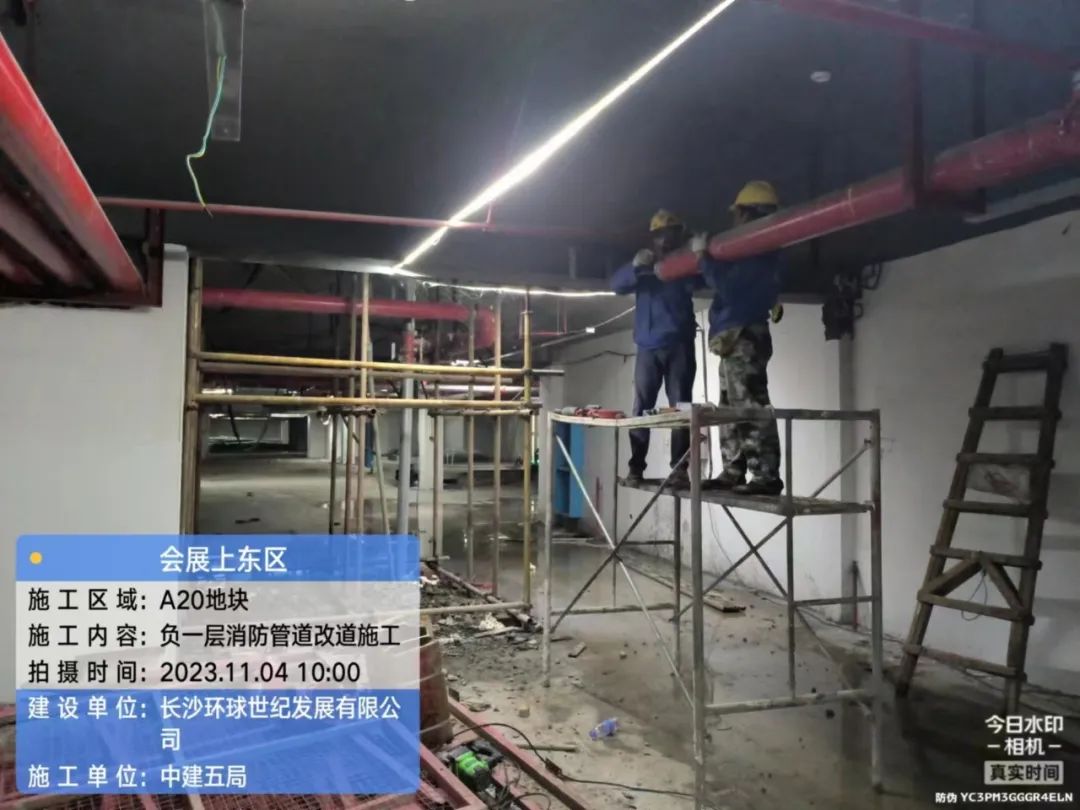

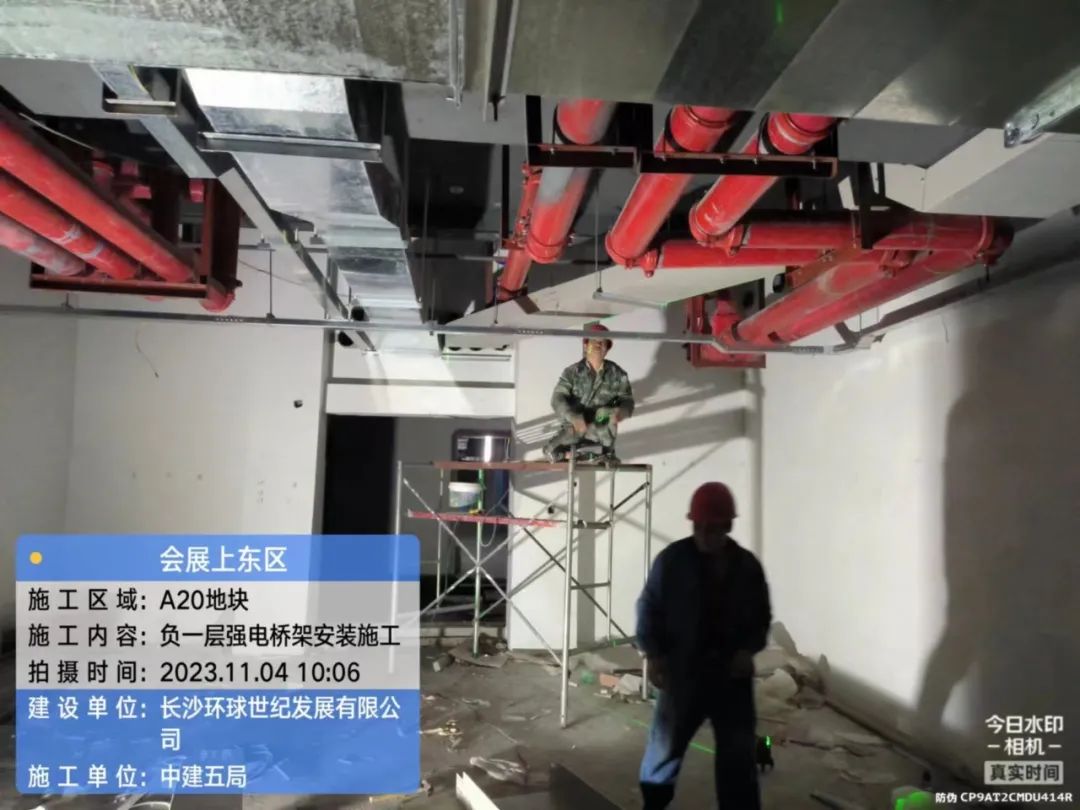

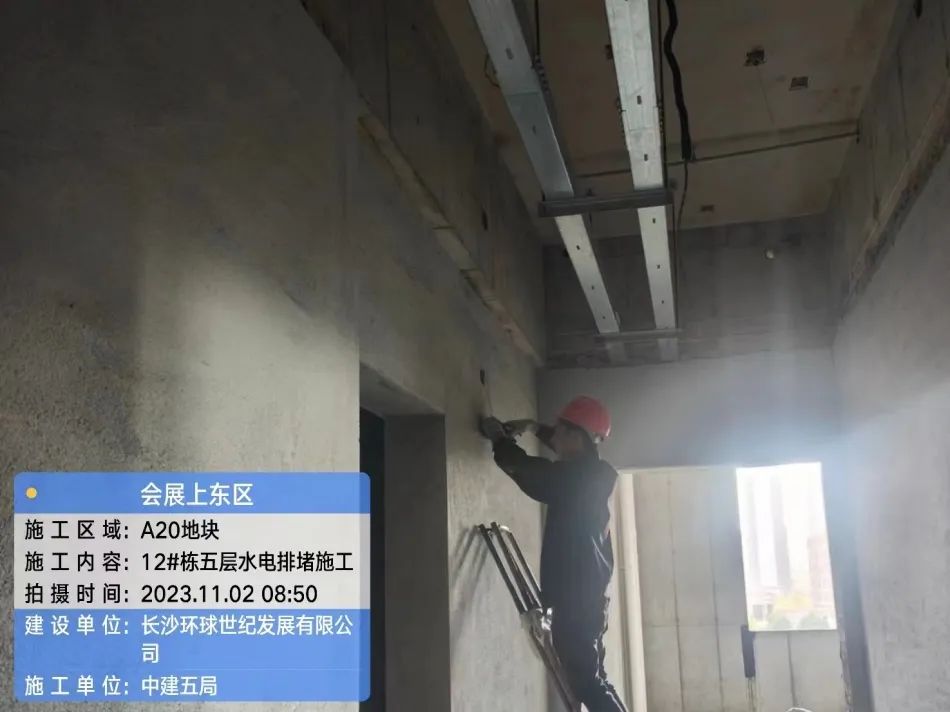

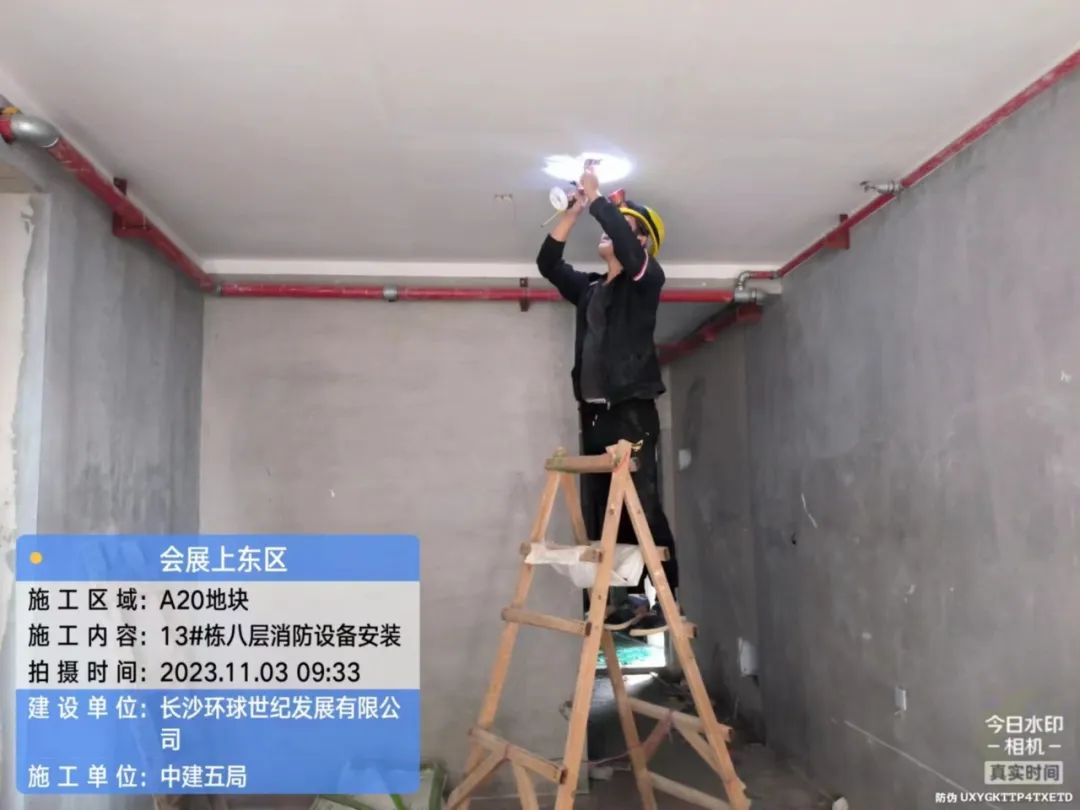

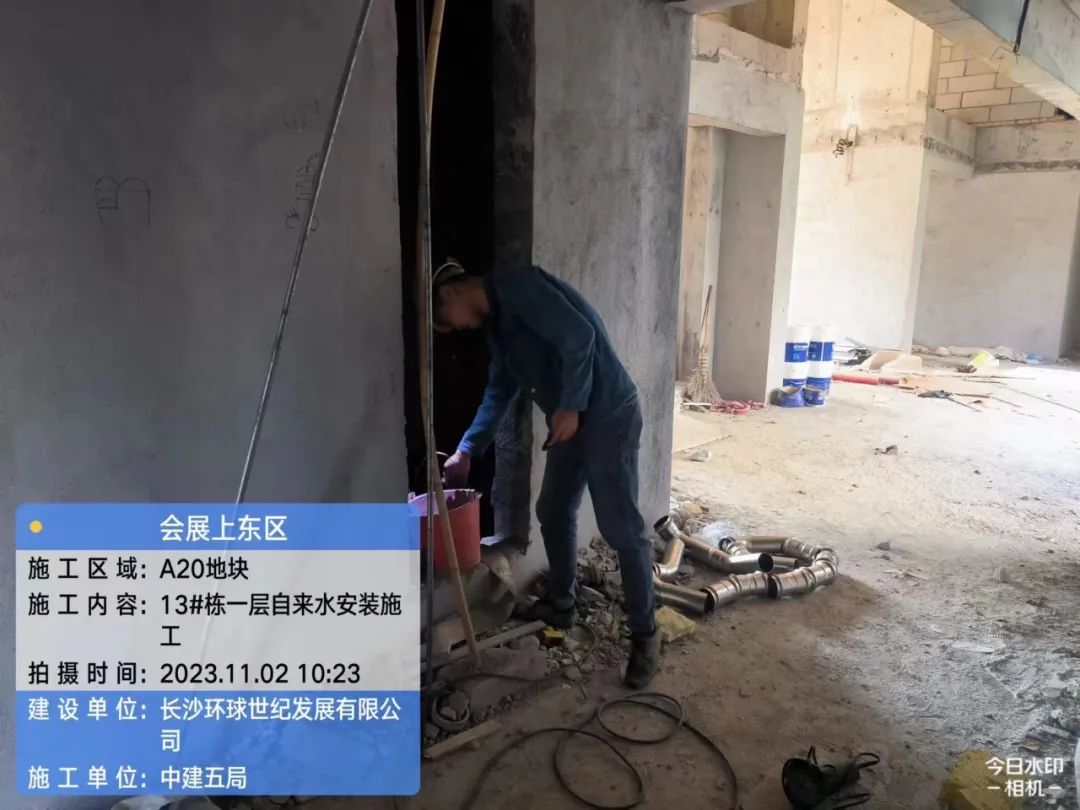

12-16栋二次配管、排堵、排水、穿线、桥架、设备安装、13#栋、14#栋、15栋、16栋消防施工。

公区精装

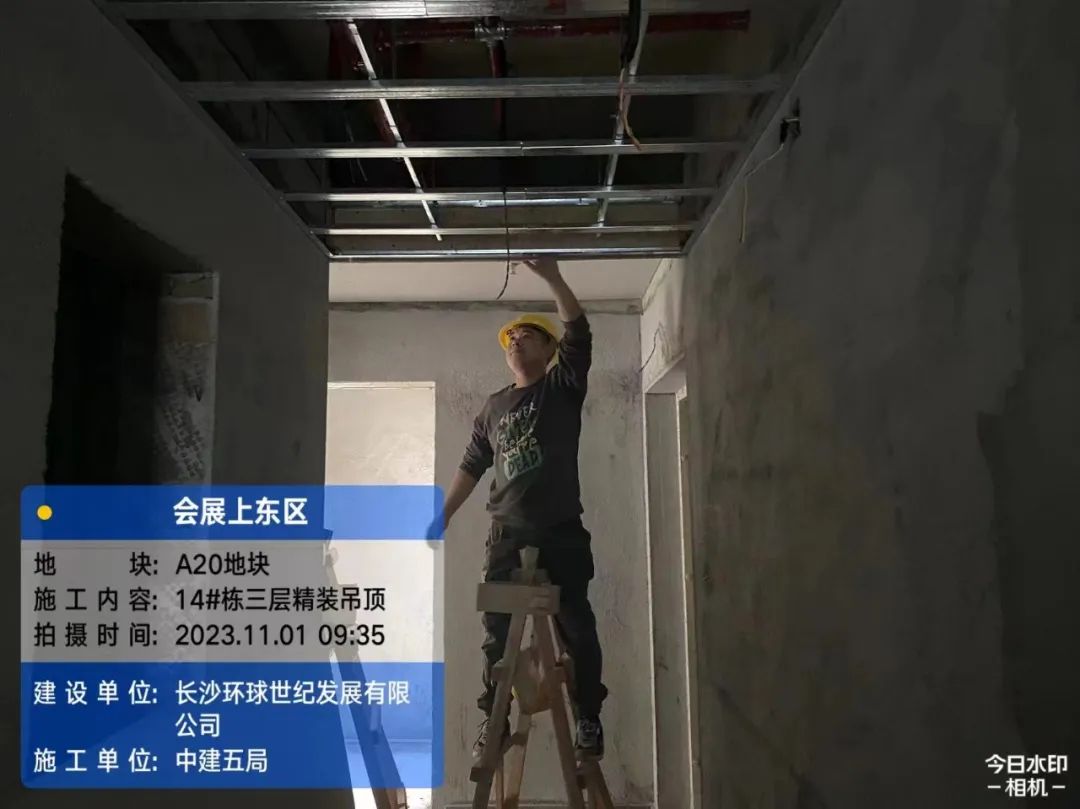

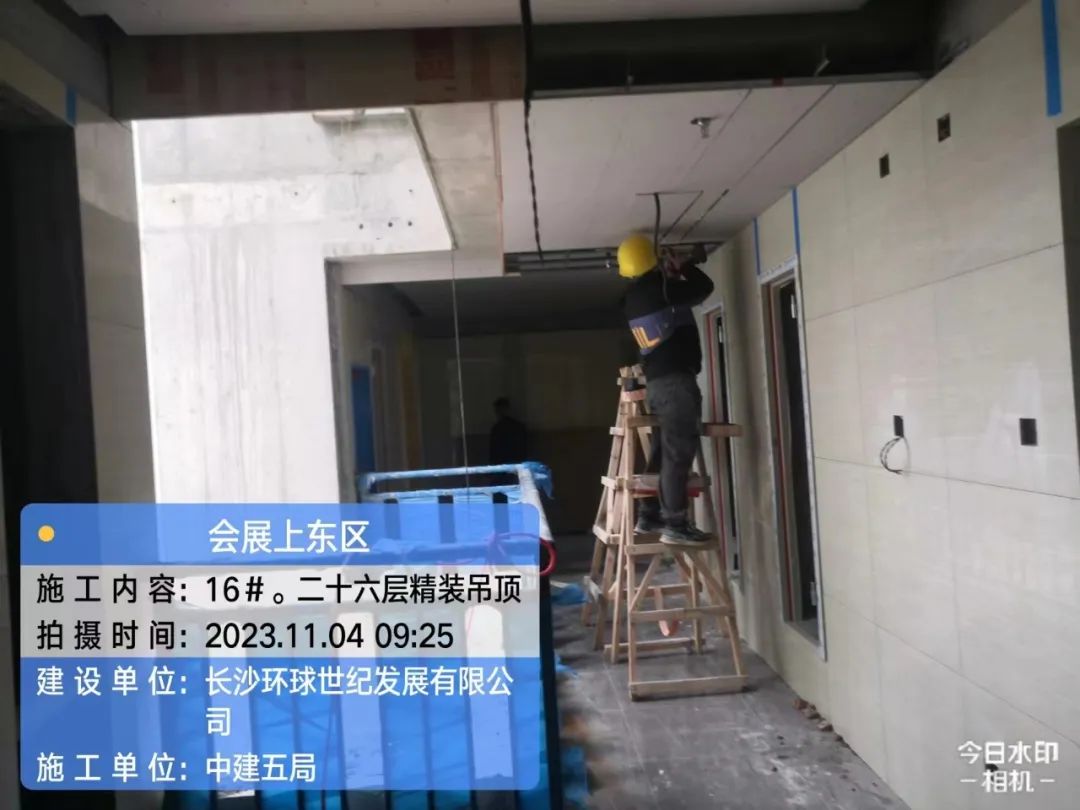

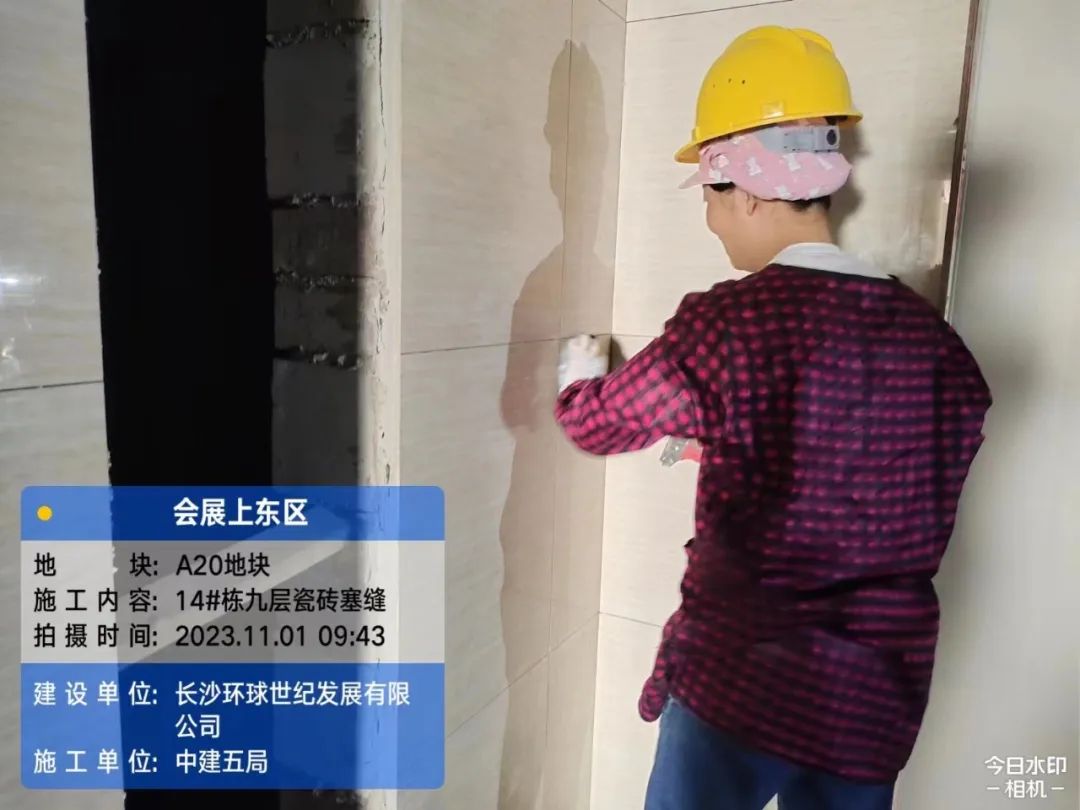

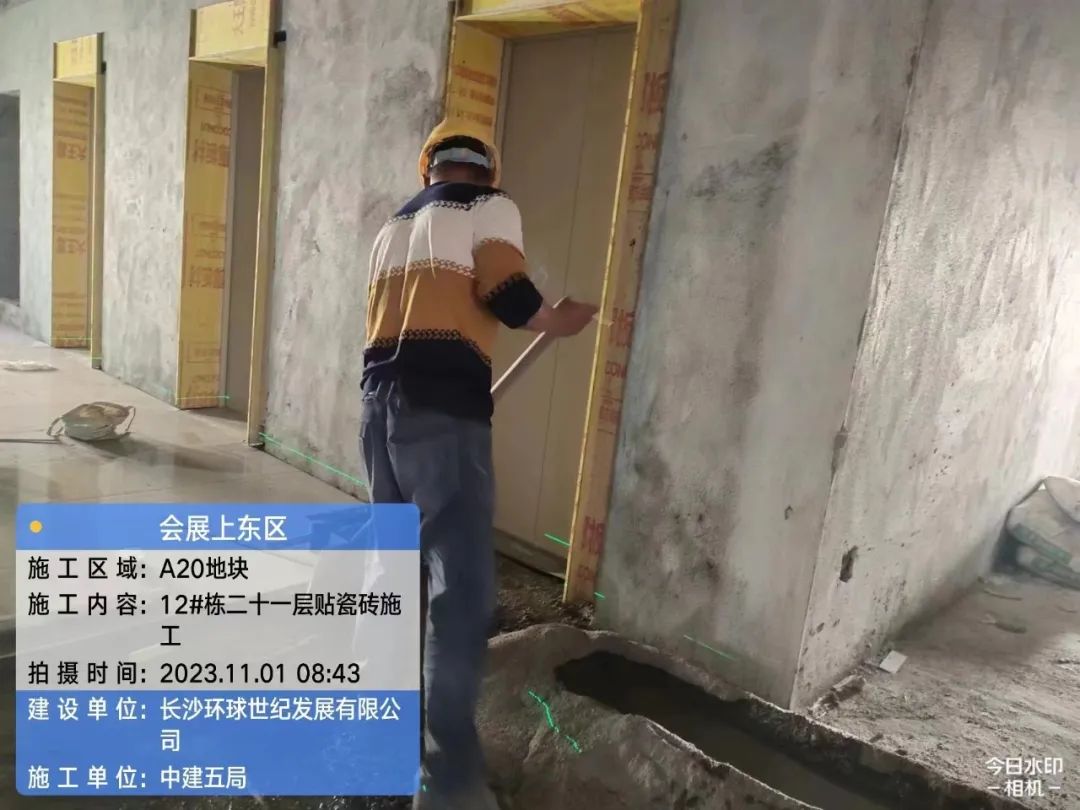

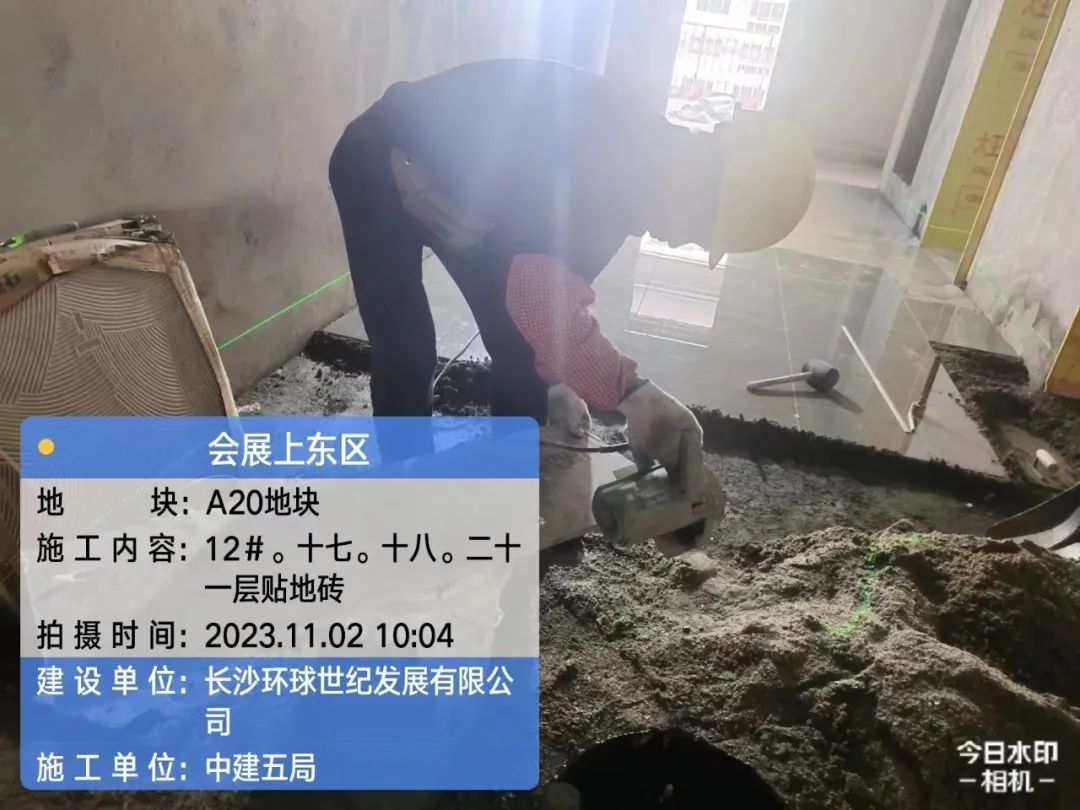

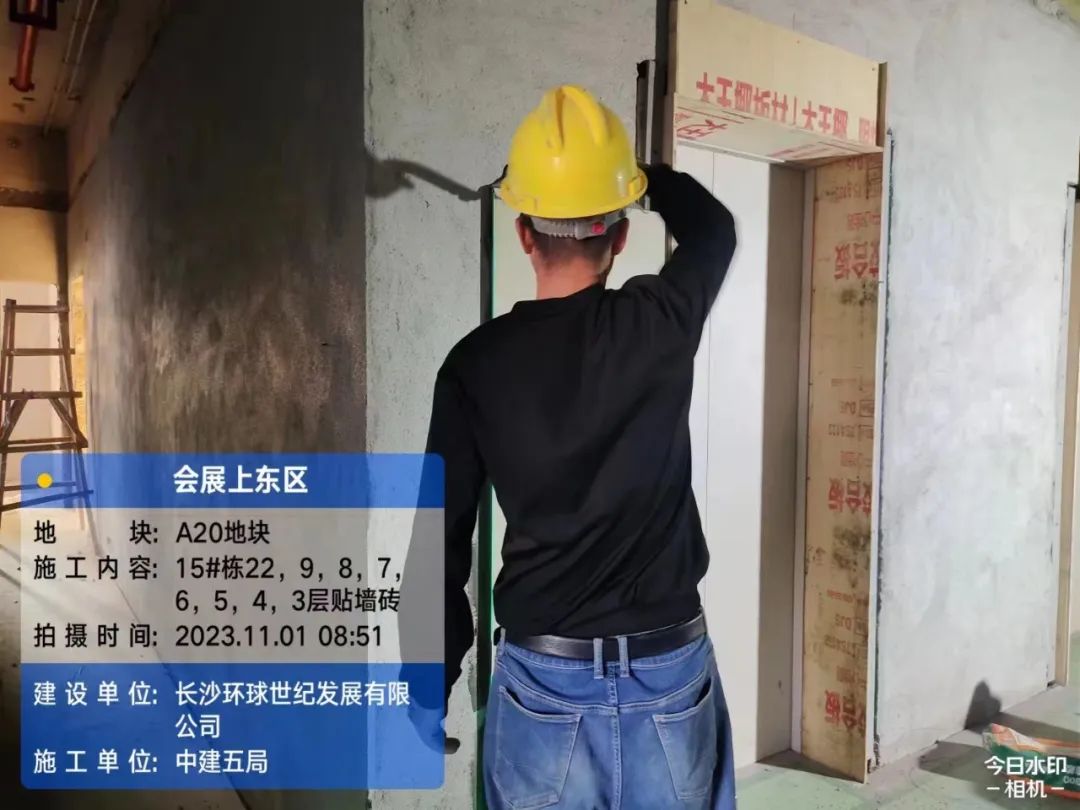

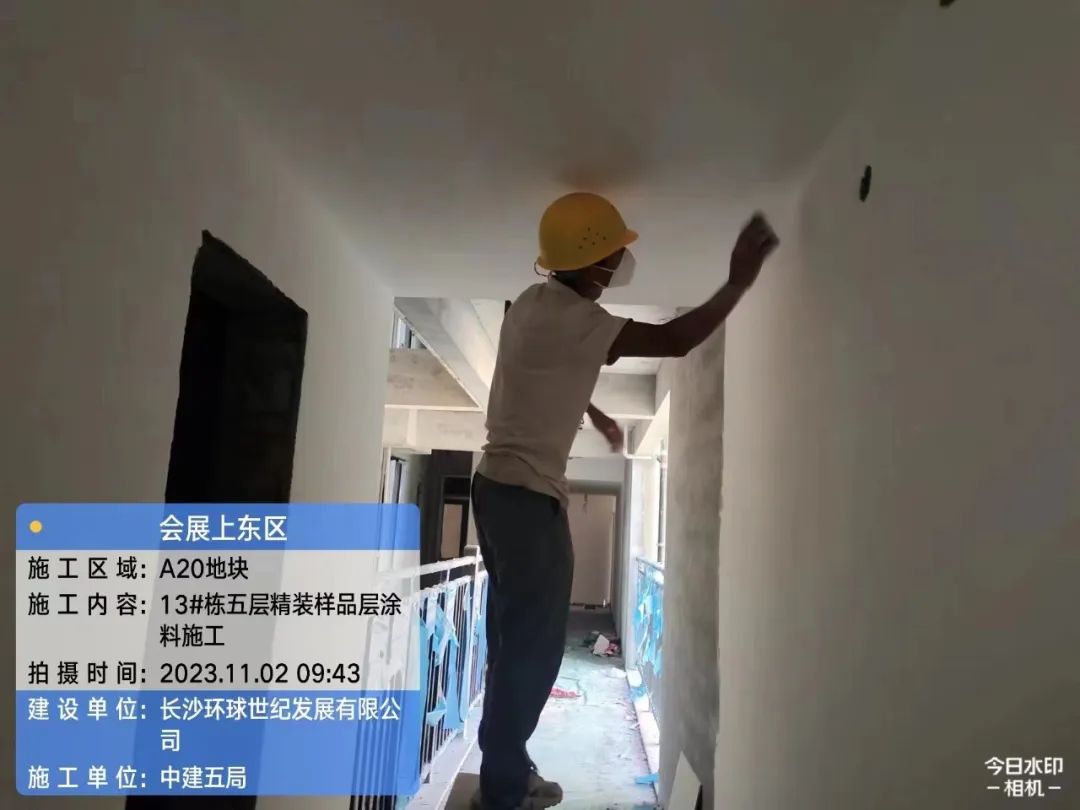

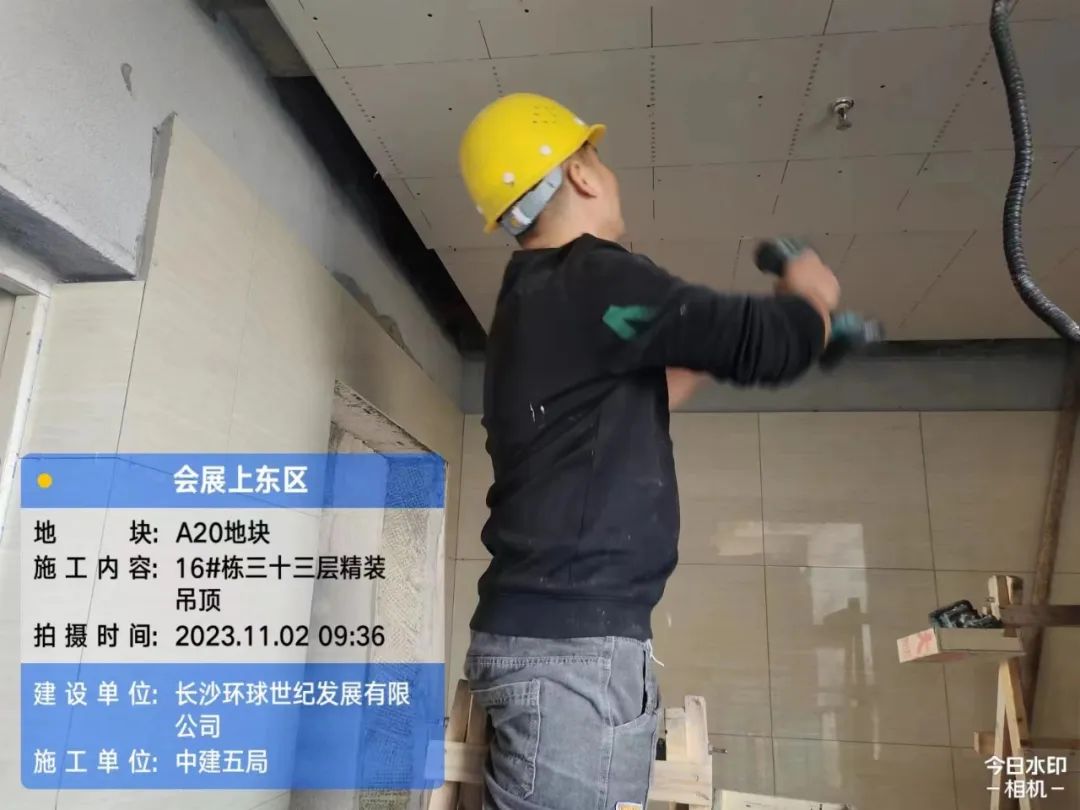

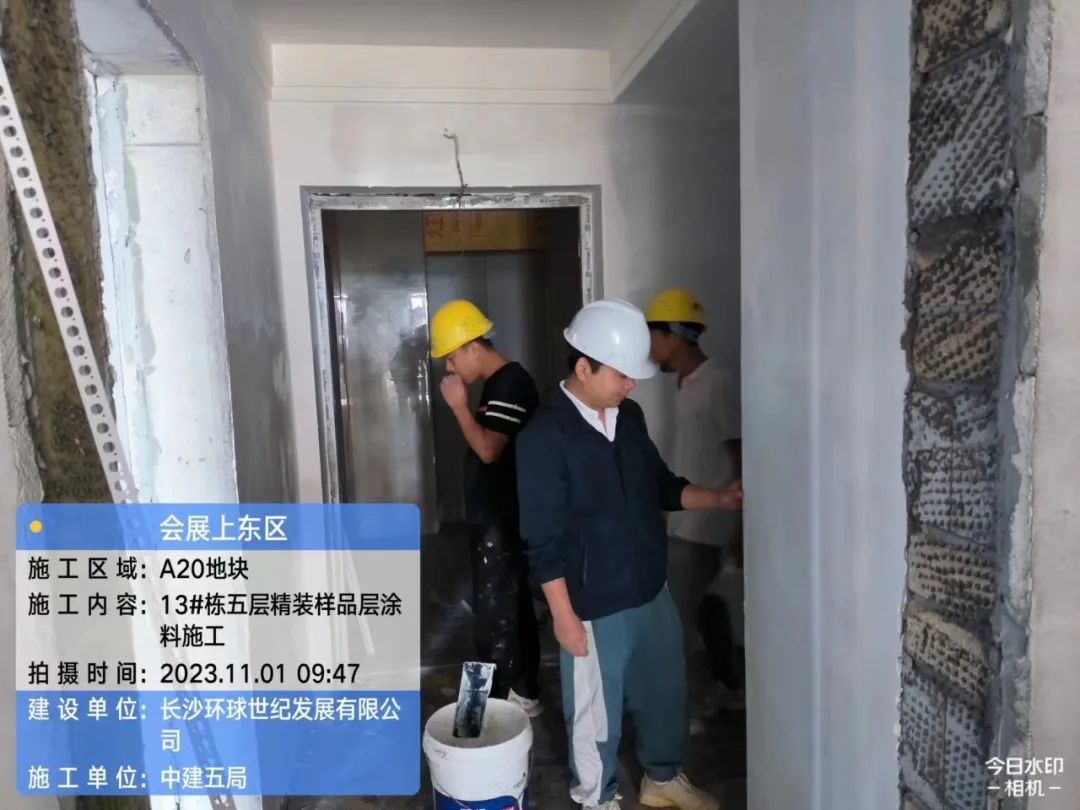

12-16栋墙地砖铺贴、13栋、14栋、16栋吊顶施工。

园林绿化

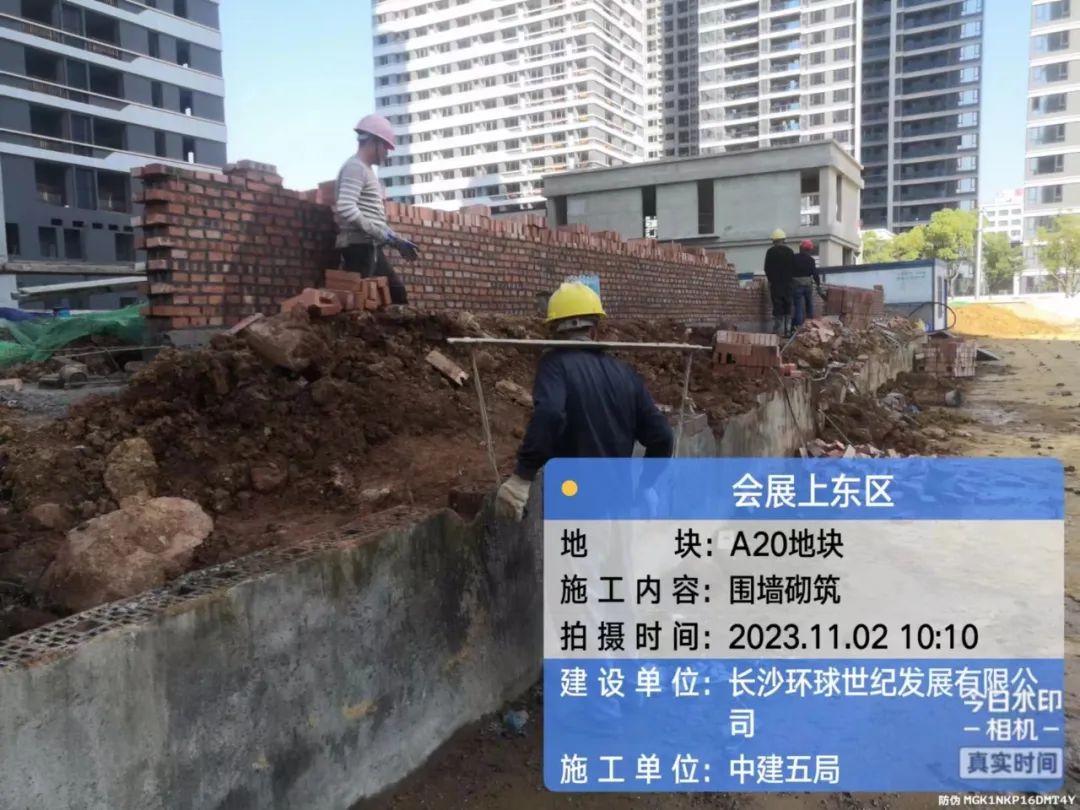

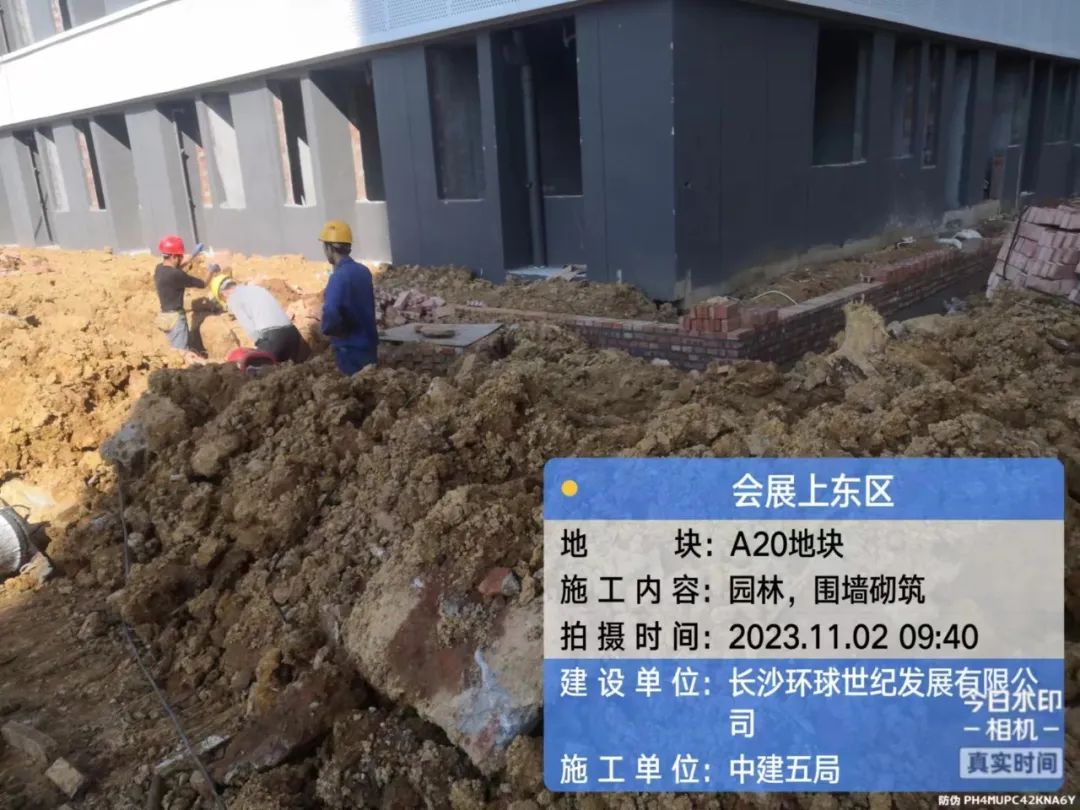

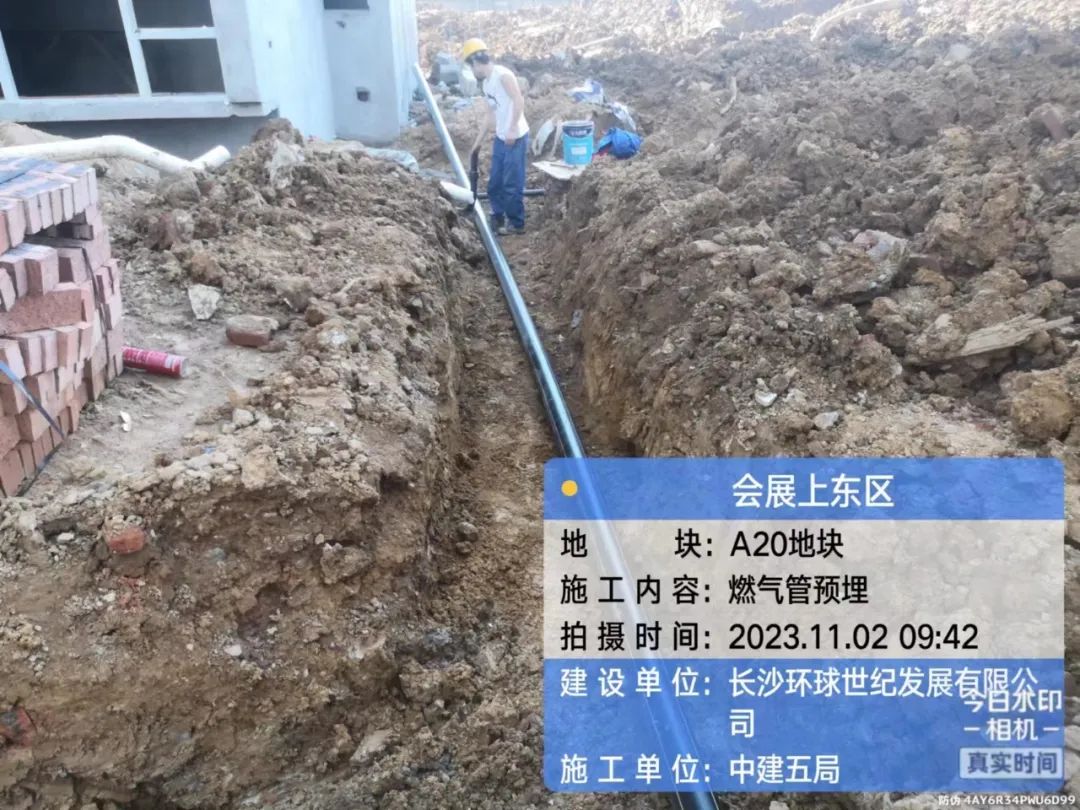

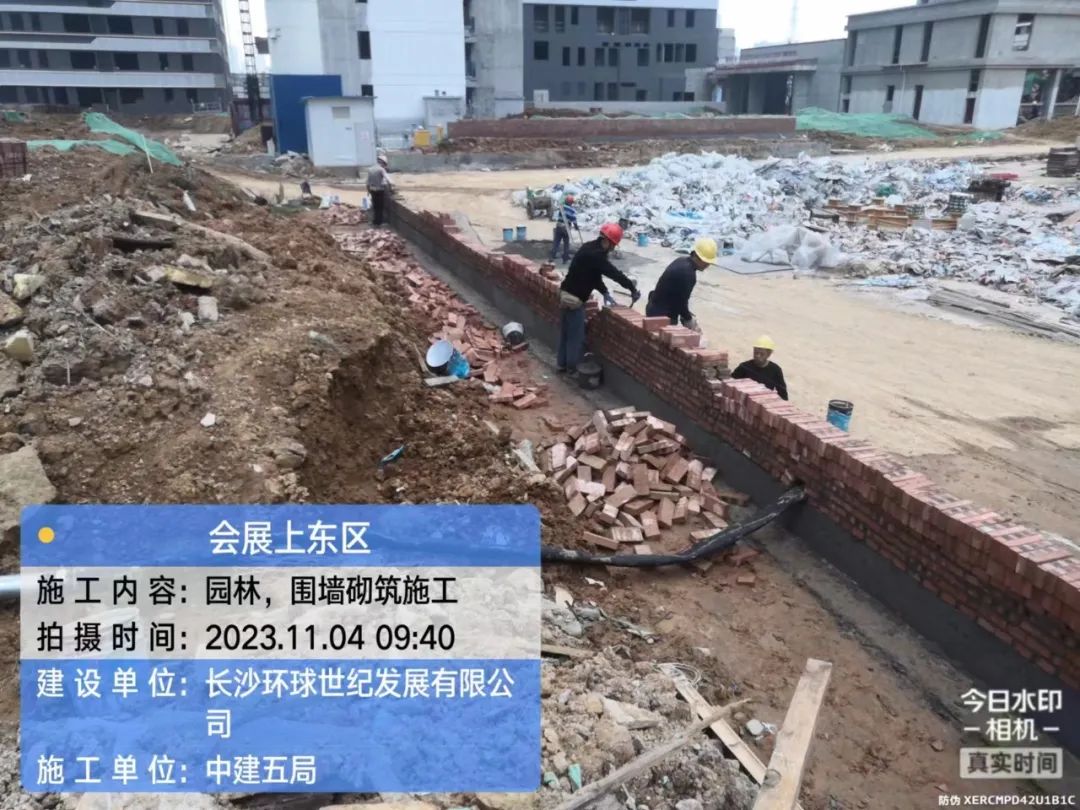

园林填土及管网施工。

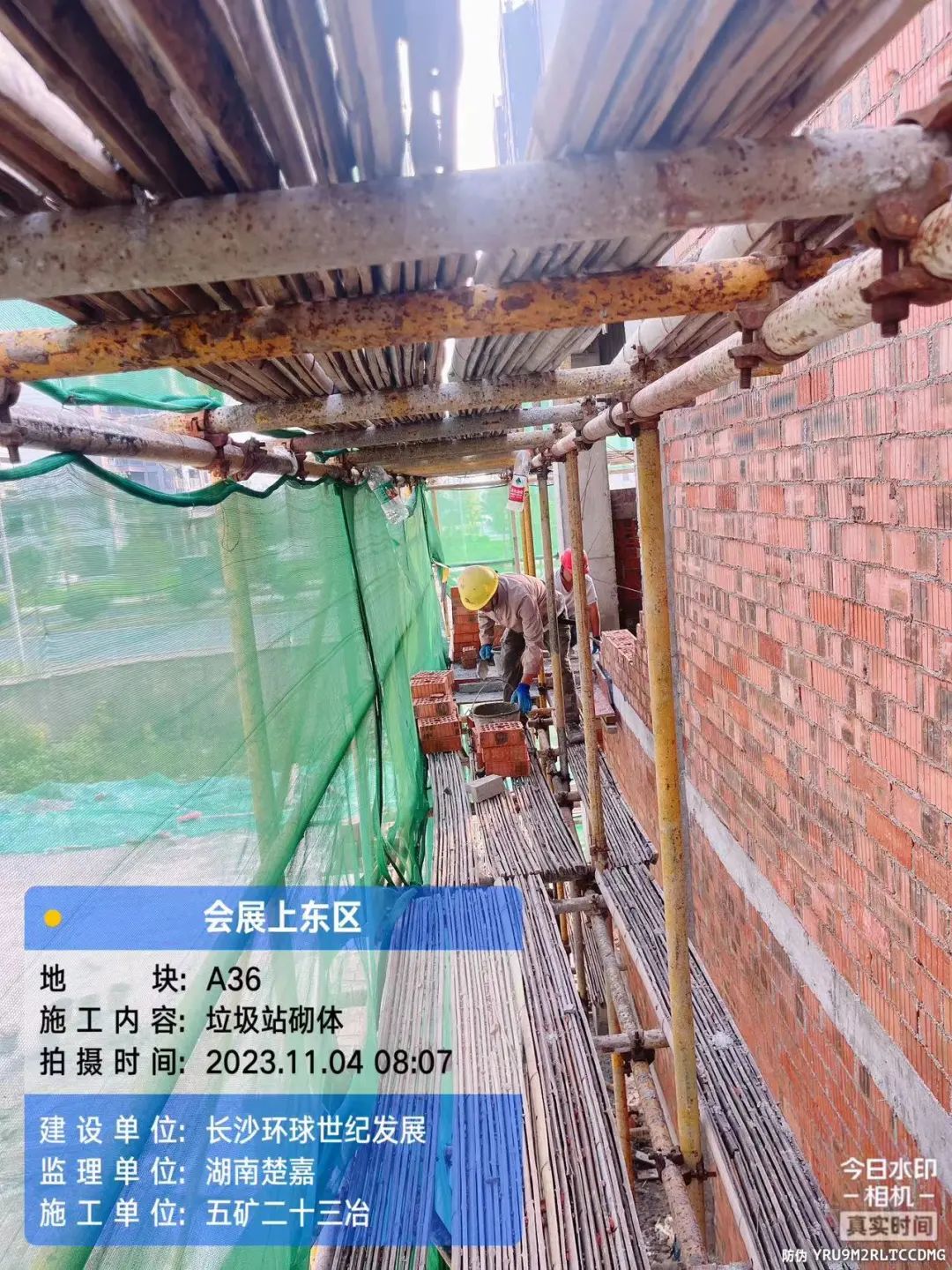

地下室工程

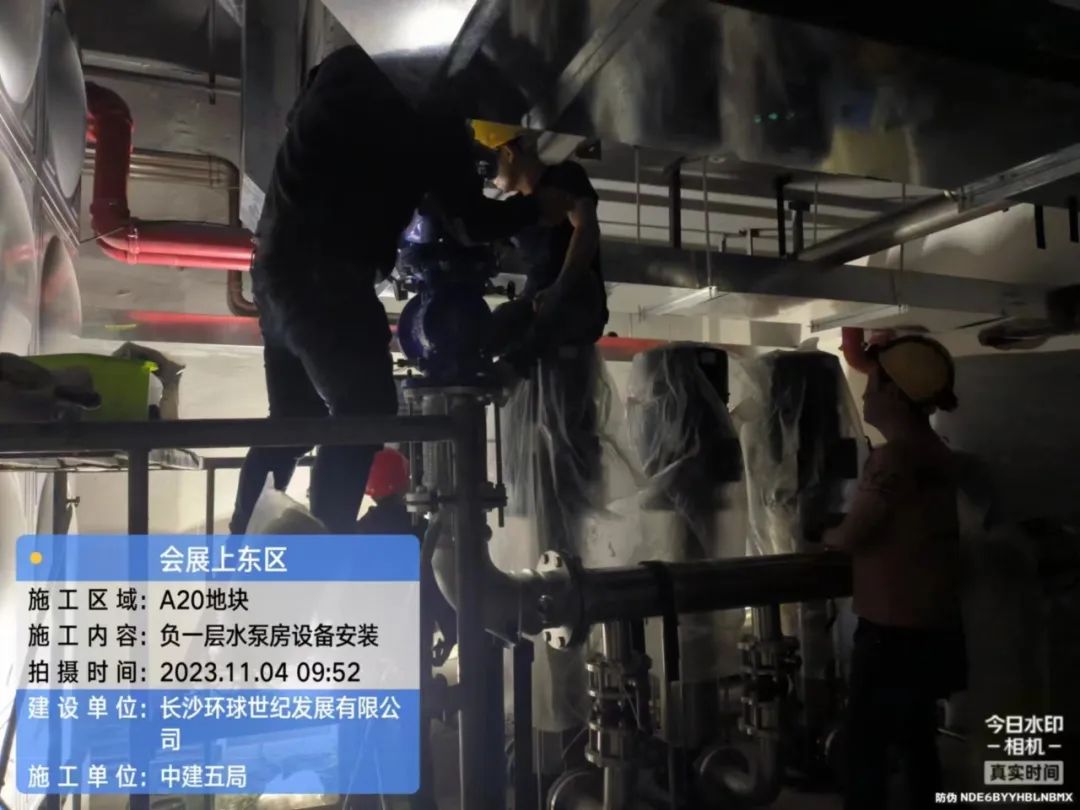

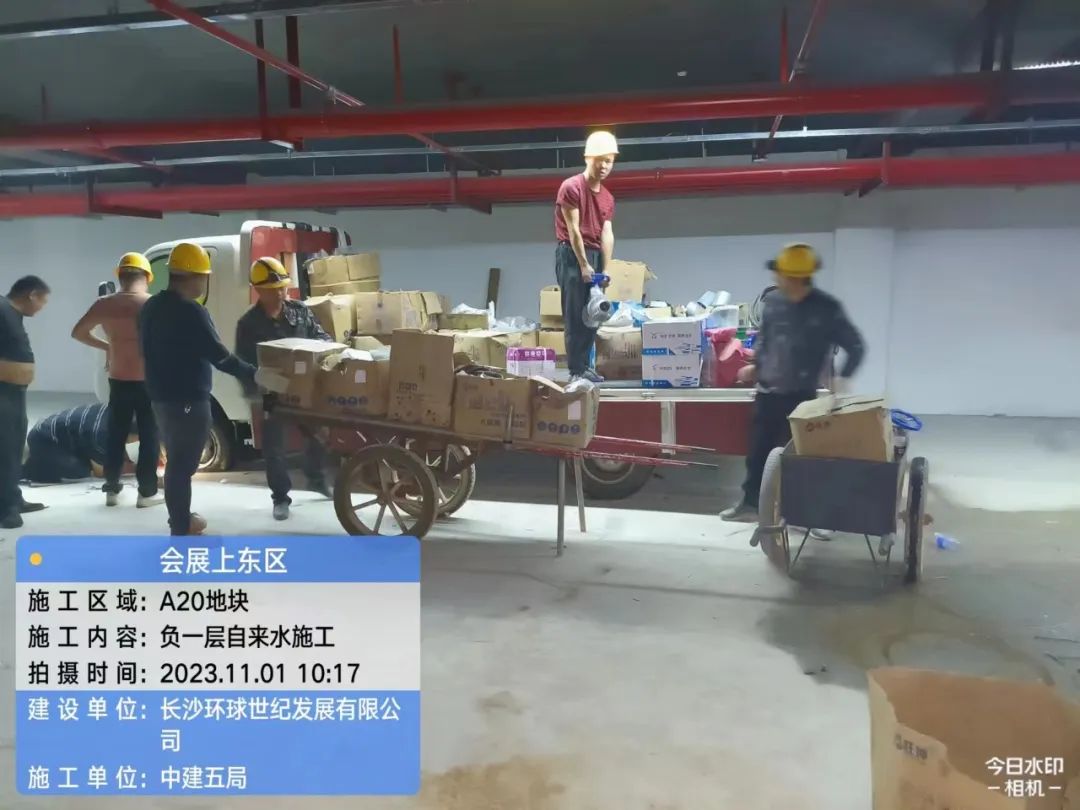

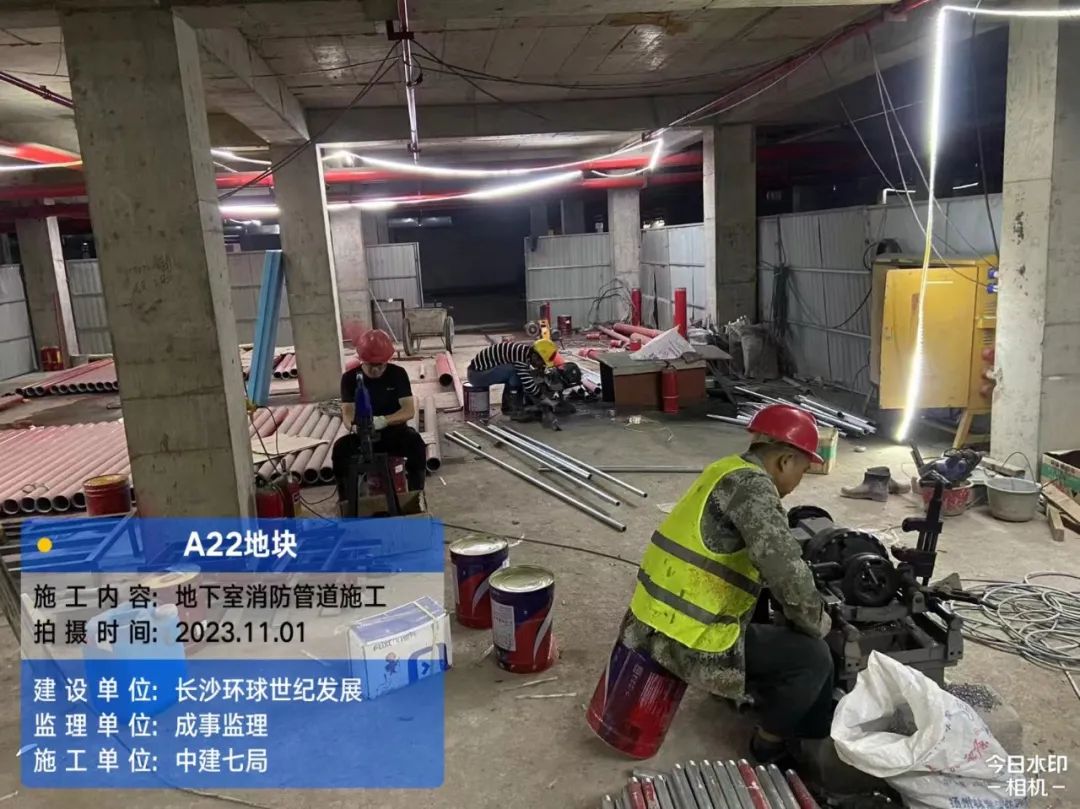

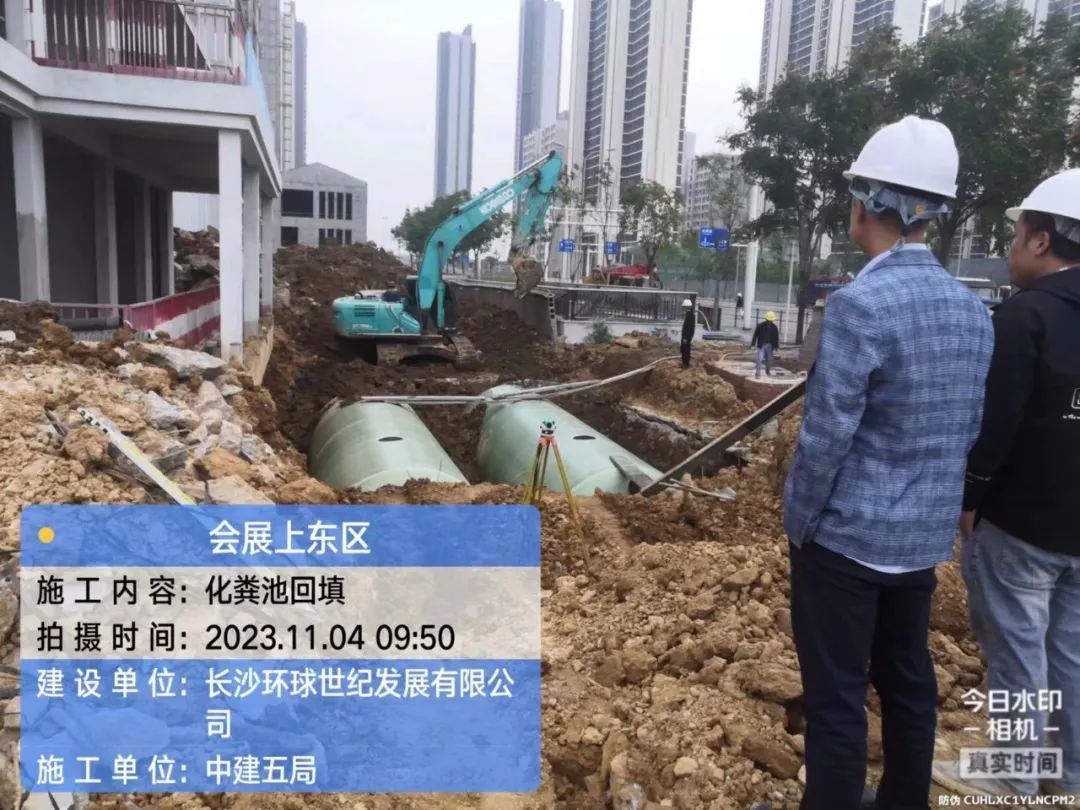

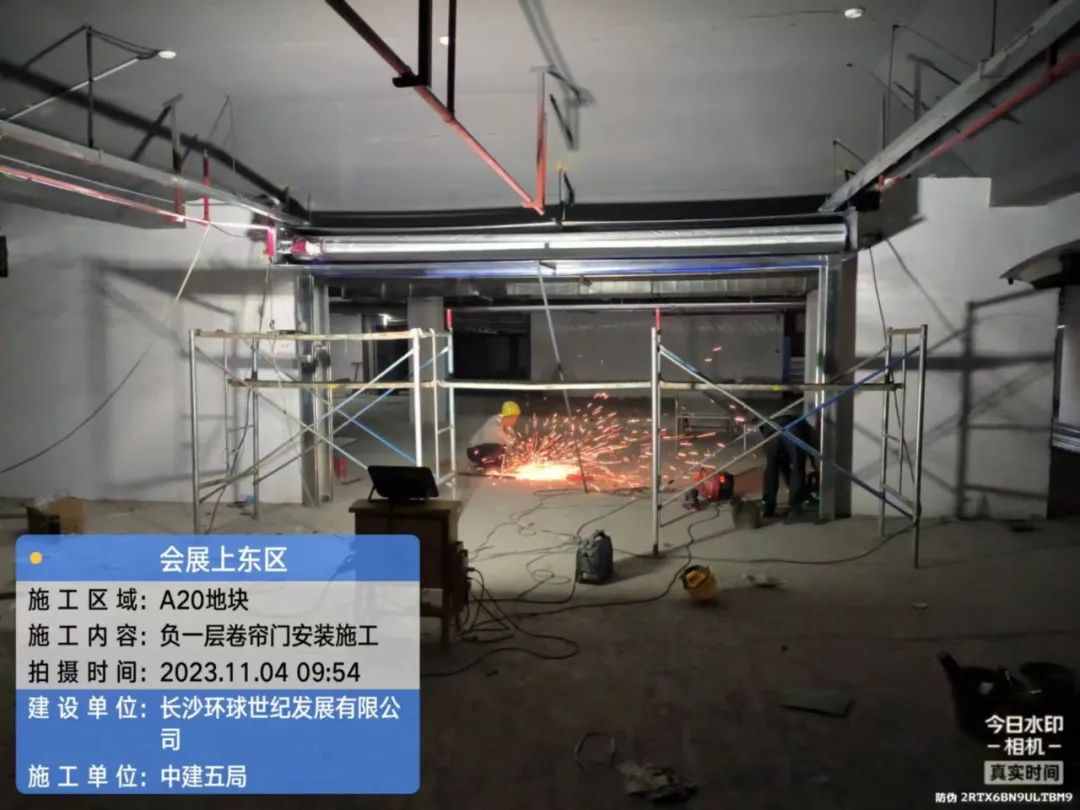

地坪施工,消防、自来水施工,永电机房施工中。

A22地块
(一)整体施工情况:

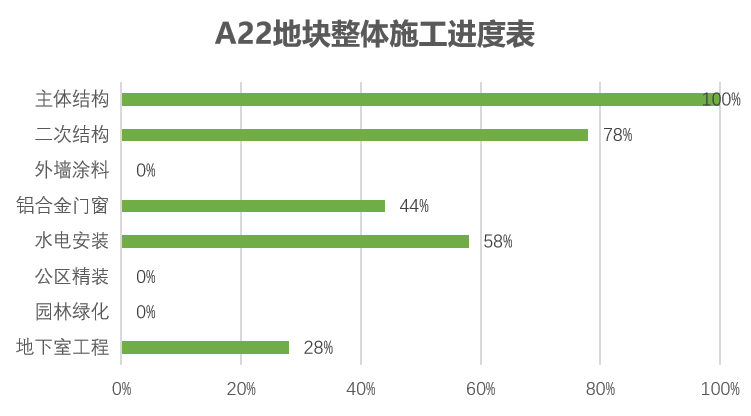

主体结构完成100%、二次结构完成78%、水电安装完成58%、地下室工程完成28%,栏杆完成12%、门窗完成44%、消防完成30%。
外墙涂料、正式电梯、及园林绿化暂未具备可工作面,暂未进场。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:

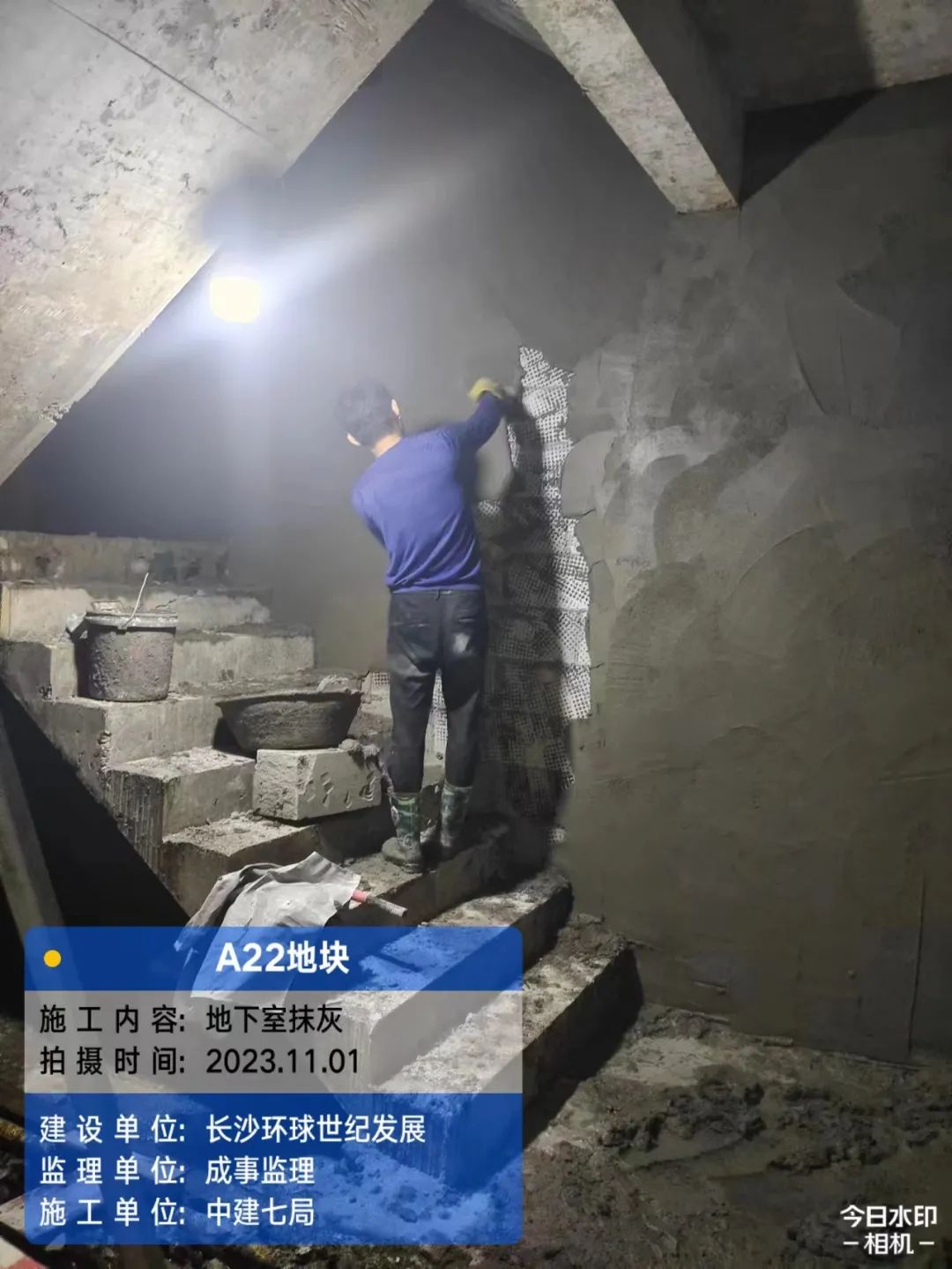

A22地块本周施工人数平均155人/天,具体施工情况如下:
二次结构

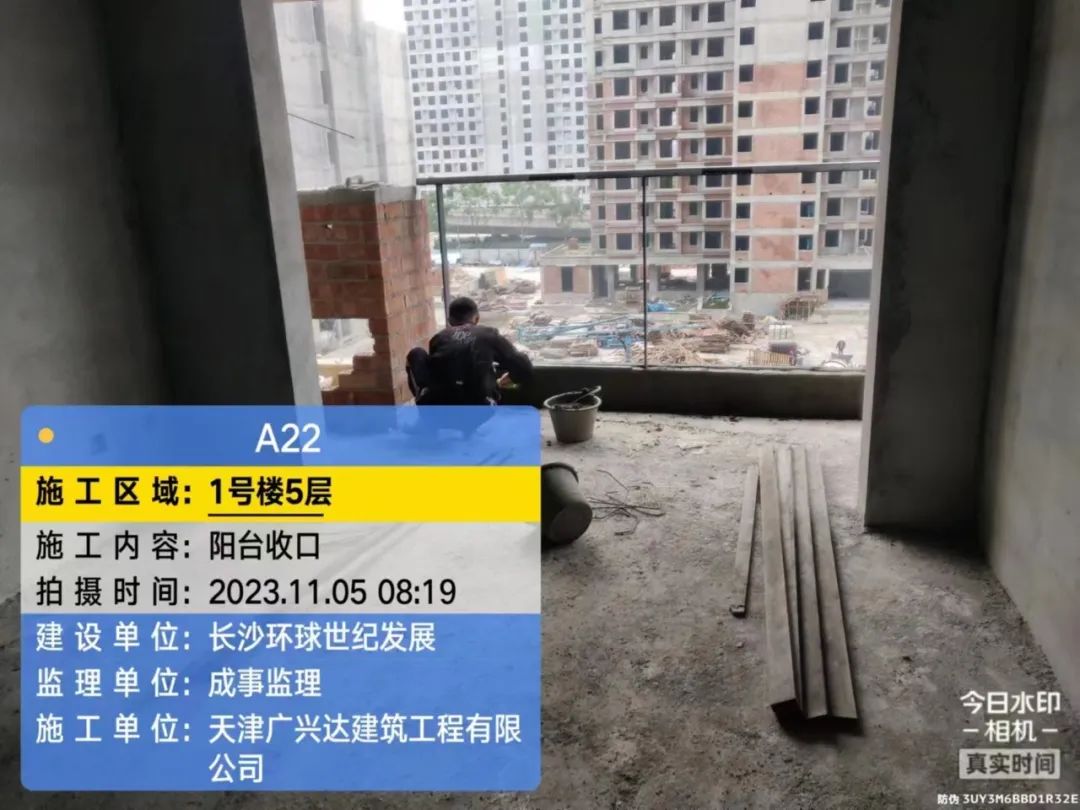

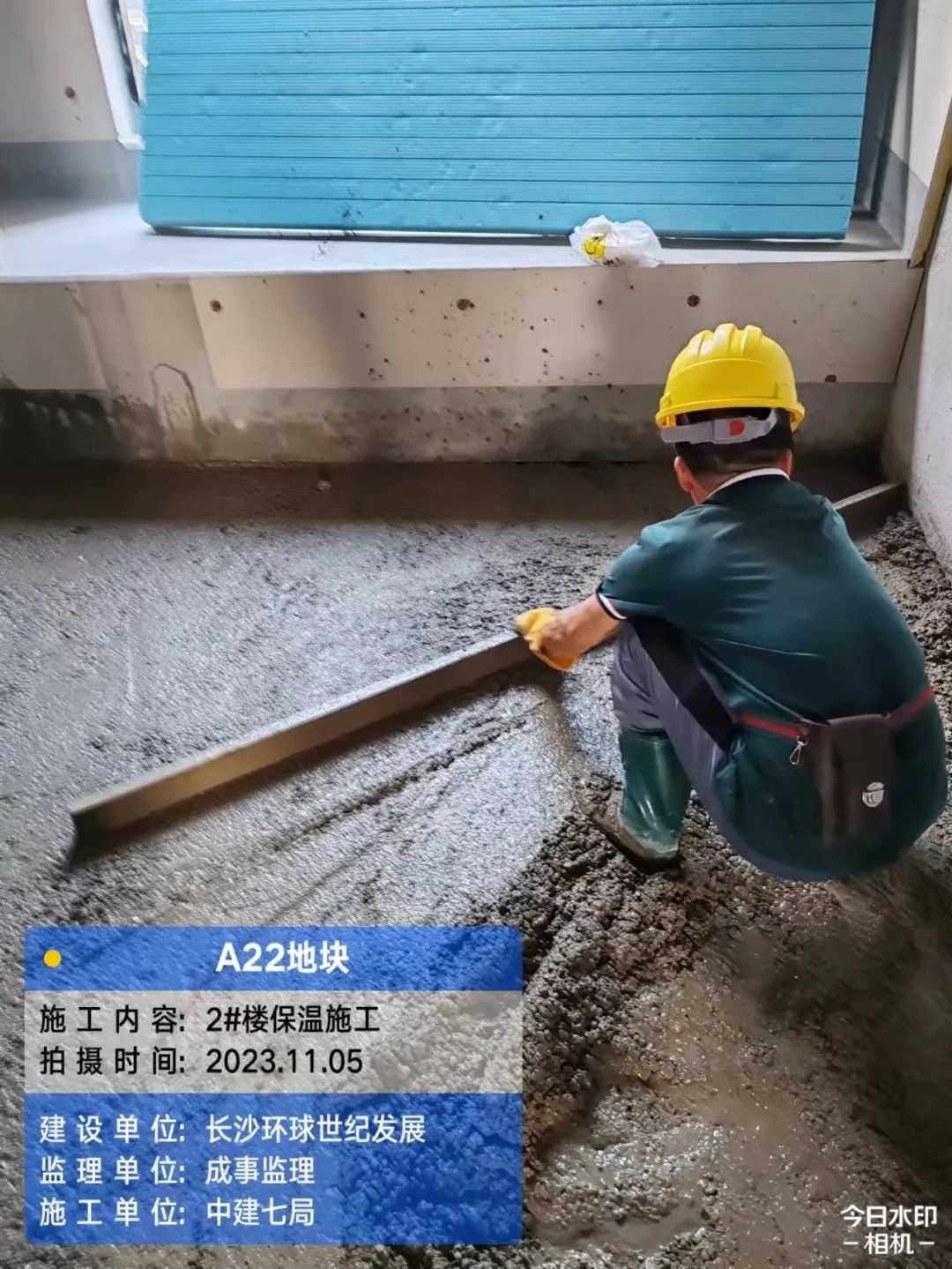

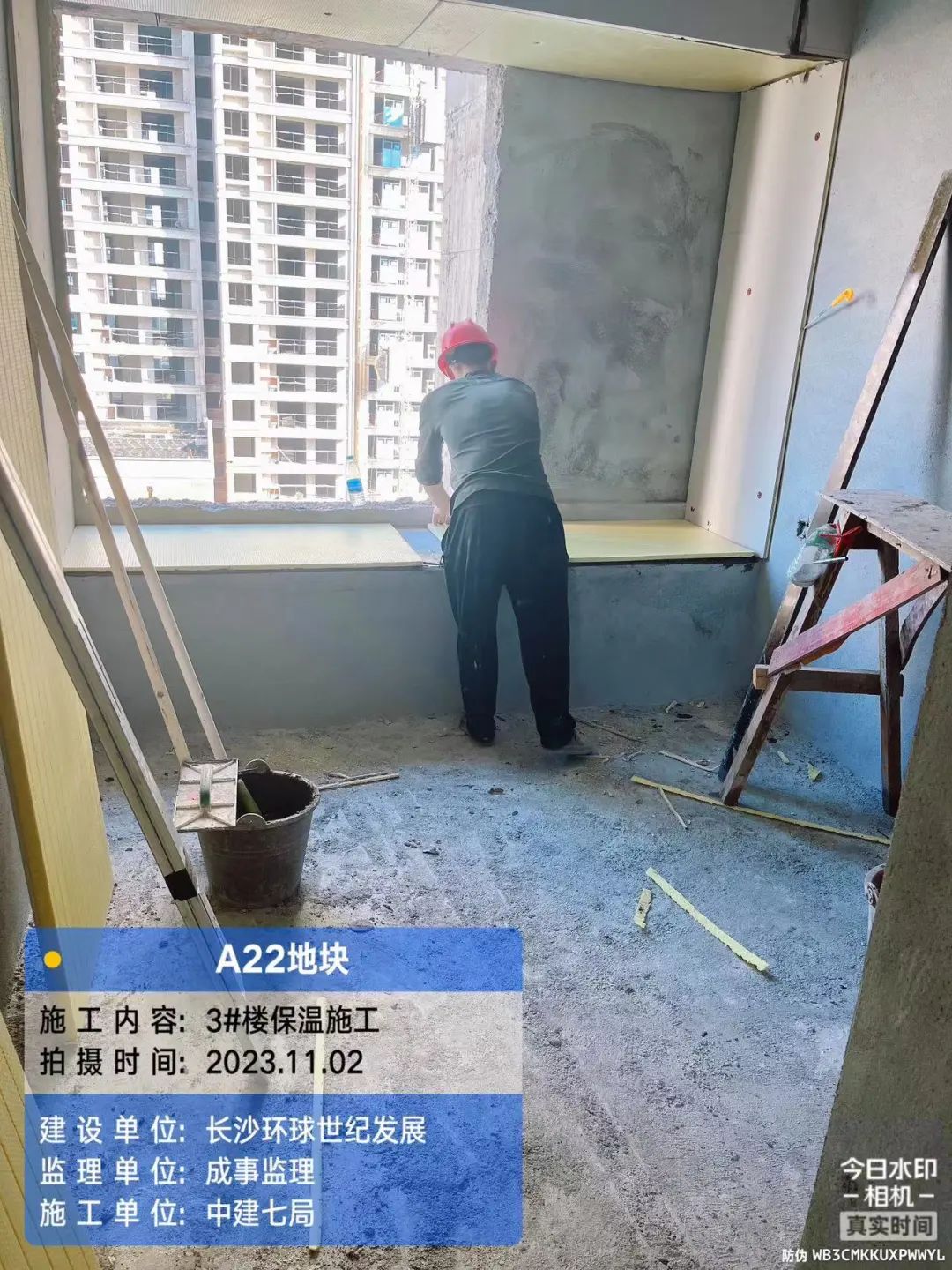

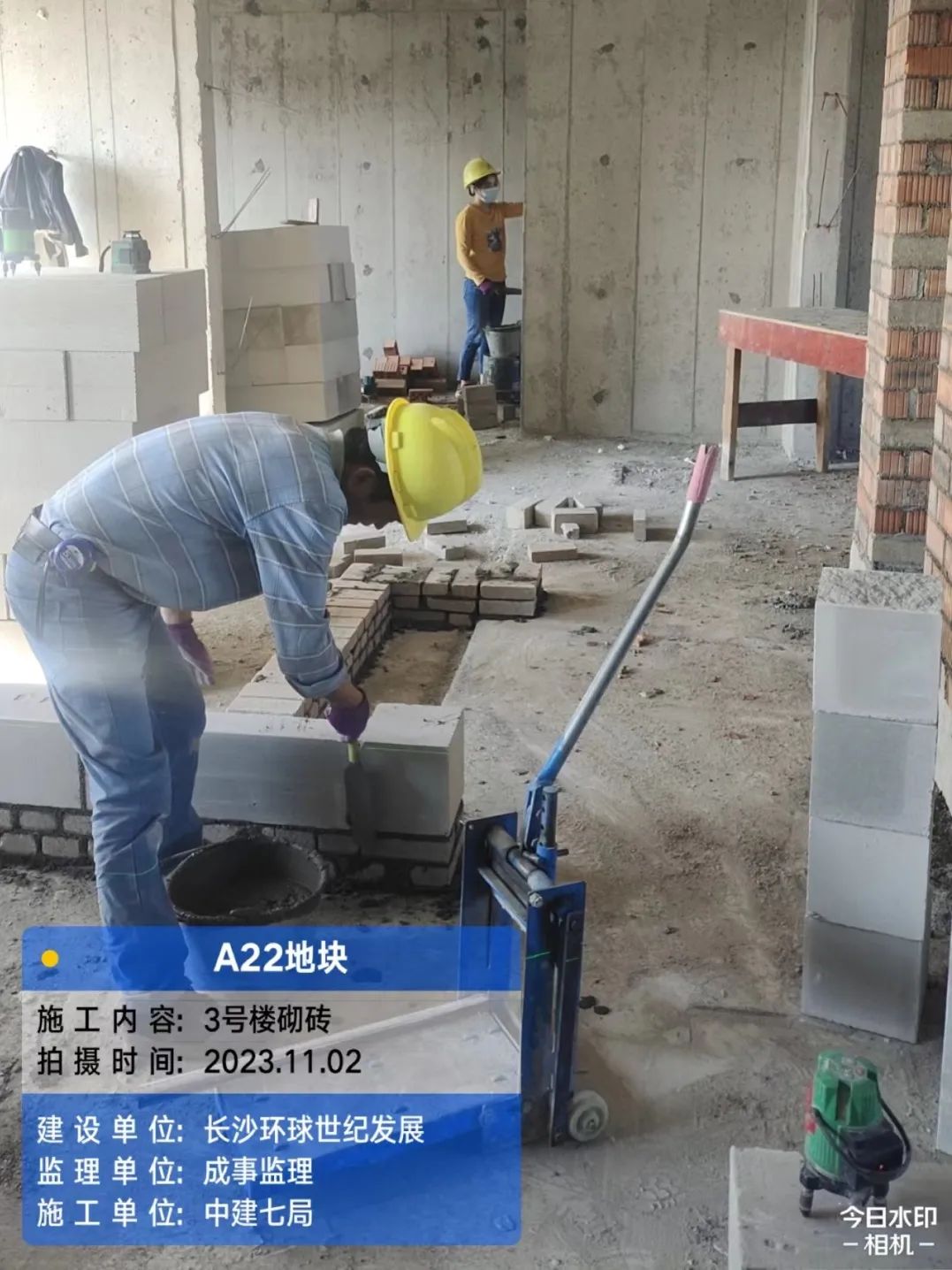

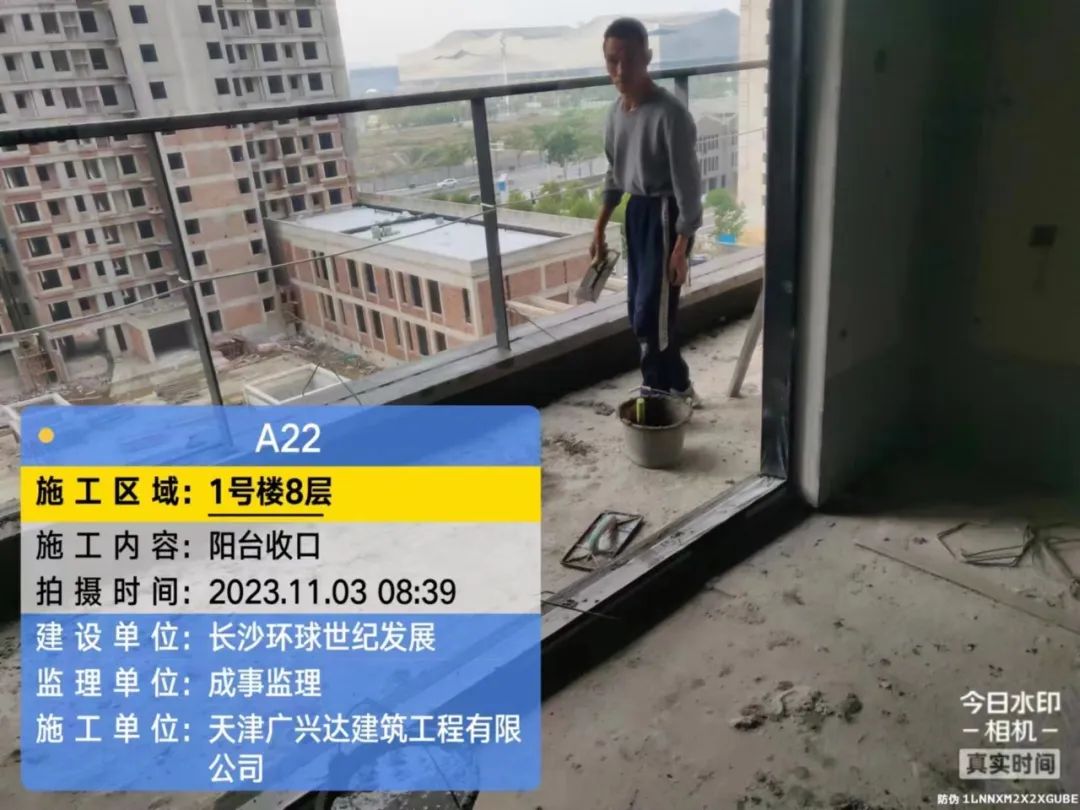

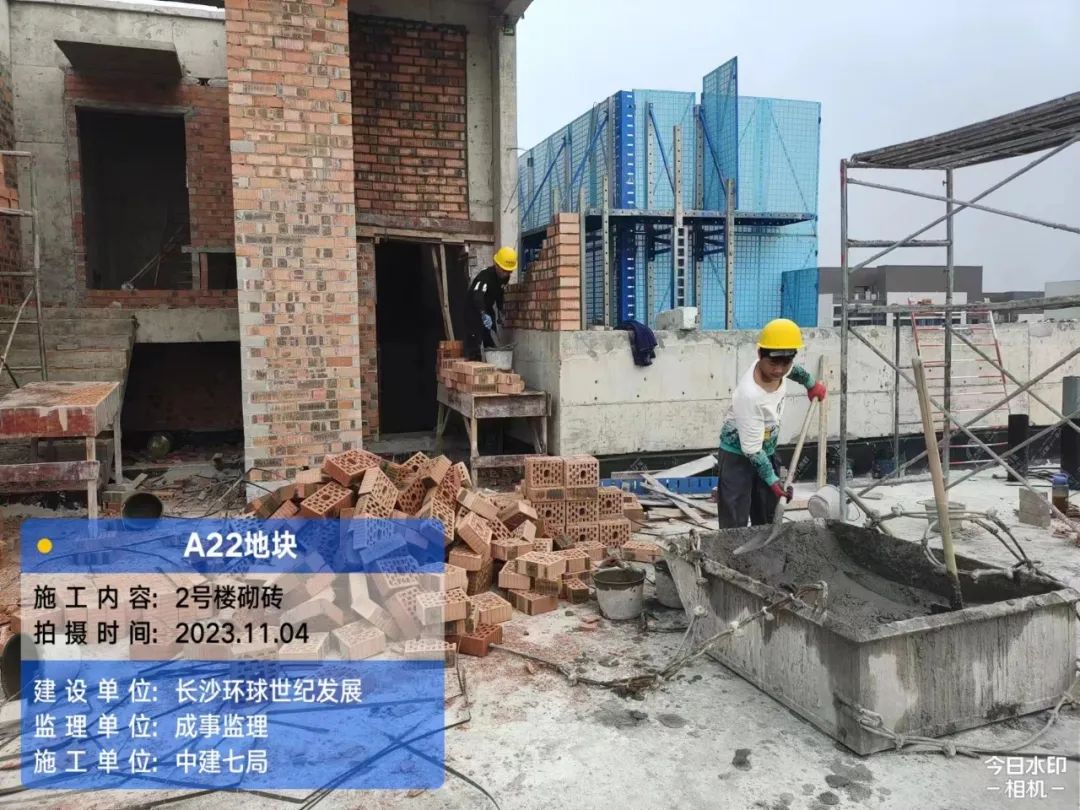

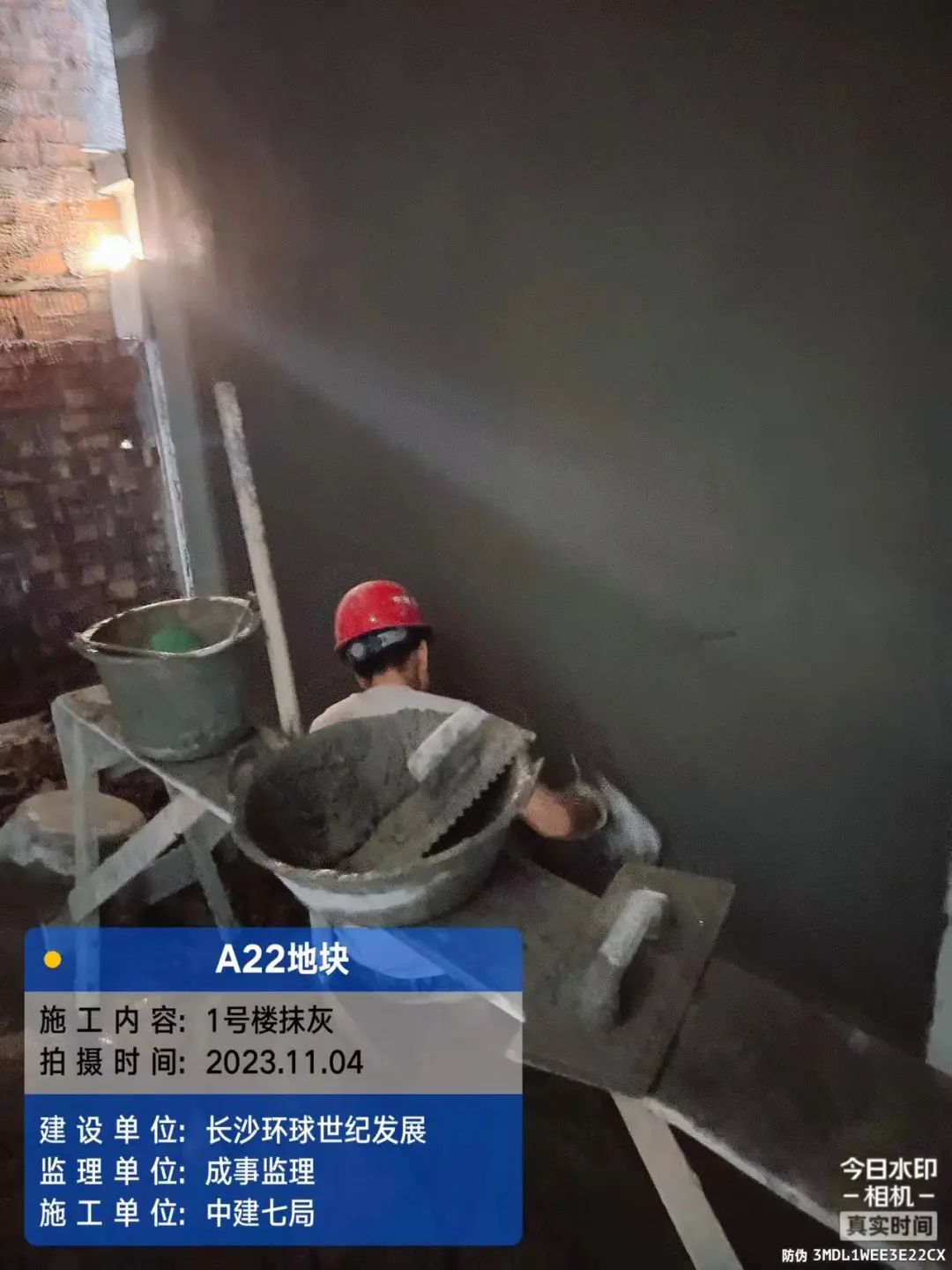

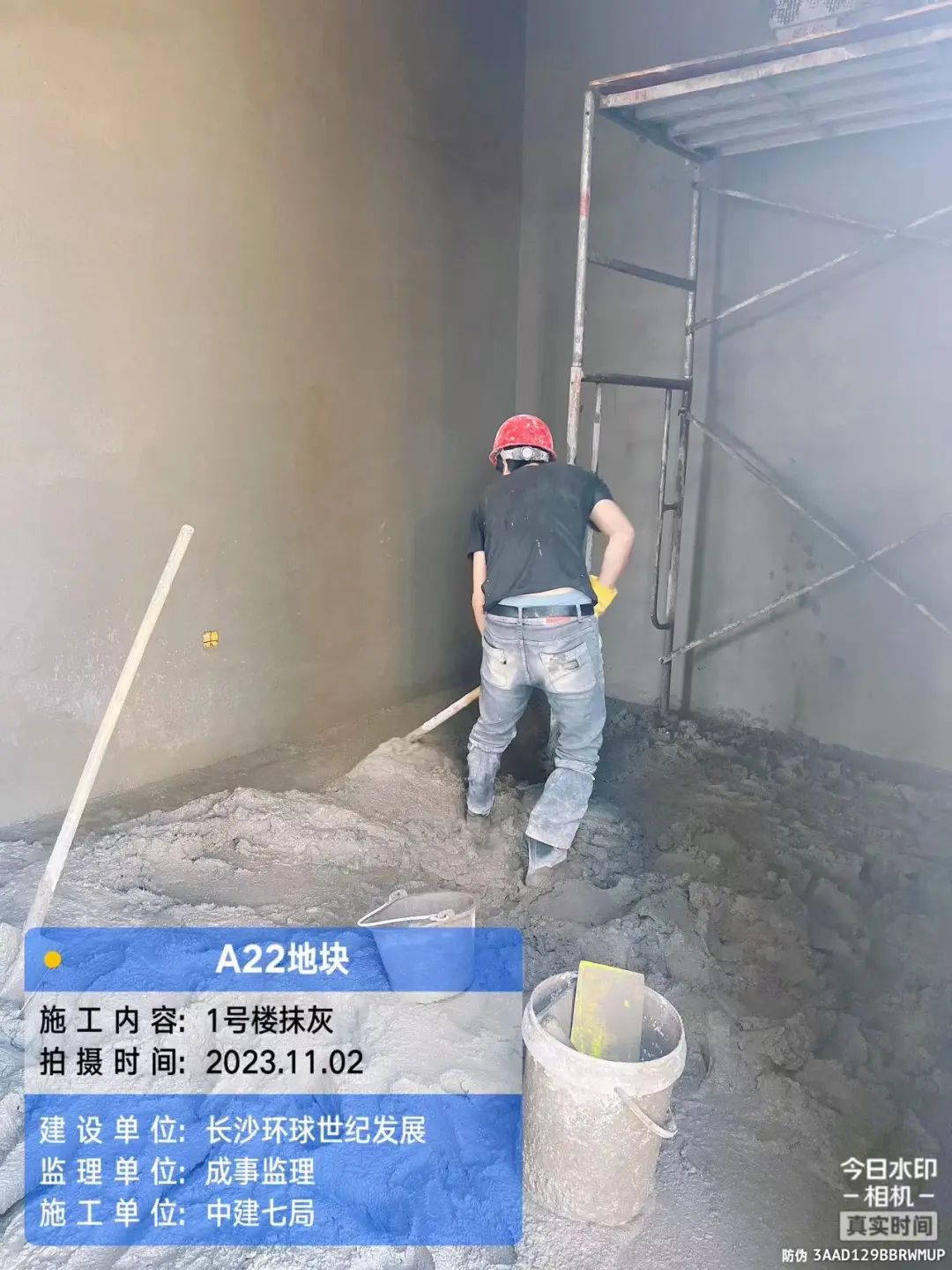

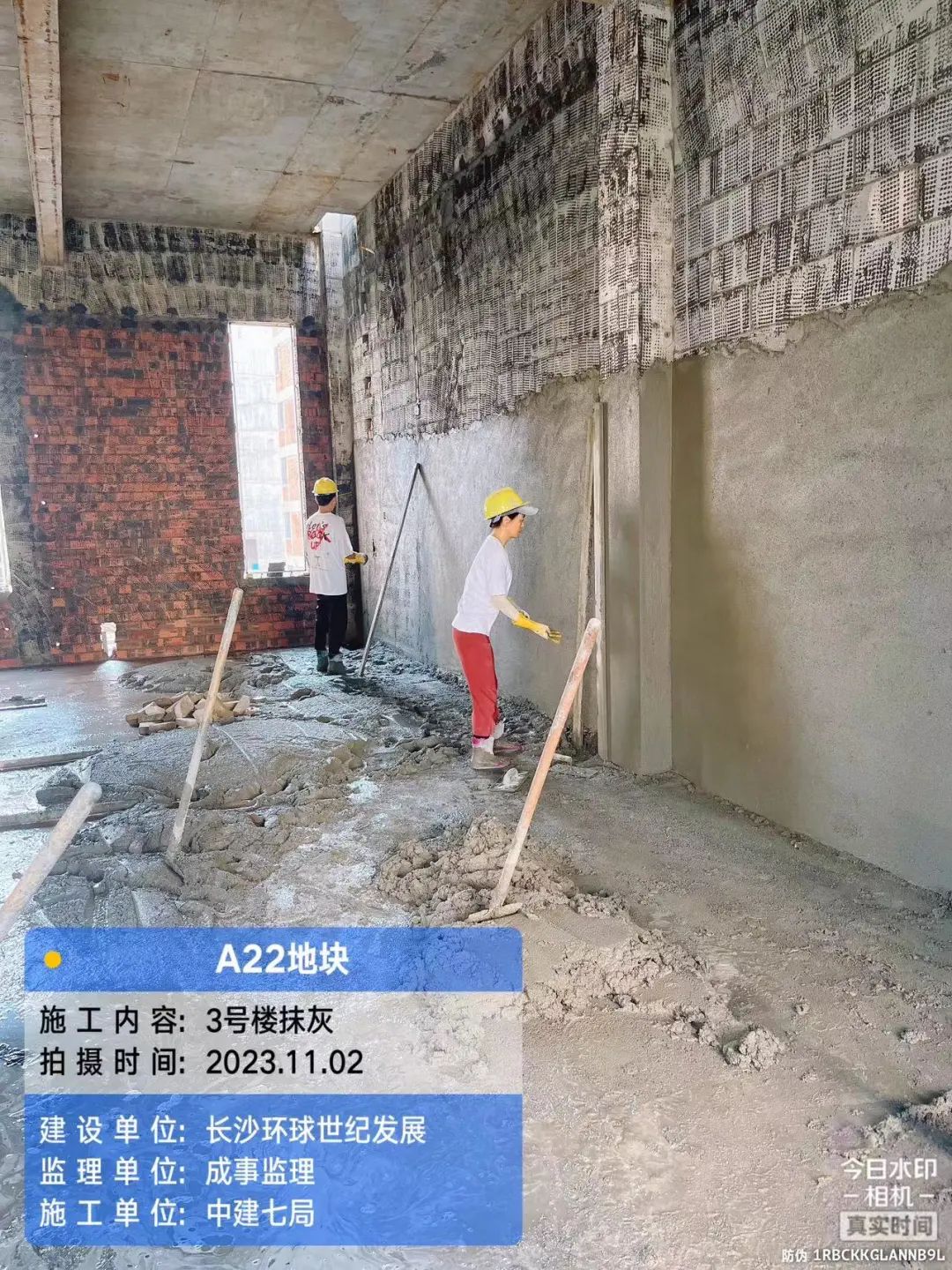

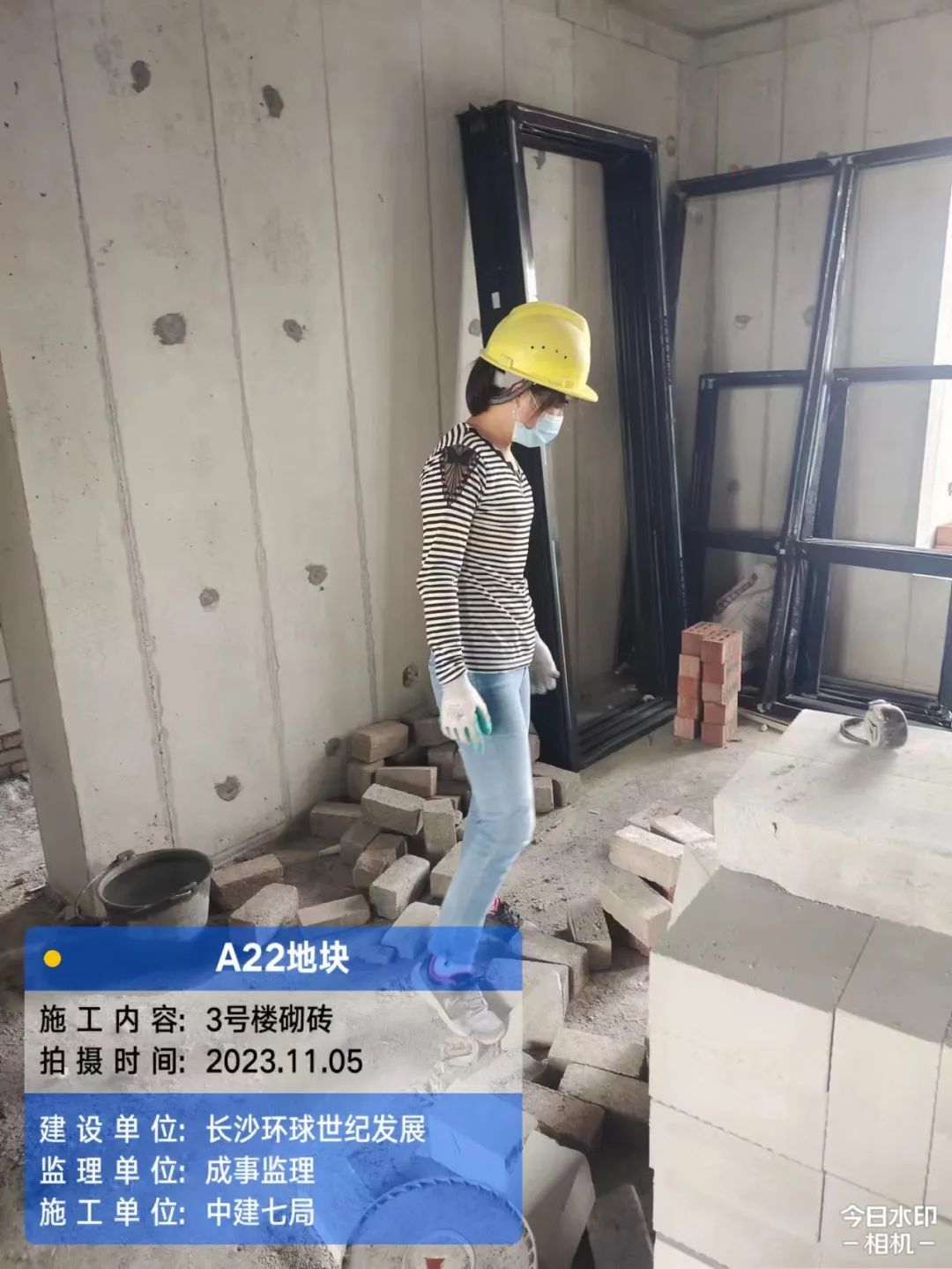

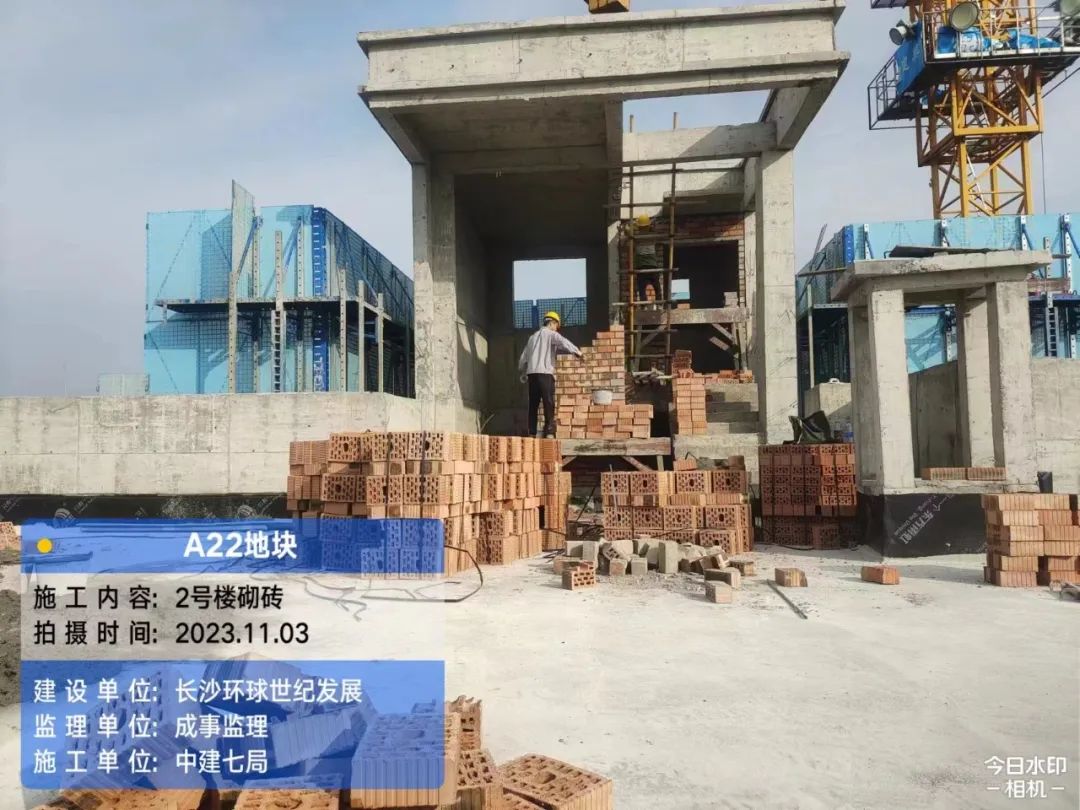

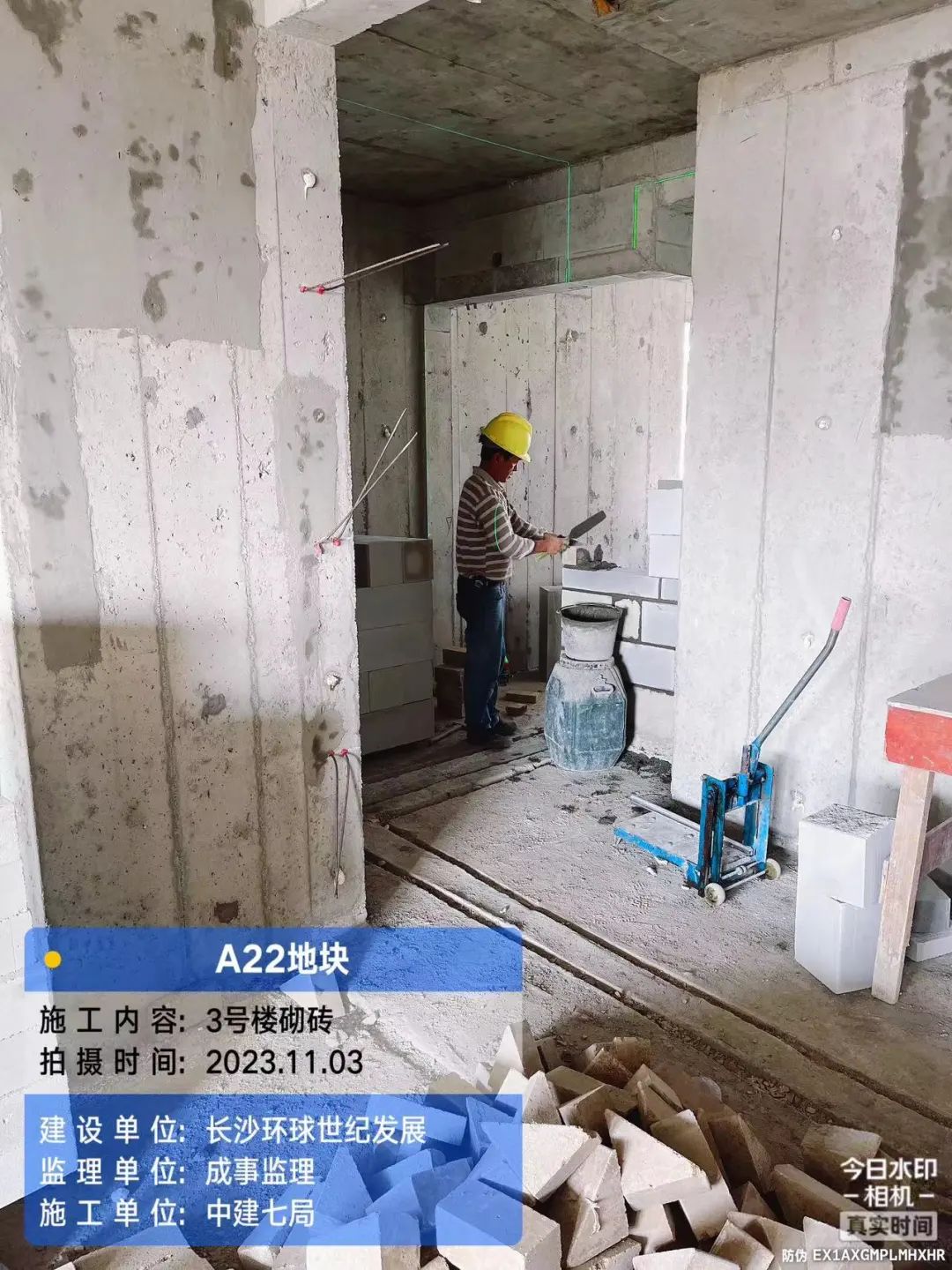

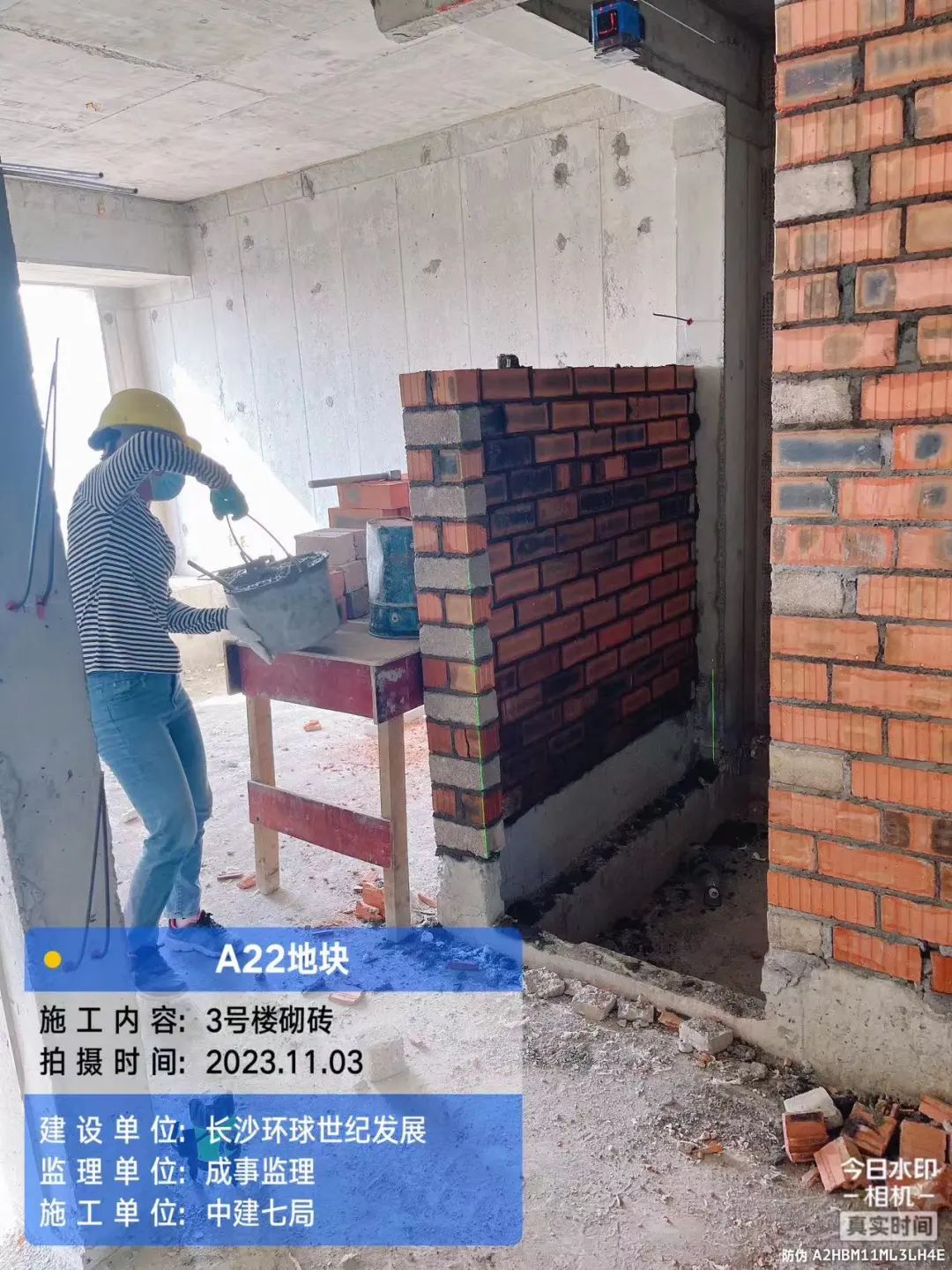

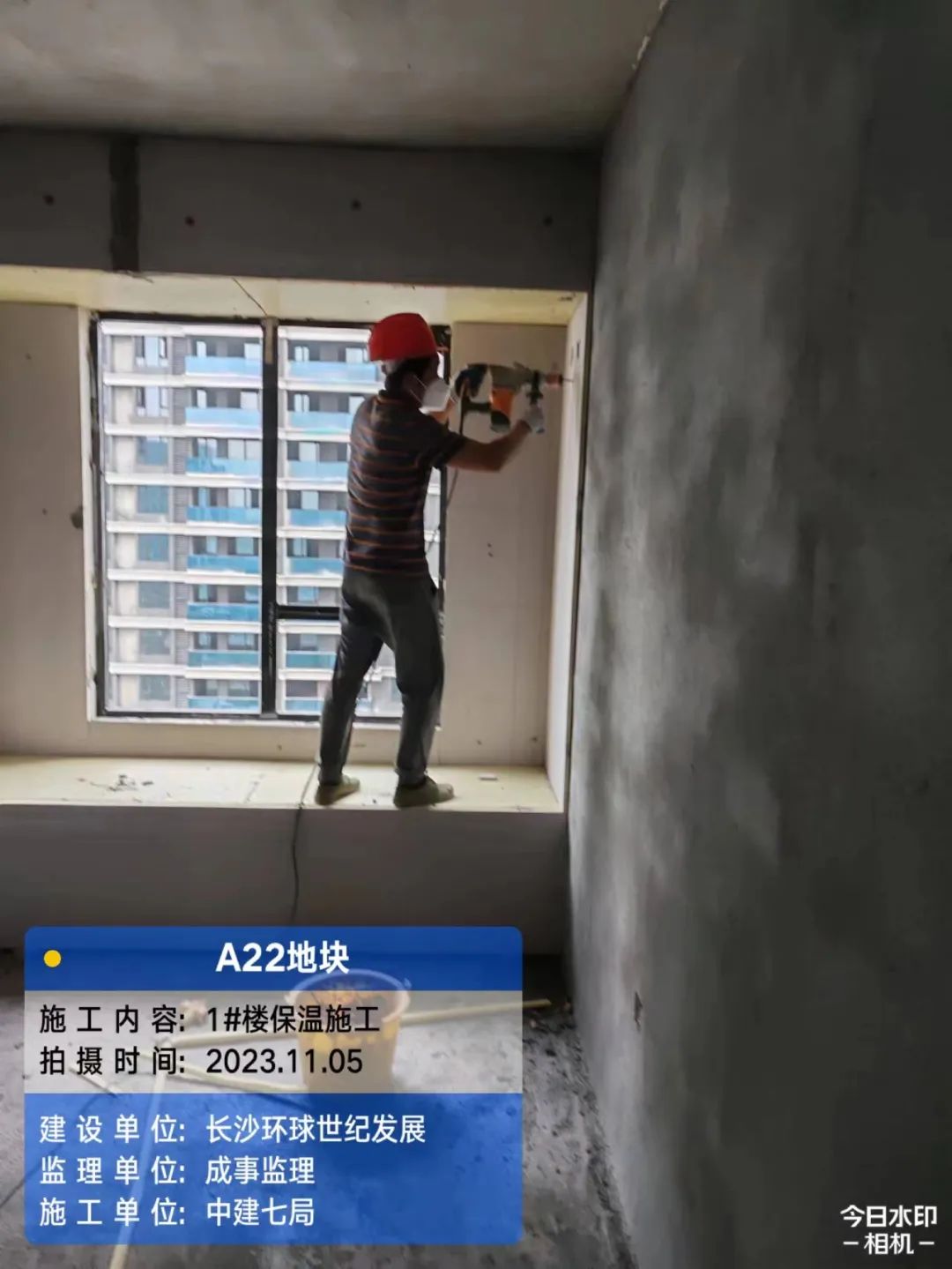

1#、2#、3#栋砌筑、抹灰、保温施工;阳台收口。

水电安装

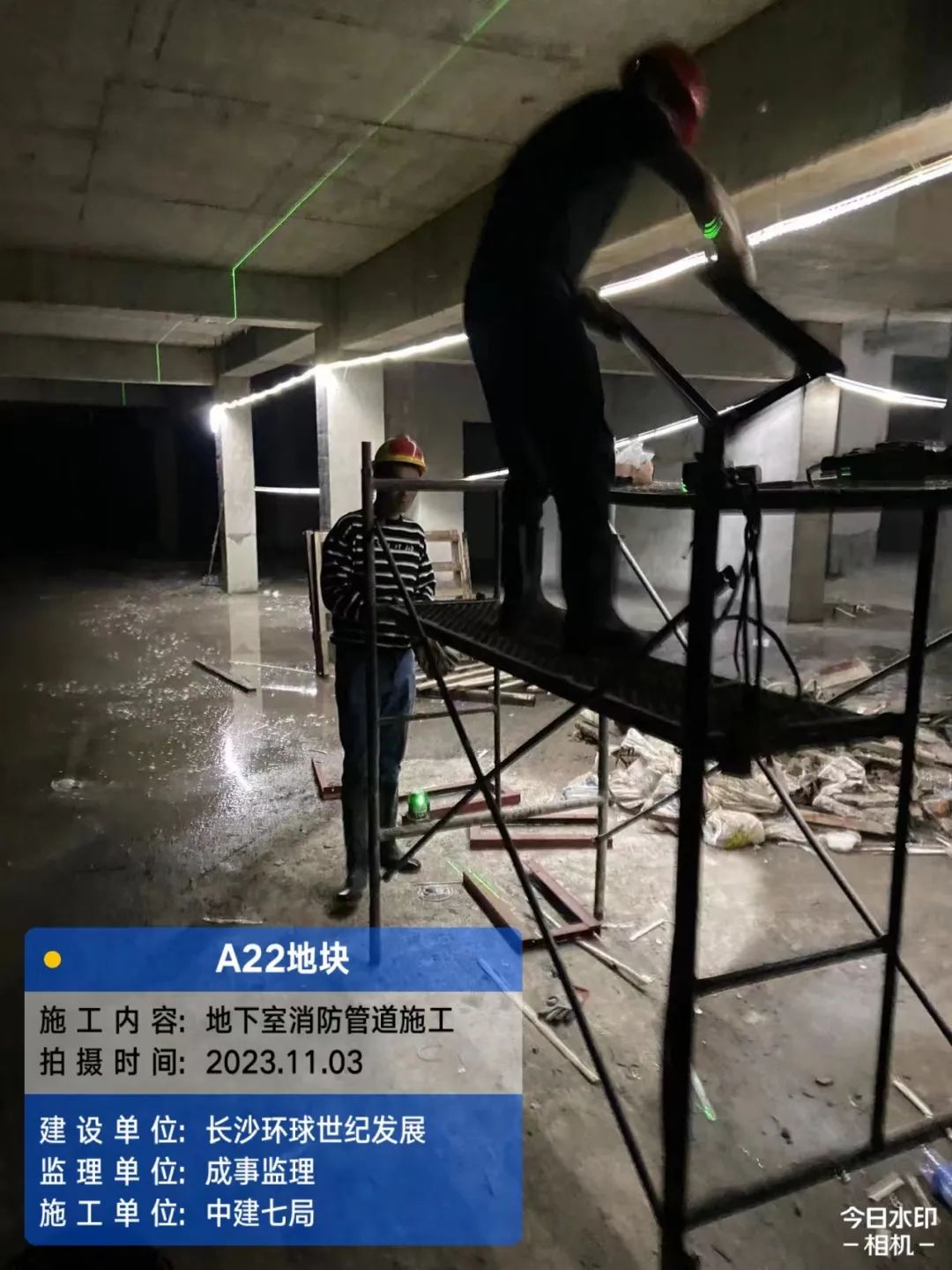

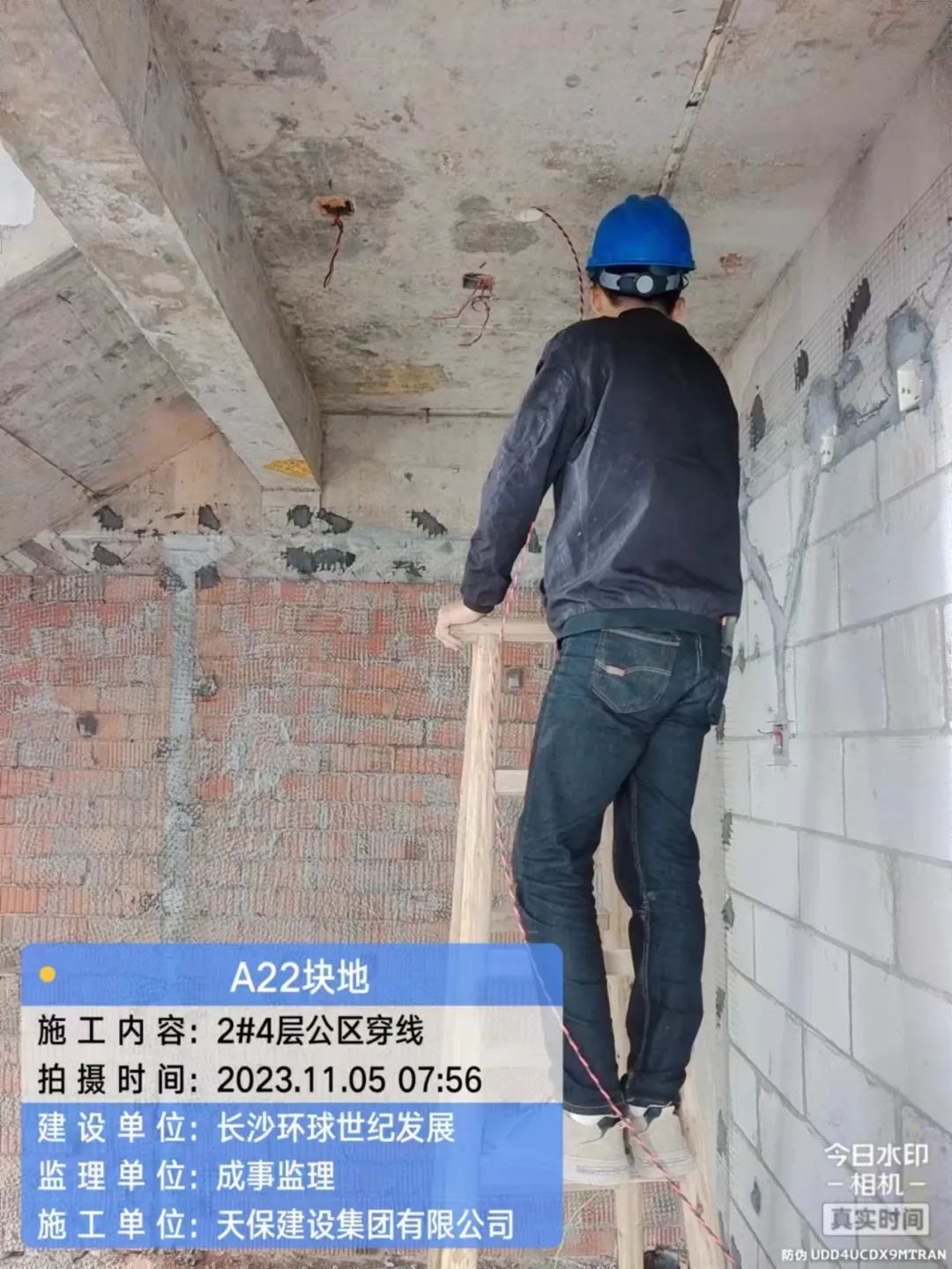

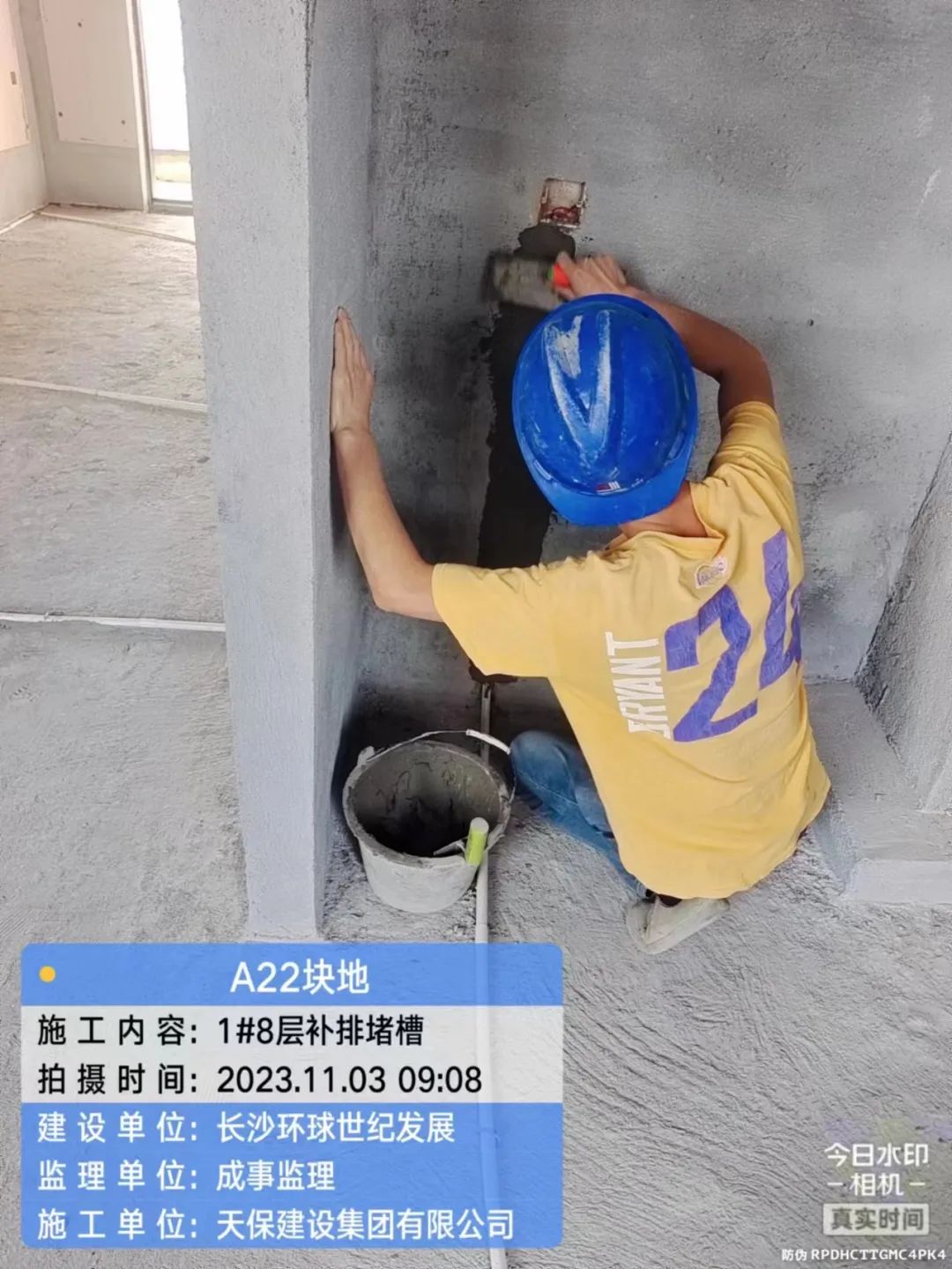

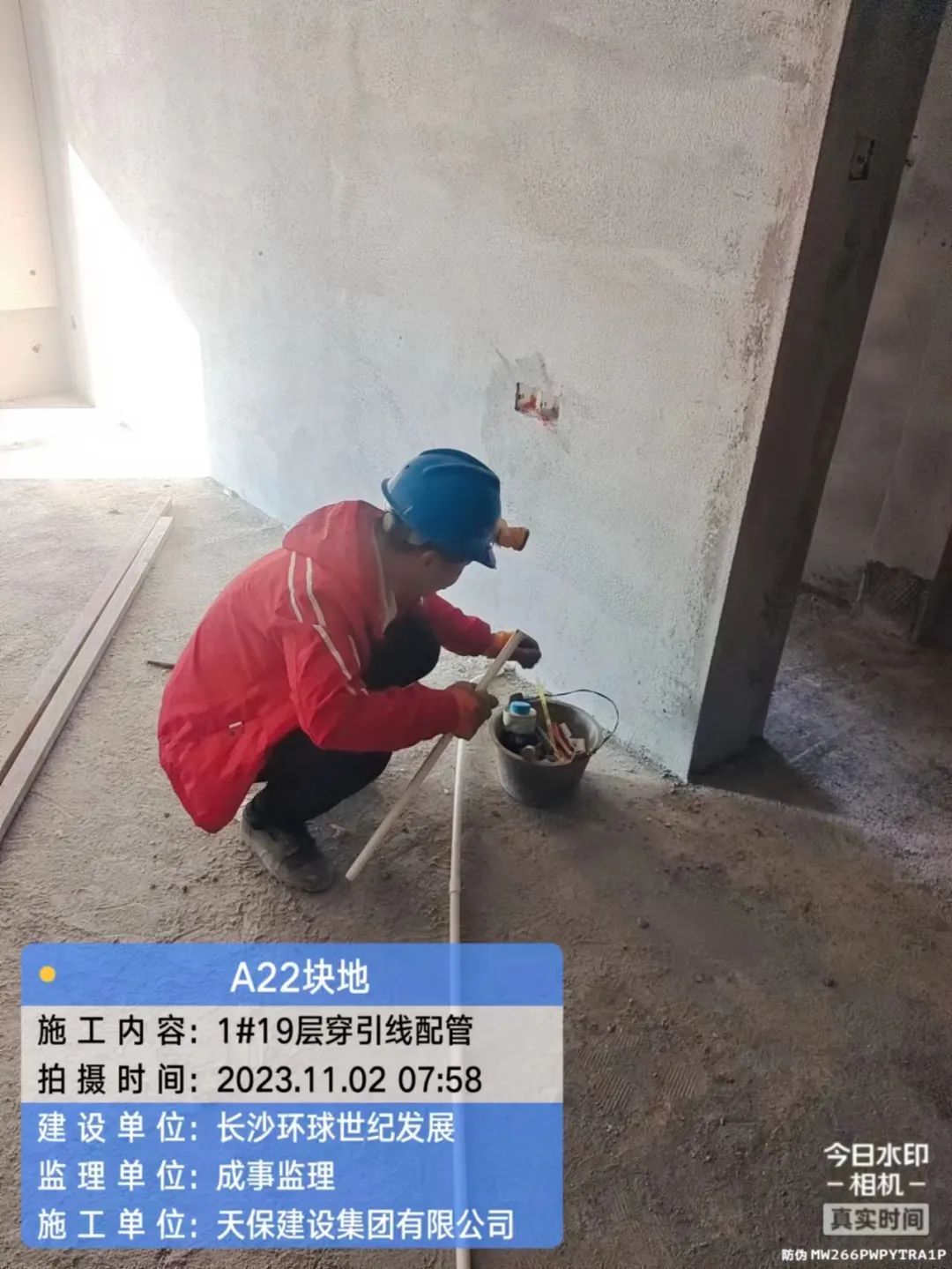

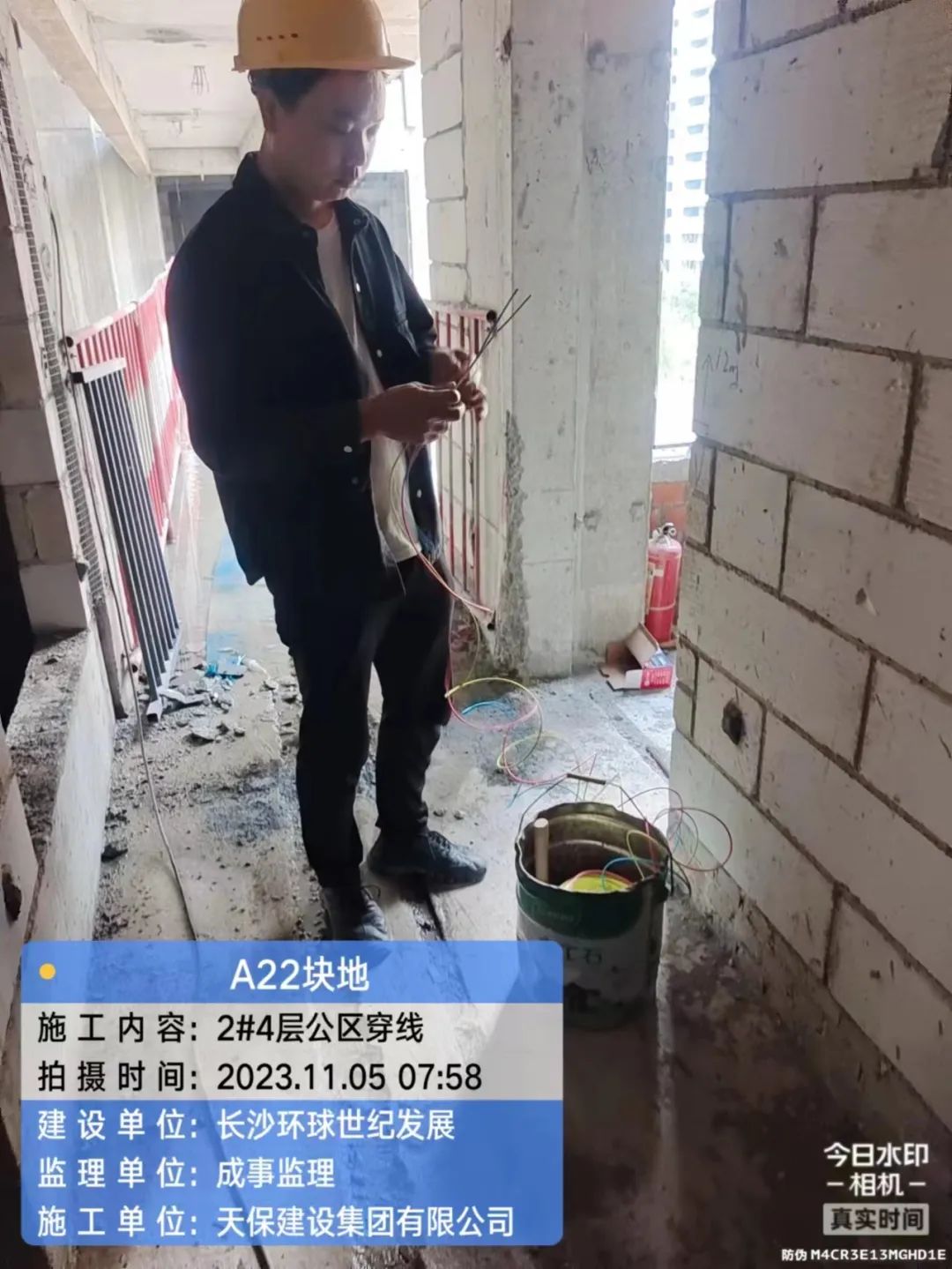

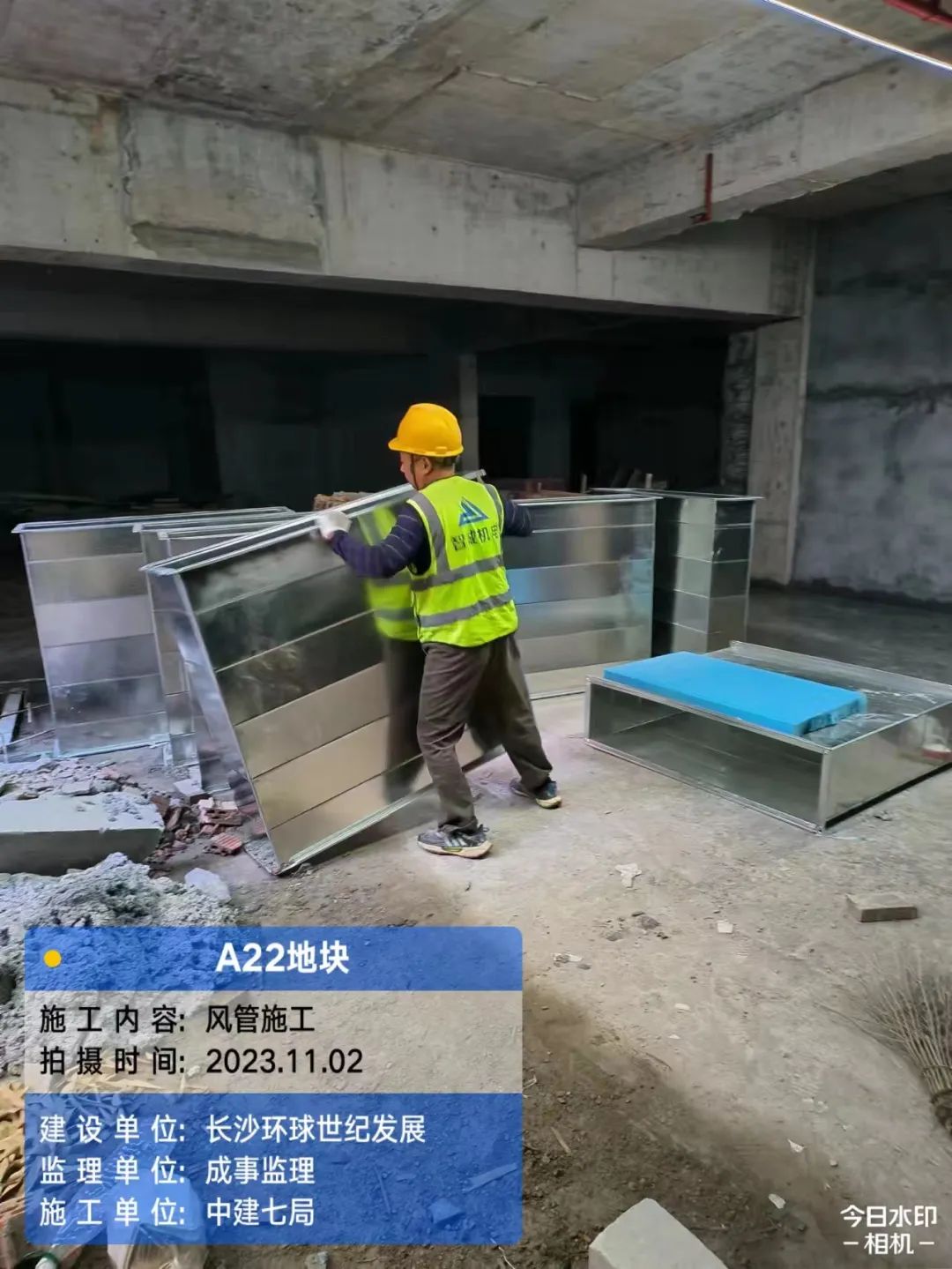

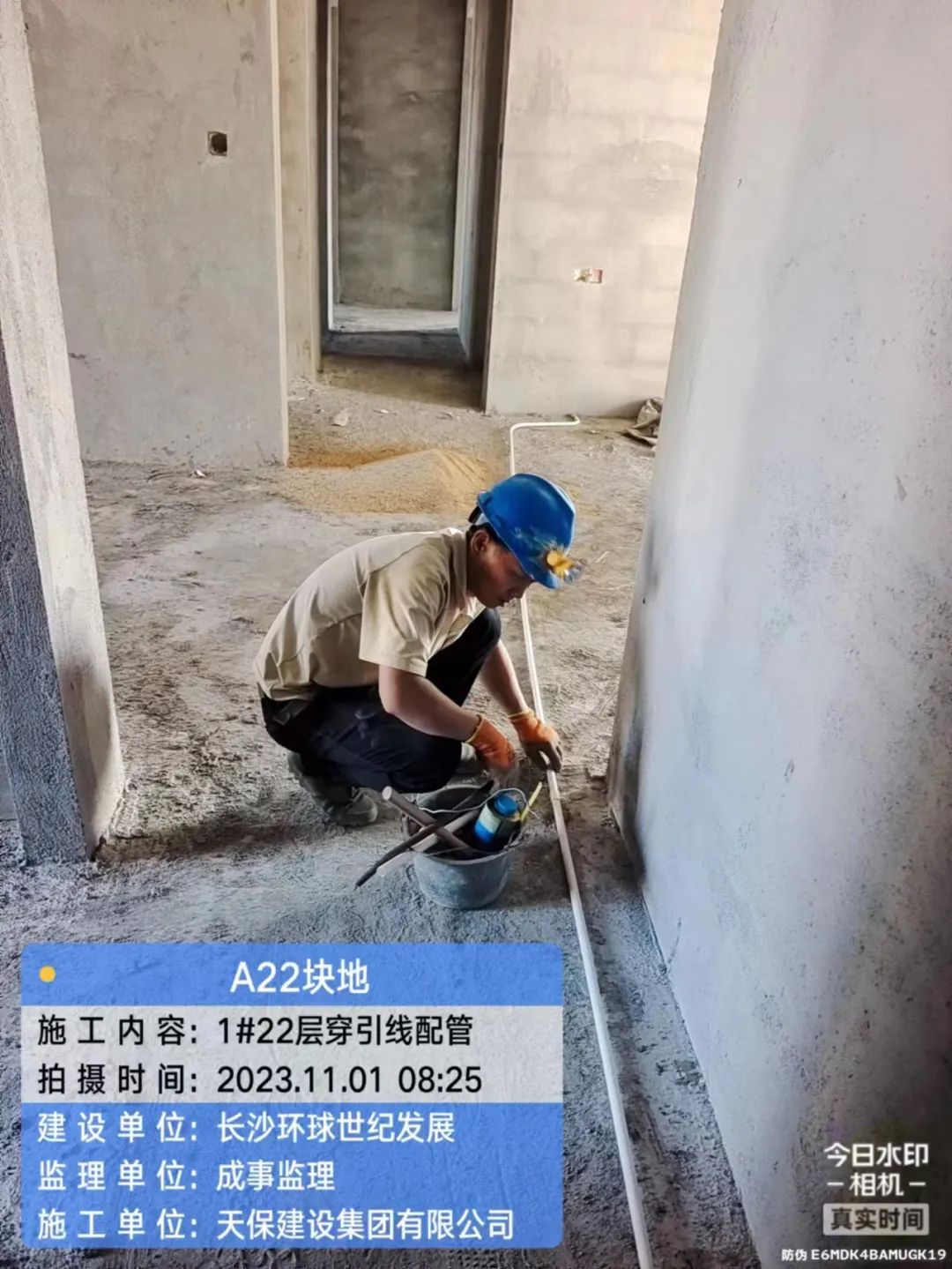

水电排堵、穿线及消防管道安装。

铝合金门窗

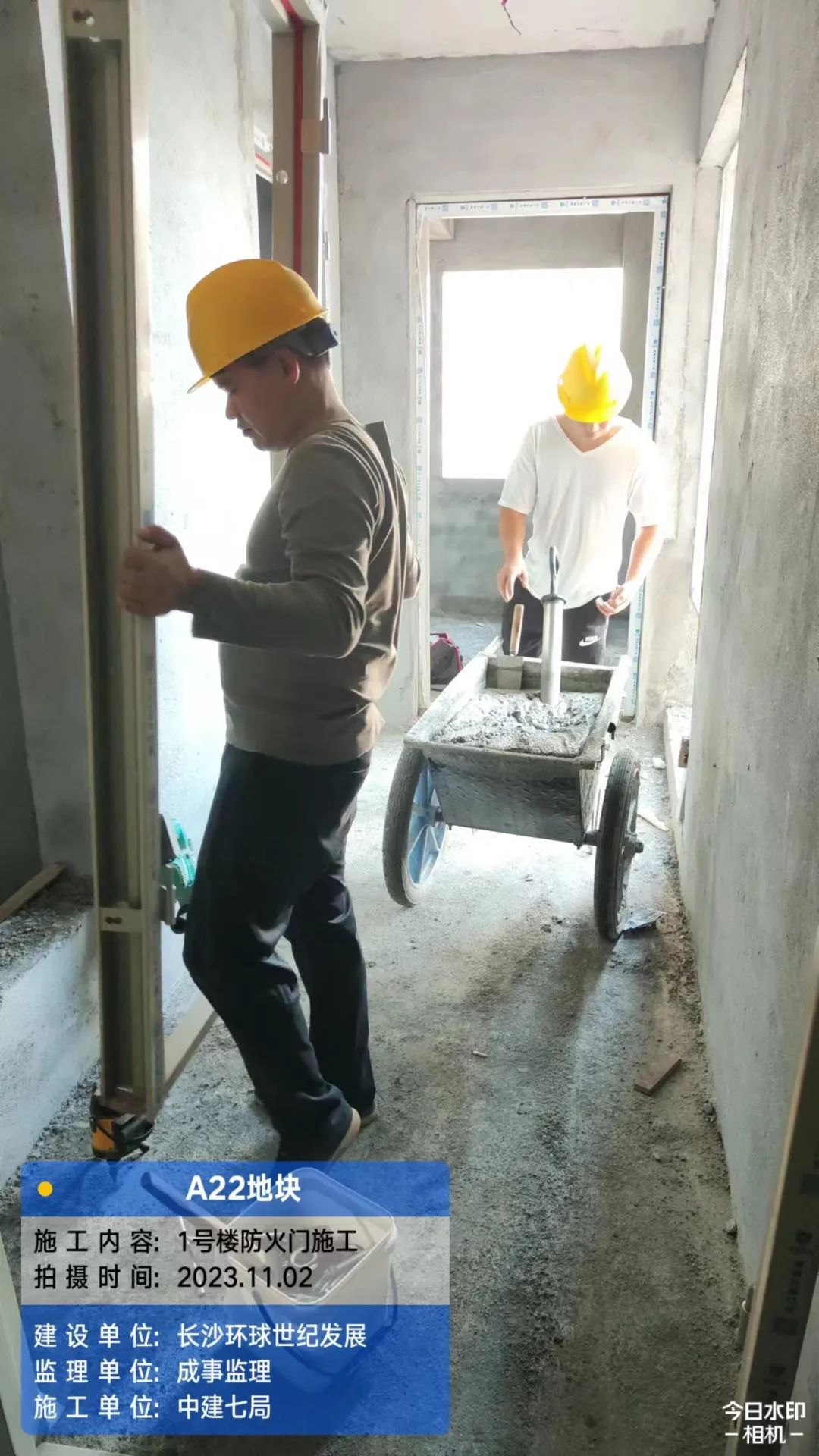

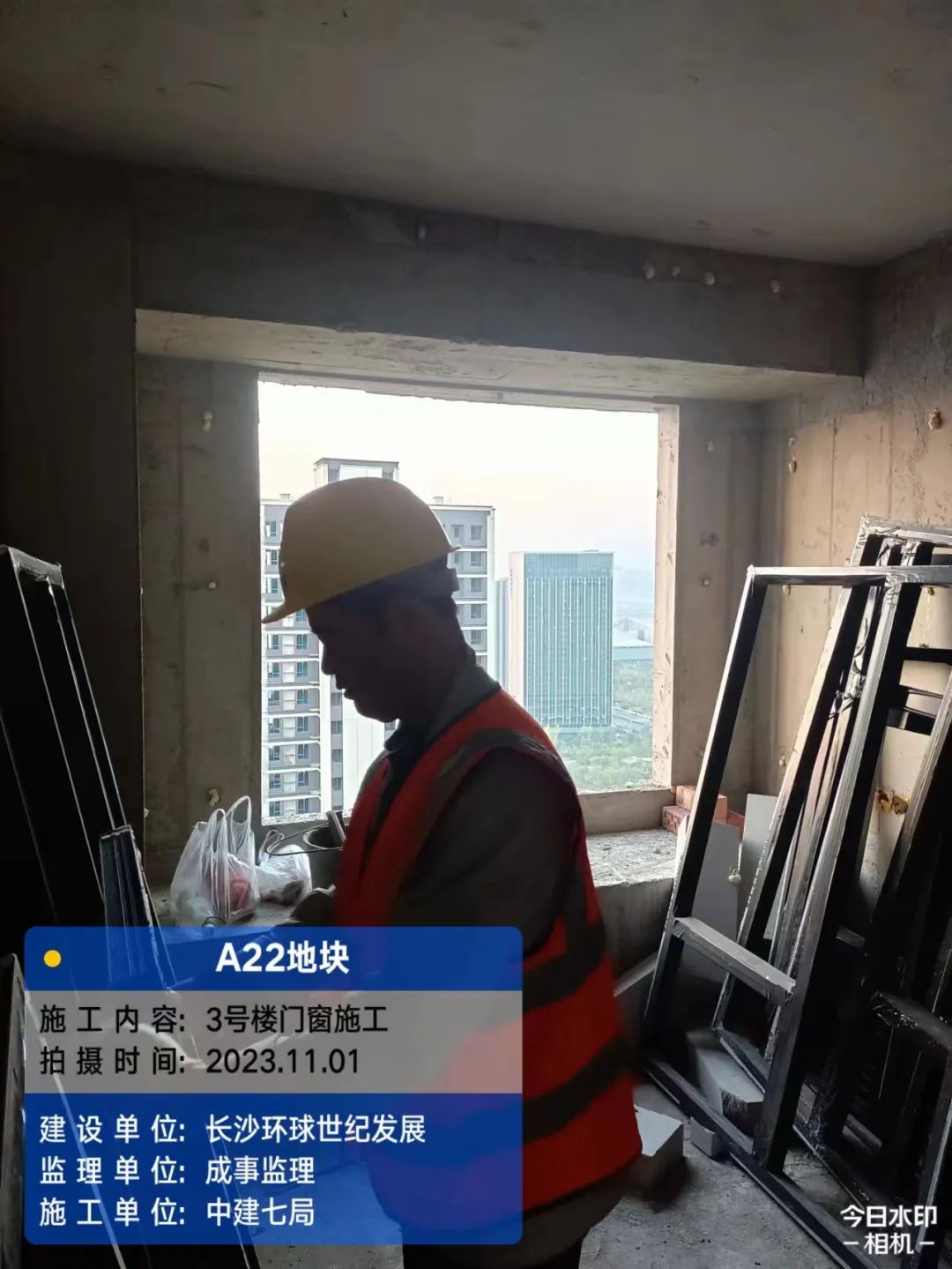

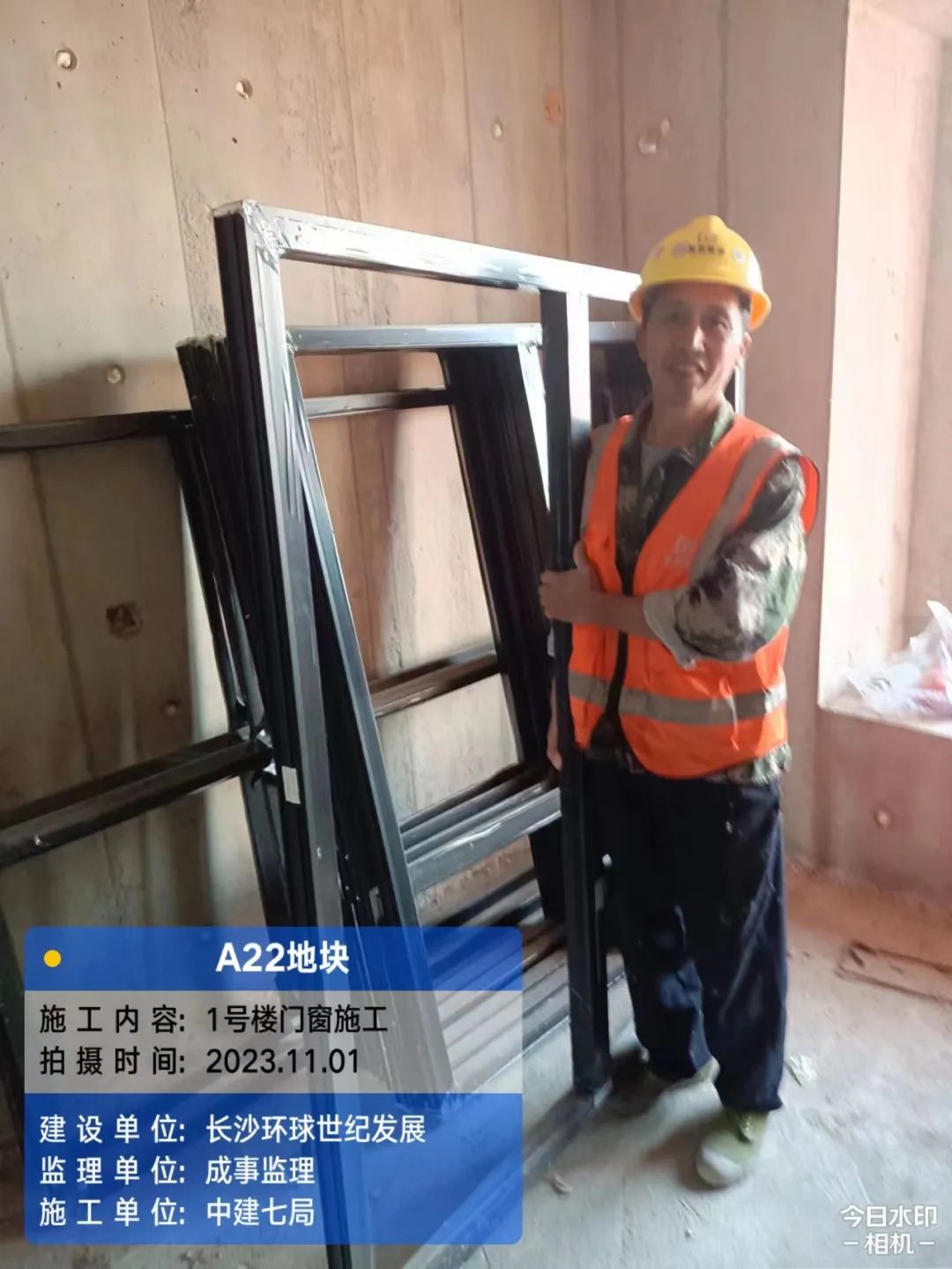

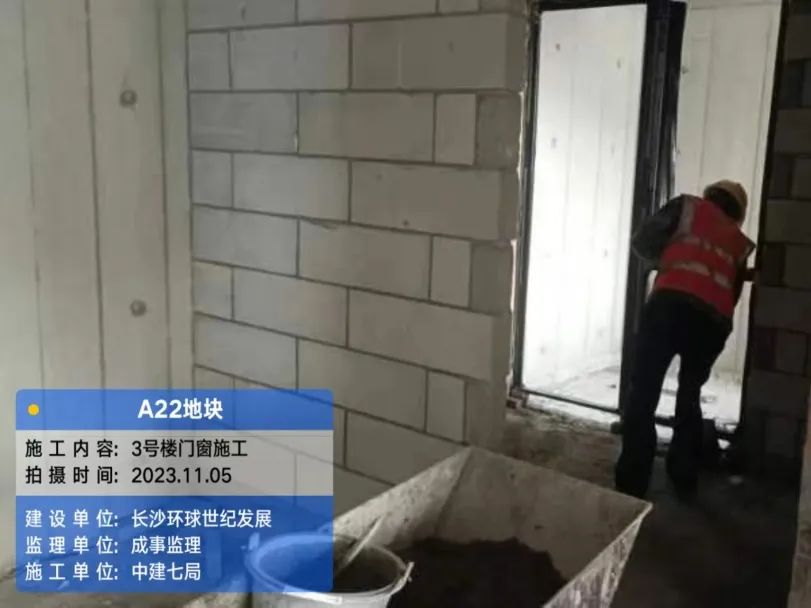

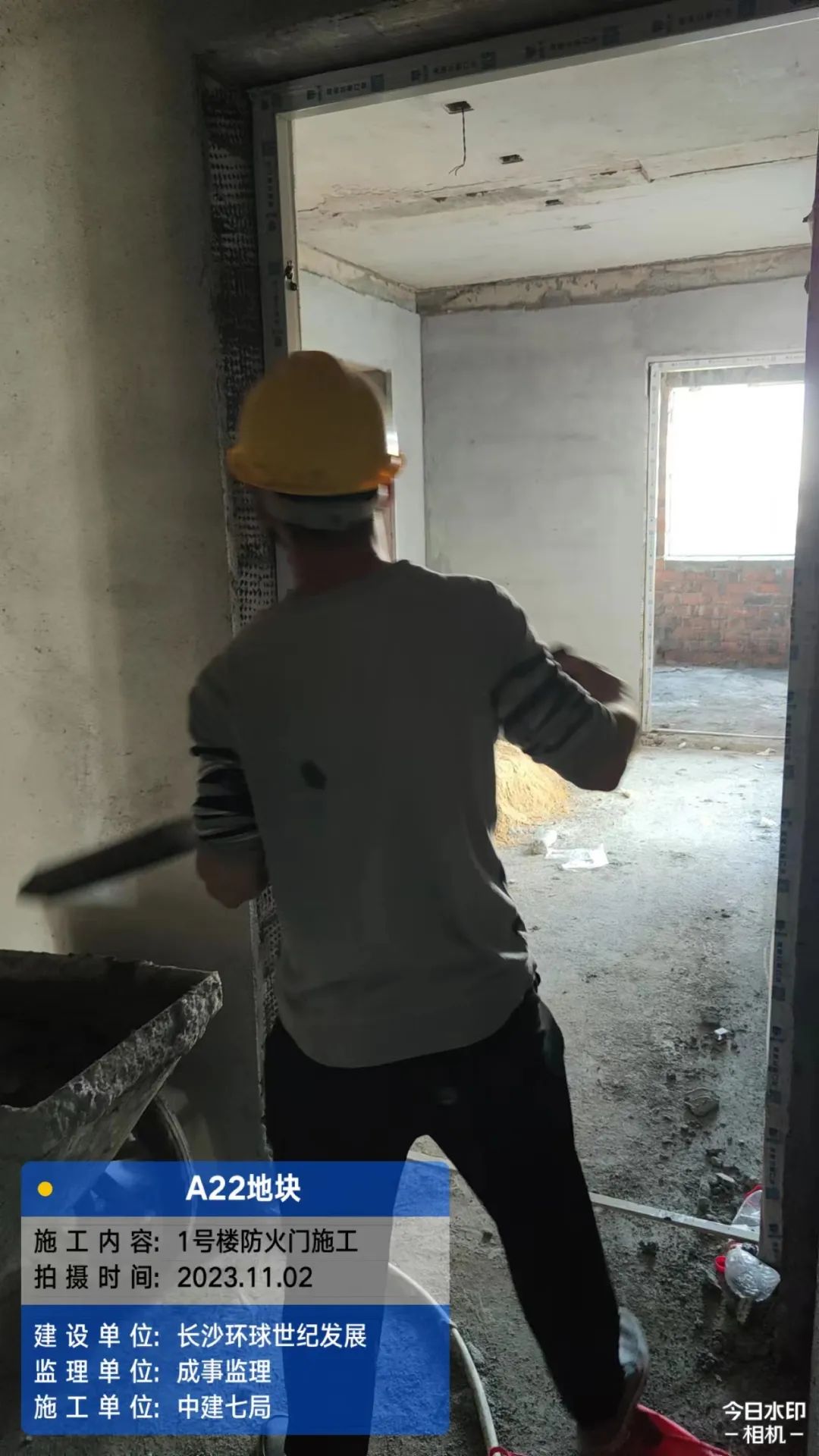

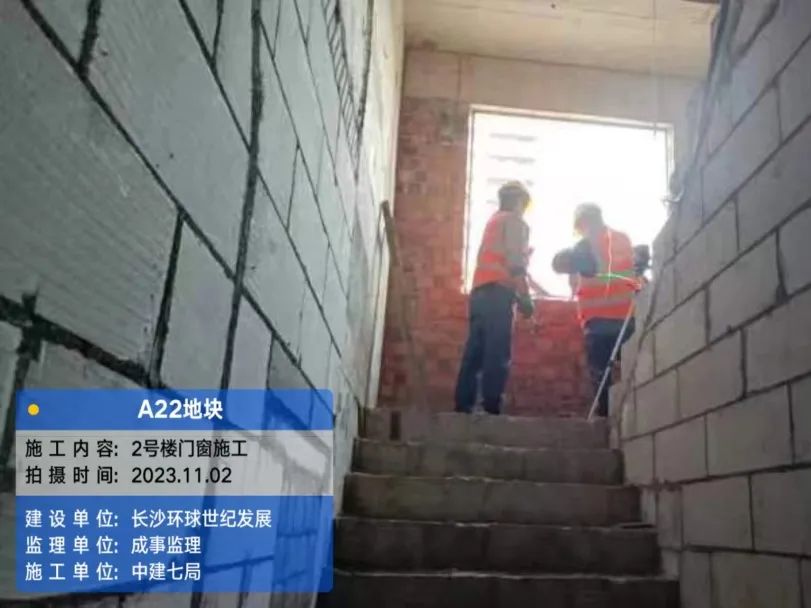

门窗及防火门施工。

地下室工程

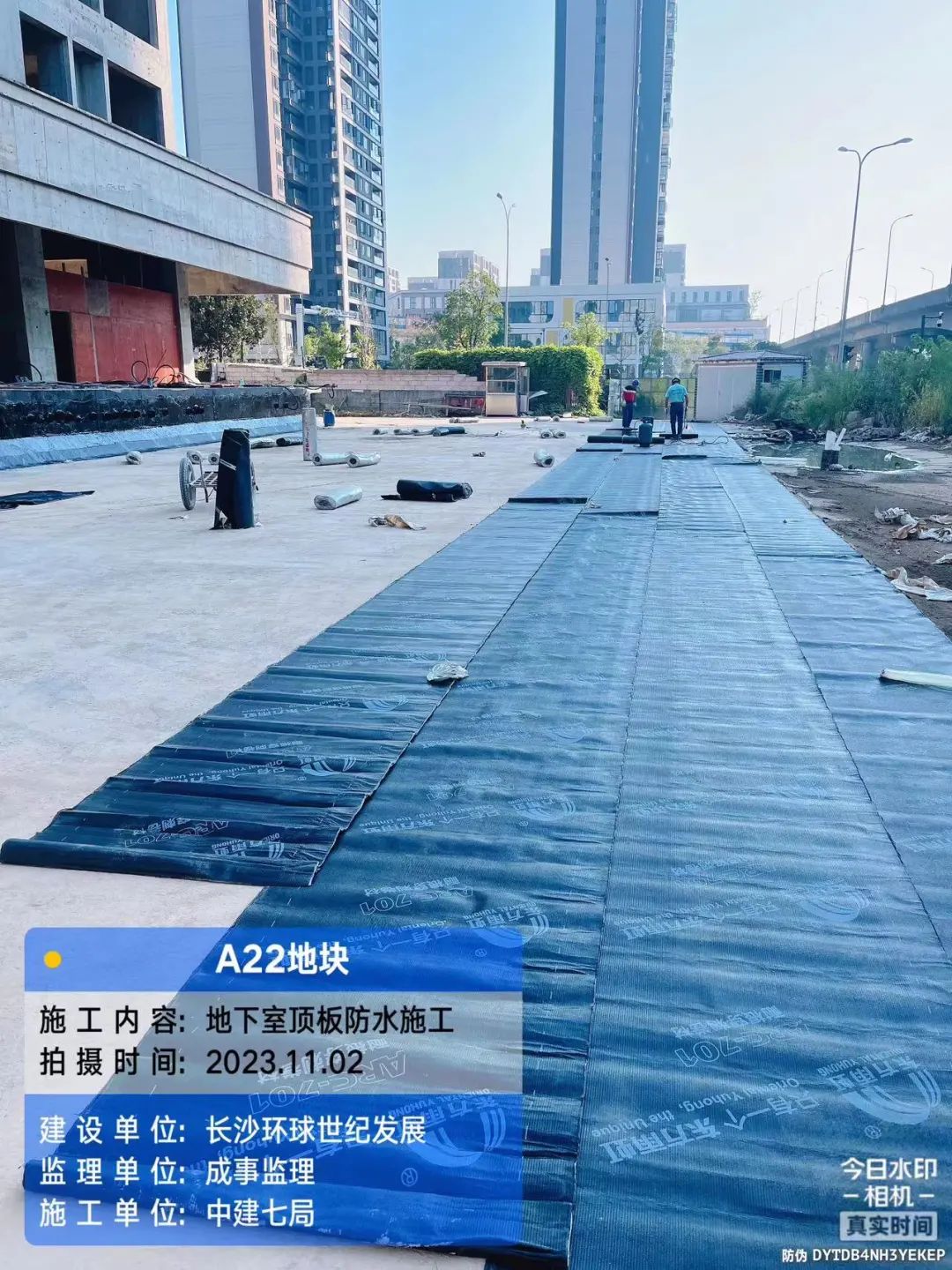

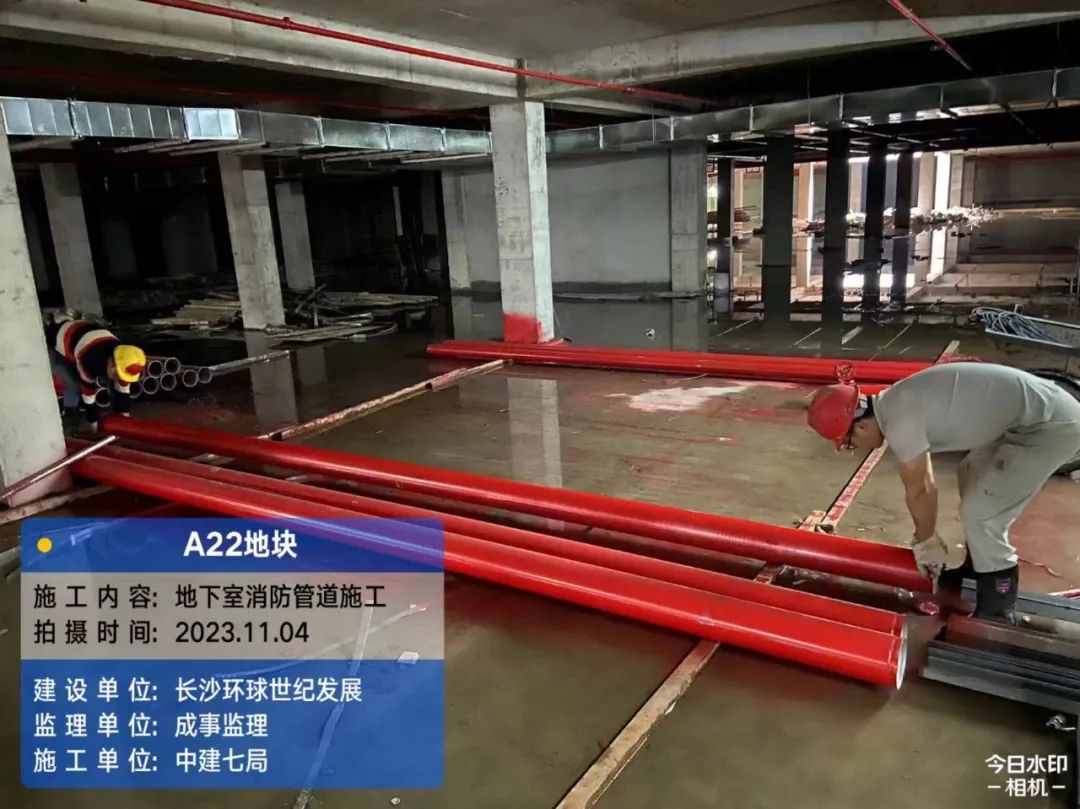

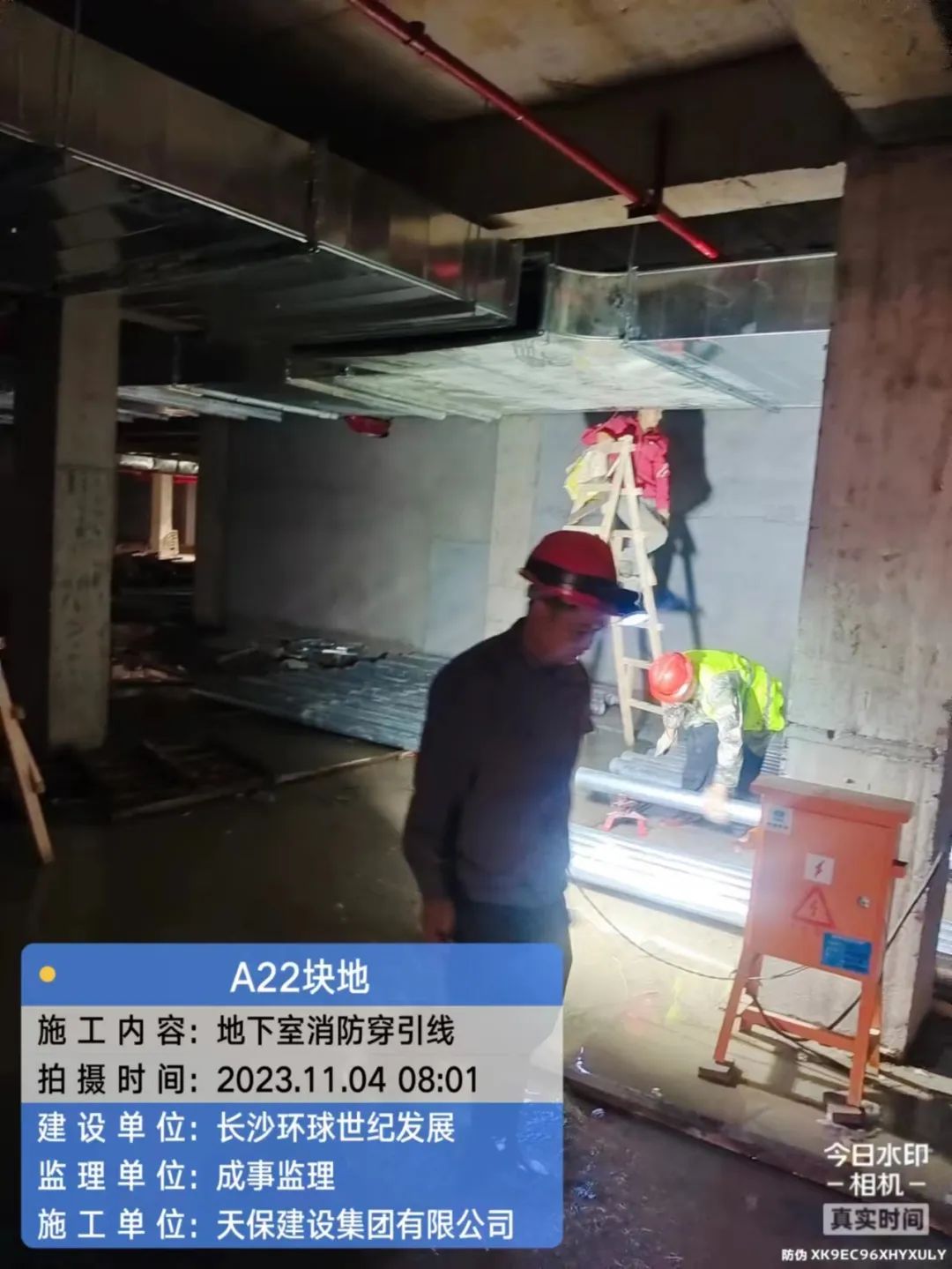

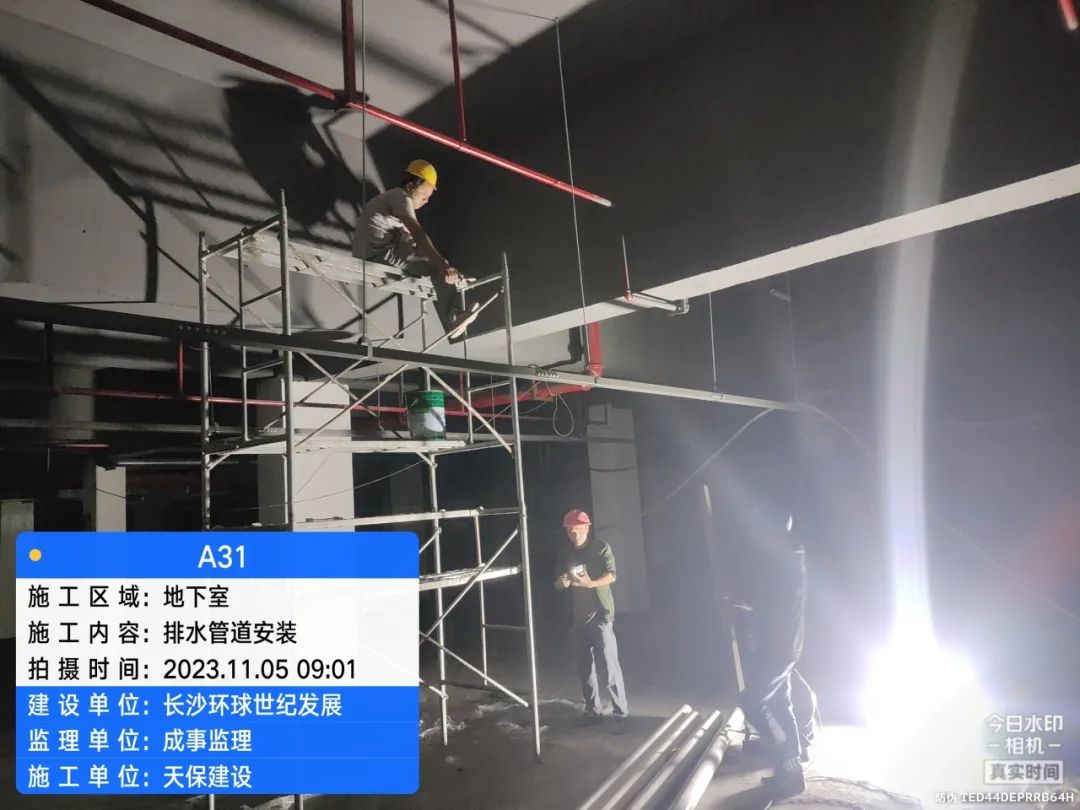

地下室抹灰、砌筑、消防施工;地下室顶板防水施工。

A31地块
(一)整体施工情况:

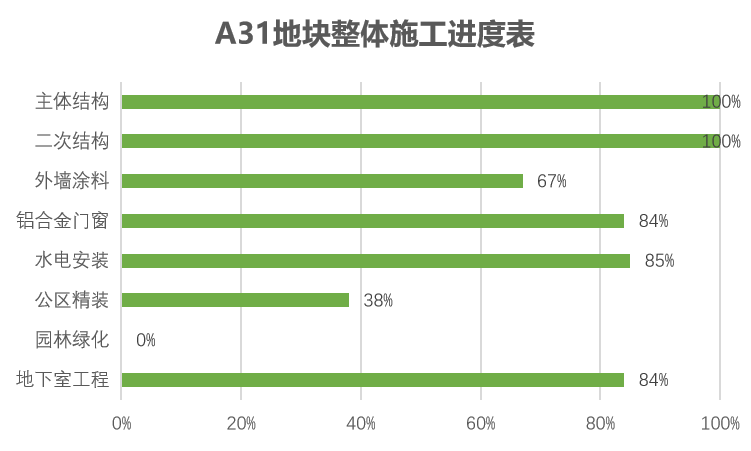

主体结构完成100%;二次结构完成100%;外墙涂料完成67%,铝合金门窗整体完成84%;水电安装完成85%;公区精装完成38%,地下室工程完成84%。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:

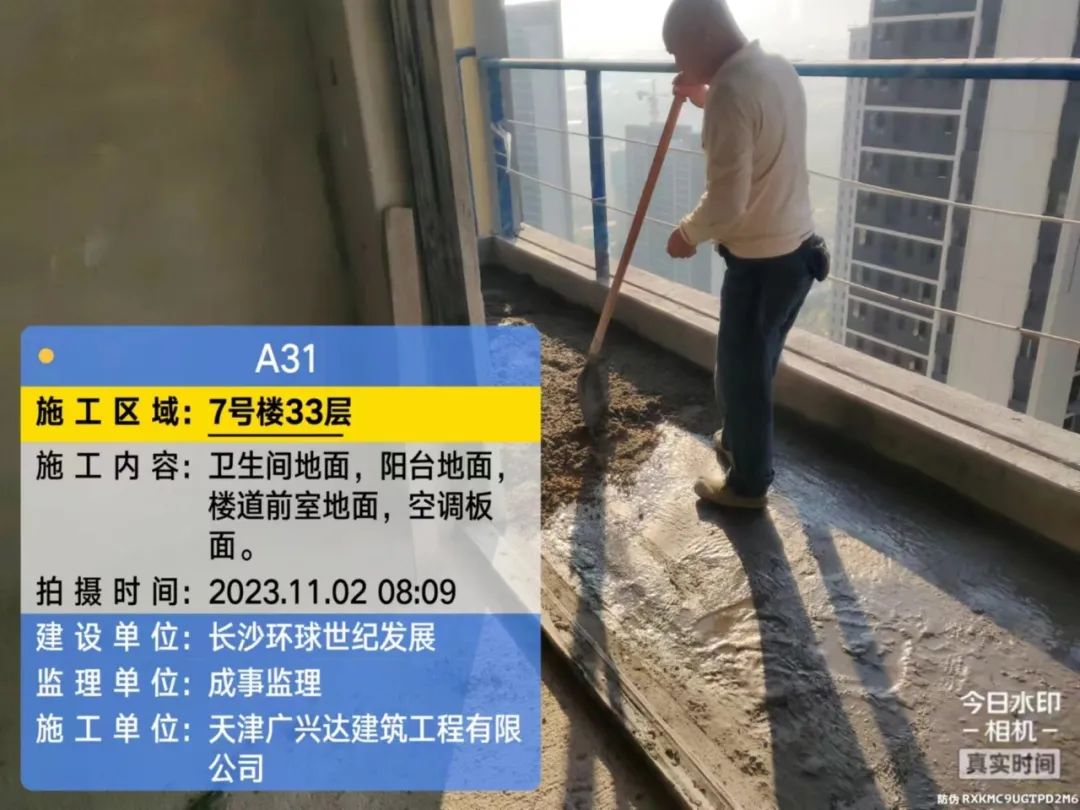

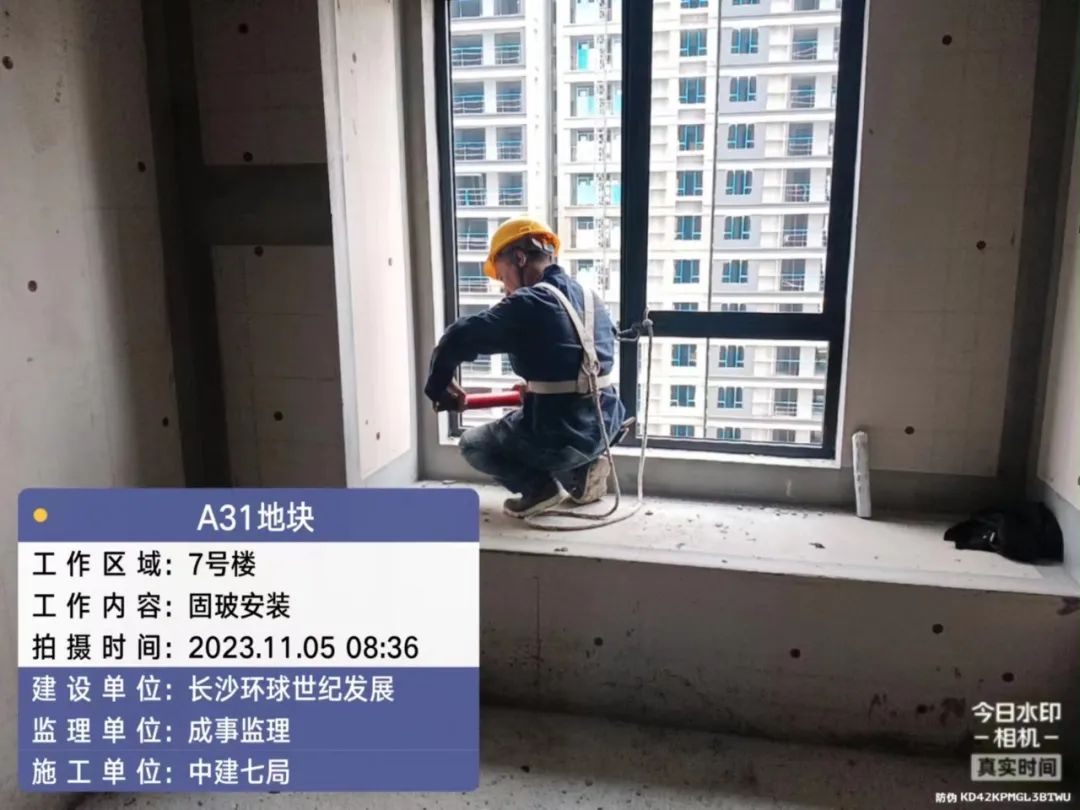

A31地块本周施工人数平均146人/天,具体施工情况如下:
二次结构

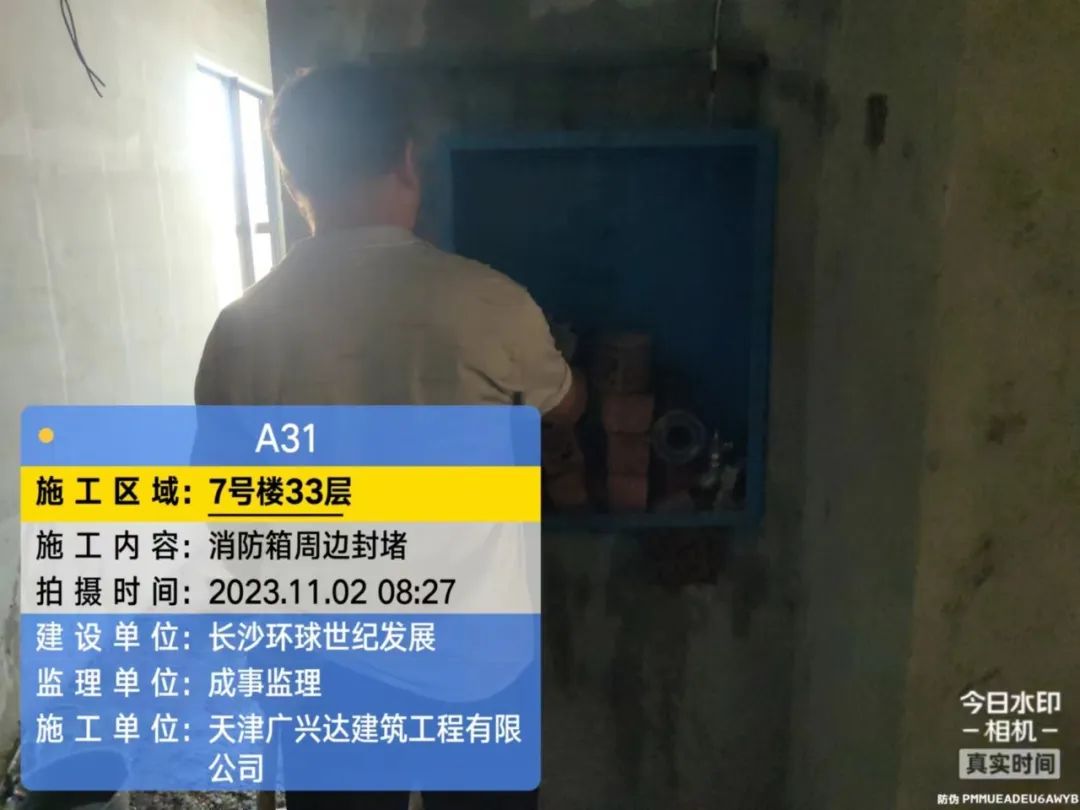

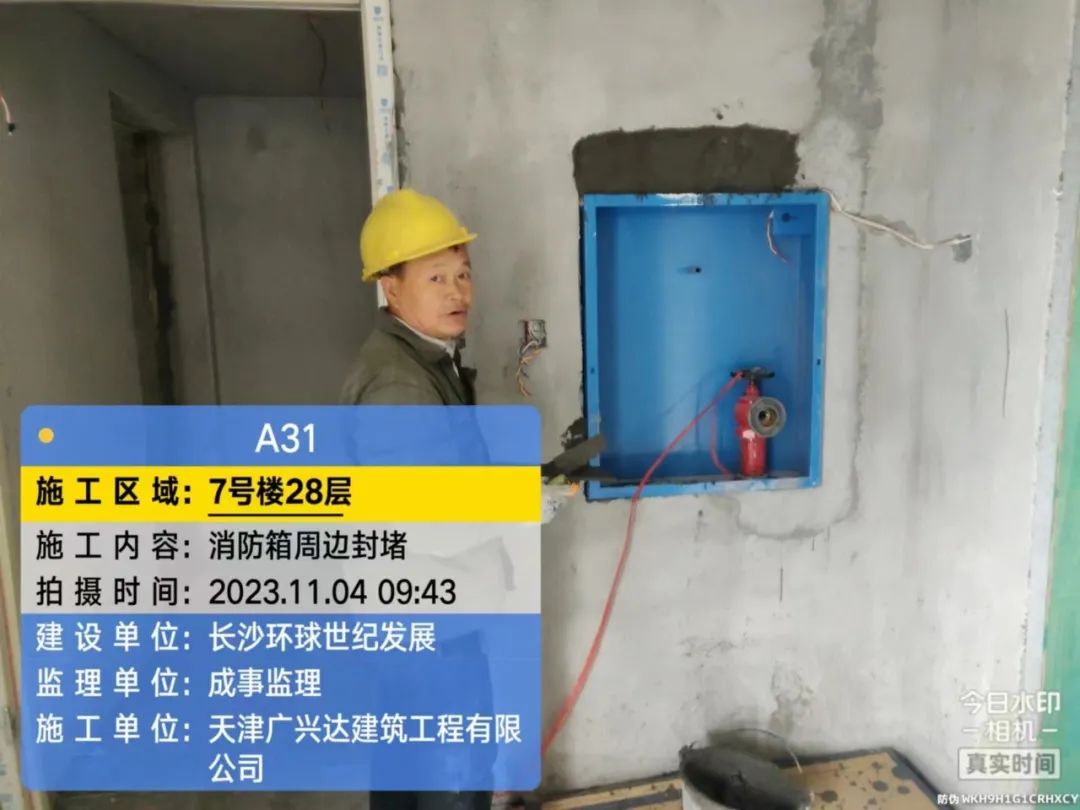

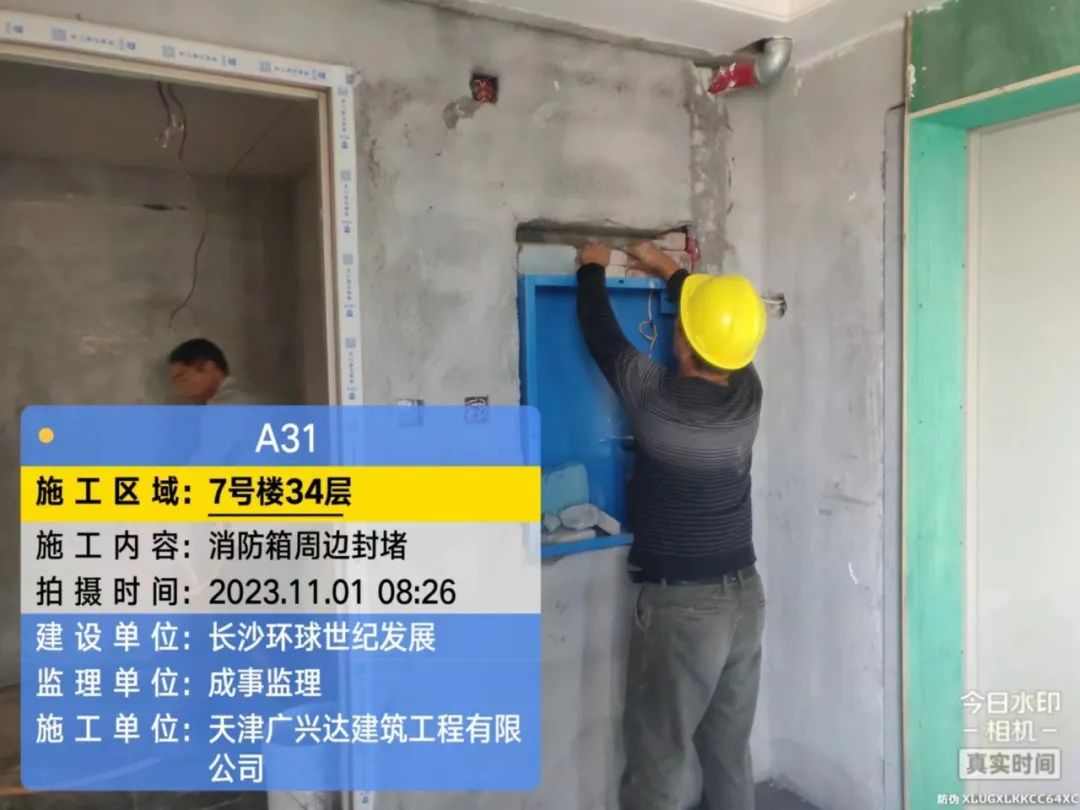

阳台收口、消防栓封堵及墙面、地面保温施工。

外墙涂料

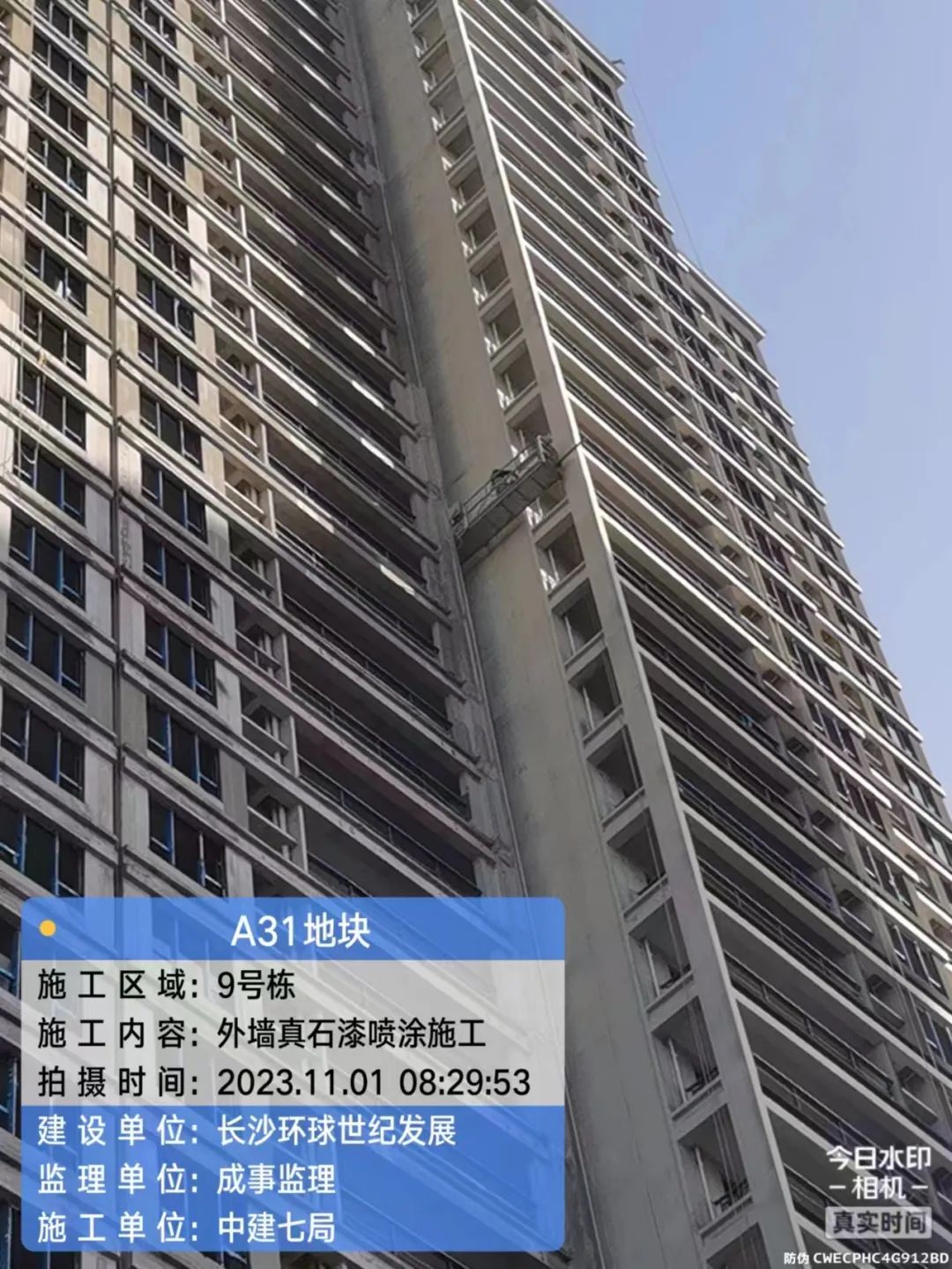

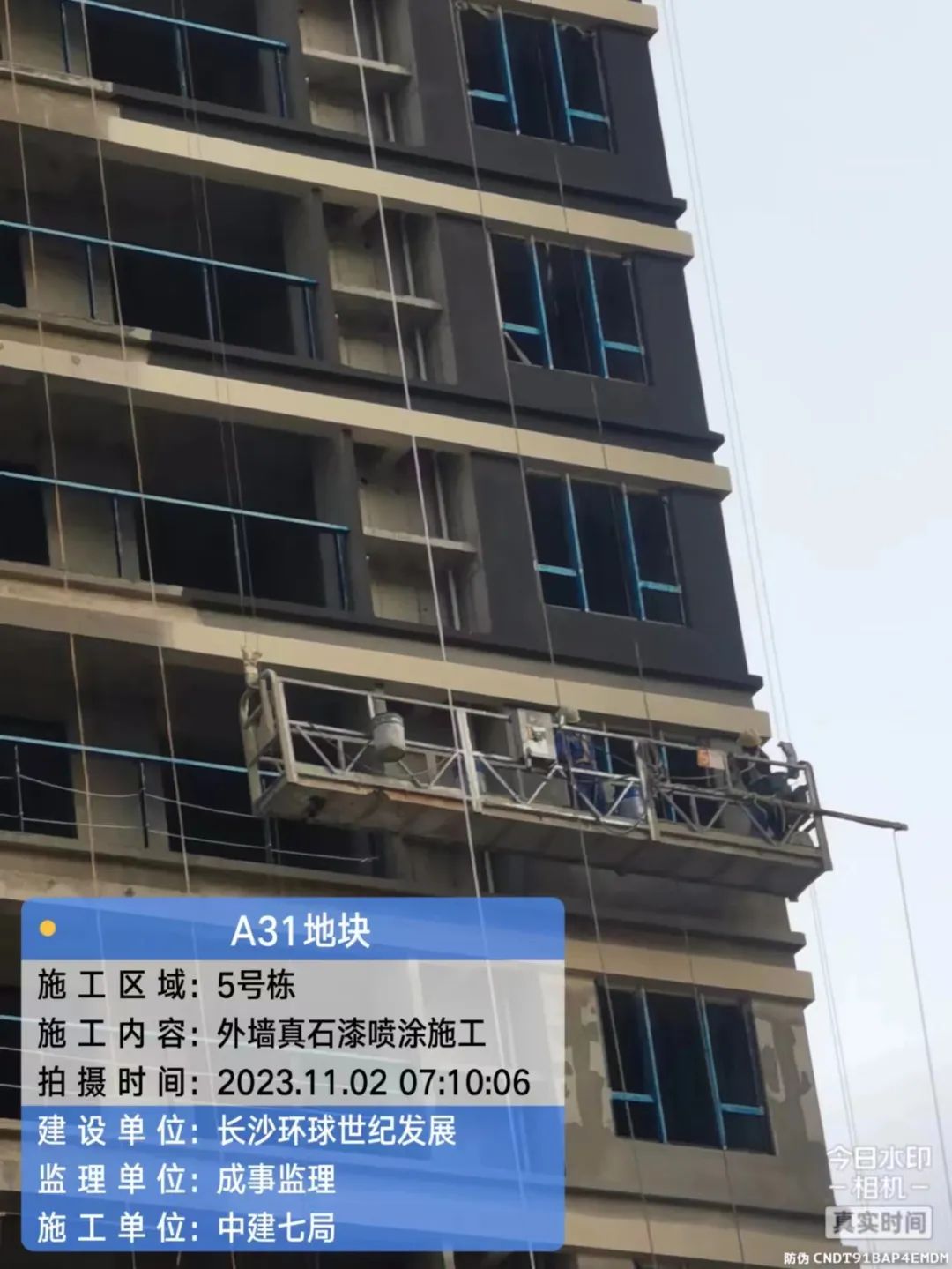

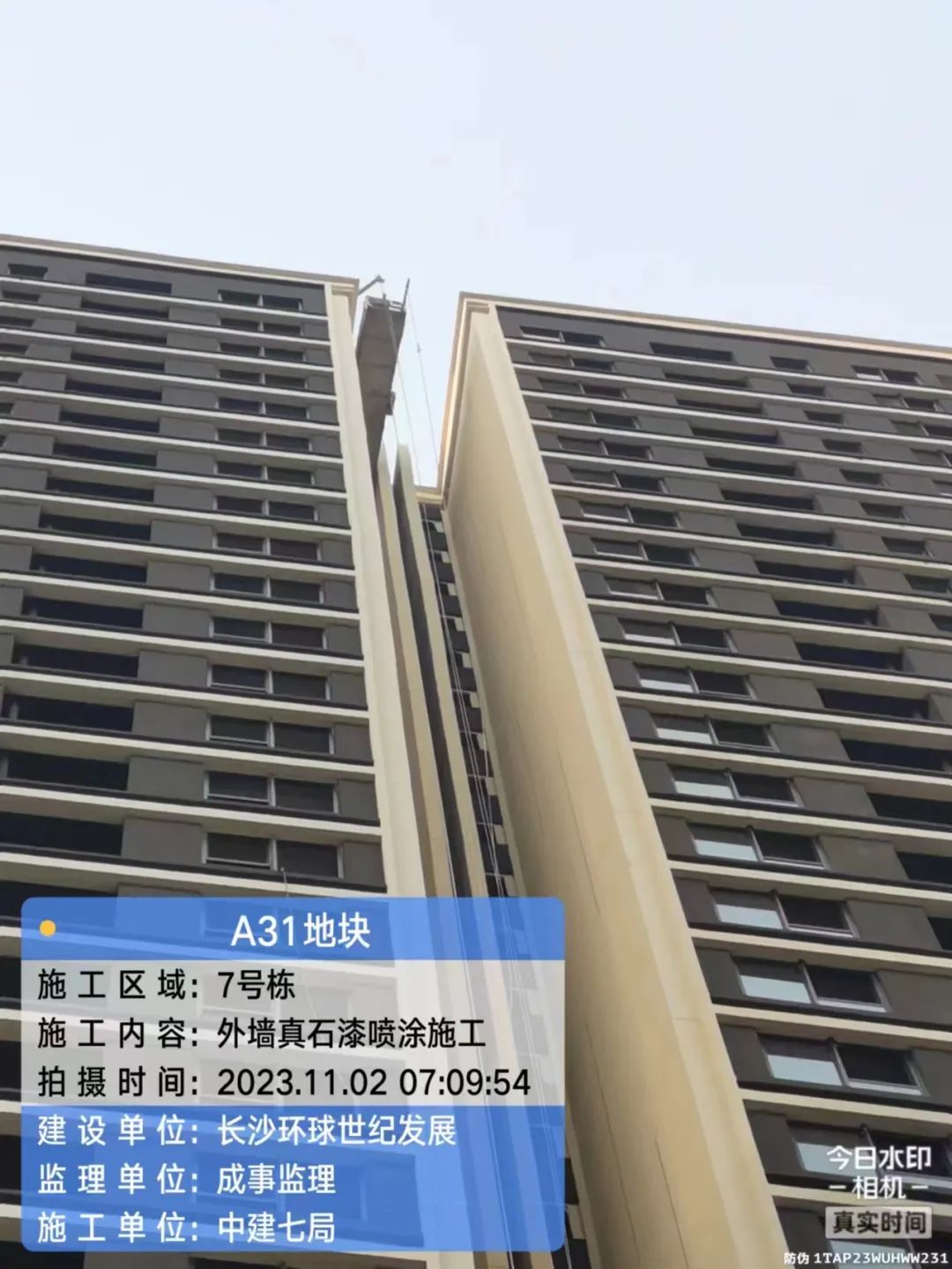

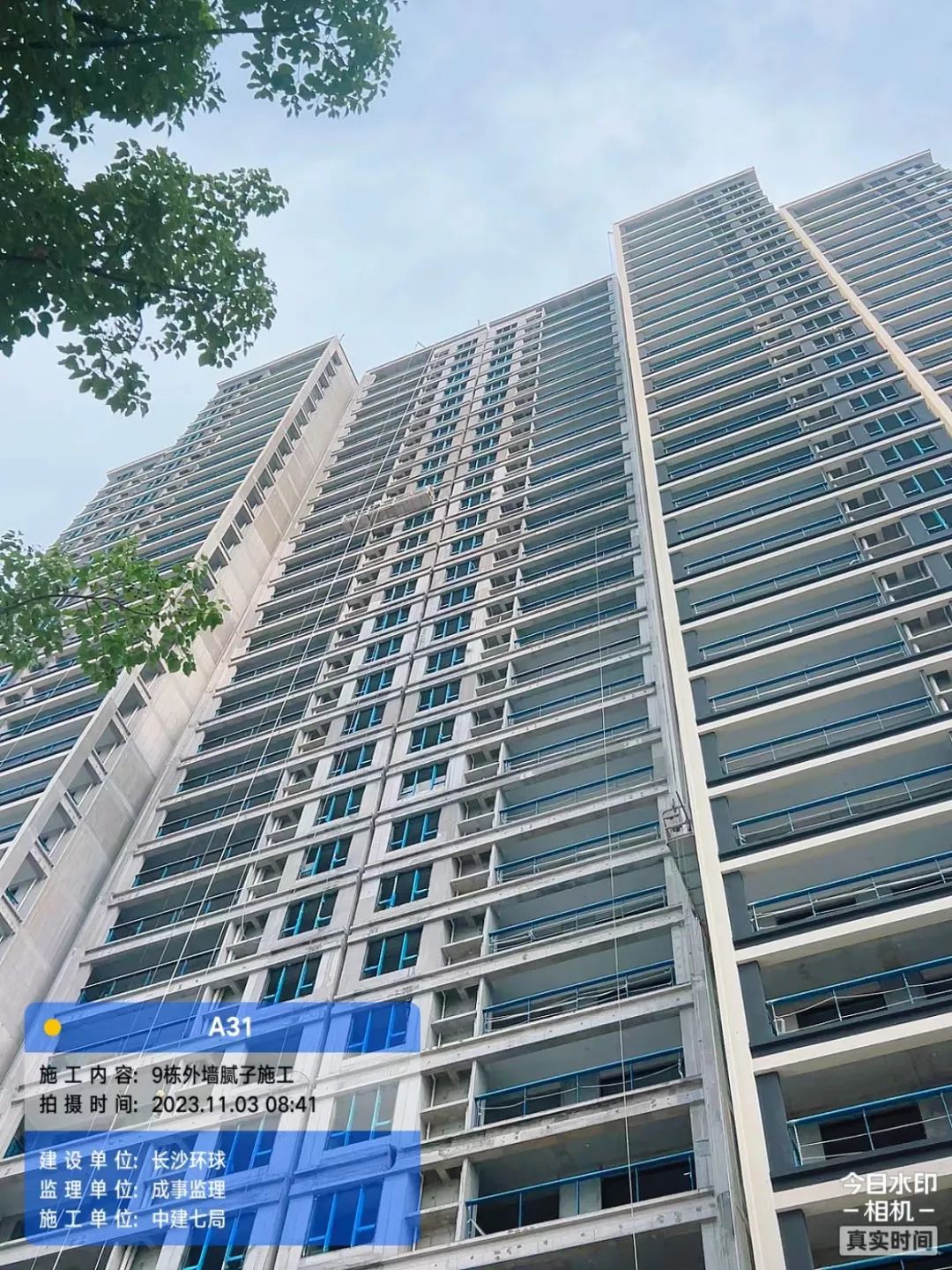

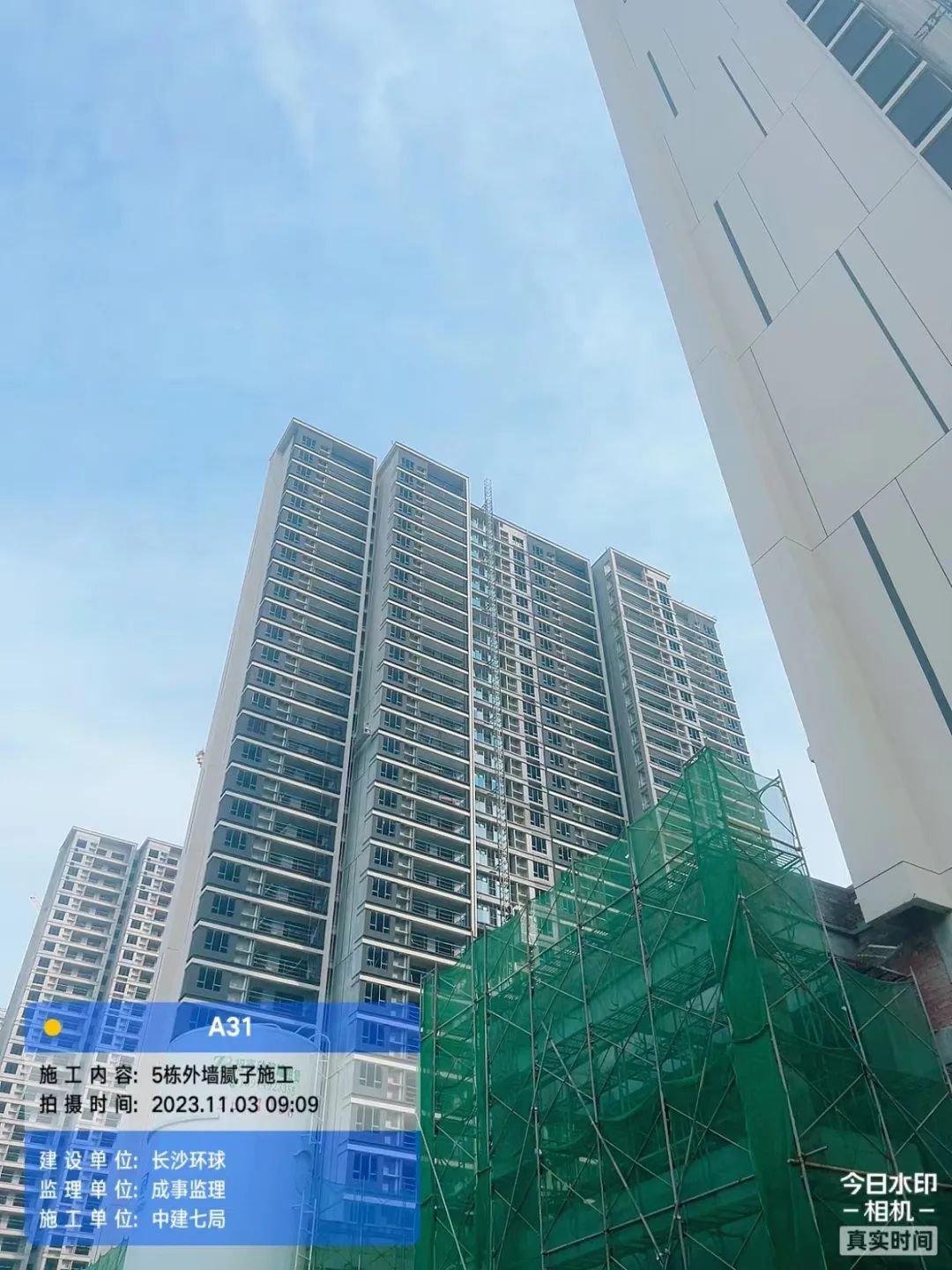

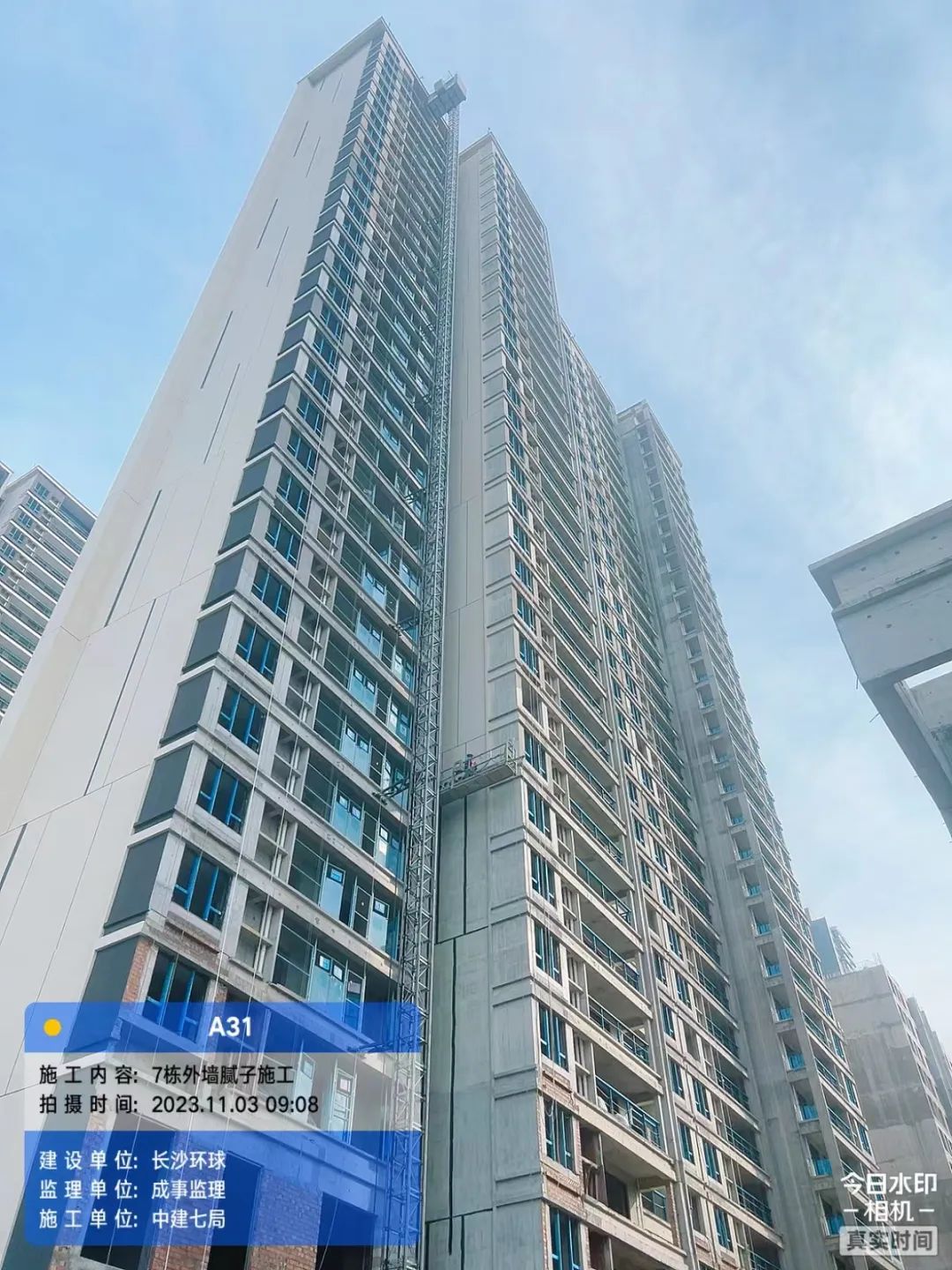

外墙涂料施工。

铝合金门窗

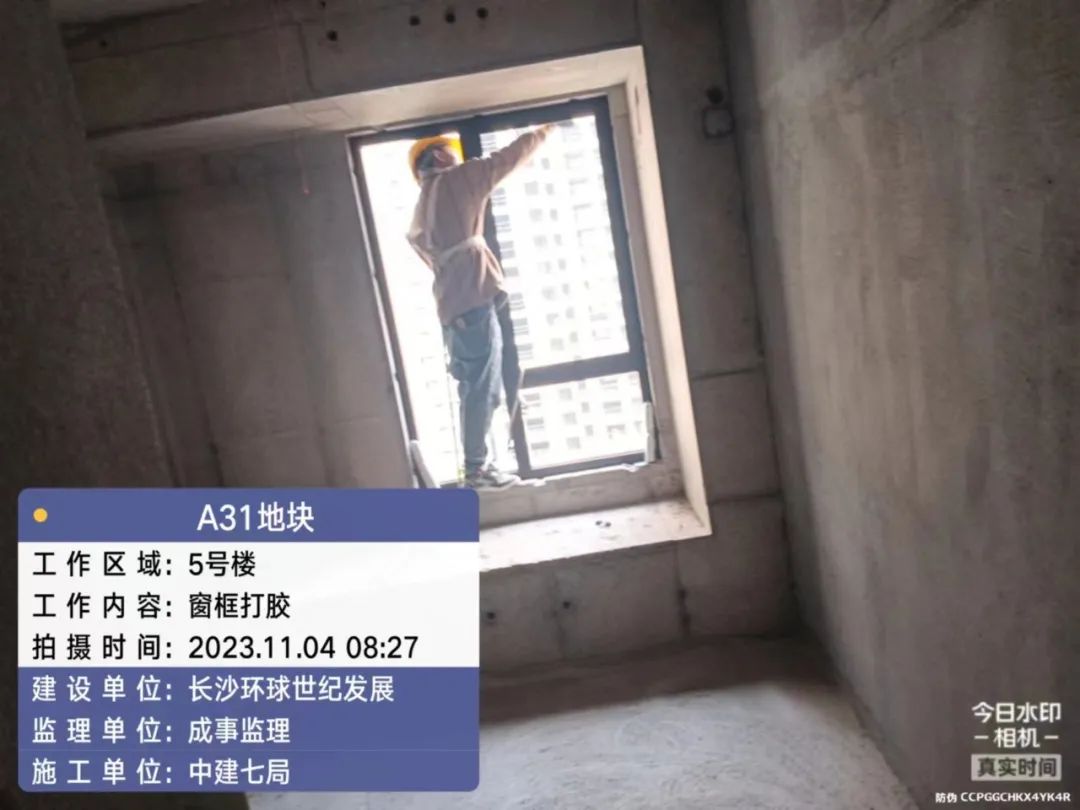

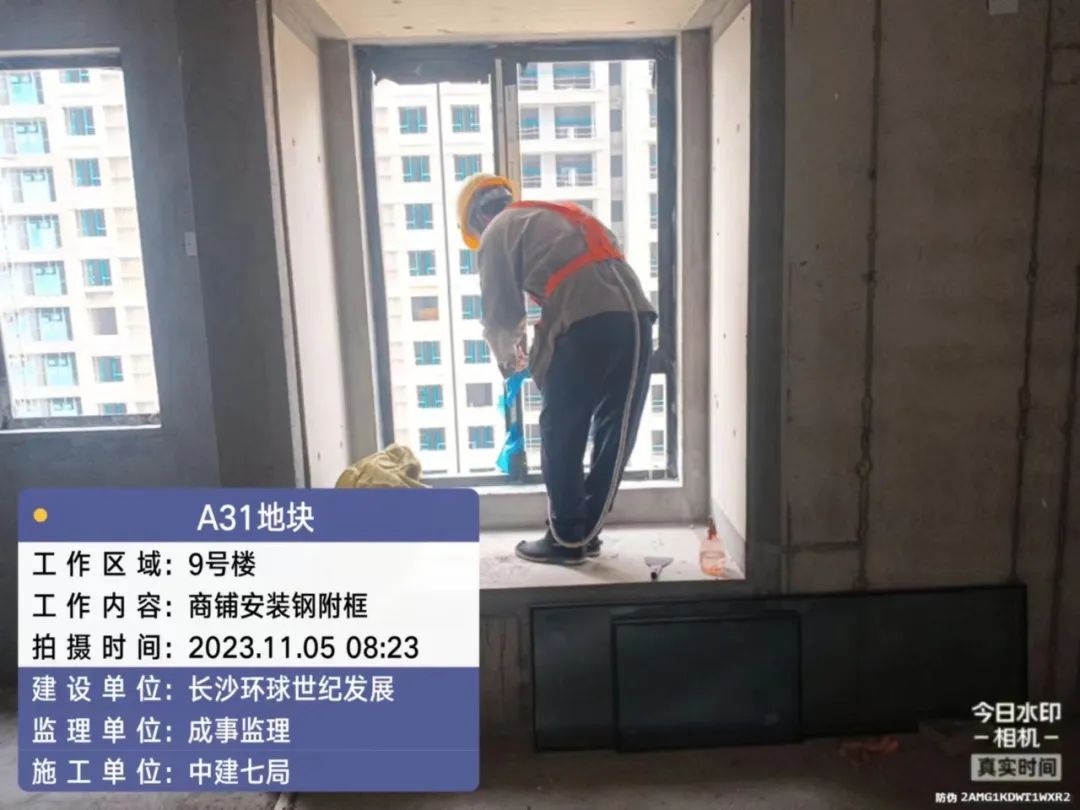

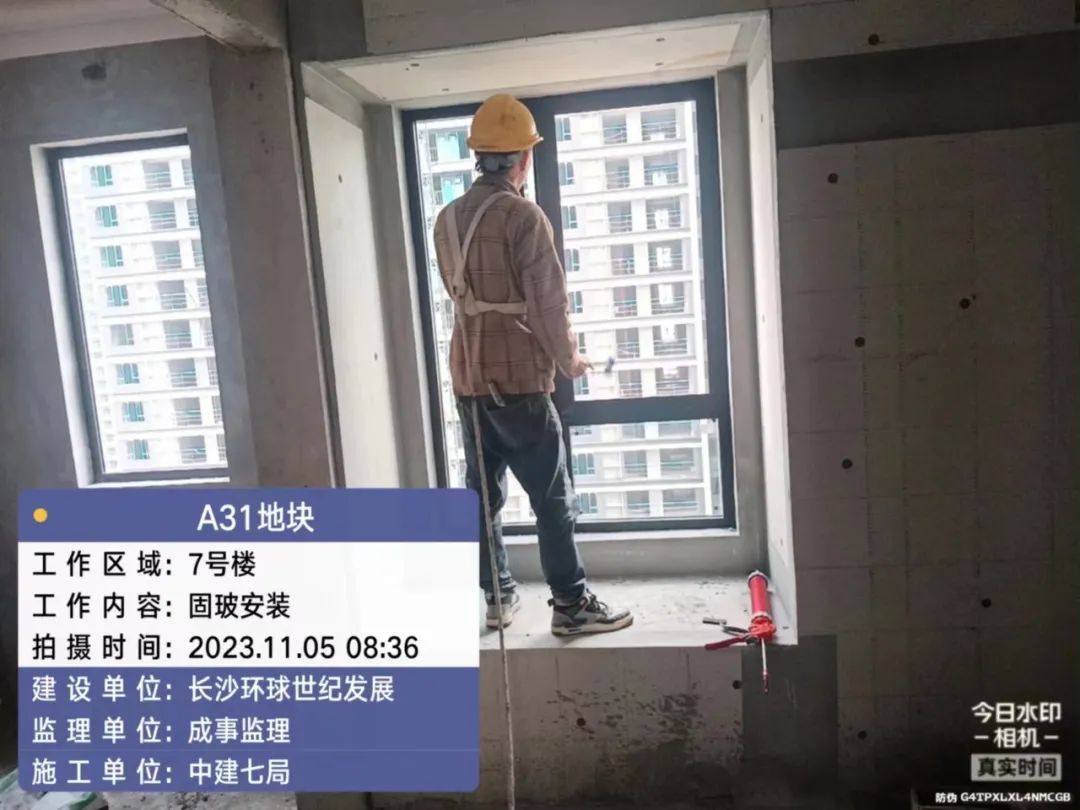

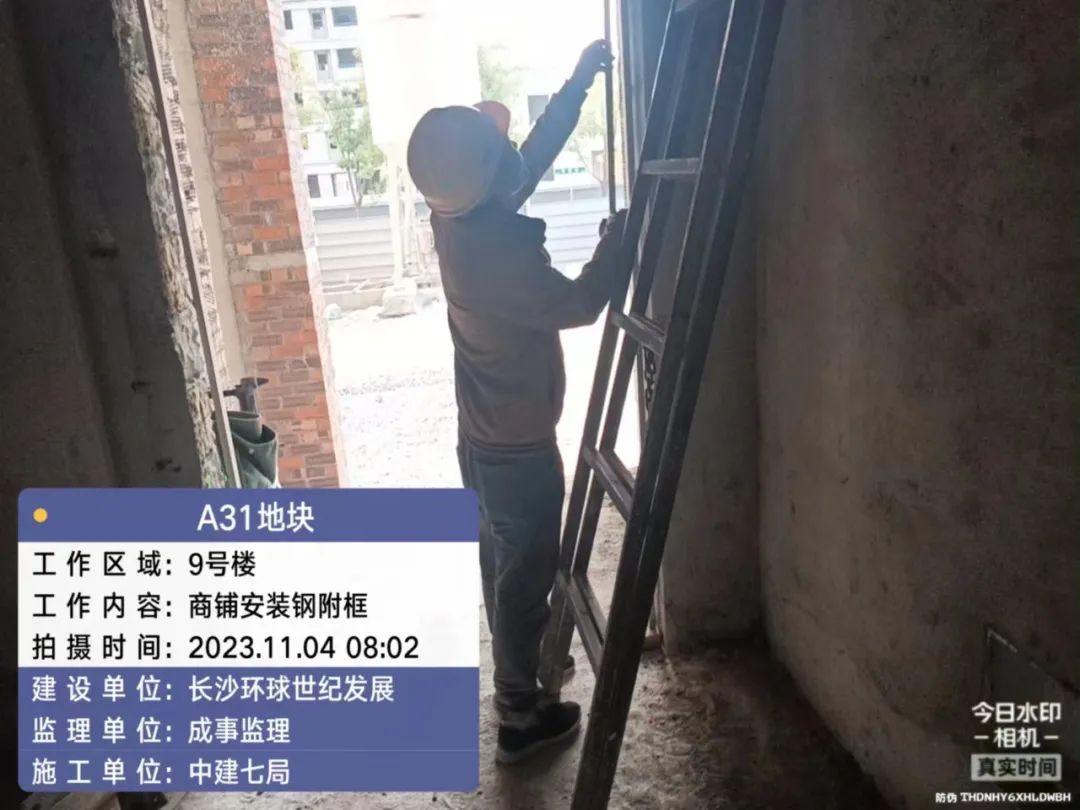

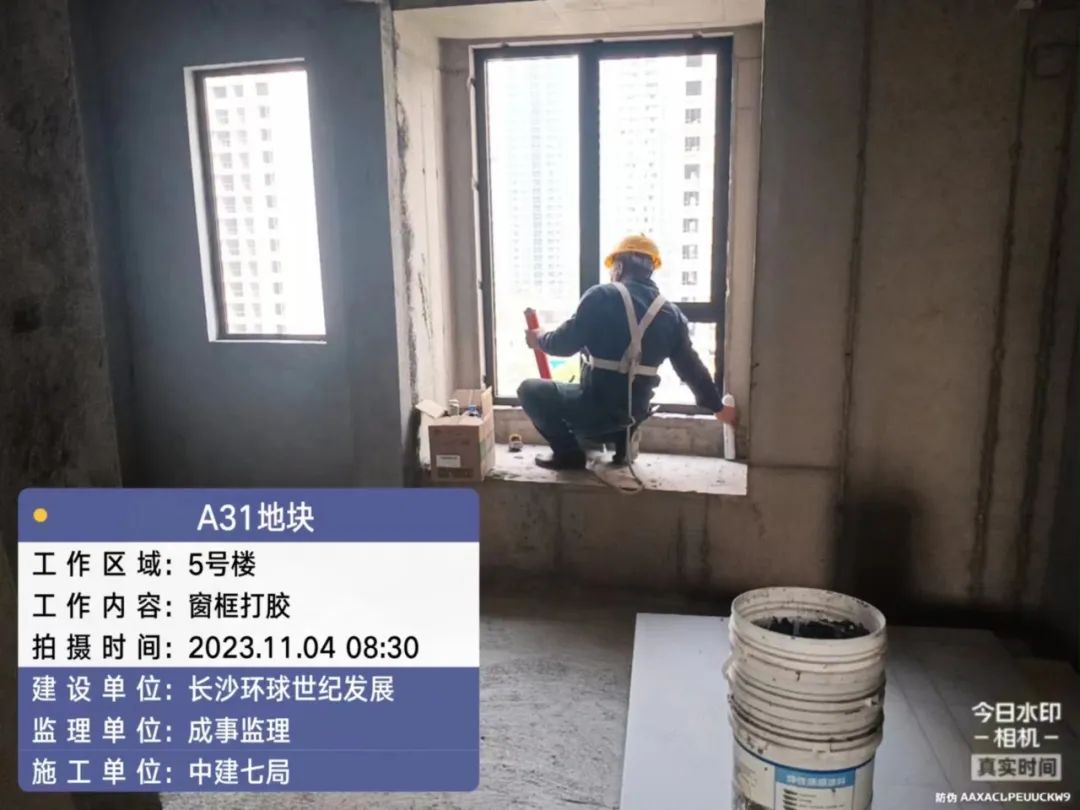

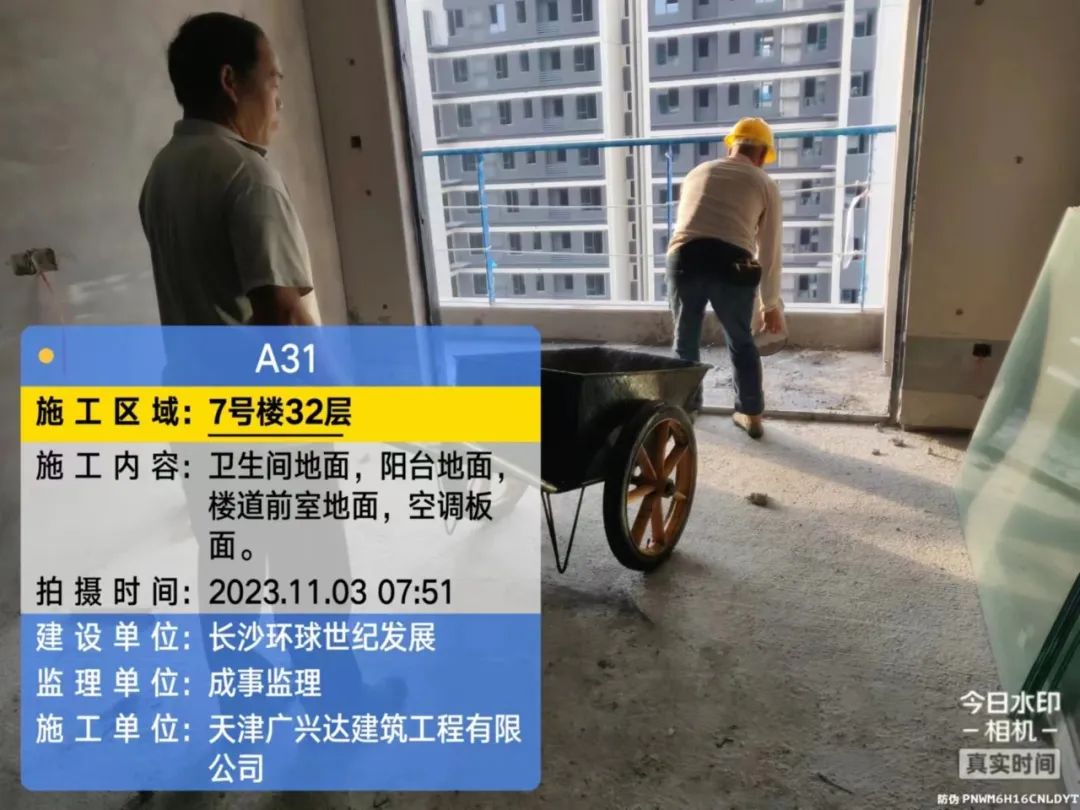

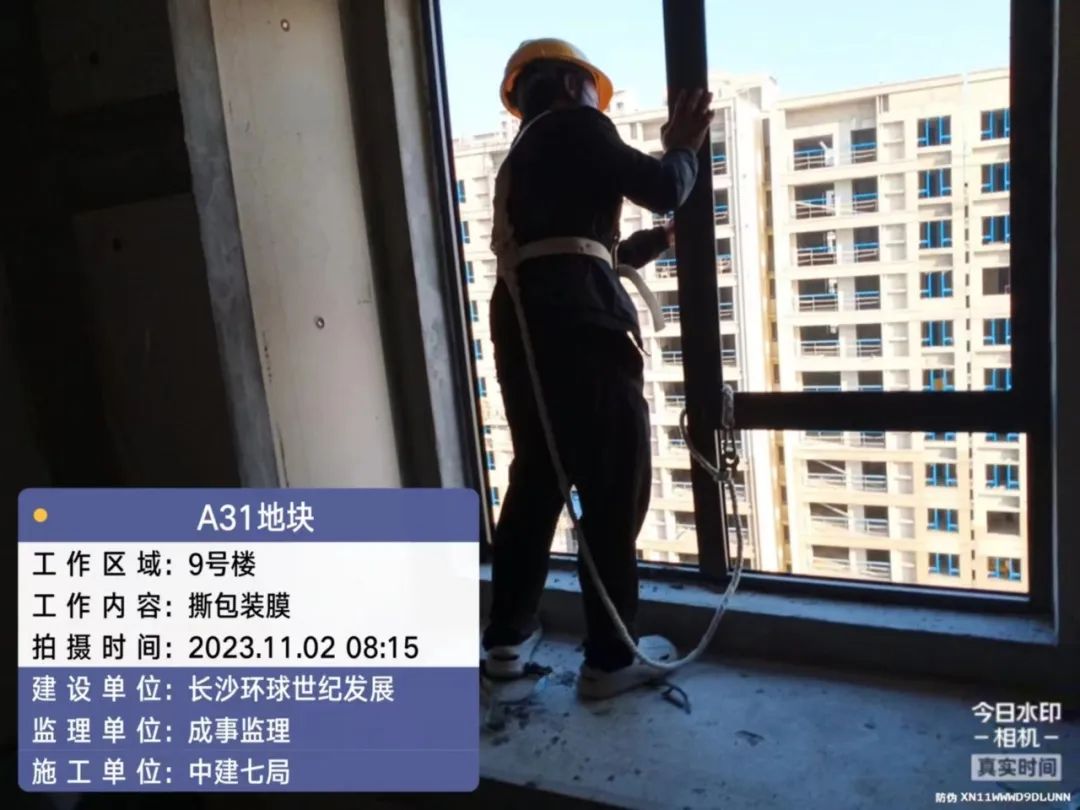

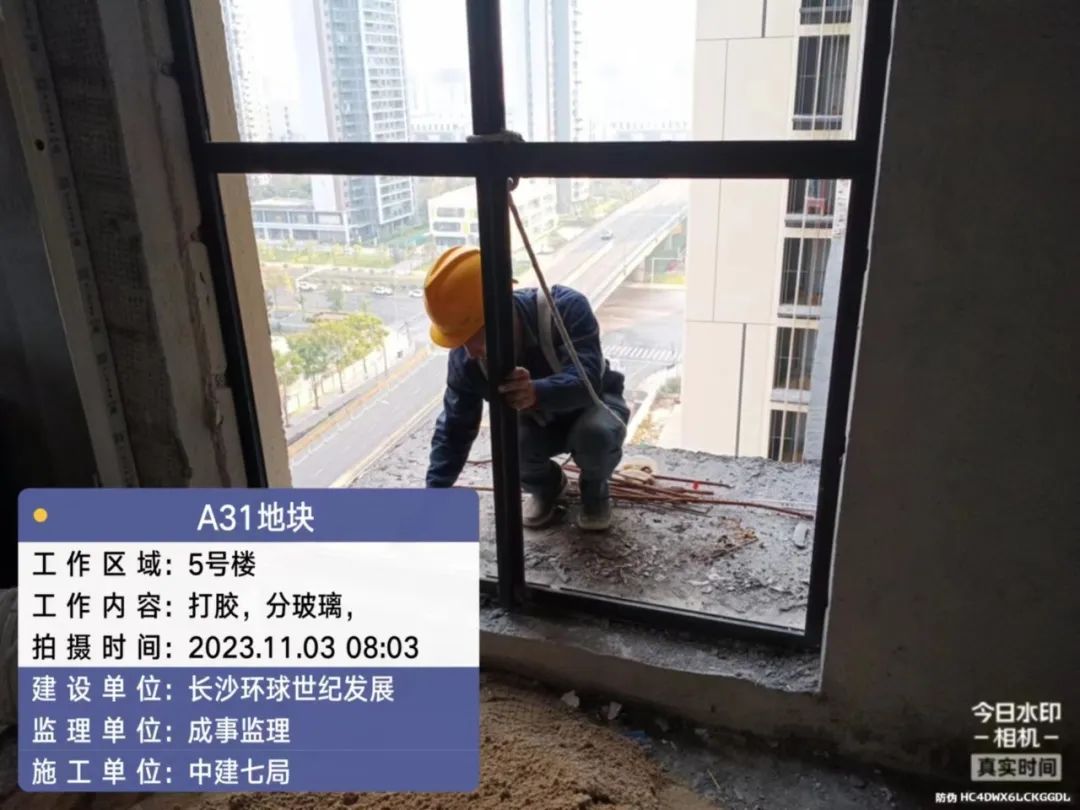

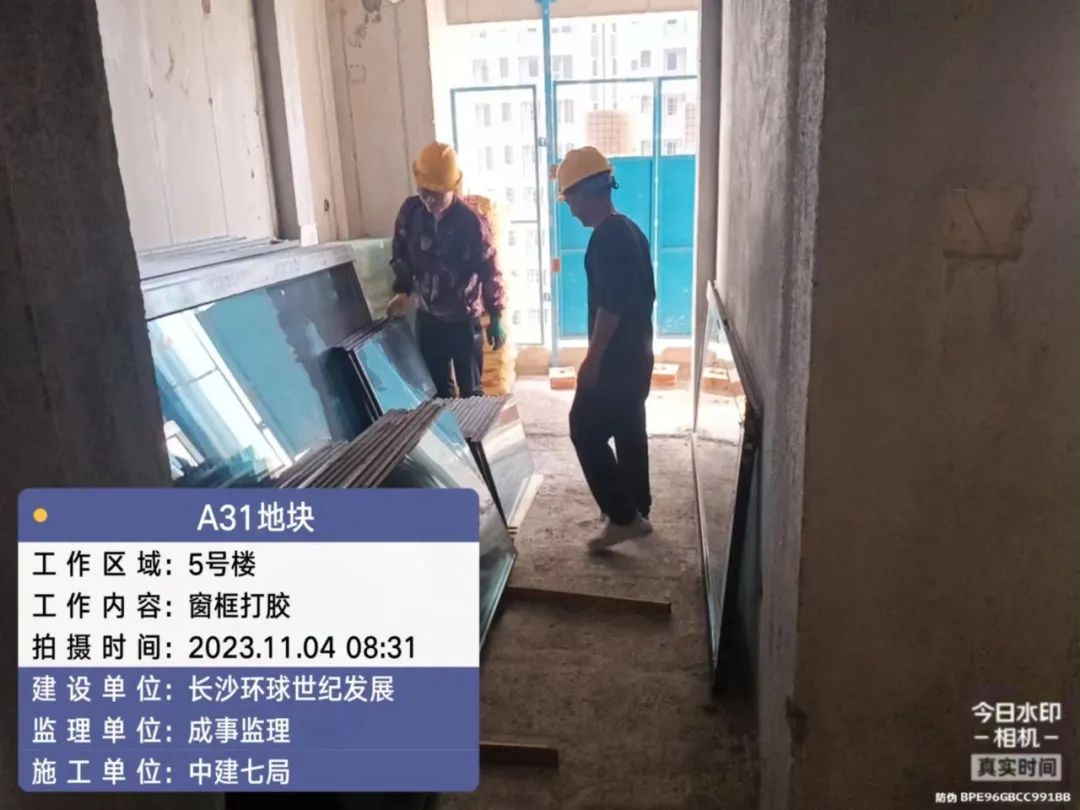

5#、7#、9#栋固定玻璃及推拉门扇到货,上运材料,安装固定玻璃。

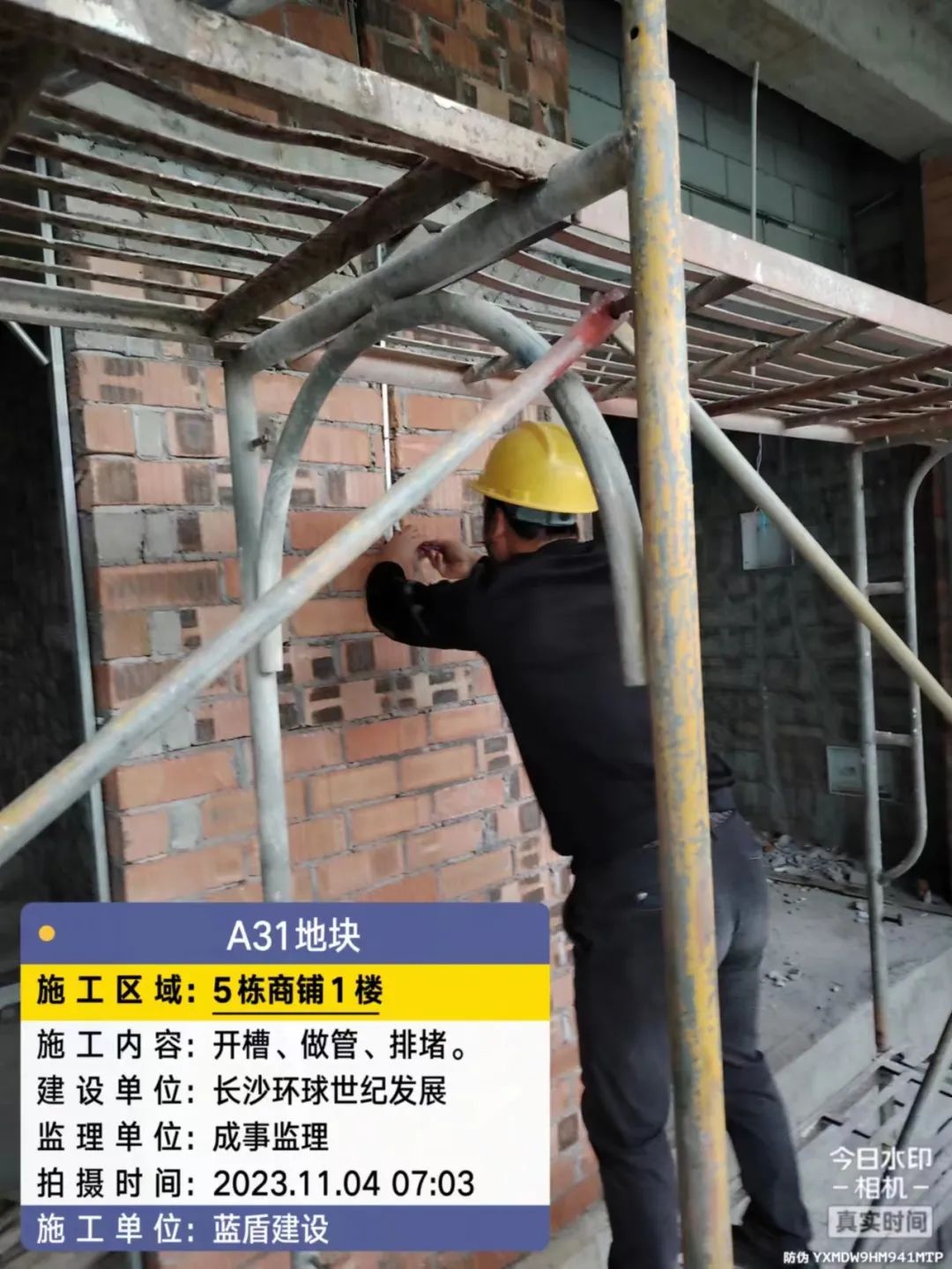

水电安装

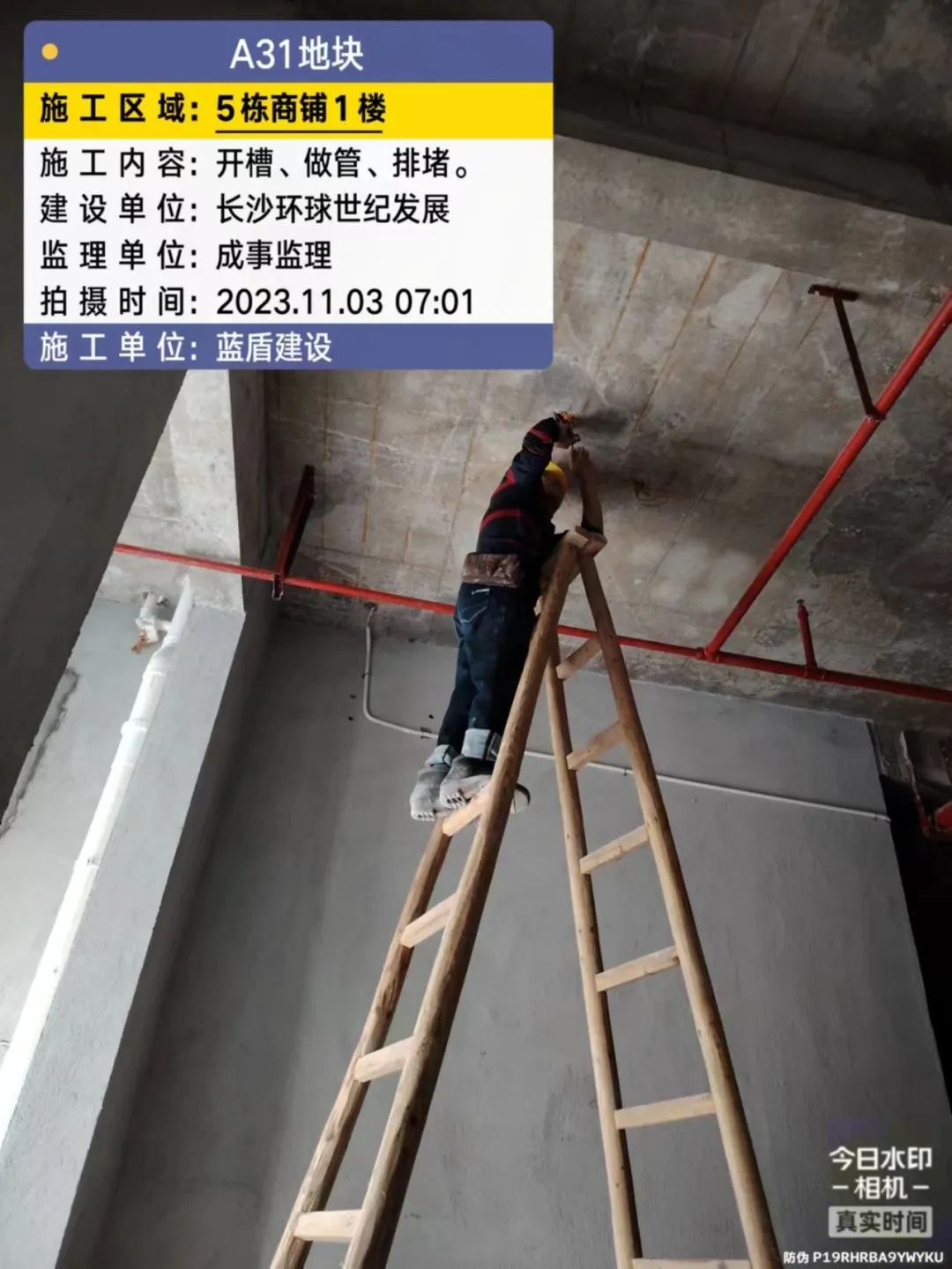

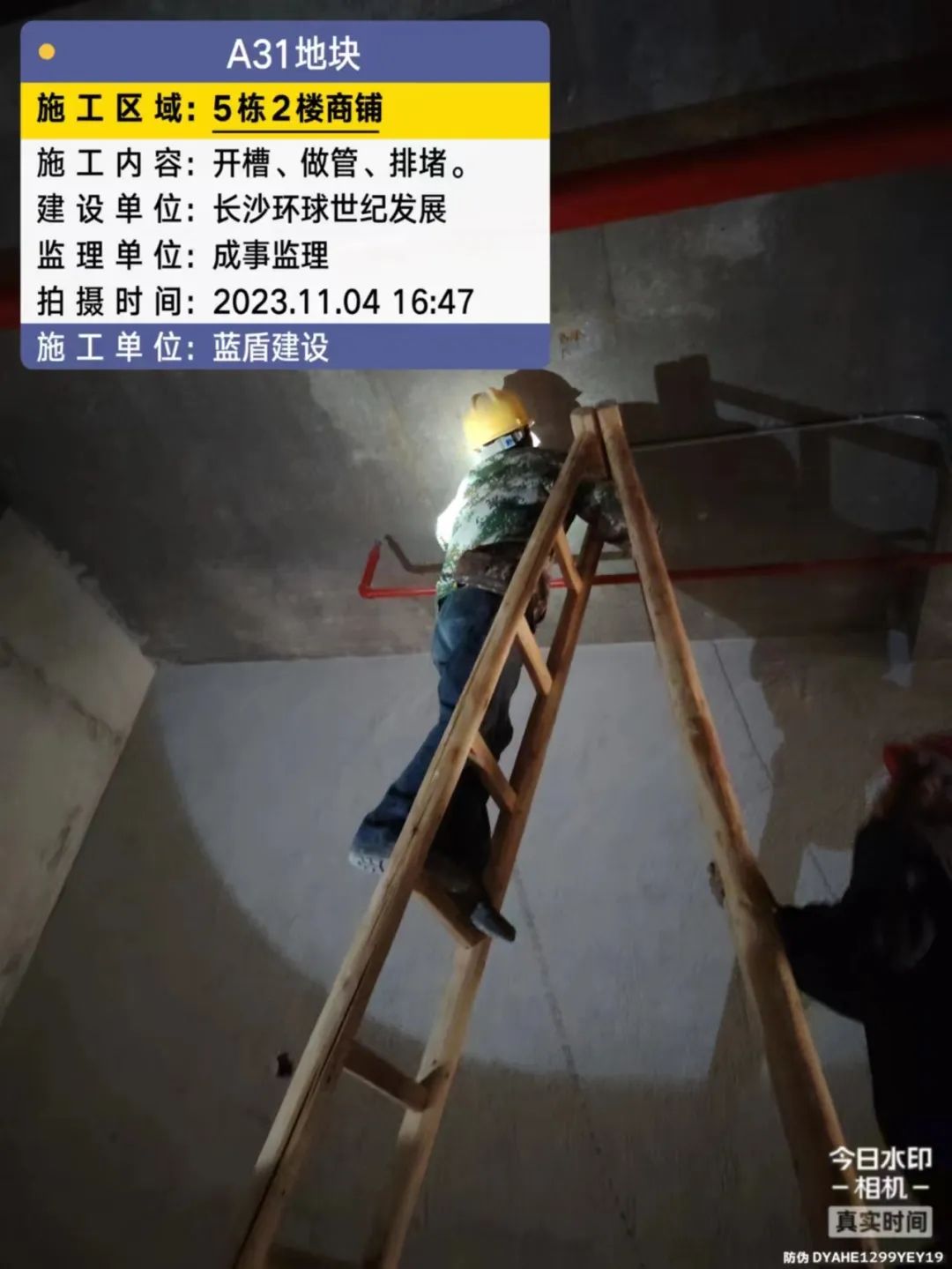

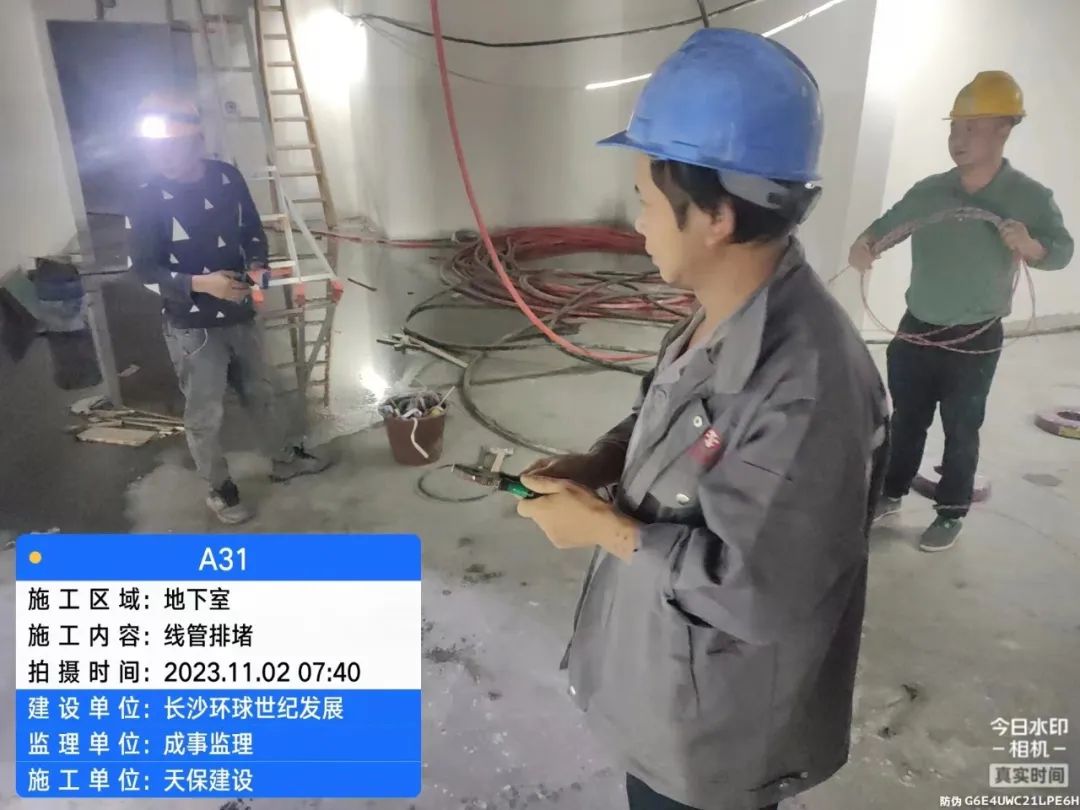

线管排堵、给水管安装。

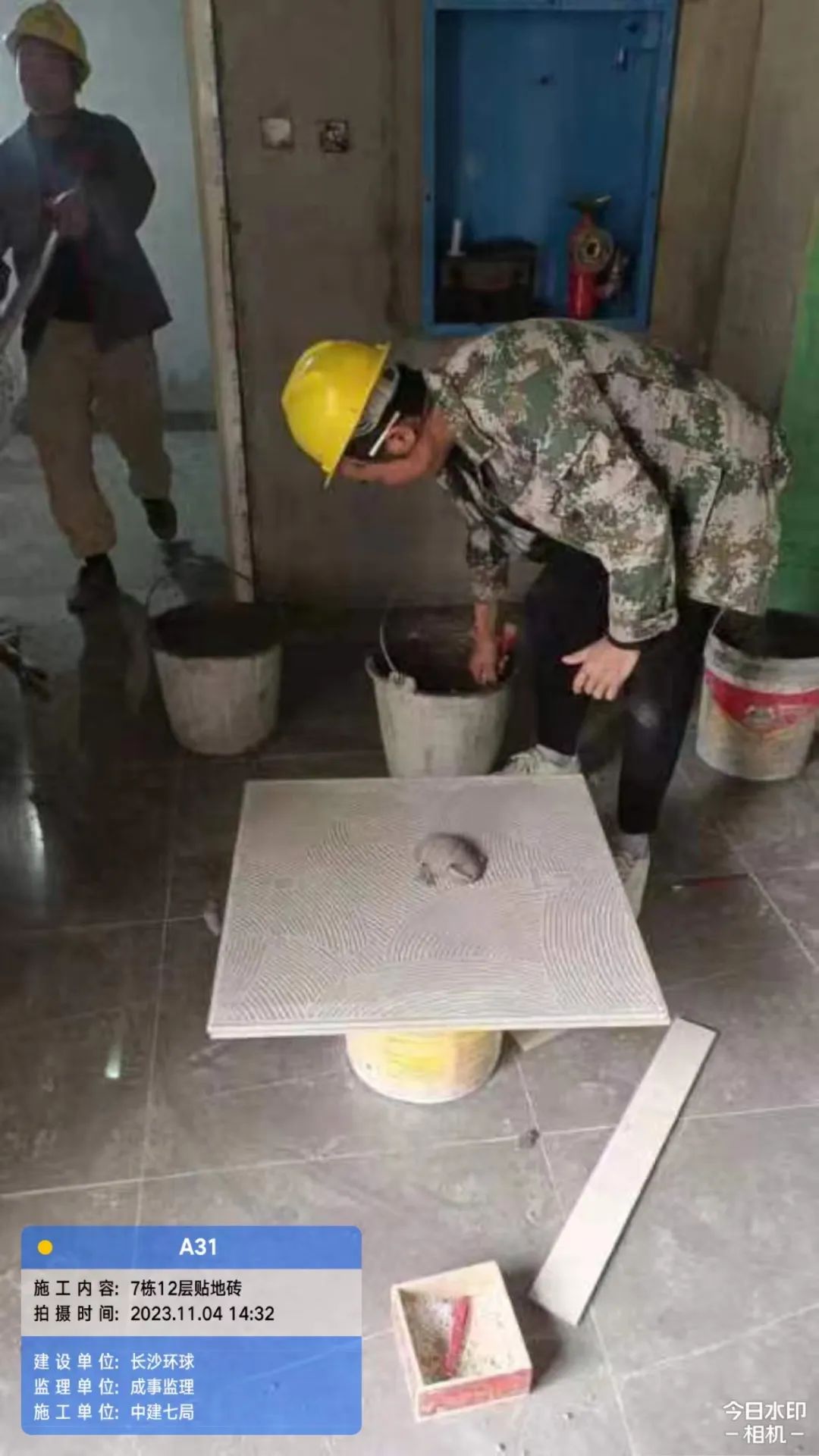

公区精装

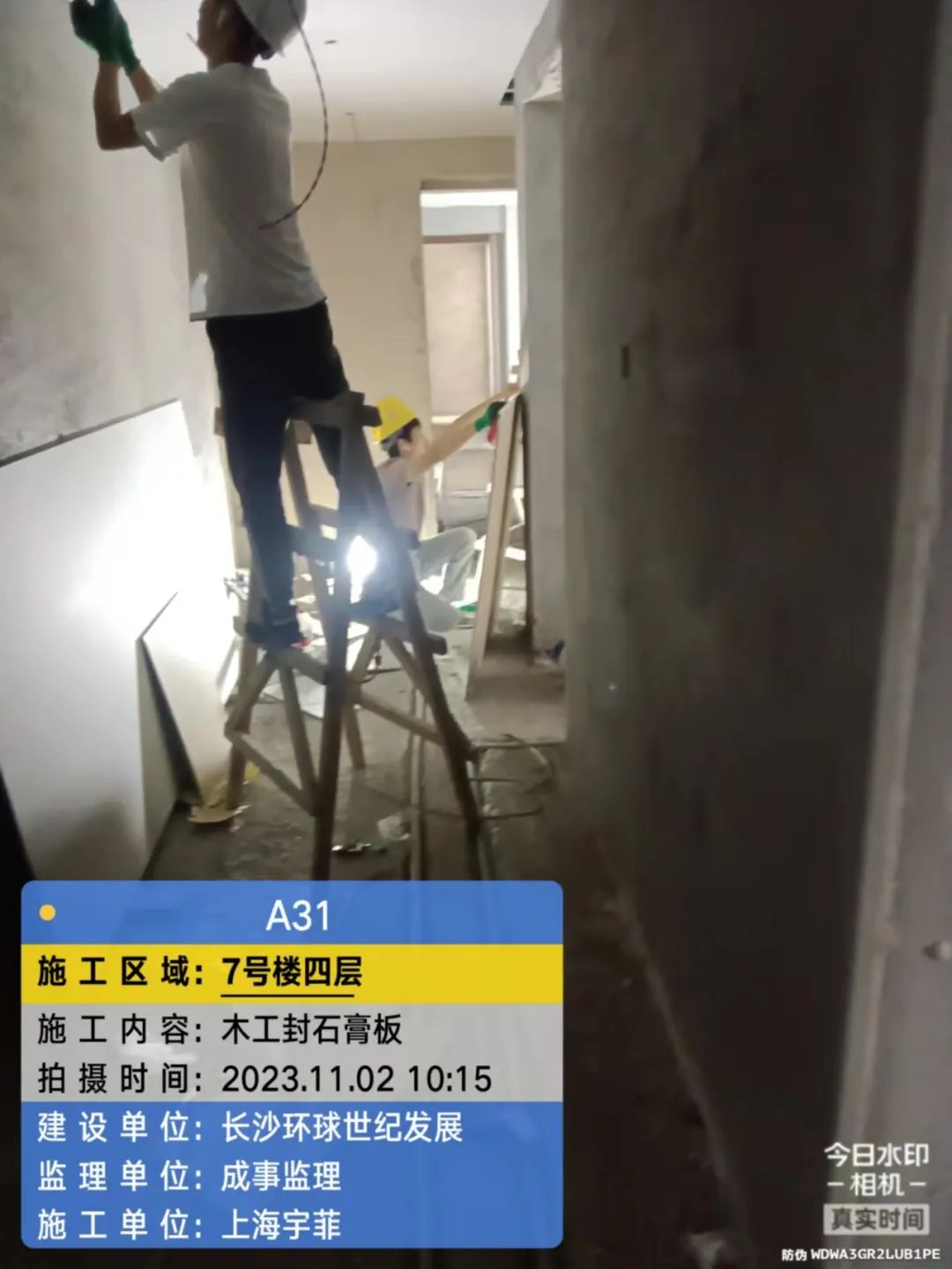

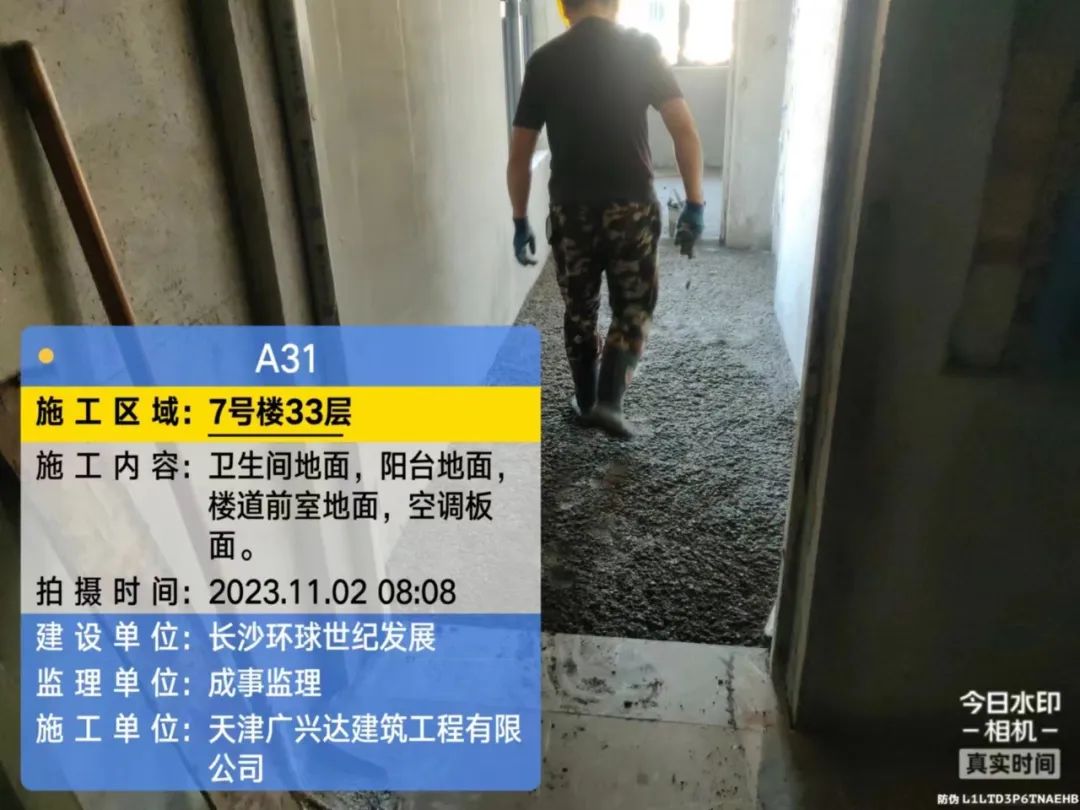

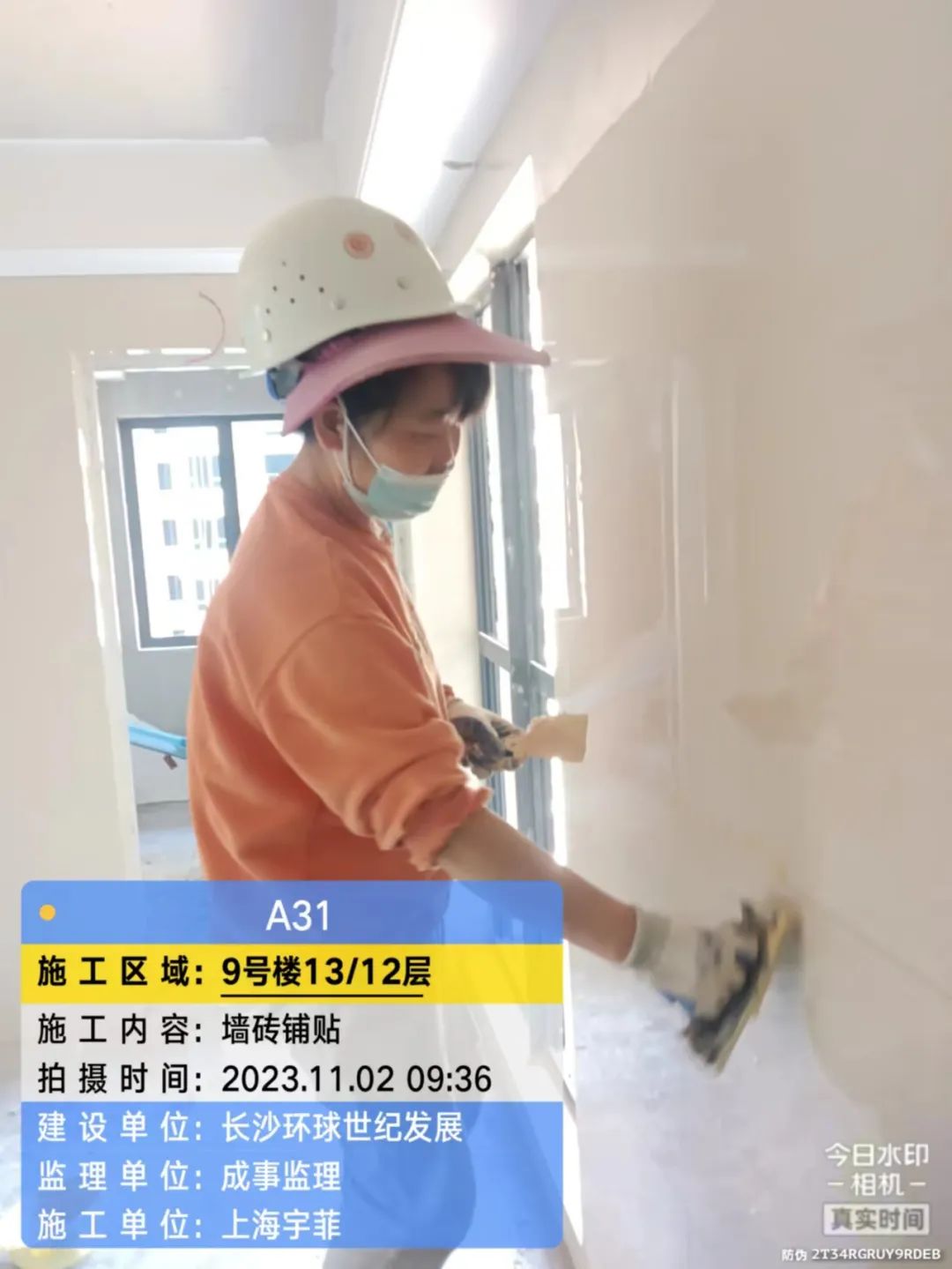

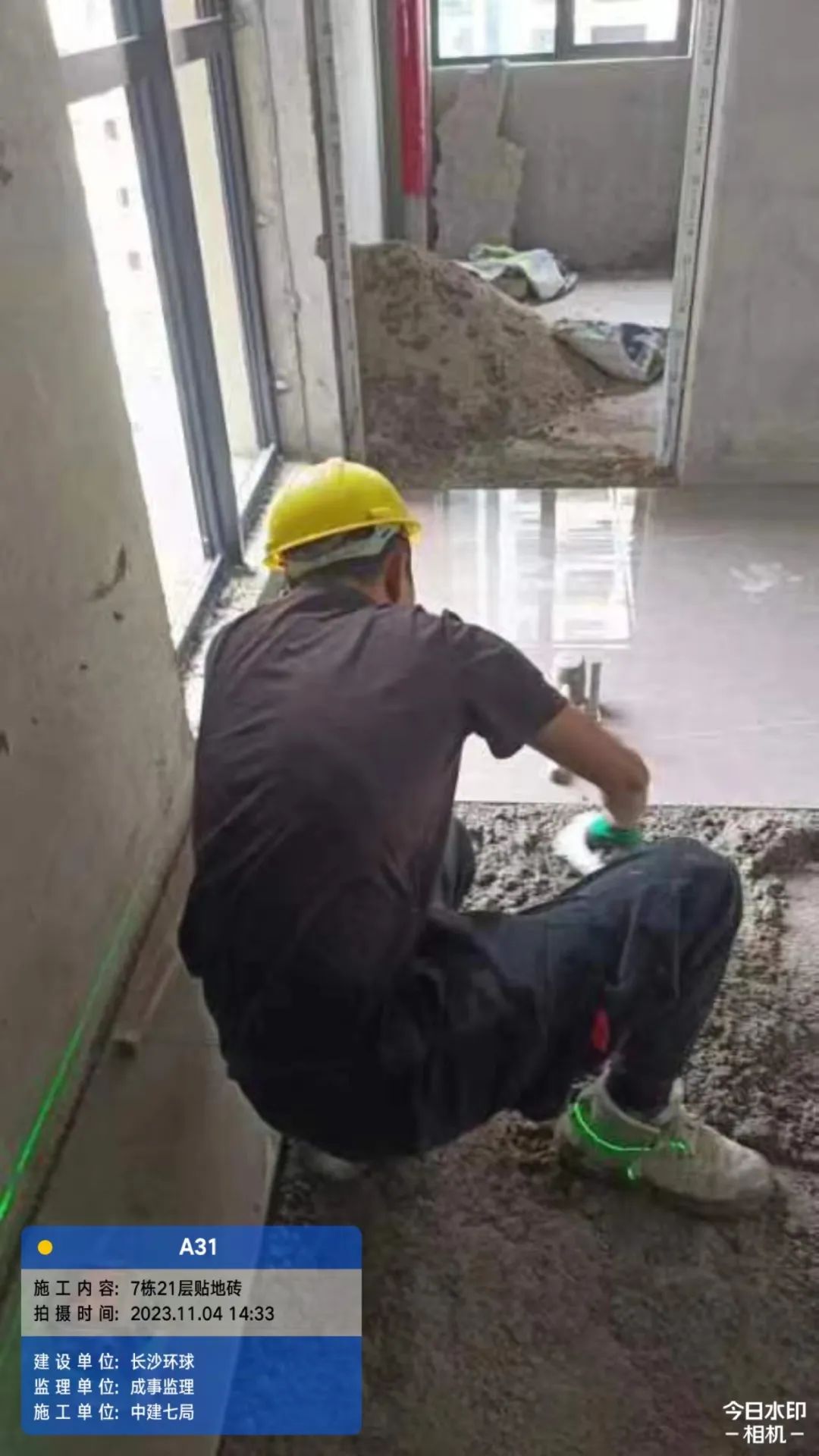

5#、7#、9#栋公区精装施工。

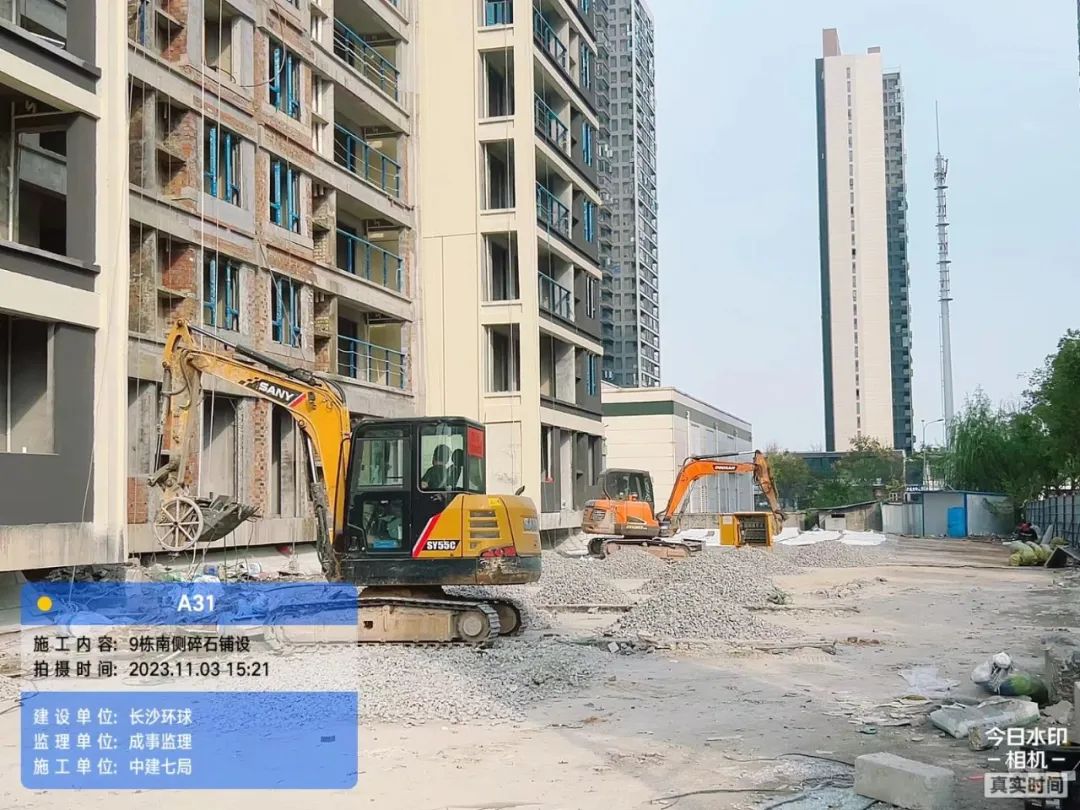

园林绿化

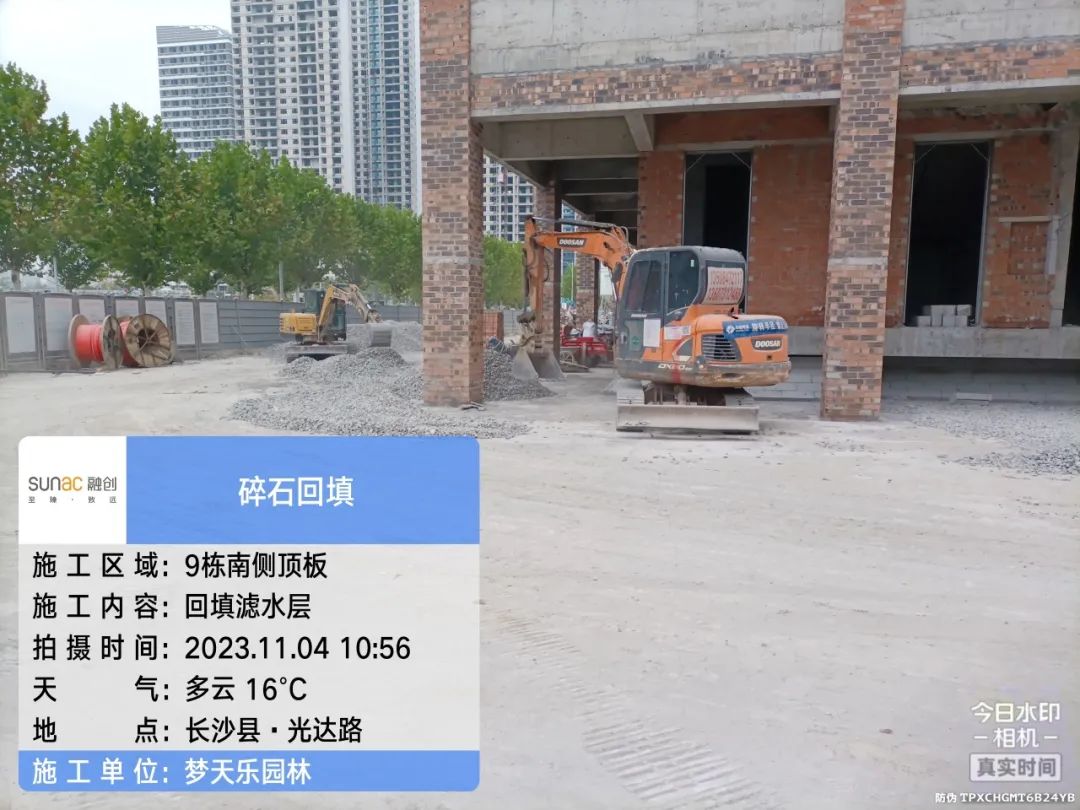

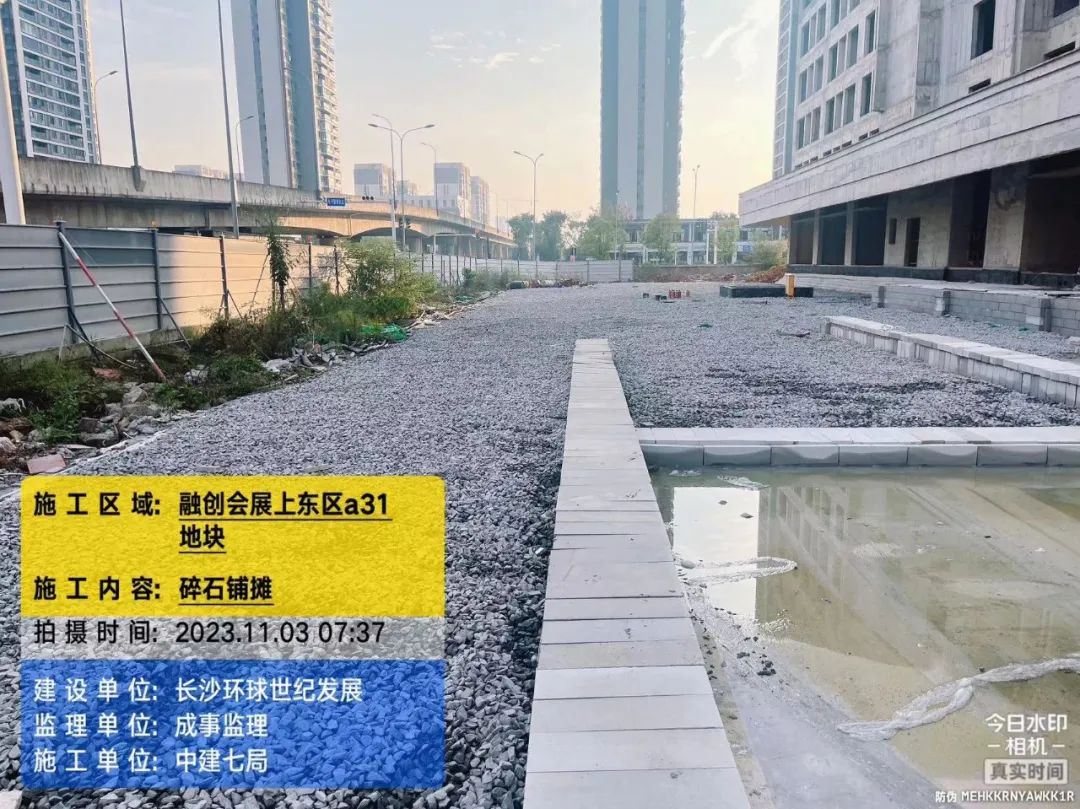

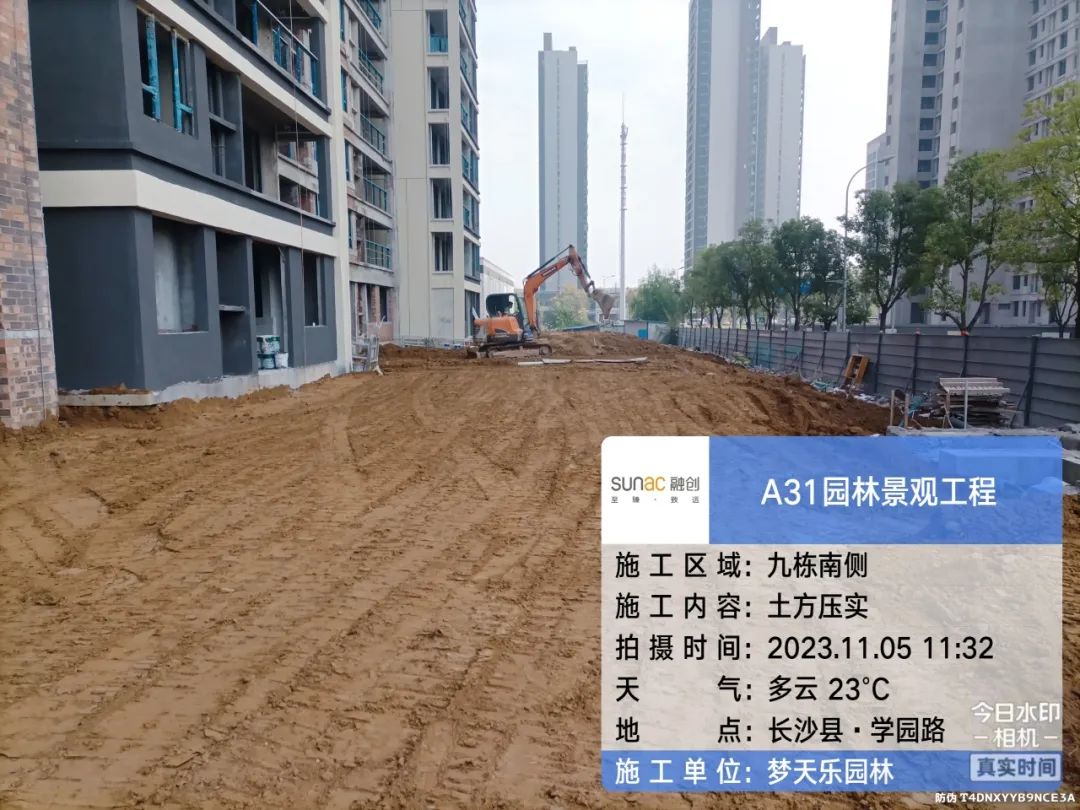

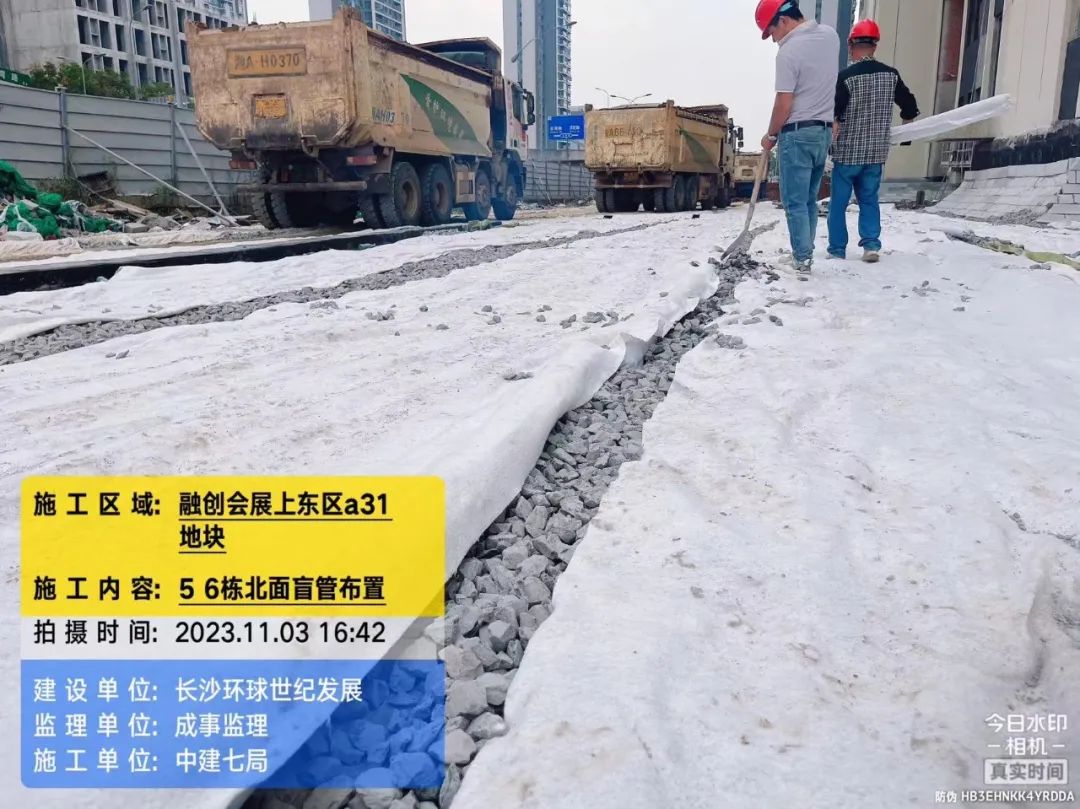

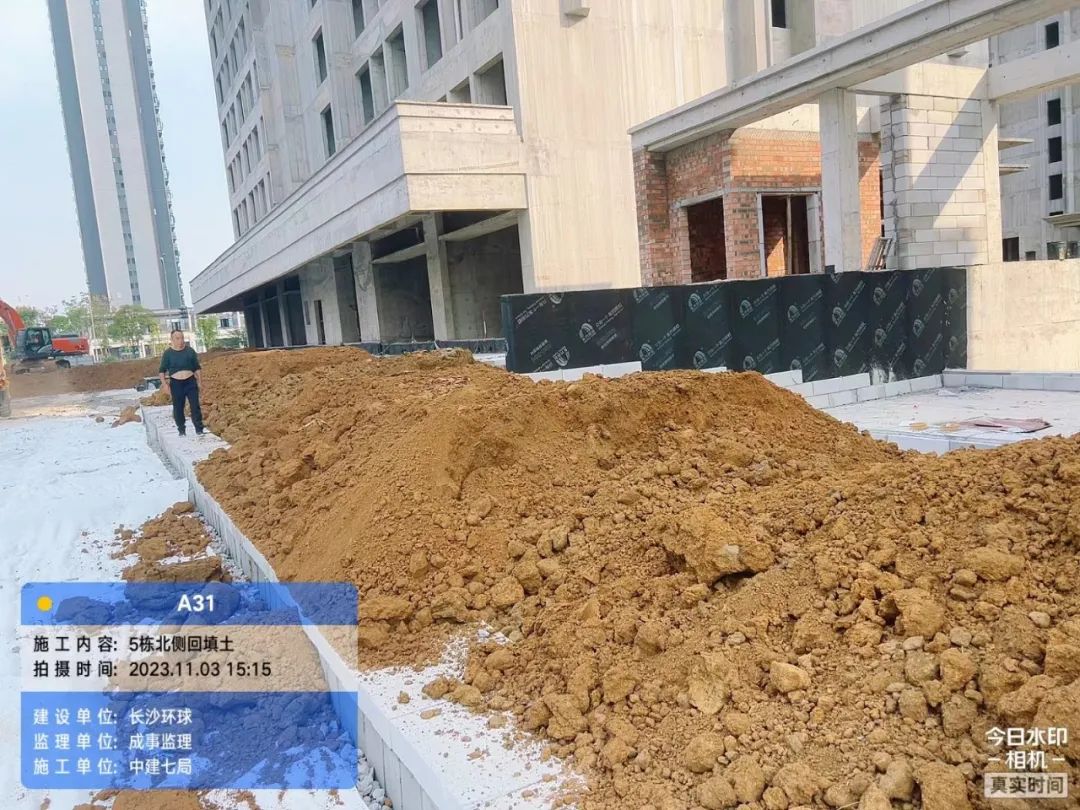

园林滤水层回填。

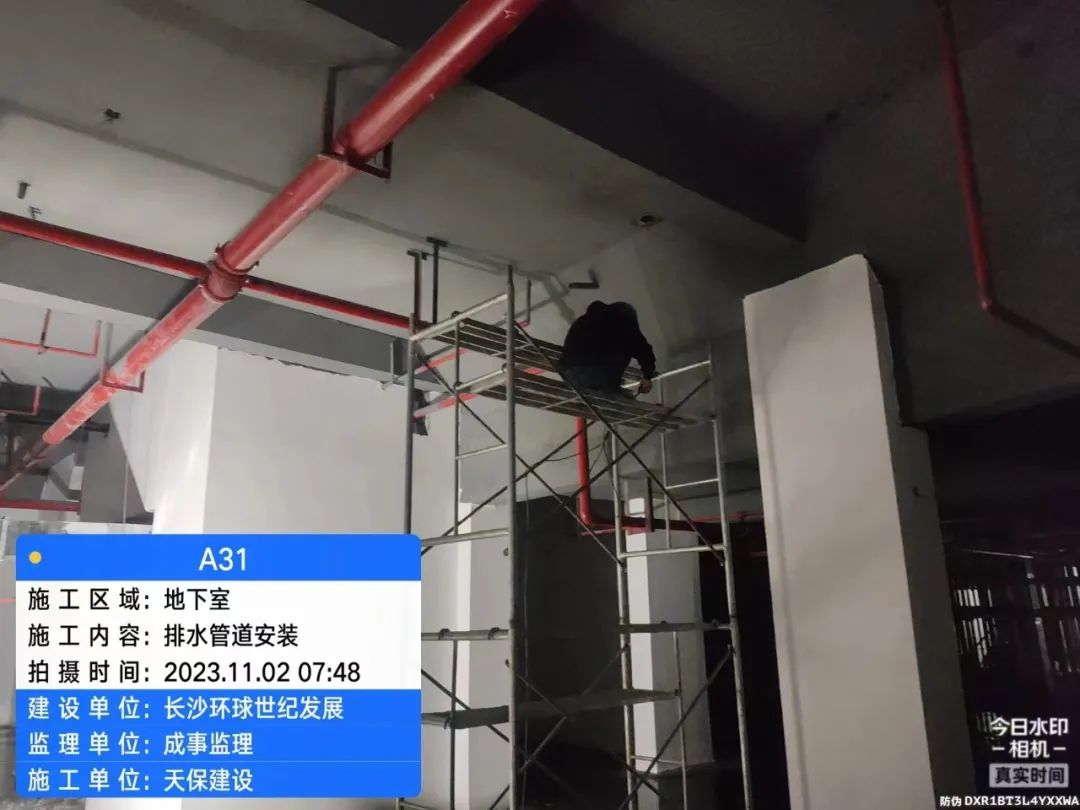

地下室工程

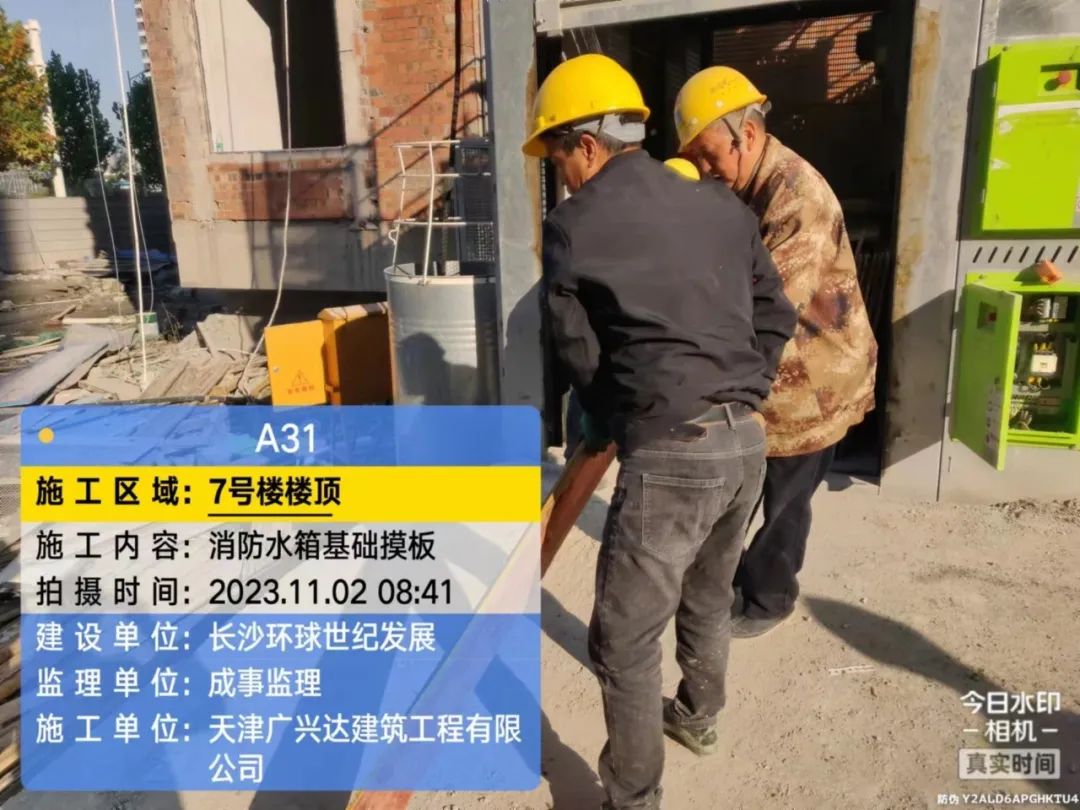

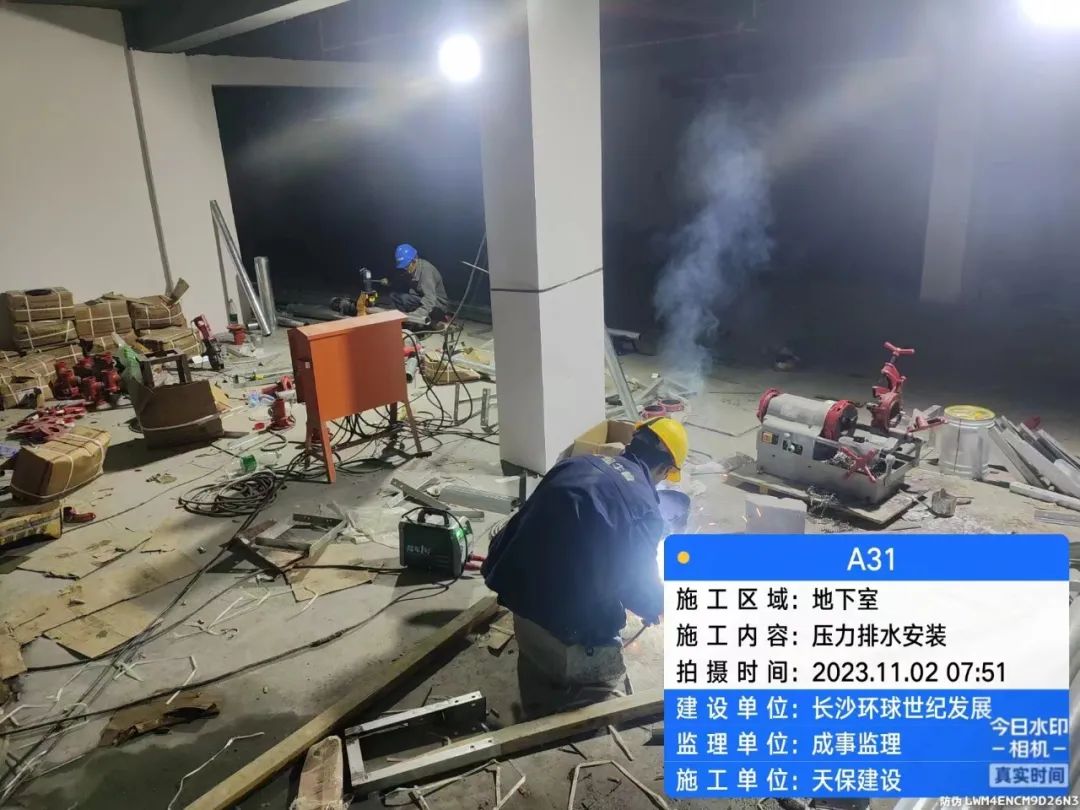

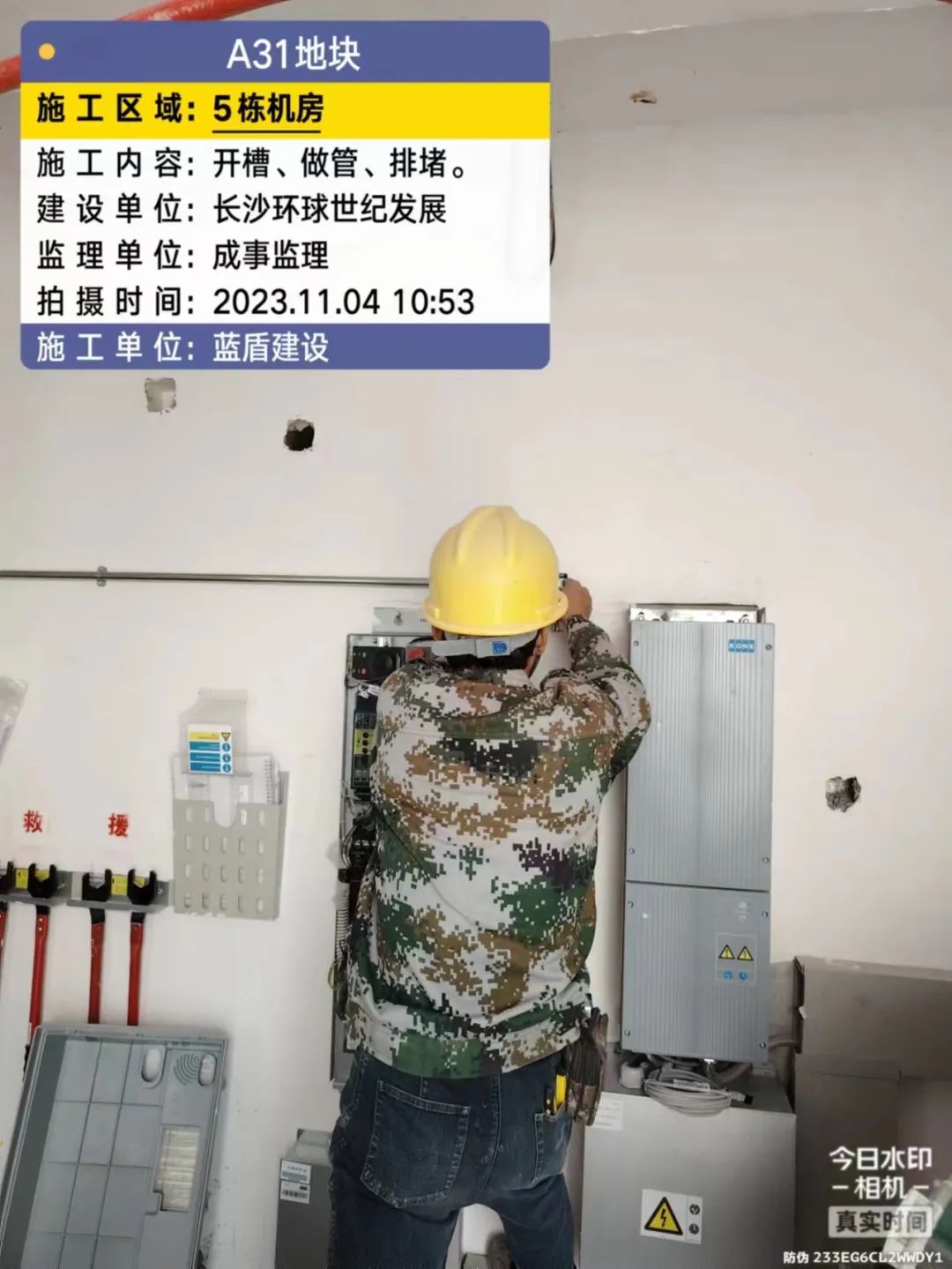

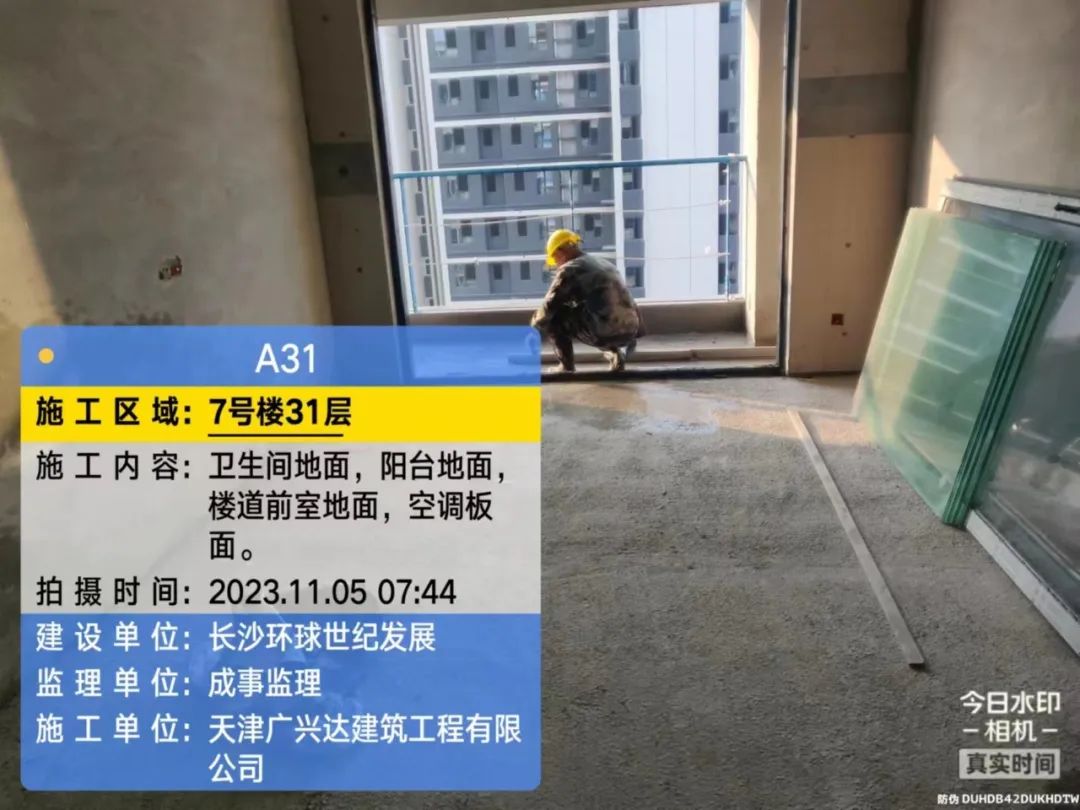

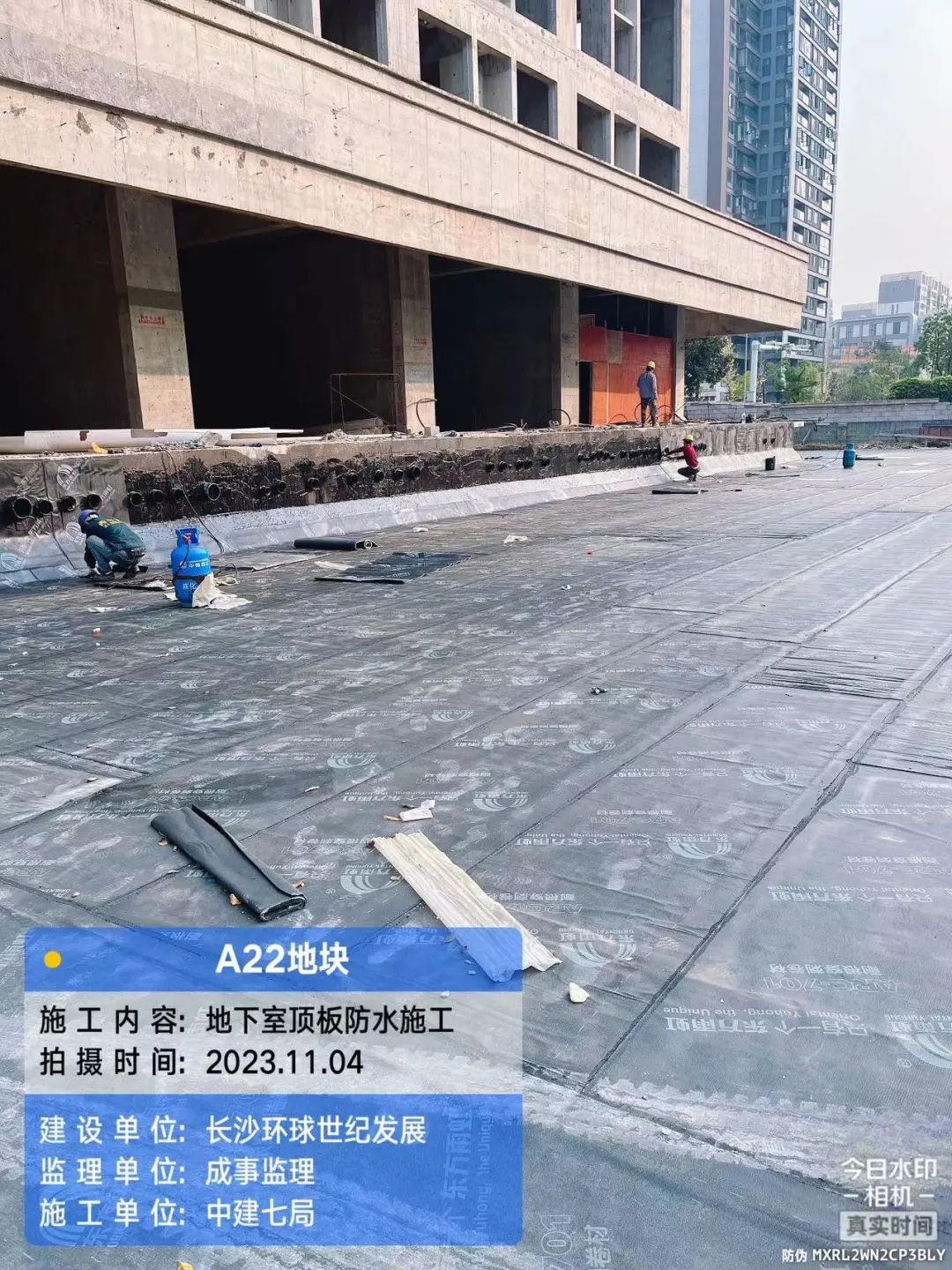

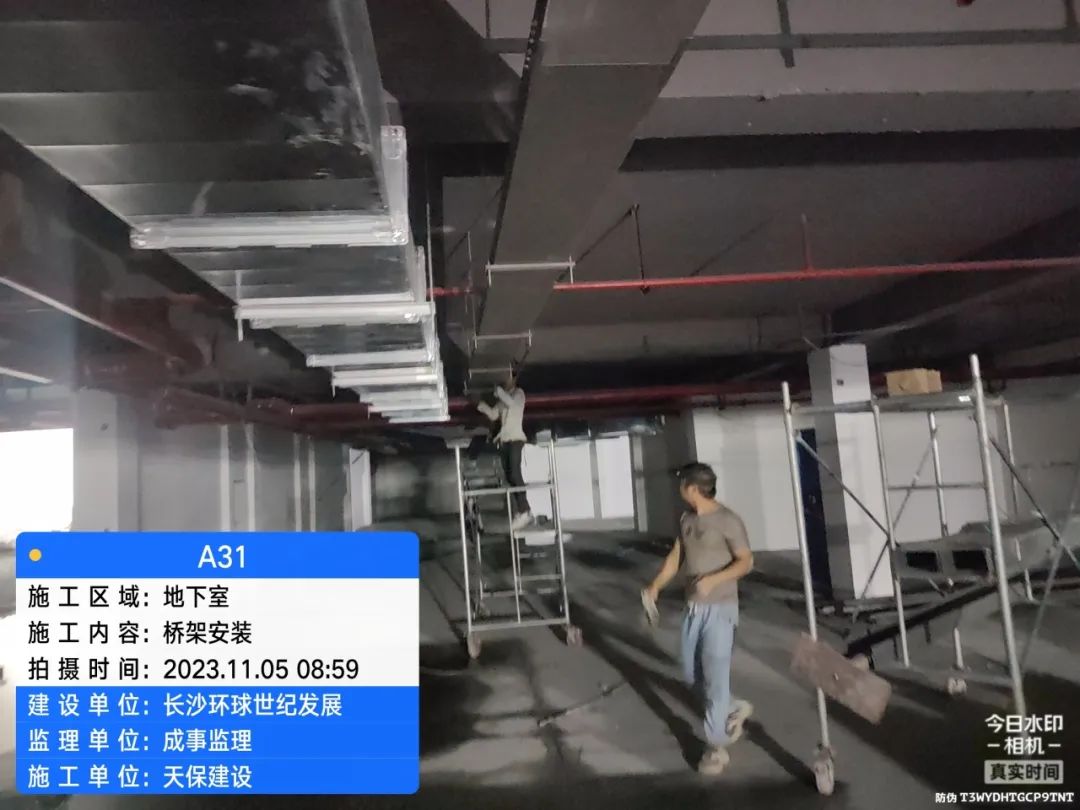

地下室地坪浇筑及消防施工、电梯机房施工、地下室顶棚处理。

A36地块
(一)整体施工情况:

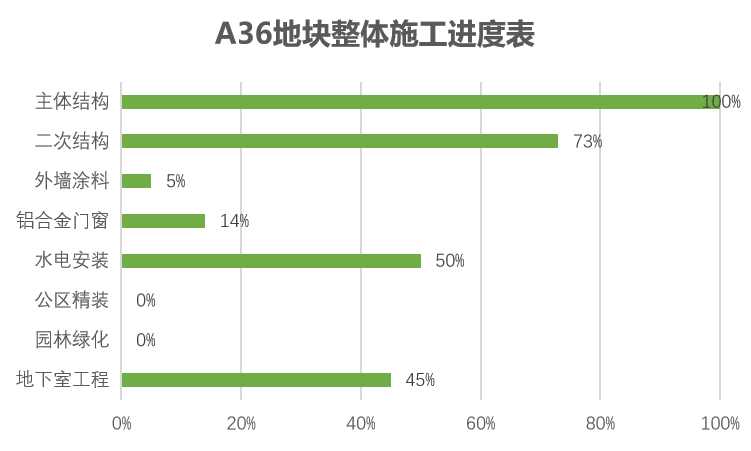

主体结构完成100%;二次结构完成73%;水电安装完成50%;锌钢栏杆安装32%;地下室工程完成45%;外墙完成5%,铝合金门窗安装完成14%(其中窗框完成32%)。
11#、12#栋外墙已开始施工,10#吊篮专家论证完成;园林绿化目前现场尚未达到施工条件,暂未进场施工。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:
A36地块本周施工人数平均115人/天,具体施工情况如下:
二次结构

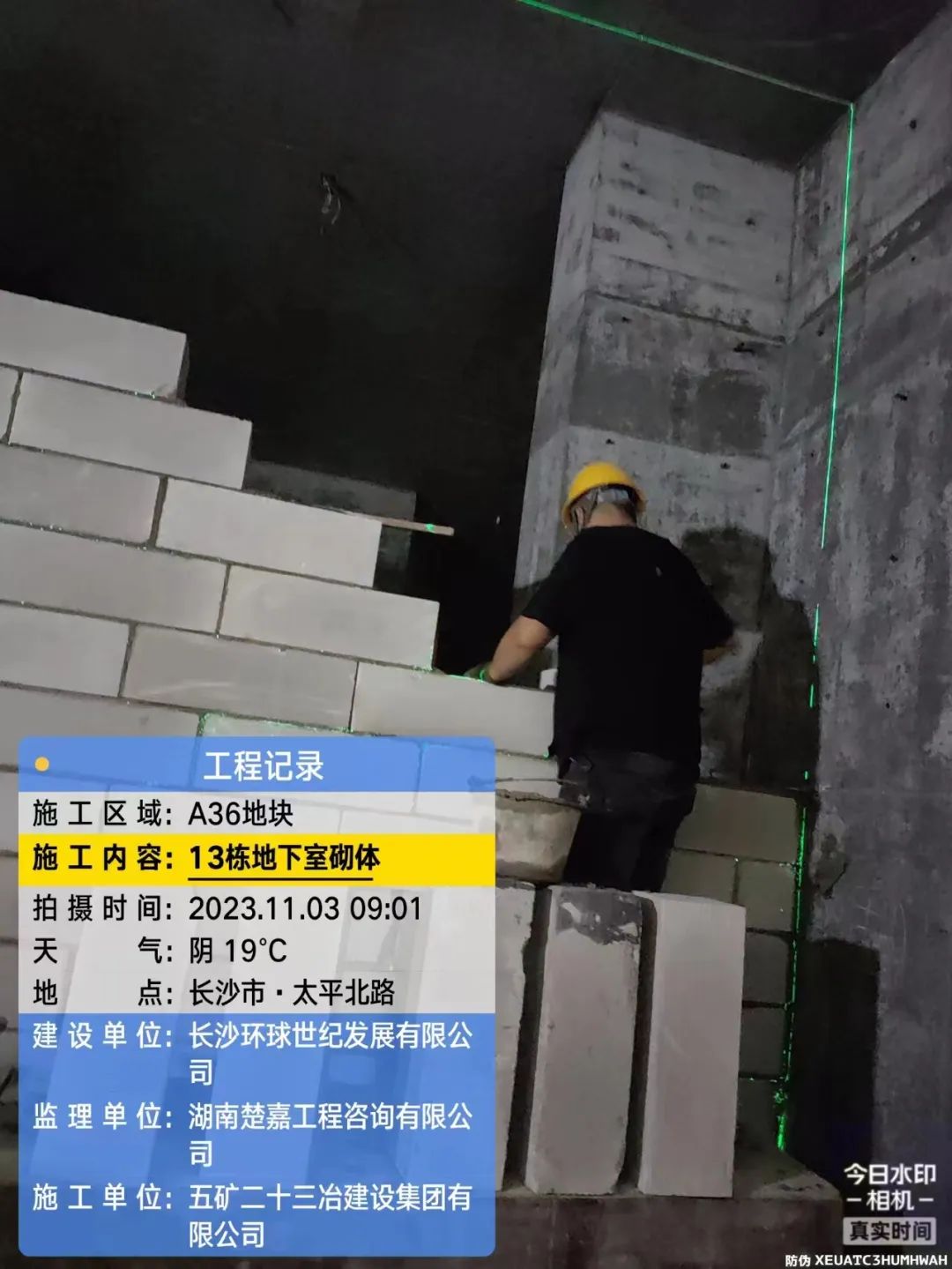

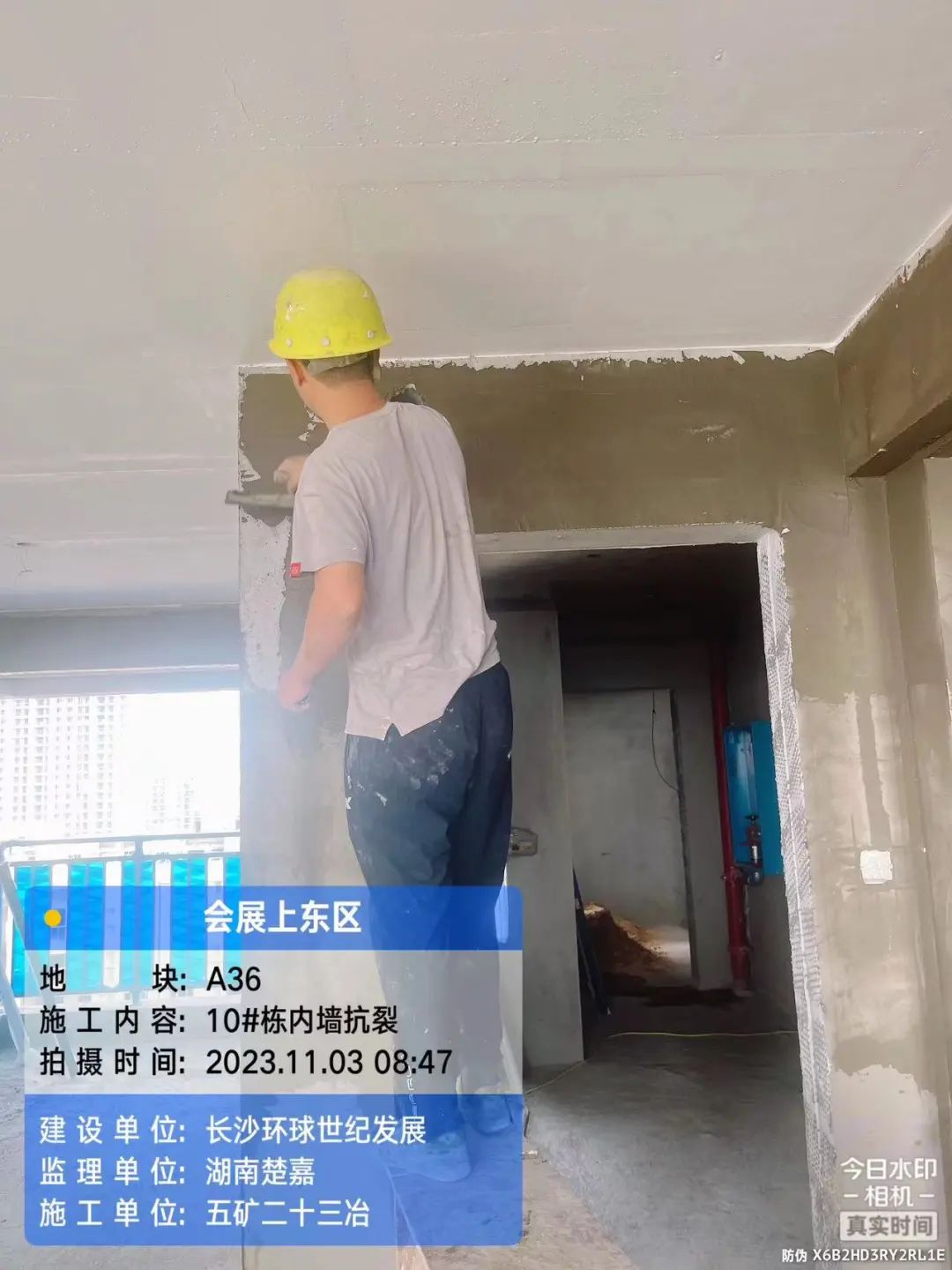

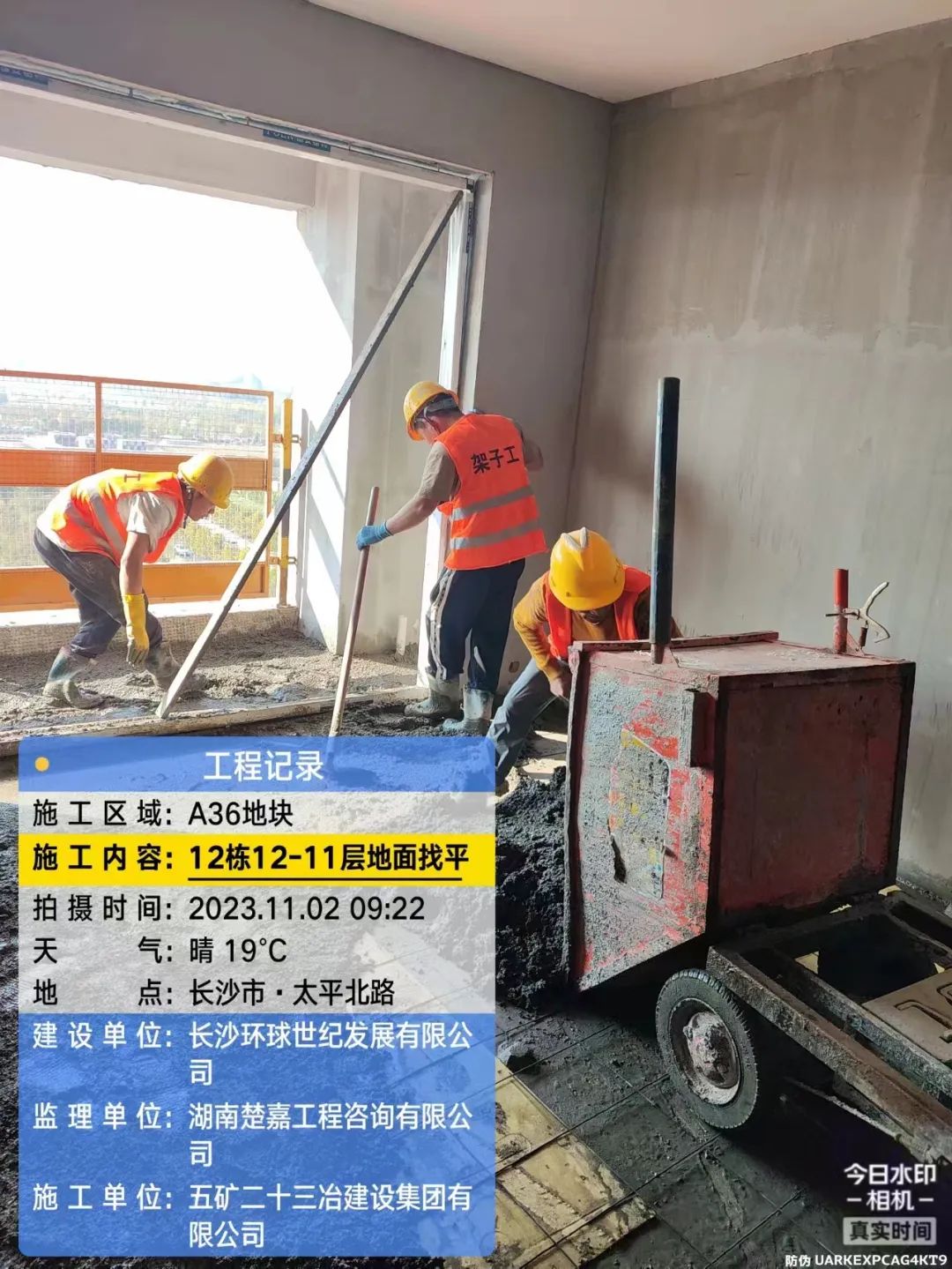

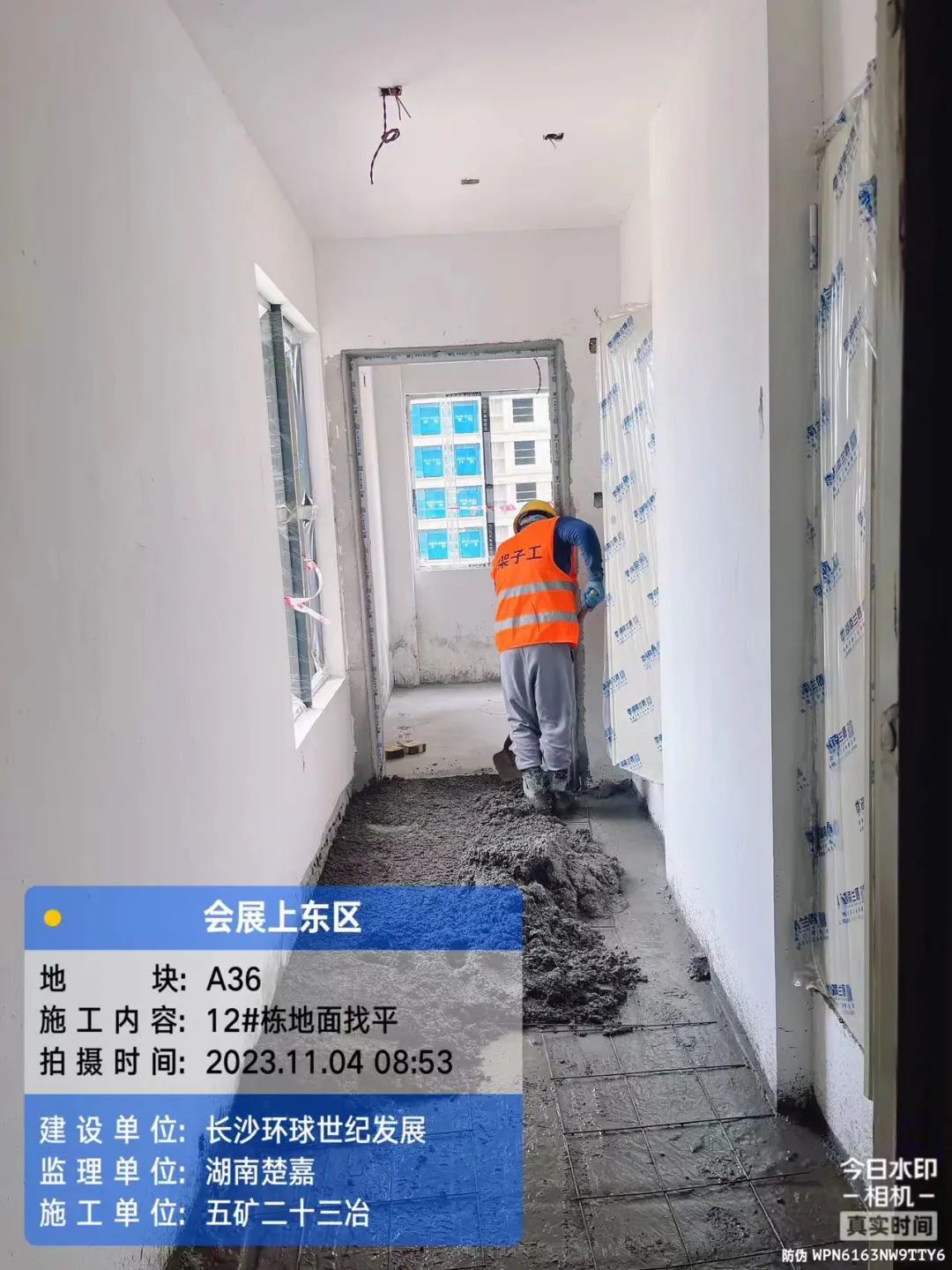

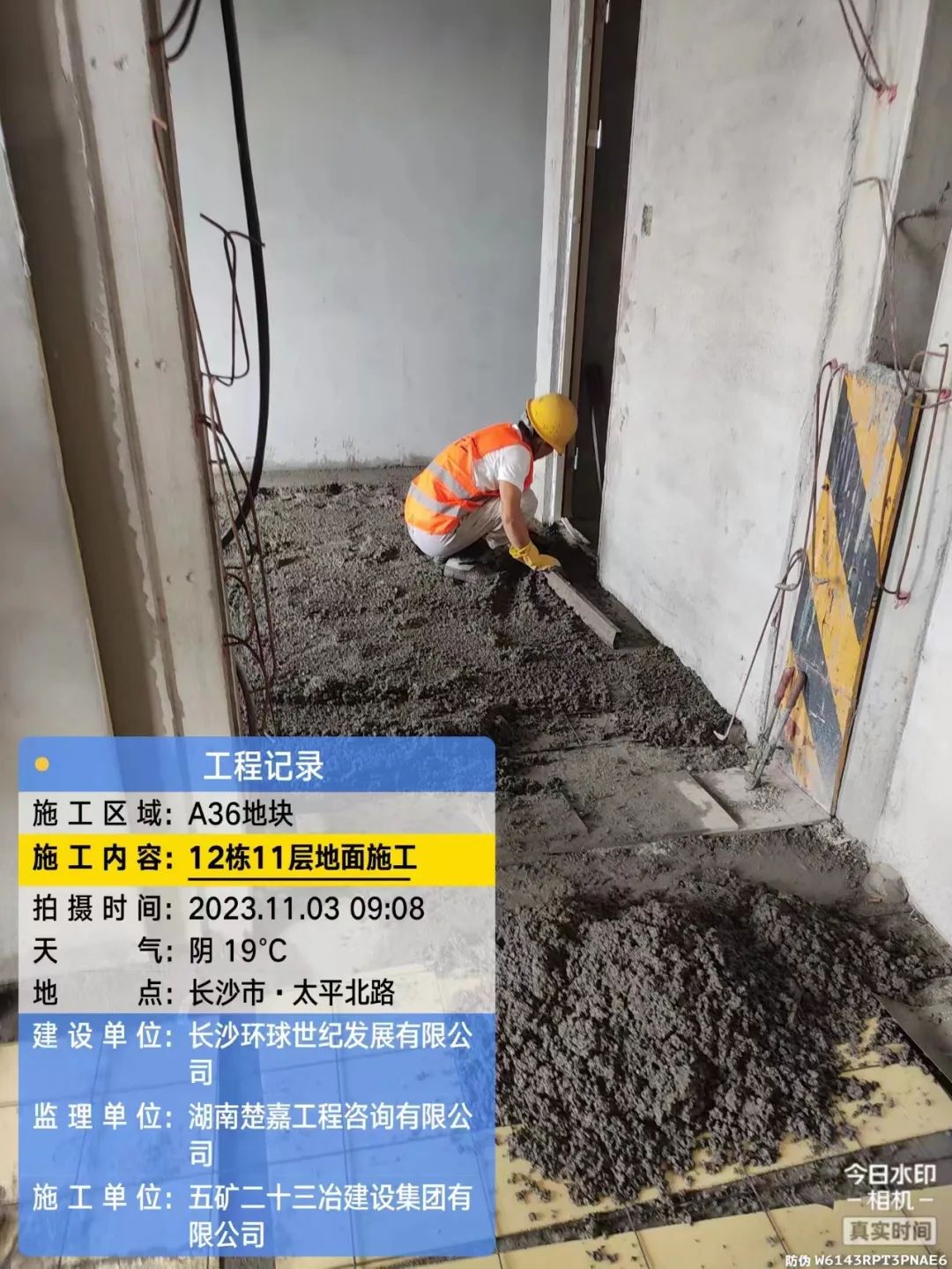

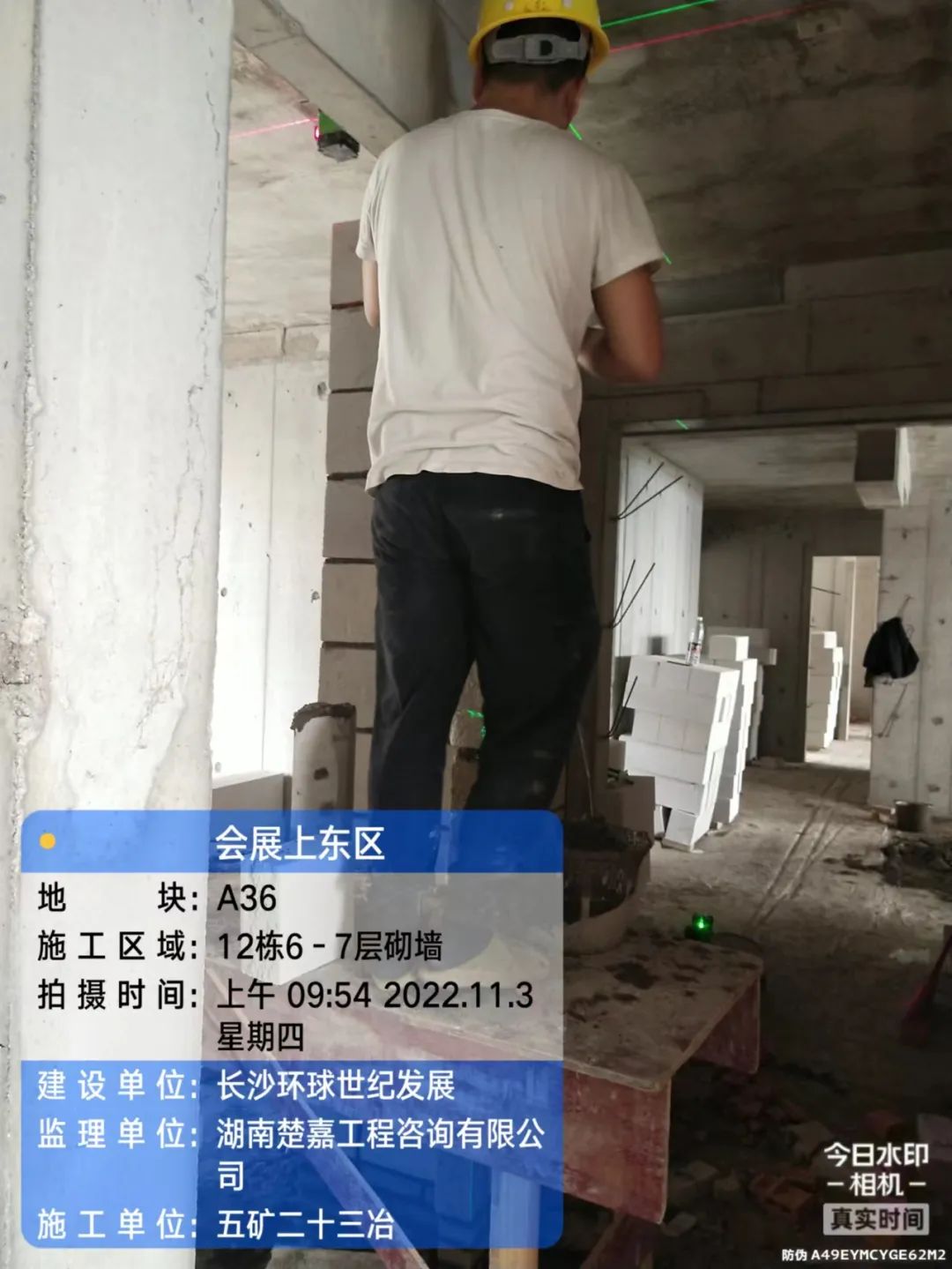

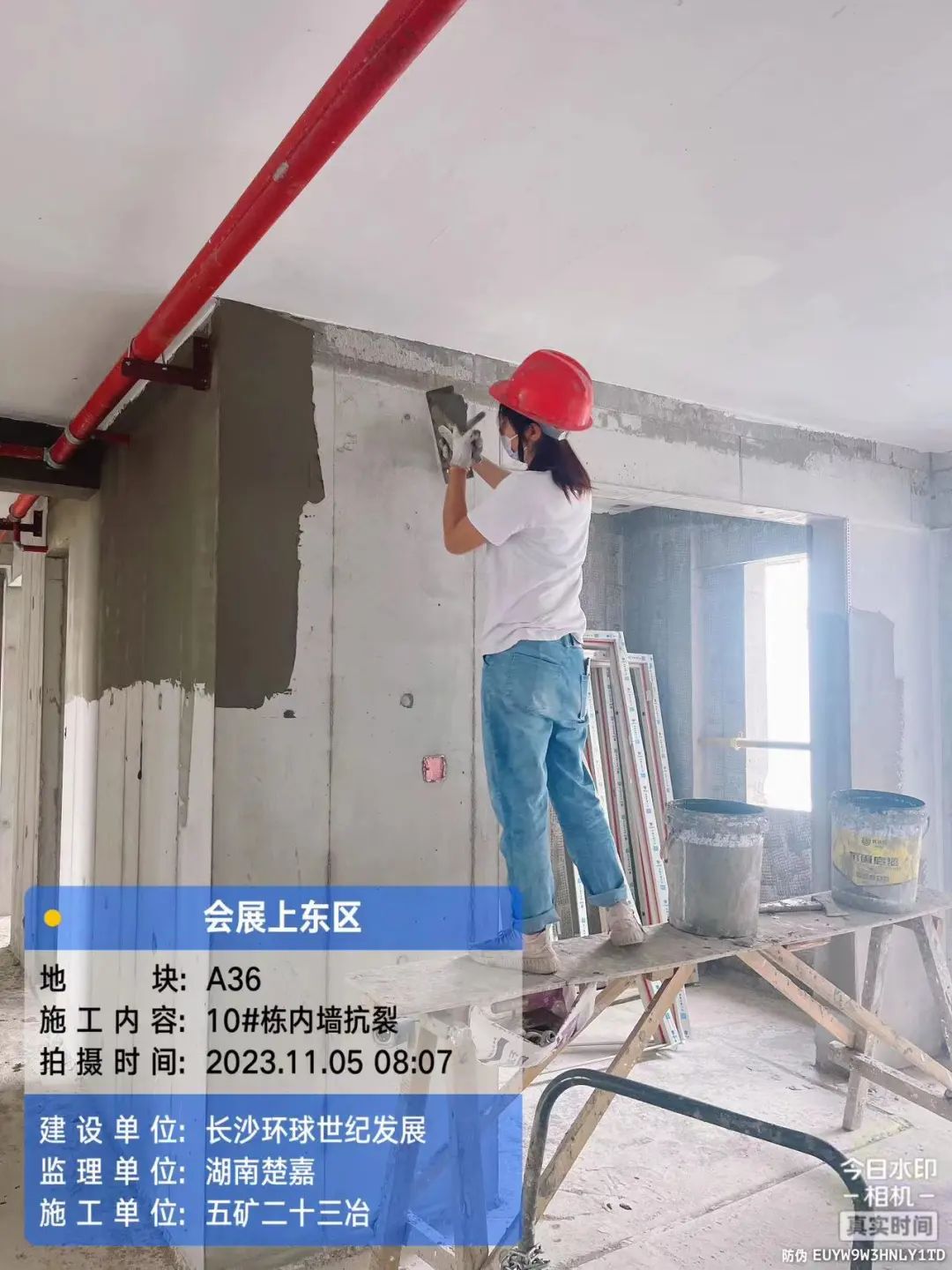

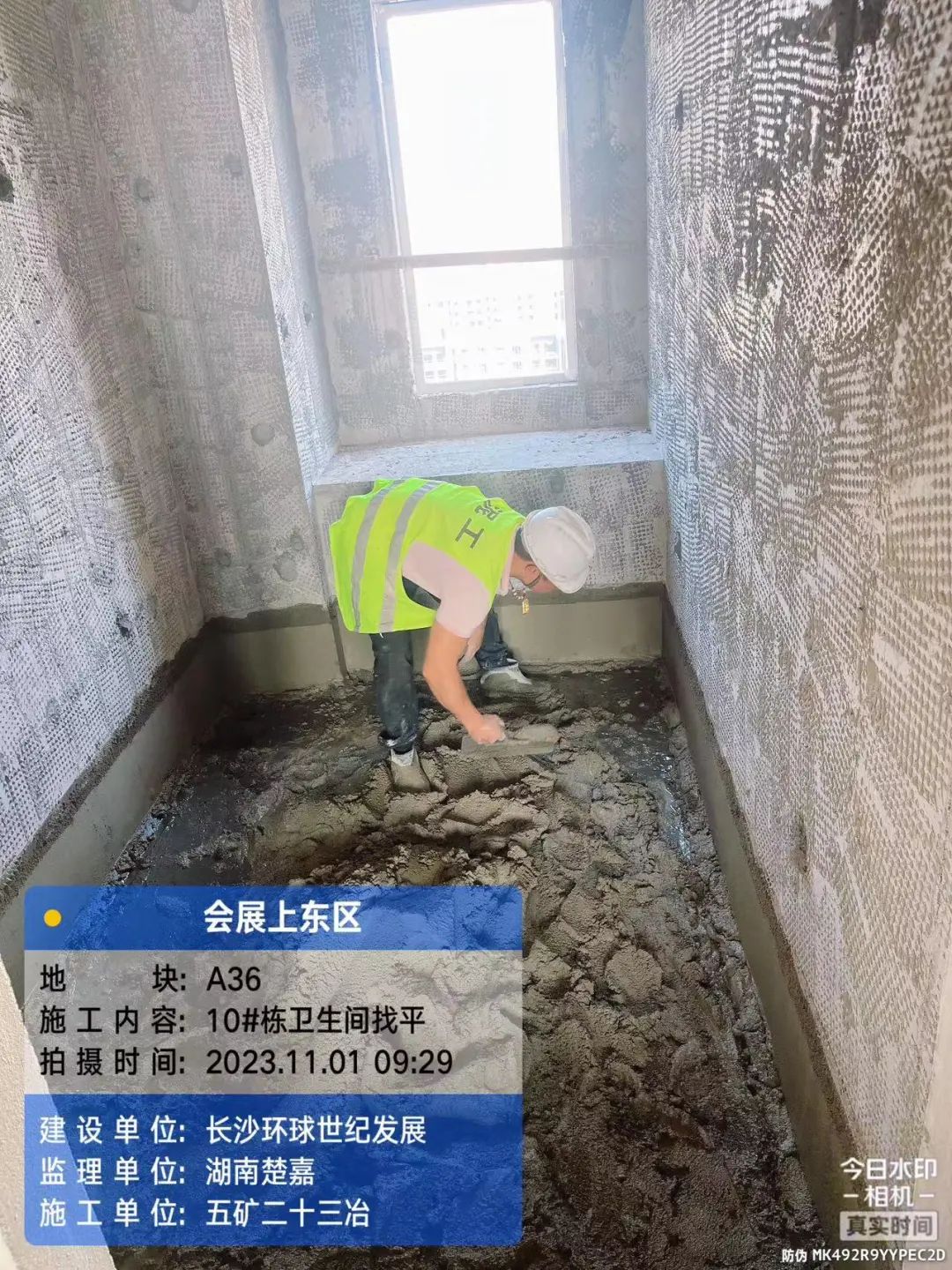

10#栋砌体、抗裂砂浆、楼梯找平施工;12#栋楼梯找平,墙地面保温施工。

外墙涂料

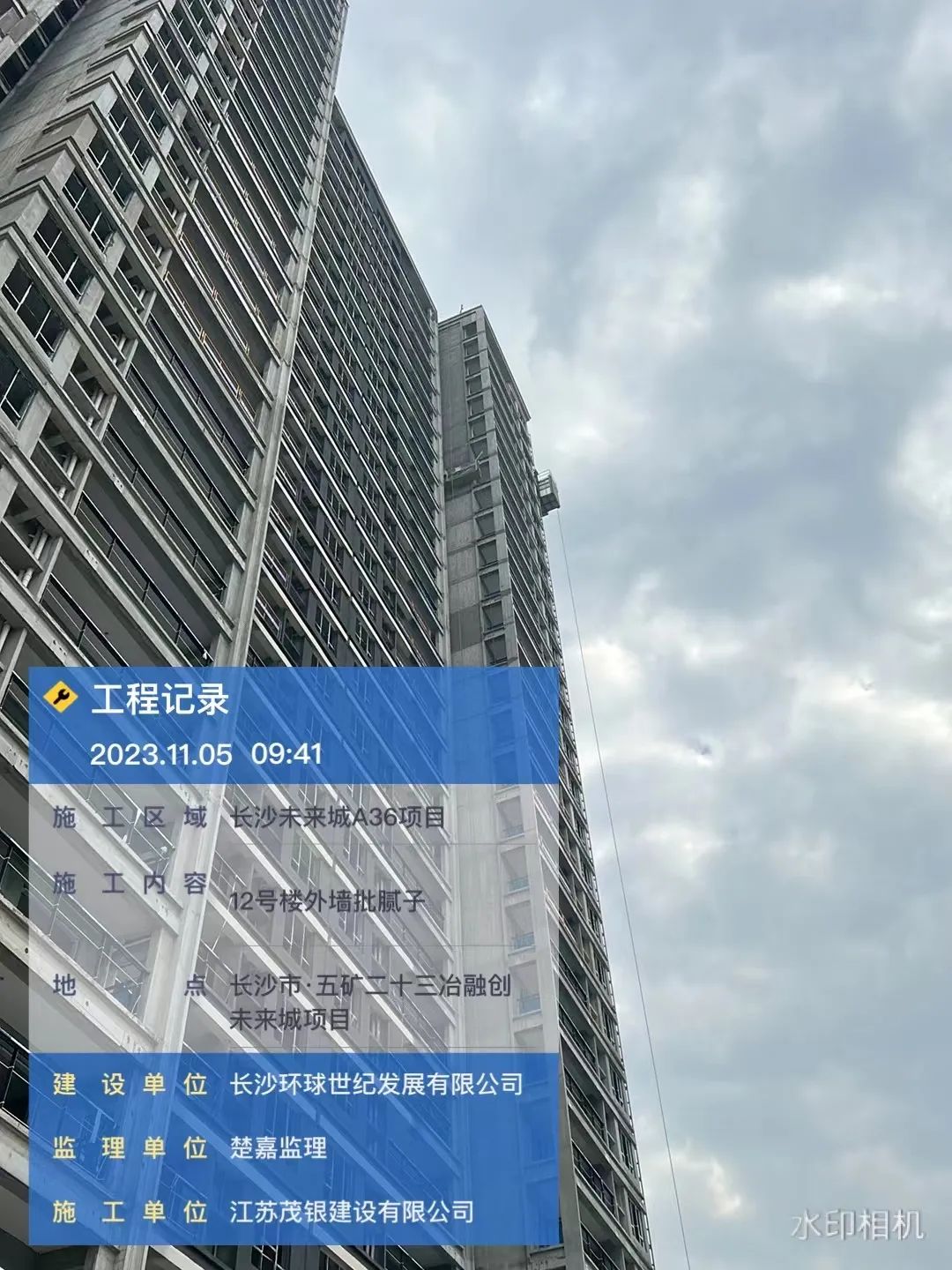

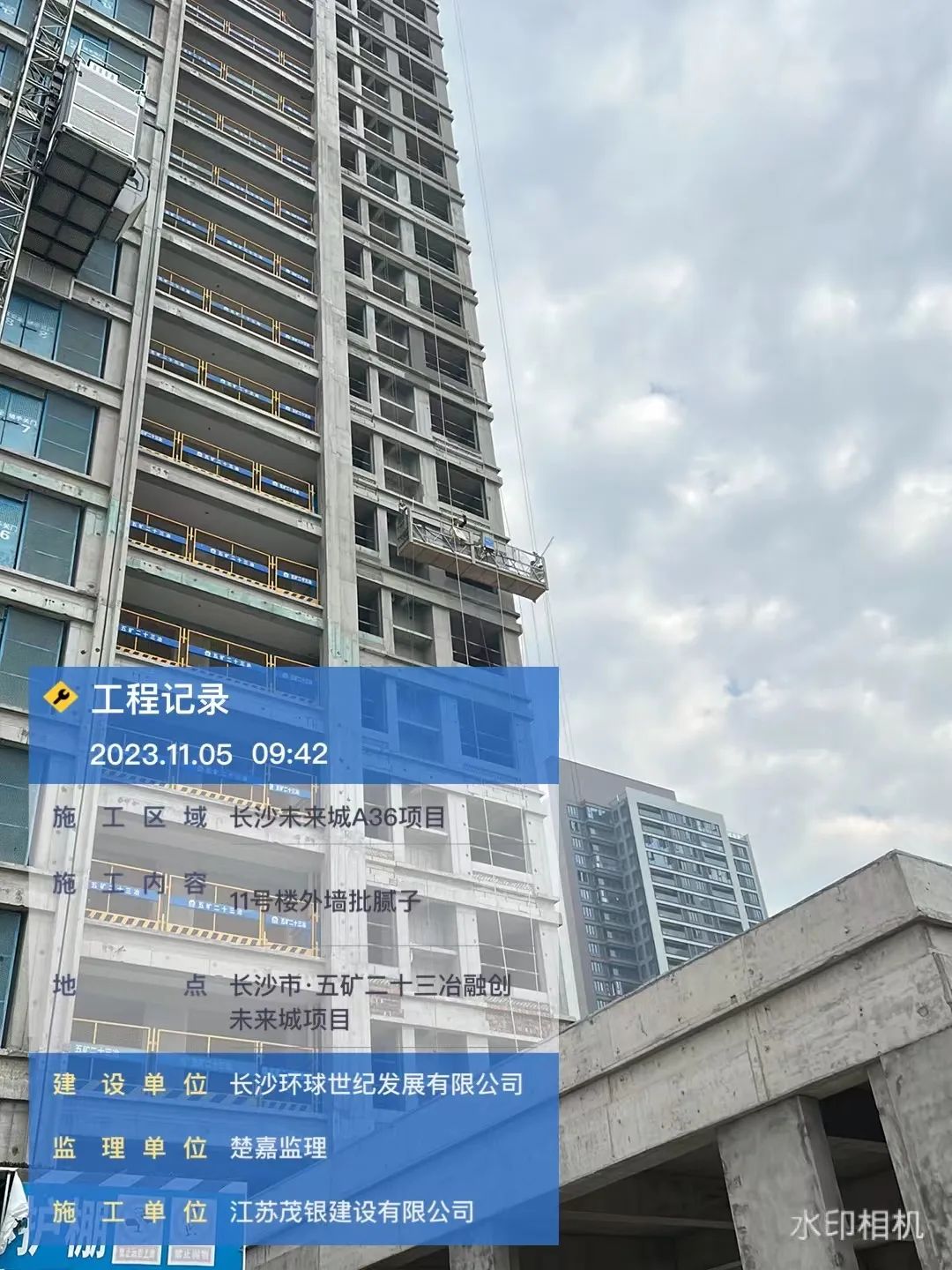

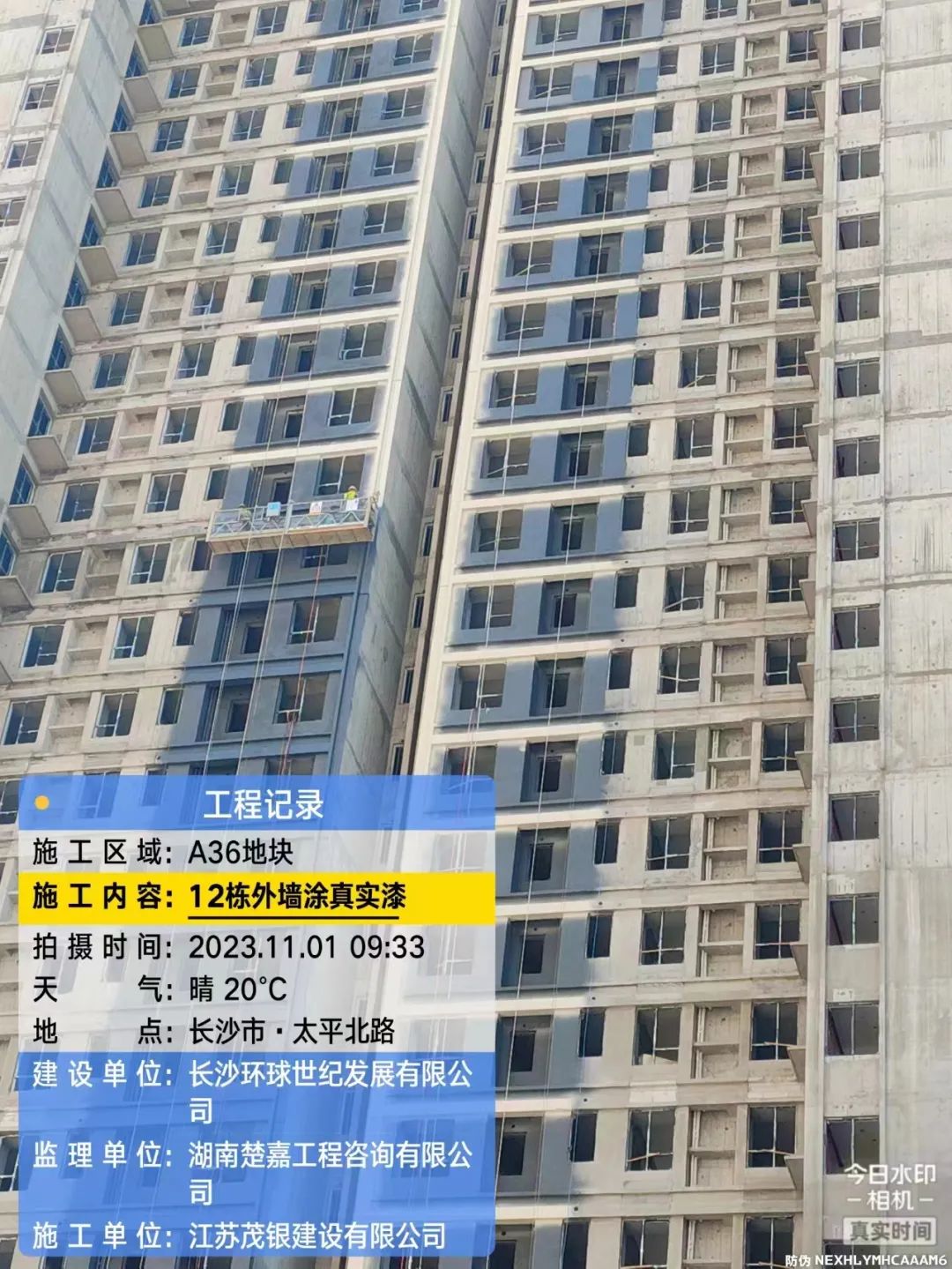

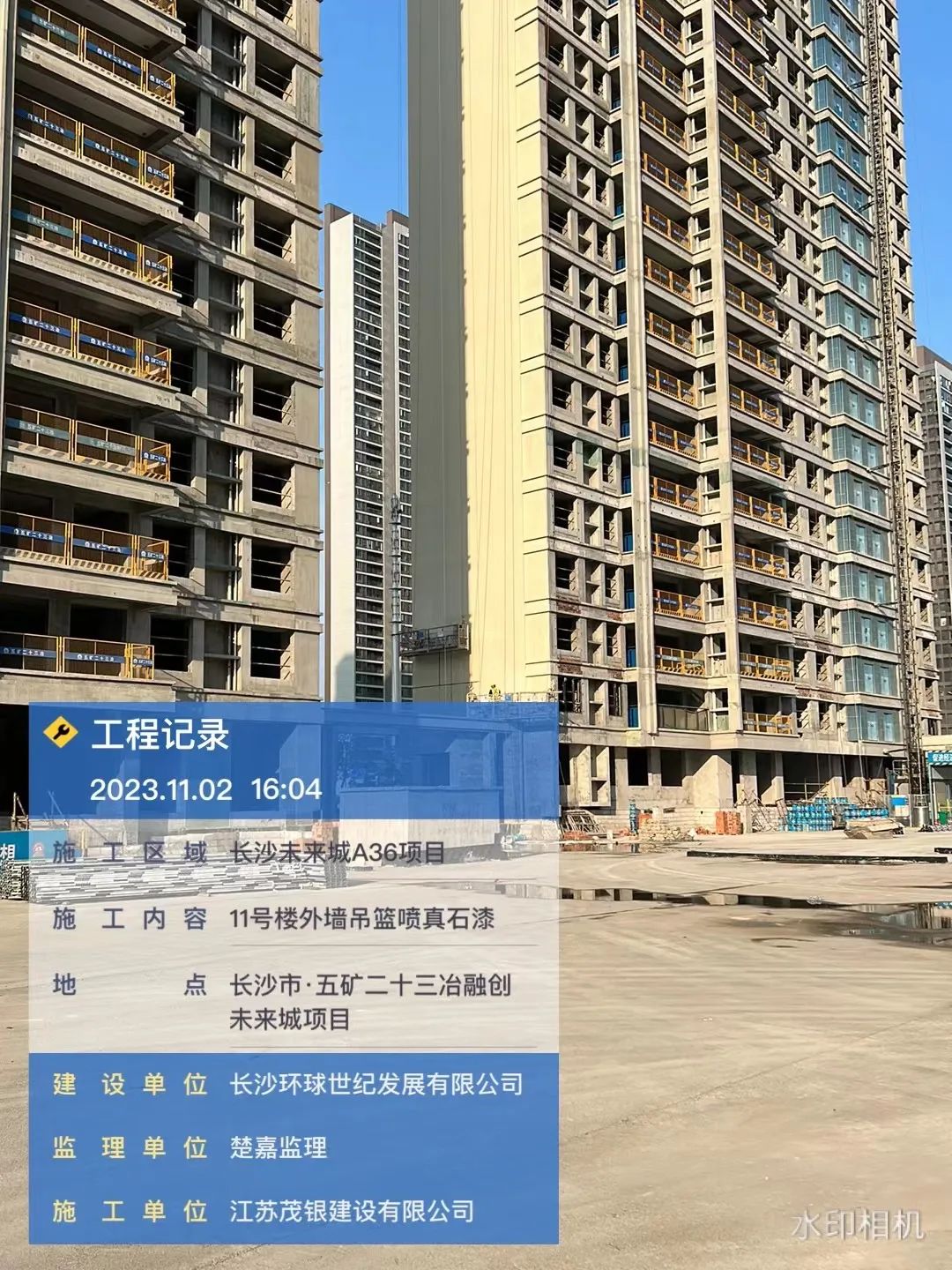

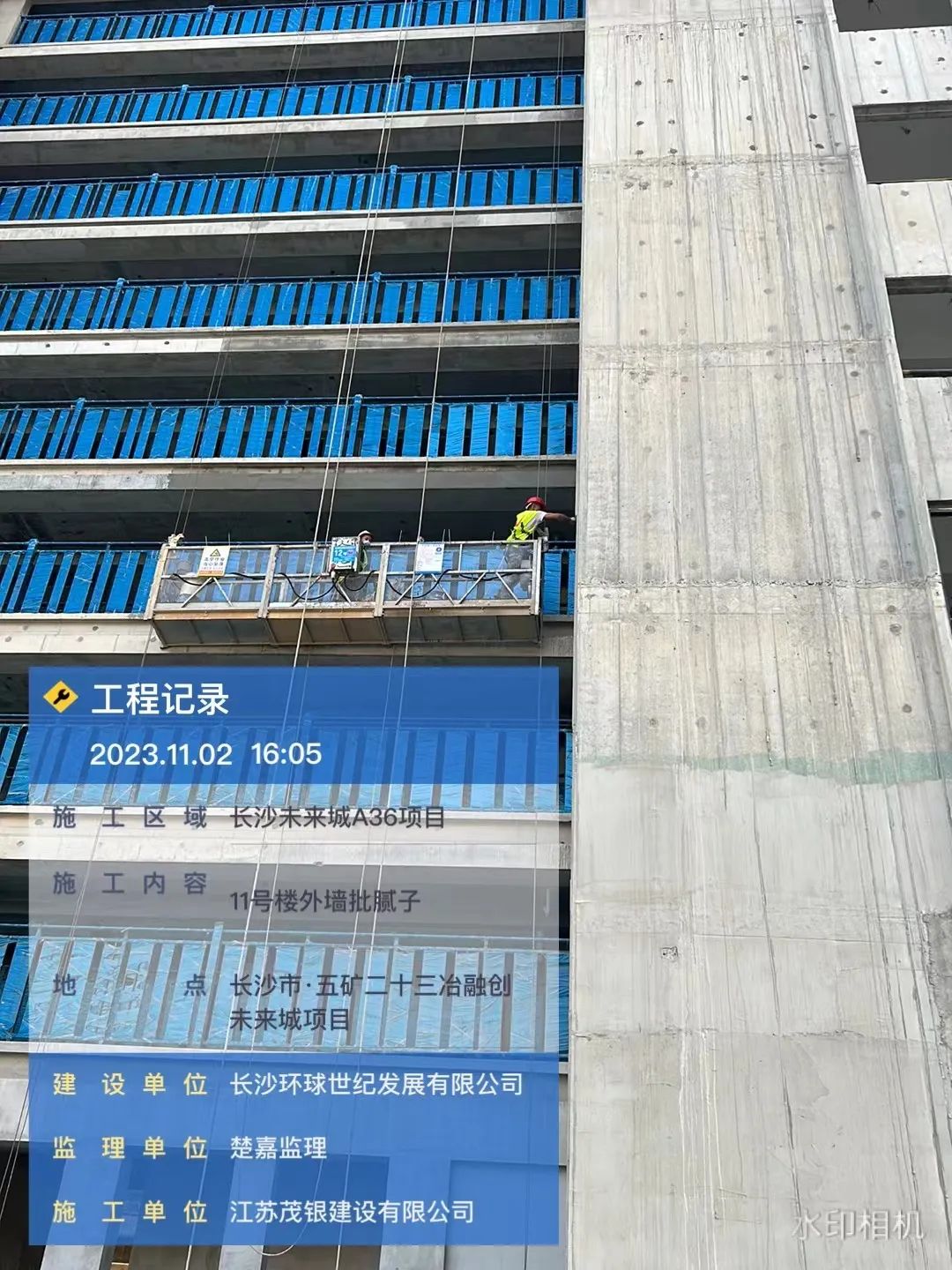

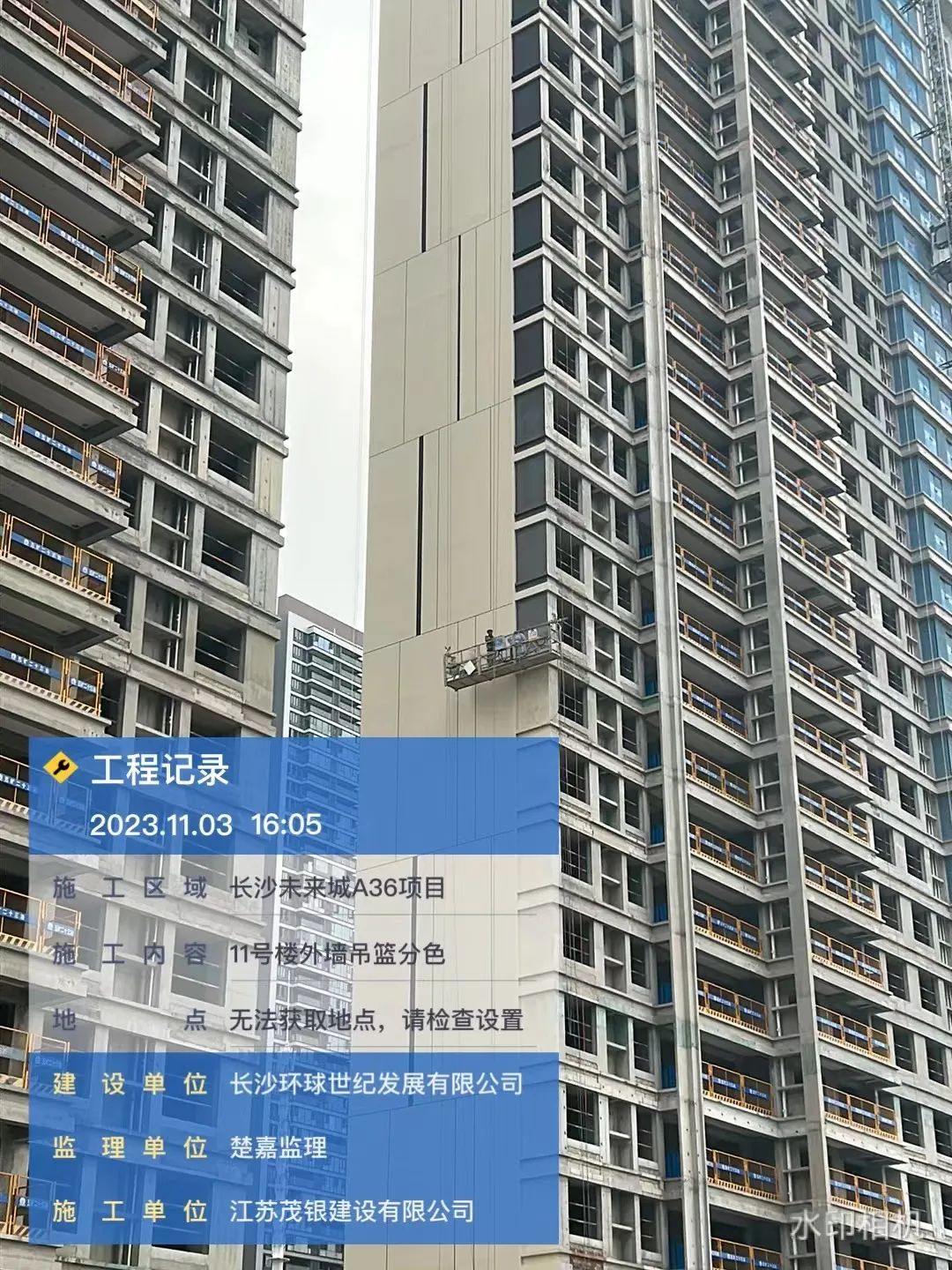

11#栋、12#栋外墙施工。

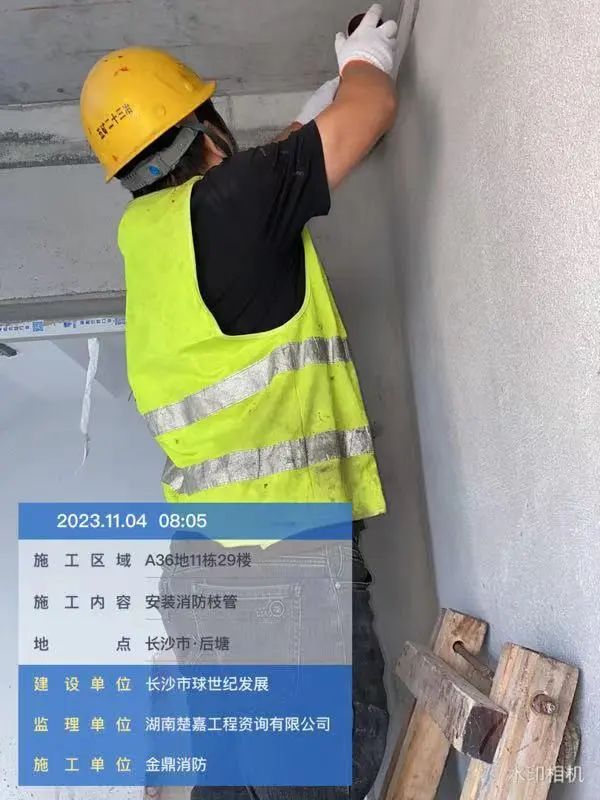

水电安装

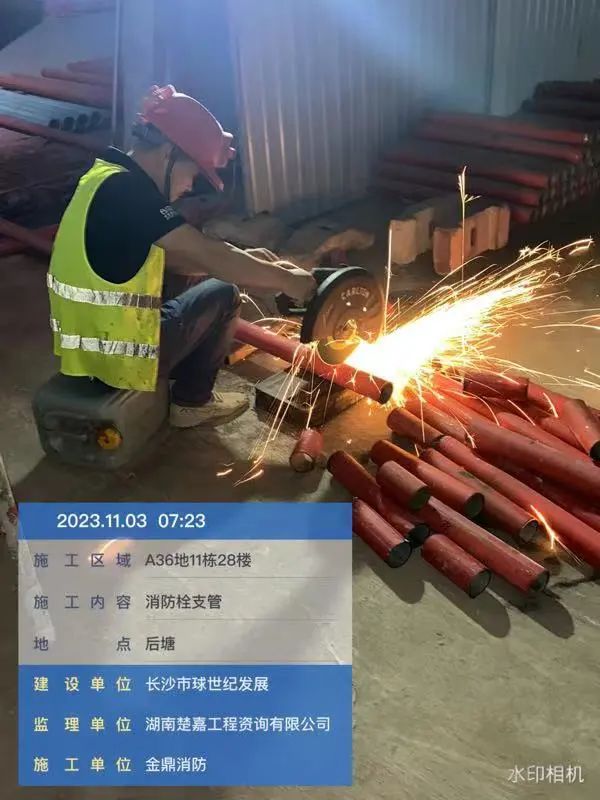

消防管道安装、管线排堵、排水安装。

公区精装

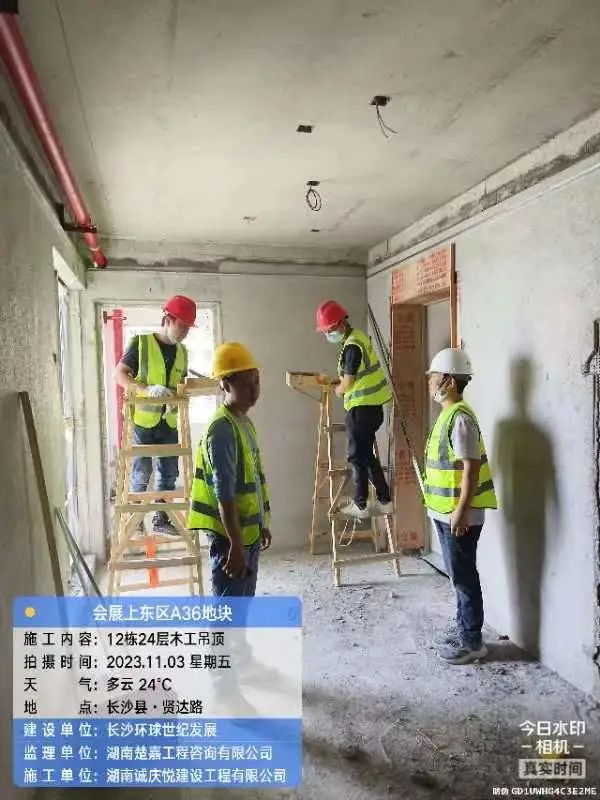

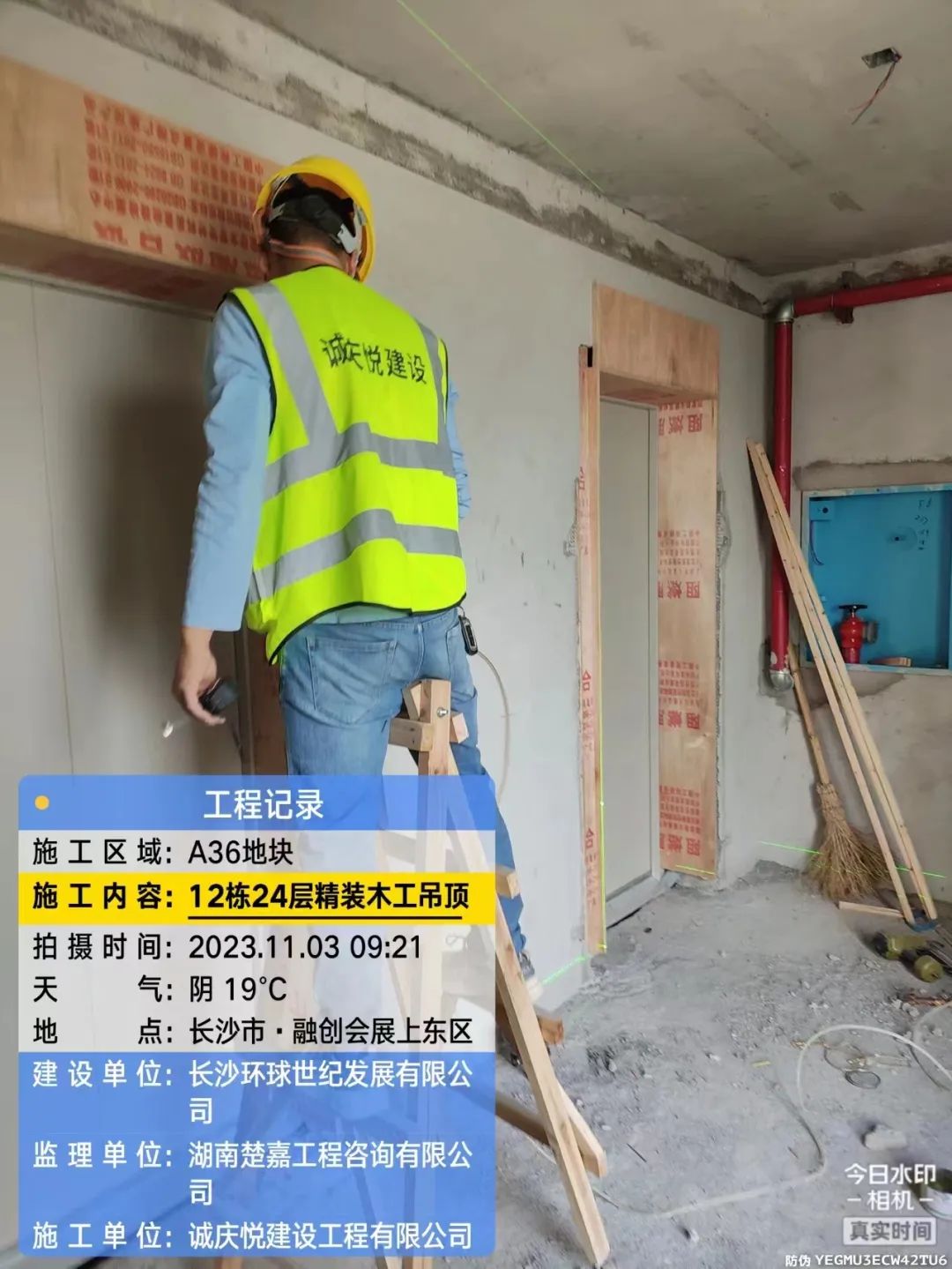

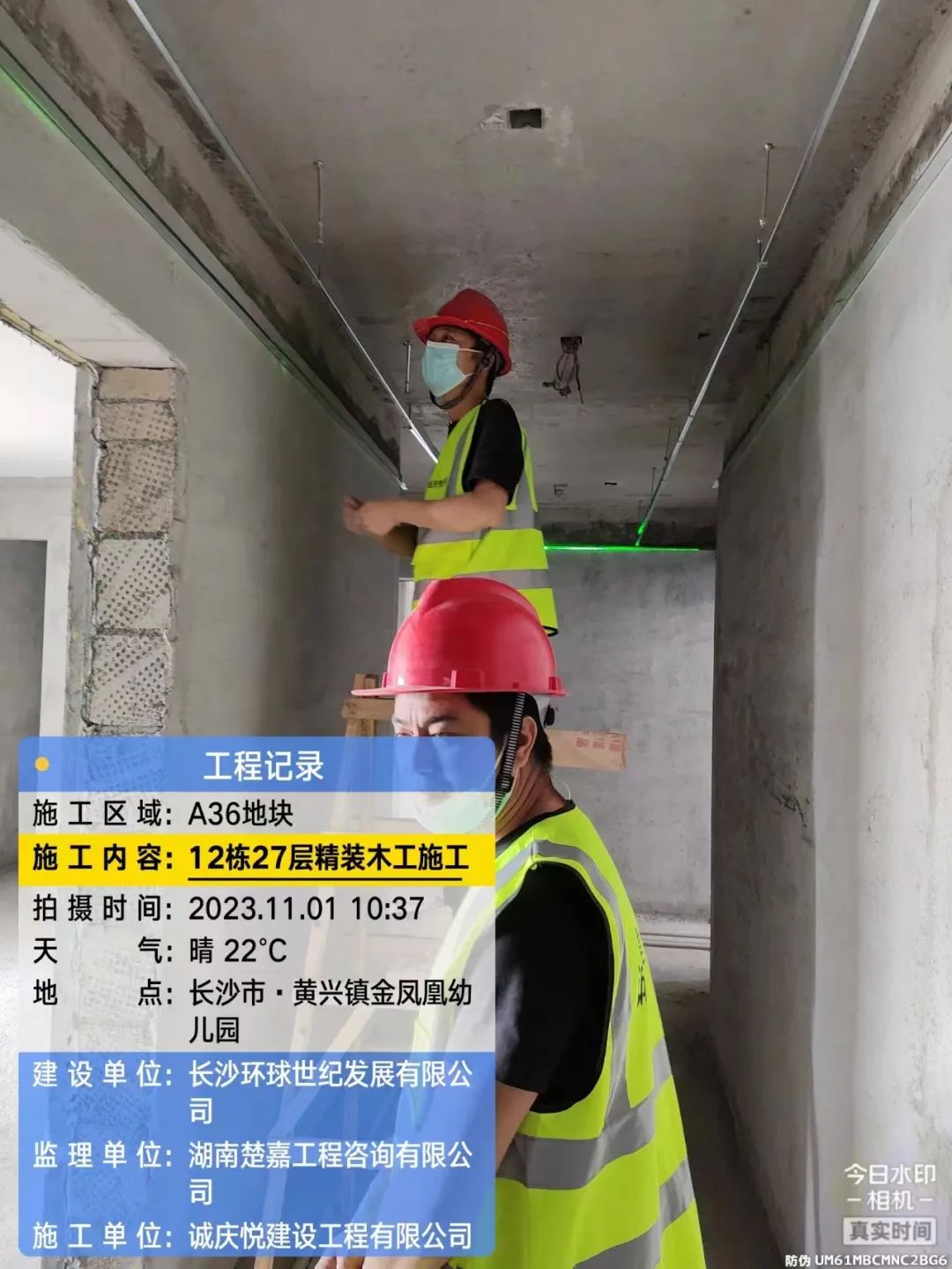

12栋公区精装样板施工。

铝合金门窗

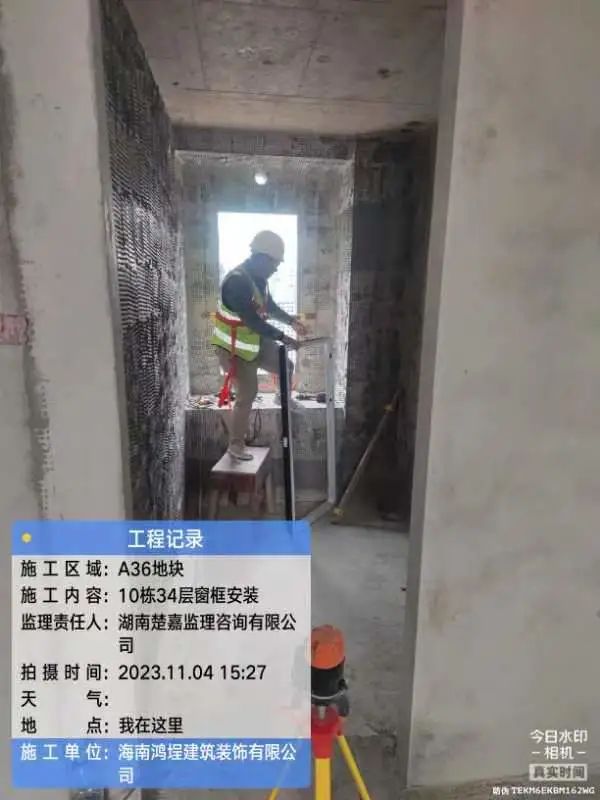

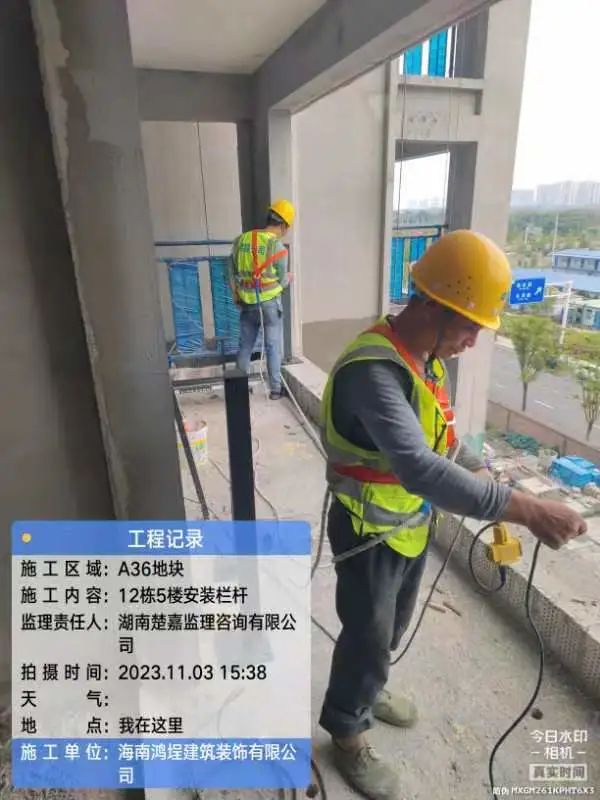

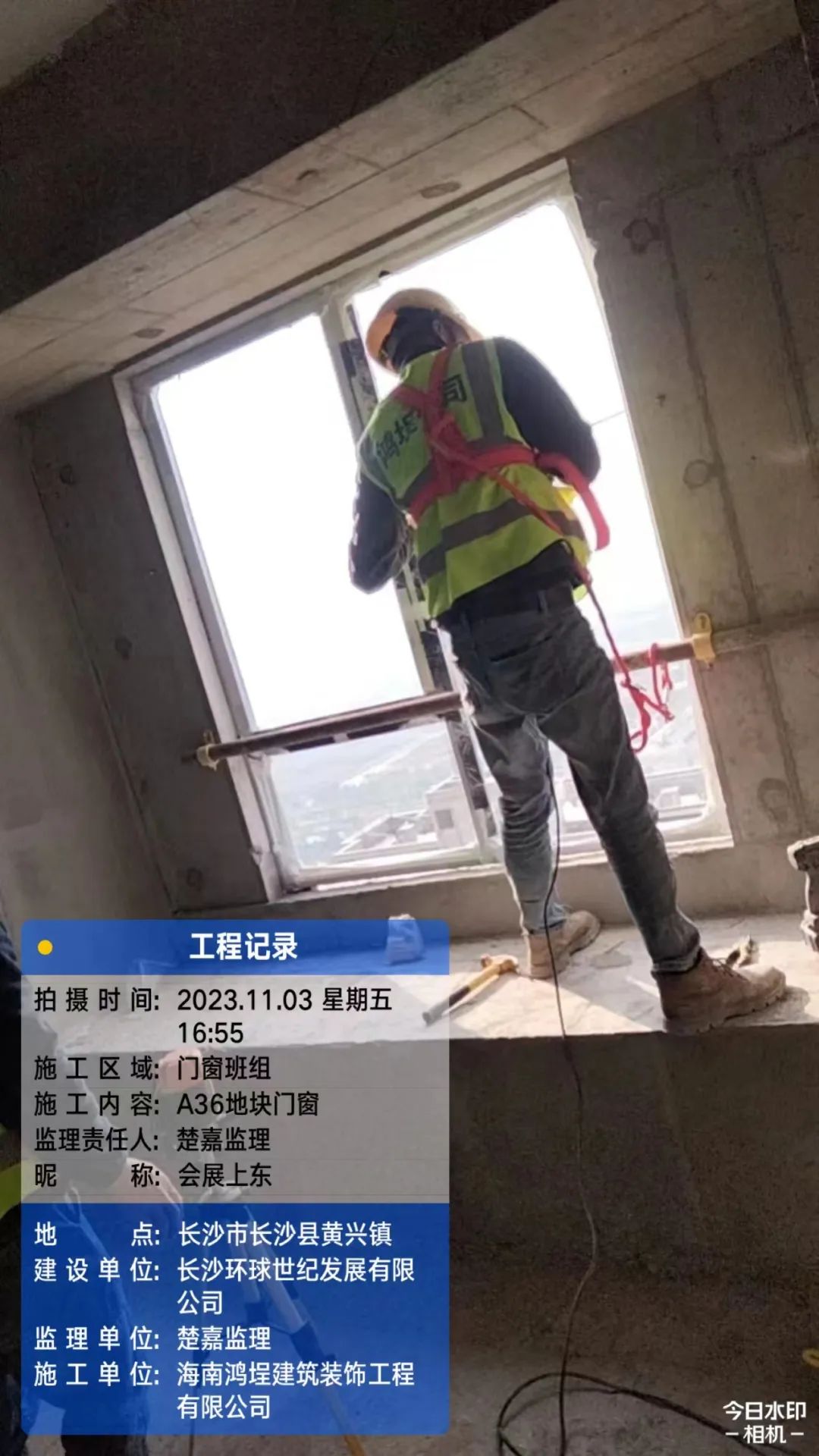

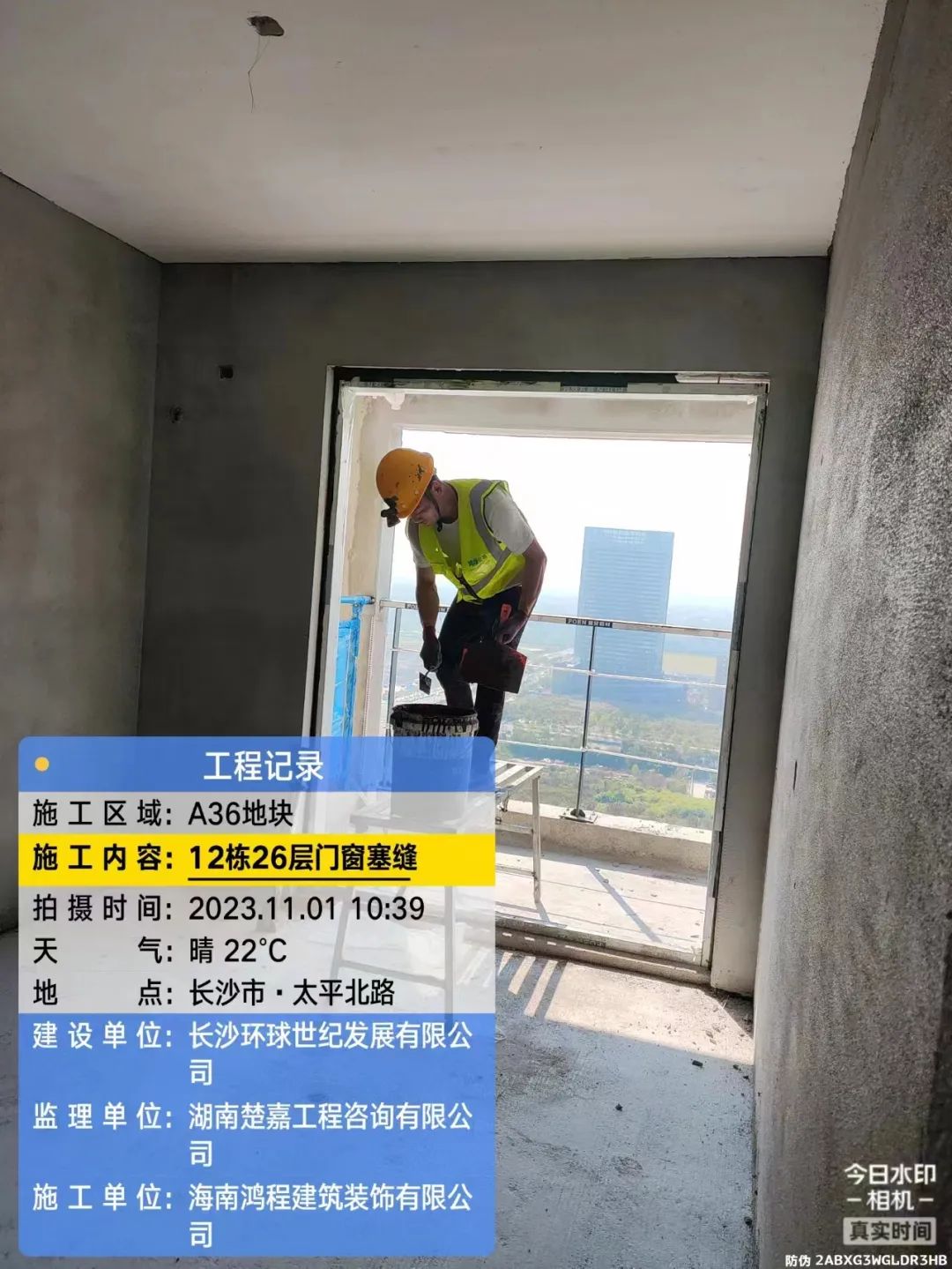

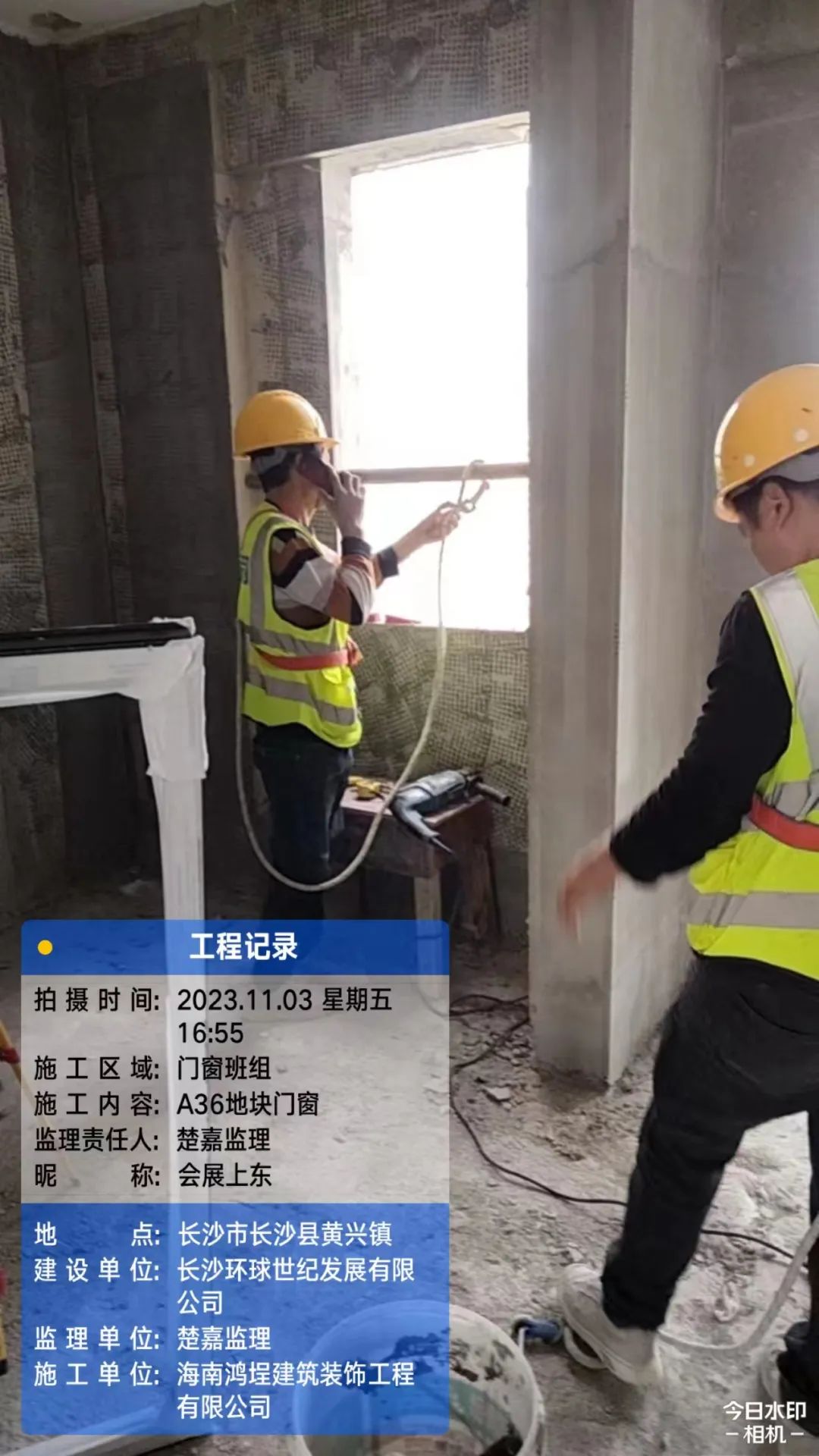

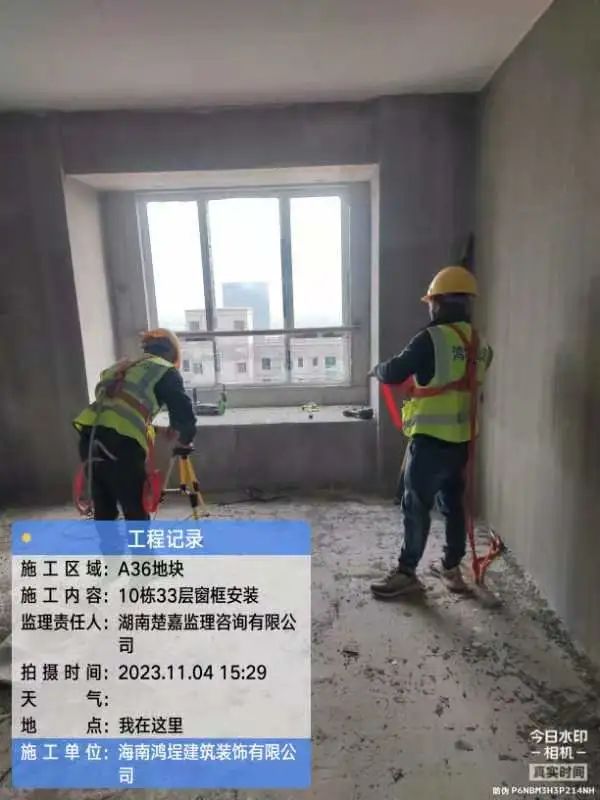

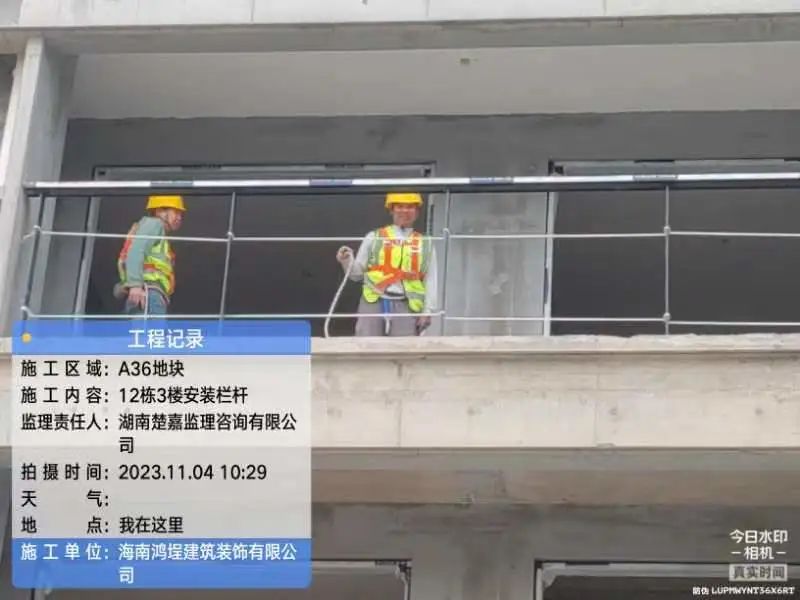

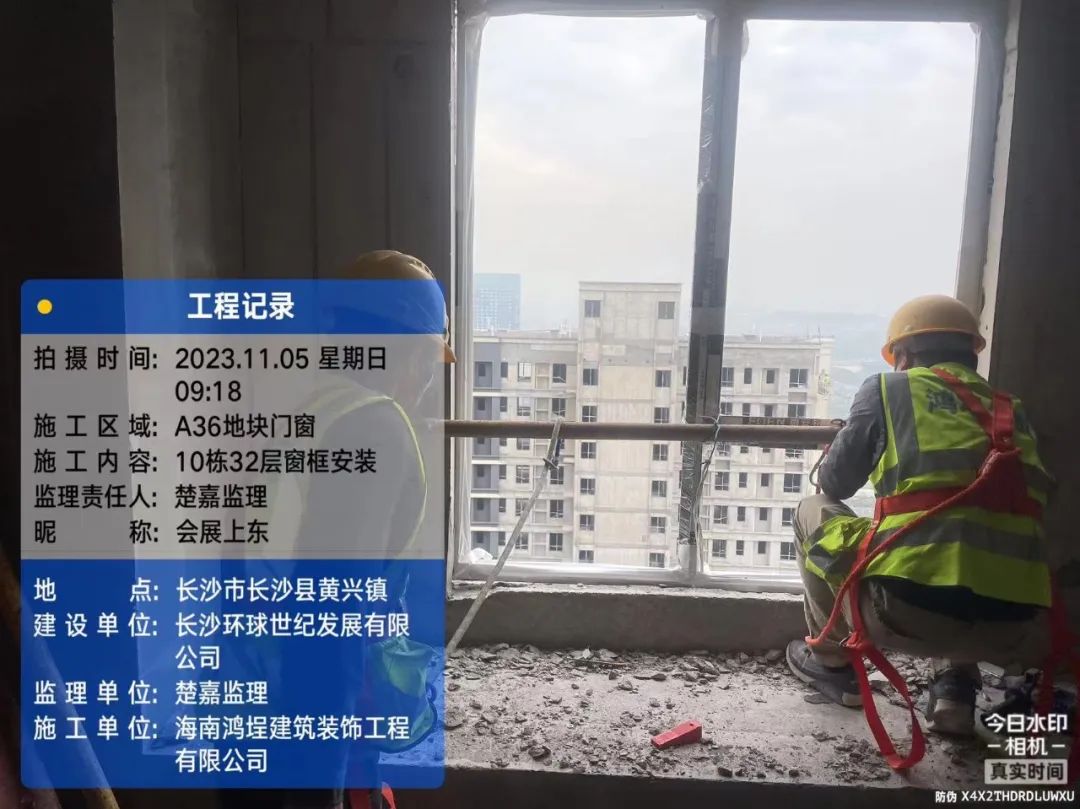

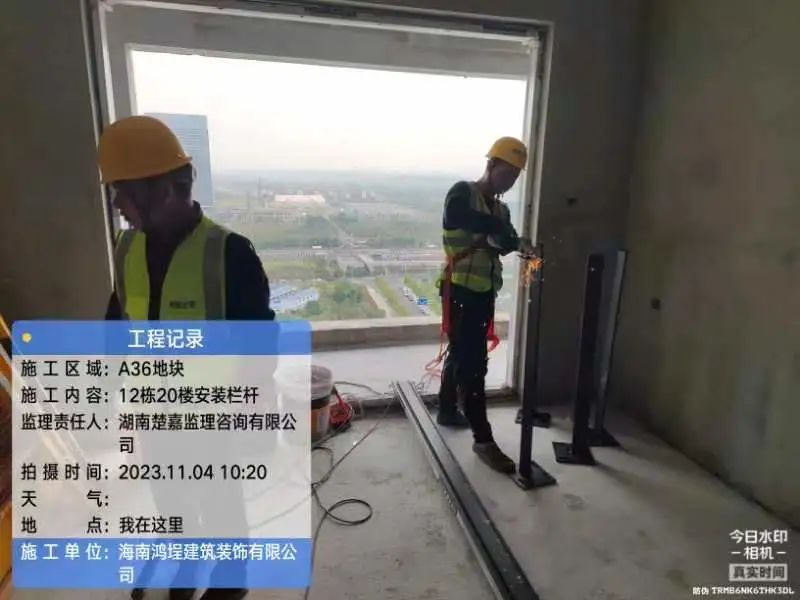

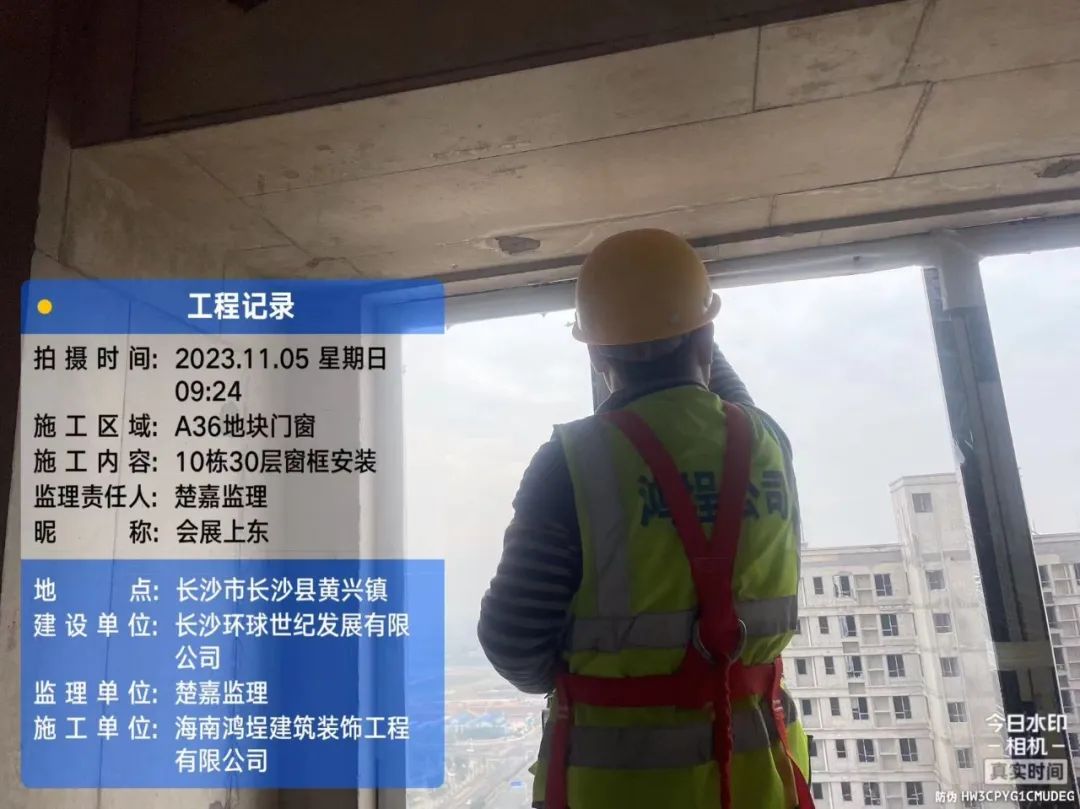

铝合金门窗进场安装,栏杆安装。

地下室工程

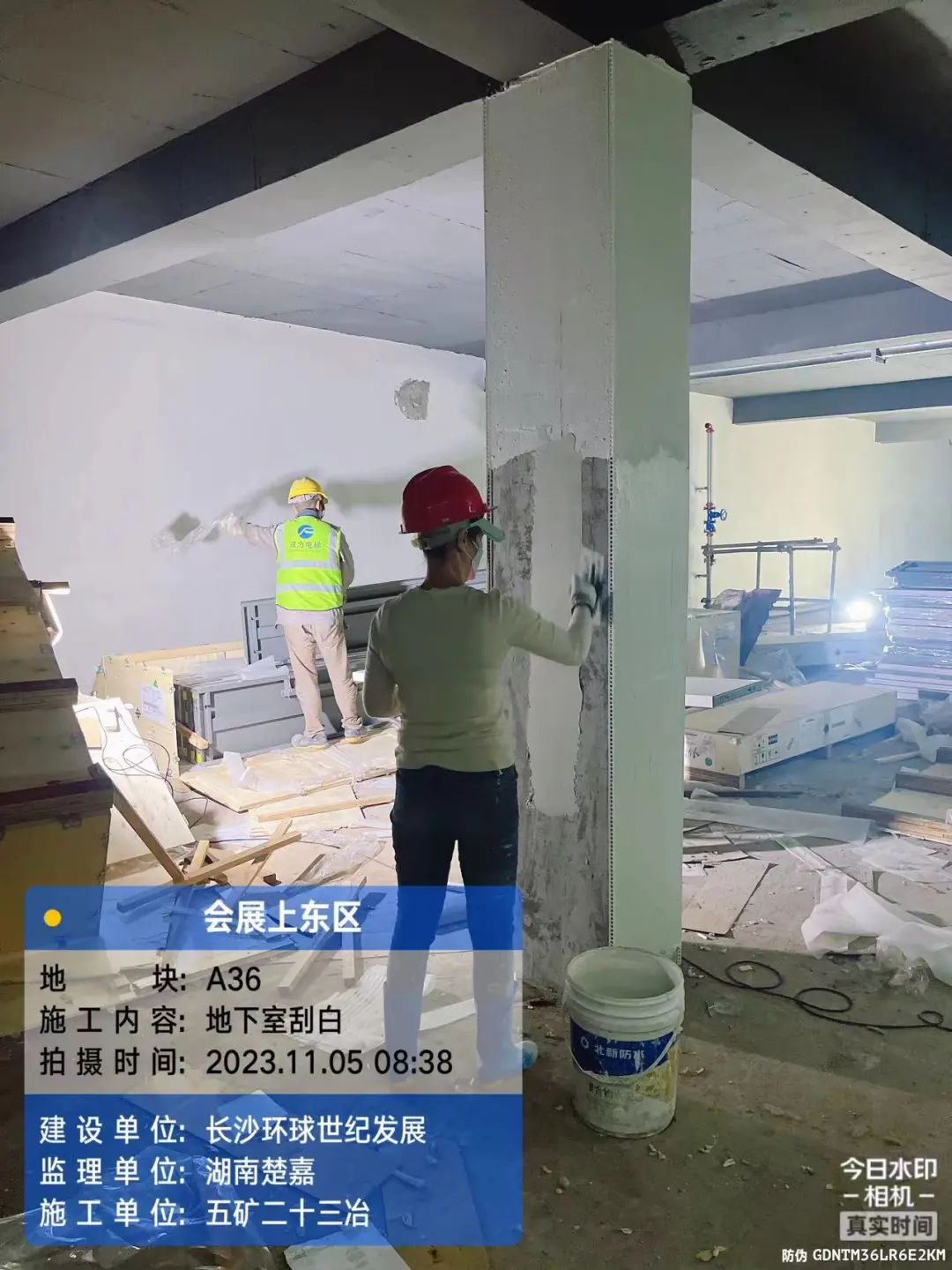

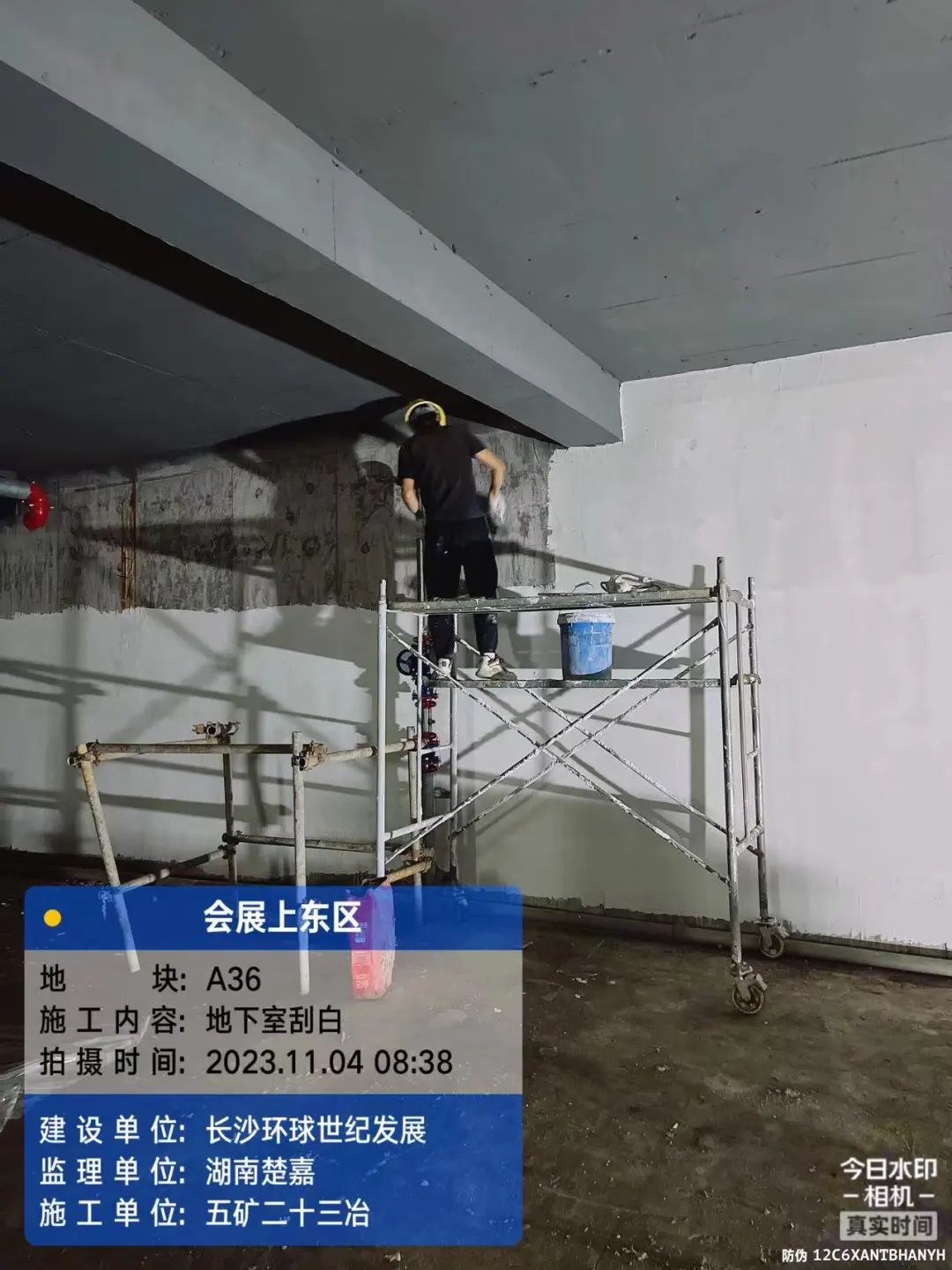

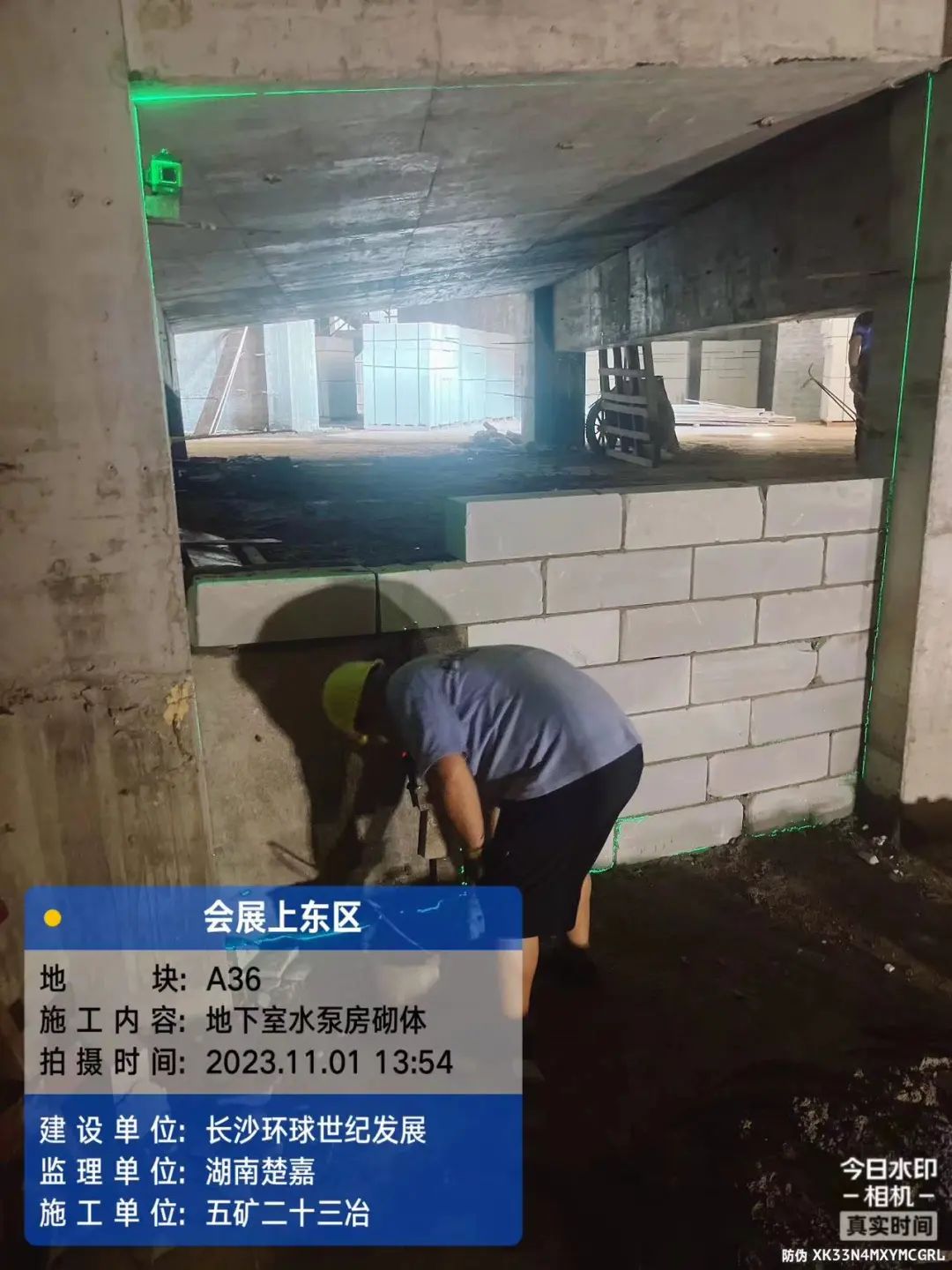

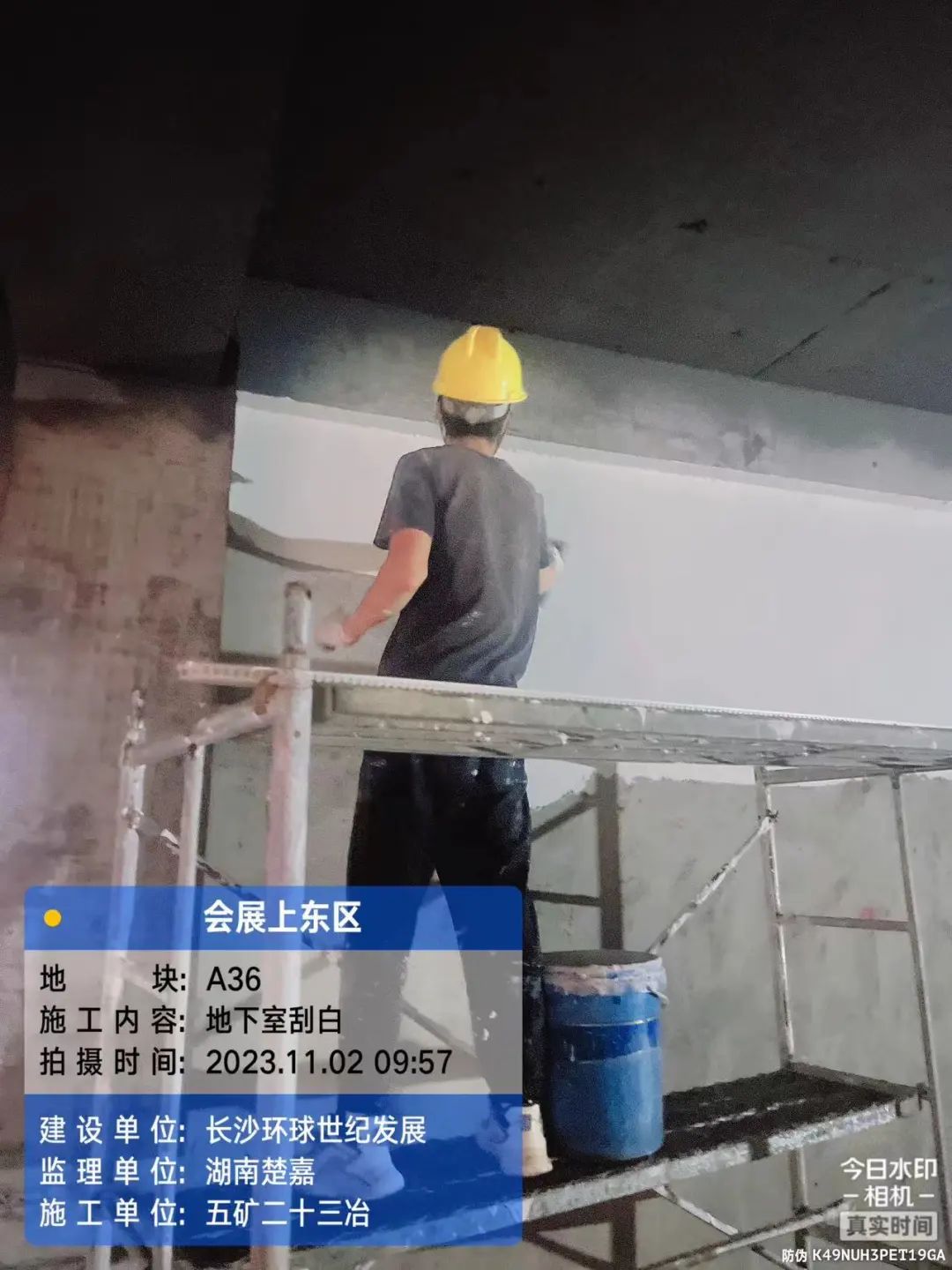

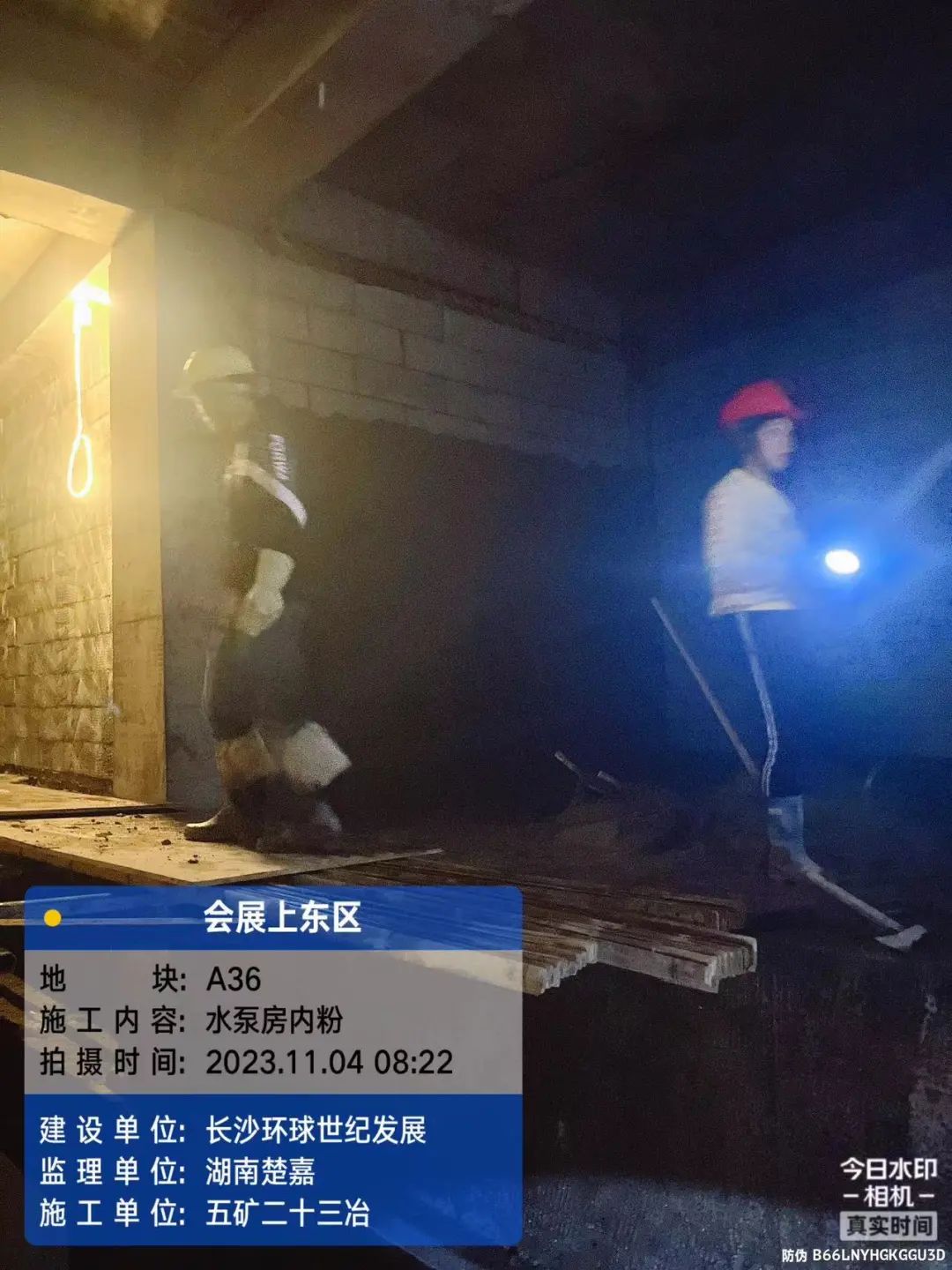

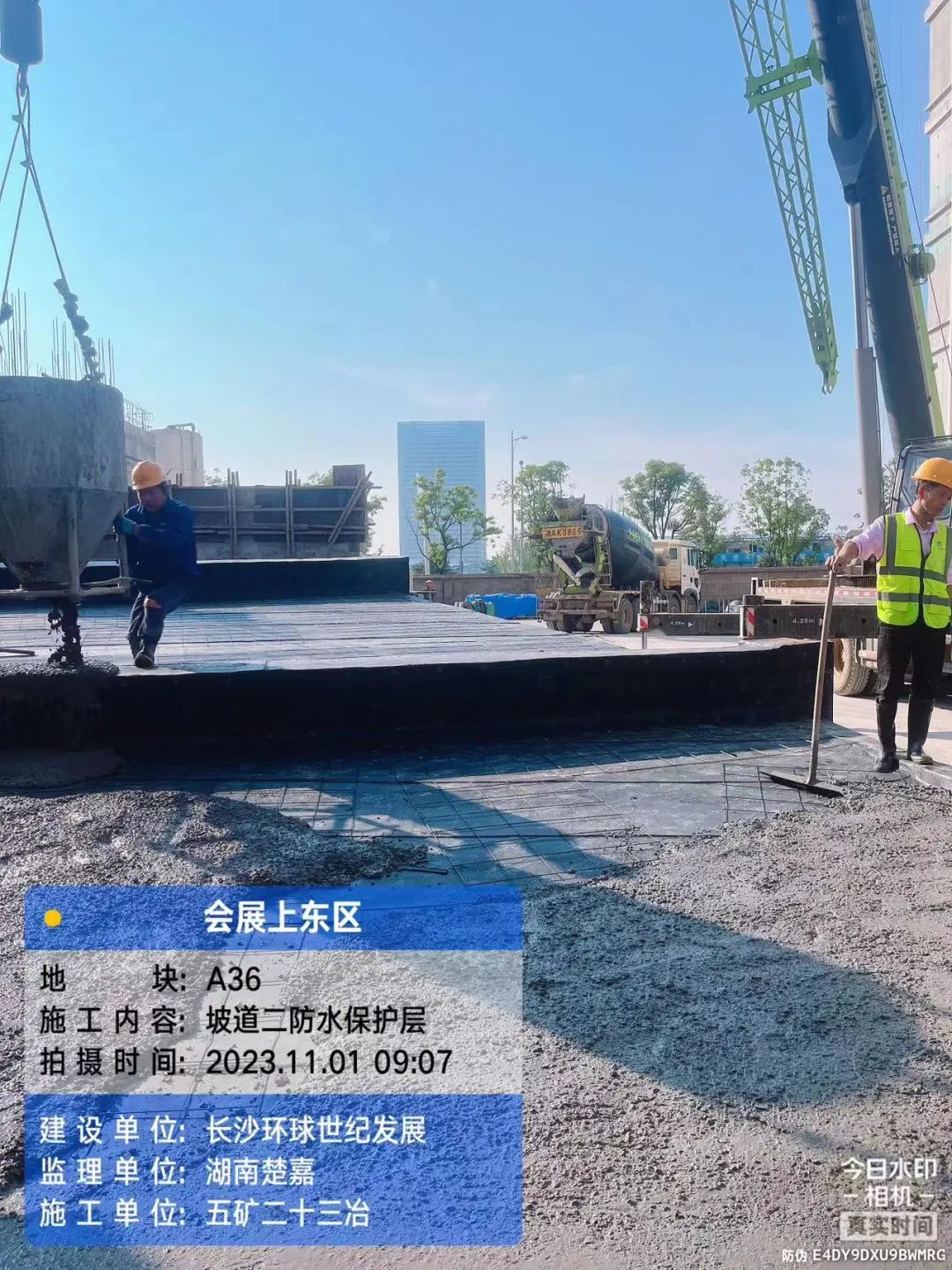

地下室顶板防水施工、顶棚喷灰、墙面刮白;地下室水泵房施工、消防施工。

亲爱的会展上东区业主朋友:
如果您有任何疑问与建议可通过以下渠道反馈给我们,我们将及时与您取得联系。
沟通渠道:
(1)关注公众号“会展上东信息公布”,在对话框中输入您的建议与疑问。

微信公众号|会展上东信息公布
长按识别二维码即可关注
(2)邮箱:shangdongqu2023@163.com
(3)扫码添加“归心运营官-阿融”微信

后期现场施工进度将在此公众号内陆续更新,敬请关注。
郑重声明:本文未经许可,严禁转载;侵权行为,违法必究。
