大会展中心110kV变电站位于一期项目西南侧,毗邻二期项目,按照地下变电站设计,采用钢筋混凝土结构,主变容量为2X50MVA,总建筑面积约4010平方米,其中地上1层建筑面积约330平方米;地下3层建筑面积约3680平方米,建筑总高约6.2米,长为44米,宽为29.6米,开挖深度20.3米。大会展中心110kV专变通过2回专线接入系统,1回专线接入220kV花木变(规划),1回专线接入220kV仓北变。

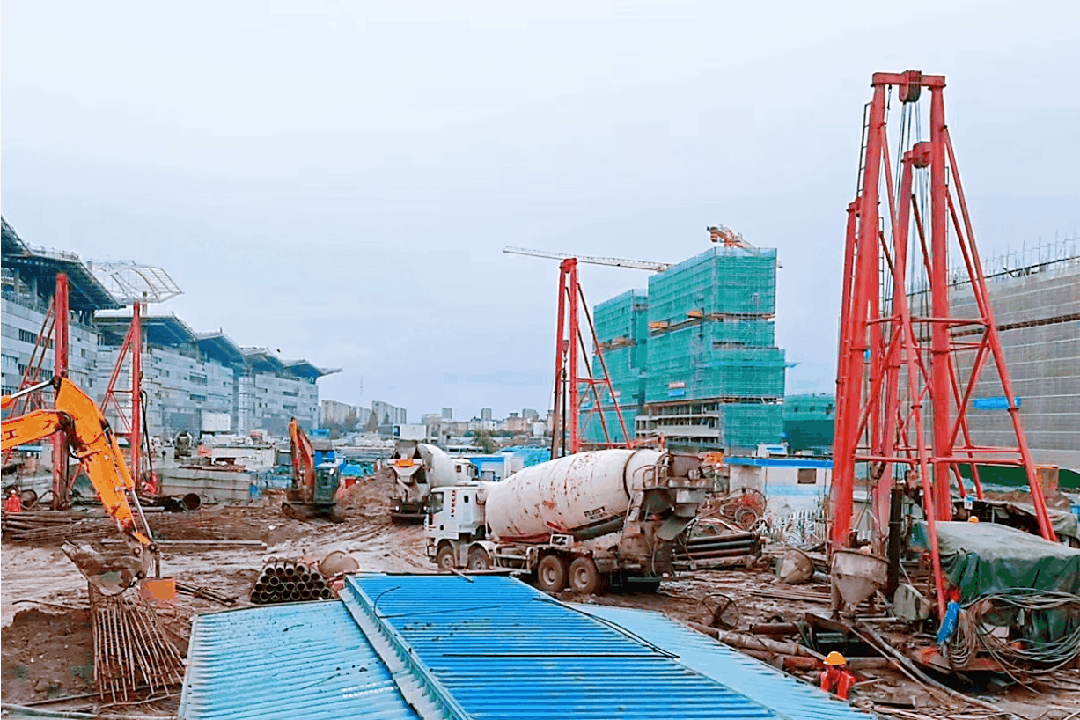

110kV变配电是大会展中心建成后办展运营的重要配套保障,也是一期项目竣工验收的关键线路。110kV本体的建设紧跟大会展中心建设步伐,于8月1日取得施工许可证即当天开工,现场平均每天达70多名桩基工人施工作业,8台桩基日夜运转,全速开启“五加二”、“白加黑”模式,全天24小时加快推进。现场建设每天如火如荼,混凝土工程车进出接连不断,同时工程资料准备也高速度运作。现场于8月20日已完成182米TRD;9月20前已完成全部132根围护桩和145根工程桩;本周完成深基坑专项施工方案的论证,并已开始现场开挖,超预期完成计划进度。

110kV外线仓北段(含红场变外线共沟段)工程同步加速推进,项目线路总长约16公里,涉及钱塘、萧山两区。项目实施过程中与各村社配合沟通,包括义蓬街道仓北、灯塔村、新益村、后新庙村等8个村社;靖江街道协谊村、义南村、和顺村等4个村社,积极协调街道村社各方踏勘现场,确定井位。同时港城大道线路与管委会、南阳街道、地铁及高压燃气公司等各方有序协调沟通。按照头蓬快速路、红十五线、河庄大道及港城大道路段推进成立了顶管班组2个、土建班组2个及精探班组2个,项目组全员克服环境、天气等不利因素影响,紧锣密鼓按进度计划开展现场施工,目前共完成5座电力井、排管135米和非开挖顶管1050米。
在建设过程中,各参建方高效协同的配合,兼顾工程质量和安全,顺利完成各施工节点进度任务,势必将大会展中心110kV建设按计划如期完成。下一步,项目组将再接再厉、一往无前,确保本体完成年底正负零的目标,仓北线实现年底全线土建贯通,同步做好和电气施工的配合,全力以赴保证大会展中心110kV专变明年4月30日竣工通电。
END
