为有效实现“党建助推业务”,杭州大会展中心项目“红帆朝会”党建联动示范阵地调整组织架构,聚力攻坚业务。项目成员根据负责业务条线被编入成本管控与综合审计、设计规划与品质管控、现场管理与安全管控、场馆运营与展会筹备四大突击队,分秒必争攻坚项目进度、保证项目质量。

今晚8点,举世瞩目的亚运会将在杭州正式开幕
大会展中心项目全体干部职工积极响应亚运期间
“不停工不停产”的号召
自足本职岗位,干好手头工作
用辛勤的汗水献礼亚运
本周各条线业务继续稳步开展中
▼ ▼ ▼
预算管理:组织跟审单位、施工单位召开预算推进会,梳理精装预算的核对进度及室外工程预算的上报进度;持续推动解决核对过程中产生的预算问题,复核设计组提供的图纸界面划分,五金表等内容;统筹商务组、无价组、设计组三方工作,达到整体预算的及时闭口。
询价工作:完成展沟盖板类材料询价评审,确定入围单位;发布中心吊门、电线电缆无价材料询价公告,为项目成本管控做好保障措施。
监督审计:配合集团审计监督部对项目成本管理及合同履约情况监督进行检查。

品控管理:9月21日,开展大会展中心一期精装室内石材封样评选,经过严谨审慎的比选评审,更好把控设计效果的落地性。

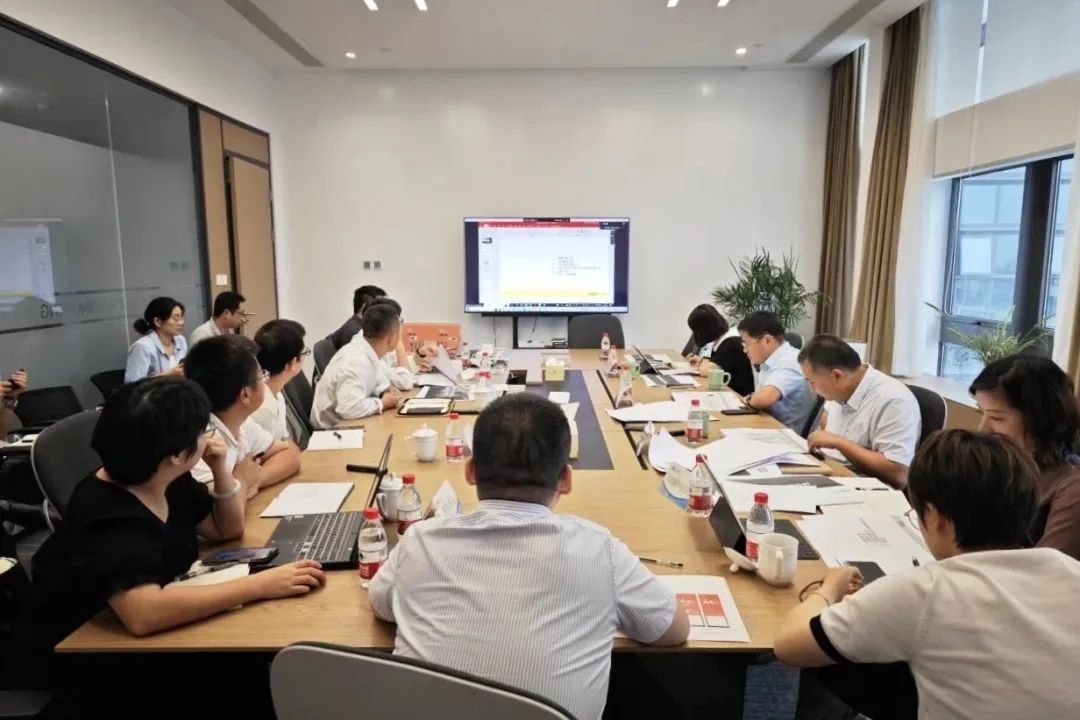

技术推进:9月21日,召开大会展中心一期艺术品及二期设计工作会议,会议听取并讨论了大会展中心一期艺术品设计方案及二期设计方案,会议要求大会展中心一期艺术品要做好“少而精”的点睛之笔,二期方案做好深入研究,确保功能合理、好看好用,并明确了下一步工作方向。

当天还召开了大会展中心一期项目推进第十八次技术例会,会议听取了近期重点工作情况,对相关技术难点、痛点进行设计技术论证研究,为下一步工作作出指示。

工程进度:随着最后的节点目标越来越近,第三突击队各项工作进入“冲刺阶段”,全员加班加点、披星戴月抓质量、抢进度。截至本周,金属屋面已经完成展厅屋面95%,展厅內精装修已基本完成,外装饰大面铝板完成80%。下周计划完成展厅地坪和楼上配套房间的装修。
安全管控:本周针对国庆节前安全文明要求开展专项提升行动,优化场内材料码放、积水清理、扬尘治理等,目前已完成场内安全文明提升60%,下周计划全部完成。
质量管理:9月,第三突击队围绕“质量月”开展系列质量安全工作,本周活动进入收尾。活动期间共完成1次现场质量问题测试,1次质量工艺制作竞赛,1次质量标准结合项目教育,4次现场质量检查,充分提高了全体参建人员对项目质量生产重要性的认识,增强了一线作业团队的质量专业意识。

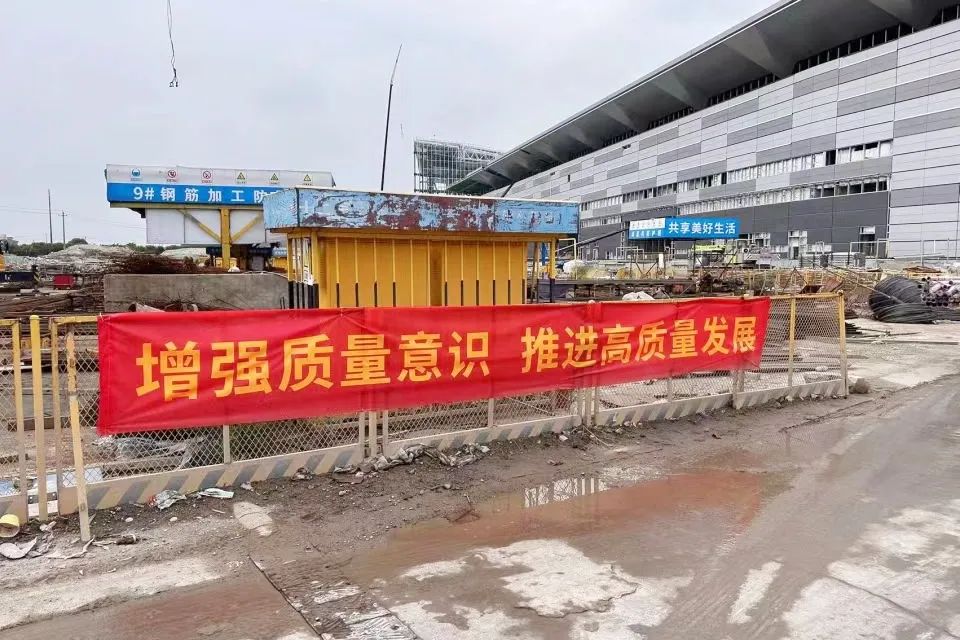

精心营造氛围:通过在项目现场悬挂质量安全相关的条幅、海报,让质量意识在潜移默化中入脑入心。
开展理论测试:为提升一线作业人员质量意识,检验各类质量交底培训结果,组织现场项目管理人员开展质量知识竞赛活动。竞赛题目以现场实际生产过程中发生的质量通病为依据精心设计,真正做到切合实际、学有所效。
组织实测比武:组织分包单位开展“实测比武”,通过现场进行普装、地下室粉刷、内幕墙水泥纤维板作业,有效提高一线工人作业的质量意识。

运营筹备:9月20日,第四突击队运维安保条线员工前往项目现场调研,充分了解工地的特点和限制,充分考虑各交通流量、安全隐患以及设备布局等各种因素,努力平衡车辆、货物和人流之间的关系。依据以上因素、要点设计车辆、货物和人流的流线图,最大程度地提高工作效率和安全性。
下一步,第四突击队将根据实际情况继续进行调整和改进,以确保大会展中心在未来的活动中能够更好地满足会展需求,提供一个安全、便利的环境。

时间的脚步催人奋进
三季度已经进入尾声
四季度即将到来
▼ ▼ ▼
未来,四个业务攻坚突击队将继续锚定目标,攻坚克难,力争以一个个小节点目标的完成推动“2024年9月数贸会建成投用”大目标的圆满实现!
END
来源:大会展中心项目各业务突击队
