大会展中心攻坚进行时④——久久为功,水滴石穿,各条线业务突击队持续高效有序推进工作

作者:本站编辑      2023-09-09 20:54:08     26





为有效实现“党建助推业务”,杭州大会展中心项目“红帆朝会”党建联动示范阵地调整组织架构,聚力攻坚业务。项目成员根据负责业务条线被编入成本管控与综合审计、设计规划与品质管控、现场管理与安全管控、场馆运营与展会筹备四大突击队,分秒必争攻坚项目进度、保证项目质量。

有这么一座建筑

它巍然矗立,日换新颜

有这么一群人

他们目光坚毅、步履坚定

抢抓进度、保证质量,严控品质

久久为功,水滴石穿

用一个个小节点目标的完成助推

杭州大会展中心建成投用大目标的圆满实现

让我们一起来看看!

本周大会展中心项目各业务攻坚突击队

都取得了什么进展吧

▼ ▼ ▼

第一突击队—成本管控与综合审计

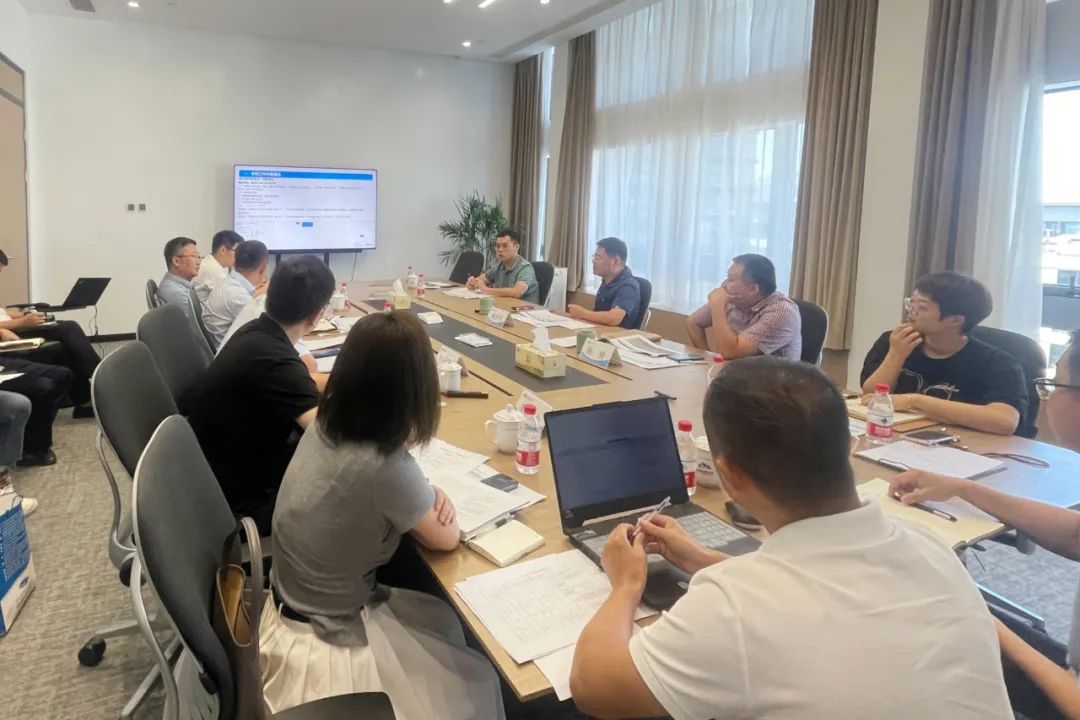

 协调推进:9月8日,召开大会展中心预算专题会,梳理预算初审工作完成情况、无价材料推进情况及预算复审情况,明确下一步工作重点及要求。

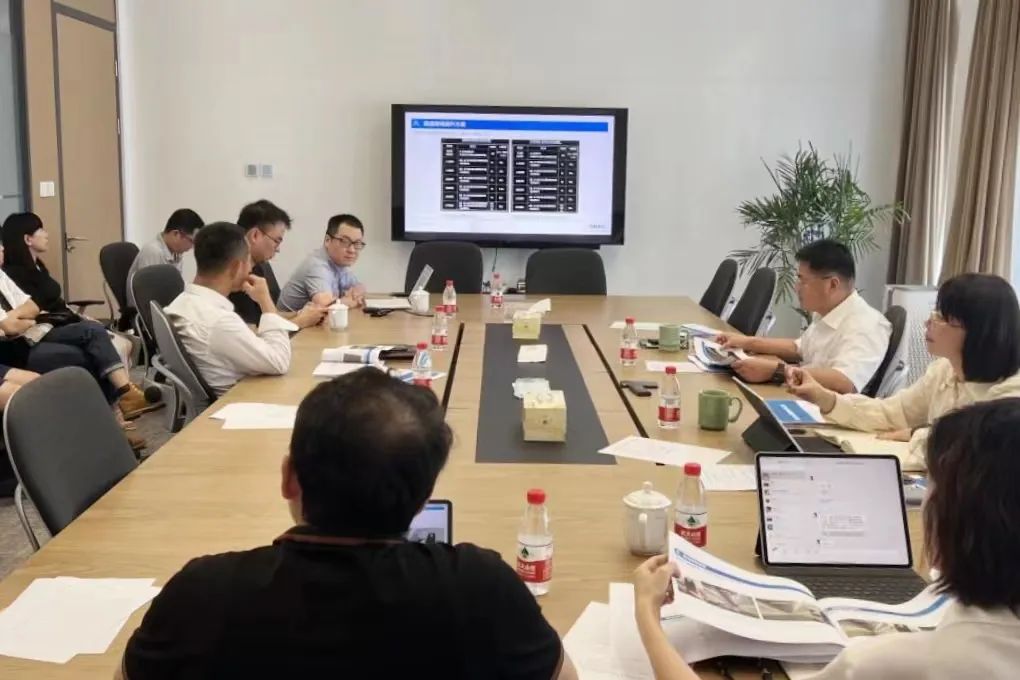

 预算管控:组织跟审单位、施工单位召开精装预算推进会,梳理各展馆预算核对进度;继续推动解决核对过程中产生的预算问题,督促设计组提供图纸答疑的纸质版回复,协调设计组、无价组配合确认无价材料(电动遮阳帘、吸音涂料)选型封样。统筹商务组、无价组、设计组三方工作,达到预算及时闭口。

 询价工作:推进项目无价材料审核,完成铝制装饰品及消防水炮询价评审,确定入围单位;发布展沟盖板类材料询价公告。


第二突击队—设计规划与品质管控

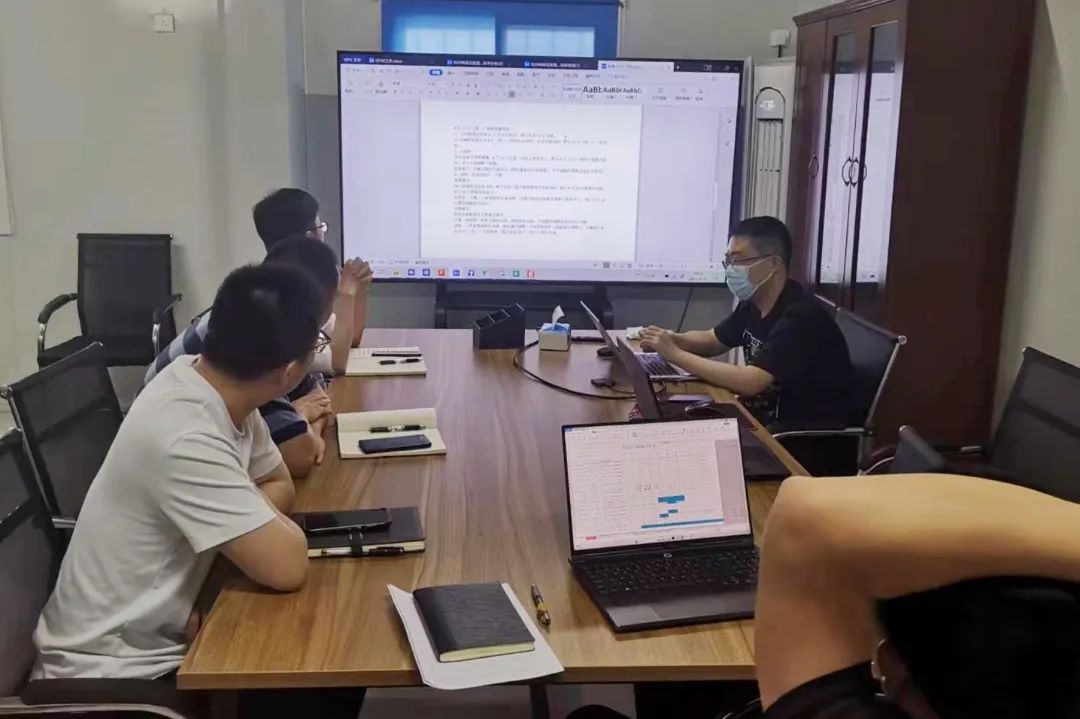

 设计推进:9月7日,召开杭州大会展中心项目第十七次工作推进会(技术专题会),就大会展中心二期方案、一期部分专项设计等技术专题进行汇报,就重点问题展开讨论,并为下一步工作推进指明方向。

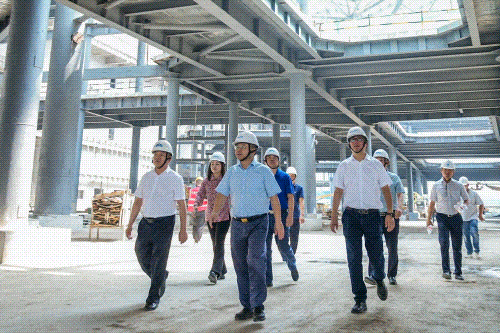

 品质管控:本周突击队针对现场隧道施工样板进行品控巡查,提出相关指导意见,确保效果高品质呈现;开展大会展中心一期景观设计样板预评审,针对主材进行选样及评审,为正式评审打下基础,确保设计效果落地。


第三突击队—现场管理与安全管控

 精装修工作:幕墙工程是大会展中心的外衣,起到保证建筑结构,保温隔热、遮风避雨的基本功能,同时也是表达会展美学的重要载体。为保证幕墙1030,1230计划节点目标,幕墙整体项目团队及施工队伍白天挂铝板,晚上焊龙骨,进入“白加黑”不分昼夜的施工状态,保质保量完成既定目标。


第四突击队—场馆运营与展会筹备

 展会筹备:9月8日上午,市商务局党组书记、局长王永芳带队赴大会展中心调研,就第三届数贸会落户大会展中心事宜与集团进行对接。

相关运营合作单位持续遴选中。



没有比脚更长的路
没有比人更高的山

下一步

大会展中心项目全体干部职工必将
持续加压加码,全力提速前进
为节点目标的完成不懈奋斗!

END


来源:大会展中心项目各业务突击队
