一、前言
搅拌站是混凝土生产线的核心枢纽,其运行的稳定性直接影响工程进度、产品质量与生产成本。据统计,搅拌站70%以上的非计划停机源自日常保养不到位和故障发现不及时。因此,建立标准化、流程化的保养与排查机制,是保障设备效能、延长使用寿命的关键。
本指南依据行业典型机型(HZS系列双卧轴强制式搅拌站)运维经验编写,涵盖日常保养要点、周期性维护项目和常见故障的标准化排查流程,供运维人员、机修人员和现场管理人员参照执行。

二、搅拌站生产线系统概述

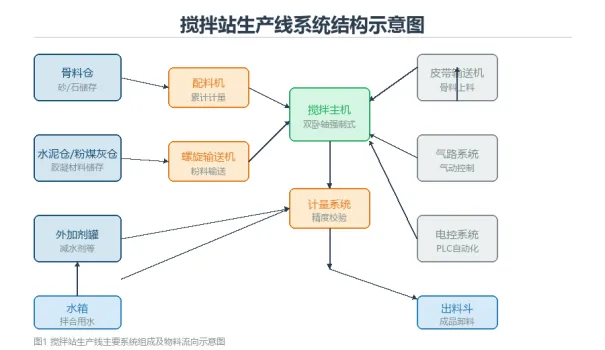

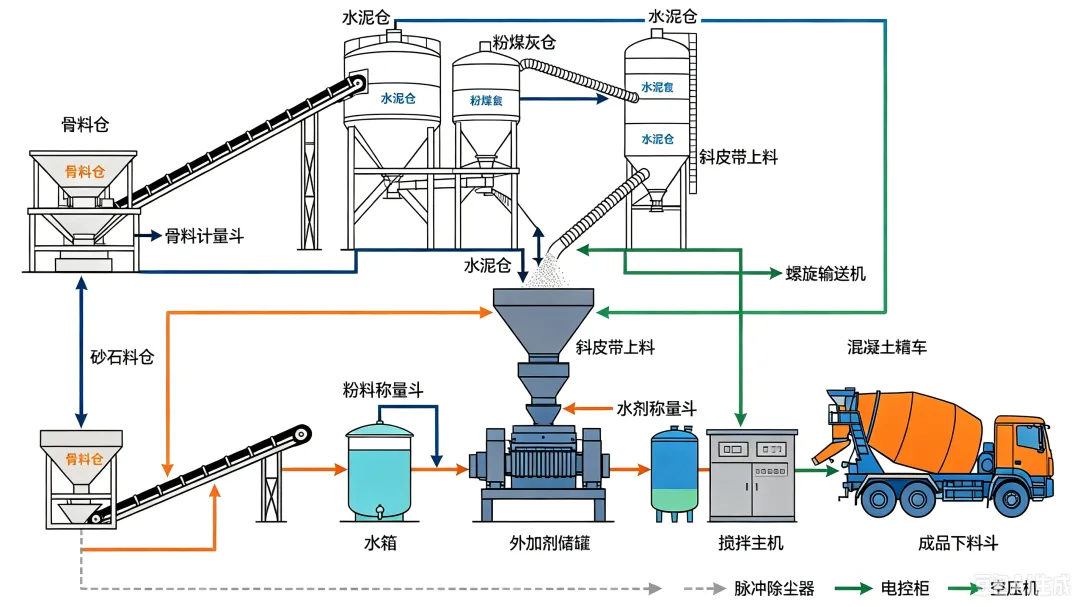

一套完整的搅拌站生产线主要包含骨料储存与输送系统、胶凝材料储存与输送系统、液体计量系统、搅拌主机、计量系统、气路系统、电控系统及辅助出料系统。各系统协调配合,按照设定配比完成混凝土的生产。系统结构与物料流向如图1所示。

图1 搅拌站生产线主要系统组成及物料流向示意图
2.1 主要子系统功能
● 骨料仓与配料机:用于砂、石等骨料的储存与累计计量,是混凝土配合比准确性的基础。
● 水泥仓与螺旋输送机:储存水泥、粉煤灰等胶凝材料,通过螺旋输送机向计量秤输送。
● 外加剂罐与水箱:储存液体外加剂和拌合用水,通过计量泵与流量计精确计量。
● 搅拌主机:采用双卧轴强制式搅拌,依靠衬板与搅拌叶片的相对运动实现均匀搅拌。
● 计量系统:由称重传感器、接线盒和称重仪表组成,是配比精度的核心。
● 皮带输送机:负责将计量后的骨料输送至搅拌主机上方。
● 气路系统:由空压机、储气罐、管路、电磁阀和气缸组成,为各气动元件提供动力。
● 电控系统:以PLC为核心,实现上料、计量、搅拌、出料的自动化控制。
三、日常保养要点

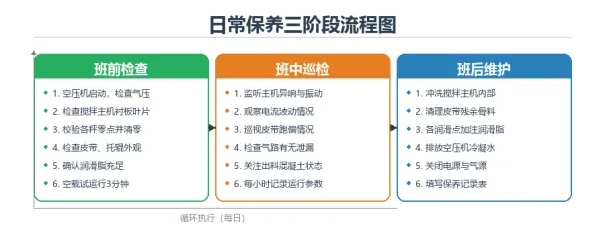

日常保养遵循「班前检查、班中巡检、班后维护」三阶段循环法则,并结合周、月、季的周期性保养,形成完整的设备健康管理闭环。三阶段流程如图2所示,保养周期与重点项目如图3所示。

图2 日常保养三阶段流程图

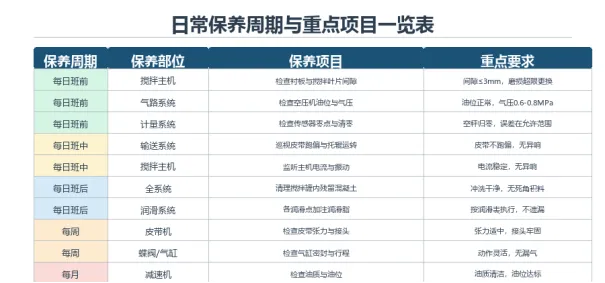

图3 日常保养周期与重点项目一览表
3.1 班前检查(每日开工前)
班前检查是发现设备隐患的第一道关卡,建议耗时15-20分钟,重点关注以下项目:
1. 空压机启动与气压检查:启动空压机,检查油位在视油镜1/2-2/3之间,气压达到0.6-0.8MPa后排空储气罐积水。
2. 搅拌主机外观检查:检查衬板与搅拌叶片的固定螺栓有无松动,间隙是否在3mm以内;观察卸料门密封是否完好。
3. 计量系统清零校验:依次对骨料秤、水泥秤、粉煤灰秤、水秤、外加剂秤进行空秤清零,确认传感器零点稳定。
4. 皮带输送机检查:检查皮带表面有无破损、跑偏现象,托辊转动是否灵活,清扫器与皮带的接触是否正常。
5. 润滑点检查:对照润滑图表检查各润滑点(轴承座、减速机、轴端等)的润滑脂是否充足,油质是否正常。
6. 空载试运行:完成上述检查后,进行3-5分钟的空载试运行,观察各电机启动电流、运行声音、振动情况是否正常。
3.2 班中巡检(生产运行中)
班中巡检要求每1小时进行一次,重点关注运行状态的关键指标:
1. 搅拌主机监听:触摸轴承座温度(≤75℃),监听有无异常摩擦声或金属撞击声,记录电流波动(额定值±10%)。
2. 计量精度监控:观察每盘料的称量数据,对比配方设定值,单盘误差应≤±2%(骨料)、±1%(水泥、粉煤灰、水)。
3. 皮带输送机巡视:检查皮带是否跑偏、张紧是否合适,托辊有无粘料、卡死,电机有无过热。
4. 气路系统检查:观察气压在正常范围(0.6-0.8MPa),用肥皂水检测管路接头、电磁阀、气缸是否漏气。
5. 出料质量观察:观察混凝土坍落度、和易性、含气量等指标是否达标,及时反馈给操作室。
6. 运行记录填写:每小时记录一次电压、电流、气压、温度、产量等关键参数,形成设备运行档案。
3.3 班后维护(每日收工后)
班后维护是延长设备寿命的关键环节,应在停机后30分钟内完成:
1. 搅拌主机清洗:向搅拌罐内注入清水并高速搅拌3-5分钟,排出污水,必要时打开检修门人工清理死角。
2. 皮带清理:清理皮带正面、底部及托辊上粘附的混凝土残渣,检查皮带边缘磨损情况。
3. 润滑点补脂:对当日运行的各润滑点加注润滑脂(钙基或锂基),按「少量多次」原则,避免过量。
4. 空压机排水:关闭空压机电源,打开储气罐底部排水阀,排净冷凝水,检查油位。
5. 电源与气源关闭:按规程关闭总电源、气源,锁闭电控柜门,清扫操作室卫生。
6. 填写保养记录表:如实填写当班保养情况、发现的问题及处理结果,交接班签字确认。
3.4 周期性保养(周/月/季)
周期性保养是对日常保养的补充与深化,按周期可分为周保养、月保养、季保养与半年保养:
保养周期 | 保养部位 | 重点保养项目 | 判定标准 |
每周 | 皮带机 | 检查皮带张力、接头状况;清理托辊与清扫器 | 皮带不打滑、接头无开裂 |
每周 | 蝶阀/气缸 | 检查密封圈磨损、活塞杆表面 | 动作灵活、无漏气 |
每周 | 传感器 | 清理称重传感器周围积料 | 无积料、信号稳定 |
每月 | 减速机 | 检查油质、油位;听内部齿轮啮合声 | 油质清洁、油位达标、无异响 |
每月 | 电控柜 | 除尘散热、紧固接线端子 | 无灰尘、接线无松动发热 |
每月 | 空压机 | 更换空气滤芯、检查进气阀 | 滤芯无堵塞、阀片密封良好 |
每月 | 螺旋输送机 | 检查叶片磨损、轴承温度 | 叶片完整、轴承温升≤40℃ |
每季 | 搅拌主机 | 全面检查衬板与叶片磨损情况 | 见图4判定标准 |
每季 | 气路系统 | 清洗管路、更换过滤器滤芯 | 气压稳定、无堵塞 |
每季 | 计量系统 | 用标准砝码校验传感器精度 | 误差≤±0.5% |
每半年 | 搅拌主机 | 翻面或更换衬板、更换磨损叶片 | 恢复至原厚度与间隙 |
每半年 | 电机 | 检测绝缘电阻、加注轴承润滑脂 | 绝缘电阻≥0.5MΩ |
每半年 | 电控系统 | PLC程序备份、接地电阻检测 | 接地电阻≤4Ω |

图4 搅拌主机衬板与叶片磨损判定标准(以原厚度为基准)
四、常见故障排查
搅拌站故障按子系统可分为搅拌主机类、配料计量类、输送类、气路类和电控类五类。本节按故障现象分类列举典型故障、原因及处置方法,供运维人员快速诊断。
4.1 搅拌主机故障
故障现象 | 可能原因 | 排查与处置方法 |
搅拌主机异响或金属撞击声 | 1. 搅拌叶片/衬板松动或脱落2. 罐内有异物(螺栓、钢筋头)3. 轴承损坏或润滑不良4. 齿轮啮合异常 | 立即停机→ 打开检修门检查 → 紧固螺栓/更换衬板 → 清除异物 → 检查轴承温度与润滑 → 必要时更换轴承 |
主机电流过大或过载跳停 | 1. 投料量超过额定容量2. 坍落度偏低,搅拌阻力大3. 叶片与衬板间隙过小4. 减速机故障 | 检查配方设定与实际投料量→ 调整配合比 → 检查间隙(应≥3mm) → 检查减速机扭矩 |
搅拌轴端密封漏浆 | 1. 密封件磨损或老化2. 浮动密封环损坏3. 润滑脂不足 | 停机清理→ 更换密封件 → 加注专用润滑脂 → 检查轴向间隙 |
卸料门不能开启/关闭 | 1. 气源压力不足2. 电磁阀、行程开关故障3. 气缸漏气或损坏4. 卸料门卡滞 | 检查气压(≥0.5MPa)→ 检查电磁阀、行程开关 → 更换气缸密封件 → 清理卸料门积料 |
4.2 配料计量系统故障
故障现象 | 可能原因 | 排查与处置方法 |
秤显示数据跳动不稳 | 1. 传感器接线松动或受潮2. 接线盒受潮或损坏3. 传感器过载损坏4. 电磁干扰 | 检查接线→ 用吹风机烘干接线盒 → 检查传感器阻值(350Ω左右)→ 远离强电布线 |
秤计量误差超限 | 1. 传感器零点漂移2. 落差补偿设定不当3. 配料门关闭不到位4. 配料机振动干扰 | 重新标定零点→ 调整落差值 → 检查气缸、蝶阀密封 → 调整配料机减振垫 |
配料门不动作 | 1. 气缸损坏或漏气2. 电磁阀故障3. 控制信号丢失4. 机械卡滞 | 检查气源→ 用手动按钮测试电磁阀 → 检查PLC输出信号 → 清理机械卡滞点 |
累计计量与设定不符 | 1. 称重仪表参数丢失2. 传感器线性度差3. 物料含水率波动大 | 重新标定→ 用标准砝码校验 → 校准含水率检测仪 → 调整砂含水率补偿值 |
4.3 输送系统故障
故障现象 | 可能原因 | 排查与处置方法 |
皮带跑偏 | 1. 托辊粘料或损坏2. 张紧装置调整不当3. 落料点偏移4. 皮带接头不正 | 清理托辊→ 调整张紧行程 → 调整落料斗位置 → 重新制作接头 |
皮带打滑 | 1. 张紧力不足2. 负载过大3. 皮带表面有水或油污4. 驱动滚筒包胶磨损 | 调整张紧装置→ 控制投料量 → 清理皮带 → 检查滚筒包胶 |
皮带机异响或停转 | 1. 托辊轴承损坏2. 减速机故障3. 电机过载4. 皮带卡阻 | 检查托辊转动→ 检查减速机 → 检查电机热继电器 → 清理皮带卡阻物 |
螺旋输送机堵塞 | 1. 粉料结块、含水率高2. 叶片变形或脱落3. 轴承抱死 | 检查粉料质量→ 修复或更换叶片 → 检查轴承润滑与温度 |
4.4 气路系统故障
故障现象 | 可能原因 | 排查与处置方法 |
空压机压力不足 | 1. 进气滤芯堵塞2. 活塞环、阀片磨损3. 管路泄漏4. 安全阀失灵 | 清洗/更换滤芯 → 更换活塞环、阀片 → 用肥皂水检测漏点 → 校验安全阀 |
气缸动作缓慢或无力 | 1. 气压不足(<0.5MPa)2. 气缸密封件漏气3. 电磁阀堵塞4. 润滑不良 | 检查气压→ 更换气缸密封件 → 清洗或更换电磁阀 → 检查油雾器供油 |
电磁阀不换向 | 1. 线圈烧毁2. 阀芯卡滞3. 控制信号异常4. 电源电压不足 | 测量线圈电阻→ 手动按阀芯测试 → 检查PLC输出 → 检查电源电压(DC24V) |
储气罐排水异常 | 1. 自动排水器堵塞2. 罐内积水过多3. 冷凝水含油过多 | 清洗自动排水器→ 手动排水 → 检查空压机润滑油牌号 |
4.5 电控系统故障
故障现象 | 可能原因 | 排查与处置方法 |
PLC无法通讯 | 1. 通讯线接触不良2. 通讯地址冲突3. 通讯模块损坏4. 程序丢失 | 检查通讯线接头→ 检查地址设置 → 更换通讯模块 → 重新下载程序 |
电机无法启动 | 1. 按钮/接触器触点接触不良2. 热继电器动作未复位3. 限位开关误动作4. 电机本体故障 | 检查控制回路→ 复位热继电器 → 检查限位开关 → 用兆欧表测电机绝缘 |
触摸屏黑屏/花屏 | 1. 电源故障2. 通讯中断3. 显示屏损坏4. 内部排线松动 | 测量24V电源 → 检查通讯 → 联系厂家更换 → 专业人员拆修 |
传感器信号异常 | 1. 传感器损坏2. 线路短路或断路3. 仪表参数错误4. 电磁干扰 | 测量传感器信号→ 检查线路 → 重新标定仪表 → 增加屏蔽或远离干扰源 |
五、故障排查流程与标准动作

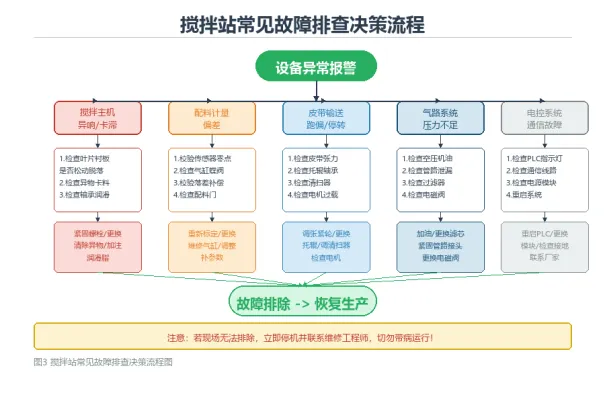

建议遵循「看、听、闻、摸、测」五字诀,按系统化路径进行排查,避免凭经验盲目拆解。完整决策流程如图5所示。

图5 搅拌站常见故障排查决策流程图
5.1 五字排查诀
1. 看:通过观察孔、仪表读数、屏幕报警、指示灯状态获取第一手信息。
2. 听:在设备运行中,用听棒或螺丝刀贴近轴承座、减速机箱体,辨别异响来源。
3. 闻:察觉焦糊味、油烟味、塑料烧焦味等异常气味,及时定位过热部件。
4. 摸:用手背轻触轴承座、电机外壳、管路,判断温度是否异常(轴承≤75℃,电机≤80℃)。
5. 测:用万用表、钳形电流表、测振仪、兆欧表等仪表精确测量关键参数。
5.2 标准化处置流程
1. 故障报警后立即通知操作室,按下急停按钮,切断电源与气源。
2. 由机修人员按图5流程进行诊断定位,必要时请求厂家技术支持。
3. 故障排除后先空载试运行3-5分钟,确认无误后再恢复生产。
4. 填写《故障维修记录表》,记录故障现象、原因、处置过程与预防措施。
5. 对频繁故障(同一故障3个月内出现3次以上)启动根因分析(5Why法)。
六、保养记录与安全管理
规范化的记录与安全管理是确保保养与排查有效执行的制度保障。
6.1 保养记录要求
◆ 建立《设备保养记录本》,按日填写班前、班中、班后三个阶段执行情况。
◆ 周期性保养(周/月/季)由机修人员填写,并经设备主管签字确认。
◆ 所有记录应归档保存,保存期不少于3年,便于追溯与分析。
◆ 每月对记录进行统计分析,计算设备故障率(MTBF)、平均修复时间(MTTR)等关键指标。
6.2 安全管理要点
◆ 进入搅拌罐内部作业前,必须断电、断气、挂「禁止合闸」警示牌,并设专人监护。
◆ 高空作业(≥2米)必须佩戴安全带,配置稳固的作业平台。
◆ 检修气路前必须排净储气罐压力,避免压缩空气伤人。
◆ 电气作业必须由持证电工操作,佩戴绝缘防护用品。
◆ 现场配备必要的应急物资(灭火器、急救箱、绝缘垫等),并定期检查有效性。
◆ 新设备或大修后投入使用前,必须进行空载、半载、满载三阶段试运行验收。
七、结语
搅拌站生产线是高度集成的机电液一体化系统,保养与排查工作贵在「勤、细、准、严」四个字。勤保养、细观察、准判断、严执行,方能保持设备长期稳定运行。希望通过本指南的实施,能为各项目部提供标准化的工作依据,降低设备故障率,提升生产效率与产品质量。
