高纯石英砂生产线EPC项目工艺复杂、对杂质控制要求较高,与普通砂石骨料线存在显著差异。以下为基于行业实践整理的项目全流程参考:

此阶段重点关注矿源适配性与技术可行性验证。
1、矿源勘查与选矿试验
原矿检测: 对石英脉石进行矿物学分析(包括包裹体、晶格杂质、气液比等指标)。

小试/中试验证: 建议通过实验室及半工业试验验证提纯路线的可行性。
注:不同矿源特性差异较大,建议在充分试验验证后再推进EPC项目。
2、可行性研究与立项
明确产品定位(如光伏坩埚内层、外层、半导体级或光纤级等应用场景)。
完成环评、能评、安评及用地审批手续(高纯砂生产涉及酸洗、高温氯化等工序,需提前确认环保准入条件)。
设计阶段需重点关注污染防控与系统稳定性。
1、工艺流程设计

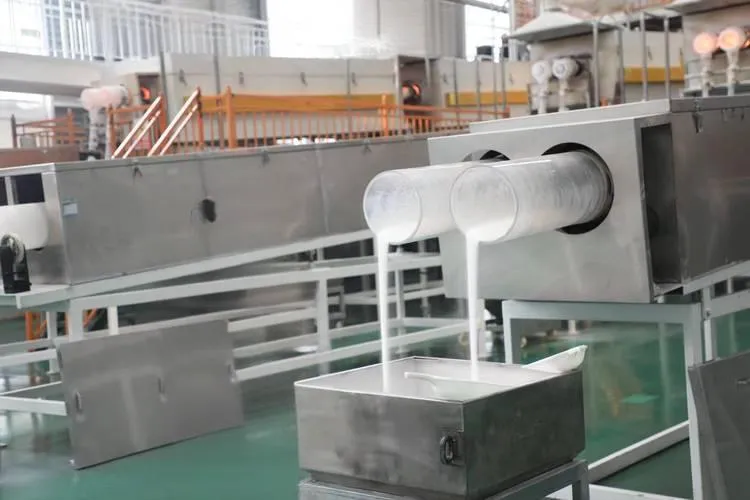

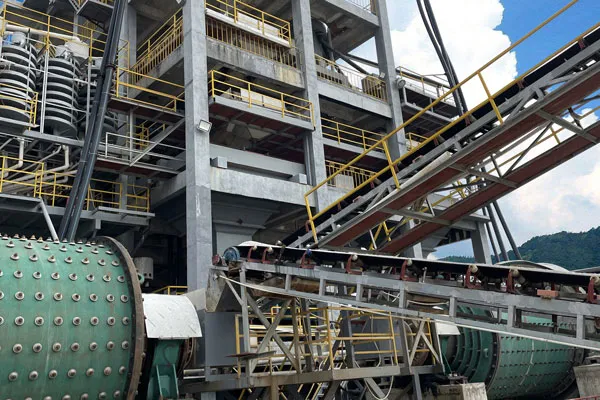

物理加工段: 破碎→制砂→擦洗→磁选→浮选→色选。

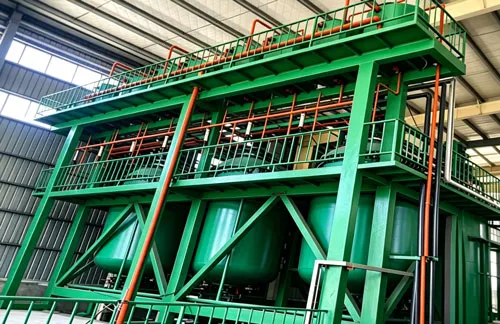

化学提纯段: 酸浸(热酸/冷酸)→水洗→脱水→烘干。

深度提纯段(视产品等级需求而定): 高温氯化焙烧、真空脱气等。

2、设备选型与材质设计
接触物料部件: 建议选用高铝陶瓷、聚氨酯、PTFE、石英玻璃或特种不锈钢等低污染风险材质,降低二次污染可能性。
水处理系统: 配套超纯水制备及酸废水循环处理系统,建议按资源化利用目标进行设计。

3、自动化与洁净车间设计
配置DCS/PLC集中控制系统,提升工艺稳定性。
包装区可参照洁净室标准设计,配备风淋、FFU等设施以满足产品防护需求。
1、核心设备定制
高温氯化炉、专用酸洗反应釜、高梯度磁选机等非标定制设备周期较长,建议提前规划排产计划。
2、耐材与耗材采购
氯化炉内衬材料、酸洗槽防腐材料等关键物资需进行质量检验。
3、长周期设备监造
建议EPC总包方对关键设备进行驻厂监造,确保内壁处理、焊接工艺符合防污染技术要求。
1、土建施工
酸洗车间需做好防腐地坪和围堰;氯化车间需考虑耐高温及尾气处理设施基础。
2、设备安装

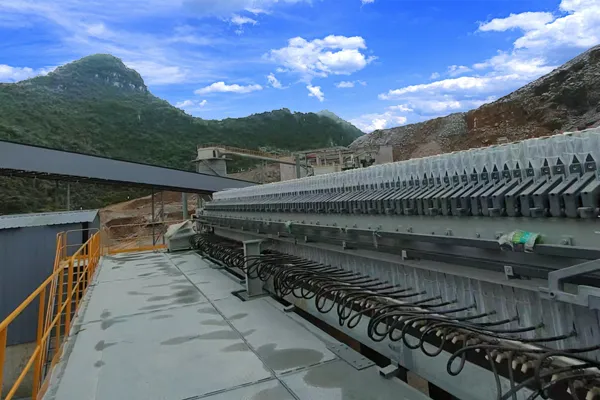

洁净施工管理: 安装过程中需注意防止异物进入管道和设备内部。管道连接建议采用法兰+四氟垫片或热熔焊接等方式,减少污染风险。
3、公用工程配套
同步建设加热系统、酸碱储罐区、废气洗涤塔、MVR蒸发结晶系统等配套设施。
1、单机与联动试车
先用水或普通砂进行系统清洗和跑合,确认设备运行状态正常。
2、投料试运行
清洗期: 正式投料前建议用稀酸清洗全线,直至出水水质达到预期。
爬坡期: 逐步提升产能,优化酸浓度、温度、停留时间等工艺参数。
3、性能考核
在约定时间内,验证产品各项指标(纯度、粒度、白度、灼减量等)是否稳定达到约定范围。
4、培训与移交
EPC方需提供系统的工艺操作培训,帮助业主方掌握高纯砂生产的工艺控制要点。
风险点 | 说明 | 应对建议 |
矿源波动 | 原矿杂质变化可能影响成品指标 | 设计时预留工艺调整空间(如多级磁选、可调酸洗时长) |
二次污染 | 设备磨损可能引入Fe、Al等杂质 | 建立定期检测与维护机制,关注材质使用寿命 |
环保合规 | 废酸、含氟废水、氯化氢尾气处理 | 选择具备成熟环保工艺的EPC服务商,确保达标排放 |
技术迭代 | 下游行业标准可能持续升级 | 预留工艺升级接口,增强产线适应性 |
高纯石英砂EPC是“矿源+工艺+装备+运营”的系统集成项目,综合考量总包方的技术理解能力与实施经验,有助于降低项目风险。
