洗煤厂投产首月,采购怎么管? 一个新团队负责人的真实复盘

作者:本站编辑      2026-06-02 10:19:52     0
洗煤厂投产首月,采购怎么管? 一个新团队负责人的真实复盘

洗煤厂投产首月,采购怎么管?一个新团队负责人的真实复盘

?  跳汰+TBS+浮选+压滤 | 120万吨/年 · EPS大包模式

⚙️ “设备装好了,人员到位了,剩下的就是把采购这根链条接上。”

✍️ 初创洗煤厂 · 首月采购 | 没有大道理,只有踩过的坑和修正后的方法。

很多洗煤厂建设到了最后一个月才发现:设备装好了,人员招齐了,采购这边却乱成一锅粥。要的东西没来,来的东西不能用,能用的一周就坏了。新团队彼此不熟悉,有人催、有人拖、有人不知道自己该干什么。

这不是能力问题,而是第一个月的采购逻辑没有理清。本文不讲大道理,只聊首月踩过的坑和改过来的方法,希望对同行有一点用。

一、周期把控:别把所有采购单都当“急事”

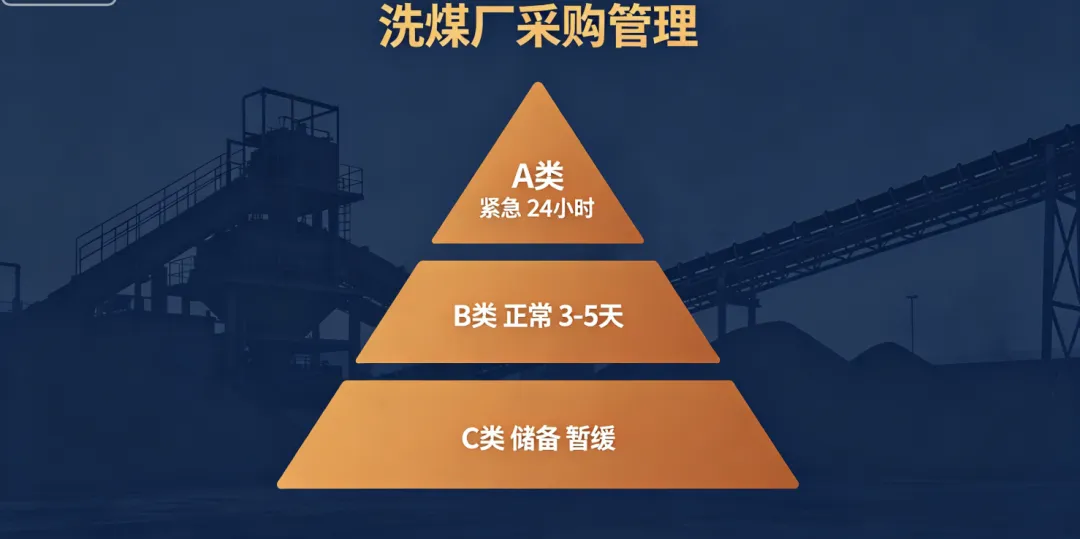

首月最大的错觉是:“什么都急,结果什么都没抓好”。我们根据洗煤厂的实际需求,将采购单划分为三类,贴在墙上,全员背下:

A类(紧急)缺了就没法开机、无法试车

→ 24小时内下单,生产负责人→厂长→采购执行,流程极致压缩。

B类(正常)调试或首月生产的必需耗材、备件

→ 3-5个工作日内下单,部门负责人确认即可。

C类(储备)未来可能用到、可暂缓的物料

→ 首月一律不采购,仅登记进“观察清单”。

分级看似简单,最难的是所有人都觉得自己的需求是A类。

我们的应对方案是:A类采购单,谁签字谁负责技术参数的准确性;采购科只负责下单和跟进到货,不因参数错误背锅。责任划清之后,“乱报A类”的现象立即减少一半。

此外,我们每天下班前填写一张《采购日跟踪表》,内容极简:采购什么、谁申请、下单日期、承诺到货日、今日状态。

新团队缺乏默契,不用“感觉”沟通,而是靠表格对齐信息。每天15分钟,谁的单子卡住了,一目了然。

采购项
申请人
下单日期
承诺到货日
今日状态
絮凝剂
浮选工
6.1
6.5
已发货,预计6.4到
筛板备件
跳汰工
5.30
6.3
物流延误,预计6.5,已加急催单
絮凝剂
生产科
6.2
6.6
供应商已发出,明日落实库存

二、质量控制:首样确认 + 宁贵勿廉

首月最容易犯的错误是:买回来的东西能用但不耐用,或者当时能用、一周后就损坏。我们定了两条硬规矩,执行效果显著。

首样确认:统一验收标尺

任何第一次采购的物料(滤布、筛板、密封圈、三角带……不论大小),到货后必须先由使用部门确认样品。确认合格后拍照、签字、存档,后续同规格采购均以此为准。为什么要如此繁琐?因为新团队对“什么质量算合格”没有统一标尺,不靠首样确认,就容易靠争吵。

宁贵勿廉:首月不追求低价

首月采购,团队尚未建立对物料行情的准确判断力,这时追求“低价”风险极高。我们的原则是:优先选择本地有实体店面、有库存、有售后的供应商。价格可以比市场均价高5%~10%,但必须能24小时内响应、48小时内到货。洗煤厂一旦投产,停机损失远大于价差,这笔账必须算清。

红线清单首月拒收这四类物料:① 无品牌、无厂址、无合格证的“三无产品”;

② 翻新件、拆机件(除非厂长特批);

③ 材质不符的耐磨件(如非高铬铸铁的泵壳);

④ 不匹配现有电压/接口的电气元件。⬆️ 打印张贴在采购部墙上,全员警戒。

三、团队管理:新兵上阵,靠的不是默契,是边界

新团队最怕什么?互相不知道对方该干什么,出了问题开始推诿。我们没有写复杂的岗位说明书,只设计了三张责任卡,让边界一目了然。

? 采购专员

接到采购申请 → 当日确认参数是否完整 → 次日下单 → 每日更新到货状态。

边界:不负责判断参数正确性,只负责执行和跟单。

? 使用部门

提出采购申请 → 填完整技术参数 → 参与首样确认 → 验收签字。

边界:参数填写错误,自行承担返工或退货责任。

? 采购负责人

审批A/B类采购单 → 协调紧急采购 → 每日审核《采购日跟踪表》。

边界:对整体采购进度与异常升级负责。

三张责任卡,每个人都看得懂,互相不重叠。会议机制同样简洁:每天15分钟晨会,采购报今日要下的单、要催的货;使用部门报缺什么。首月不开超过1小时的采购会,会上不追究“谁的错”,只问“现在怎么解决”。

? 还有一个特别有效的工具:“采购问题登记本”任何人遇到参数不清、供应商不配合、物流延误等问题,随手登记。每周花15分钟归类,月底复盘优化流程。新成员不敢直接说“流程有问题”,但愿意写下来,这本子就是管理优化最好的地图。

最后说几句:首月采购三句话总结

✅ 周期把控:分A/B/C三级,只做A和B;每天一张跟踪表,谁延误、谁异常一目了然。

✅ 质量控制:首样确认定标尺、宁贵勿廉保交付、红线清单贴墙上。

✅ 团队管理:三张责任卡划清边界,每日15分钟站立会,一本登记本沉淀经验。

设备大包方已经完成安装,团队刚刚组建,首月采购的重点并非“大开大合地买”,而是快速建立秩序、降低容错率。理顺采购周期、卡死质量入口、明确人的边界——这三件事做好了,试车和连续生产就有了最牢靠的后援。

祝每一家洗煤厂、选煤厂以及初创的重工业项目,都能一次试车成功,黑金滚滚。


— END —

? 如果你也在做洗煤厂、选煤厂或任何重工业项目的初创阶段,欢迎留言交流。走过的弯路,也许正是别人需要的经验。
