荷兰经济事务与气候政策部于 4 月 3 日发布公告,在 2026 年已公示的 1 吉瓦 IJmuiden Ver Gamma-A 海上风电场场址招标基础上,新增 1 吉瓦 IJmuiden Ver Gamma-B 场址纳入本年度招标范围,这也使得荷兰本轮海上风电招标的总装机规模提升至 2 吉瓦。

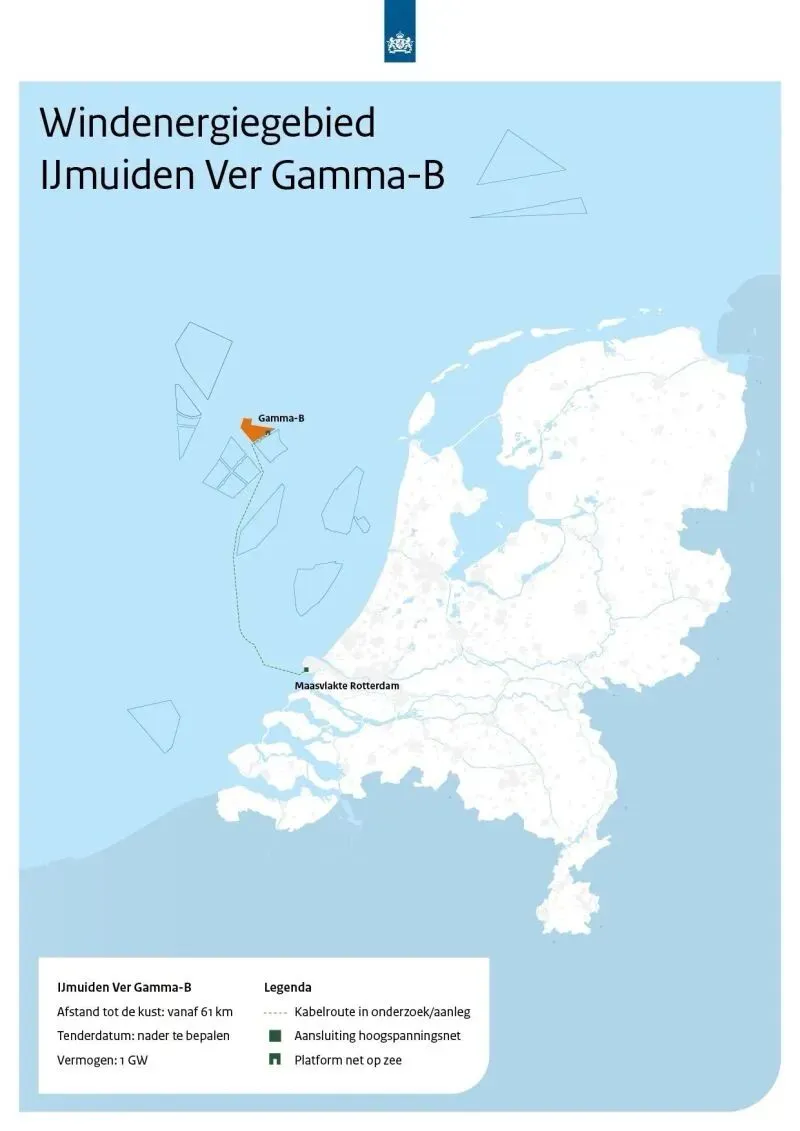

本次新增的 IJmuiden Ver Gamma-B 场址,距海岸最短距离 61 公里,规划装机容量 1 吉瓦,海缆路由仍处于勘察与建设阶段,将接入高压电网,具体招标日期待定。

根据此前披露的规划,荷兰政府原本计划在 2027 年年中差价合约(CfD)机制正式落地前,仅在 2026 年 9 月至 10 月初通过补贴制招标出让 1 吉瓦的 IJmuiden Ver Gamma-A 场址。更新后的规划明确,Gamma-A 与 Gamma-B 两个场址均将通过临时补贴机制完成出让,该机制旨在降低海上风电投资风险,在差价合约机制全面落地前提升开发商的参与积极性。
荷兰企业局(RVO)预计,将在 2027 年第一季度完成两个项目的补贴决议及相关许可的核发,两座风电场预计将于 2032 年起正式并网发电。
补贴定价方面,荷兰企业局明确,Gamma-B 场址的最高补贴限价为 0.103 欧元 / 千瓦时,该价格略低于 Gamma-A 场址,核心原因是 Gamma-B 场址的预期风能产出水平更高。
受双场址同步招标影响,Gamma-A 场址的招标流程将从此前计划的 2026 年 9 月末至 10 月初,推迟至同年 12 月启动。荷兰气候与绿色增长大臣斯蒂恩杰・范费尔德霍芬 - 范德米尔向议会提交的信函中表示,这一调整也响应了风电开发商对更长筹备周期的诉求 ——9 月恰逢欧洲夏季假期尾声,开发商难以在该时段完成项目所需的董事会审批等核心筹备工作。
根据公告,IJmuiden Ver Gamma-A 与 Gamma-B 场址的最终招标规则将于 2026 年第二季度正式发布。其中 Gamma-B 场址的规则草案与 Gamma-A 场址保持一致,荷兰政府将针对 Gamma-B 的规则草案开启为期六周的线上意见征询,开发商可在此期间为最终规则的制定提交相关建议。
并网配套方面,两个项目将接入由荷兰电网运营商 TenneT 运营的同一座海上电网平台,海缆输出线路的登陆点均位于鹿特丹马斯弗拉克特。荷兰企业局表示,两座海上风电场在取得许可后可同步完成并网,能够最大化海上电网的利用效率。
该机构在 4 月 3 日的新闻稿中补充道:“两个标段接入同一平台,可大幅减少工程施工量与建设周期。此外,两座风电场同步并网的成本,也远低于分阶段并网的成本。”
