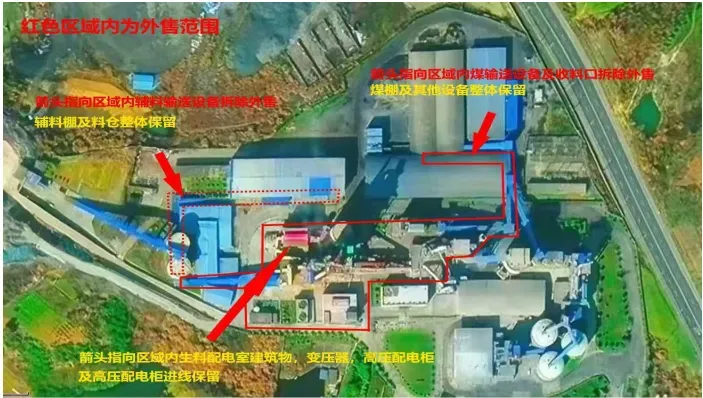

一、拆除范围:本次招标范围为窑线及附属设施的整体拆除、分解、清运,以及废旧物资(钢材、设备等)的处置回收。包含熟料生产线及附属设备,润滑油、建筑垃圾等危废、固废由竹溪瑞城自行处置。
二、招标方式:采取现场招标。公司地址:湖北省十堰市竹溪县水坪镇金铜岭工业园,现场联系人:潜少华,17858971579。
三、投标资质:投标人须具备独立法人资格,有效的营业执照。经营范围包含拆除作业、建筑工程施工贰级以上资质,具备大型生产线拆除经验,配备专职安全员和必要的安全、环保设备等。
四、拆除要求:3月15日前完成C1顶部和回转窑三次风管拆除,余下工程量按照现场实际工作量确定。拆除方案由投标单位根据现场情况科学制定,甲方利旧设备需保护性完好拆除,没有利用价值的乙方可破坏性拆除。考虑到甲方将部分旧设备(如磨机)改造后有其它用途,故本次采取阶段性拆除方式,先对预热器和三次风管进行拆除,剩余部分甲方在论证后确认。
五、报价方式:采用分类进行报价,报价含税,税票由甲方开具。
六、投标文件格式内容要求
1. 商务标
· 投标函及投标函附录(报价单)。
· 法定代表人身份证明或授权委托书。
· 资格审查资料(营业执照、资质证书、安全生产许可证、业绩合同及评价、财务报表、信用中国截图等)。
2. 技术标(施工组织设计)
· 拆除专项方案:针对回转窑筒体吊装切割、预热器高空拆除的专项措施。
· 安全保证措施:高空坠落、物体打击、火灾的预防措施,残留煤粉的防爆措施。
· 环保措施:粉尘控制、废油废水收集处理方案。
· 应急预案:针对主要风险的应急预案。
· 人员及设备配置表: 附特种作业人员相关证书复印件 。
3. 资信标
· 企业综合实力、类似项目业绩证明材料 。
· 项目经理简历及专职安全员证书。
· 获奖情况及履约评价。
八、评标办法
本项目采用综合评估法或最高价法(如果是纯资产处置拍卖)。
若为“拆除+处置”结合的项目,采用综合评估法:
分值构成评审内容评分标准参考
投标报价(A) [权重通常占50%-70%] 处置净值报价 以有效投标报价的算术平均值为基准,报价每高于基准一定百分比扣分,低于基准一定百分比扣分(防止恶意低价抢标)。
施工组织设计(B) [20%-30%] 拆除方案(20分) 窑体吊装分段是否合理;高空作业平台搭设是否安全可行;对临近建筑物的保护措施。
进度保障(5分) 承诺工期合理且有关键节点奖惩措施。
安全环保(10分) 有专项安全方案,特别是针对危险源辨识清晰,环保控制措施得力。
企业综合实力与业绩(C) [10%-20%] 类似业绩(10分) 提供1项业绩得基础分,每增加1项有业主评价的拆除业绩加2分,最高8分。
项目经理答辩(5分) 项目经理现场阐述拆除难点及应对策略。
评分公式:投标人总分= A(报价分)+ B(技术分)+ C(商务分)
九、合同主要条款(签约依据)
1. 安全责任: 明确中标人对施工现场的安全生产负总责。发生安全事故,所有损失由中标人承担 。
2. 环保责任: 明确拆除过程中的废弃物(含石棉瓦、废油)处置必须符合环保要求,严禁随意填埋,违规处罚措施。
3. 工期考核: 明确“预热器框架、窑筒体落地”这一关键节点的具体日期,以及逾期违约金。
4. 资产交割: 明确拆除物的所有权归属,废旧物资出场的管理办法(出门条、过磅单),严禁偷盗非拆除范围内的物资。
5. 资金结算: 若为中标人向招标人付款(买残值),需明确支付节点(合同签订后、进场前、拆除过半等)。
十、拆除现场特殊注意事项
1. 易燃易爆物清理:回转窑内及预热器内可能残留有煤粉,高温切割前必须清理干净,必要时需注水或充氮保护。
2. 高空立体交叉作业: 预热器塔架较高(通常60-100米),拆除时如何防止物体坠落是难点。
3. 设备残留介质: 液压管路、油箱需进行无害化处理,防止油污污染土壤。
4. 原有管线: 需确认现场电缆、燃气管道是否已切断并办理动火审批手续。
竹溪瑞城水泥有限公司2500D/T熟料生产线拆除报价
序号 | 项目 | 报价(元) | 备注 |
1 | 回转窑 | 窑尾至窑头范围及(含窑头窑尾收尘器)保留斜拉链、篦冷机地坑 | |
2 | 预热器 | 窑尾至循环风机范围 | |
3 | 煤磨系统 | 包含煤制备、输送系统(不包含煤大棚) | |
4 | 立磨系统 | 从石灰石输送廊道至立磨全部 | |
5 | 余热发电系统 | 包含窑头窑尾锅炉,汽轮机、发电机组,化水车间、行车及辅件(保留水泵房) | |
6 | 联合储库 | 包含双梁行车全部 | |
7 | 脱硝系统 | 全部 | |
8 | 电力系统 | 包含电力室、电缆变压器等。(保留1台变压器) | |
9 | 说明: | 1. 拆除范围包括回转窑、预热器、余热发电、立磨、煤磨、联合储库,电力室等回转窑以前部生产线。包含所拆除设备的耐火,保温材料等,均要求统一清运处置。 2. 各主体建筑,设备等包含基础部分同步拆除,如没有特别注明,报价应包含基础预埋,钢筋等项目处置费用。 |
