? 知识点速览

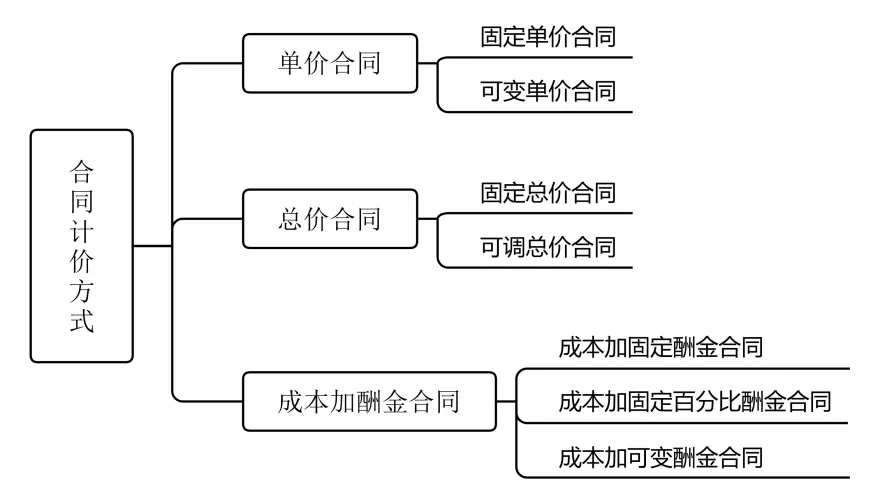

单价合同
【优点】多适用于在发包时施工工程内容和工程量尚不能明确确定的情况,发包单位可以在设计工作尚未完成、工程量清单尚未确定、工作内容无需完整详尽约定的情况下就开始施工招标,投标人只需对所列内容报出单价,从而缩短招投标时间,利于尽早开工。
【缺点】需要在施工过程中协调工作内容、测量核实完成的工程量;且实际应付工程款可能超过估算,控制投资难度较大
固定总价合同和可调总价合同
在工程施工承包招标时,施工期限一年左右的项目可考虑采用固定总价合同,以签订合同时的单价和总价为准,物价上涨等风险由承包商承担;对建设周期一年半以上的工程项目,则应考虑施工期间市场价格等的变化,宜采用可调总价合同
成本加酬金合同
【适用范围】通常仅话用于工程复杂,工程技术、结构方案难以预先确定,时间特别紧迫(如抢险救灾)的项目。
【2020 真题】下列合同计价方式中,在工程施工中“量”与“价”方面的风险分配对合同双方均显公平的是( )
A. 单价合同
B. 固定总价
C. 可调总价
D. 成本加酬金
【答案】A
单价合同在工程施工中“量”与“价”方面的风险分配对合同双方均显公平
施工合同有不同的计价方式,与固定总价合同相比,可变单价合同适用的条件是()。
A.工程发包时能准确确定工程量
B.由承包商承担工程量变化的风险
C.工程发包时施工工程内容尚不能明确确定
D有利于发也人轻制结算总价的风险
C
【解析】单价合同特点是单价优先,多适用于在发包时施工工程内容和工程量尚不能明确确定的情况,发包单位可以在设计工作尚未完成、工程量清单尚未确定、工作内容无需完整详尽约定的情况下就开始施工招标,投标人只需对所列工程内容报出单价,从而缩短招标投标时间,利于尽早开工。
一般适合于工期较短、工作内容和程量变化幅度不大的项目的计价方式是()。
A.固定单价合同 B.成本加酬金合同
C.总价合同 D.变动单价合同
A
【解析】单价合同又可分为固定单价合同和可变单价合同两种形式。固定单价合同对承包商而言,存在较大的报价风险。一般适合于工期较短、工作内容和工程量变化幅度不大的项目。与固定单价合同相比,可变单价合同承包商承担价格变动的风险较小。
“工期较短、工作内容和工程量变化幅度不大”。
“变化幅度不大” ≠ “完全确定”:这是最关键的区分点。
总价合同(C) 适用的理想前提是:设计图纸详尽,工程量在签约时就能被准确地计算和确定,承包商承担了绝大部分工程量变化的风险。而“变化幅度不大”这个表述,本身就承认了工程量存在不确定性,只是这个不确定性的范围较小。在这种情况下采用总价合同,承包商会在报价中为这部分不确定性增加风险费用,对发包人未必有利。
固定单价合同(A) 的核心是 “量变价不变” 。只要“变化幅度不大”,最终的总价就不会偏离预估太远,风险在双方可接受的范围内。它恰好适用于工程内容和范围明确,但工程量可以有一定幅度调整的项目。工期短则价格波动风险小,更适合固定单价。
各选项详细辨析:
A. 固定单价合同:正确。工程量按实结算,单价固定。非常适合“范围明确、工程量有少量调整”且工期不长的项目,是题干描述情景的标准答案。
B. 成本加酬金合同:错误。适用于极不确定、时间紧迫的项目(如抢险),业主承担全部成本风险,与题干“工程量变化幅度不大”的确定性描述相悖。
C. 总价合同:错误。适用于工程量非常确定、图纸详尽的项目。题干“变化幅度不大”意味着仍有不确定性,不符合总价合同的根本前提。若采用总价合同,任何工程量变化都可能引发变更和索赔,与“工期短”的目标冲突。
D. 变动单价合同:错误。适用于工期长、物价波动大或工程量可能发生重大变化的项目,允许调整单价。题干“变化幅度不大”无需变动单价机制。
可以简化招标、节省时间,不需等到设计图纸完成后才开始招标和施工,实现设计和施工工作的搭接的是()合同计价方式。
A.固定单价合同 B.固定总价合同
C.成本加酬金合同 D.变动总价合同
C
【解析】成本加酬金合同,可以简化招标、节省时间,不需等到设计图纸完成后才开始招标和施工,实现设计和施工工作的搭接。
成本加酬金合同VS单价合同
两者都适用于设计深度不足、需要快速启动的项目。但它们最根本的区别在于 “风险承担方” 和 “价格如何确定”。
| “工程量不明确”、“工程量清单粗略”、“工程内容清楚但量算不准” | 单价合同 |
| “时间特别紧迫”、“抢险救灾”、“新技术、新工艺”、“设计施工高度交叉”、“CM模式” | 成本加酬金合同 |
| 投标人只需报“单价” | 单价合同 |
| 发包人承担“成本”风险,承包人赚取“固定酬金” | 成本加酬金合同 |
与单价合同相比,固定总价合同的特点有
A.适用于地下条件复杂的工程
B.适用于时间特别紧迫的工程
C.业主控制投资的难度大
D.承包商承担价格变化的风险较大
E.对承包商准确预估工程量的要求高
施工合同有不同的计价方式,与固定总价合同相比,可变单价合同
适用的条件是()。
A.工程发包时能准确确定工程量
B.由承包商承担工程量变化的风险
C.工程发包时施工工程内容尚不能明确确定
D.有利于发包人控制结算总价的风险
BCDE
C
作为保证合同履行的重要手段,合同实施计划应包括()。
A.合同专用条件的编制 B.合同计价方式的分析与选择
C.合同实施总体安排 D.合同分解与管理策划
E.合同实施保证体系的建立
CDE
C. 合同实施总体安排:属于合同实施计划的核心内容,明确合同履行的总体目标、重点和顺序。
D. 合同分解与管理策划:属于合同实施计划的关键环节,通过分解合同任务、明确责任分工,确保合同目标落实。
E. 合同实施保证体系的建立:属于合同实施计划的保障措施,包括组织、制度、资源等方面的保证体系。
合同交底应包括下列内容:
1.合同的主要内容
2.合同订立过程中的特殊问题及合同待定问题
3.合同实施计划及责任分配
4.合同实施的主要风险
5.其他应进行交底的合同事项
合同交底应包括的内容有( ).
A.合同实施计划及责任分配
B.合同实施的主要风险
C.合同实施总体安排(合同实施计划)
D.合同订立过程中的特殊问题及合同待定问题
E.合同实施保证体系的建立(合同实施计划)
ABD
(看的时候不难,选的时候容易出错,头疼)
合同界面管理的范畴
工作范围界面:明确各参与方的工作边界 风险界面:划分不同主体需承担的风险责任 组织界面:协调参与方的组织协作关系 费用界面:厘清各主体的费用承担与结算规则 进度界面:衔接各方工作的时间节点
通过 合同界面管理 超前协调项目各方工作。
内卷路上,我们结伴而行!
