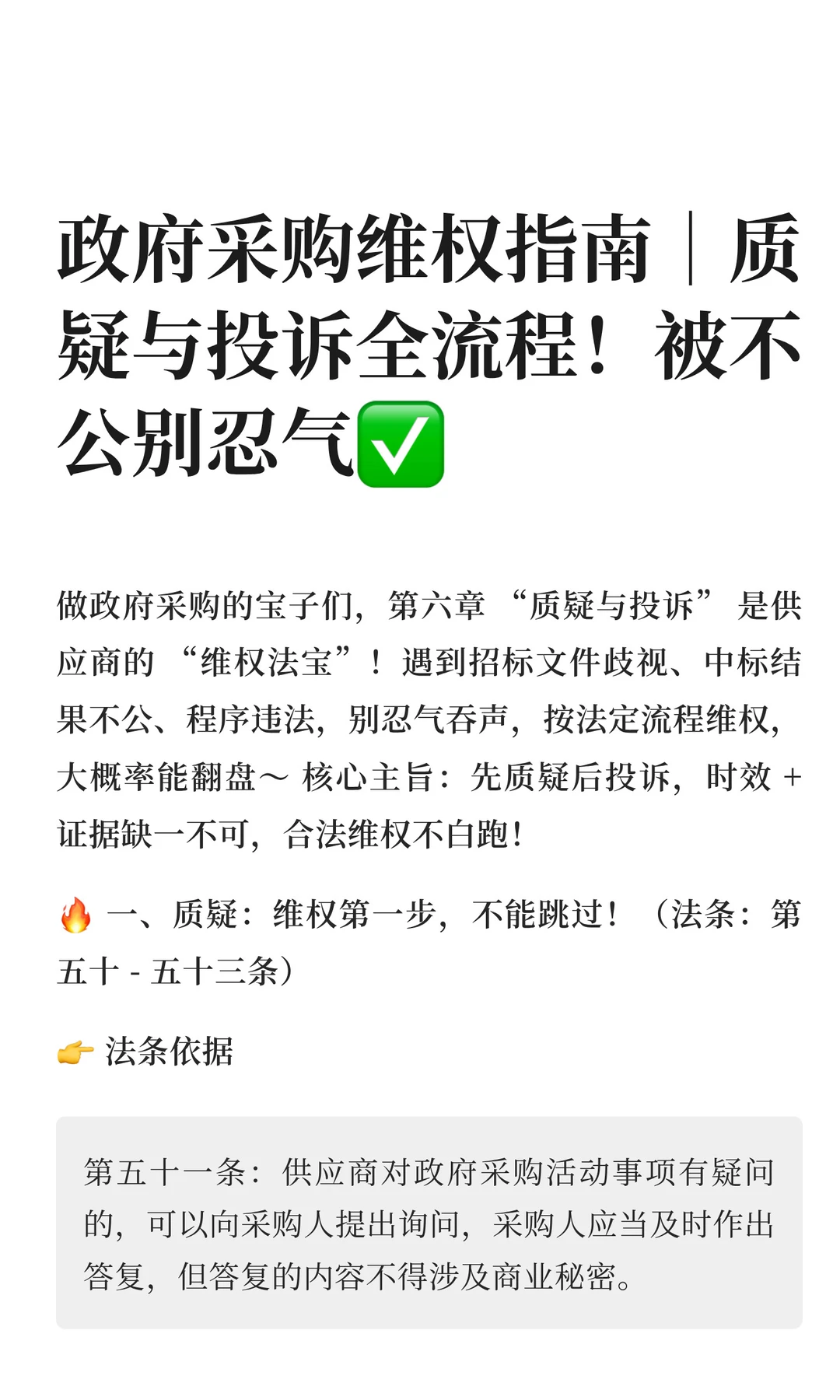

政府采购维权指南|质疑与投诉全流程!被不公别忍气✅
做政府采购的宝子们,第六章 “质疑与投诉” 是供应商的 “维权法宝”!遇到招标文件歧视、中标结果不公、程序违法,别忍气吞声,按法定流程维权,大概率能翻盘~ 核心主旨:先质疑后投诉,时效 + 证据缺一不可,合法维权不白跑!

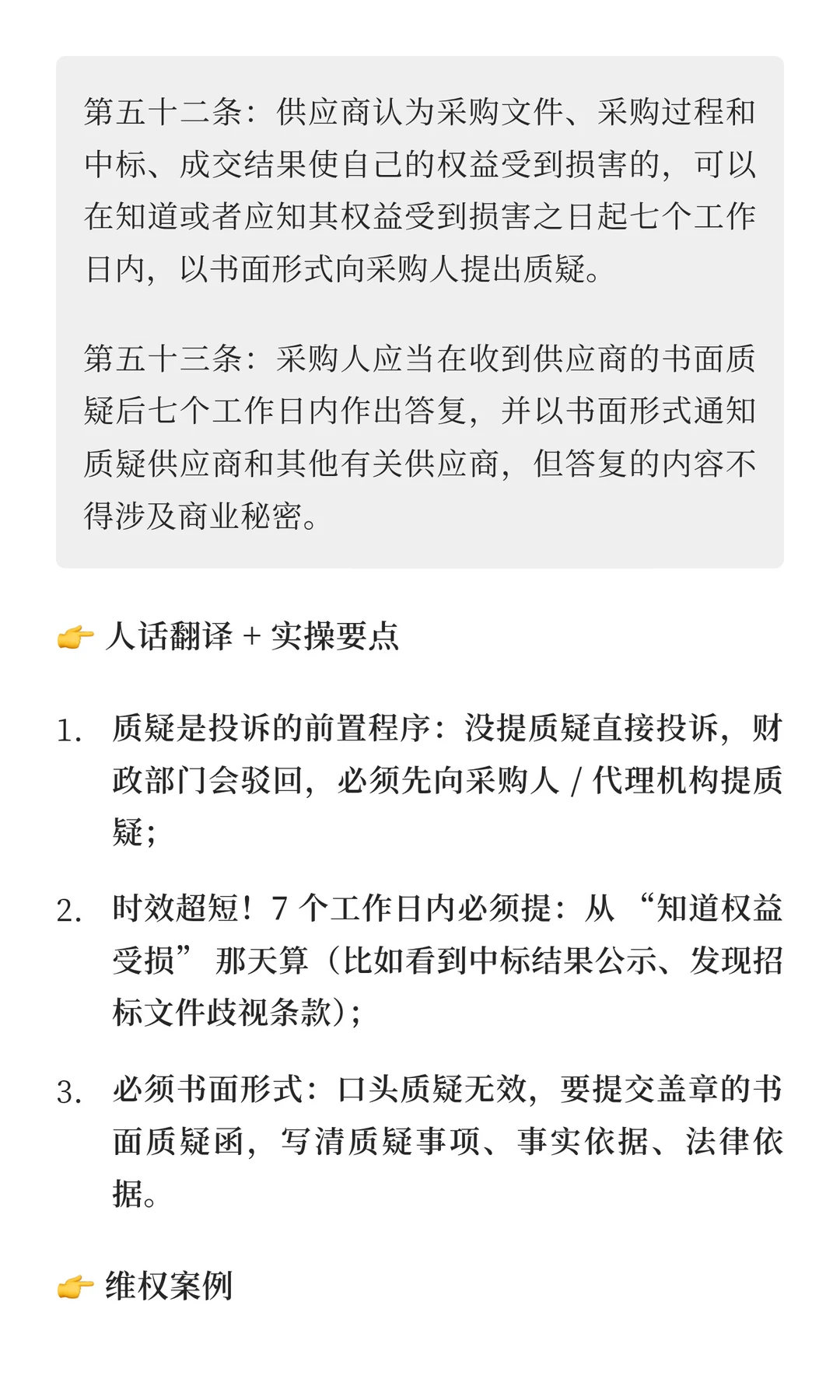

? 一、质疑:维权第一步,不能跳过!(法条:第五十 - 五十三条)
✅ 避坑技巧(供应商)
质疑函必备要素:① 自身基本信息(公司名称、地址、联系方式);② 质疑项目名称、编号;③ 具体质疑事项(比如 “招标文件第 X 条歧视外地供应商”);④ 事实依据(截图、法条原文);⑤ 盖章 + 日期;
送达方式选快递 + 电子送达:保留快递回执、邮件截图,证明采购人已收到;
别超时效!哪怕差 1 天,质疑也会被拒绝,重要节点设闹钟提醒。

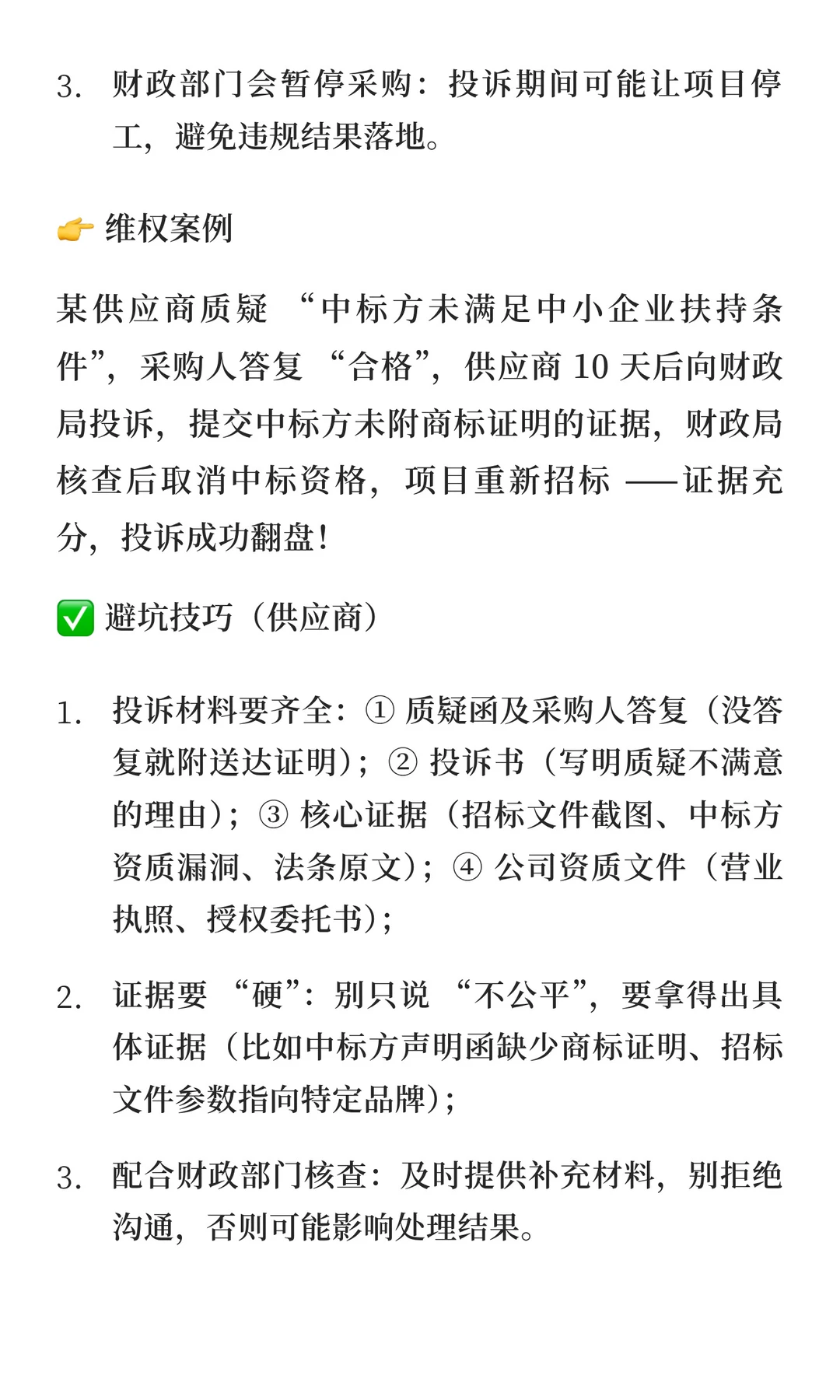

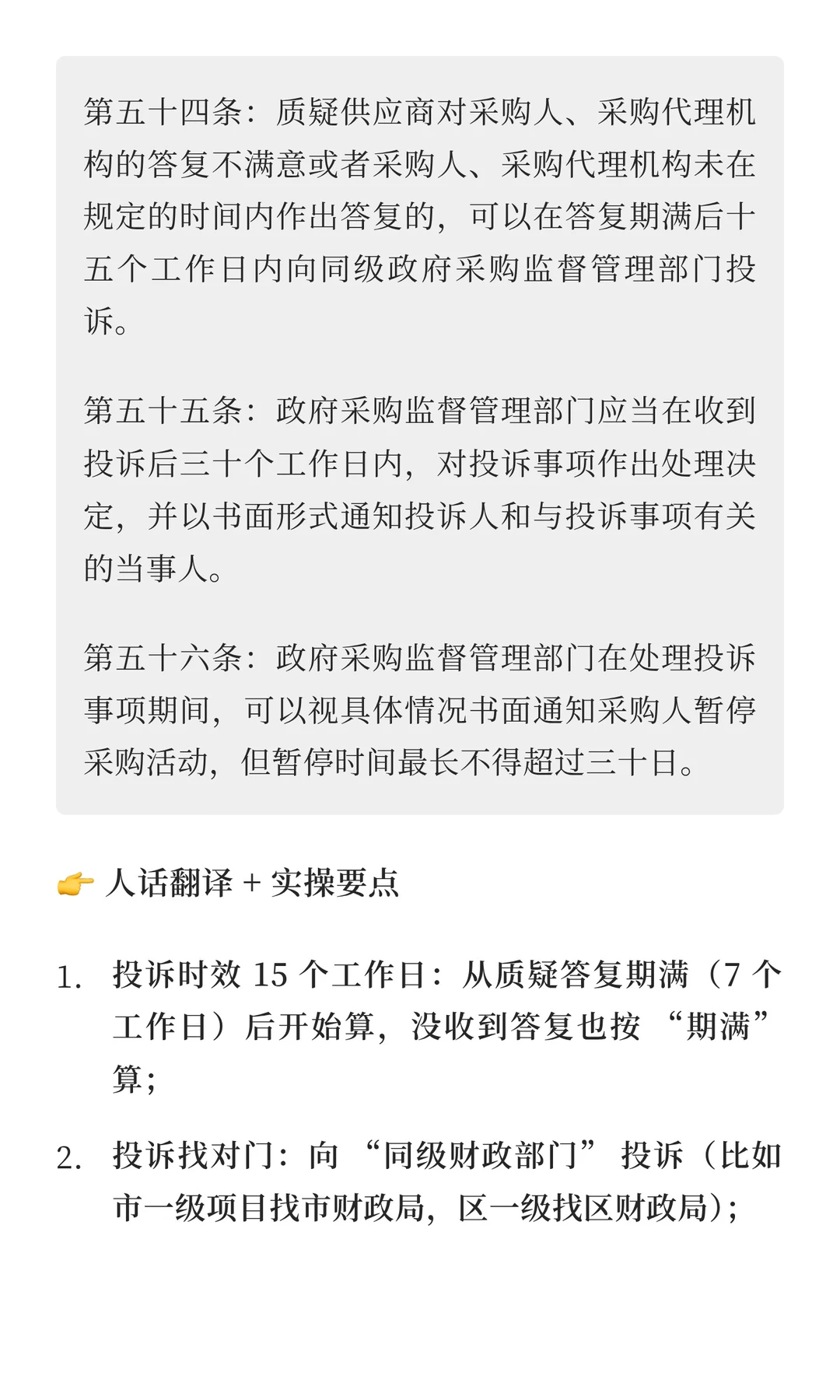

? 二、投诉:质疑不满意,再走这步!(法条:第五十四 - 五十六条)
✅ 避坑技巧(供应商)
投诉材料要齐全:① 质疑函及采购人答复(没答复就附送达证明);② 投诉书(写明质疑不满意的理由);③ 核心证据(招标文件截图、中标方资质漏洞、法条原文);④ 公司资质文件(营业执照、授权委托书);
证据要 “硬”:别只说 “不公平”,要拿得出具体证据(比如中标方声明函缺少商标证明、招标文件参数指向特定品牌);
配合财政部门核查:及时提供补充材料,别拒绝沟通,否则可能影响处理结果。

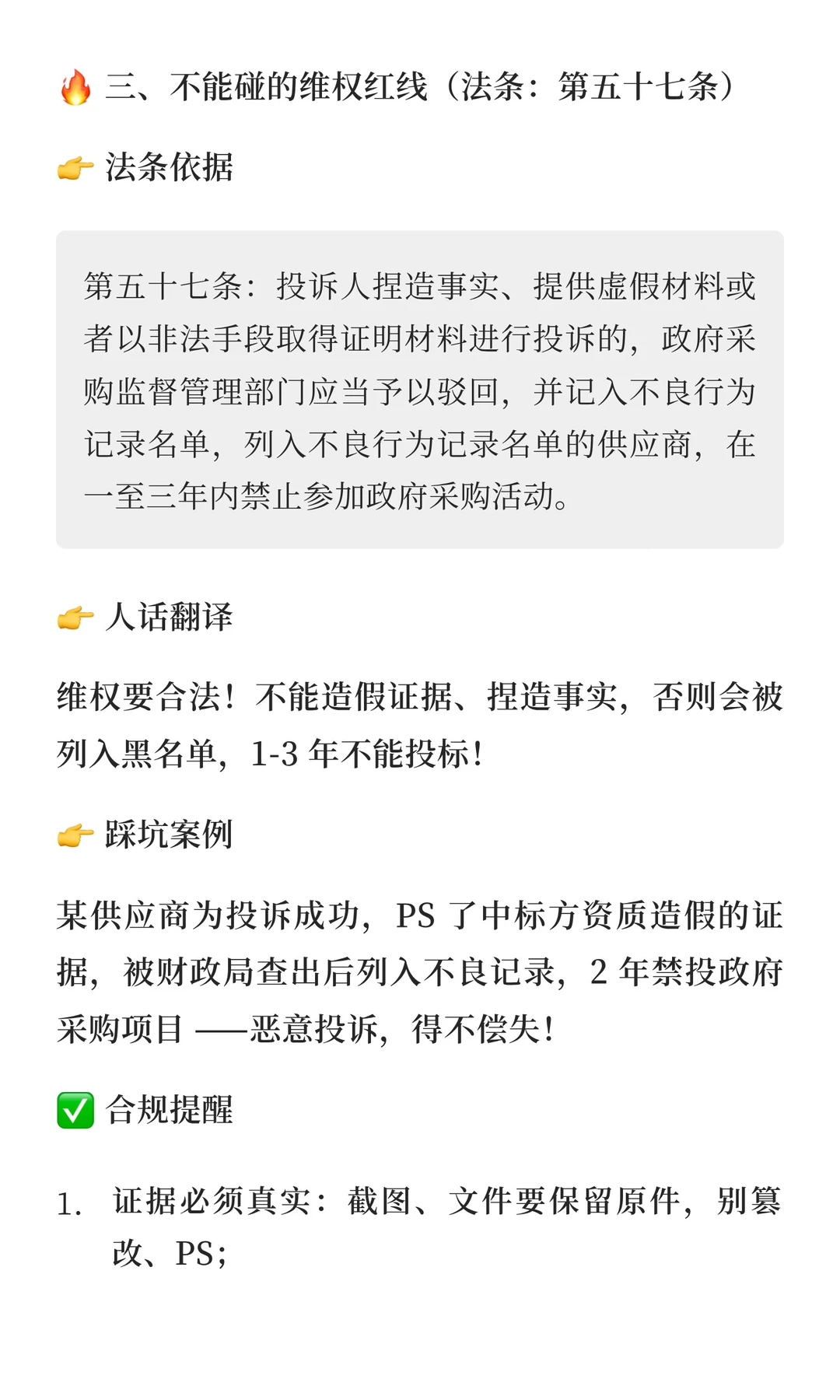

? 三、不能碰的维权红线(法条:第五十七条)
✅ 合规提醒
证据必须真实:截图、文件要保留原件,别篡改、PS;
质疑 / 投诉事项要具体:别泛泛而谈 “采购过程不公”,要指向具体条款、具体行为;
不搞 “缠访闹访”:按法定流程来,违规维权会担责。
? 四、维权全流程速记(一步不踩坑)

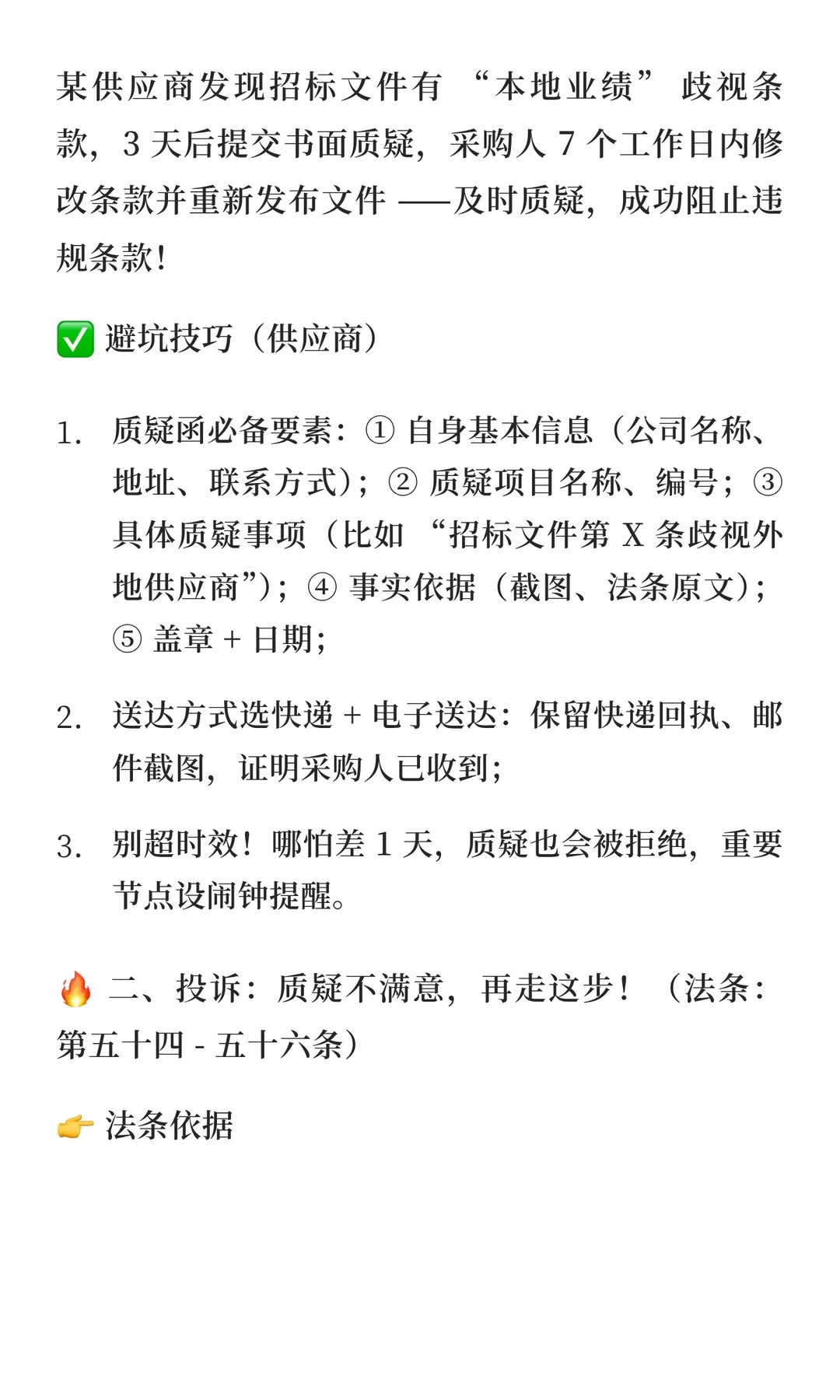

发现问题:看到招标文件歧视、中标结果不公等,第一时间截图留证;
提质疑:7 个工作日内提交书面质疑函,送采购人 / 代理机构;
等答复:采购人 7 个工作日内答复,没答复也视为 “答复期满”;
提投诉:15 个工作日内向同级财政局提交投诉材料;
等处理:财政局 30 个工作日内出结果,期间可能暂停采购。
? 核心总结:维权成功的 “2 个关键”
时效是生命线:7 天质疑期、15 天投诉期,错过就没机会,一定要记牢;
证据是硬支撑:法条原文 + 项目文件截图 + 事实依据,三者缺一不可,别光靠 “嘴说”。
做政府采购的宝子们,第六章 “质疑与投诉” 是供应商的 “维权法宝”!遇到招标文件歧视、中标结果不公、程序违法,别忍气吞声,按法定流程维权,大概率能翻盘~ 核心主旨:先质疑后投诉,时效 + 证据缺一不可,合法维权不白跑!
? 一、质疑:维权第一步,不能跳过!(法条:第五十 - 五十三条)
✅ 避坑技巧(供应商)
质疑函必备要素:① 自身基本信息(公司名称、地址、联系方式);② 质疑项目名称、编号;③ 具体质疑事项(比如 “招标文件第 X 条歧视外地供应商”);④ 事实依据(截图、法条原文);⑤ 盖章 + 日期;
送达方式选快递 + 电子送达:保留快递回执、邮件截图,证明采购人已收到;
别超时效!哪怕差 1 天,质疑也会被拒绝,重要节点设闹钟提醒。
? 二、投诉:质疑不满意,再走这步!(法条:第五十四 - 五十六条)
✅ 避坑技巧(供应商)
投诉材料要齐全:① 质疑函及采购人答复(没答复就附送达证明);② 投诉书(写明质疑不满意的理由);③ 核心证据(招标文件截图、中标方资质漏洞、法条原文);④ 公司资质文件(营业执照、授权委托书);
证据要 “硬”:别只说 “不公平”,要拿得出具体证据(比如中标方声明函缺少商标证明、招标文件参数指向特定品牌);
配合财政部门核查:及时提供补充材料,别拒绝沟通,否则可能影响处理结果。
? 三、不能碰的维权红线(法条:第五十七条)
✅ 合规提醒
证据必须真实:截图、文件要保留原件,别篡改、PS;
质疑 / 投诉事项要具体:别泛泛而谈 “采购过程不公”,要指向具体条款、具体行为;
不搞 “缠访闹访”:按法定流程来,违规维权会担责。

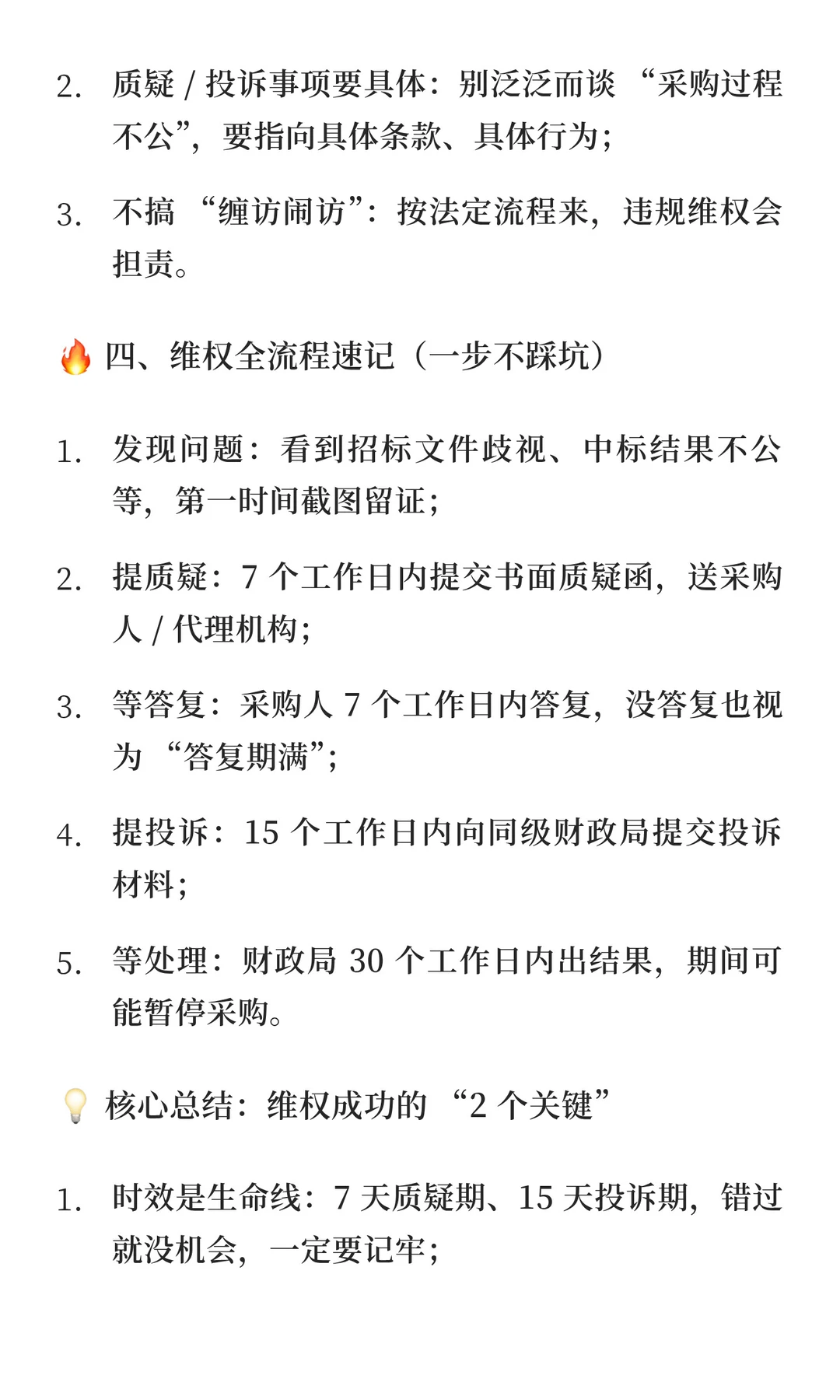

? 四、维权全流程速记(一步不踩坑)
发现问题:看到招标文件歧视、中标结果不公等,第一时间截图留证;
提质疑:7 个工作日内提交书面质疑函,送采购人 / 代理机构;
等答复:采购人 7 个工作日内答复,没答复也视为 “答复期满”;
提投诉:15 个工作日内向同级财政局提交投诉材料;
等处理:财政局 30 个工作日内出结果,期间可能暂停采购。
? 核心总结:维权成功的 “2 个关键”
时效是生命线:7 天质疑期、15 天投诉期,错过就没机会,一定要记牢;
证据是硬支撑:法条原文 + 项目文件截图 + 事实依据,三者缺一不可,别光靠 “嘴说”。
