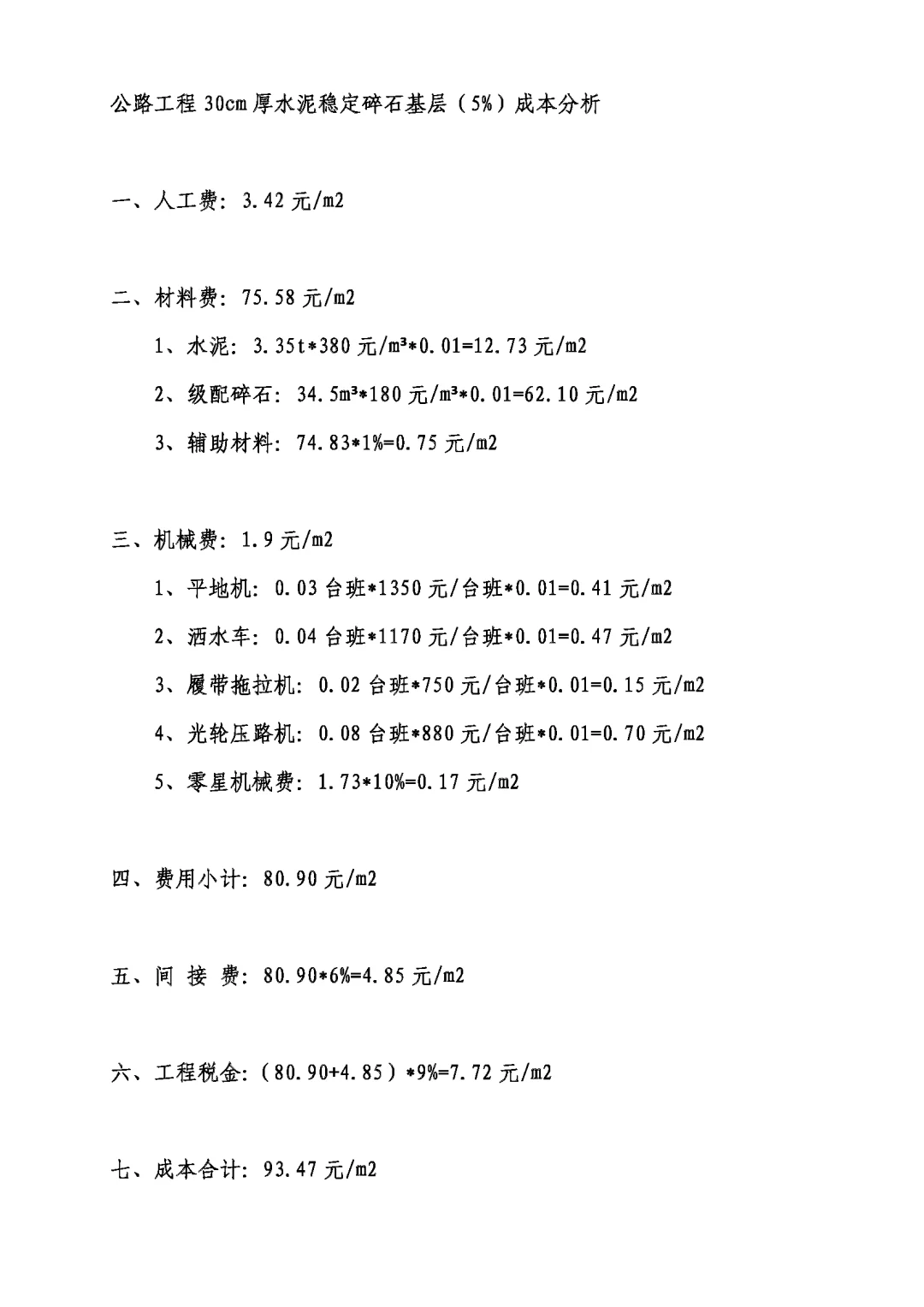

公路工程30cm厚水泥稳定碎石基层(5%)成本分析
一、人工费:3.42元/m2
二、材料费:75.58元/m2
1、水泥:3.35t*380元/m³*0.01=12.73元/m2
2、级配碎石:34.5m³*180元/m³*0.01=62.10元/m2
3、辅助材料:74.83*1%=0.75元/m2
三、机械费:1.9元/m2
1、平地机:0.03台班*1350元/台班*0.01=0.41元/m2
2、洒水车:0.04台班*1170元/台班*0.01=0.47元/m2
3、履带拖拉机:0.02台班*750元/台班*0.01=0.15元/m2
4、光轮压路机:0.08台班*880元/台班*0.01=0.70元/m2
5、零星机械费:1.73*10%=0.17元/m2
四、费用小计:80.90元/m2
五、间 接 费:80.90*6%=4.85元/m2
六、工程税金:(80.90+4.85)*9%=7.72元/m2
七、成本合计:93.47元/m2

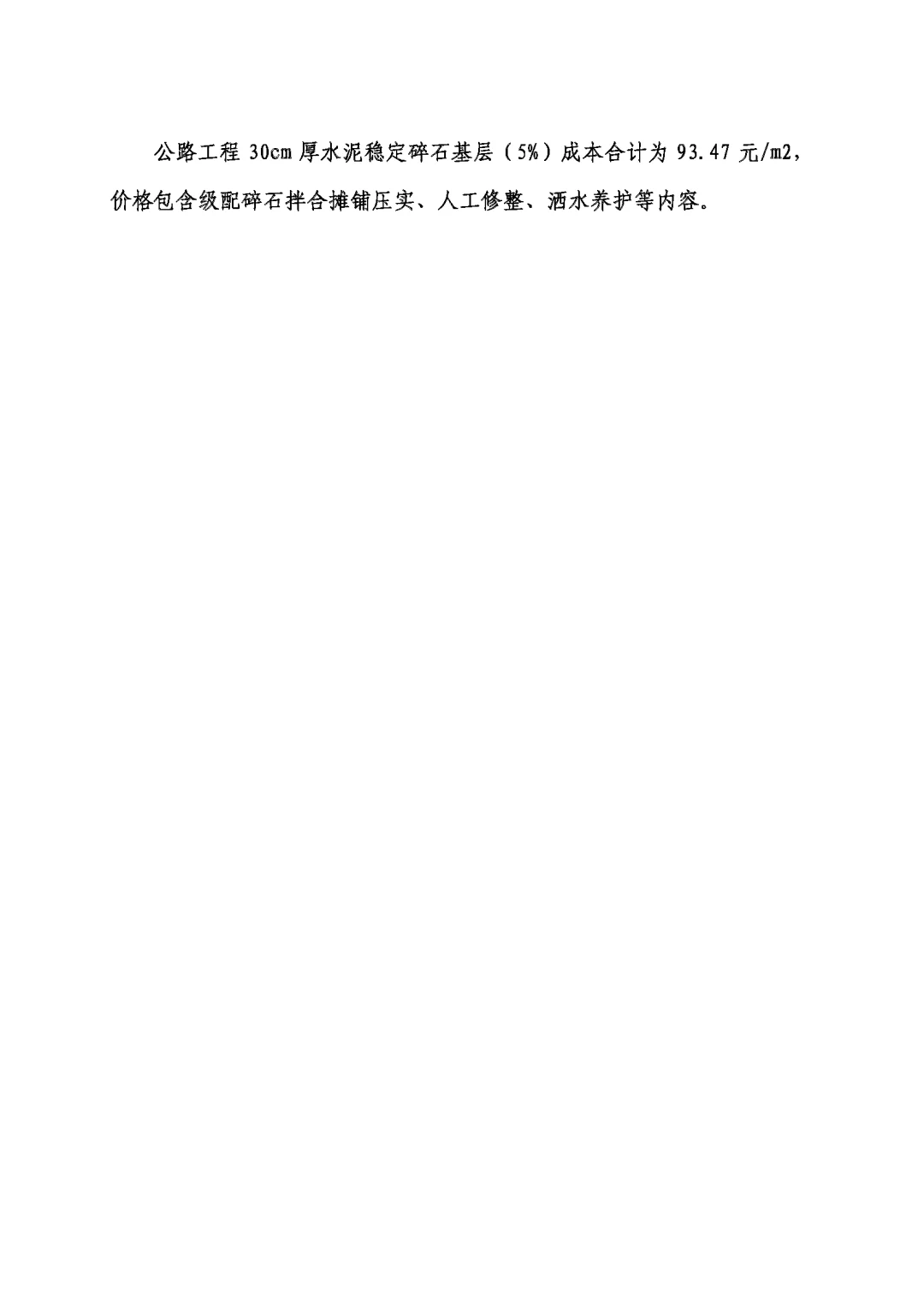

公路工程30cm厚水泥稳定碎石基层(5%)成本合计为93.47元/m2,价格包含级配碎石拌合摊铺压实、人工修整、洒水养护等内容。#建筑施工 #工程造价
一、人工费:3.42元/m2
二、材料费:75.58元/m2
1、水泥:3.35t*380元/m³*0.01=12.73元/m2
2、级配碎石:34.5m³*180元/m³*0.01=62.10元/m2
3、辅助材料:74.83*1%=0.75元/m2
三、机械费:1.9元/m2
1、平地机:0.03台班*1350元/台班*0.01=0.41元/m2
2、洒水车:0.04台班*1170元/台班*0.01=0.47元/m2
3、履带拖拉机:0.02台班*750元/台班*0.01=0.15元/m2
4、光轮压路机:0.08台班*880元/台班*0.01=0.70元/m2
5、零星机械费:1.73*10%=0.17元/m2
四、费用小计:80.90元/m2
五、间 接 费:80.90*6%=4.85元/m2
六、工程税金:(80.90+4.85)*9%=7.72元/m2
七、成本合计:93.47元/m2
公路工程30cm厚水泥稳定碎石基层(5%)成本合计为93.47元/m2,价格包含级配碎石拌合摊铺压实、人工修整、洒水养护等内容。#建筑施工 #工程造价
