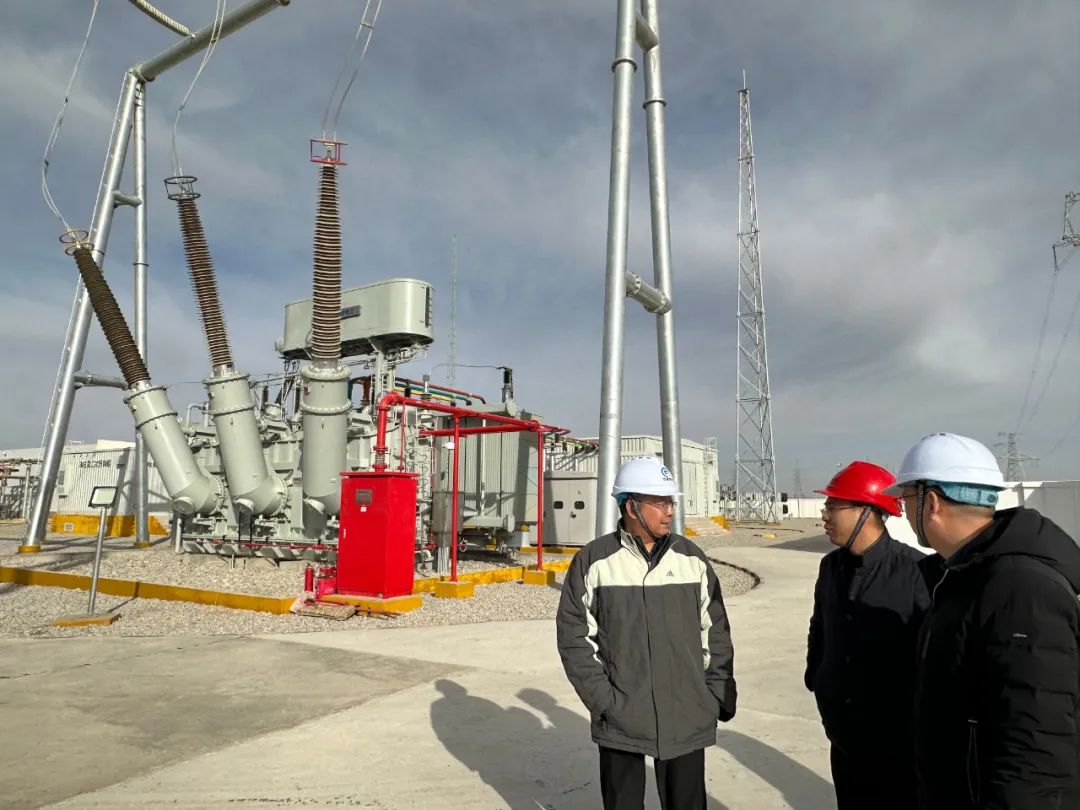

近日,甘肃电投酒汇公司凉州九墩滩50兆瓦光伏项目组件安装全部完成,实现了阶段性节点任务目标,后续将转入电气接线试验、消缺整改、自检验收及调试阶段。
凉州九墩滩50兆瓦光伏项目位于武威市凉州区九墩滩光伏产业园,项目总装机容量50兆瓦,共分16个光伏阵列,每个子阵安装组件7046块,组件总量112736块。投产后项目运行期内预计年均发电量约9602.75万千瓦时,年节约标准煤约2.91万吨,每年可减排二氧化硫约771吨,烟尘排放量约322吨,二氧化碳排放量约0.79万吨,一定程度减轻大气污染,缓解环境保护压力,促进区域低碳发展。
该项目自开工以来,酒汇公司高效统筹疫情防控和项目建设工作,以实干的工作作风,主动扛指标、扛任务、扛责任,积极克服疫情反复、组件运输难、施工人员紧缺等种种困难,与各参建单位积极沟通协调,全力以赴推进项目建设。一是督促协调各供应商全力做好设备和施工材料保供,加强与相关政府部门的沟通,有效解决了物资进厂难、运输车辆少等问题。二是全面加强项目现场管理,科学合理安排建设工序,统筹调度现场施工人员及设备,建立标杆模板单元,统一施工、安装标准,全面提高项目建设进度与工程质量。三是项目部全员开足马力,进一步细化时间表、任务图,倒排工期、挂图作战,克难而进保安全保质量保进度,确保项目早建成、早见效。
下一步,酒汇公司将以只争朝夕的紧迫感与使命感,在严保安全、质量的前提下,扎实开展光伏场区消缺、总包单位自查验收和电气设备接线安装及试验工作,保质保量按期完成项目建设任务,为实现“双碳”目标注入新的能量。
