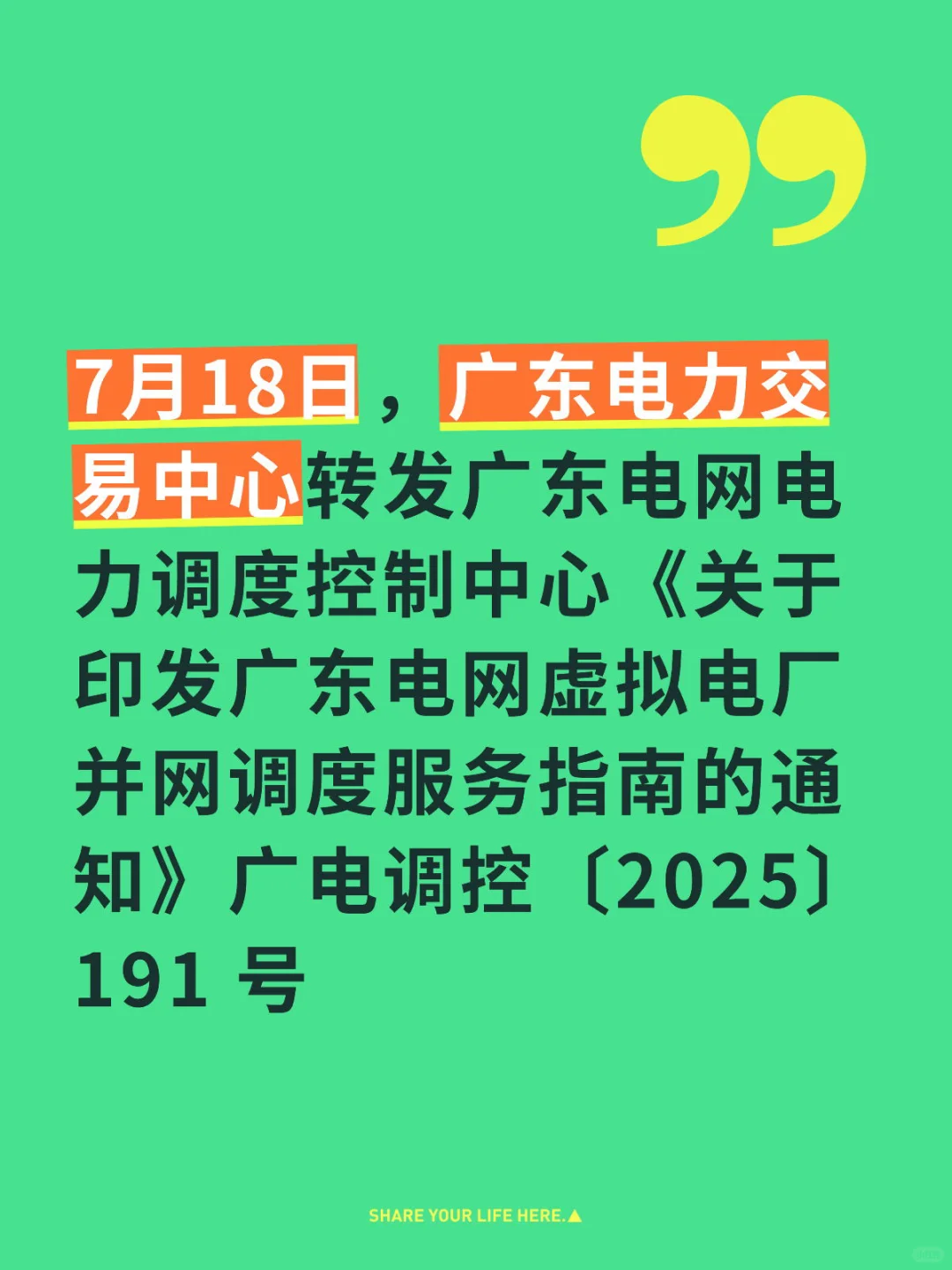

一、政策定位与适用范围
? 依据文件:粤能电力〔2024〕48号、发改能源〔2025〕357号等
? 生效时间:2025年7月
? 适用主体:
聚合调节能力≥1MW、连续响应≥1小时的发电类/直控负荷类虚拟电厂
以220kV及以上节点为交易单元(如“佛山广能虚拟电厂竹园站#1主变单元”)
二、并网五大核心流程
✅ 1. 条件审查
运营商资质:
建立SCADA系统(数据存储≥5年,功率数据小时级冻结)
通过等保二级测评+国密算法加密(GB/T 22239)
资源准入:
发电类:备案文件+购售电合同
负荷类:负荷管理协议+控制装置(Q/CSG 1204169)
? 2. 签订调度协议
必需文件:
代理协议(运营商与资源方)
并网调度协议(运营商与地调机构)
购售电合同/结算协议(运营商与市场营销部)
⚙️ 3. 联合调试
通信系统:
双独立通道(光纤优先,4G/5G备份)
端到端延时≤500ms,丢包率≤0.5%
自动化系统:
支持DL/T 634.5 104、IEC 60870-6等协议
完成遥测、遥调信息接入
调控能力测试:
电能量市场:响应≤300秒,精度≤8%
辅助服务:响应≤60秒,精度≤5%
? 4. 并网许可
需满足7项条件:
物理参数单提交
调度协议生效
运行人员持证上岗
主站联合调试完成
? 5. 运行管理
变更限制:
月内禁止聚合信息变更
单次容量变更超30MW需重签协议
数据责任:
严禁篡改数据(执行偏差需自动报送)
实时上传设备状态(“可观可测”要求)
三、发展机遇与合规要点
? 核心机遇
1. 交易单元标准化:220kV节点聚合降低调度复杂度
2. 辅助服务收益:秒级响应能力可参与高溢价市场
3. 技术升级需求:边缘网关、APC控制模块催生新产业链
⚠️ 合规重点
网络安全:
生产控制区/管理信息区严格隔离(GB/T 36572)
每年等保测评+漏洞扫描(国能安全〔2014〕318号)
通信可靠性:
通道可用率≥99.9%
调度专线电话双路径配置(含录音系统)
四、建议
资源优选:同一220kV节点下的“光伏+储能”组合,最大化调节能力
成本控制:公网VPN通信方案较光纤降低初期投入30%
#虚拟电厂
? 依据文件:粤能电力〔2024〕48号、发改能源〔2025〕357号等
? 生效时间:2025年7月
? 适用主体:
聚合调节能力≥1MW、连续响应≥1小时的发电类/直控负荷类虚拟电厂
以220kV及以上节点为交易单元(如“佛山广能虚拟电厂竹园站#1主变单元”)
二、并网五大核心流程
✅ 1. 条件审查
运营商资质:
建立SCADA系统(数据存储≥5年,功率数据小时级冻结)
通过等保二级测评+国密算法加密(GB/T 22239)
资源准入:
发电类:备案文件+购售电合同
负荷类:负荷管理协议+控制装置(Q/CSG 1204169)
? 2. 签订调度协议
必需文件:
代理协议(运营商与资源方)
并网调度协议(运营商与地调机构)
购售电合同/结算协议(运营商与市场营销部)
⚙️ 3. 联合调试
通信系统:
双独立通道(光纤优先,4G/5G备份)
端到端延时≤500ms,丢包率≤0.5%
自动化系统:
支持DL/T 634.5 104、IEC 60870-6等协议
完成遥测、遥调信息接入
调控能力测试:
电能量市场:响应≤300秒,精度≤8%
辅助服务:响应≤60秒,精度≤5%
? 4. 并网许可
需满足7项条件:
物理参数单提交
调度协议生效
运行人员持证上岗
主站联合调试完成
? 5. 运行管理
变更限制:
月内禁止聚合信息变更
单次容量变更超30MW需重签协议
数据责任:
严禁篡改数据(执行偏差需自动报送)
实时上传设备状态(“可观可测”要求)
三、发展机遇与合规要点
? 核心机遇
1. 交易单元标准化:220kV节点聚合降低调度复杂度
2. 辅助服务收益:秒级响应能力可参与高溢价市场
3. 技术升级需求:边缘网关、APC控制模块催生新产业链
⚠️ 合规重点
网络安全:
生产控制区/管理信息区严格隔离(GB/T 36572)
每年等保测评+漏洞扫描(国能安全〔2014〕318号)
通信可靠性:
通道可用率≥99.9%
调度专线电话双路径配置(含录音系统)
四、建议
资源优选:同一220kV节点下的“光伏+储能”组合,最大化调节能力
成本控制:公网VPN通信方案较光纤降低初期投入30%
#虚拟电厂
