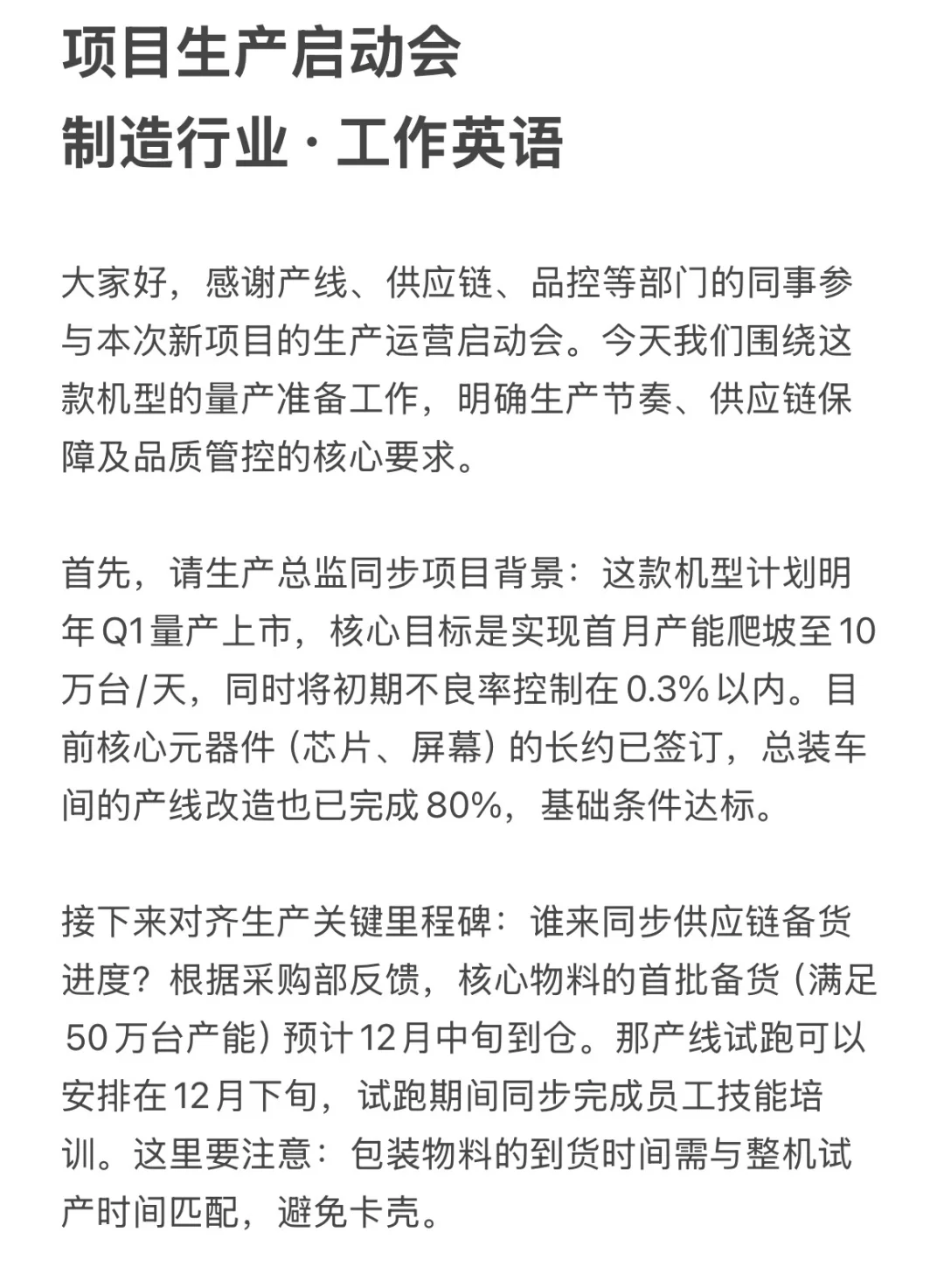

项目生产启动会
制造行业·工作英语

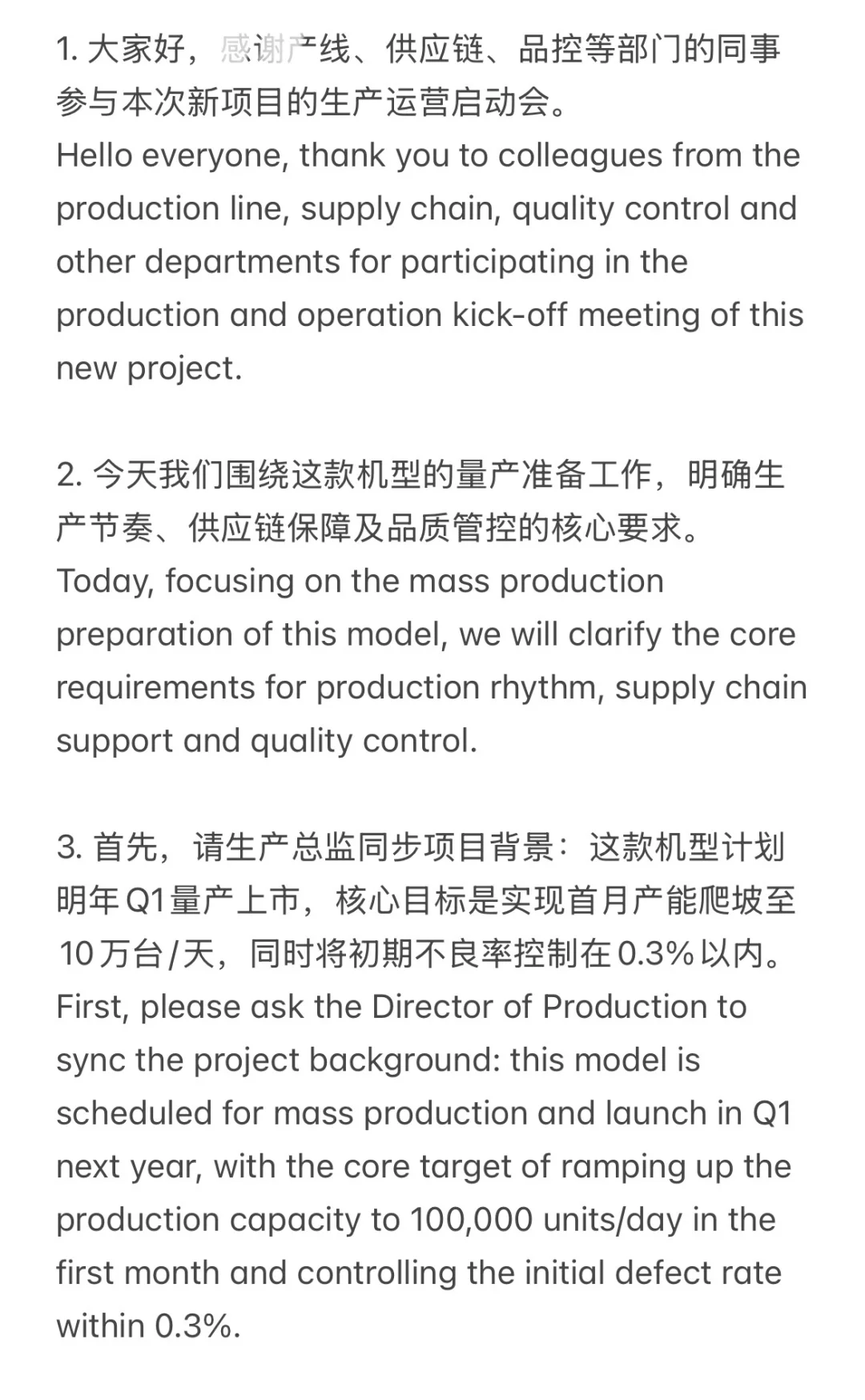

大家好,感谢产线、供应链、品控等部门的同事参与本次新项目的生产运营启动会。今天我们围绕这款机型的量产准备工作,明确生产节奏、供应链保障及品质管控的核心要求。

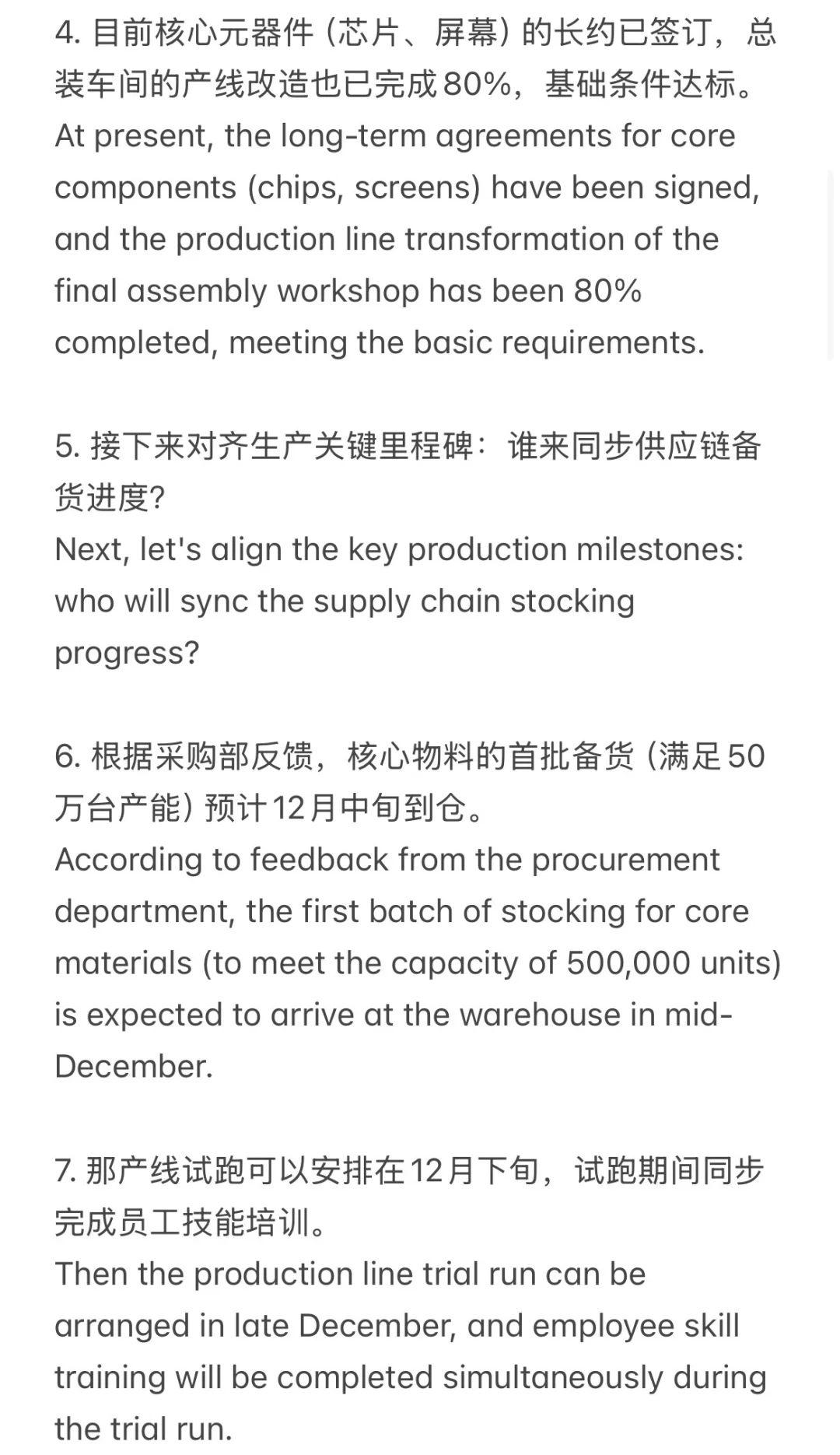

首先,请生产总监同步项目背景:这款机型计划明年Q1量产上市,核心目标是实现首月产能爬坡至10万台/天,同时将初期不良率控制在0.3%以内。目前核心元器件(芯片、屏幕)的长约已签订,总装车间的产线改造也已完成80%,基础条件达标。

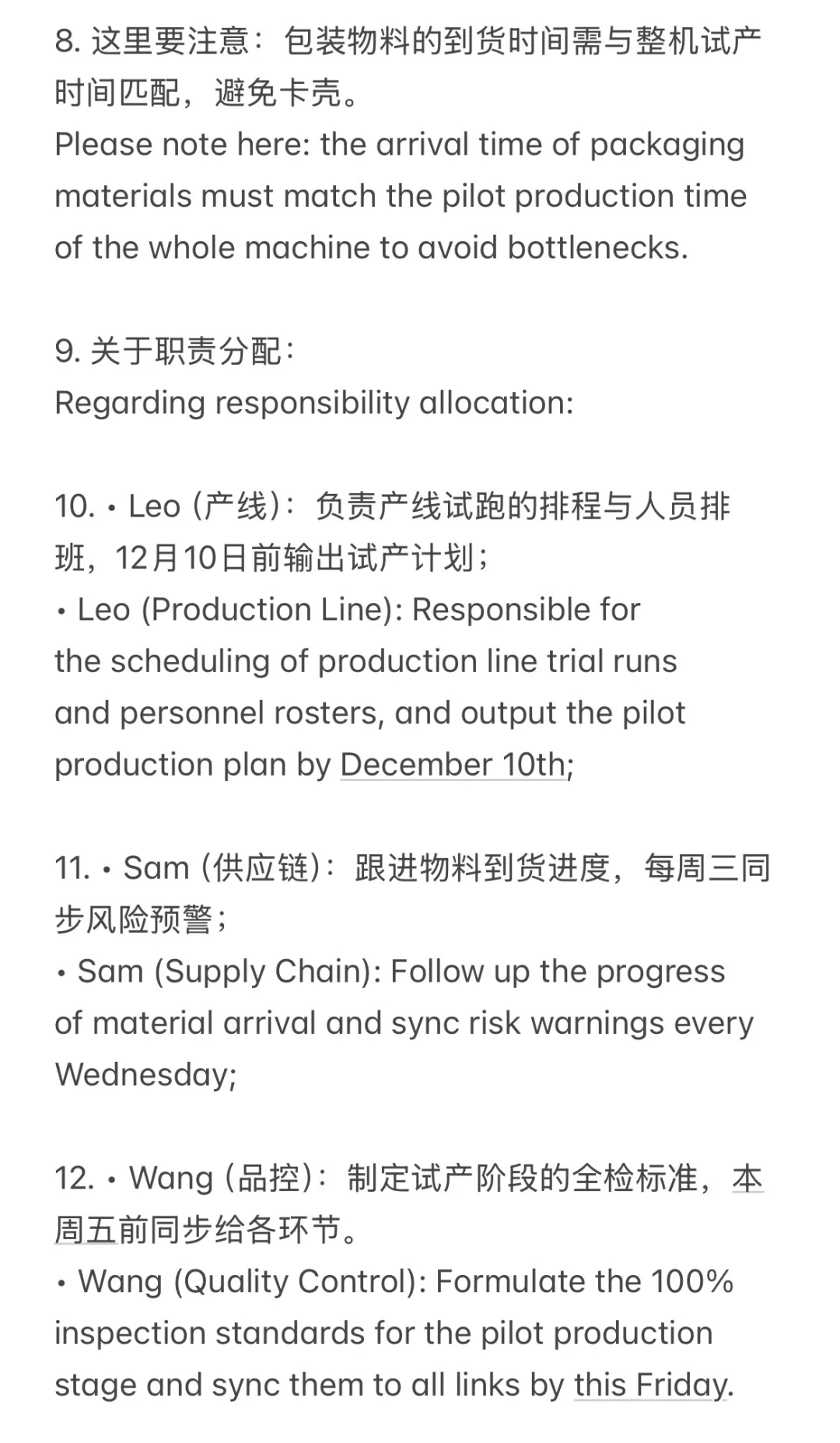

接下来对齐生产关键里程碑:谁来同步供应链备货进度?根据采购部反馈,核心物料的首批备货(满足50万台产能)预计12月中旬到仓。那产线试跑可以安排在12月下旬,试跑期间同步完成员工技能培训。这里要注意:包装物料的到货时间需与整机试产时间匹配,避免卡壳。
关于职责分配:
• Leo(产线):负责产线试跑的排程与人员排班,12月10日前输出试产计划;
• Sam(供应链):跟进物料到货进度,每周三同步风险预警;
• Wang(品控):制定试产阶段的全检标准,本周五前同步给各环节。

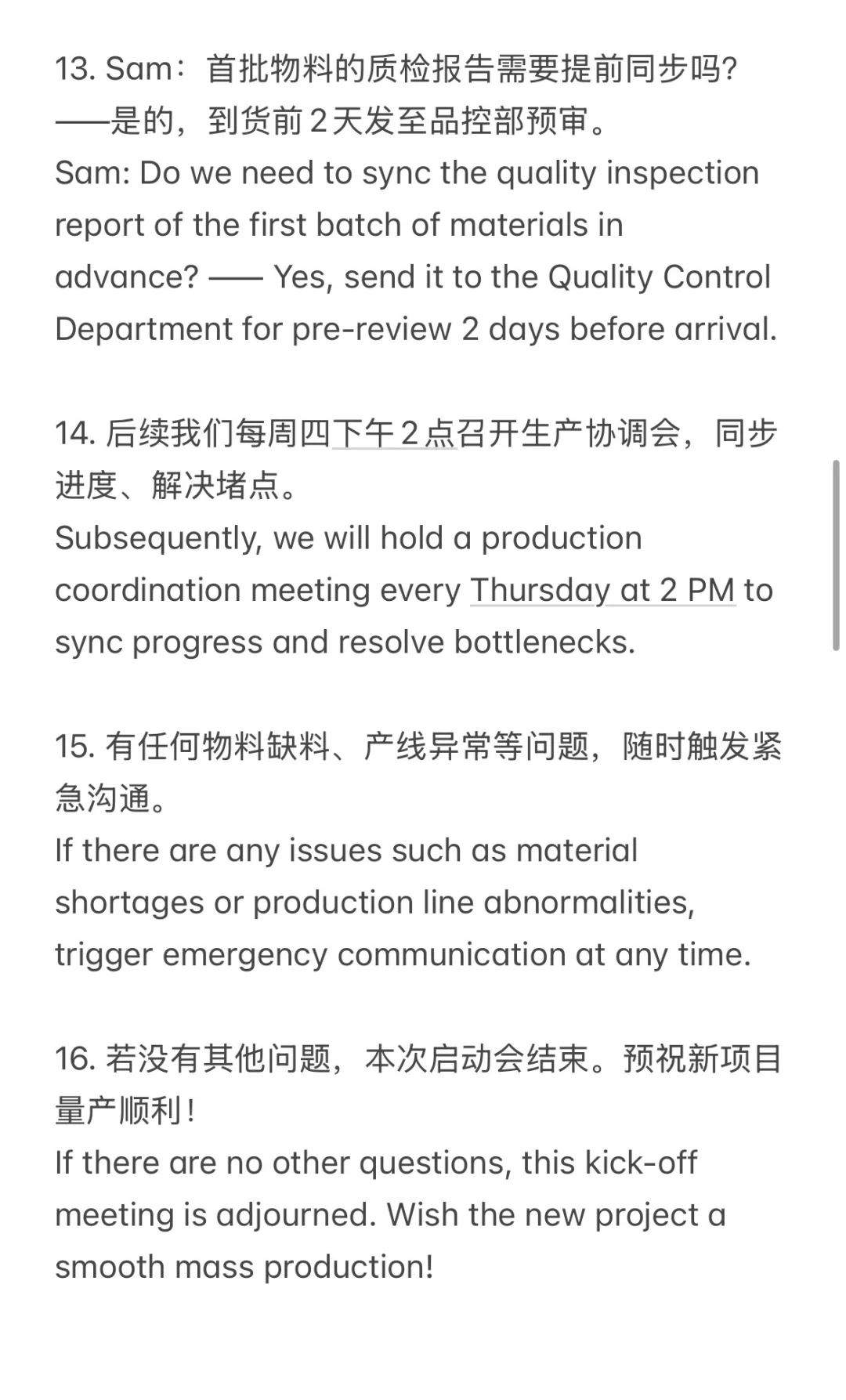

Sam:首批物料的质检报告需要提前同步吗?——是的,到货前2天发至品控部预审。
后续我们每周四下午2点召开生产协调会,同步进度、解决堵点。有任何物料缺料、产线异常等问题,随时触发紧急沟通。
若没有其他问题,本次启动会结束。预祝新项目量产顺利!
#外企 #商务英语职场英语 #职场英语
制造行业·工作英语
大家好,感谢产线、供应链、品控等部门的同事参与本次新项目的生产运营启动会。今天我们围绕这款机型的量产准备工作,明确生产节奏、供应链保障及品质管控的核心要求。
首先,请生产总监同步项目背景:这款机型计划明年Q1量产上市,核心目标是实现首月产能爬坡至10万台/天,同时将初期不良率控制在0.3%以内。目前核心元器件(芯片、屏幕)的长约已签订,总装车间的产线改造也已完成80%,基础条件达标。
接下来对齐生产关键里程碑:谁来同步供应链备货进度?根据采购部反馈,核心物料的首批备货(满足50万台产能)预计12月中旬到仓。那产线试跑可以安排在12月下旬,试跑期间同步完成员工技能培训。这里要注意:包装物料的到货时间需与整机试产时间匹配,避免卡壳。

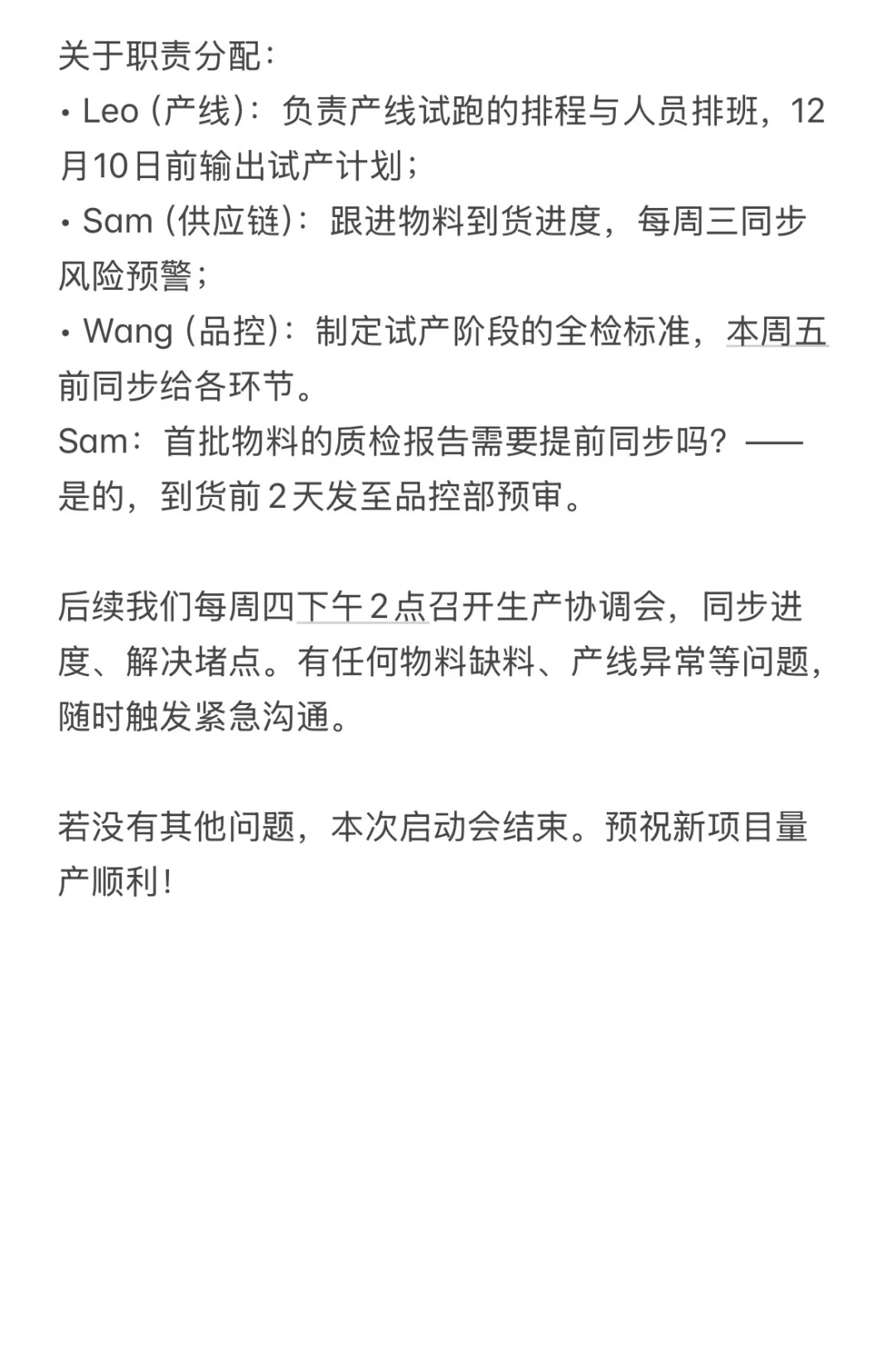

关于职责分配:
• Leo(产线):负责产线试跑的排程与人员排班,12月10日前输出试产计划;
• Sam(供应链):跟进物料到货进度,每周三同步风险预警;
• Wang(品控):制定试产阶段的全检标准,本周五前同步给各环节。
Sam:首批物料的质检报告需要提前同步吗?——是的,到货前2天发至品控部预审。
后续我们每周四下午2点召开生产协调会,同步进度、解决堵点。有任何物料缺料、产线异常等问题,随时触发紧急沟通。
若没有其他问题,本次启动会结束。预祝新项目量产顺利!
