发布信息

临空动态|会展之“光”,“电”亮临空——杭州大会展中心110kV专变正式投入运行!

作者:本站编辑      2024-05-09 00:29:55     1

2024年5月7日18时14分,杭州首座地下变——大会展中心110kV专变正式投入运行!经过各设备冲击及带负荷试验,由杭州国网调度确认,项目正式通电,这不仅是项目技术实施方面的突破性成功,也标志着大会展中心即将迈入全新的运营阶段。

杭州大会展中心110kV输变电工程是大会展中心项目最重要的配套之一,建成后将为大会展中心一期、二期提供专业供电保障,是大会展中心运营的“生命线”。工程分为本体和外线两个部分,面临建设工期紧、涉及范围广、协调单位多、审批程序多、技术工艺复杂、品质要求高等多方面的复杂挑战。面对这道难解的“压轴题”,项目团队集众人之智与力,坚定克难信心,精准靶向破题,高质量、高效率完成了大会展中心110kV输变电工程,交出了一份“满意的答卷”。

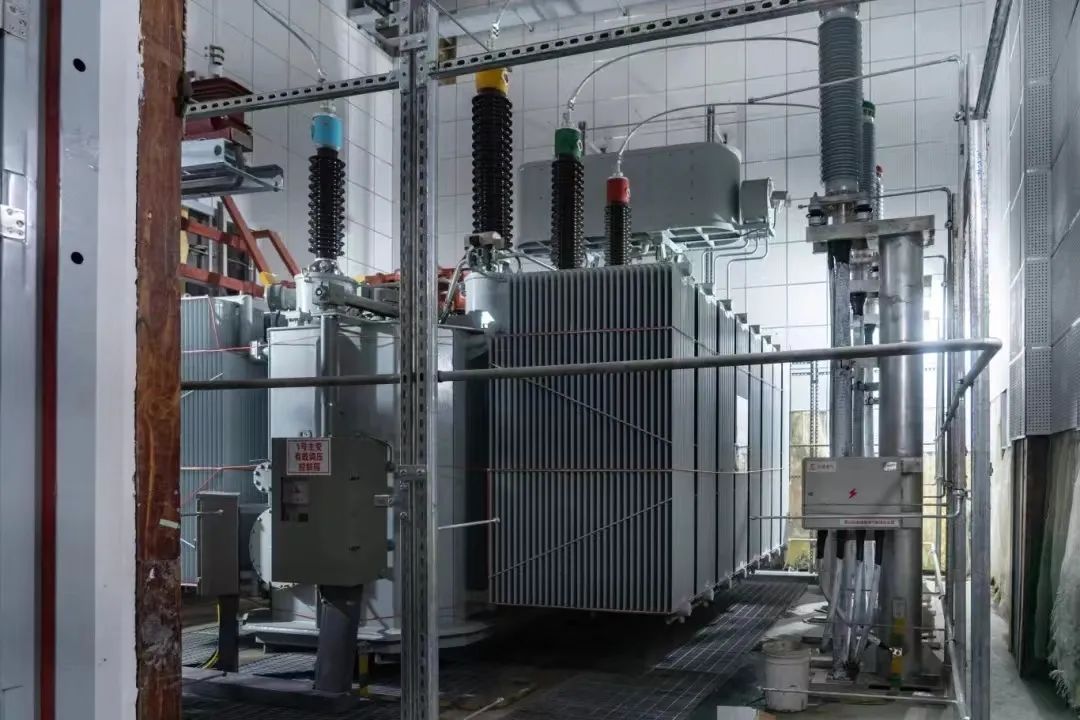

大会展中心110kV变电站本体位于一期项目西南侧,毗邻二期项目,采用钢筋混凝土结构,总建筑面积约4010平方米,其中地上1层建筑面积约330平方米,地下3层建筑面积约3680平方米。仓北外线部分总长约16.5千米,分布于萧山区、钱塘区,涉及3个街道、14个村社,途经钱塘高铁新城、头蓬快速路、杭绍甬高速、港城大道等,协调主体众多。

2023年8月1日,项目正式开工。

2023年9月,完成全部132根围护桩和145根工程桩。

2023年12月,完成主体结构正负零。

2024年2月,完成所有结构并开展室内装饰工程。

2024年4月25日,110kV主体结构通过五方责任主体验收。

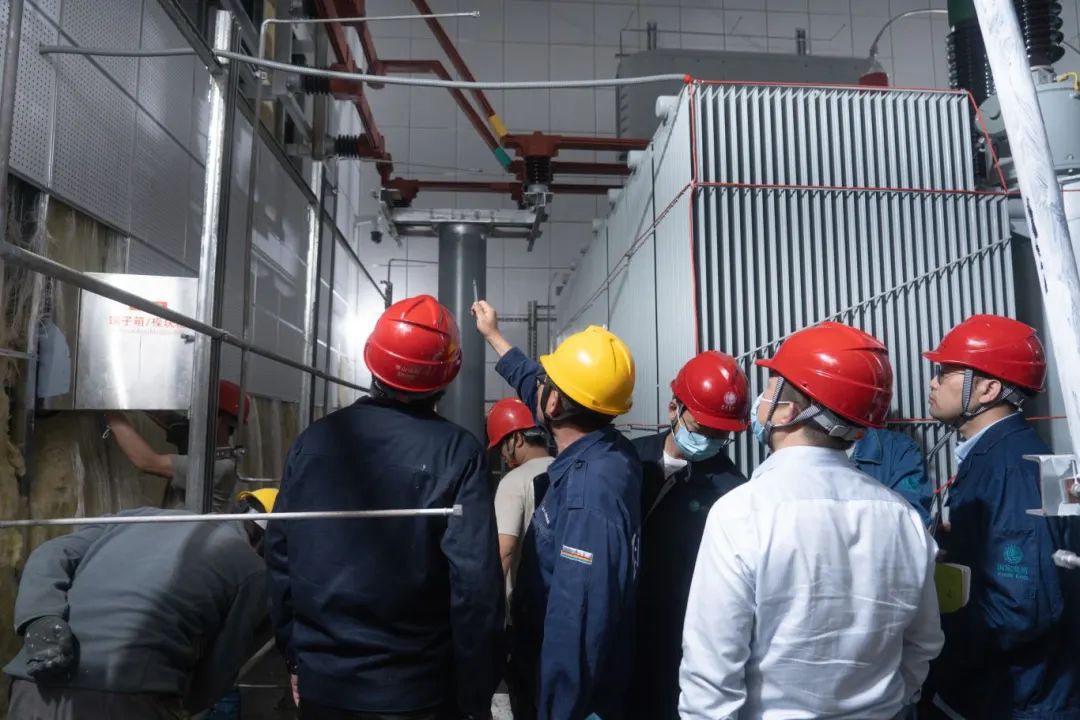

2024年4月22日、4月26日、5月6日,国网杭州公司及萧山供电公司共同助力把关进行验收。

2024年5月6日,国网杭州公司通电启动会发布通电预令。

2024年5月7日,9:00项目启动,18:14正式通电运行成功。

2024年5月8日,在24小时平稳运行后,项目顺利进行10kV送电。

110kV杭州大会展中心输变电工程(仓北段)正式通电这一里程碑式进展,为大会展中心一期工程所有机电系统顺利联调及最终竣工备案提供了强有力保障,同时也为大会展中心后续承办各类展览展会活动提供了不可或缺的基础设施支持。

来源:杭州临空建投建投集团

编辑:陈  豪

审核:徐  悦

更多精彩

杭州临空经济示范区开展征迁工作推进会暨节前安全生产检查活动

临空动态|浙新携手共进谱新章——浙新临空产业创新中心(杭州中心)开展综合保税园路演活动

孙旭东:循迹溯源学思想促践行 牢记嘱托走前列谱新篇

打造带动城东智造大走廊高质量发展的制高点

扫描二维码

了解更多内容

相关内容 查看全部
