亲爱的业主朋友:
您好!会展上东区项目4月第4周现场施工情况如下:

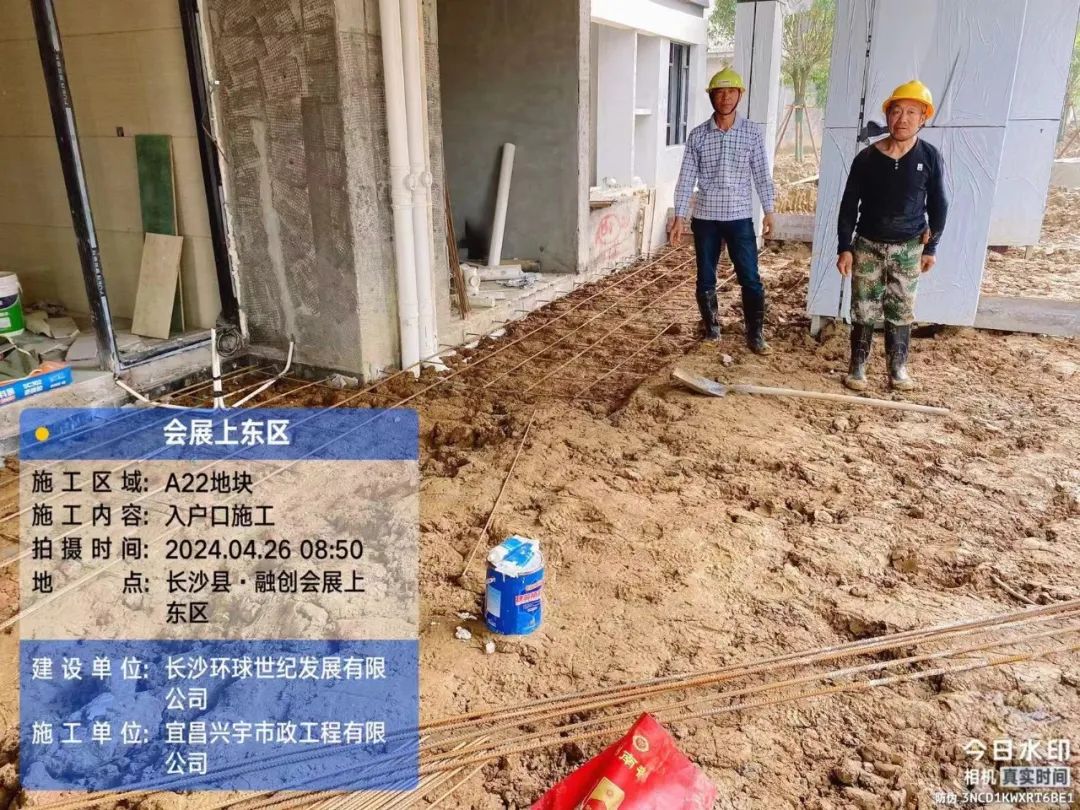

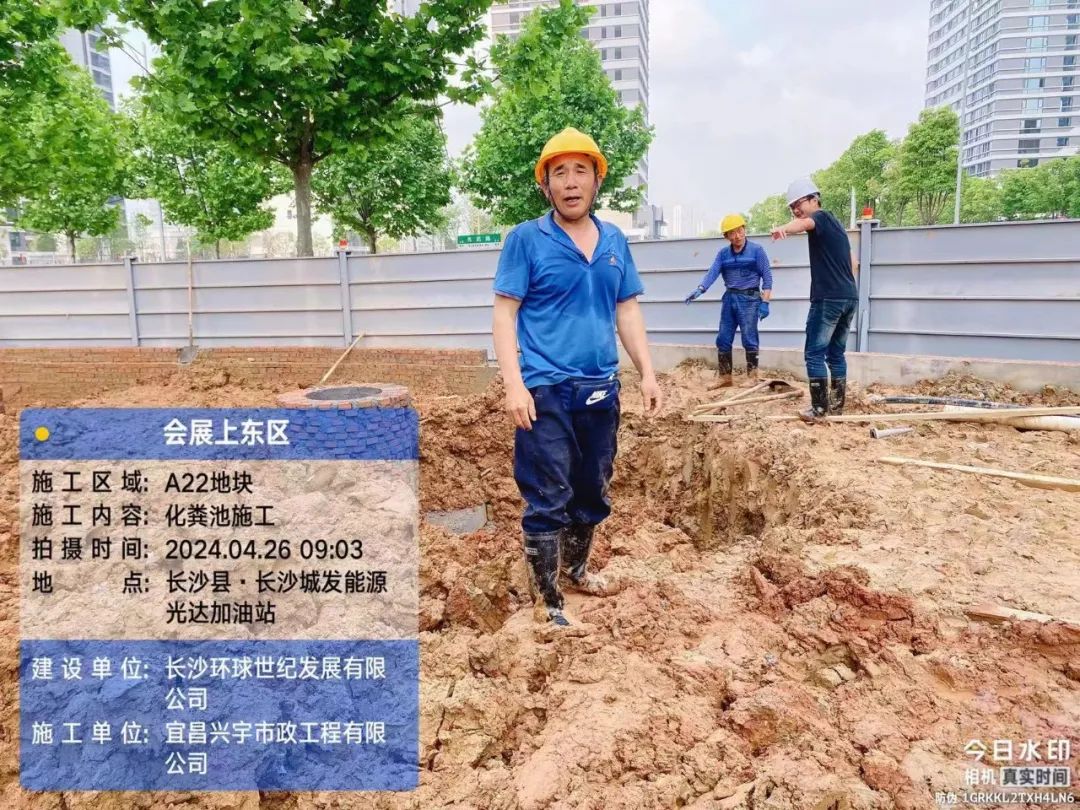

A22地块

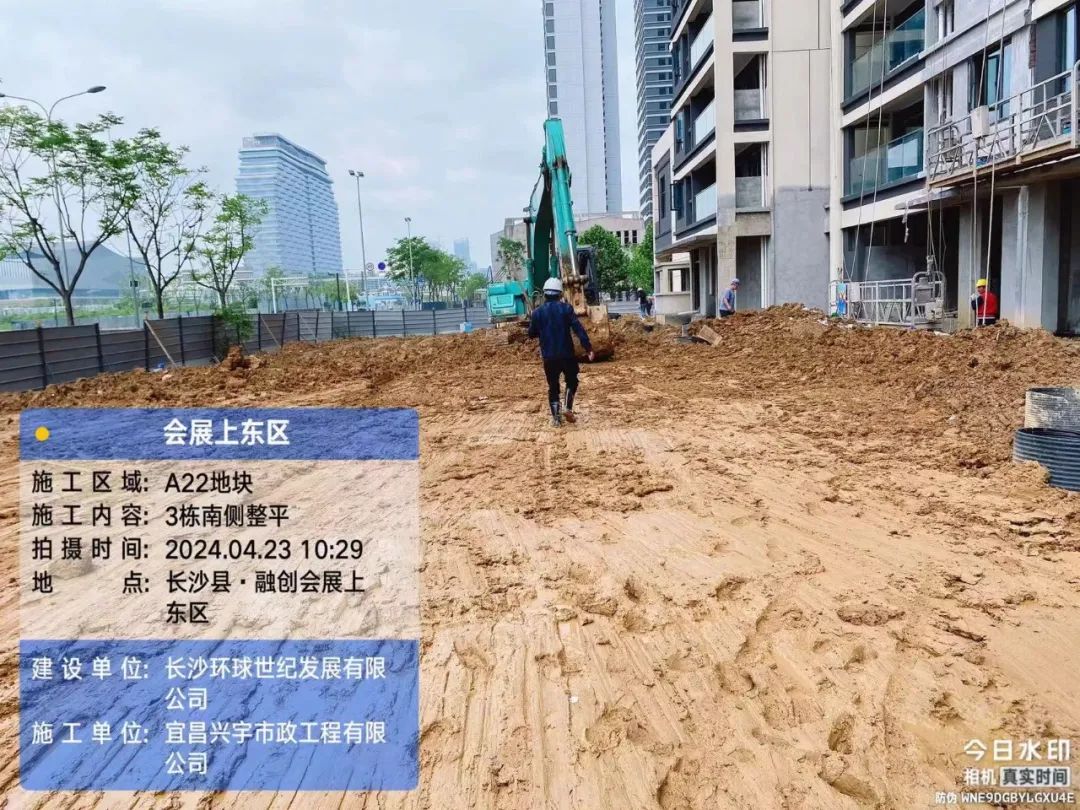

(一)整体施工情况:
主体结构完成100%、二次结构完成100%、水电安装完92%、地下室工程完成86%,栏杆完成90%、门窗完成92%、消防完成86%,精装完成90%,正式电梯98%,外立面90%,园林47%。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:

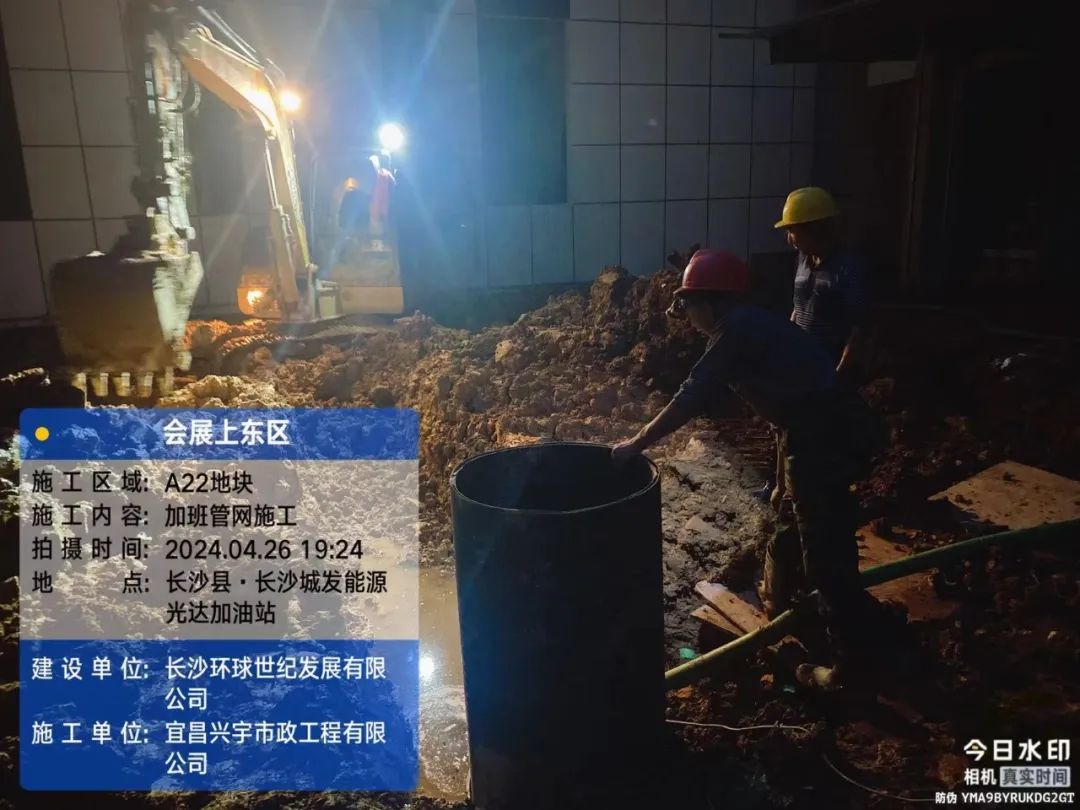

A22地块本周施工人数平均241人/天,具体施工情况如下:
水电安装

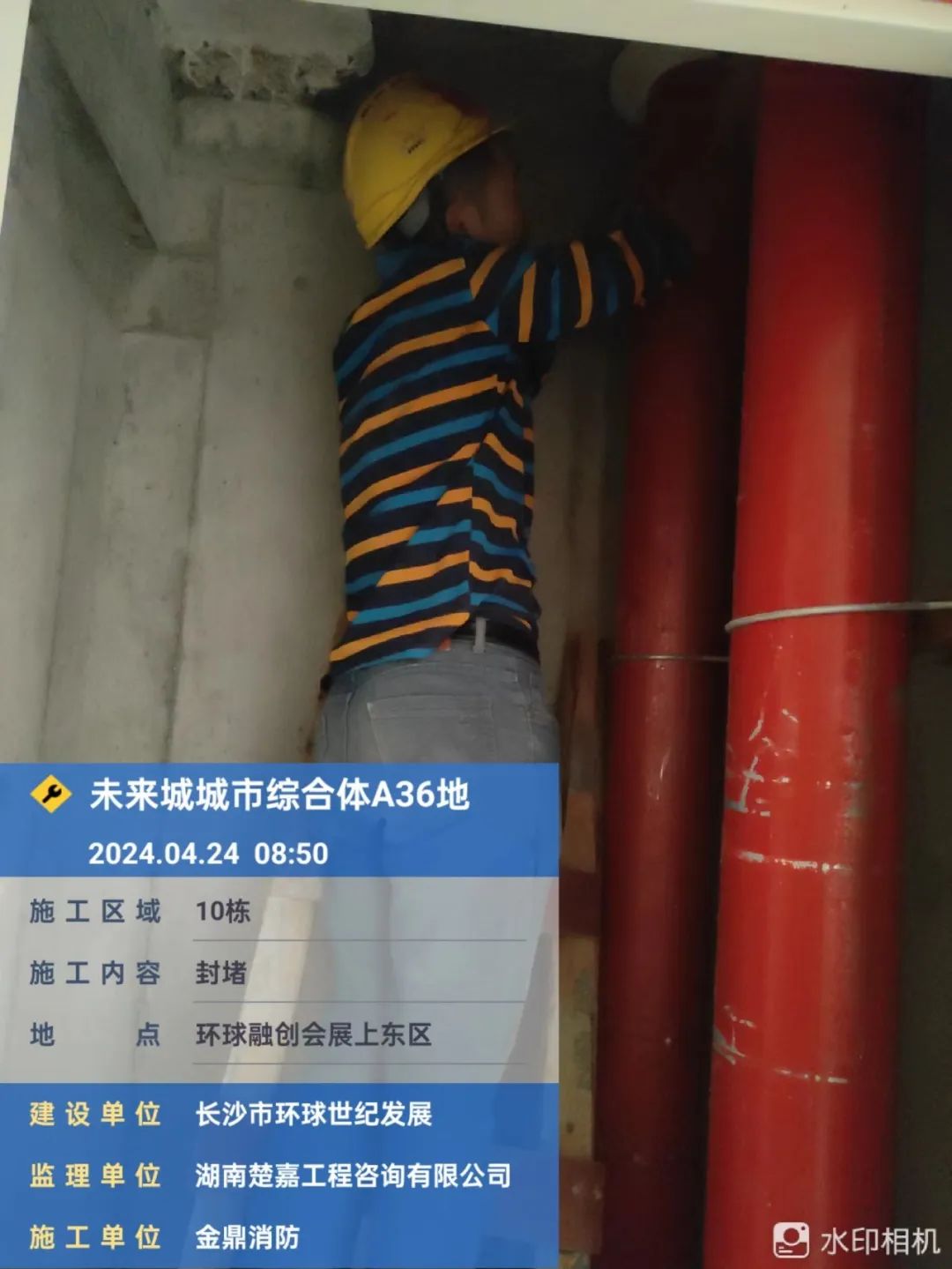

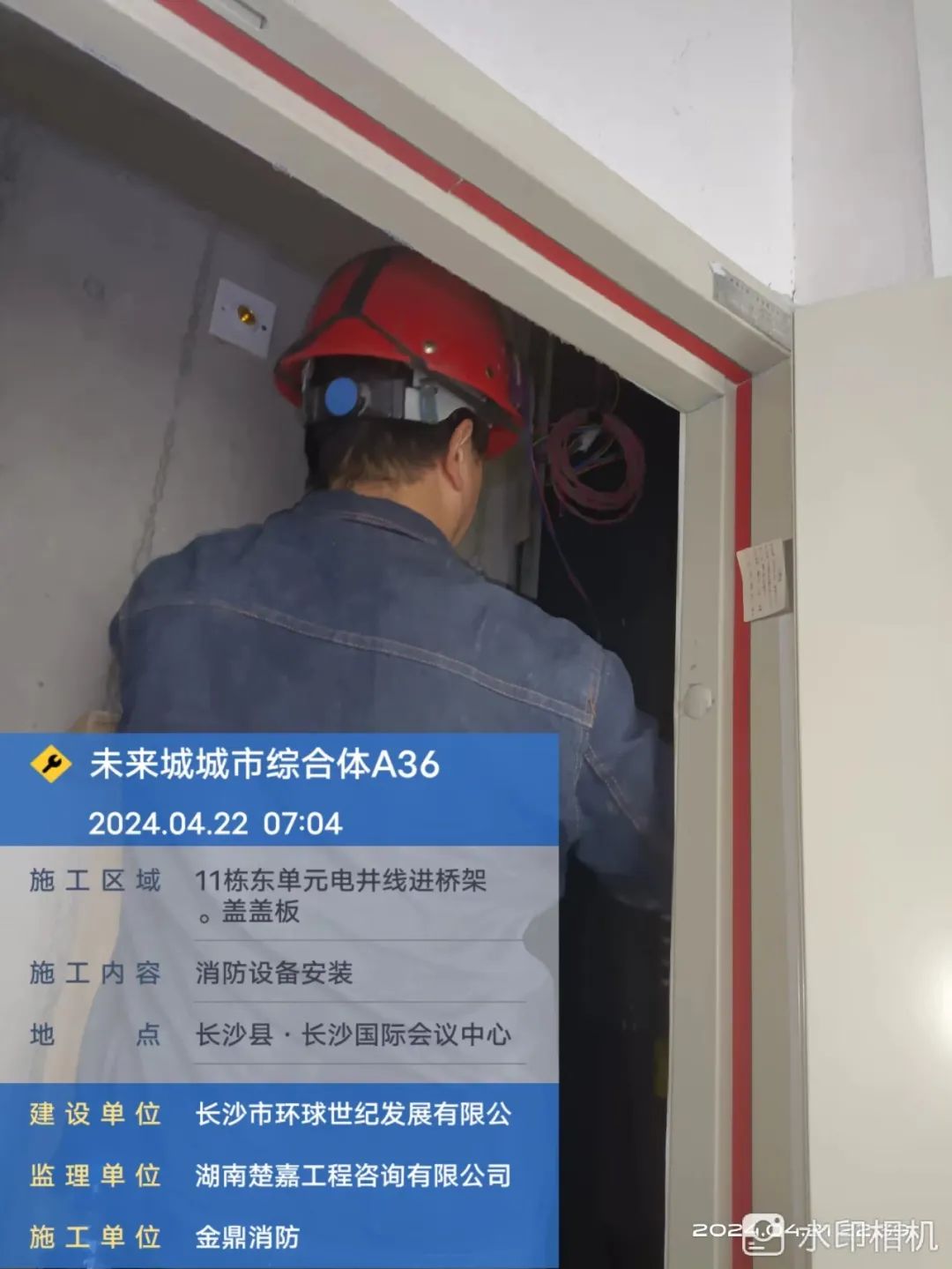

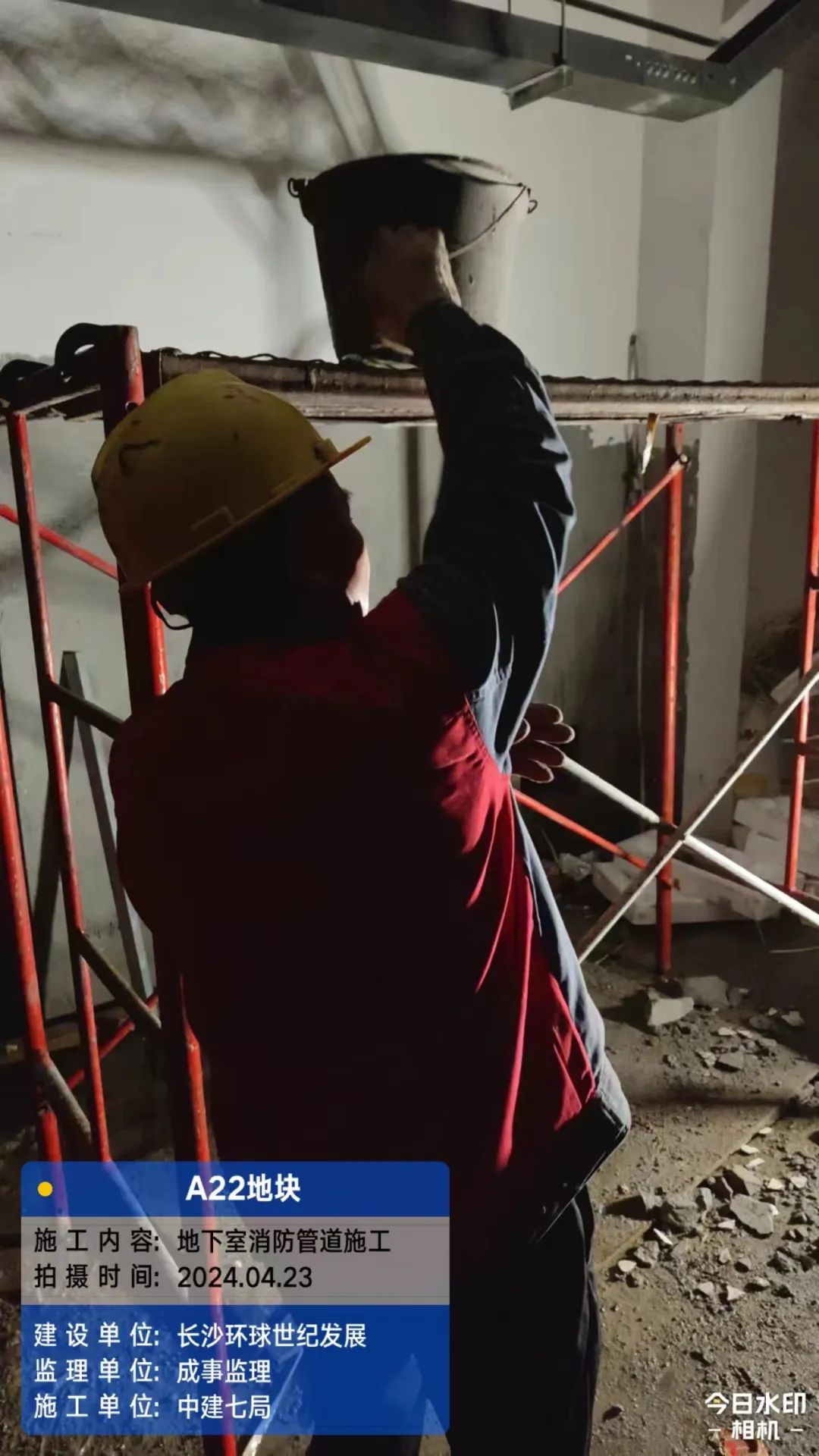

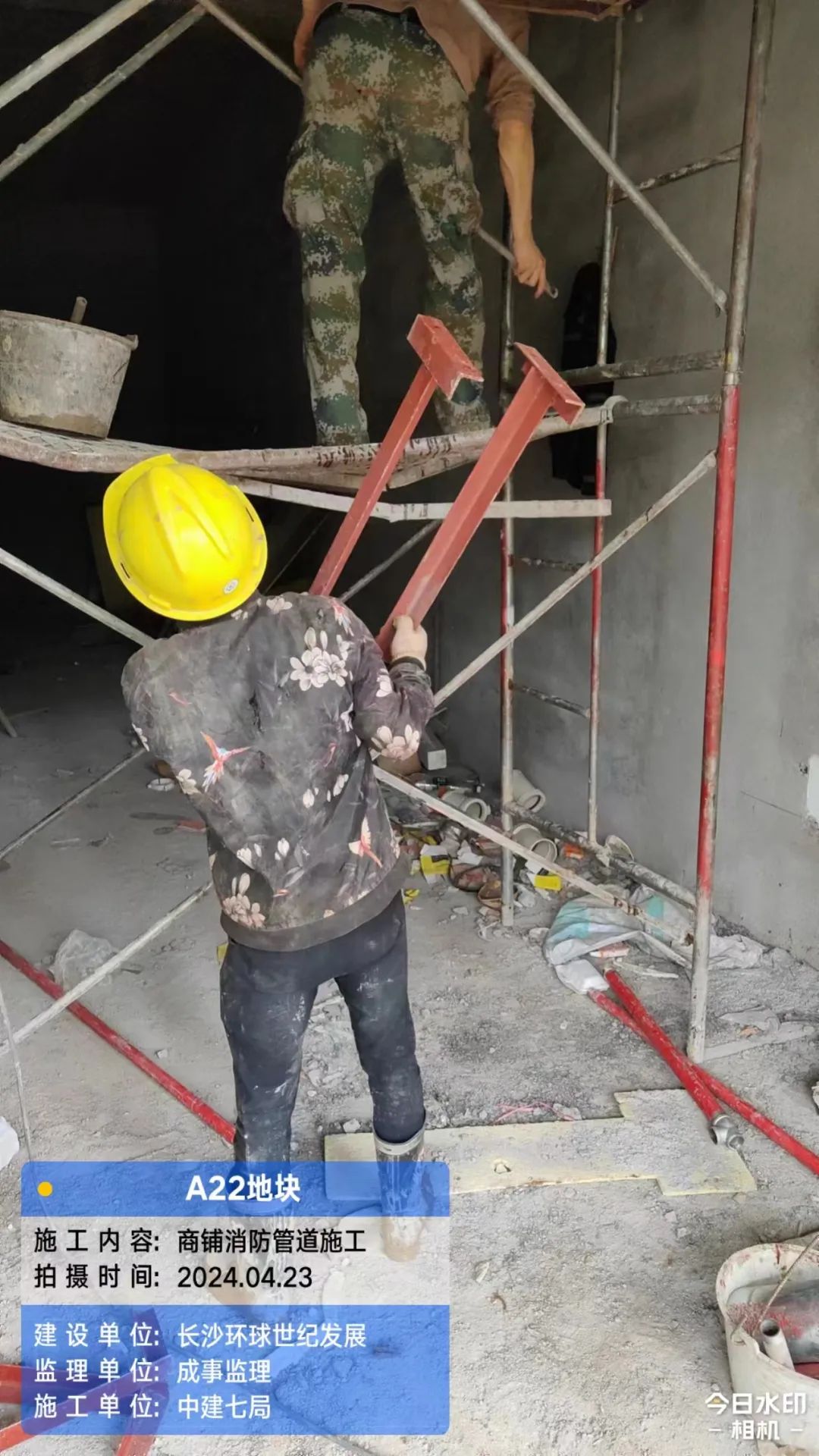

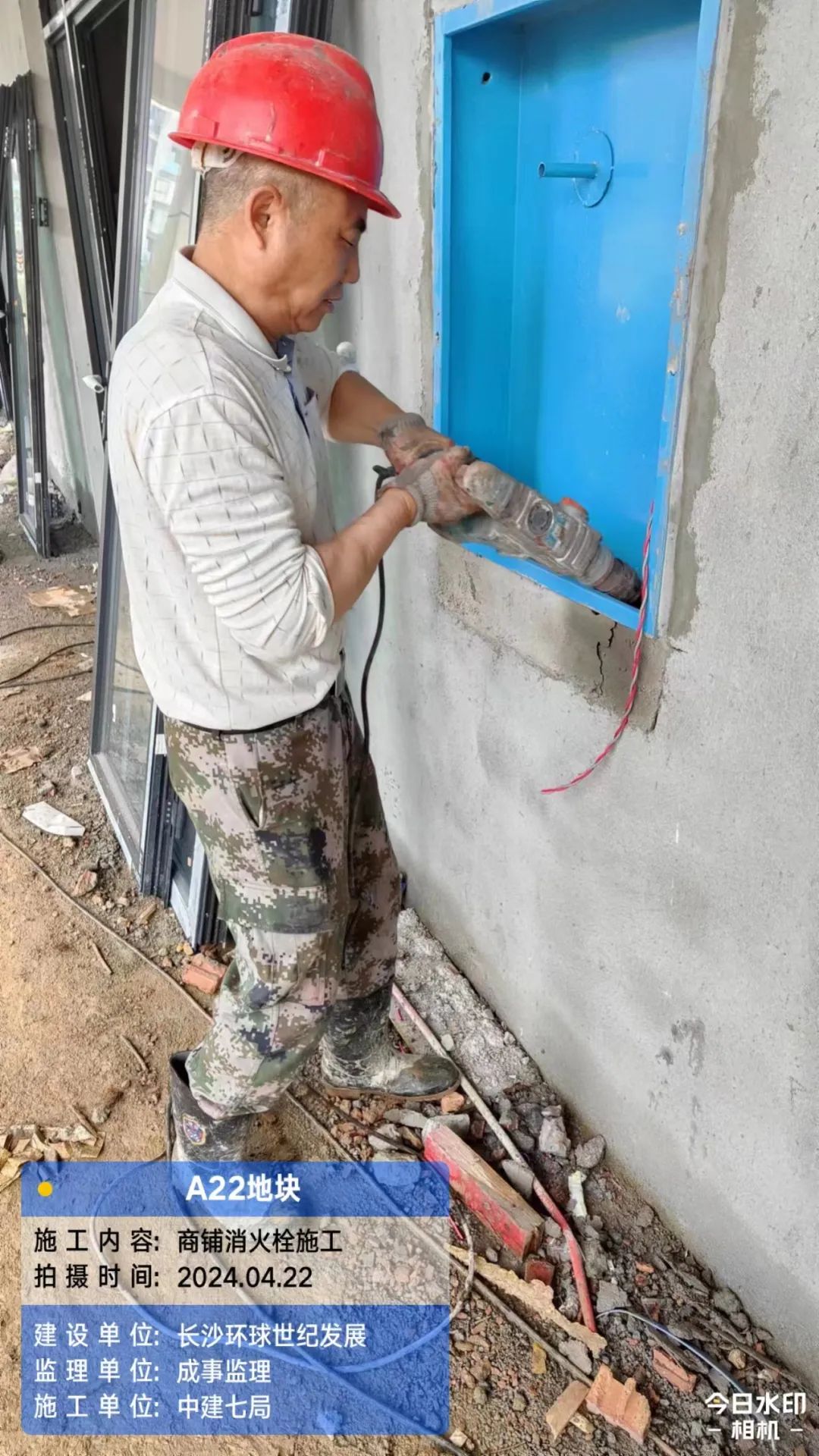

消防管道及消防箱安装。

公区精装

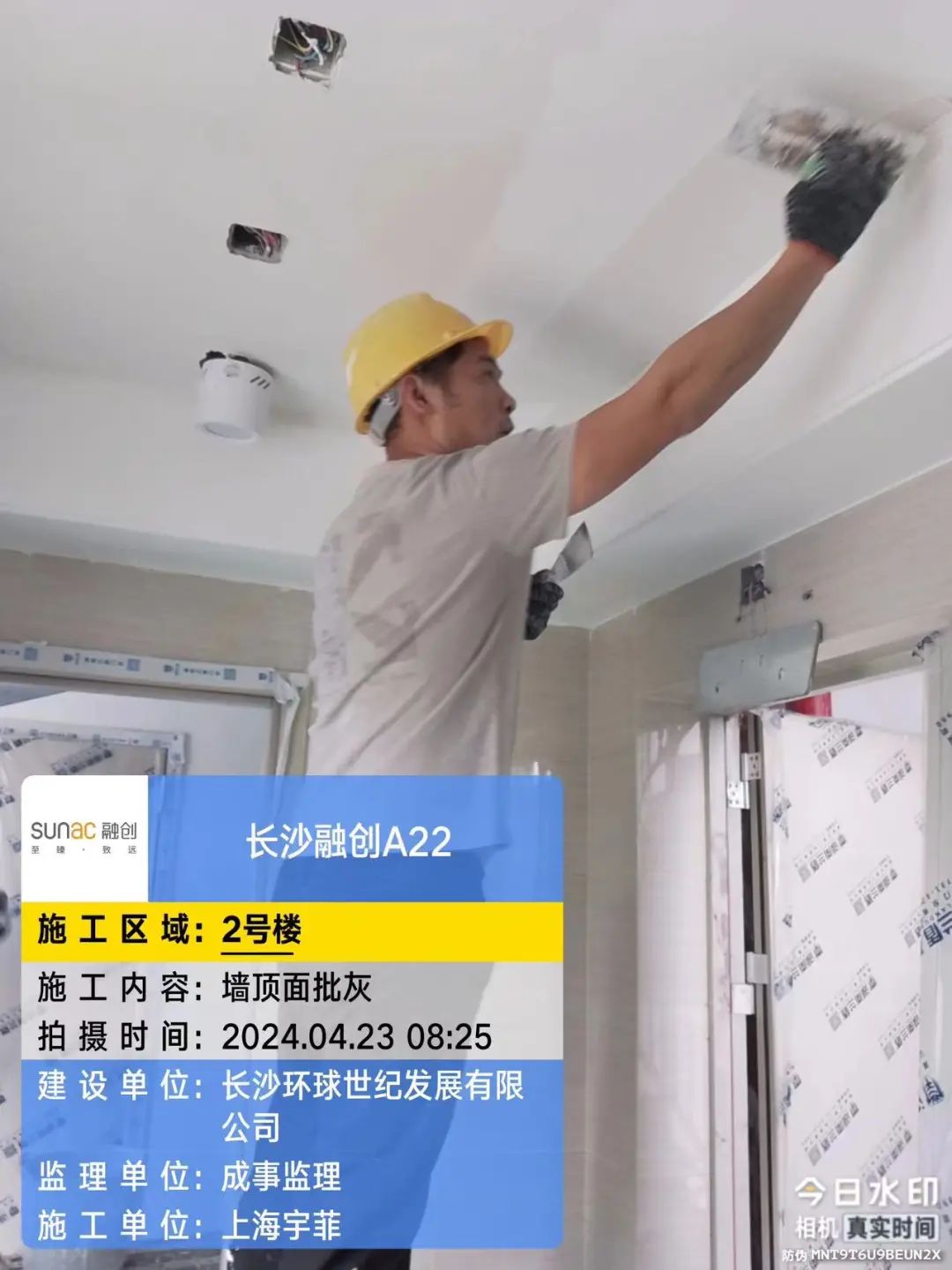

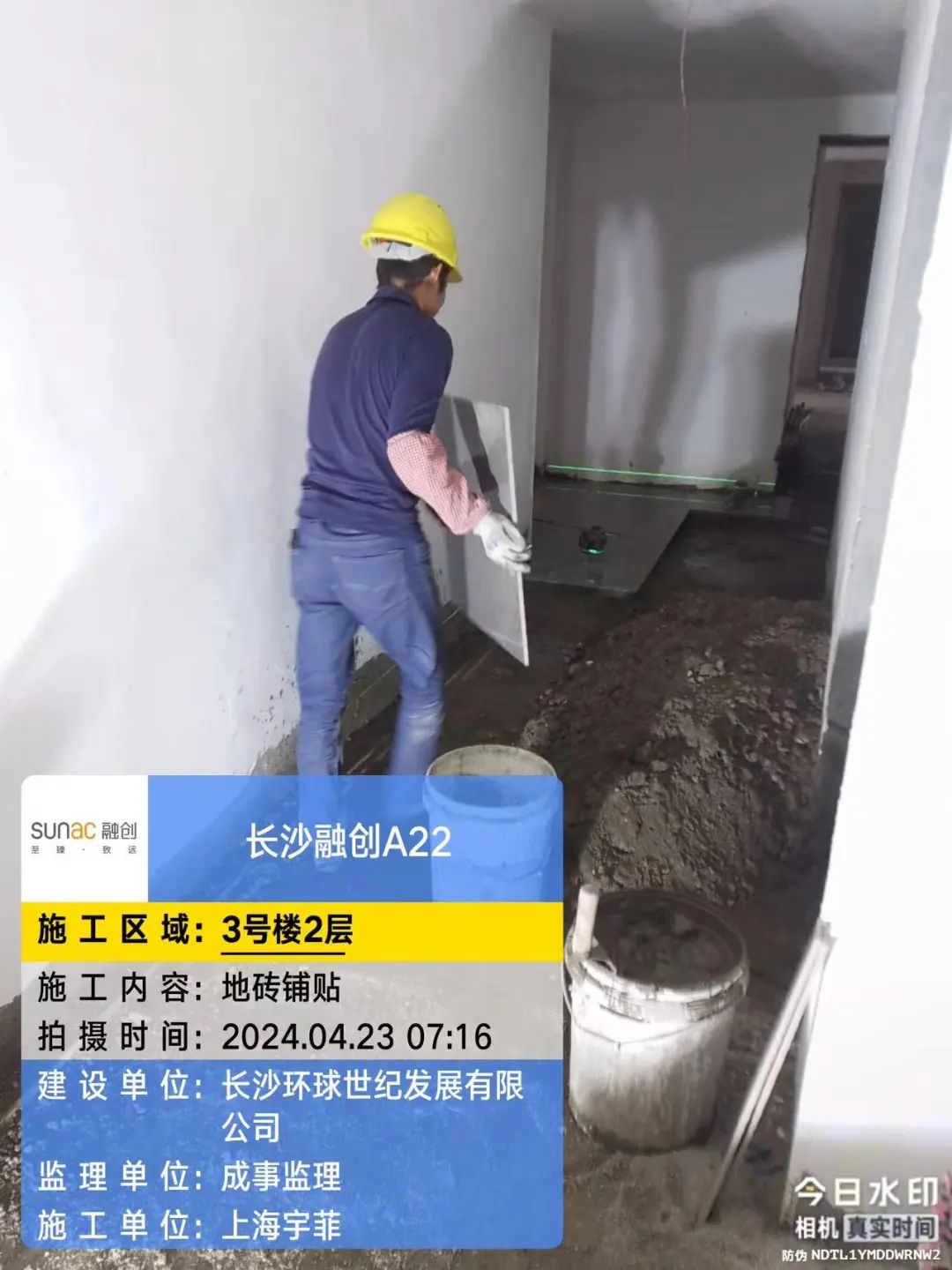

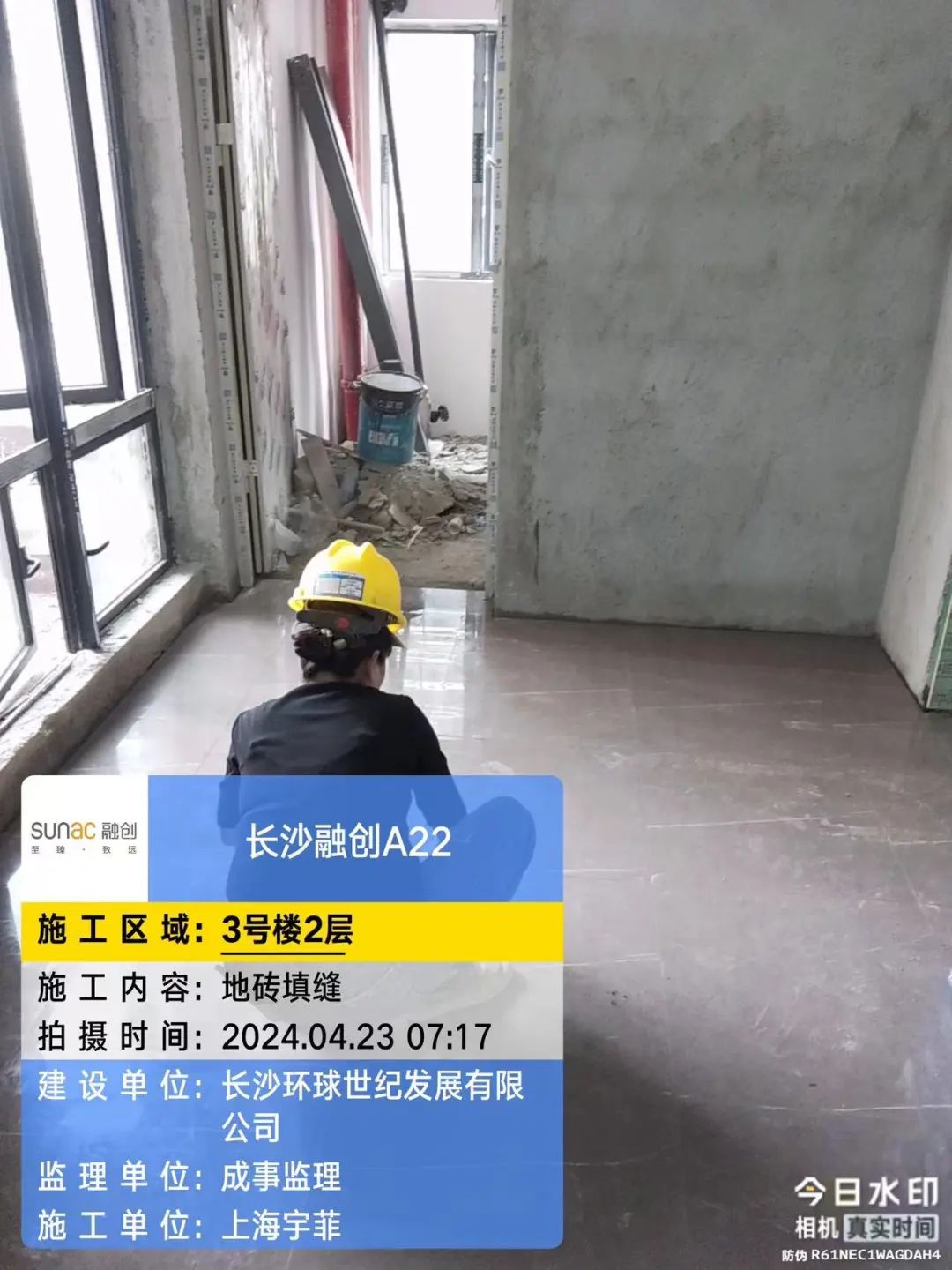

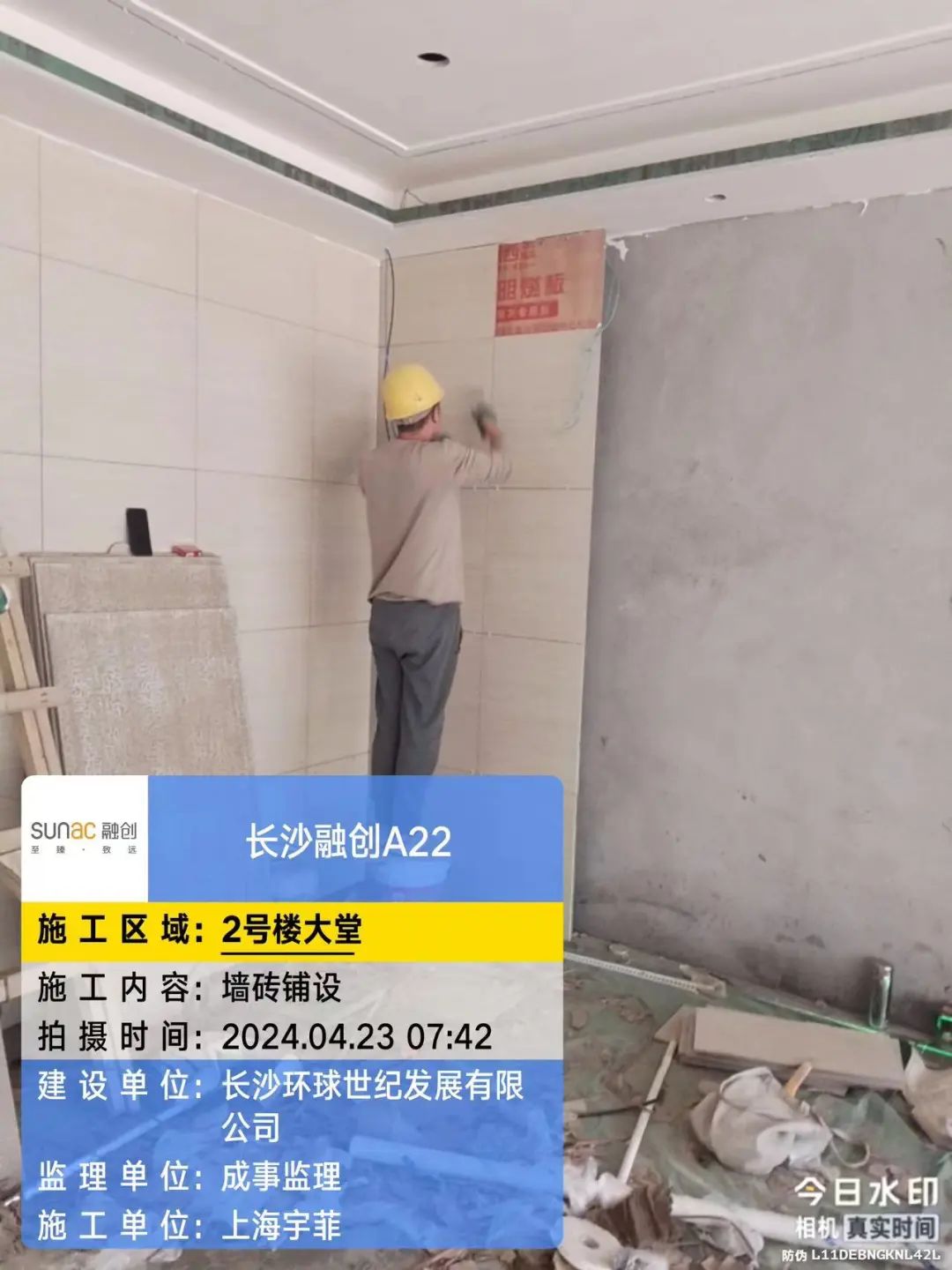

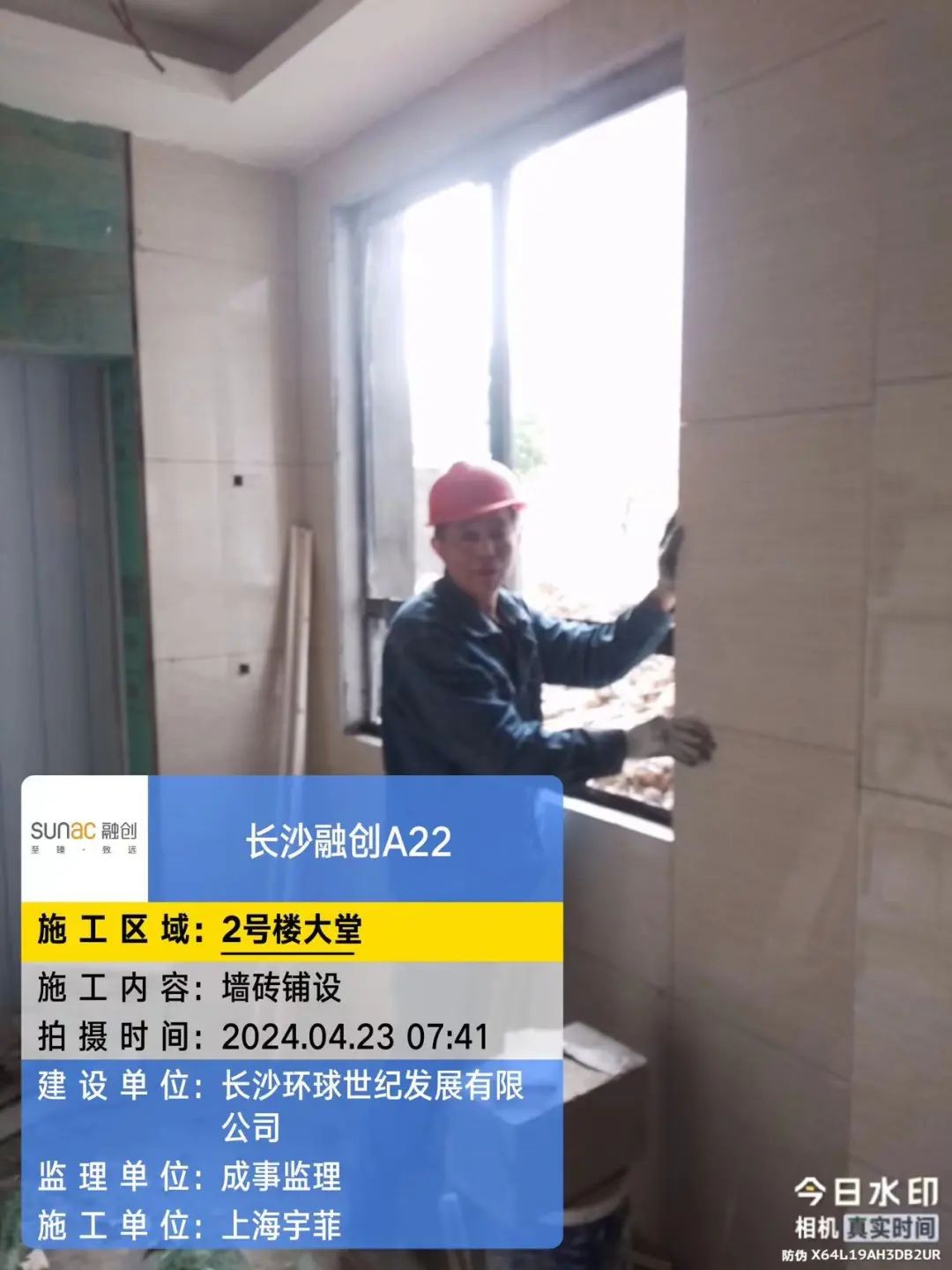

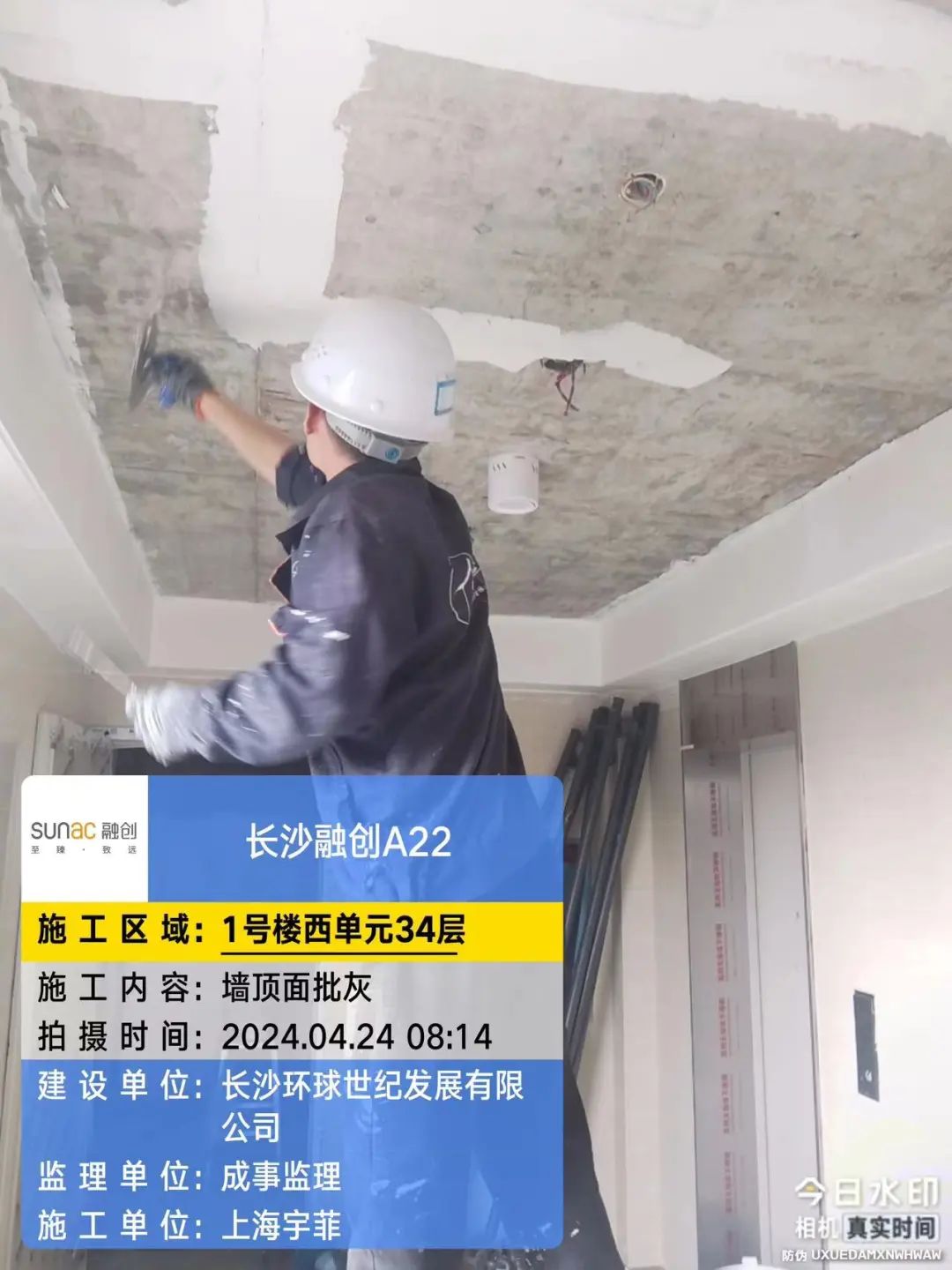

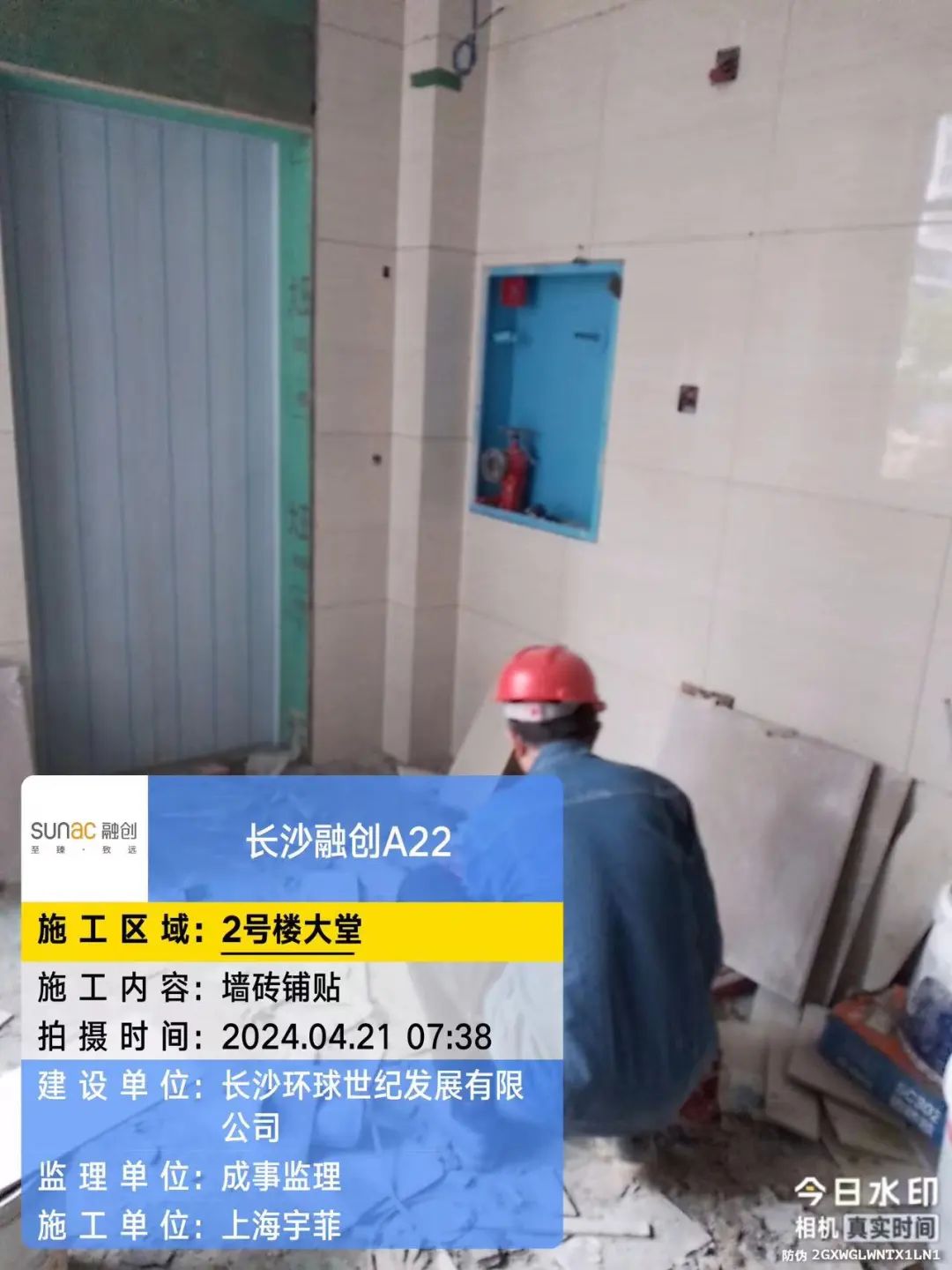

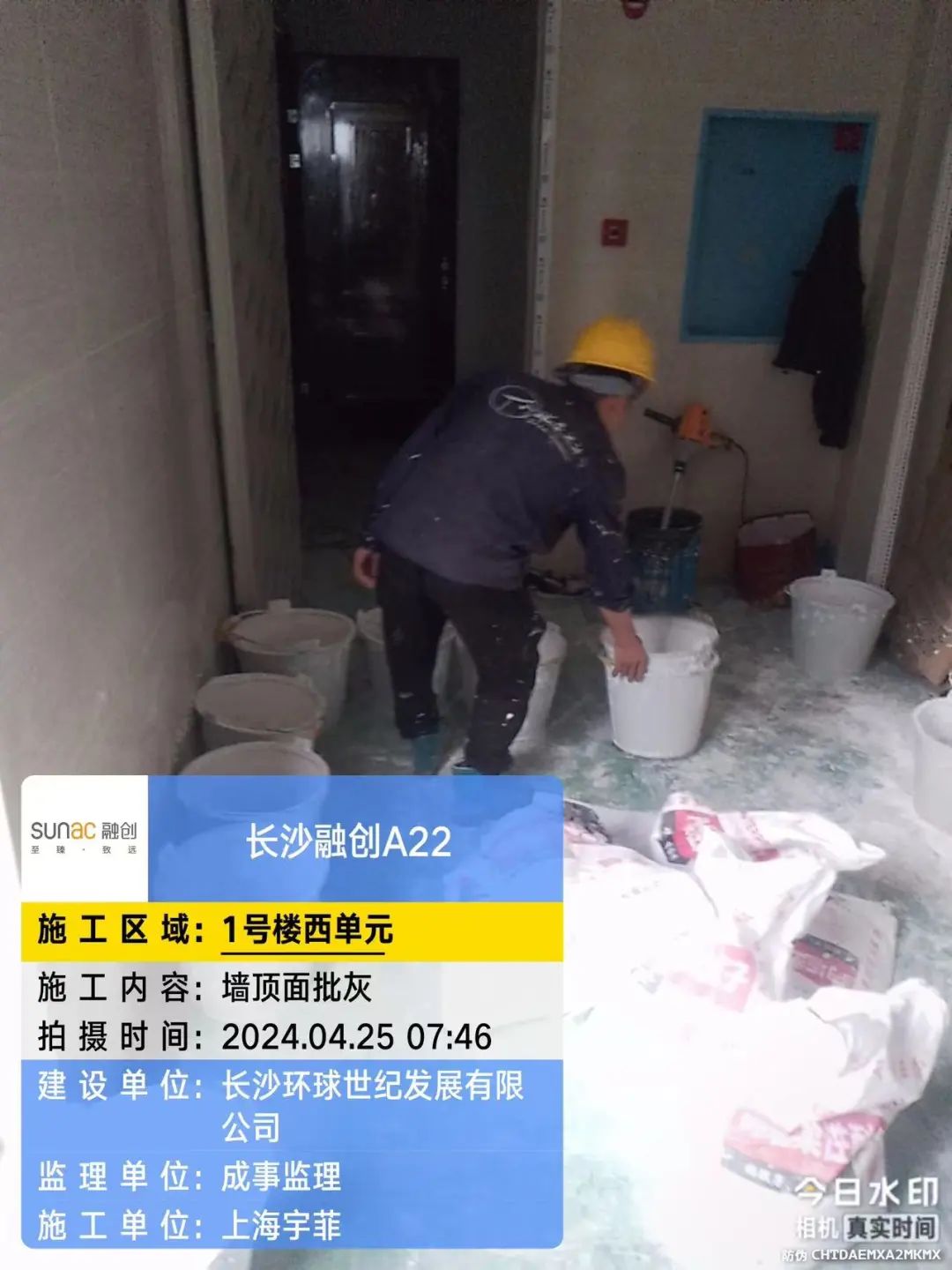

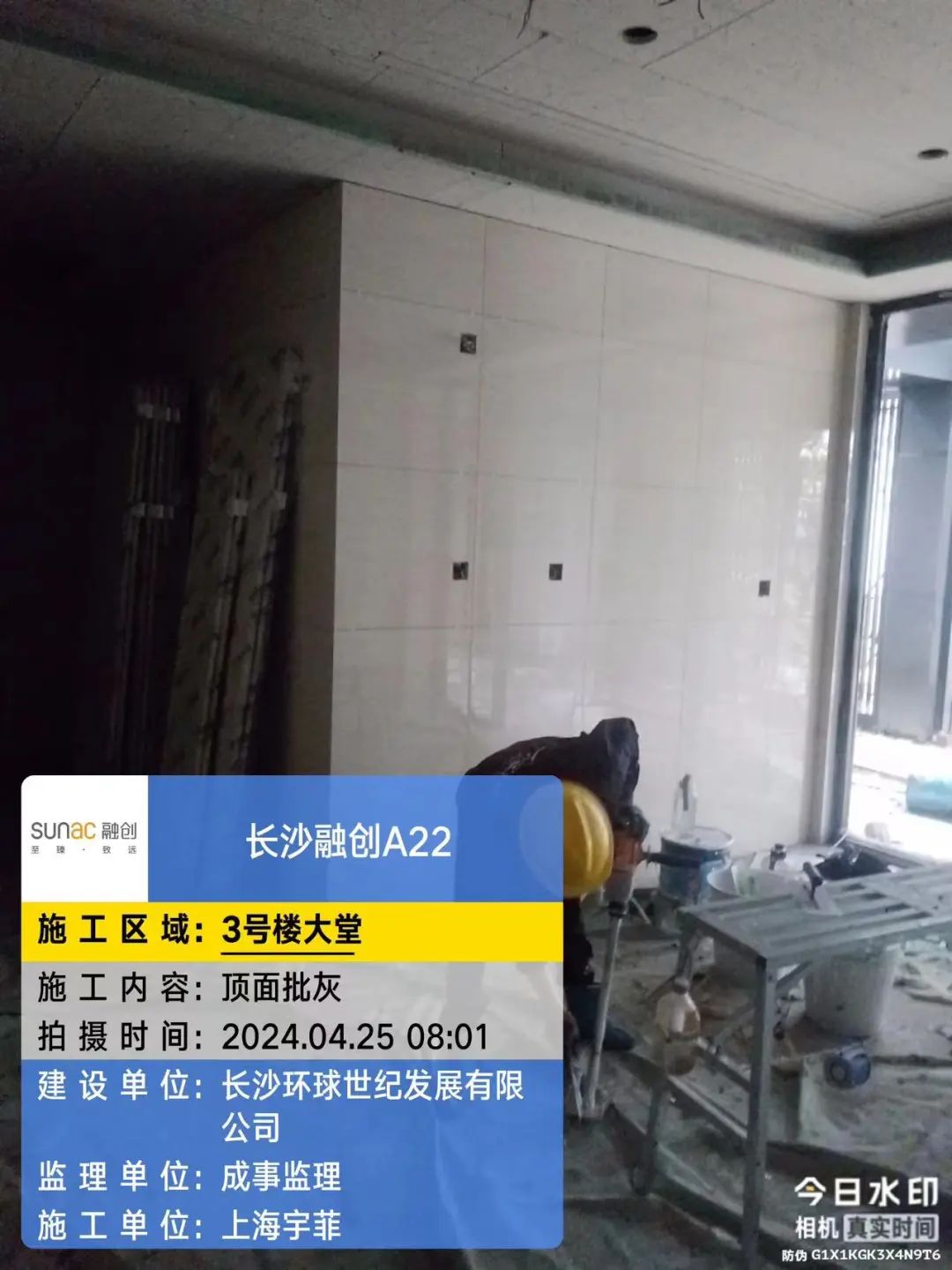

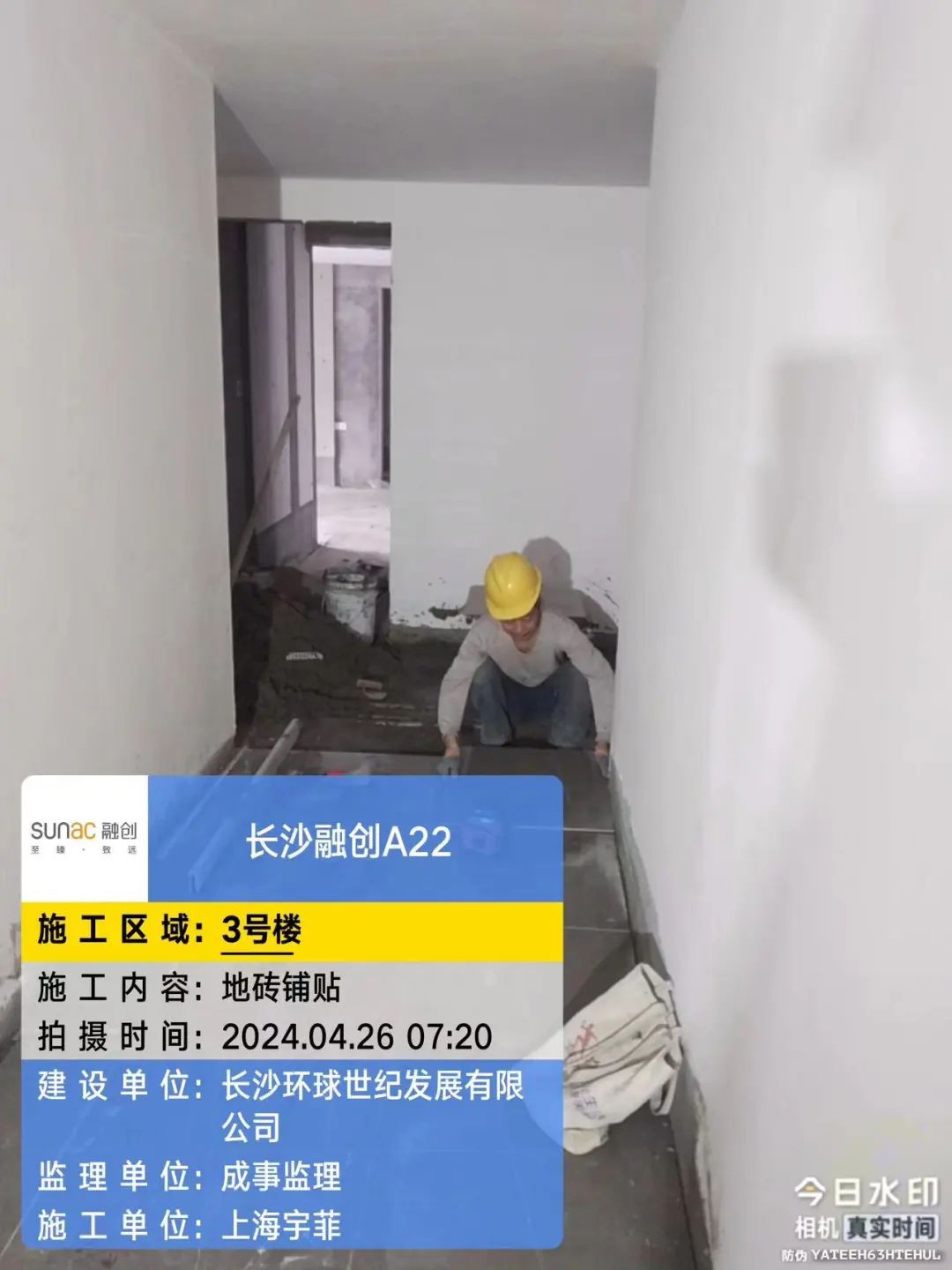

1#栋、2#栋、3#栋公区精装施工。

外墙涂料

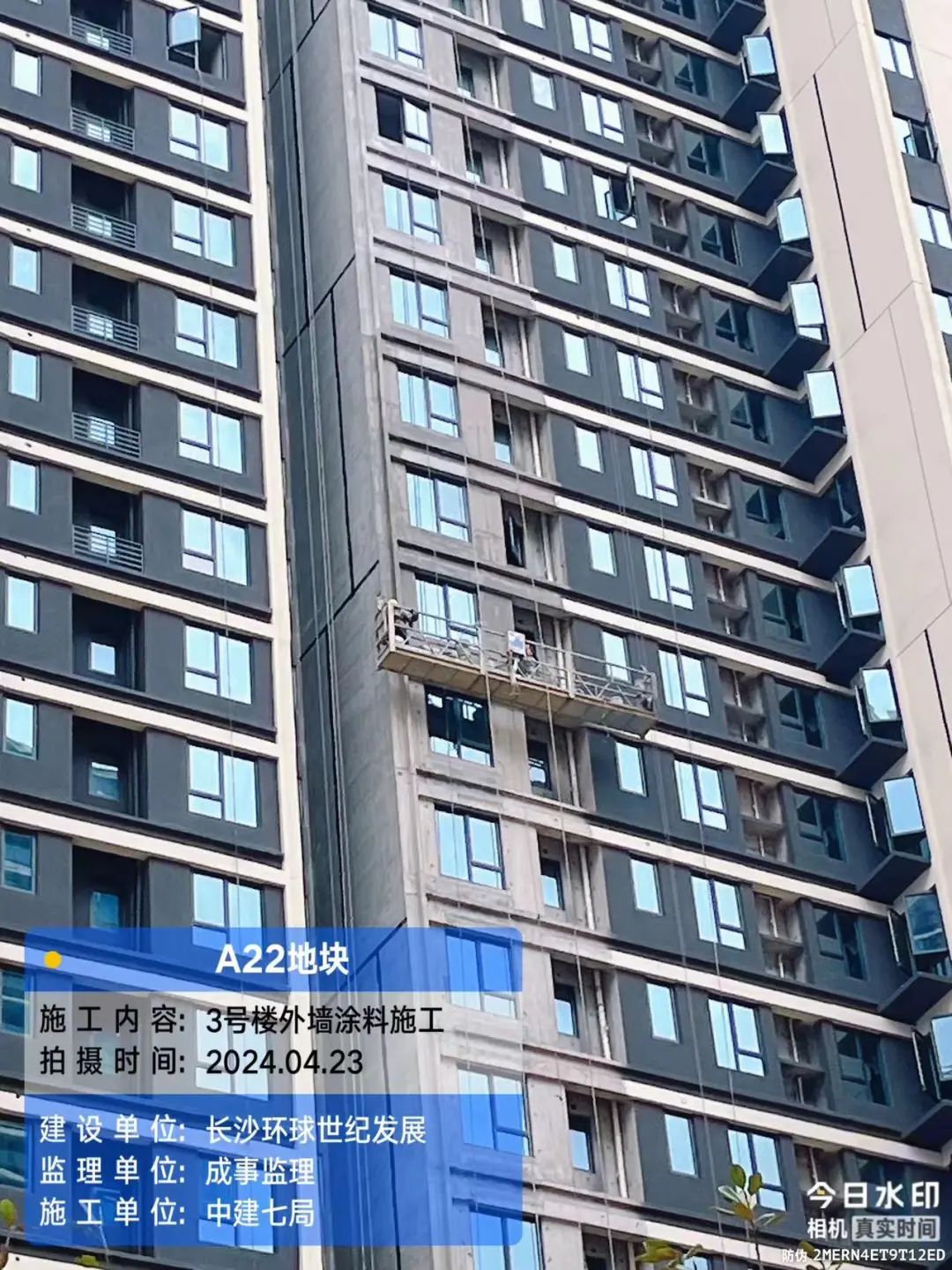

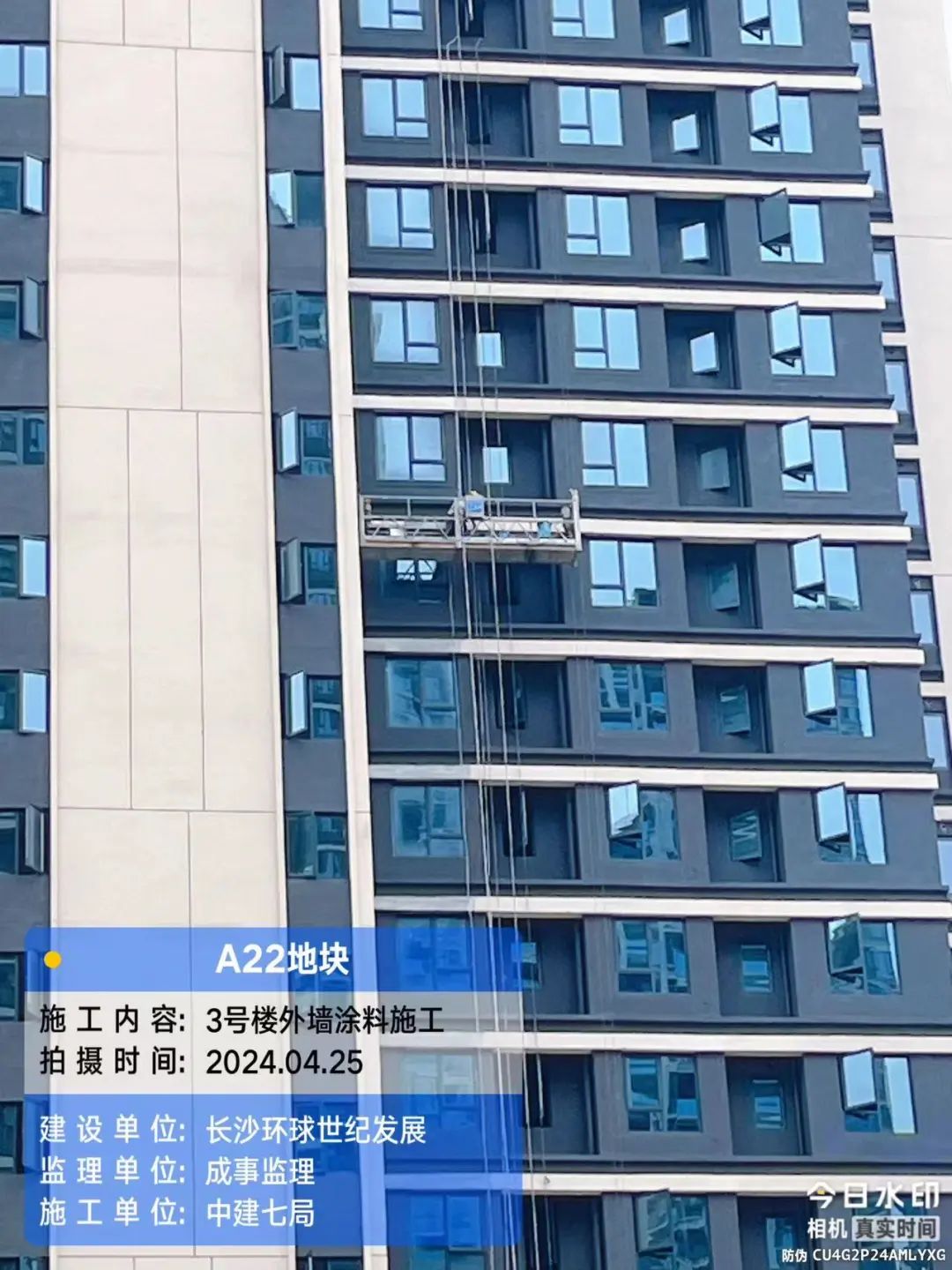

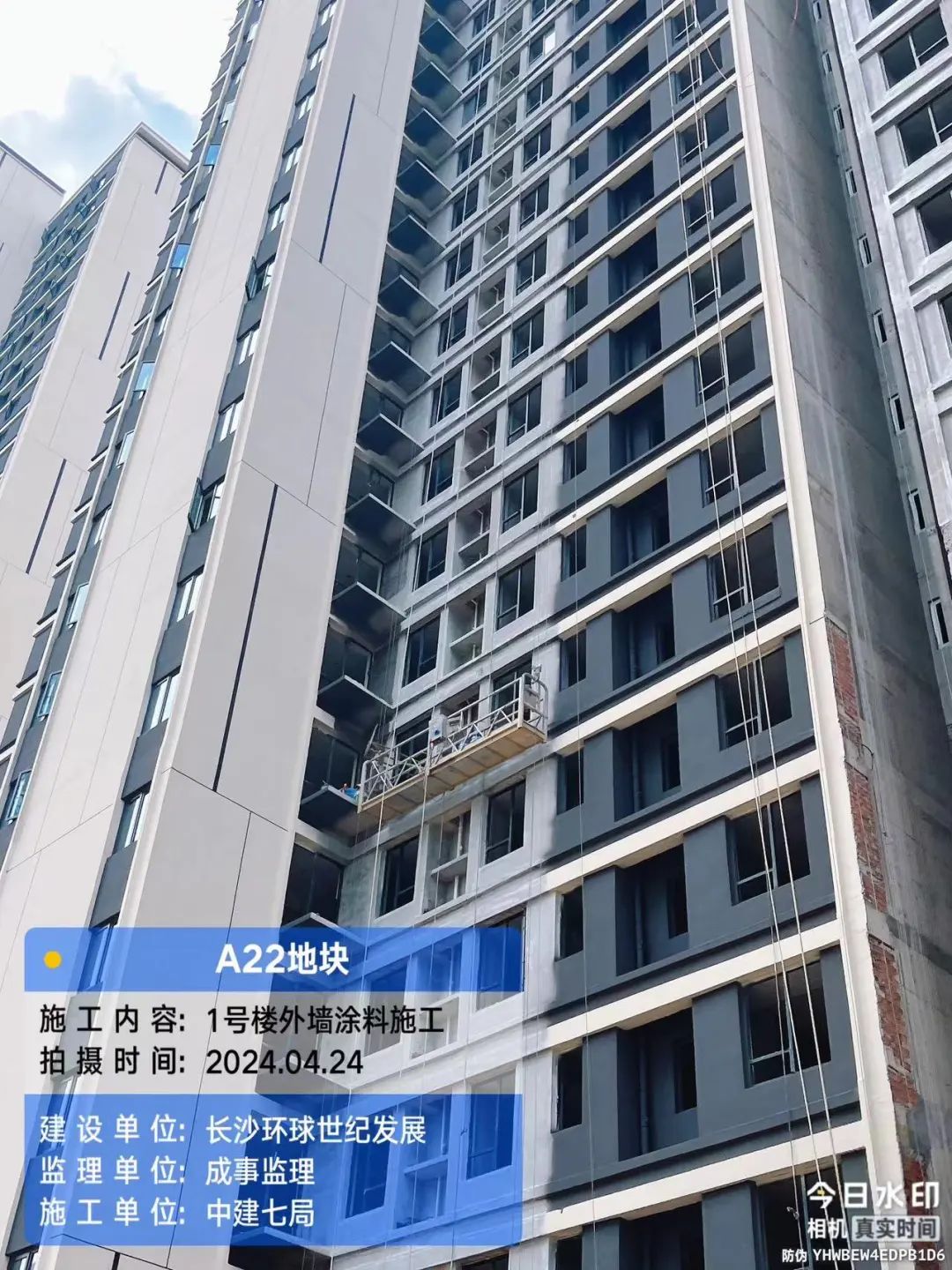

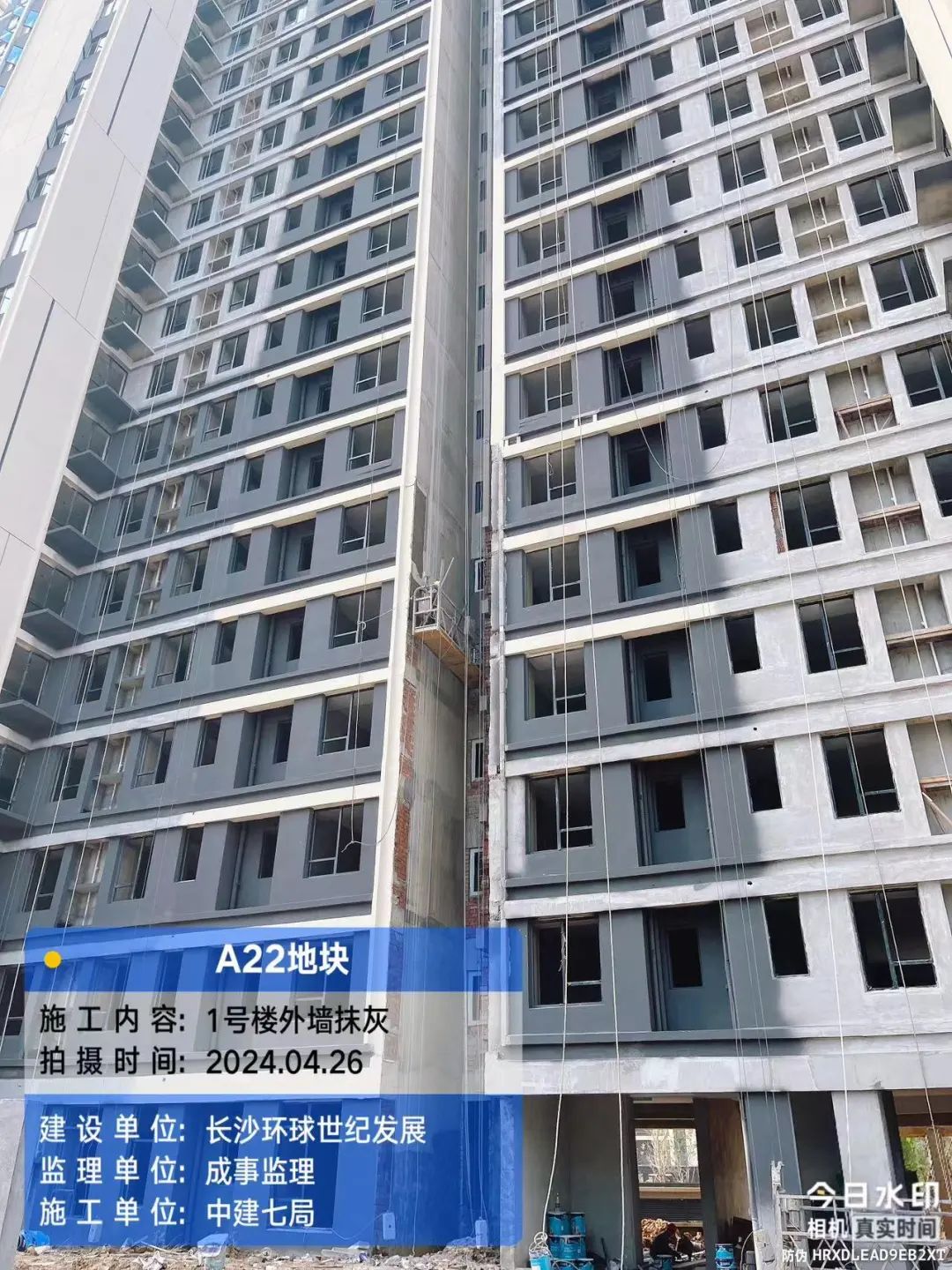

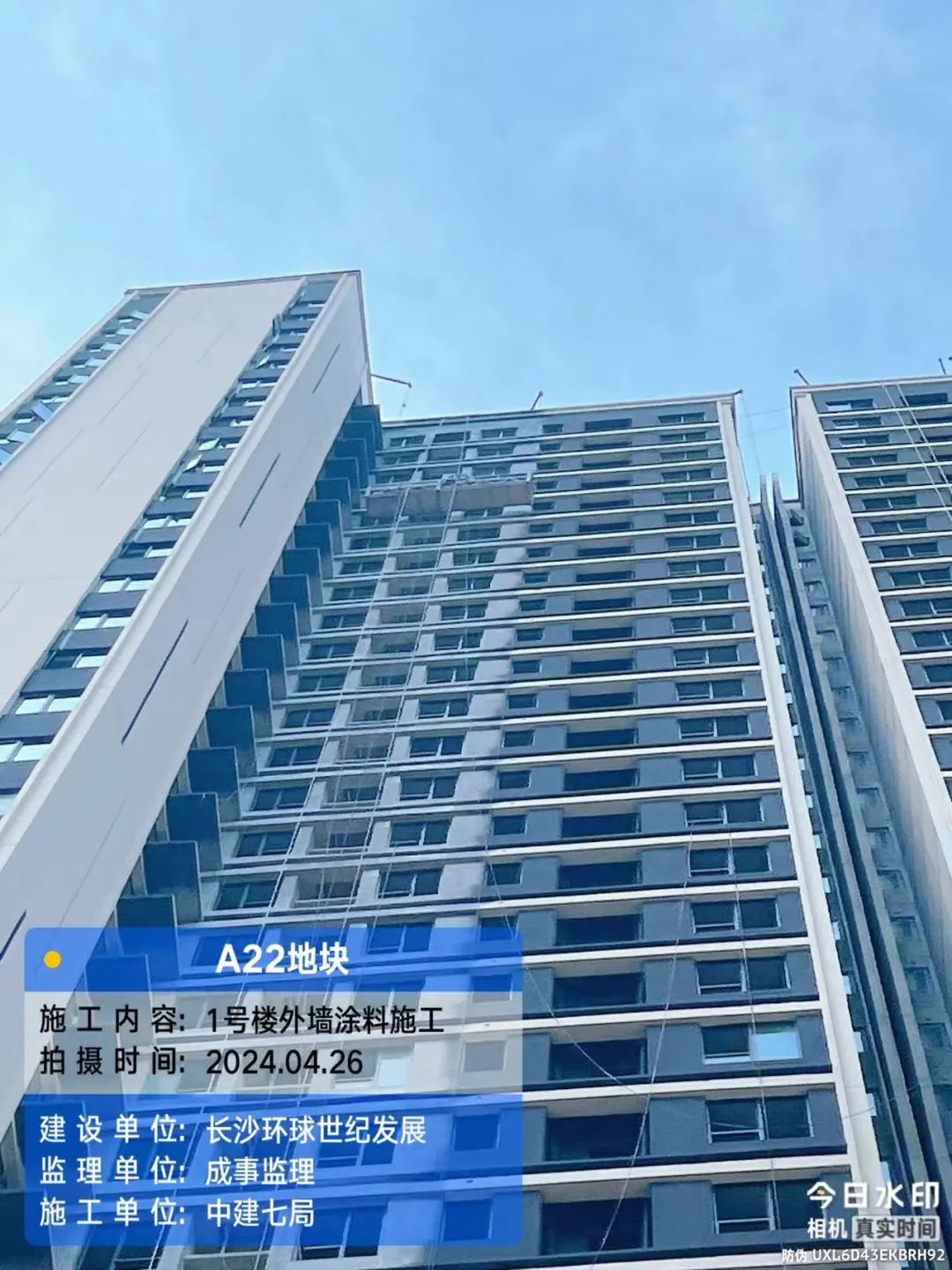

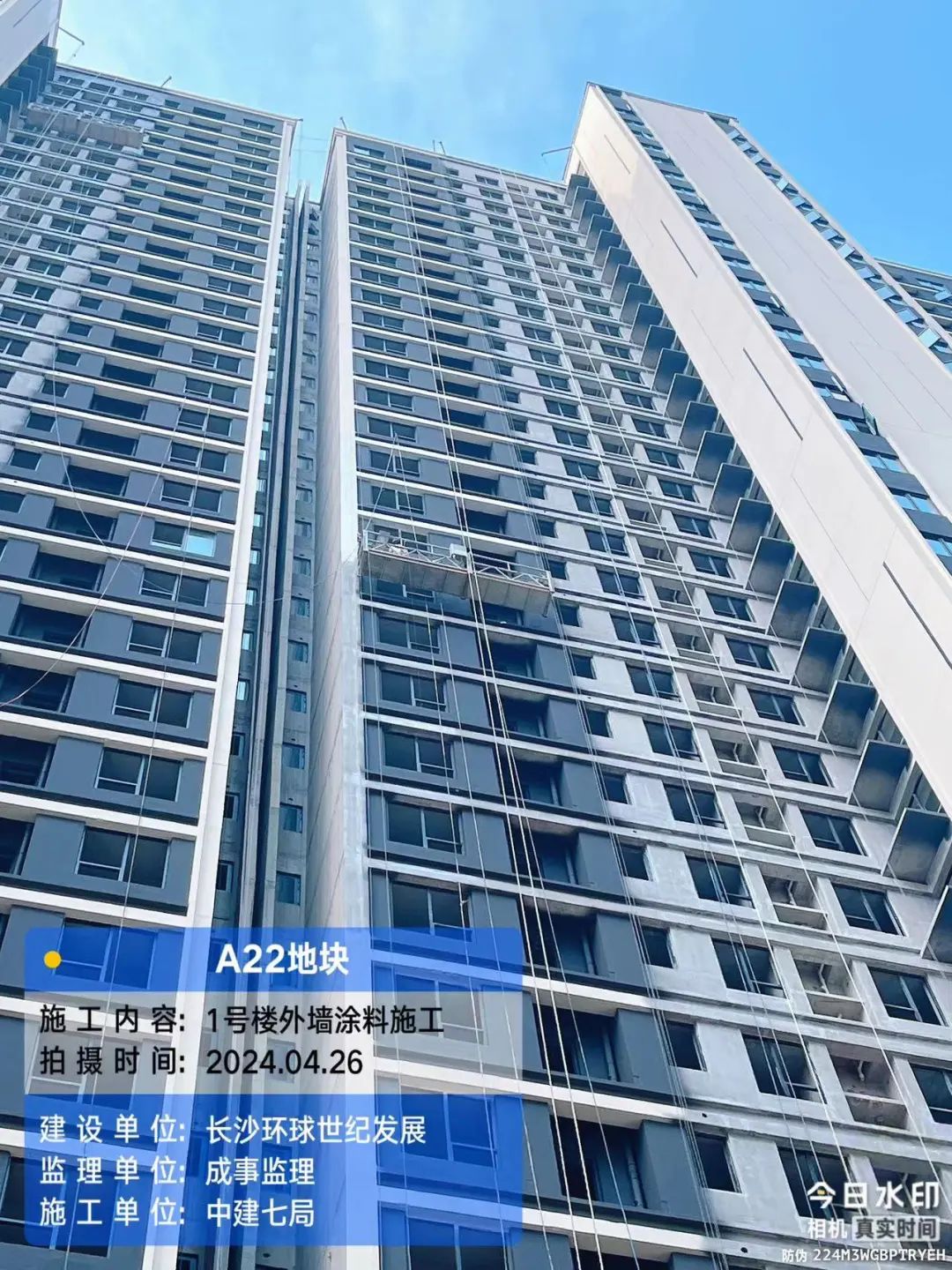

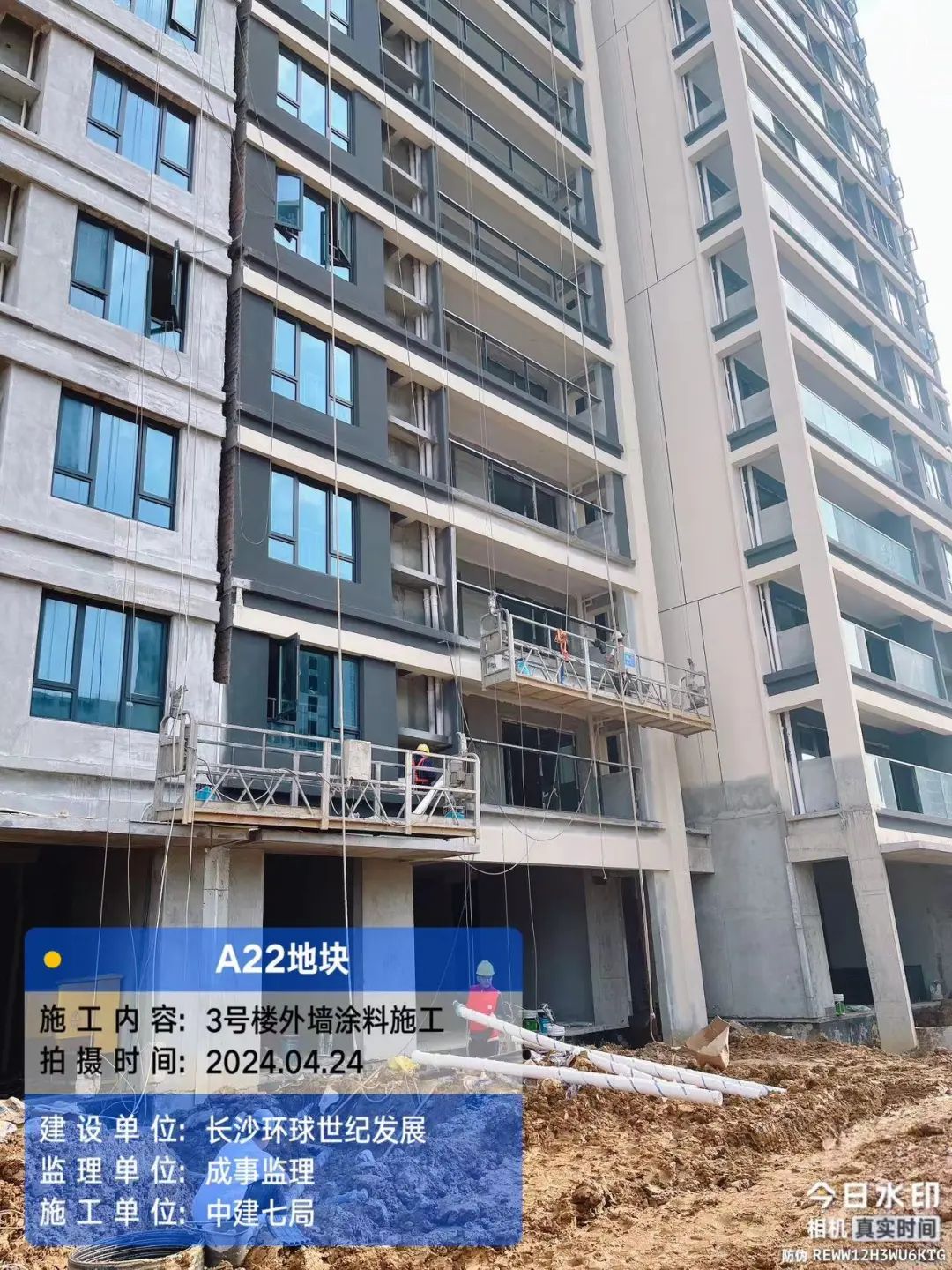

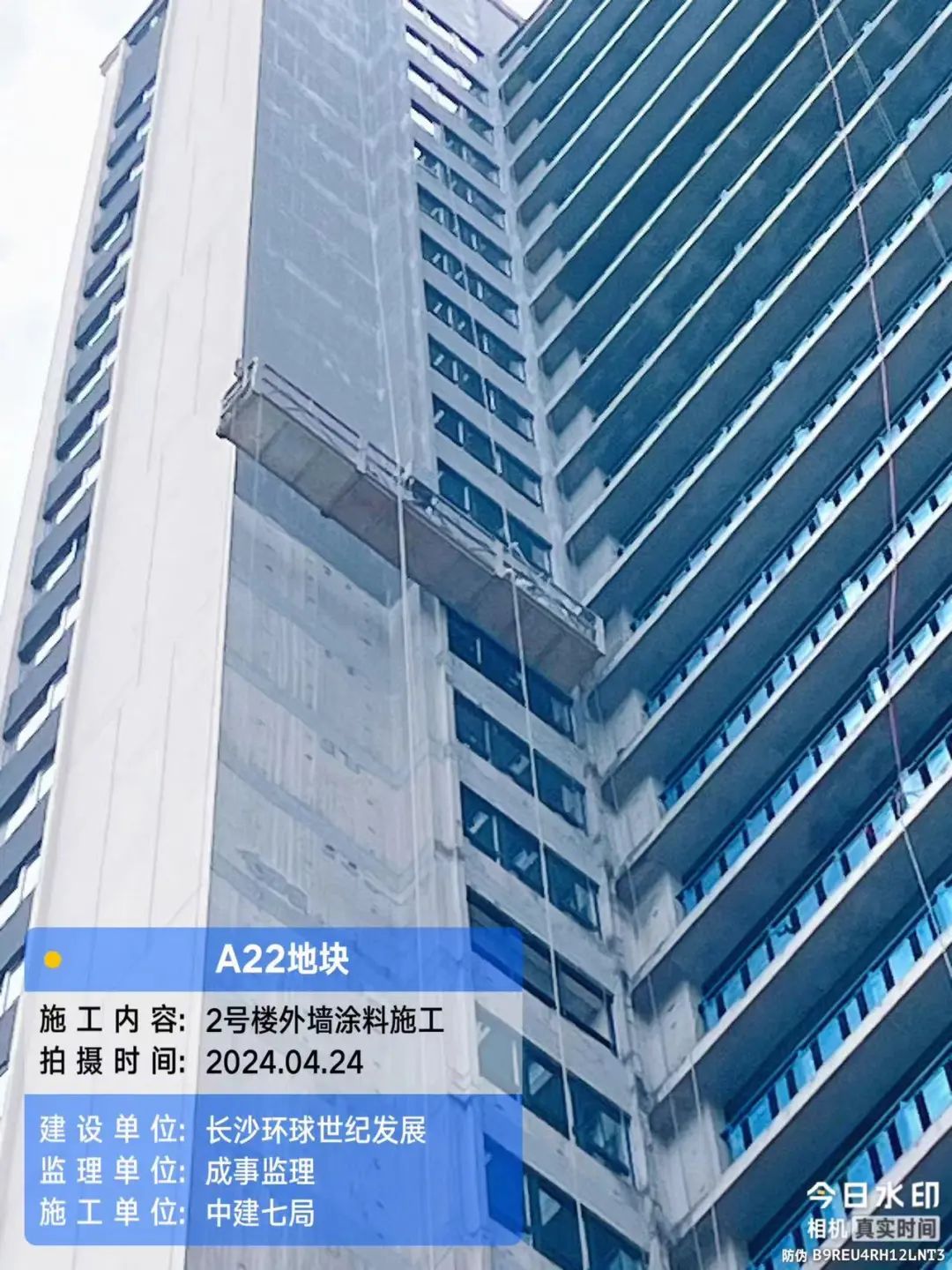

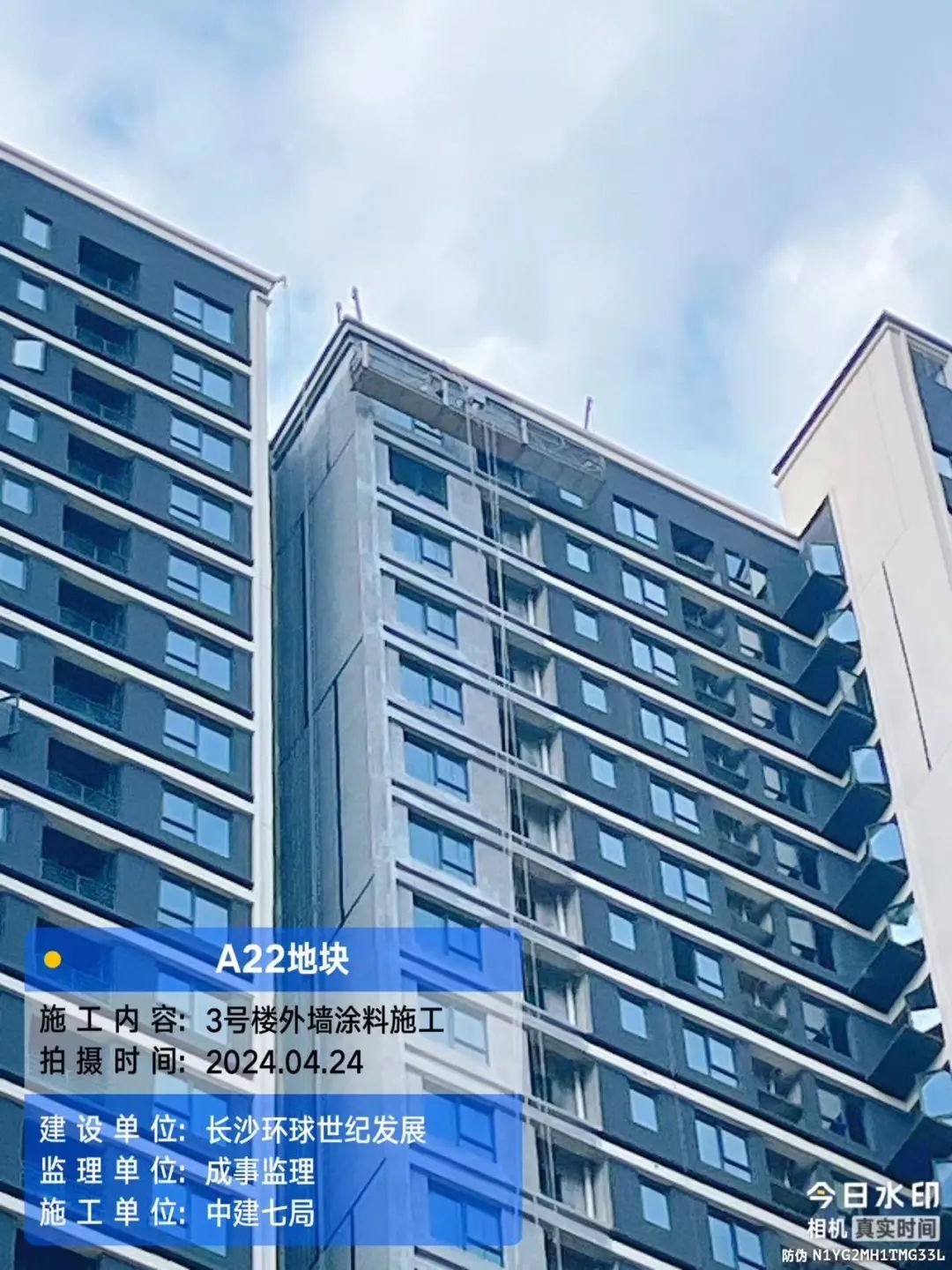

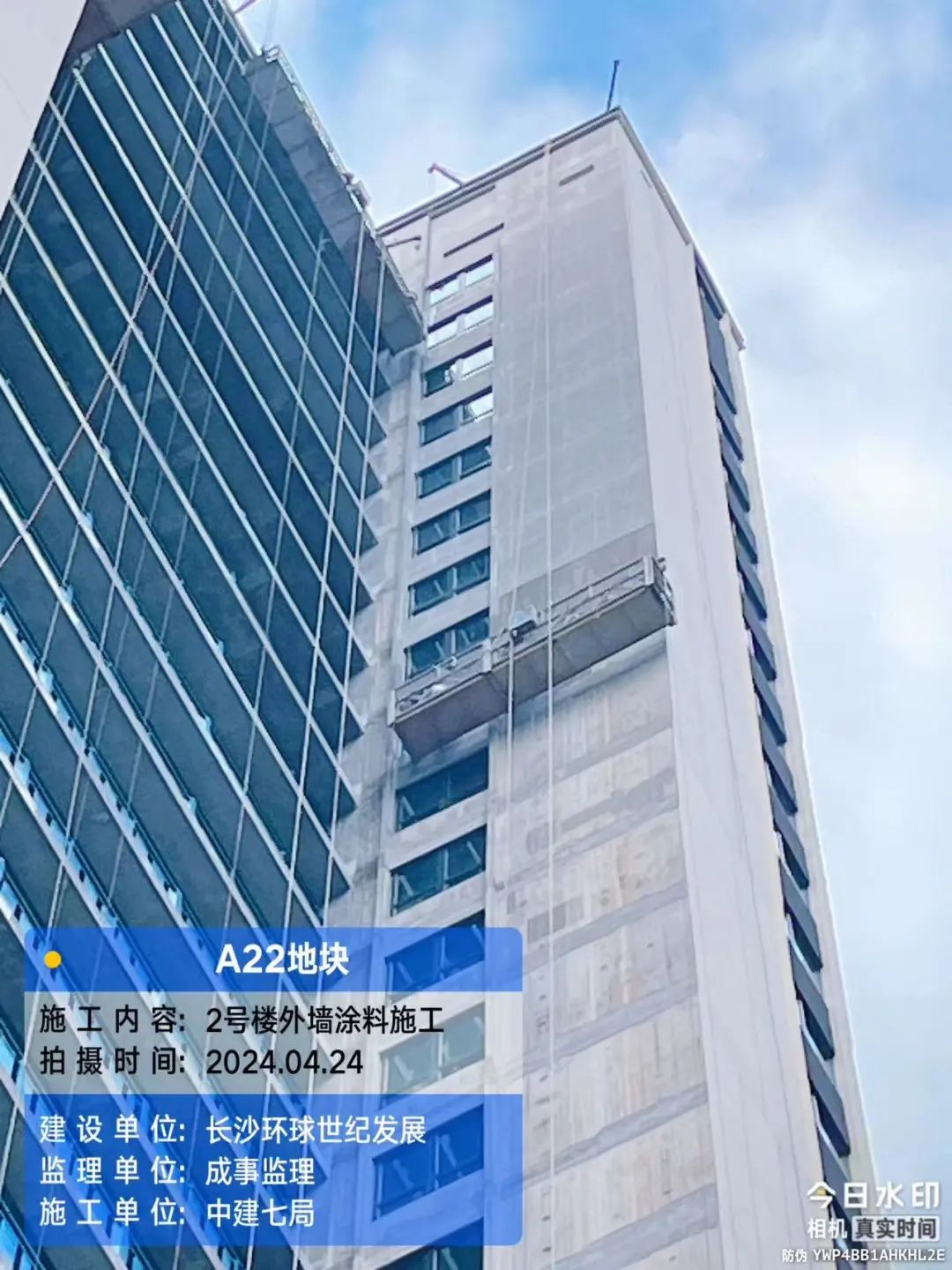

外墙及阳台涂料施工。

铝合金门窗

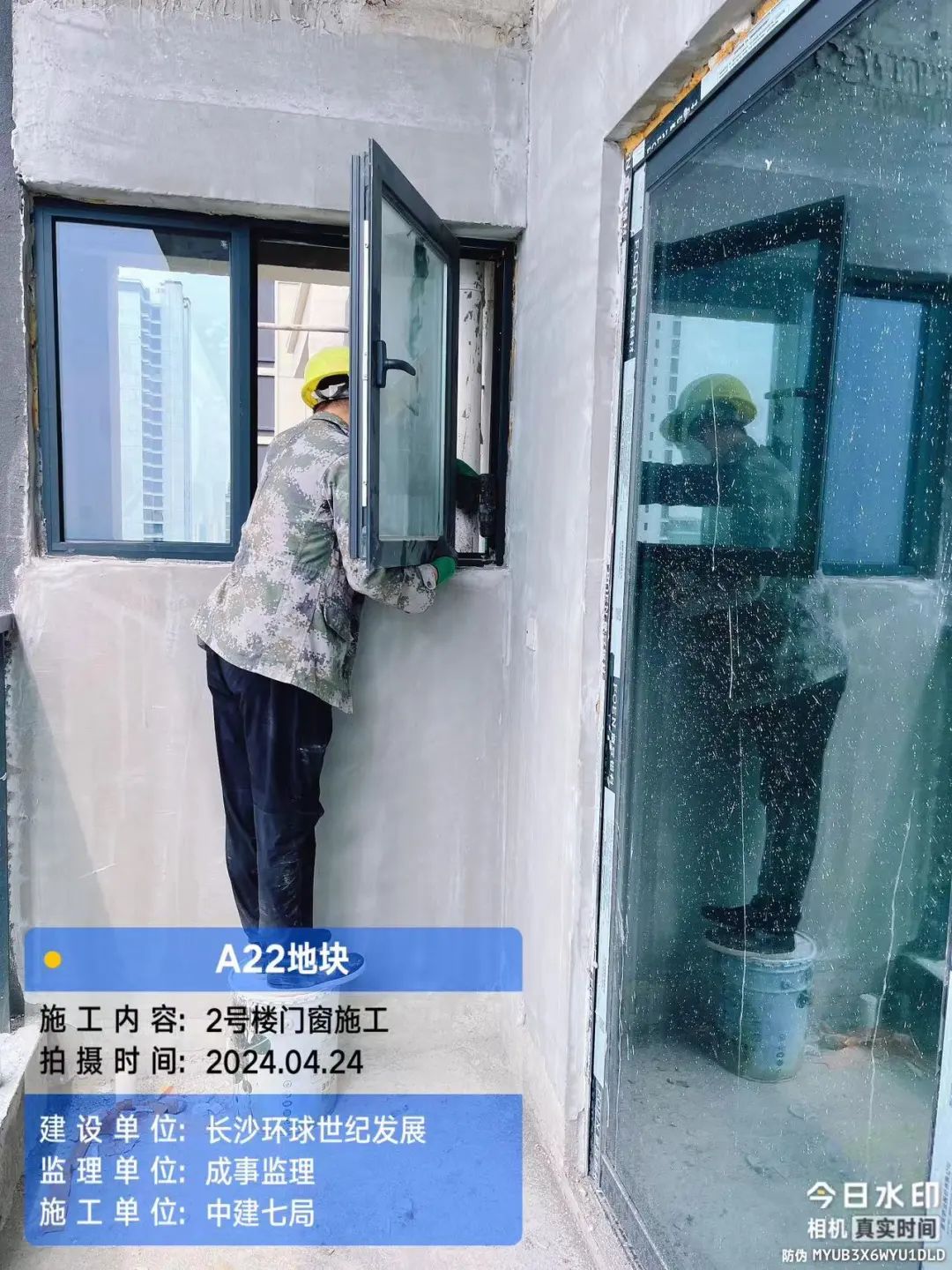

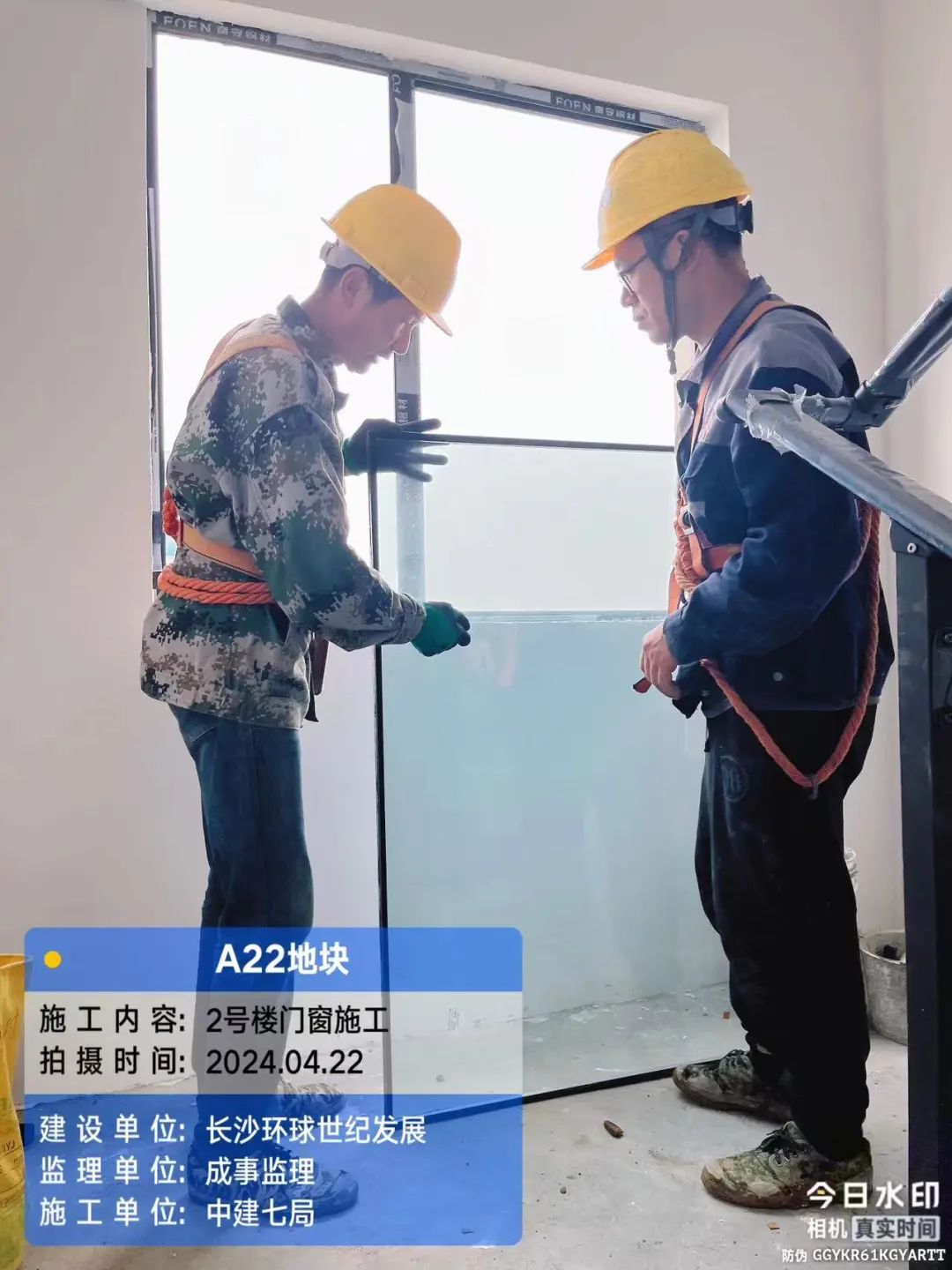

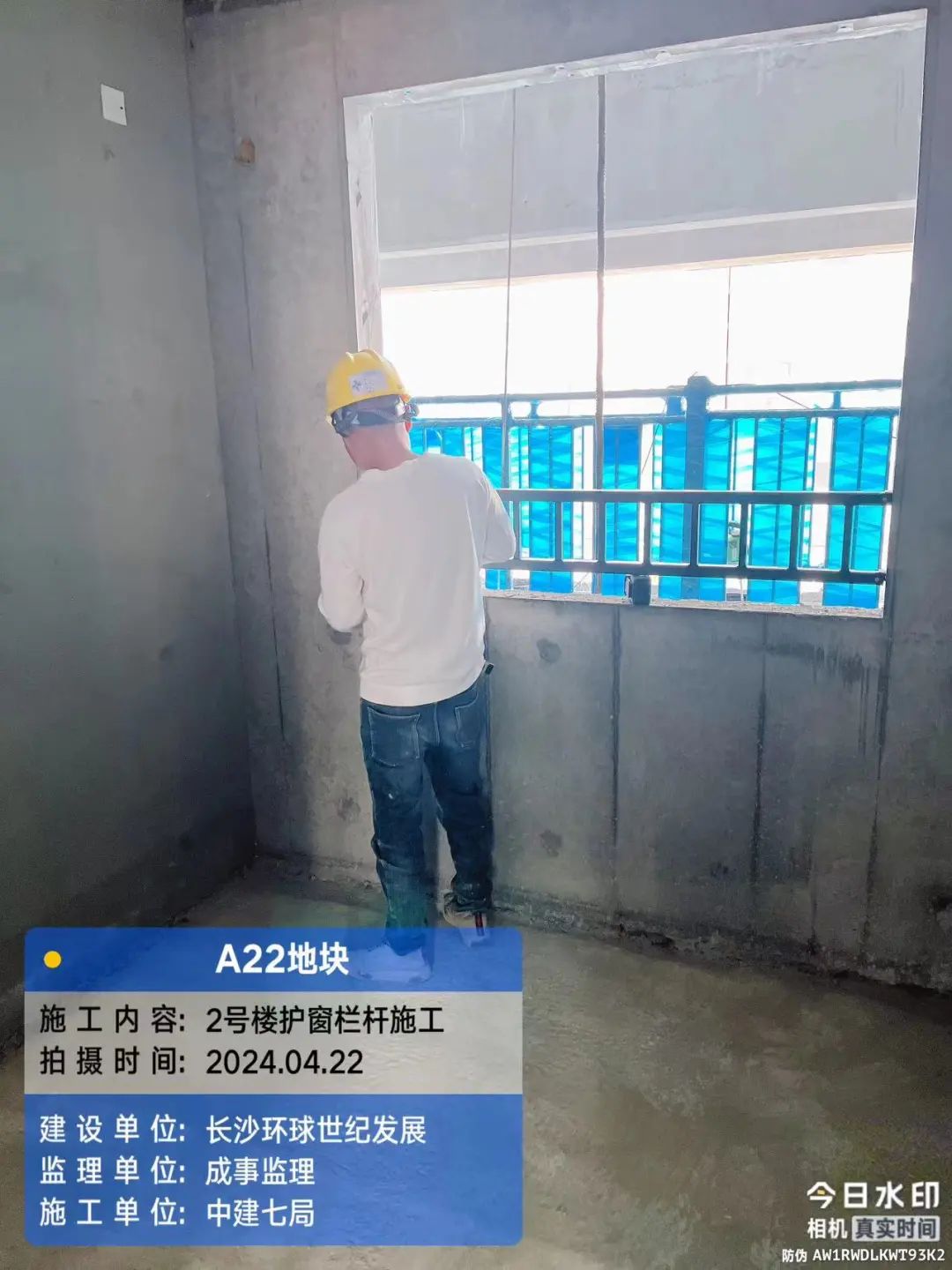

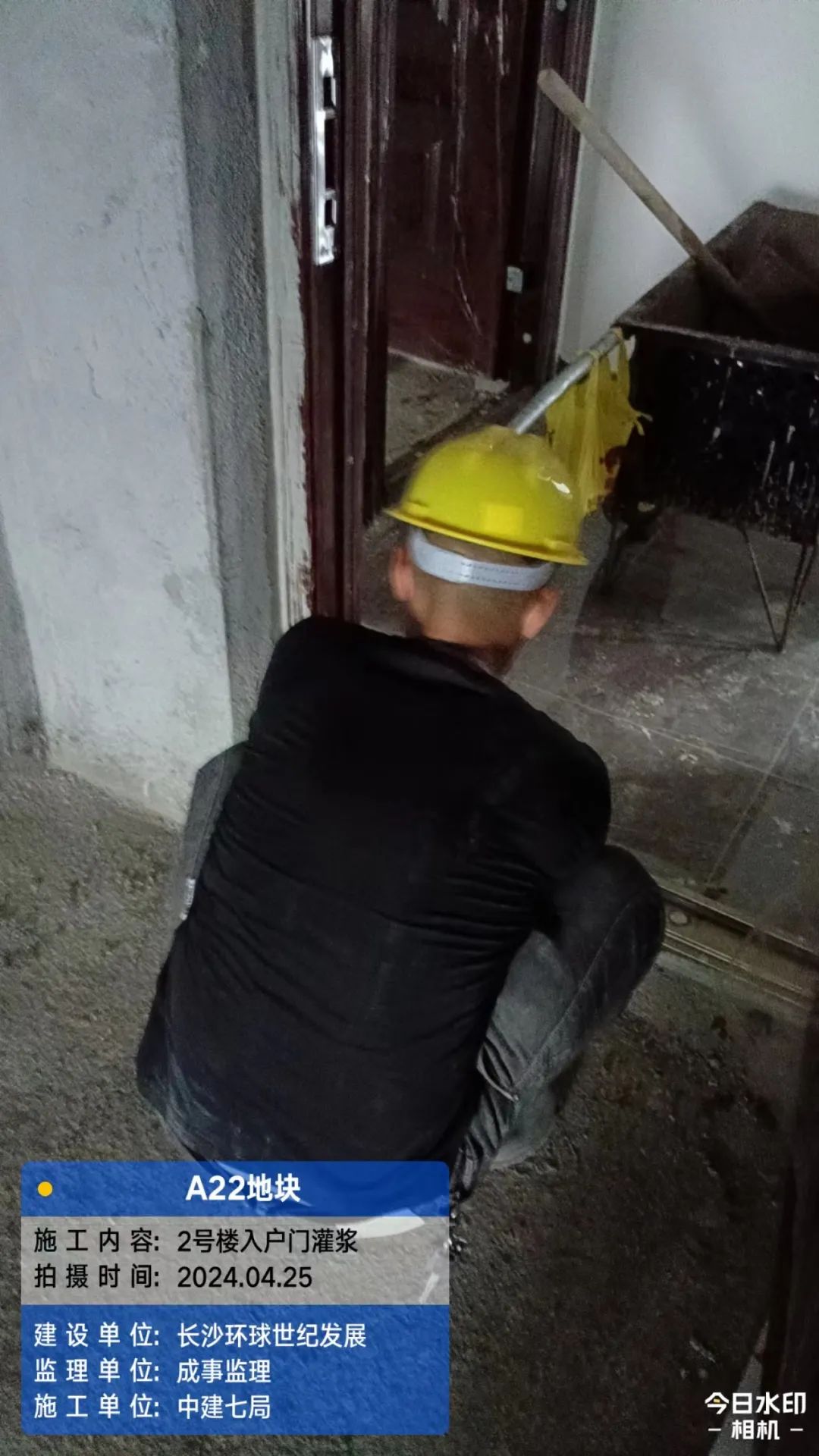

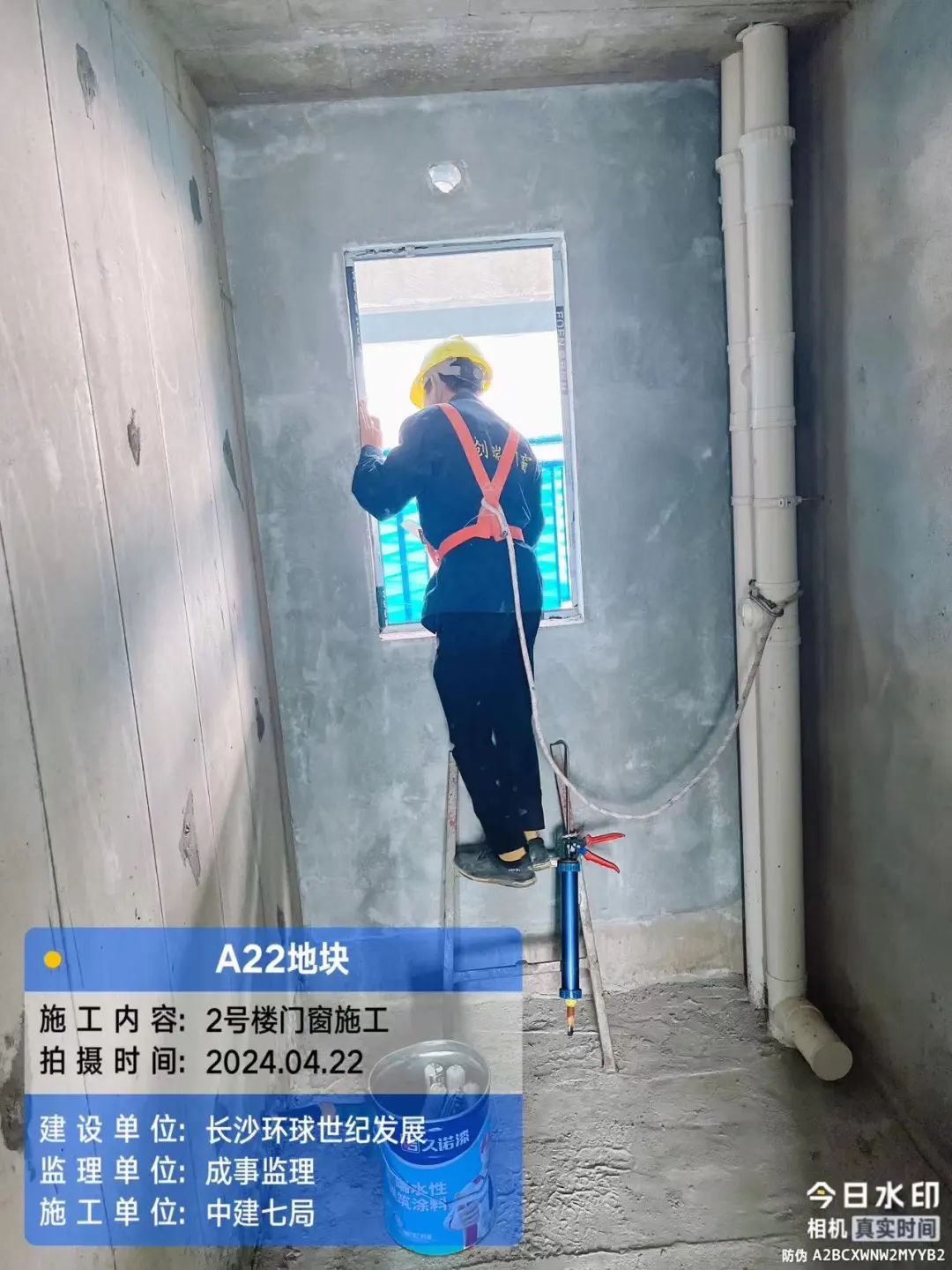

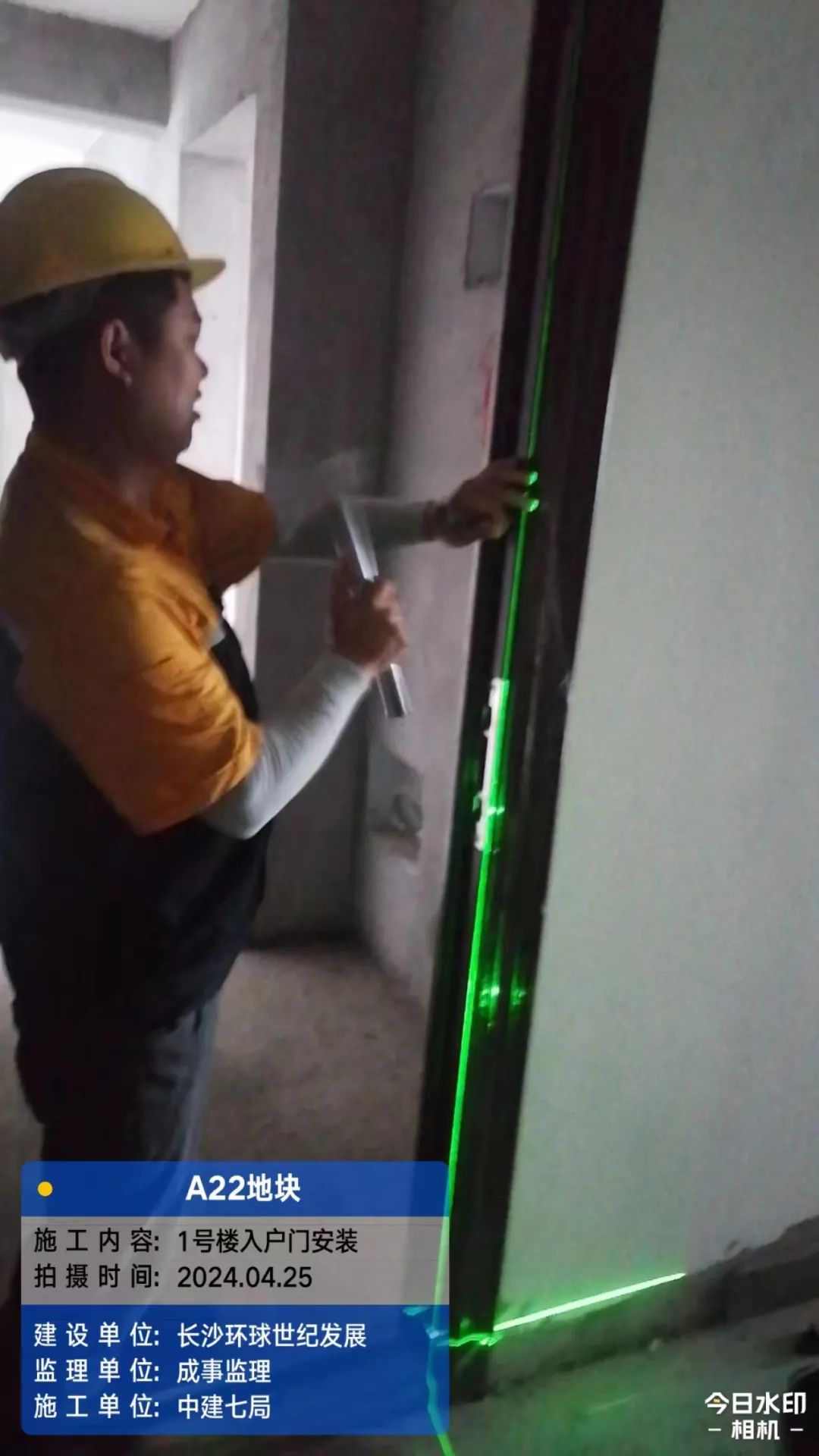

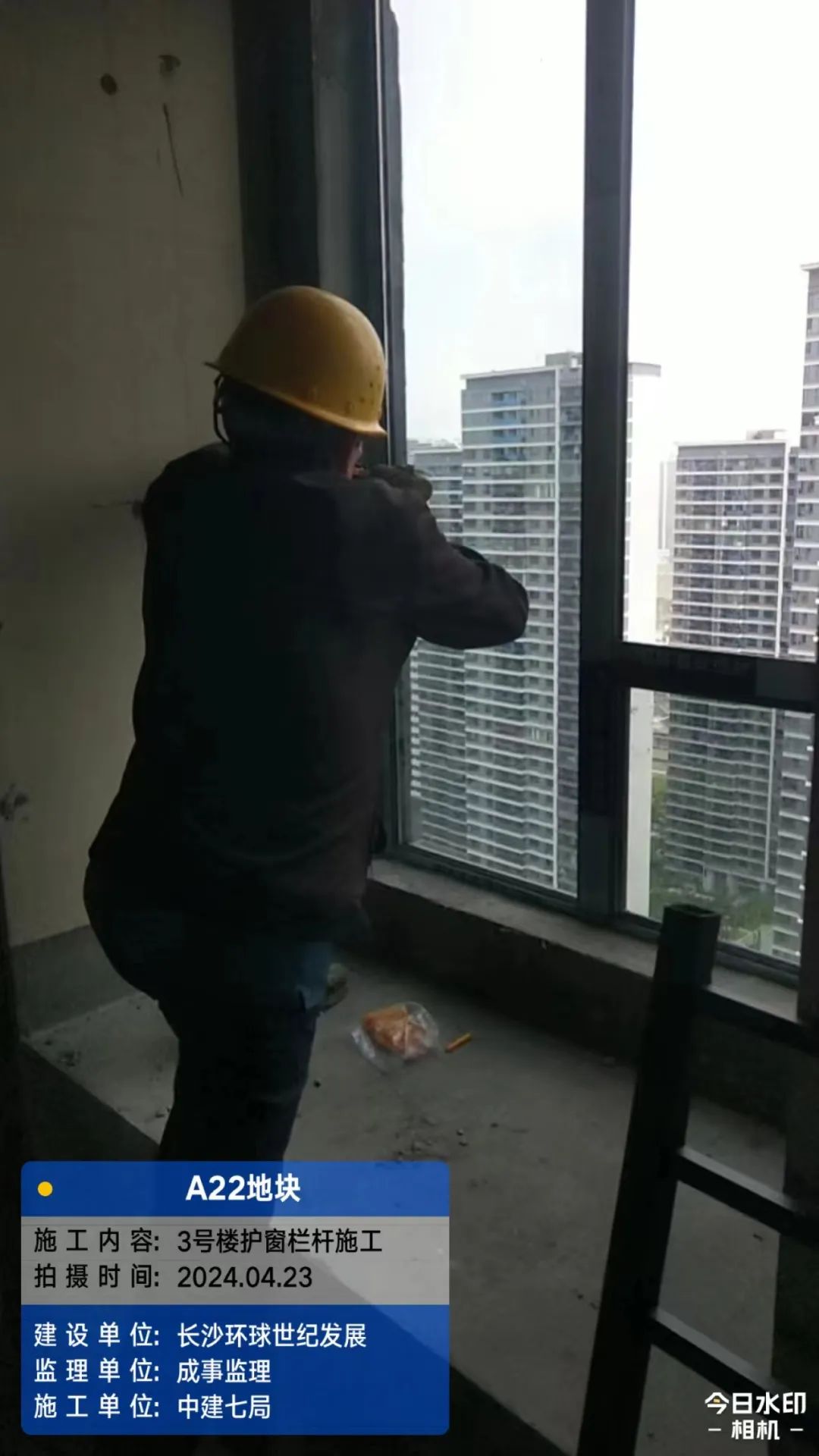

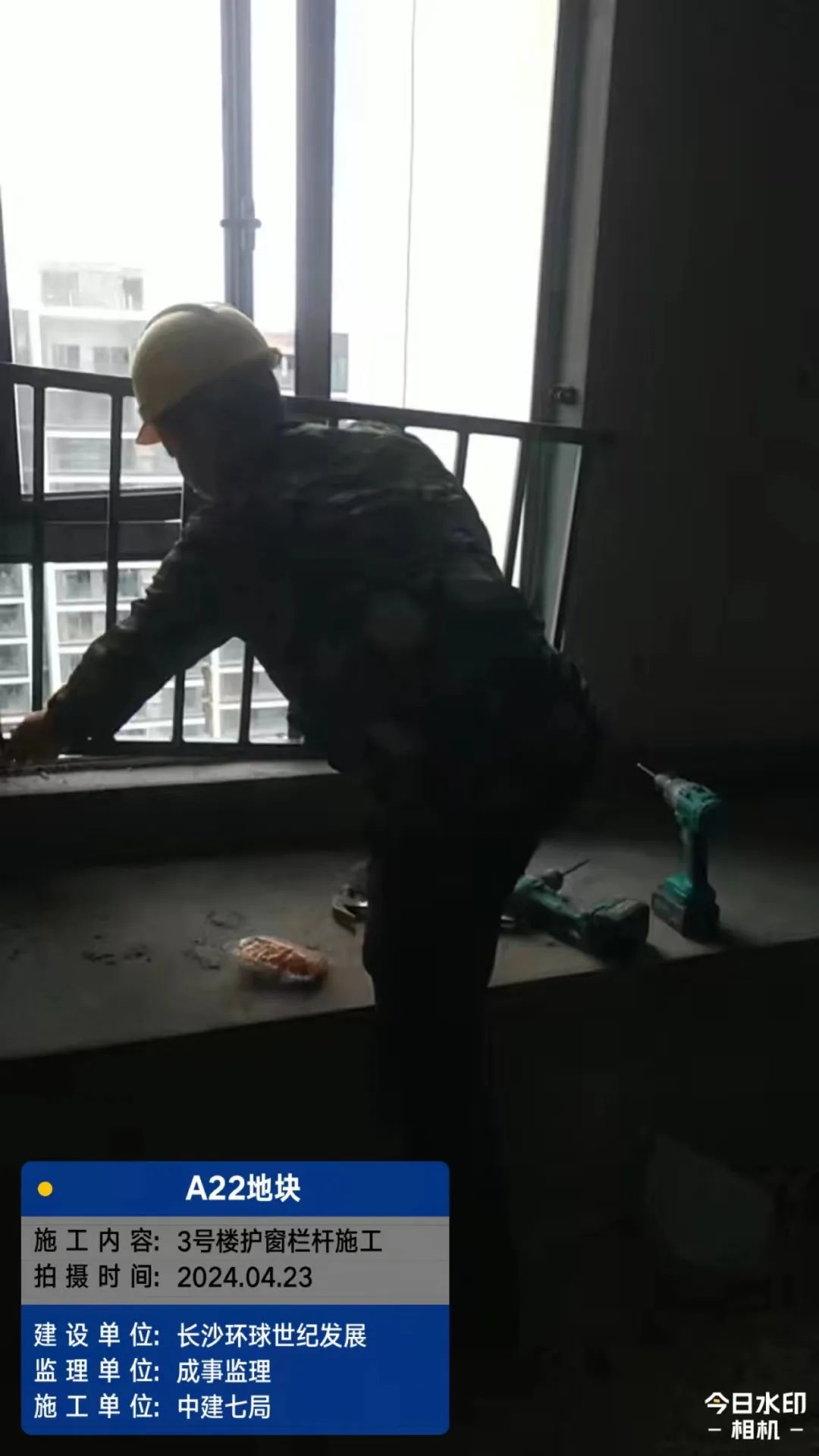

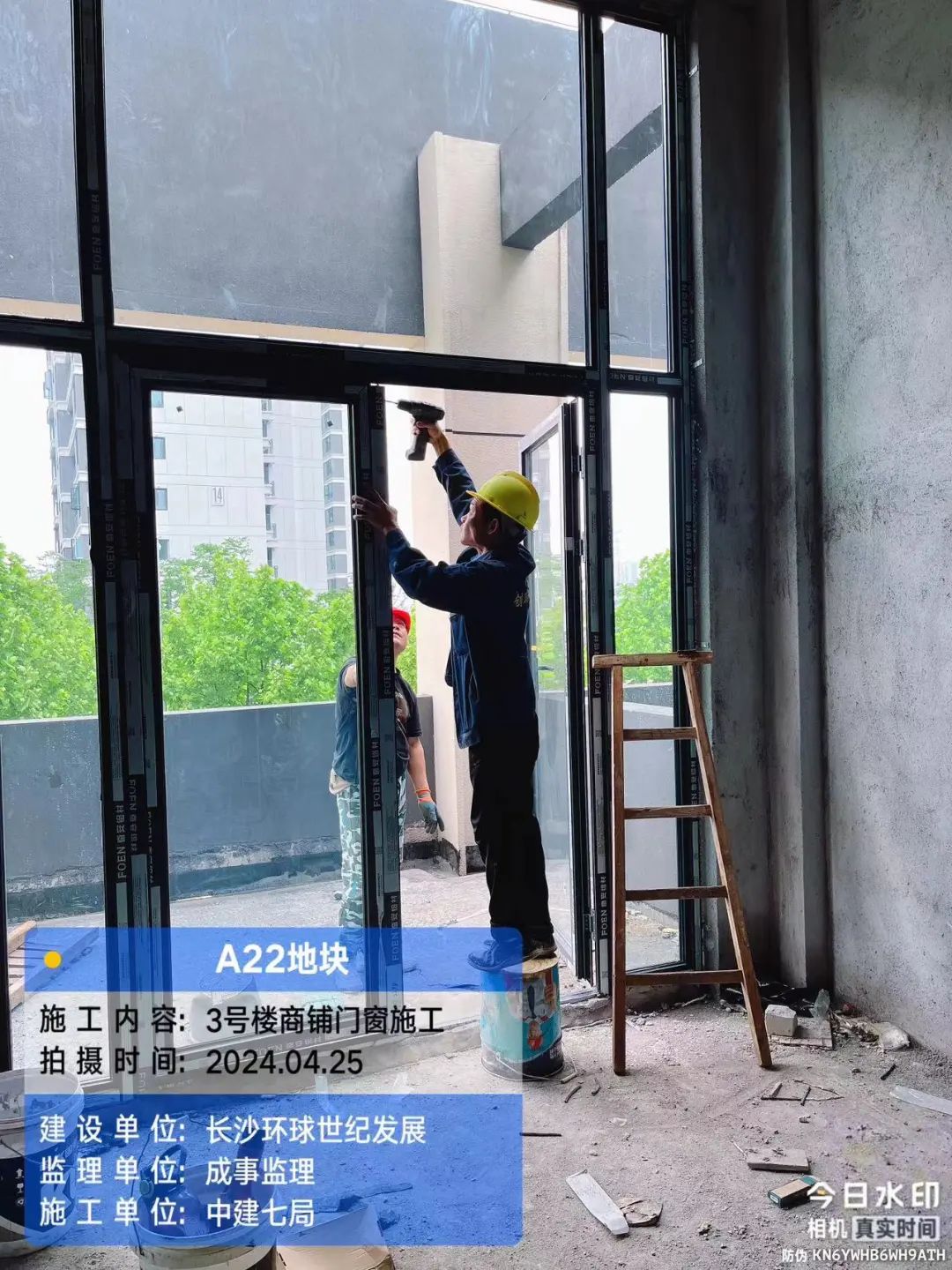

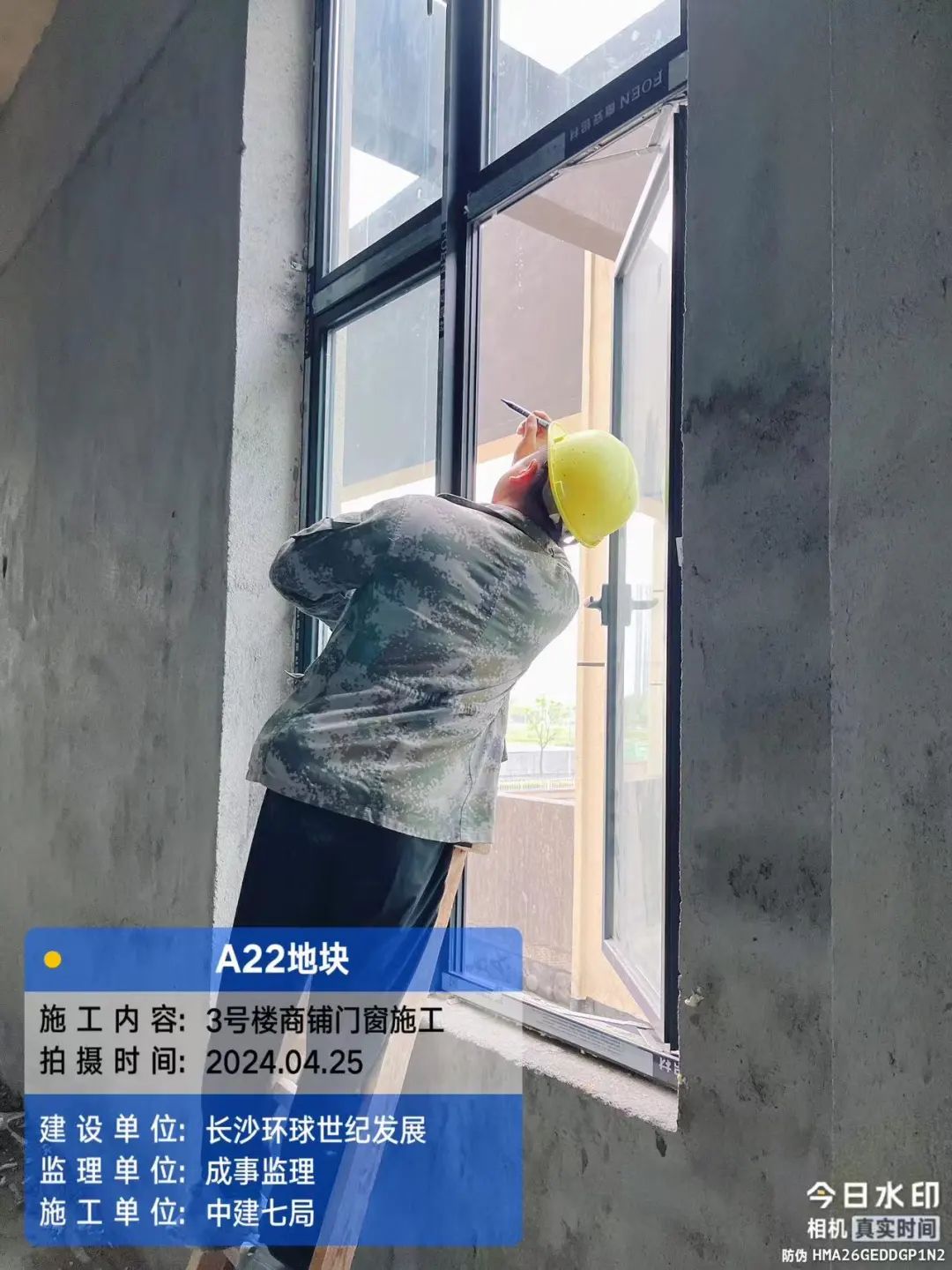

1-3#铝合金门窗施工、入户门安装。

园林绿化

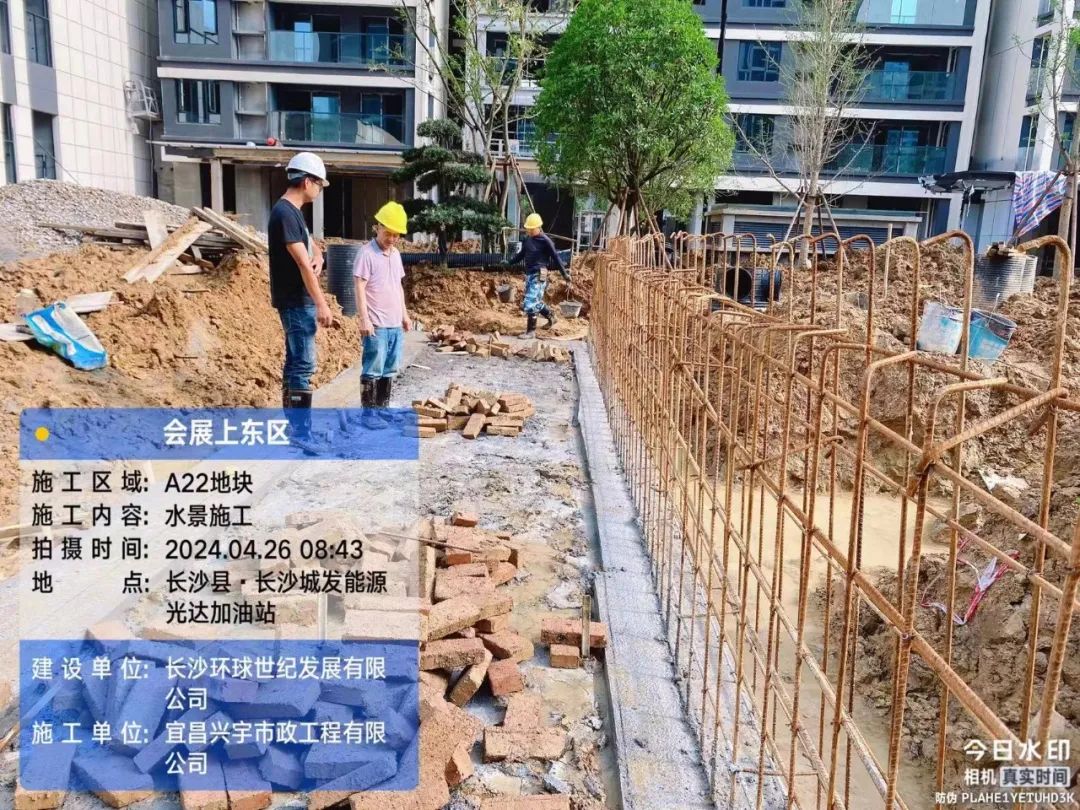

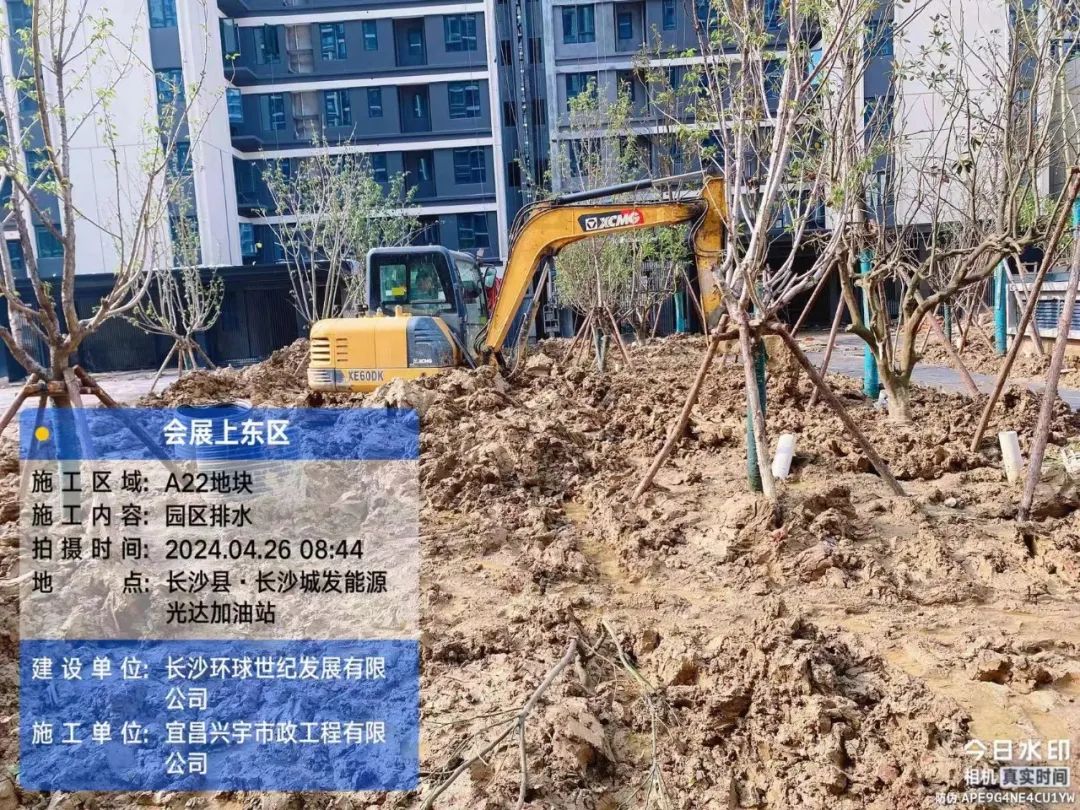

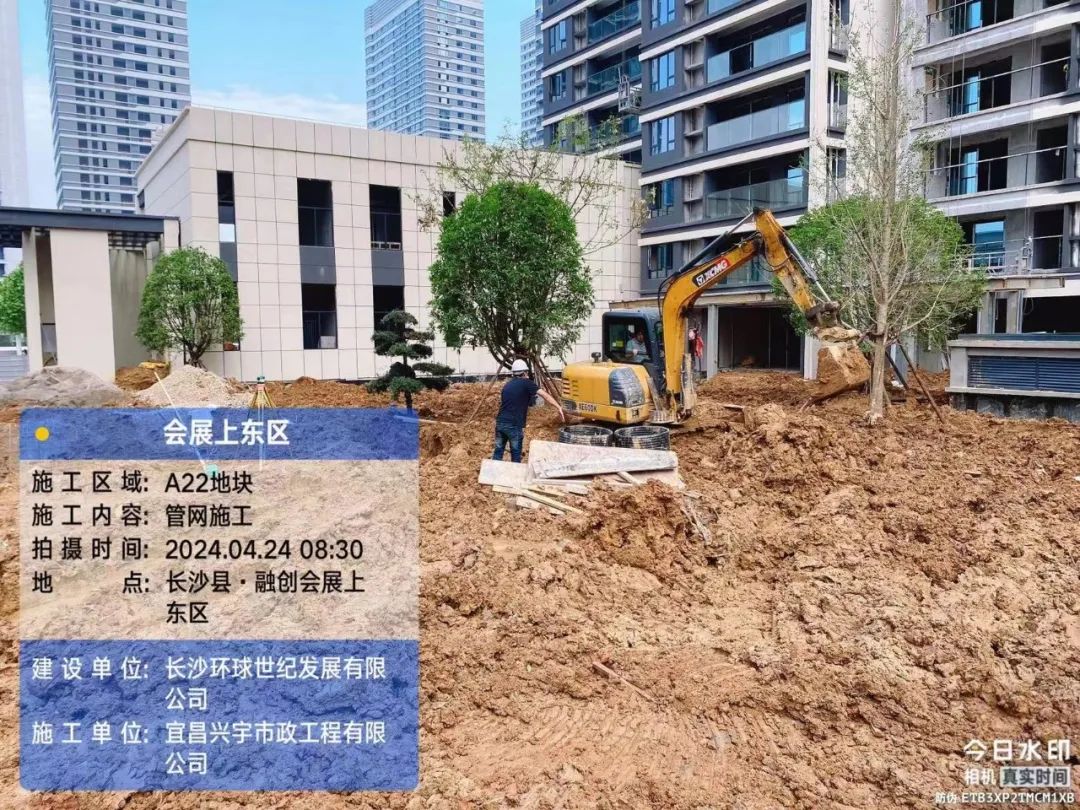

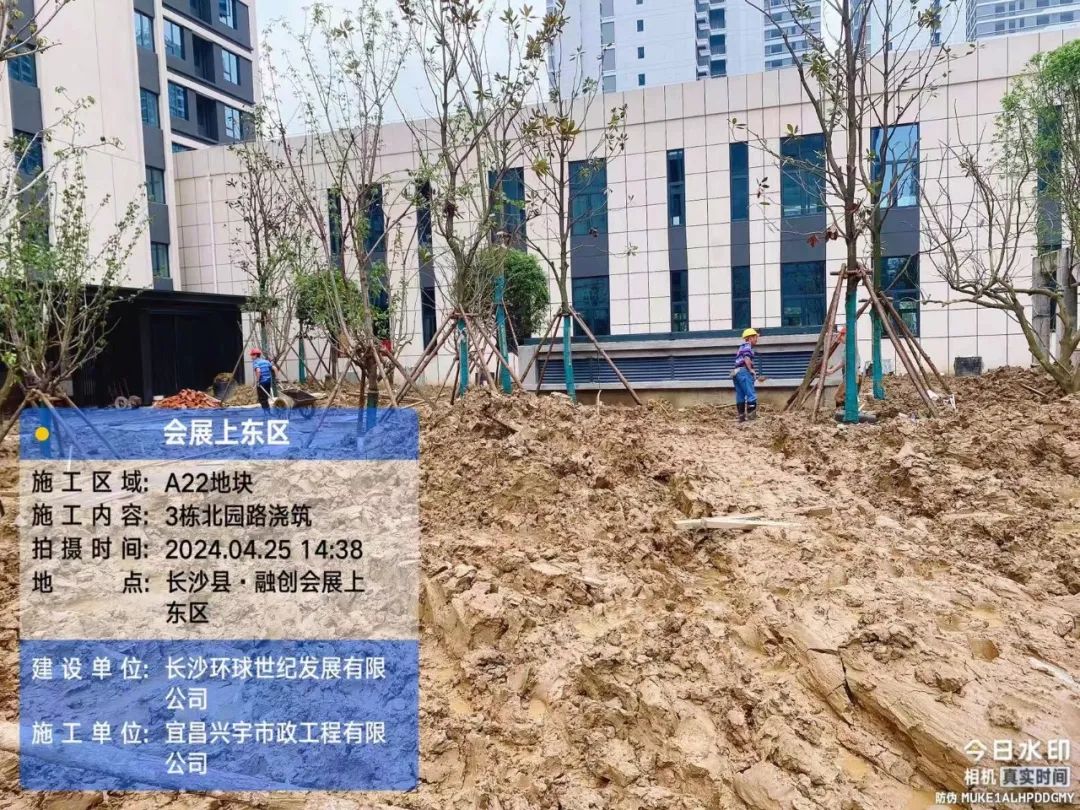

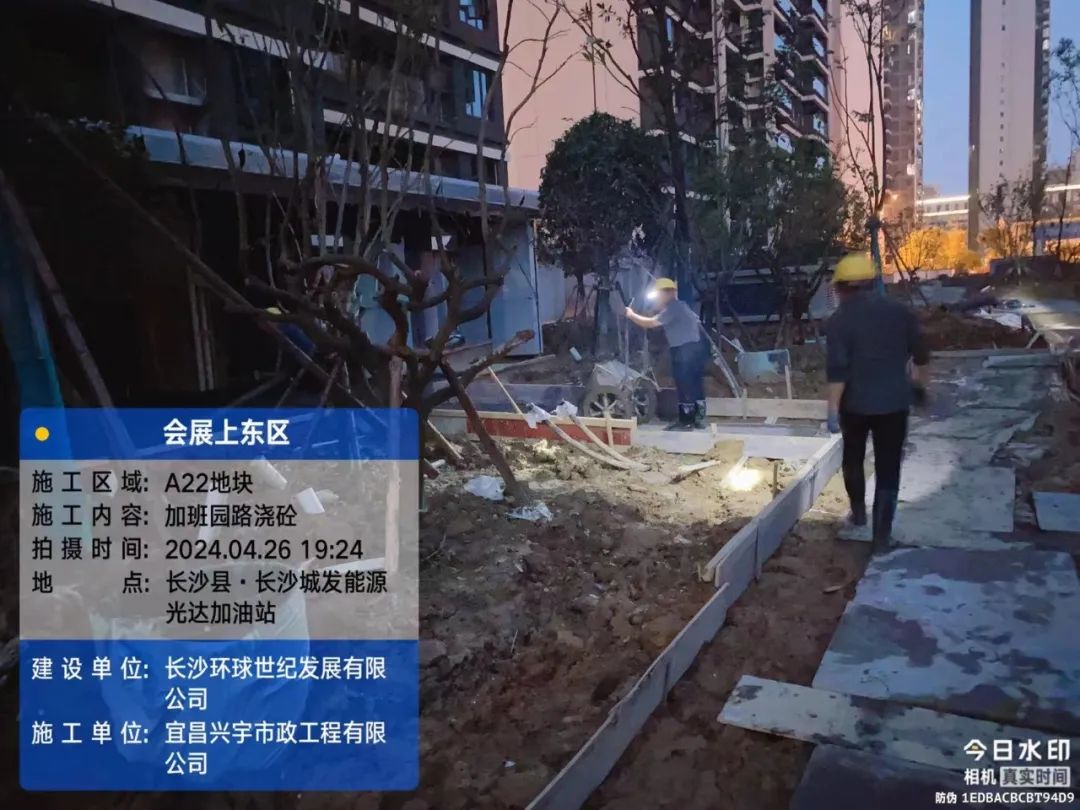

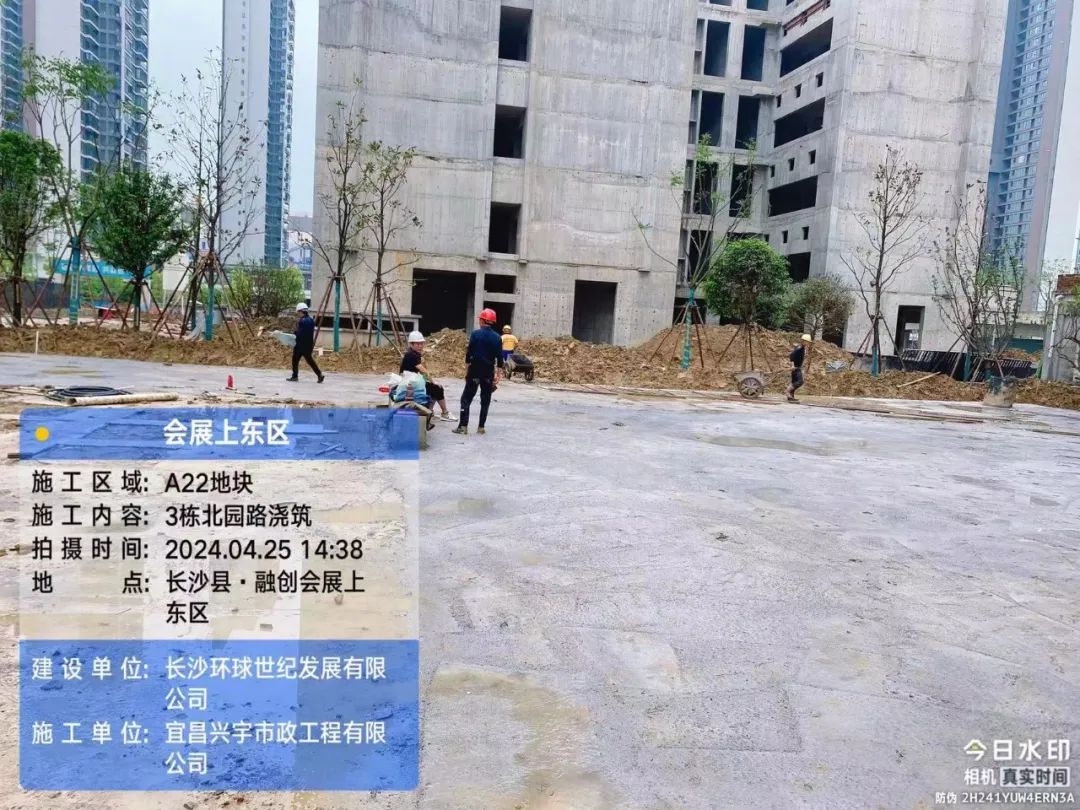

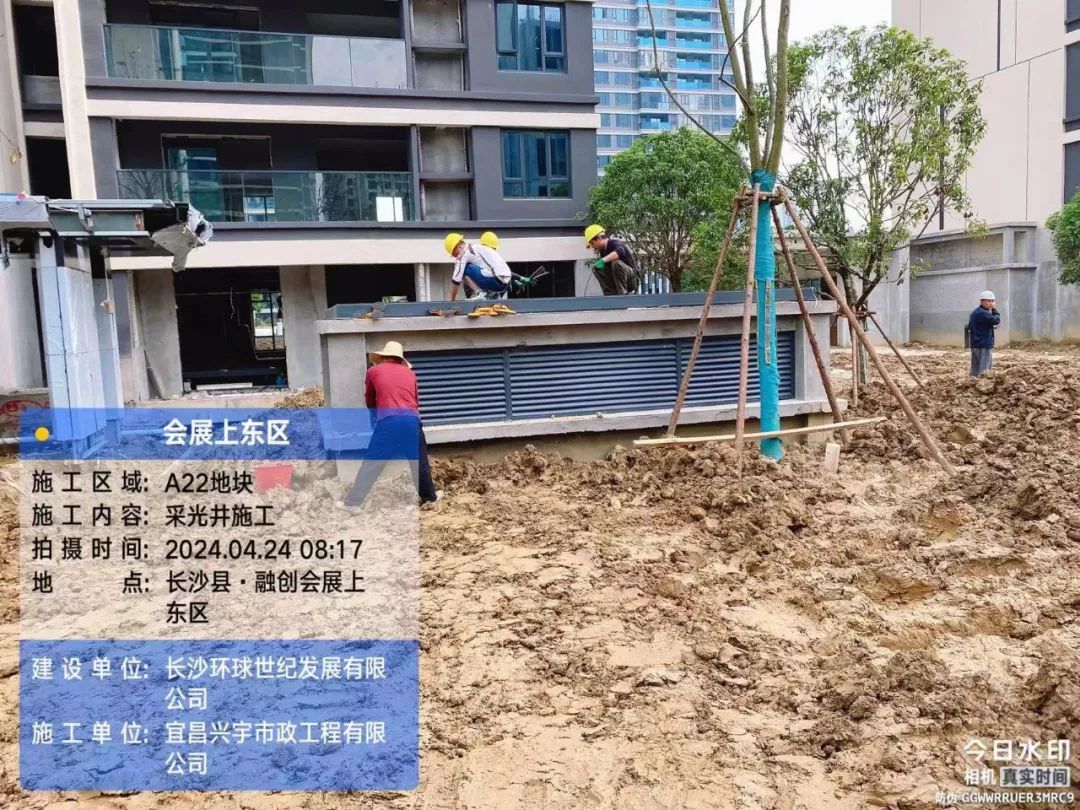

园林管道、入口、明沟、游乐场施工;廊架施工;路面硬化等。

地下室工程

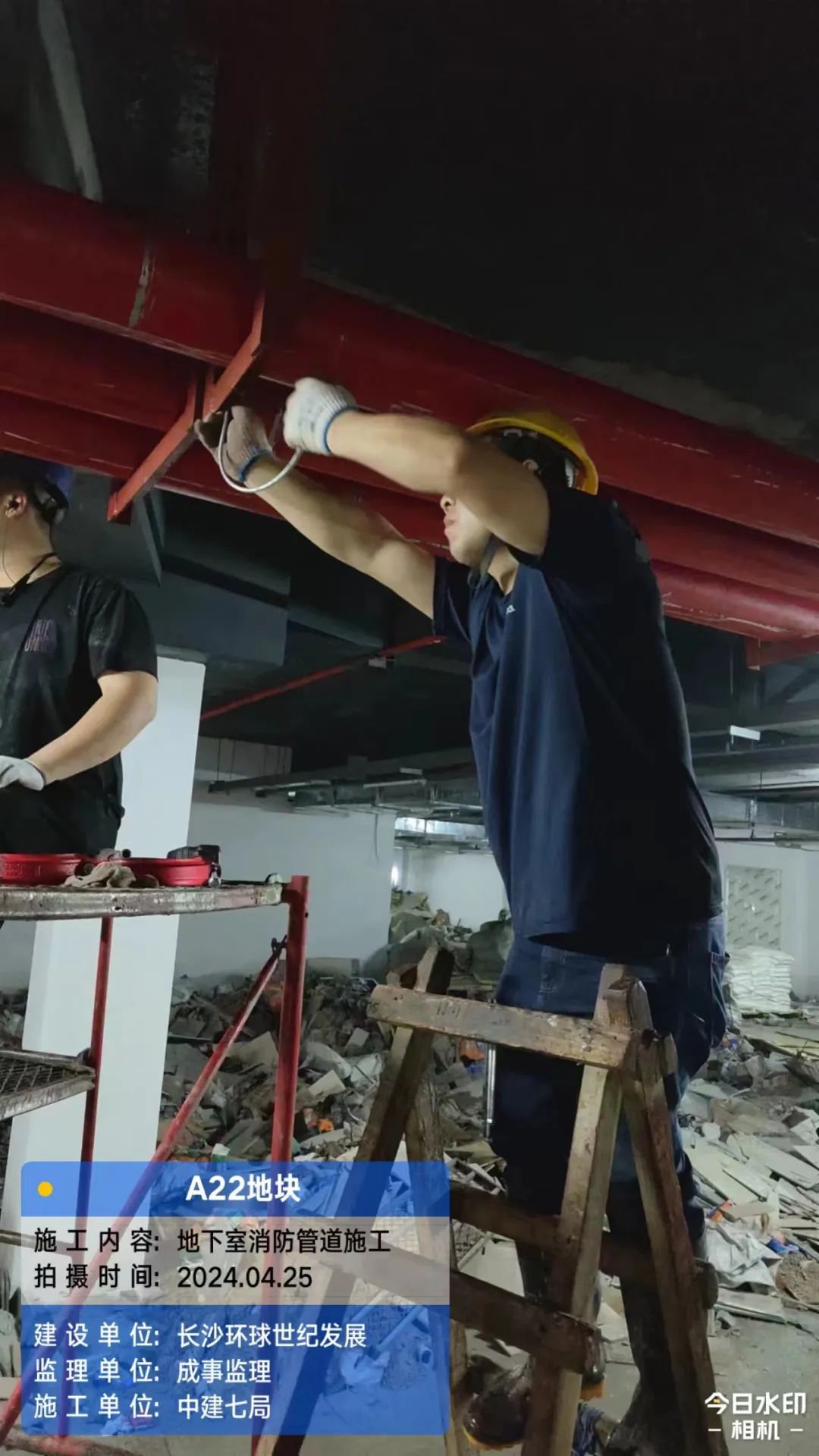

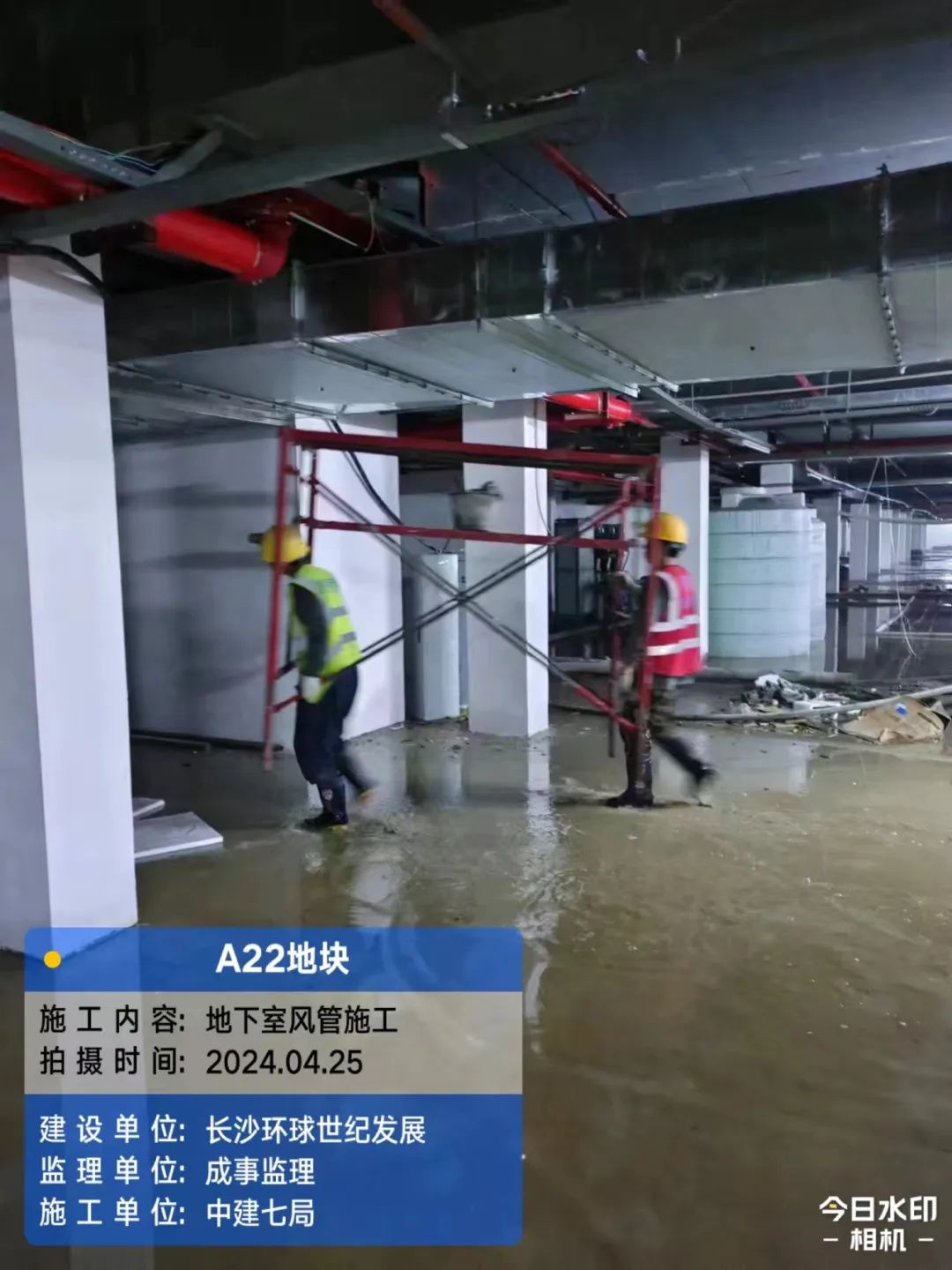

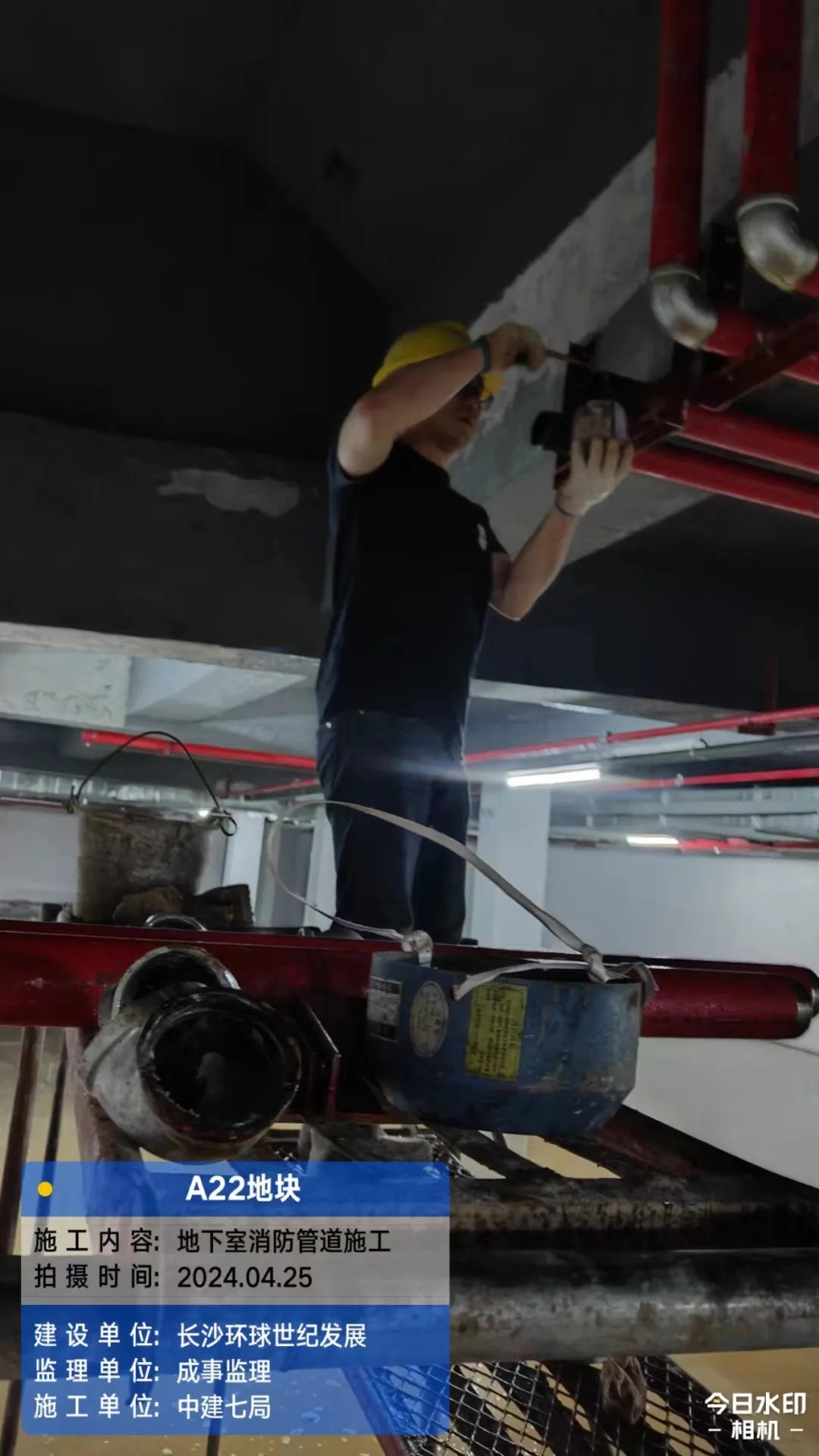

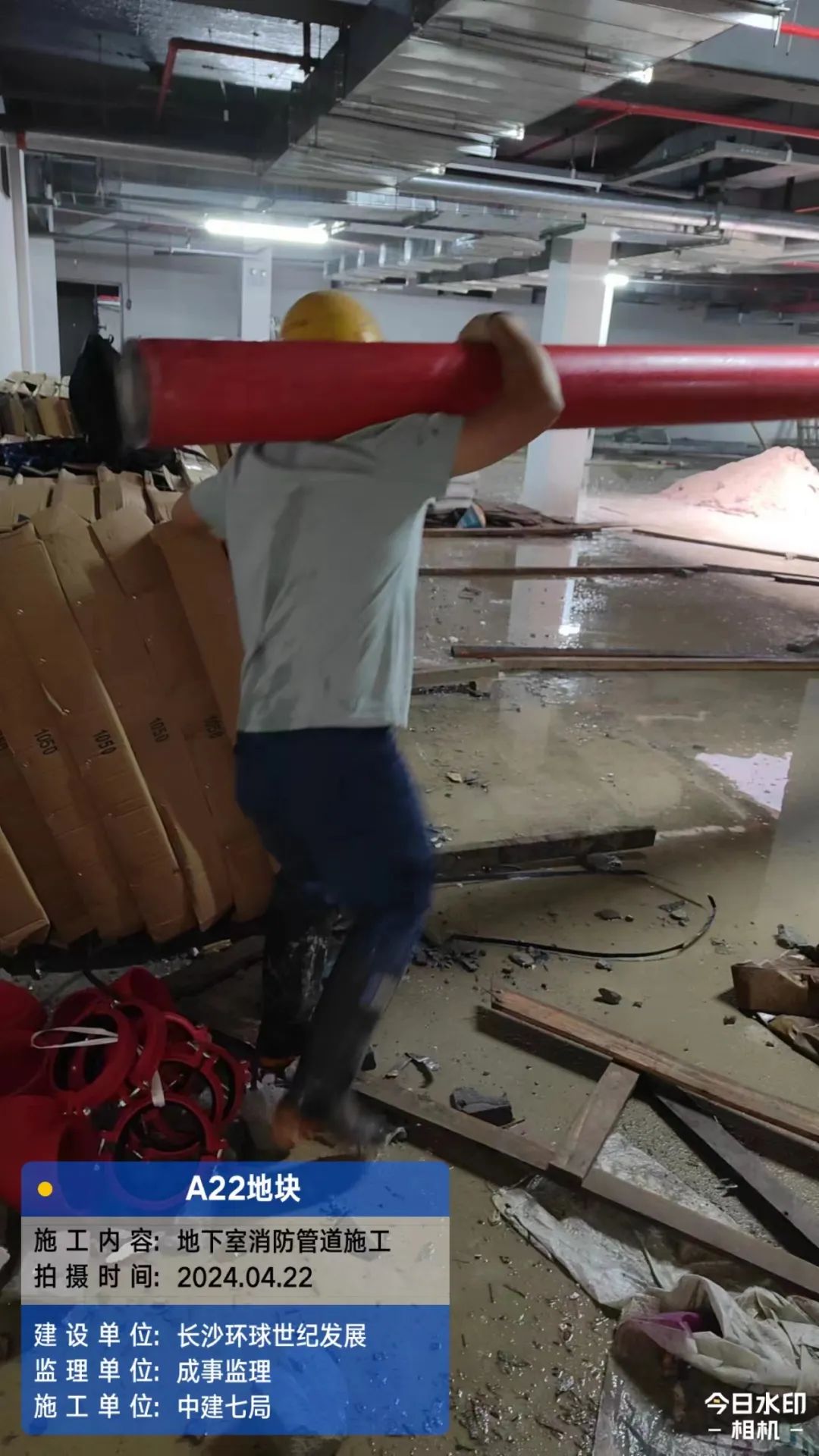

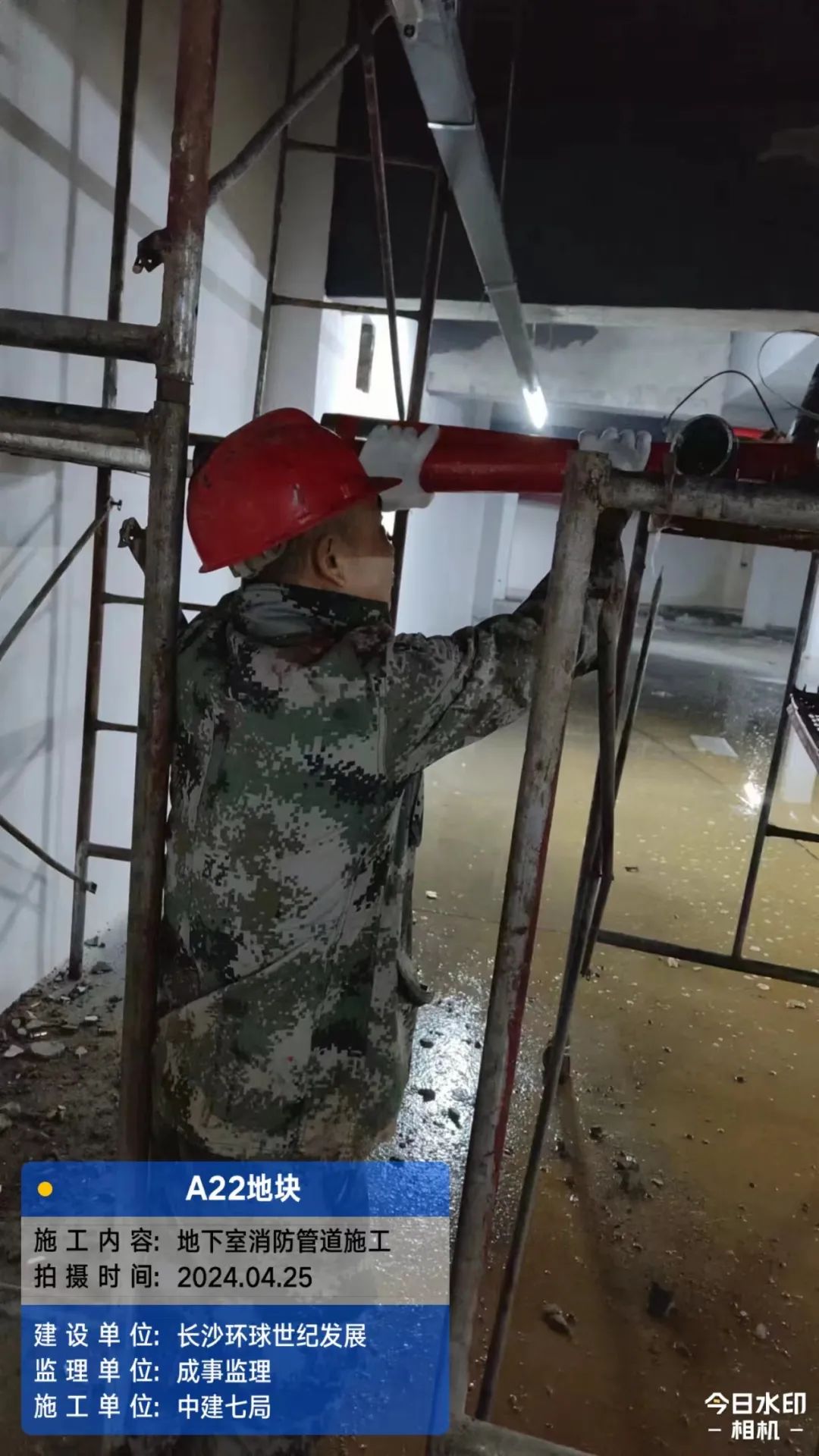

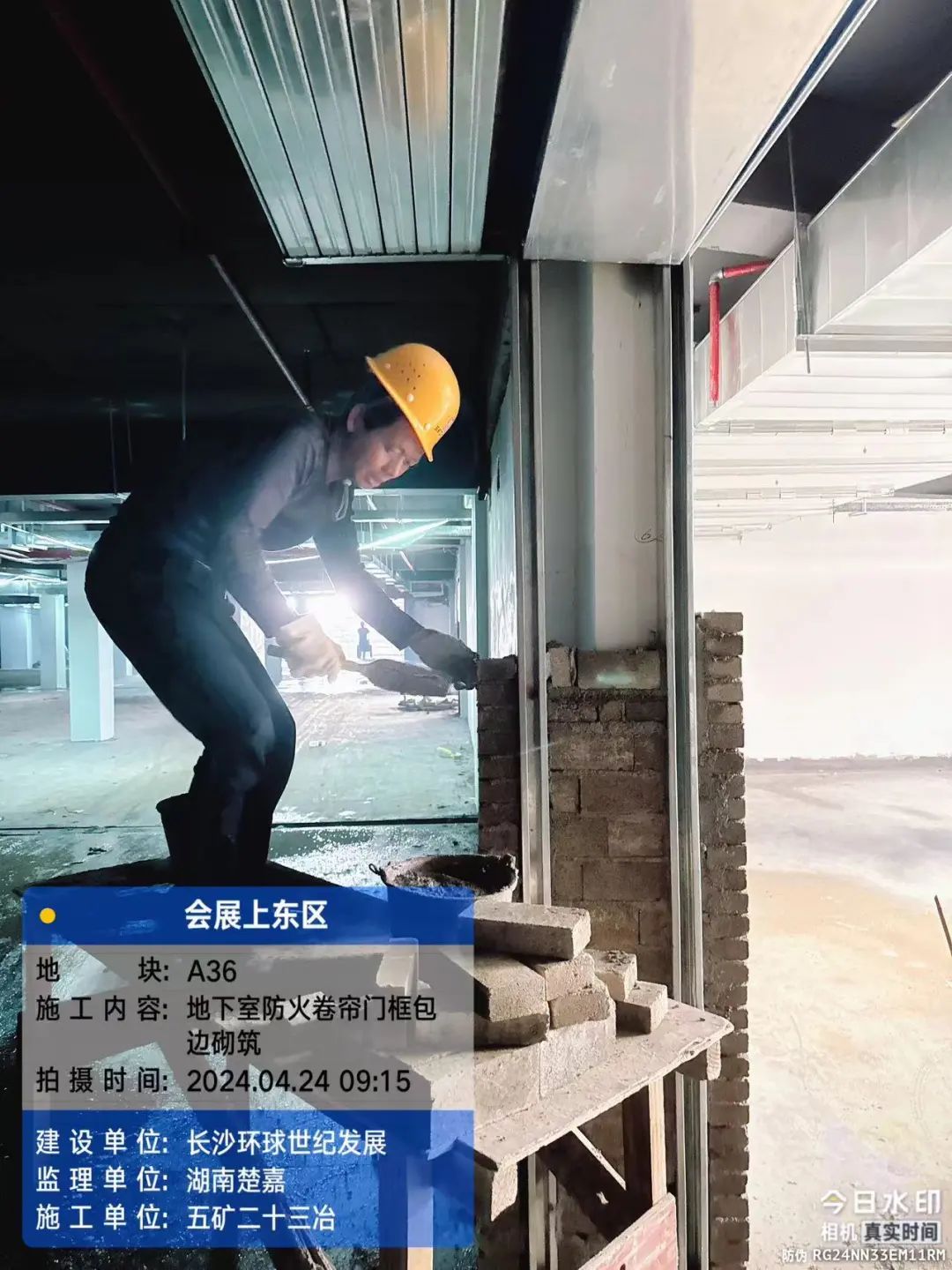

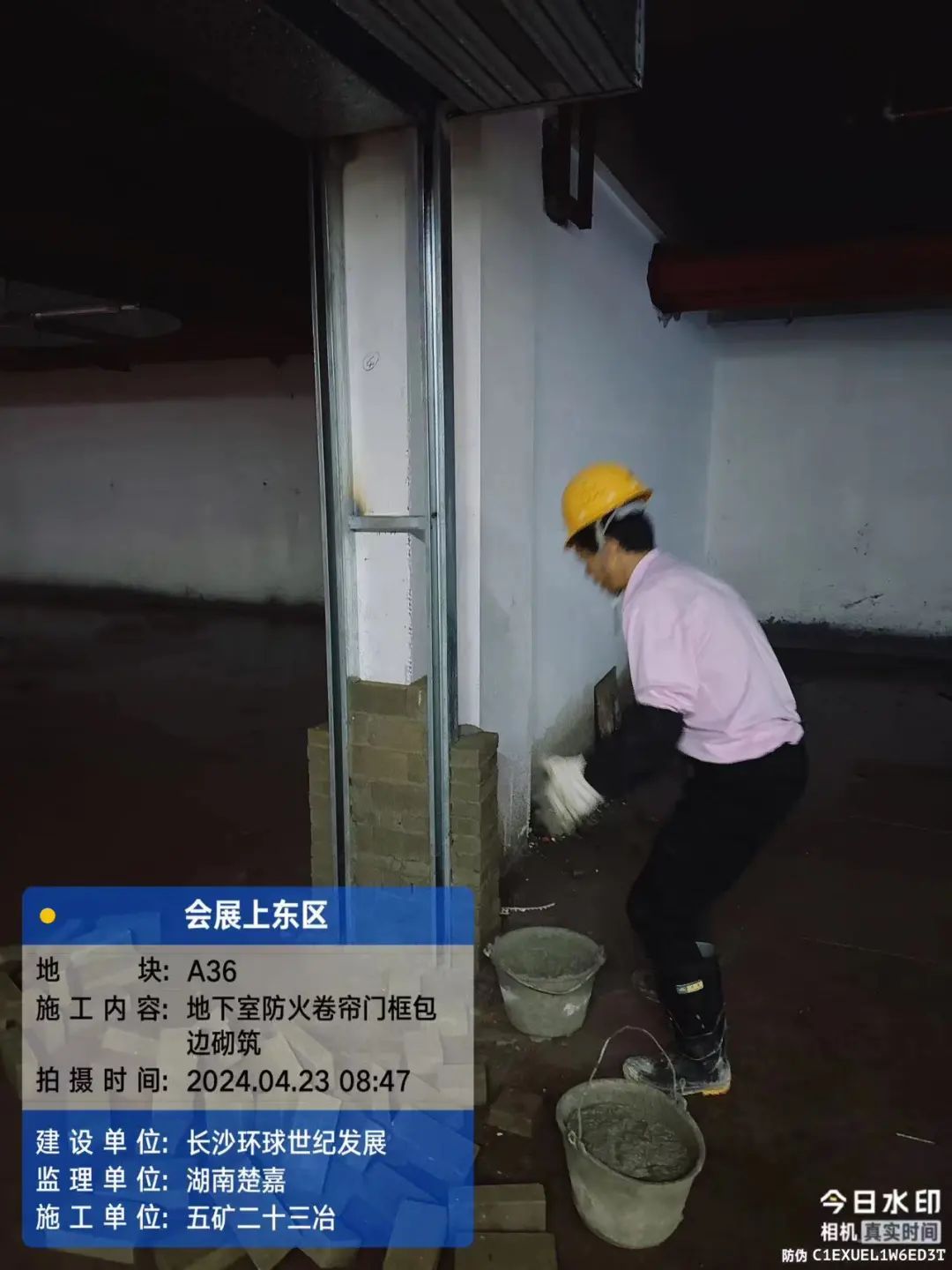

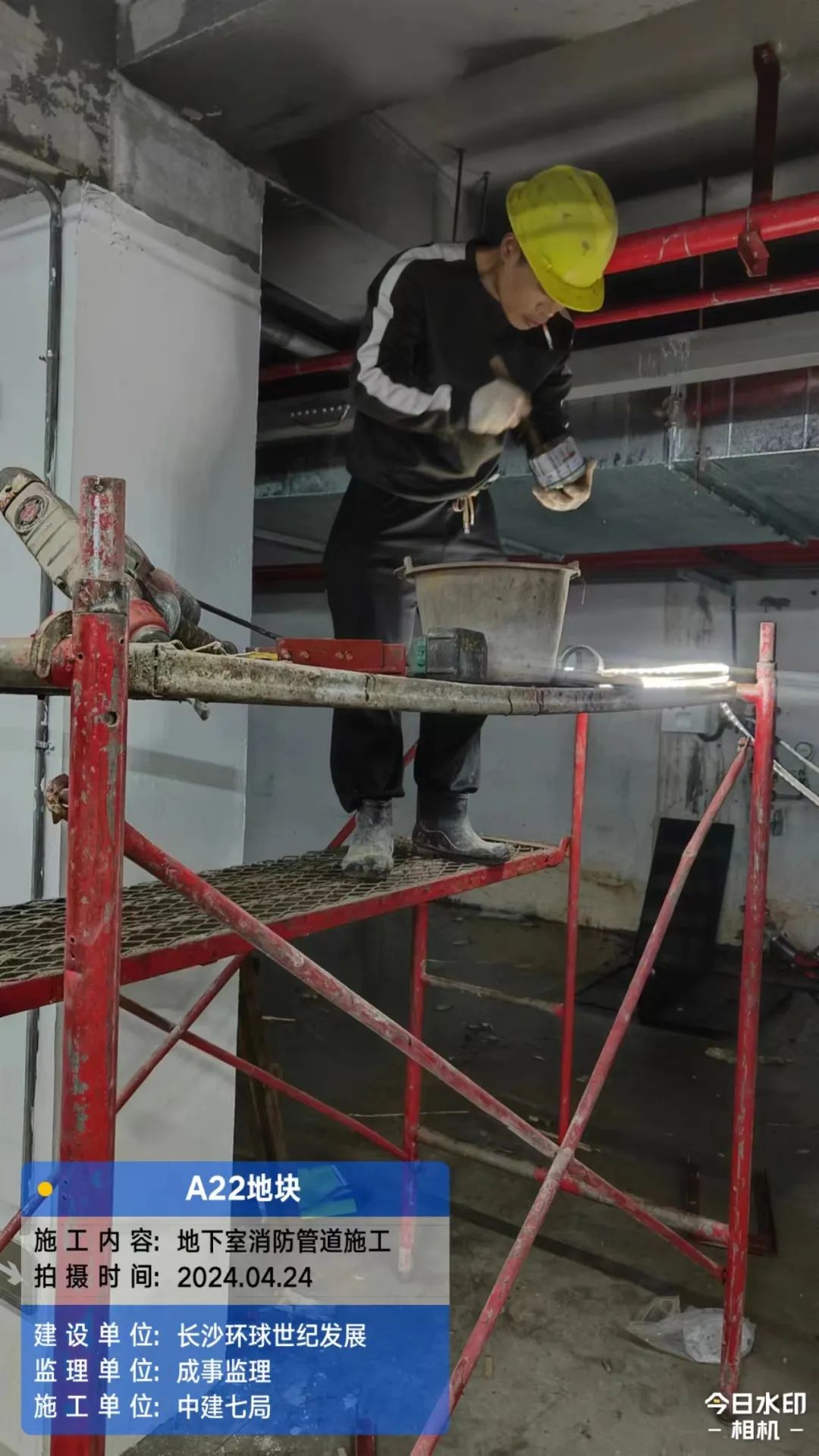

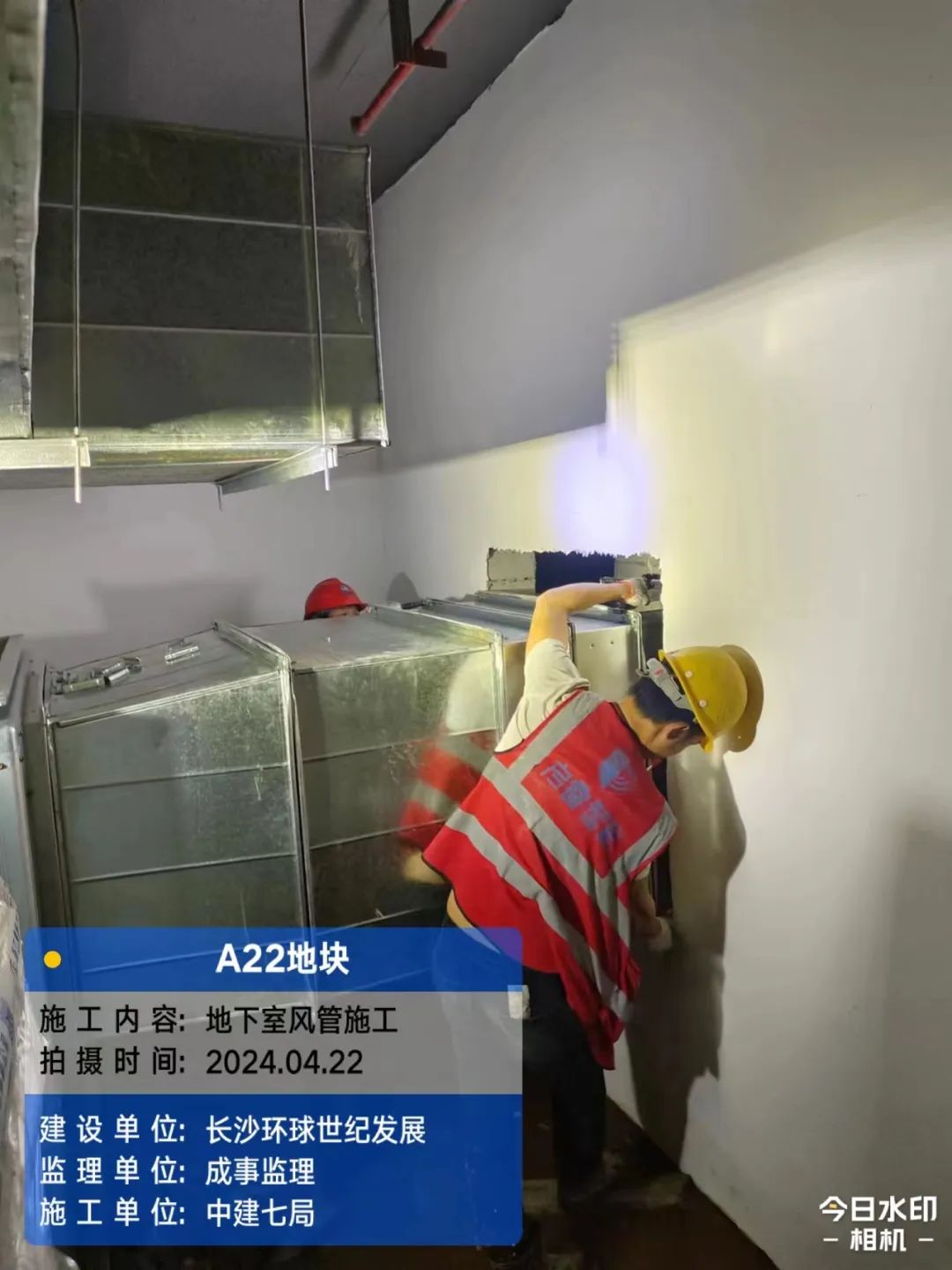

地下室风管施工、消防管道施工、后浇带砌筑等施工。

A36地块
(一)整体施工情况:

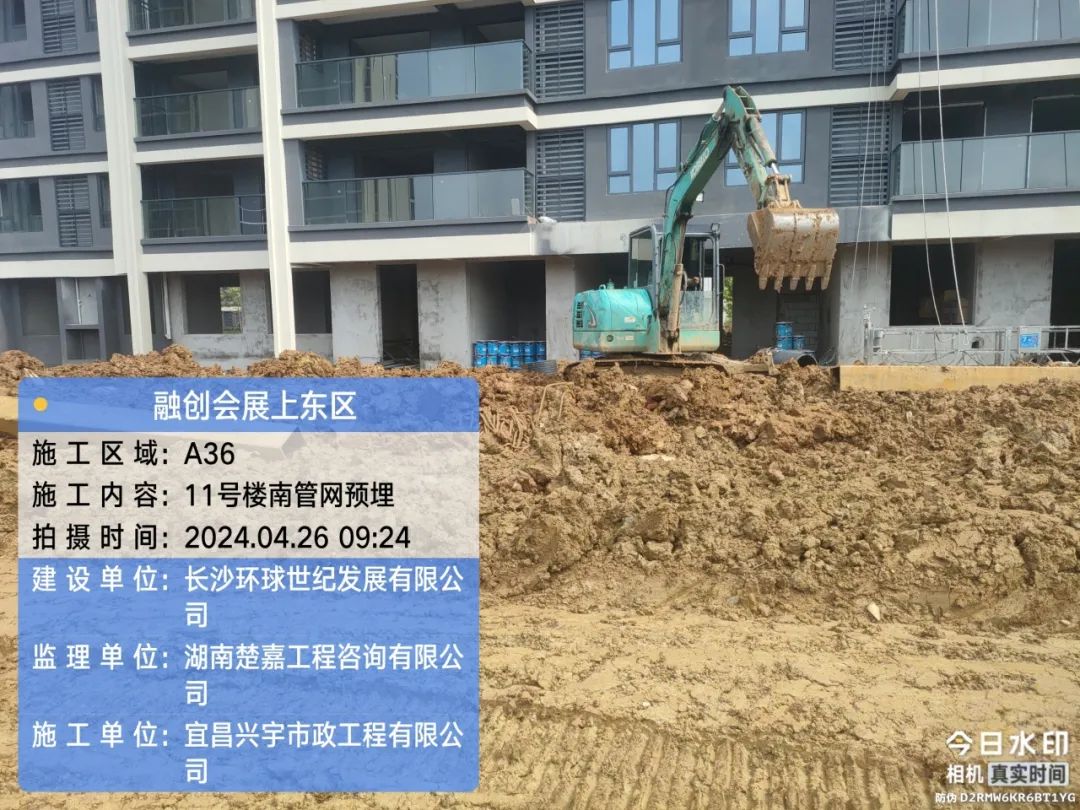

主体结构完成100%;二次结构完成100%;水电安装完成80%;锌钢栏杆百叶安装78%;地下室工程完成80%;外墙完成89%;铝合金门窗安装完成60%;公区装修完成68%;回填土完成70%;室外园林25%。

注:
主体结构完成率=最慢楼栋完成工程量/最慢楼栋总工程量;
二次结构包含砌筑、抹灰、保温工程等分项;
水电安装包含水、电、气、消防等分项;
园林绿化包含填土、管网、景墙、苗木、铺装、绿化等分项;
地下室工程包含地下室砌体抹灰、墙面涂料、地坪、划线、标识标牌等工序。
(二)本周施工情况通报:
A36地块上周施工人数平均138人/天,具体施工情况如下:

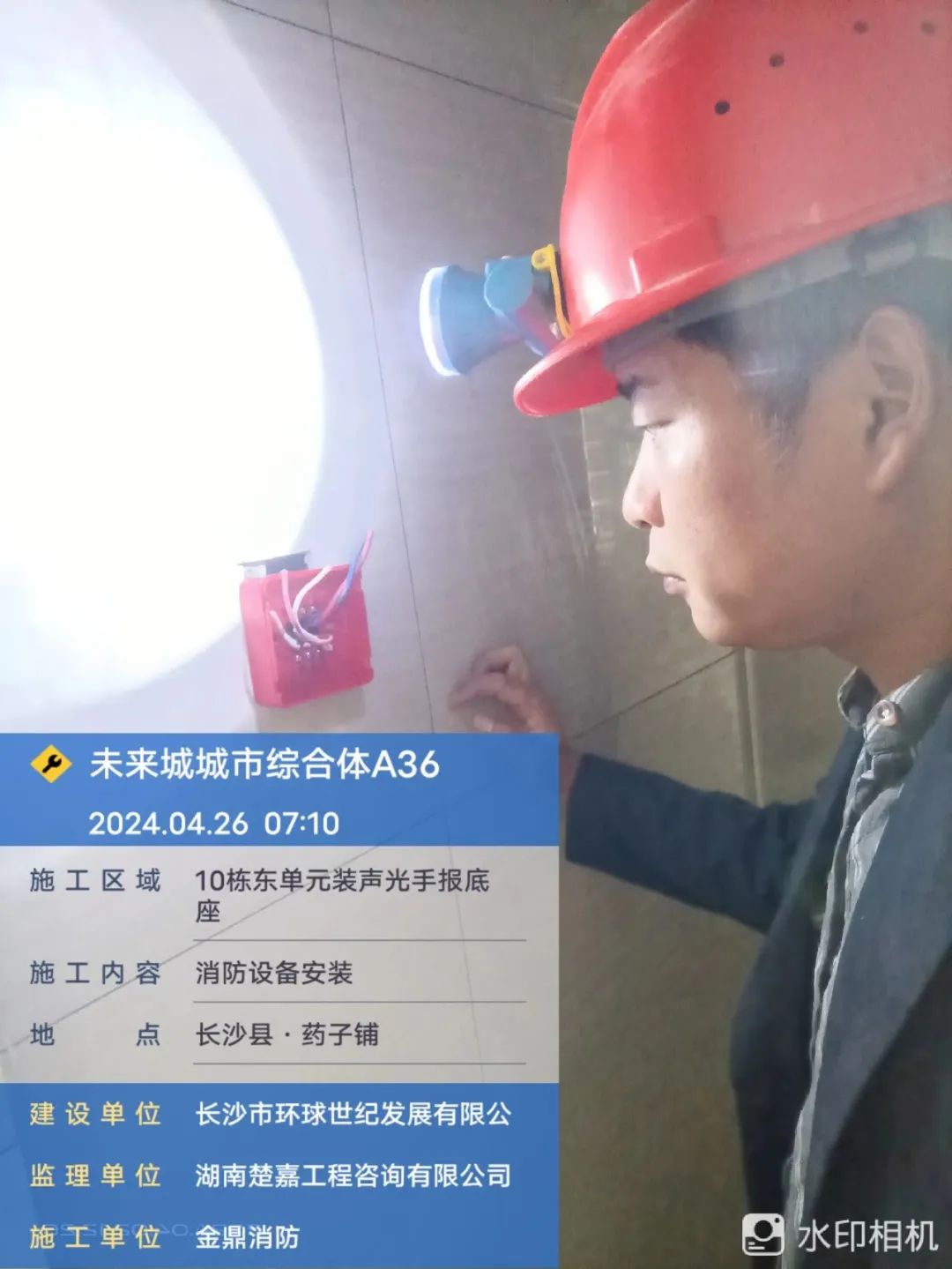

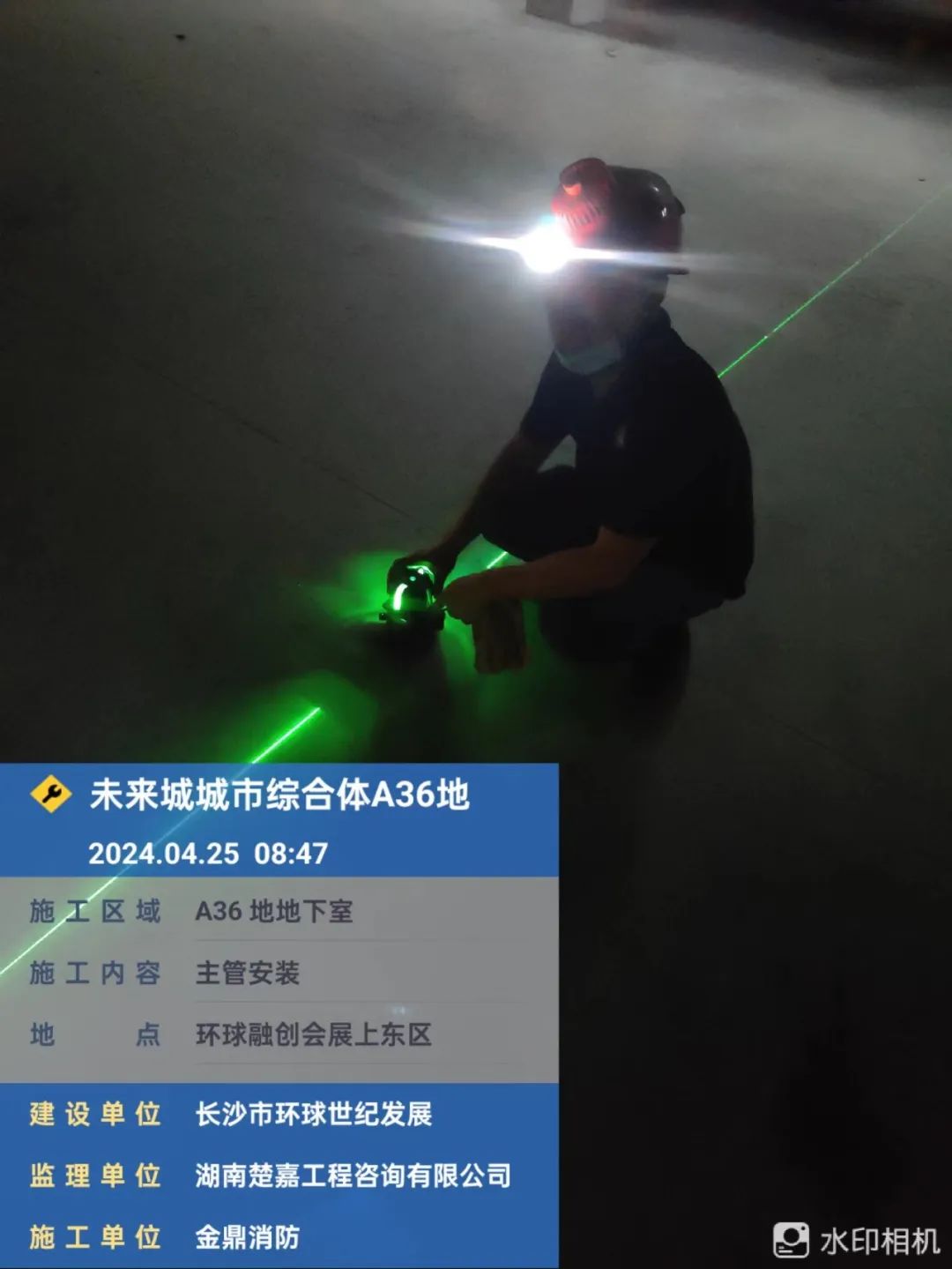

水电安装

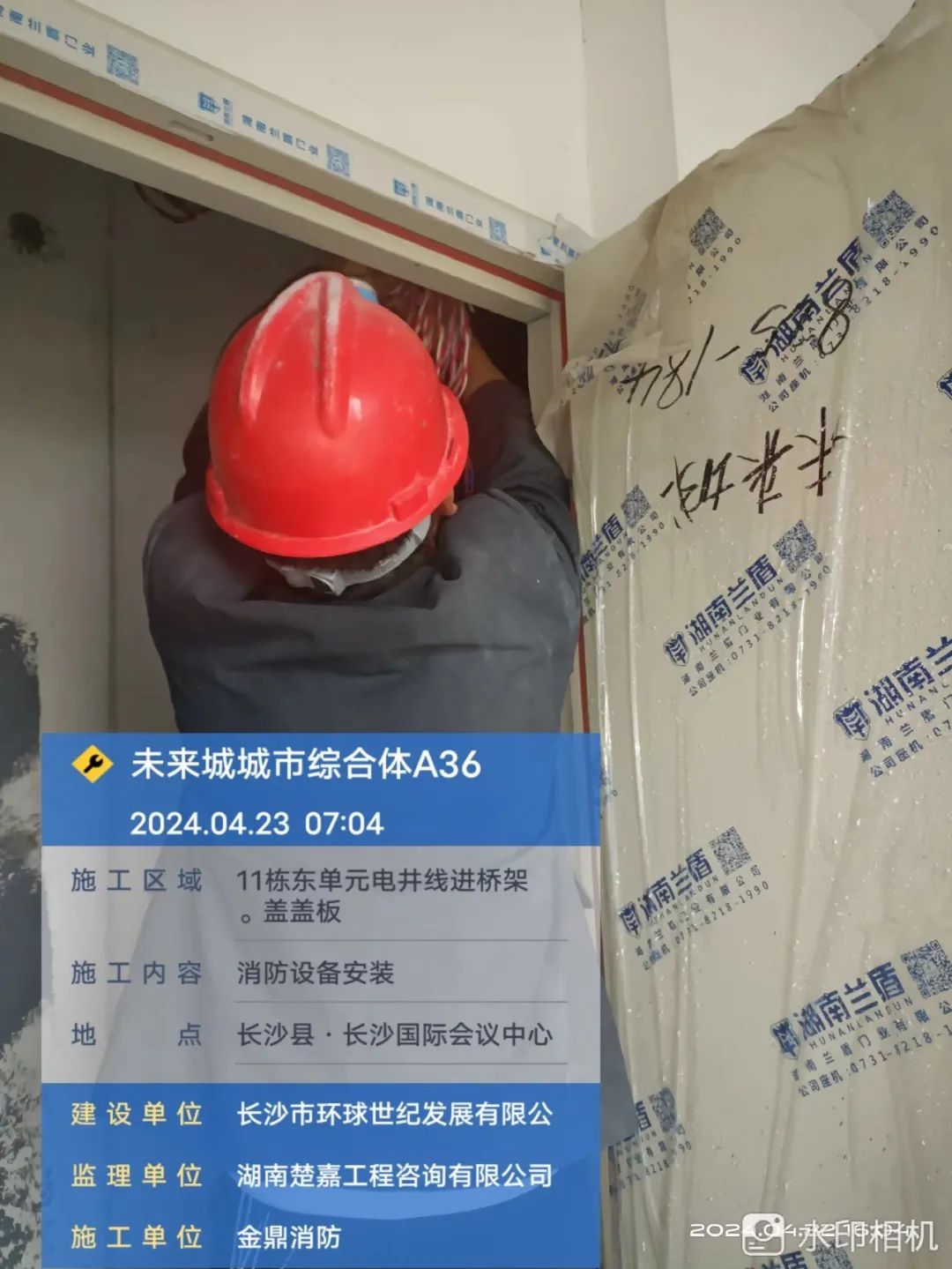

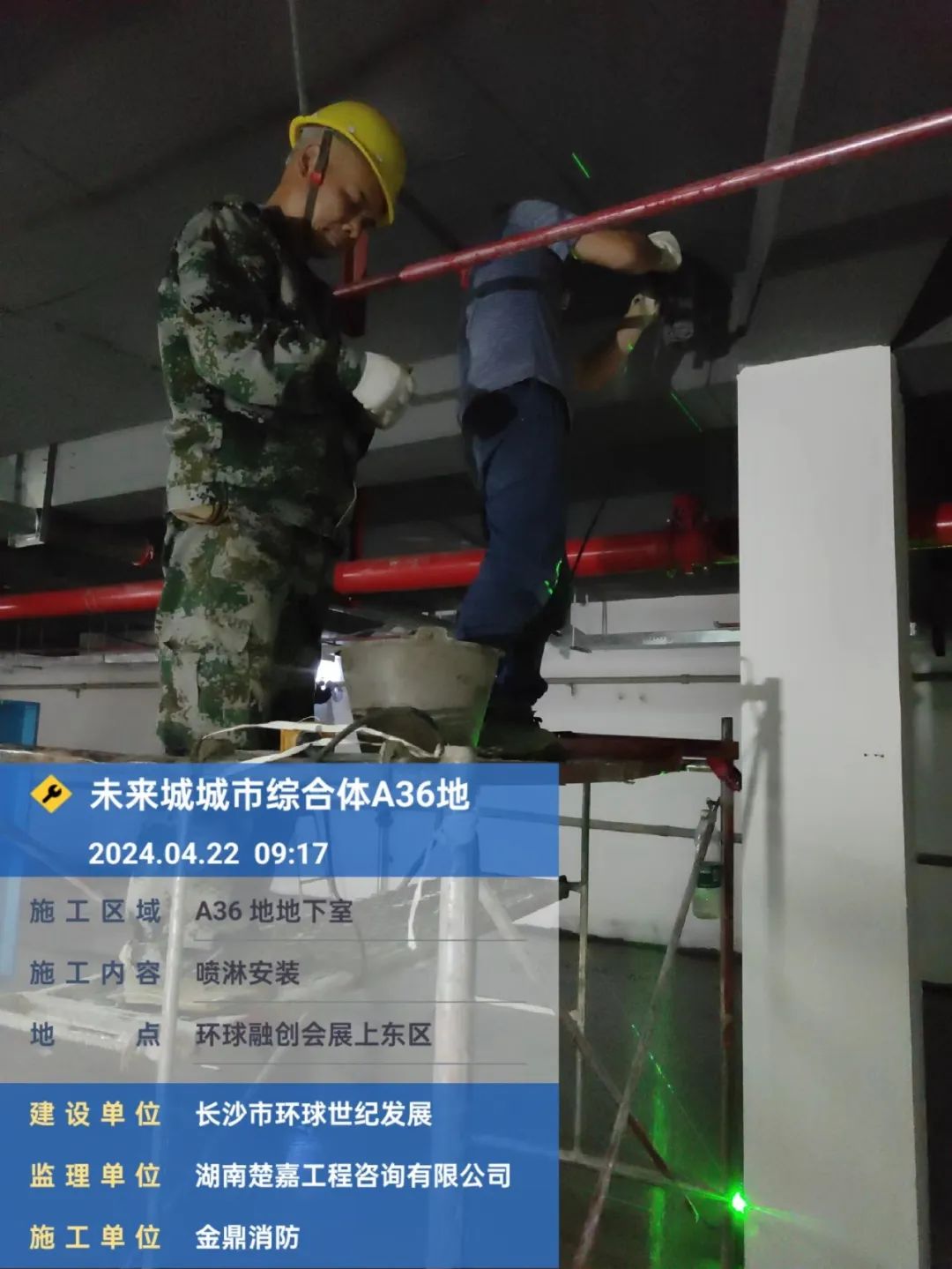

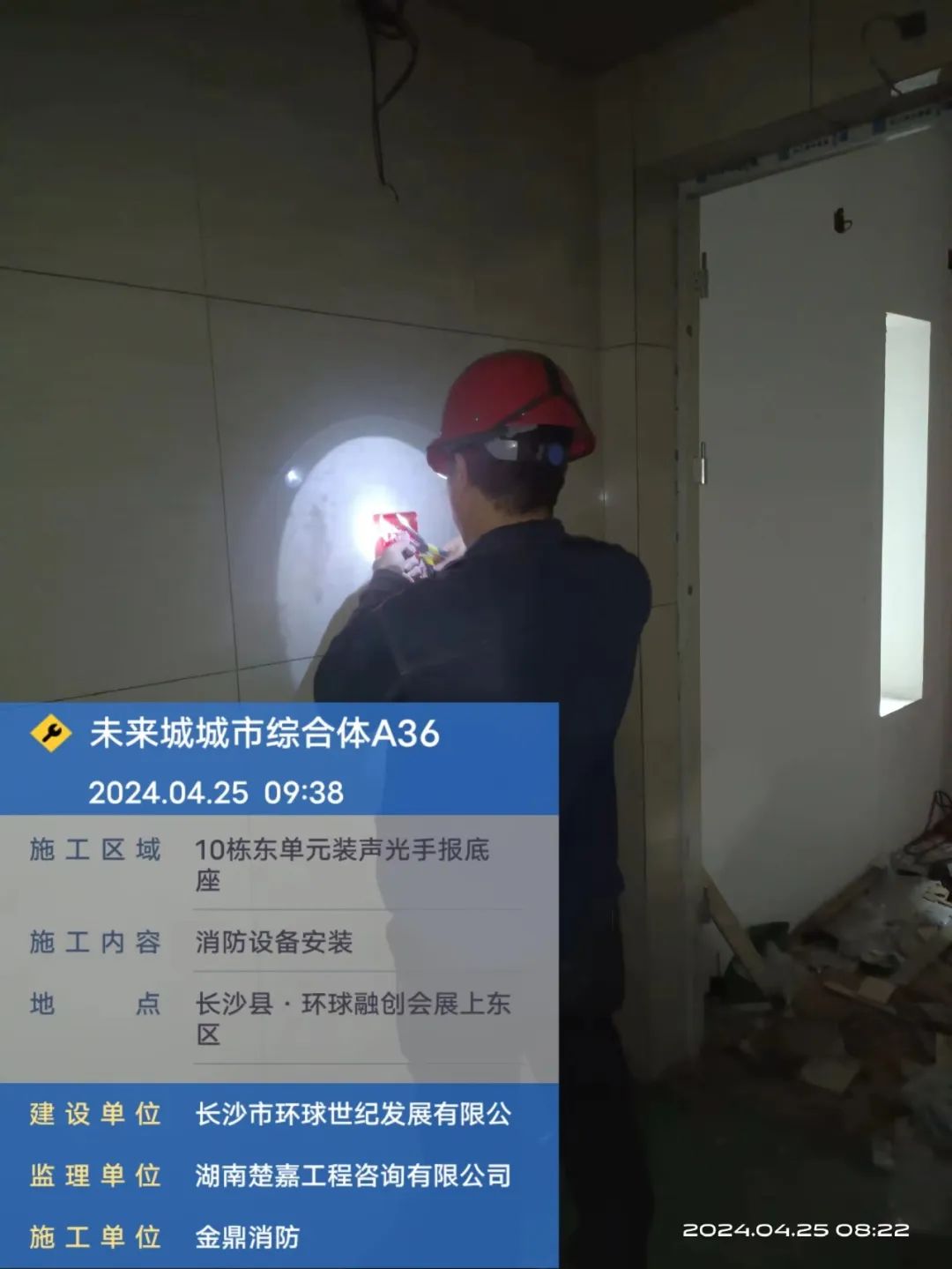

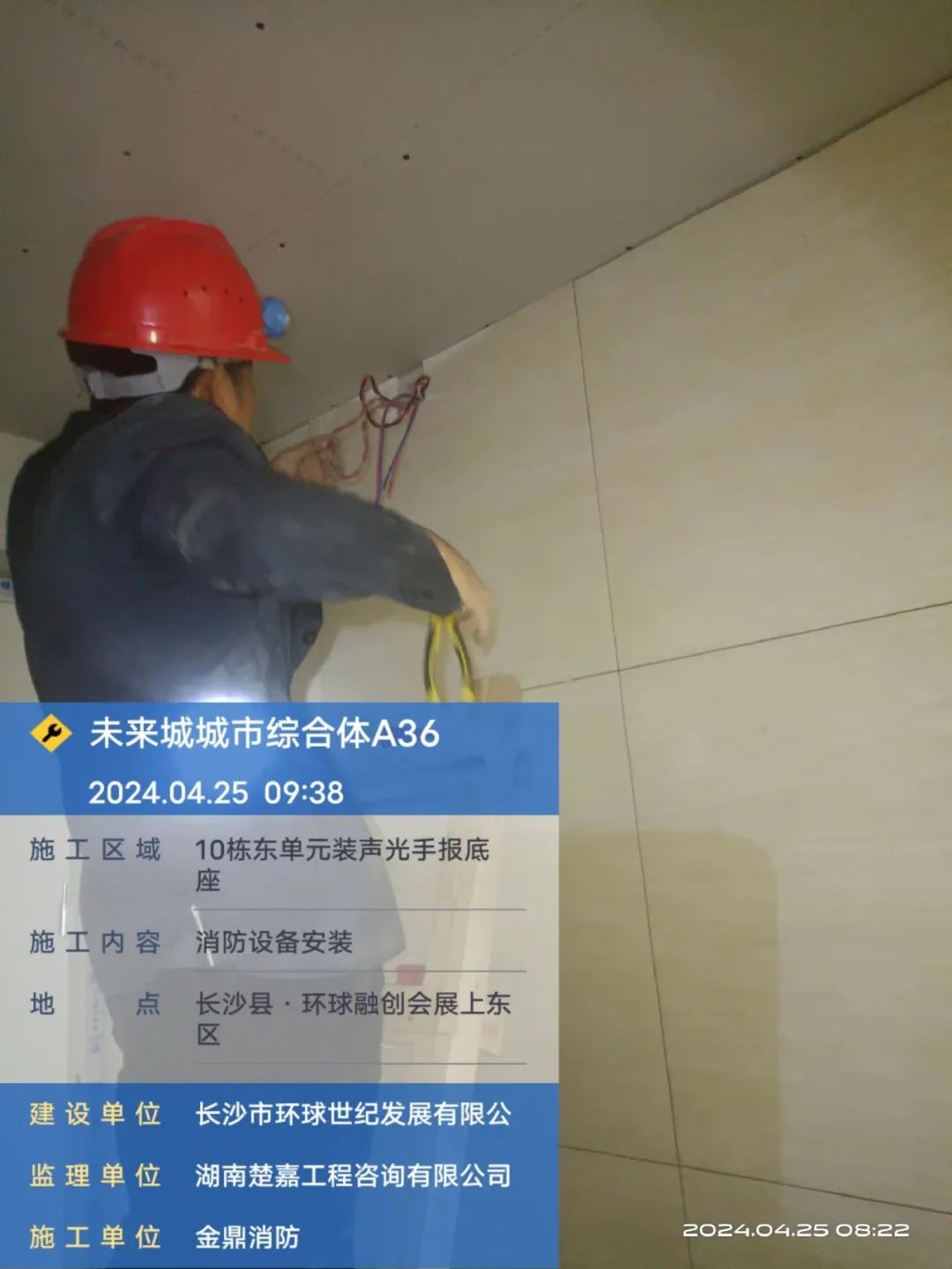

消防管道安装、排水管安装、线缆敷设及桥架安装。

公区精装

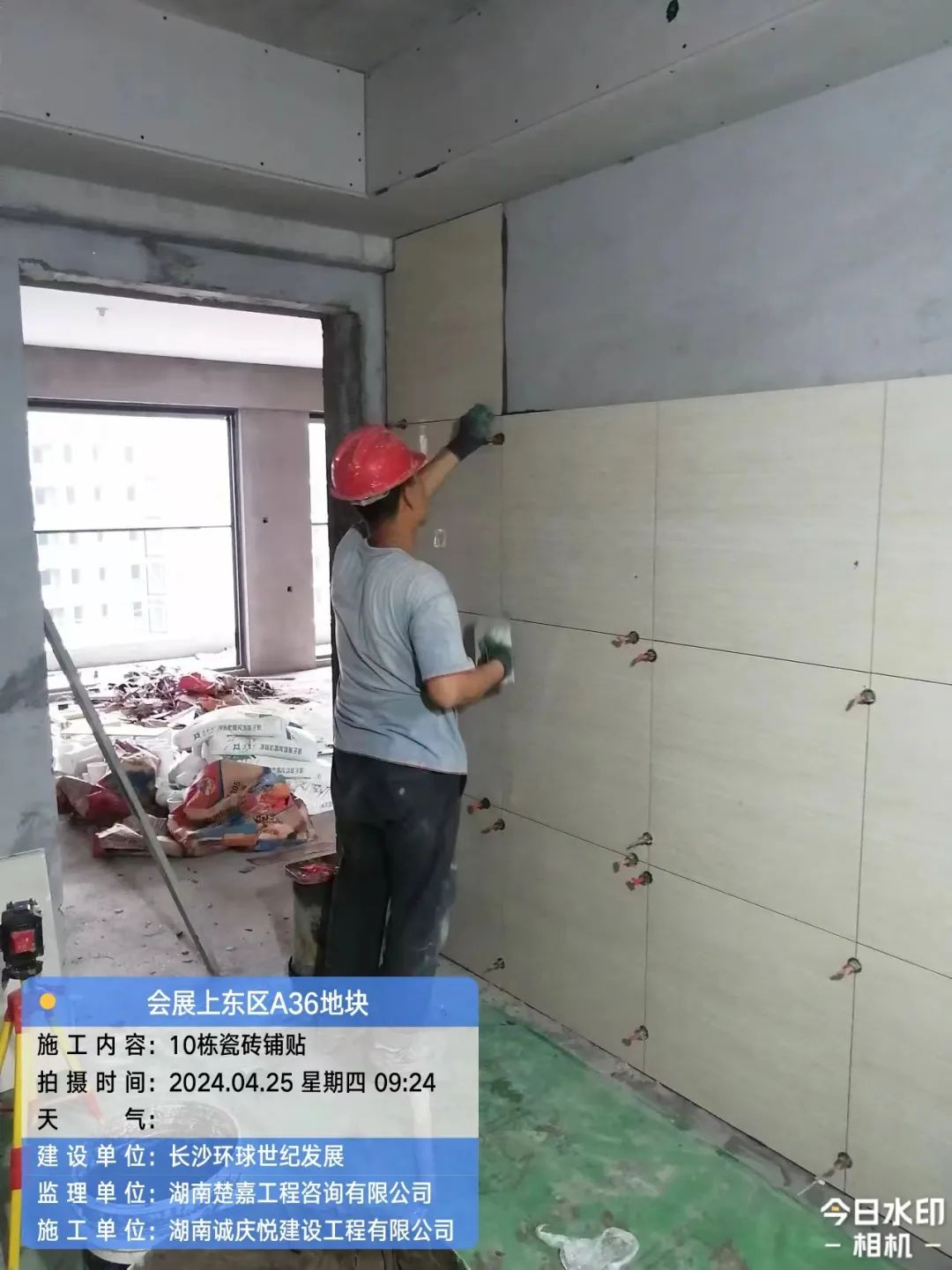

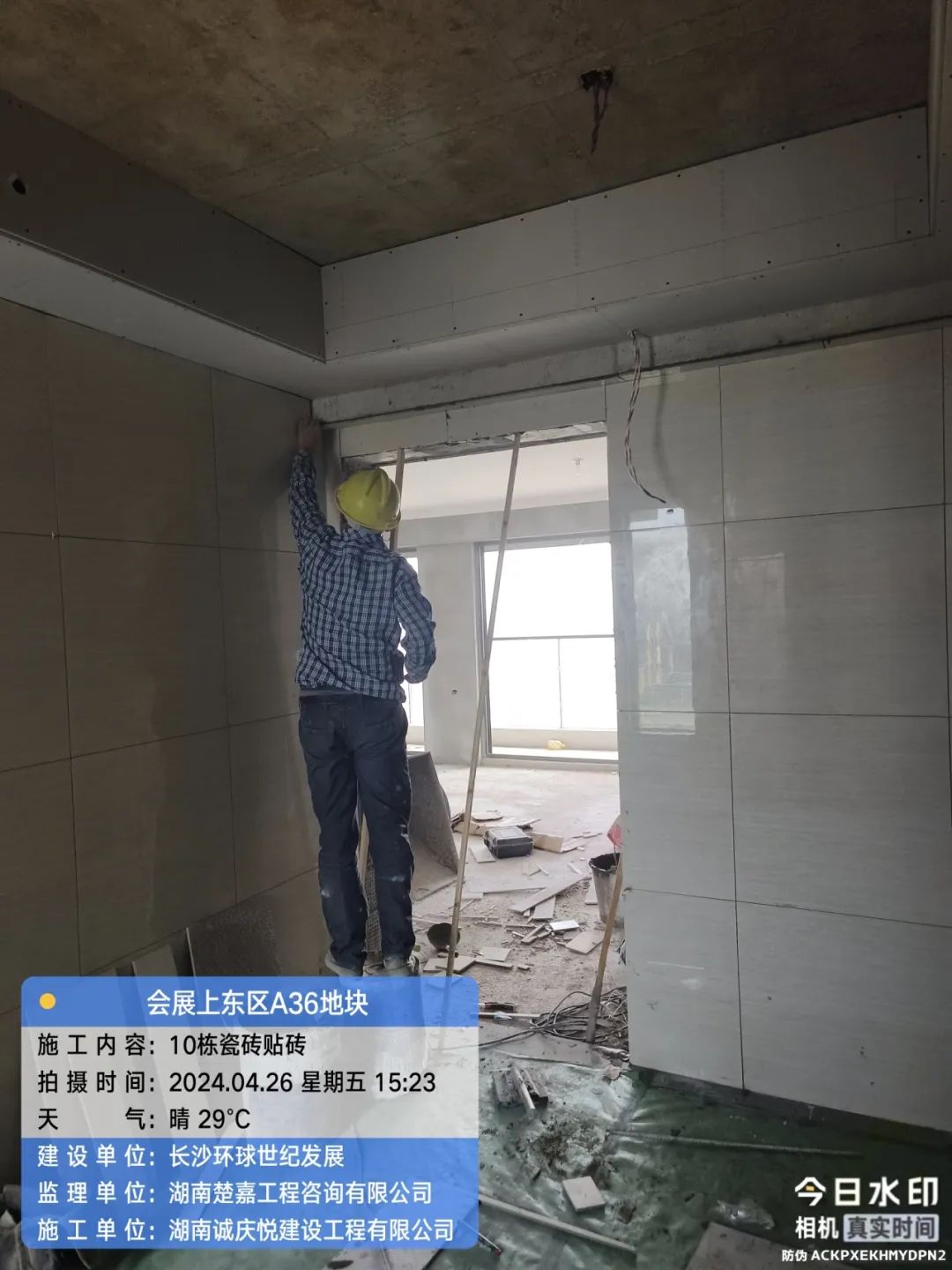

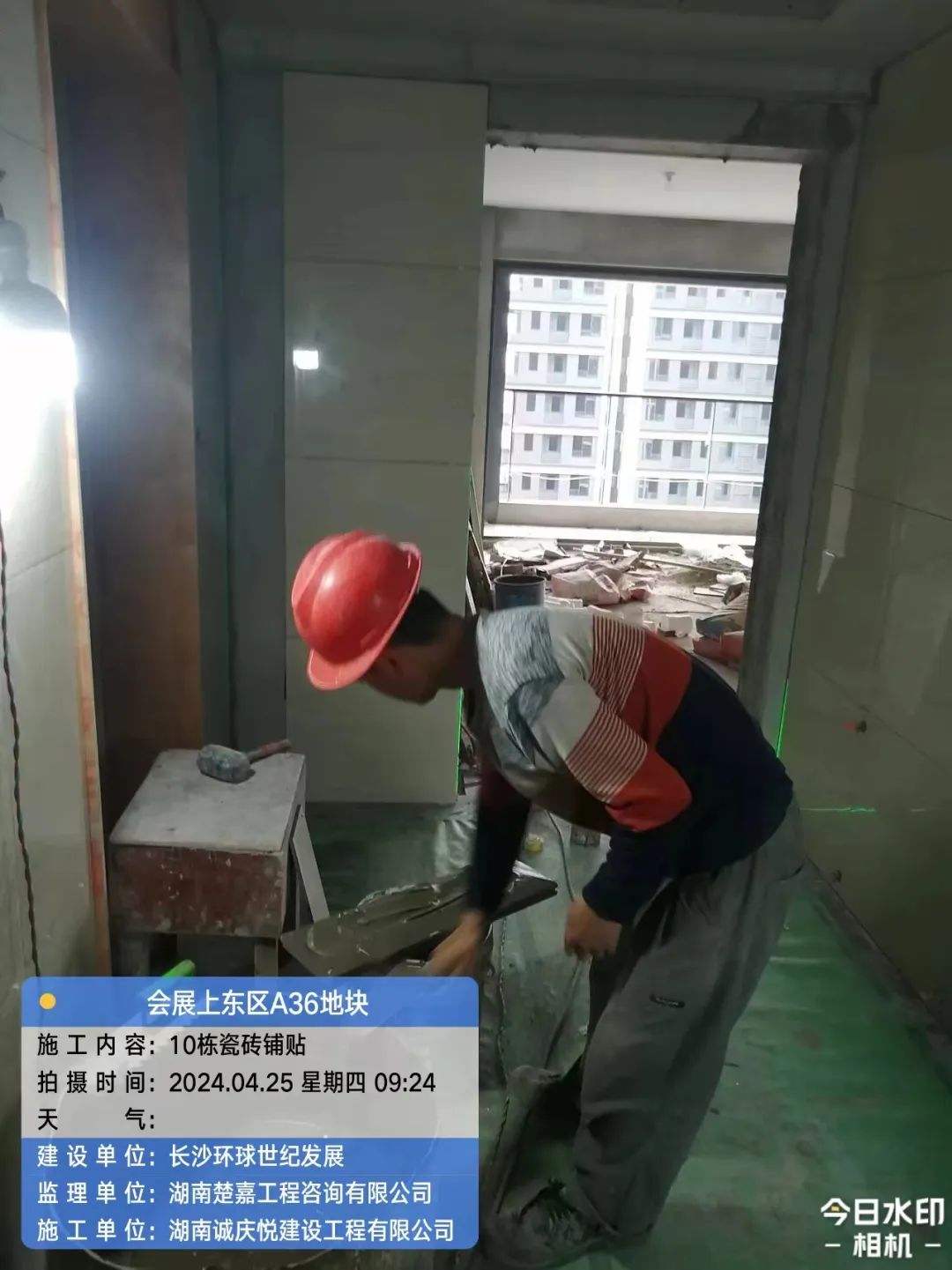

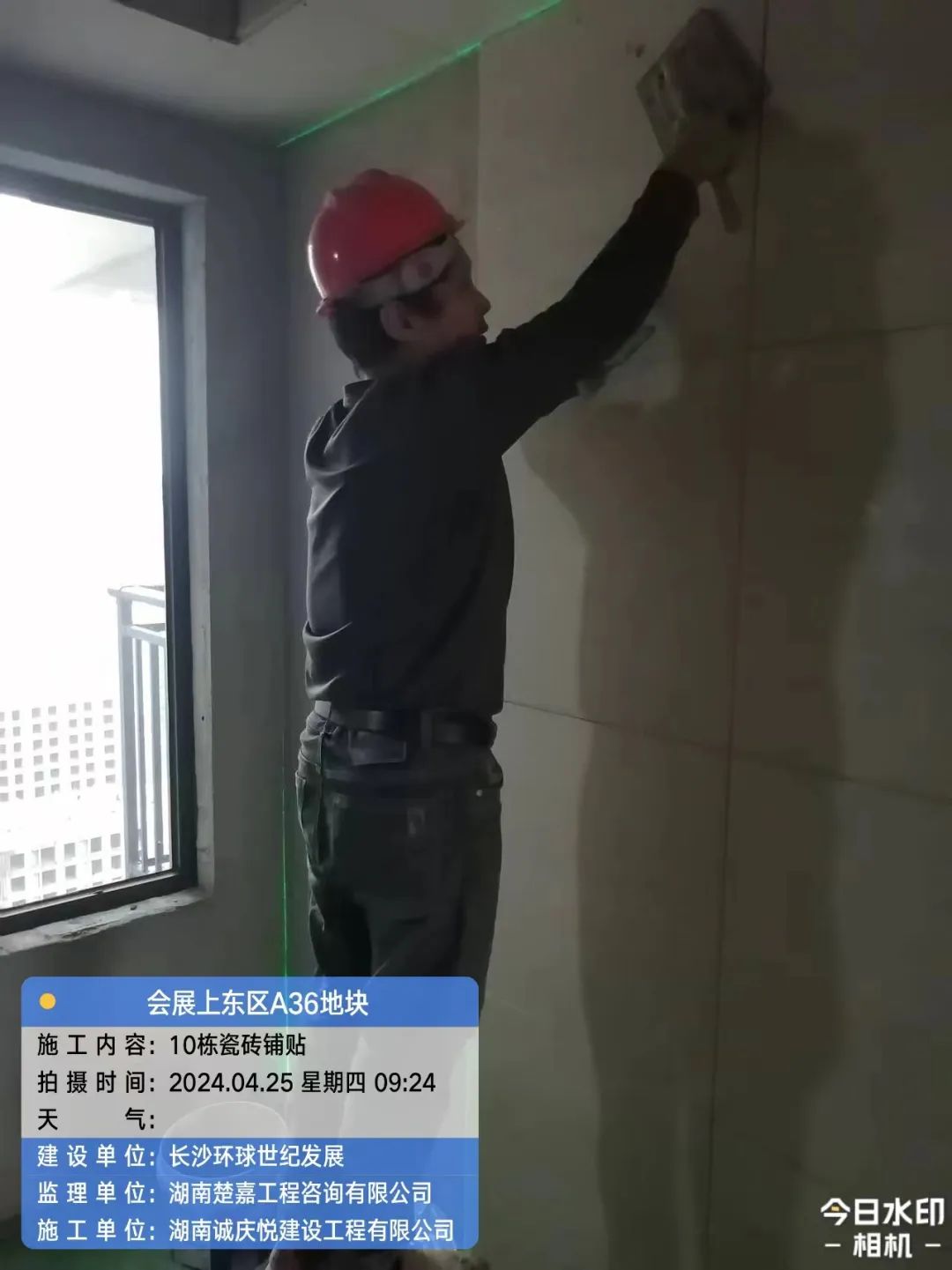

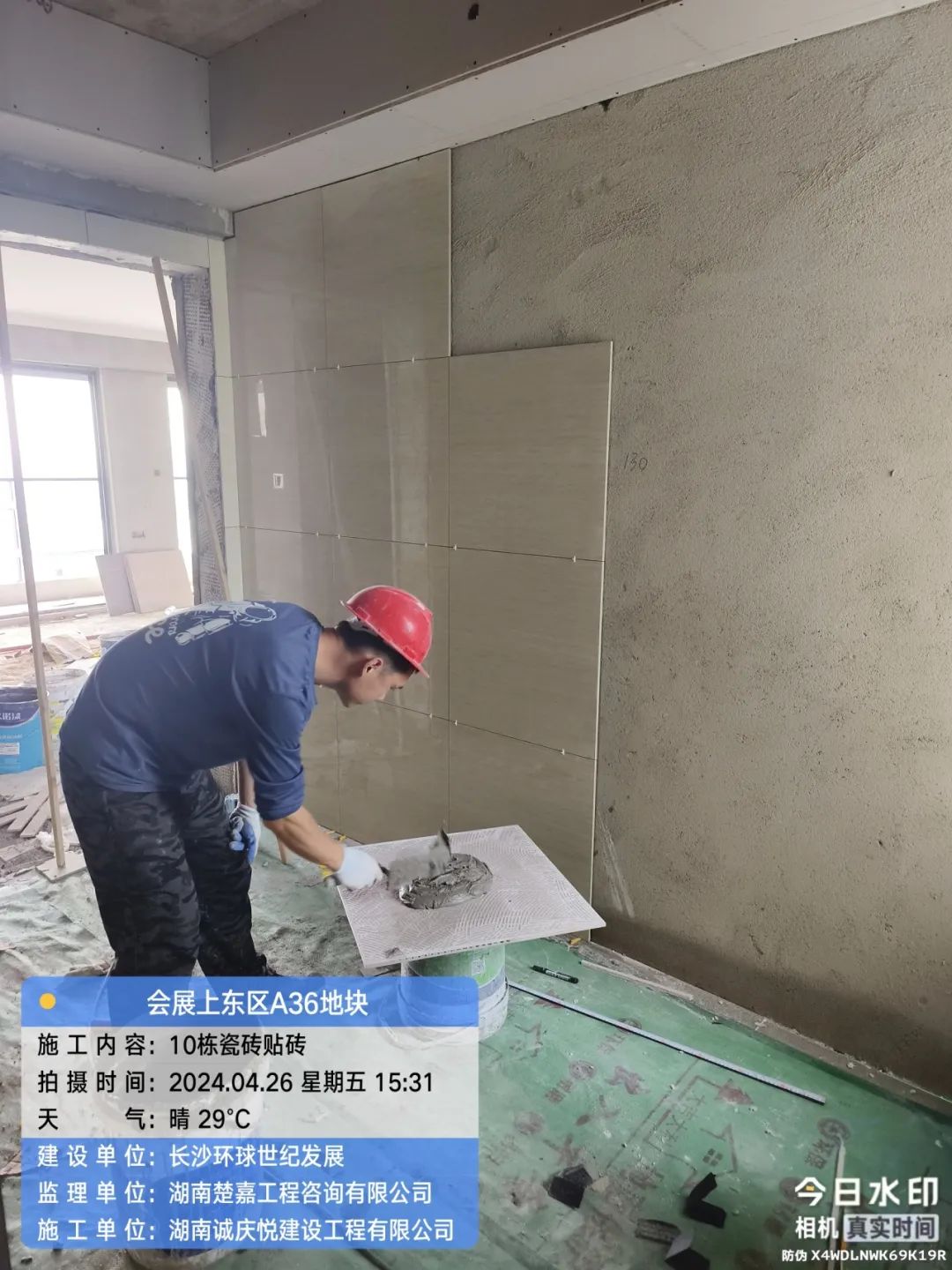

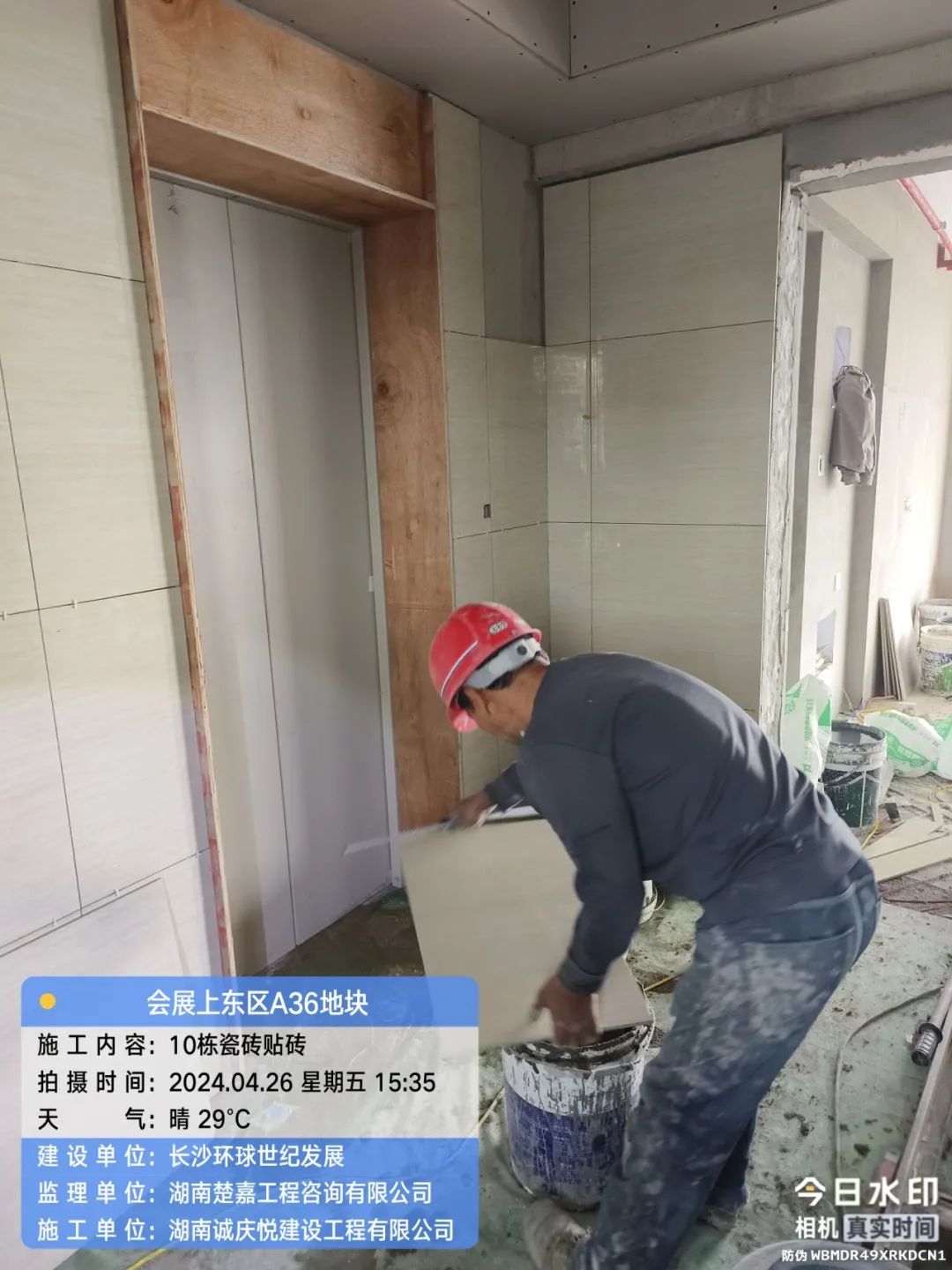

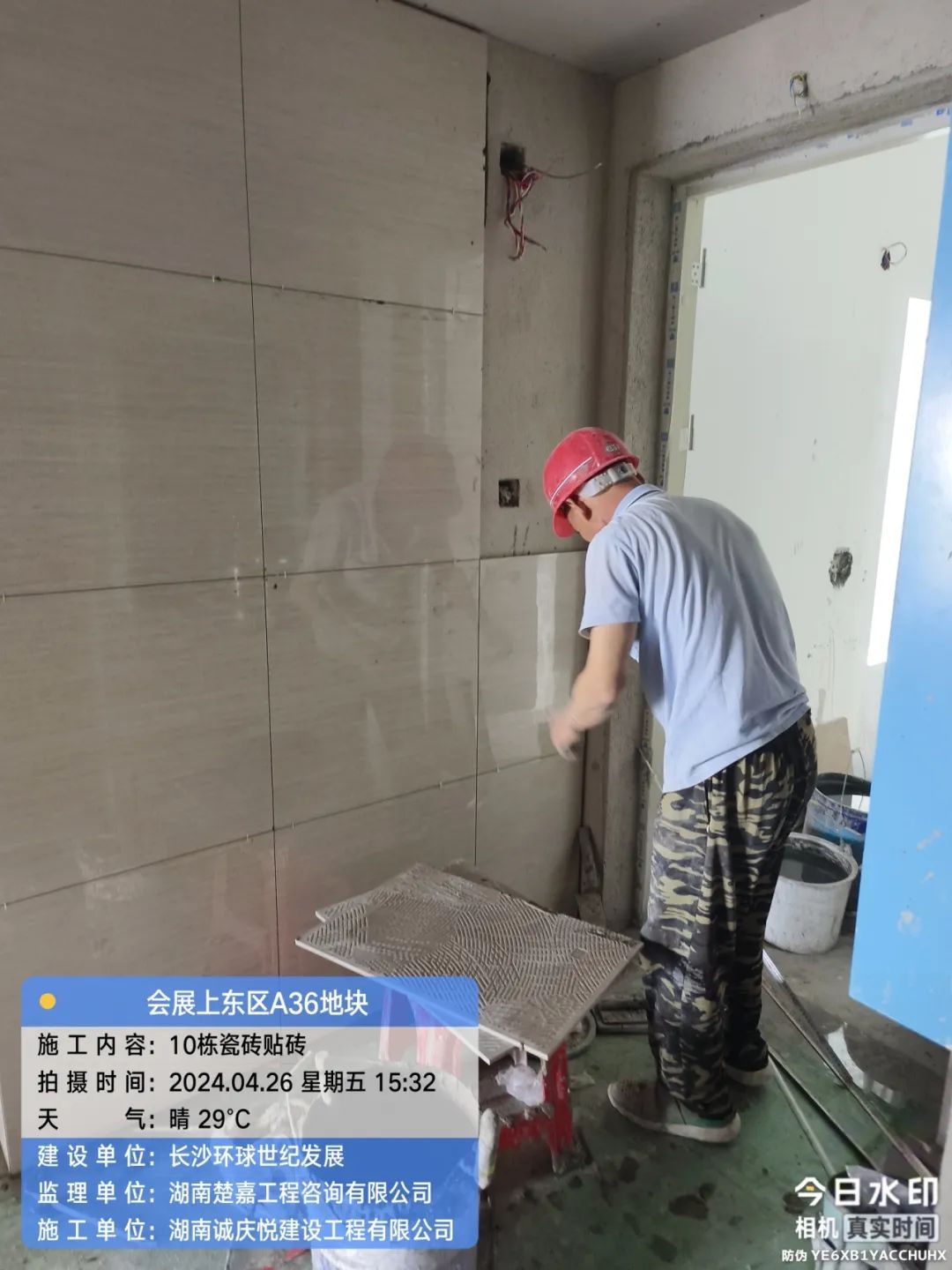

10#栋墙砖铺贴。

铝合金门窗

窗扇材料加工及材料转运,10#栋玻璃栏板安装。

园林绿化

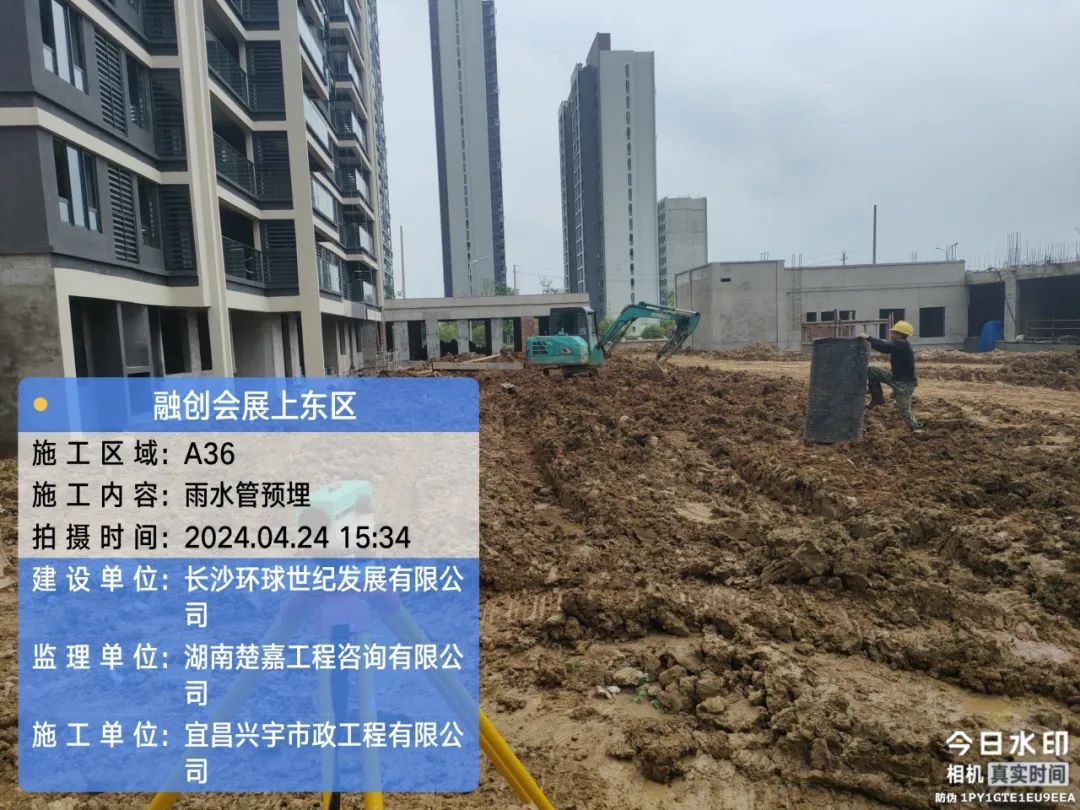

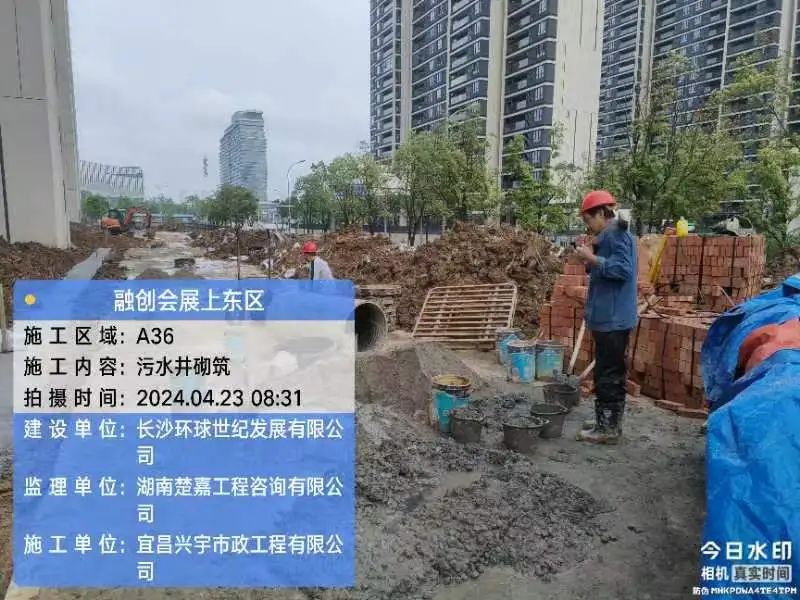

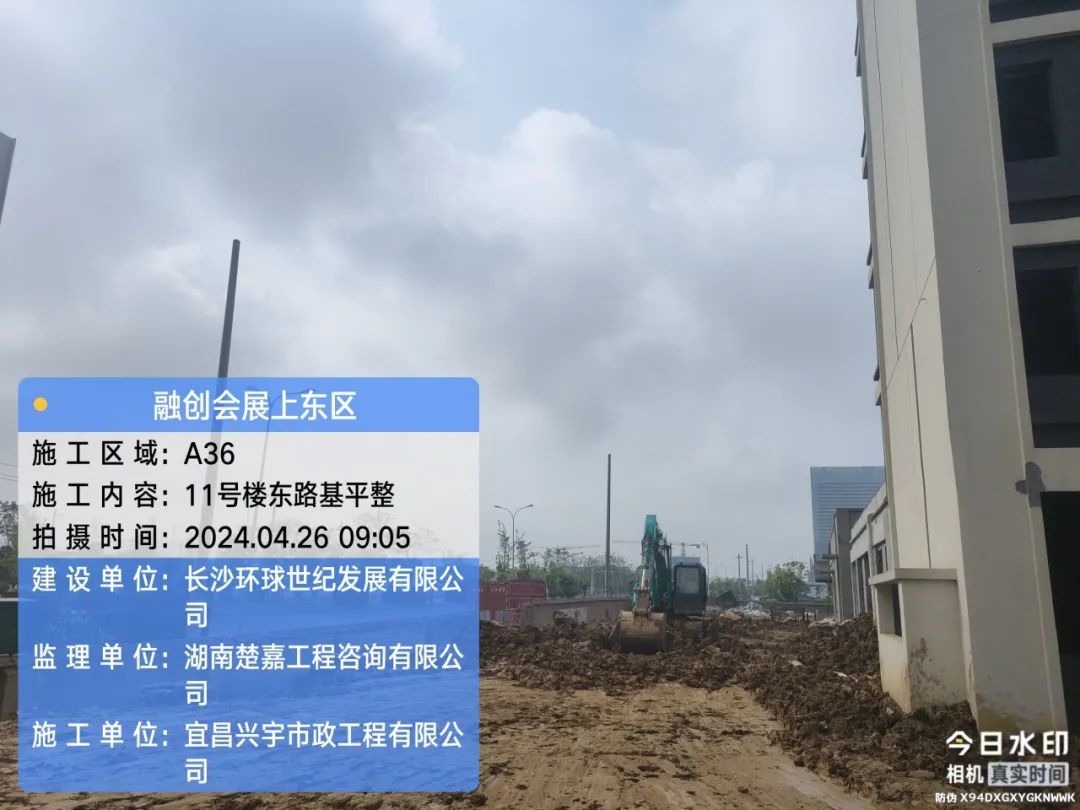

室外管网施工、场地硬化、围墙基础施工。

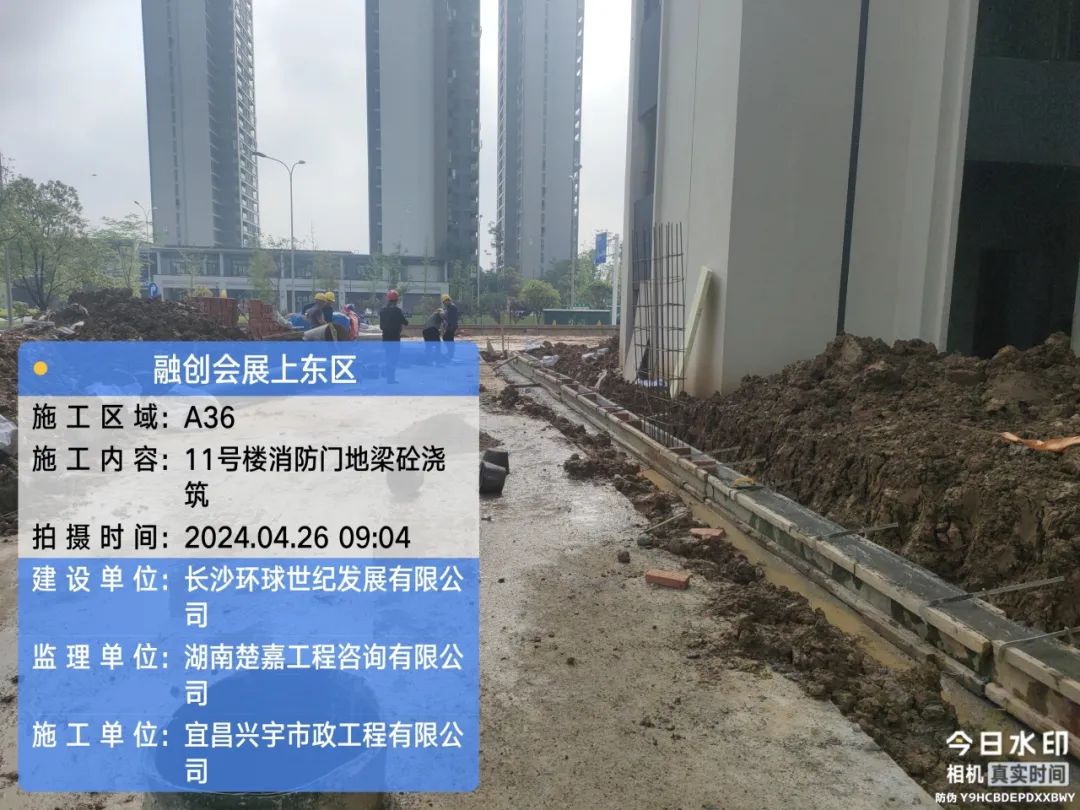

地下室工程

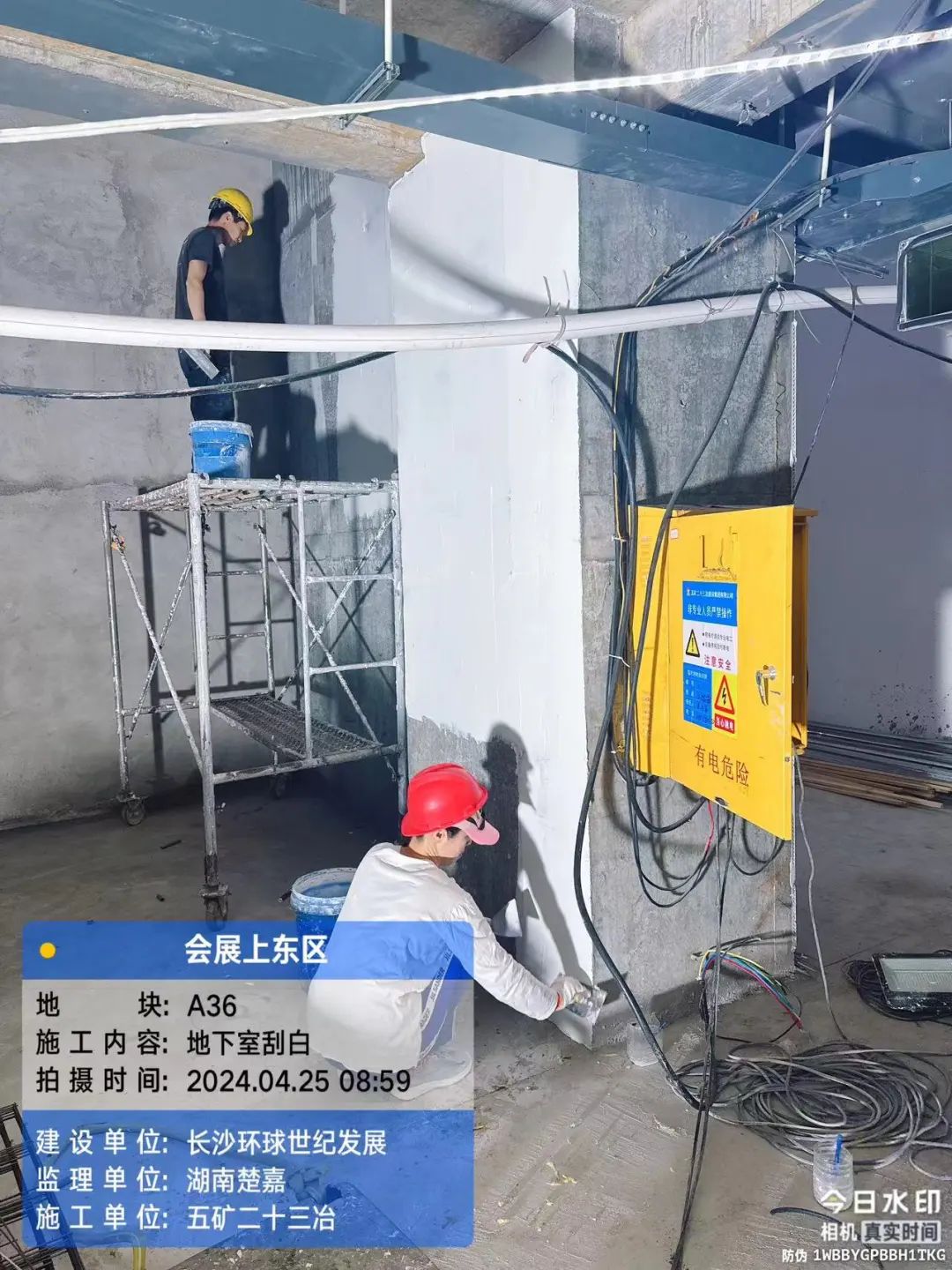

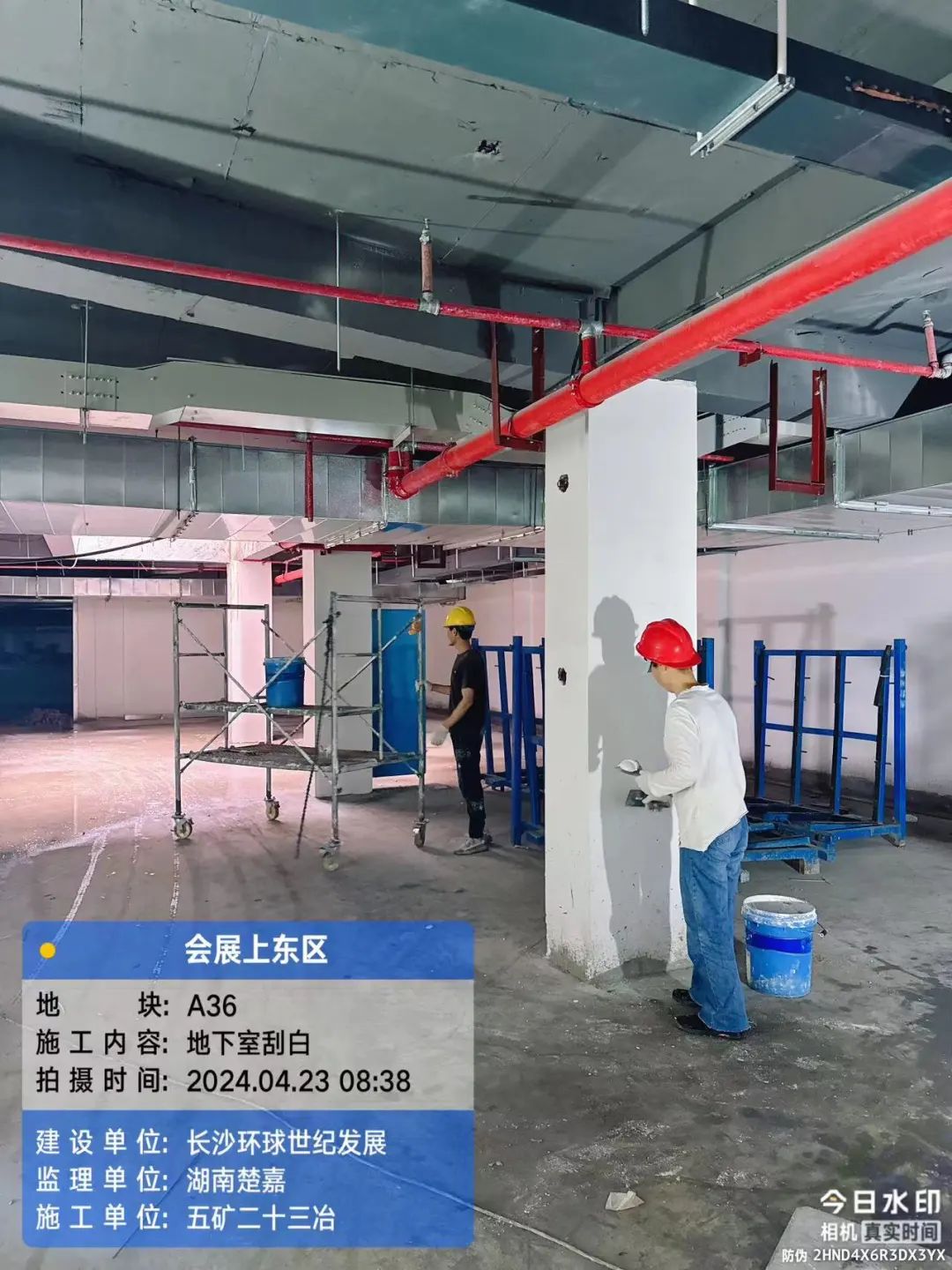

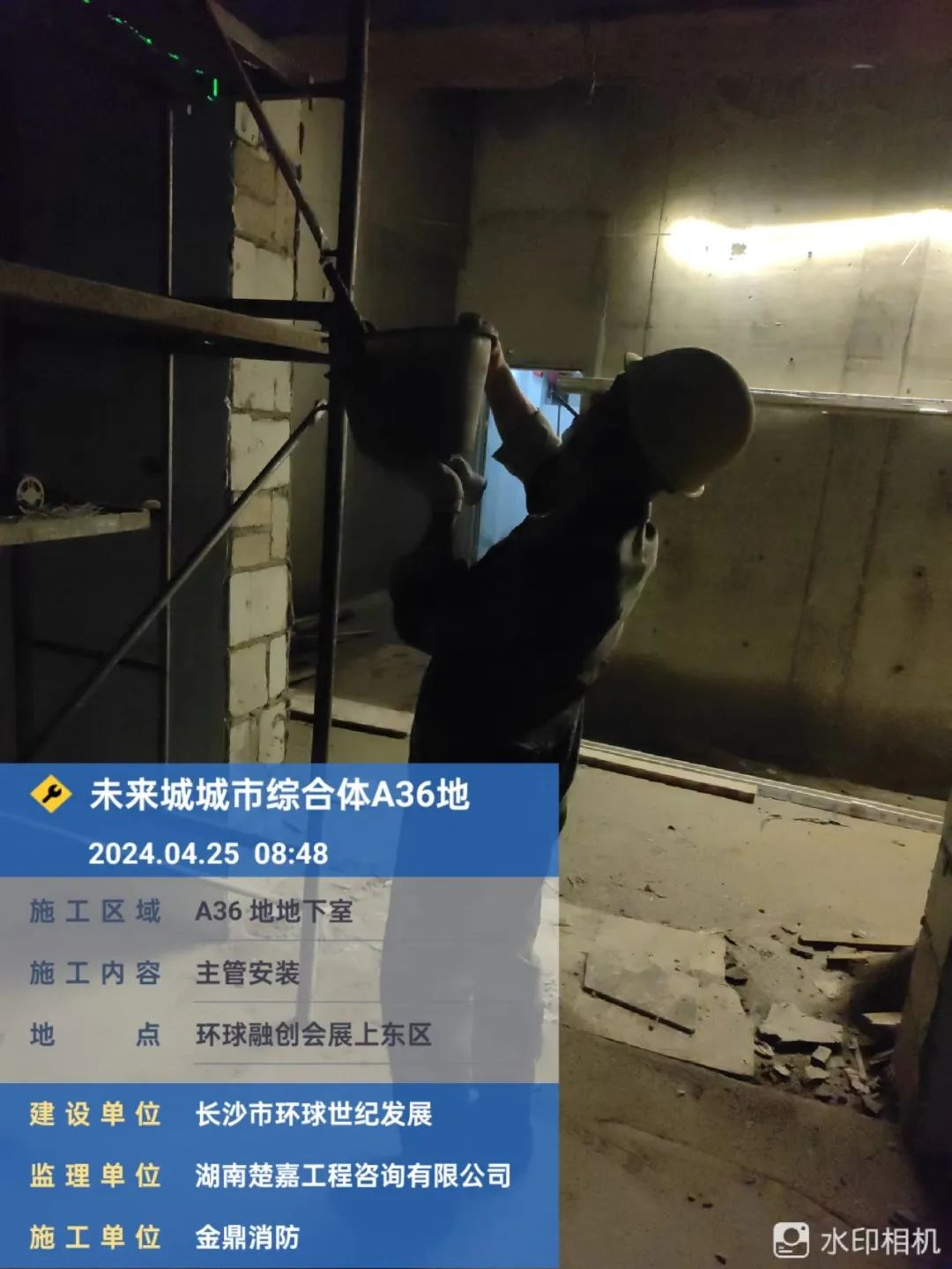

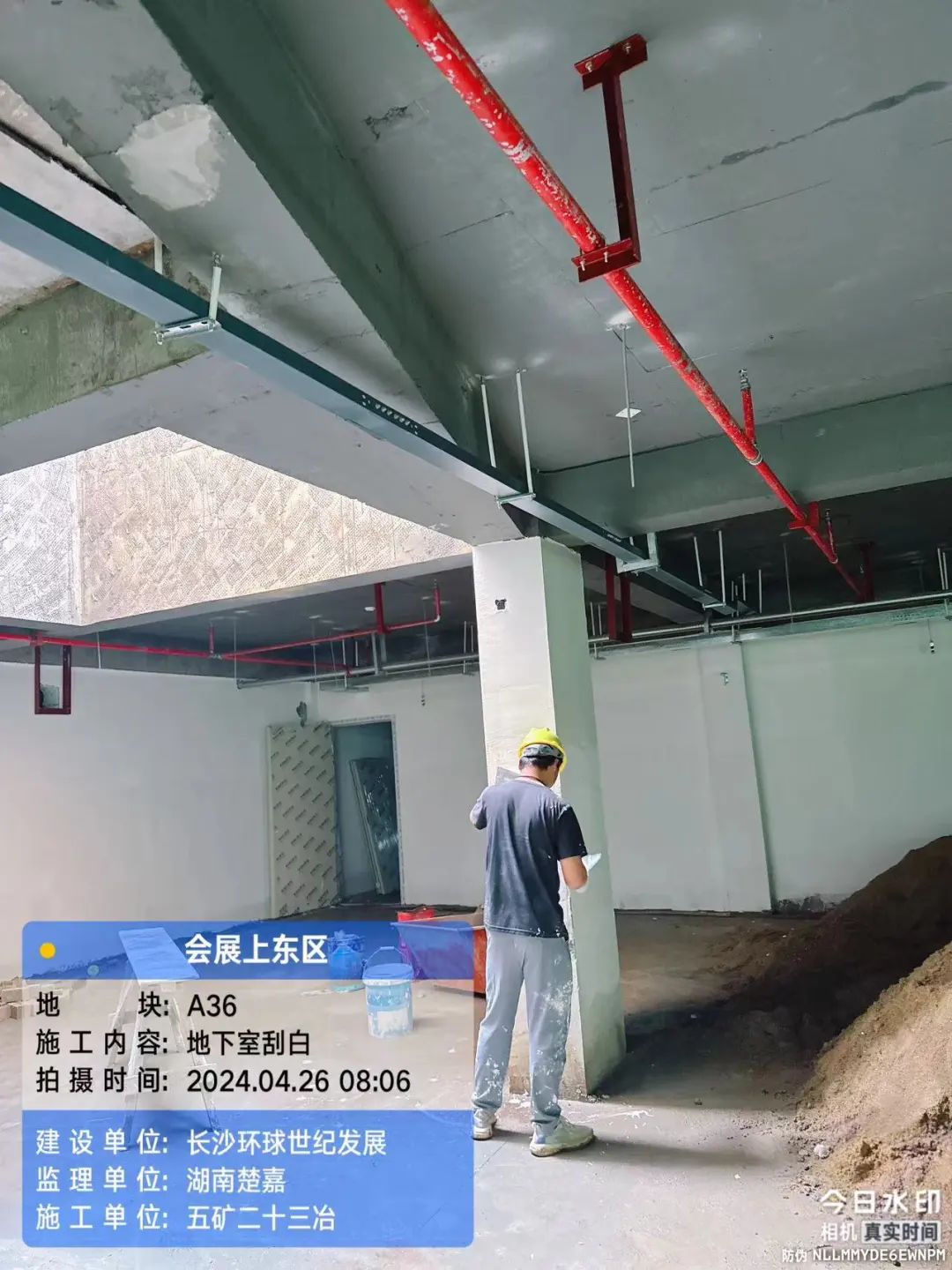

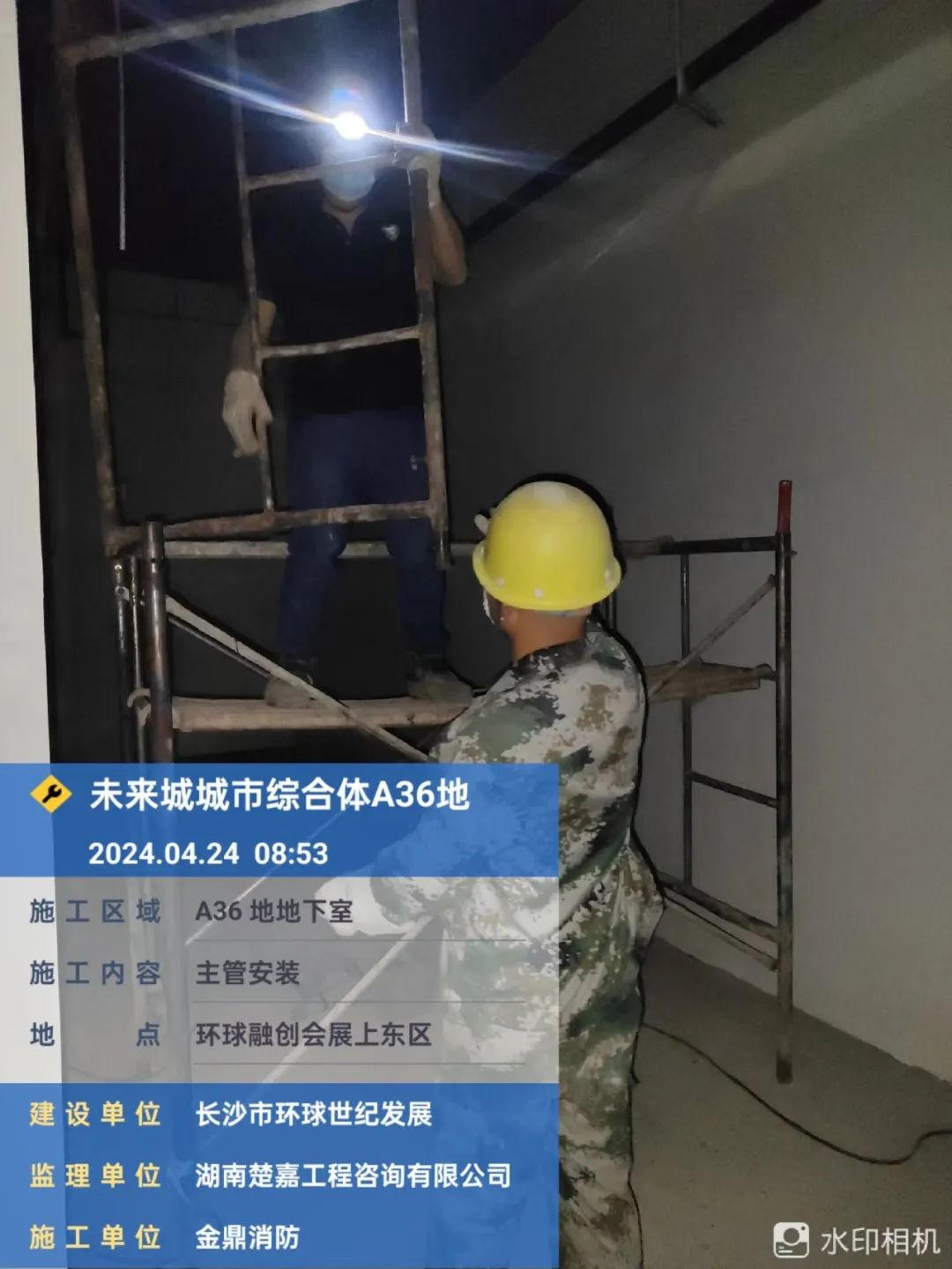

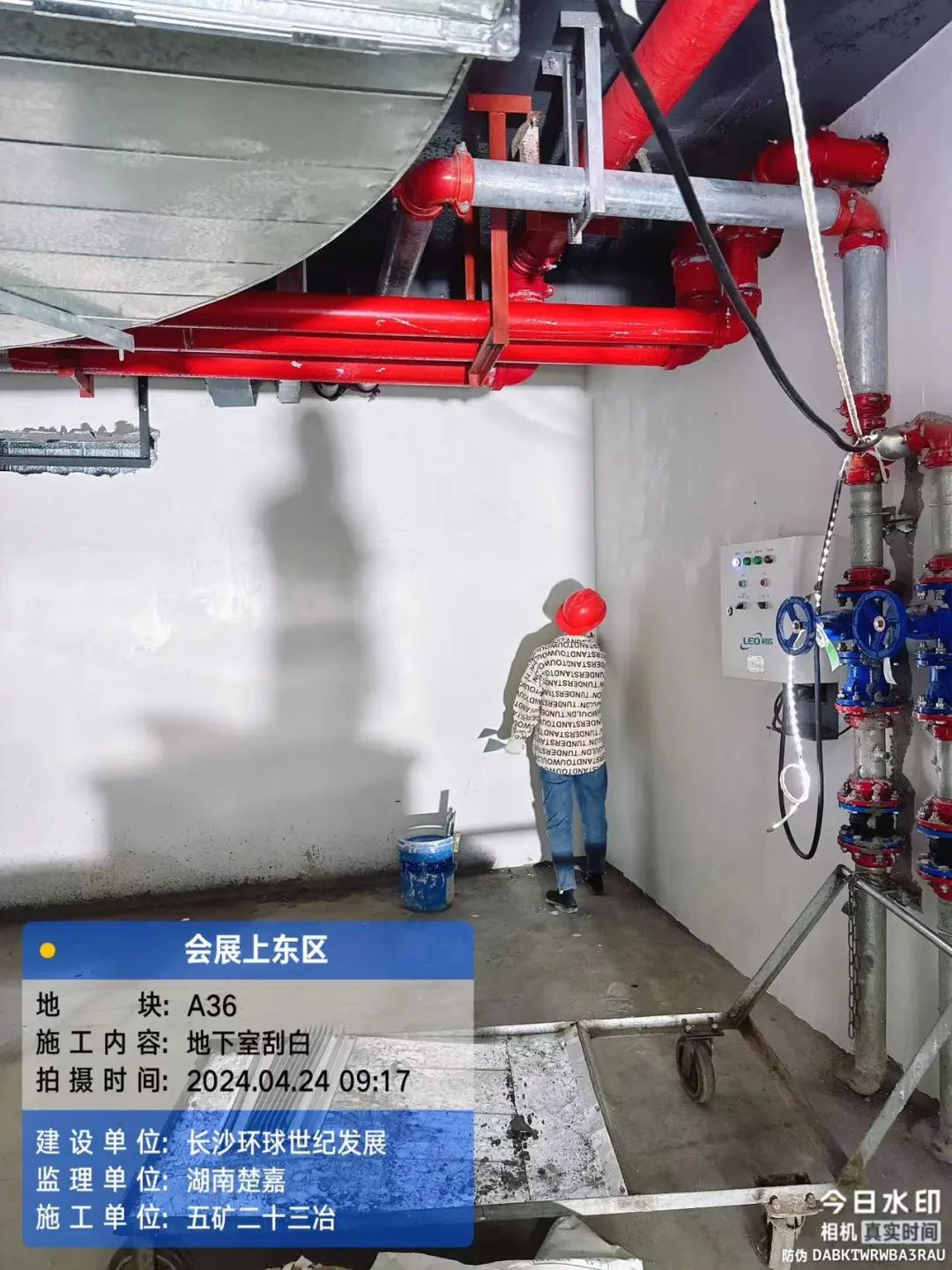

地下室风管安装、管道、喷淋安装、墙面腻子施工、自来水施工等。

亲爱的会展上东区业主朋友:
如果您有任何疑问与建议可通过以下渠道反馈给我们,我们将及时与您取得联系。
沟通渠道:
(1)关注公众号“会展上东信息公布”,在对话框中输入您的建议与疑问。

微信公众号|会展上东信息公布
长按识别二维码即可关注
(2)邮箱:shangdongqu2023@163.com
(3)扫码添加“归心运营官-阿融”微信

后期现场施工进度将在此公众号内陆续更新,敬请关注。
郑重声明:本文未经许可,严禁转载;侵权行为,违法必究。
