【技术博览】打破常规!前海交易广场项目基坑及地下室结构工程“反”着建

作者:本站编辑      2024-02-29 18:12:25     6

前海交易广场项目基坑长约305m,宽约272m,施工面积大、开挖深度大,采用常规的内支撑支护体系施工,难度较大,且占用工期较长。

如何才能顺利实现项目总目标?项目组打破常规,使出新方法,既缩短了工期,又节省了成本、减少对周围环境危害。到底是什么妙招?一起来看看吧!

项目概况

前海交易广场项目基坑及地下室结构工程位于前海桂湾片区,东侧为梦海大道,南侧与在建华润前海项目隔桂湾四路,西侧为在建共同沟、地铁5号线南延线桂湾站,北侧与在建腾讯前海项目隔桂湾三路,地铁1号线鲤鱼门站~前海湾站区间从基坑下方穿过。项目占地面积为7.9万㎡, 1~3层地下室,基坑开挖深度约9~17m。项目地下总开发量不超过20万㎡。

打破常规!采用逆作法施工

缩短工期、节省成本、减少周围环境危害

项目难点

本项目基坑长约305m,宽约272m,施工面积大、开挖深度大,采用常规的内支撑支护体系施工,难度较大,且占用工期较长,不利于项目总目标的实现。

常规手段

随着我国的城市化进程加速,建设工程深基坑随处可见,深基坑支护结构和地下室工程常规的施工方法是先做围护,在逐层支撑情况下,垂直向下开挖,至设计标高后浇筑钢筋混凝土底板,再由下而上逐层施工地下室结构,地下结构完成后再进行地上结构的施工,即典型的顺作法施工,然而此种做法也带来了地下结构施工工期长、支护费用高等问题。

创新方式

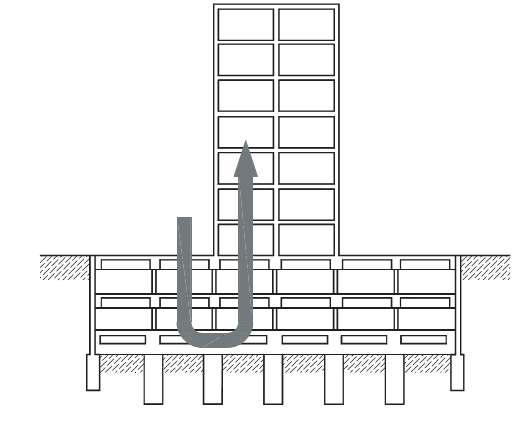

逆作法施工与顺作法正好相反,即在围护施工、基桩施工完成后,首先施工±0.00层楼板,并留出出土口,向下开挖地下第一层土方,再施工地下一层楼板,开挖地下二层土方,再施工地下二层楼板,重复以上过程,直至地下室底板,与顺做法相比,其可缩短工期、节省成本、减少周围环境危害。

顺作法示意图(左)、逆作法示意图(右)

逆作法特点
1

地下室由上而下施工,主体地下结构和基坑支护结构相结合,利用主体结构,不另设支撑体系,避免了支撑的设置和拆除,节约资源、降低能耗、对混凝土支撑还大大的减少了废弃物,体现了低碳经济、绿色施工的时代要求

2

地下主体工程逆作施工,地下室外墙和楼面结构逐层结合成主体,逐层形成刚性连接,水平刚度比常规的支撑体系大大增加,使支护结构位移得到有效控制,有利于周围的建筑和管线等环境的保护,具有显著的社会效益;

3

地下工程基坑施工不用支撑系统,在支撑系统上降低了造价

经综合考虑,本项目围护结构四周及地铁保护区南北两侧围护结构均采用逆作法施工,逆作法施工面积约27646㎡,占施工总面积的35%。逆作法施工可利用主体结构下结构梁板作为施工阶段的水平支撑体系,保证基坑开挖过程中支护结构的稳定,同时避免了支撑的设置及拆除所带来的工期影响及造价支出。

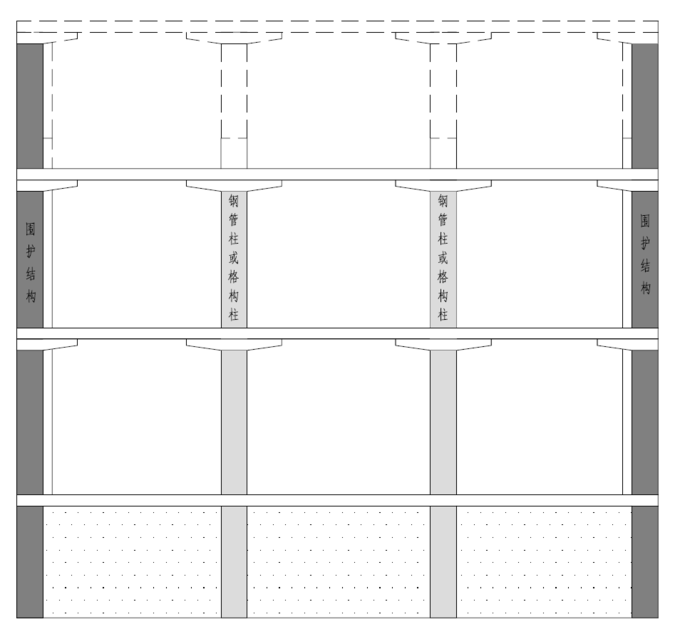

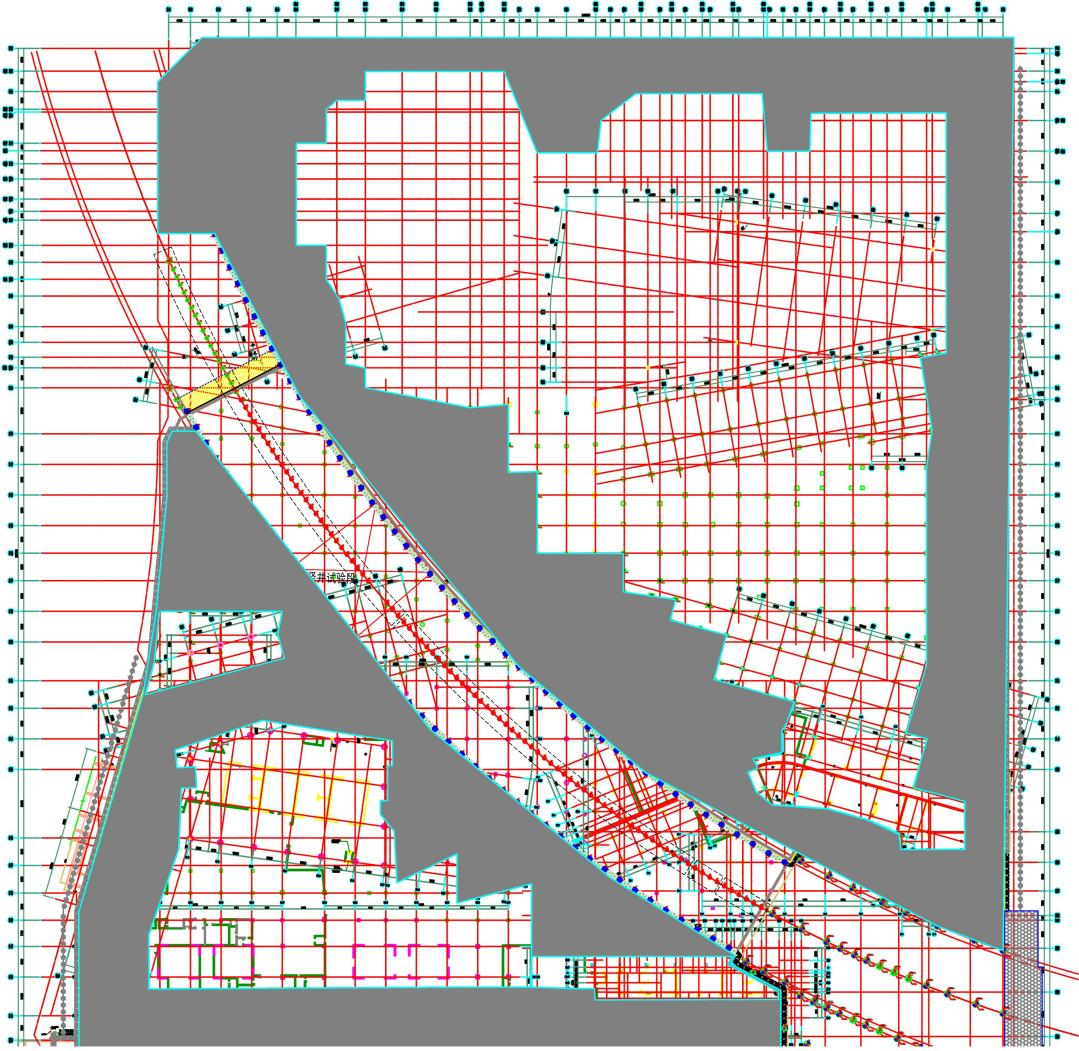

逆作区域平面分布图(灰色区域)

采取独特的设计、施工组织、节点处理、优化措施

01
桩基施工

本项目逆作区域桩基共731根,格构柱共210根,钢管柱共521根,桩径为800~1600mm。

逆作区域桩基施工示意图

桩基施工是工程中最重要的工作,也是整个建筑能否顺利进行和完工的保证,为此我们需要对桩基础的质量进行有效的控制,从而达到控制桩基础质量的目的。为确保桩基质量,严格按照规范要求进行桩基施工,并引进“灌无忧”等新技术进行桩基浇筑施工。

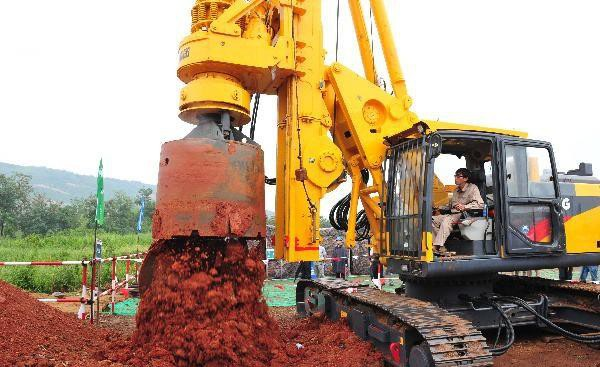

旋挖钻机施工

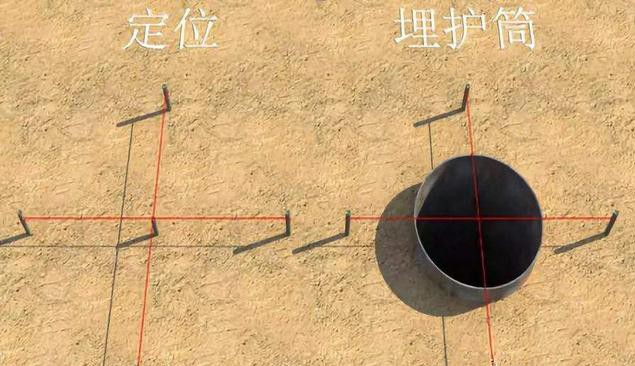

护桩复测护筒平面位置

采用“灌无忧”控制桩头高度,能够有效控制桩头超灌部分,尤其是空桩较深的桩基施工,既保证了有效桩长符合设计要求,又减少了超灌混凝土造成的浪费及能耗。

采用“灌无忧”设备灌桩

02
格构柱施工

格构柱与支承桩连接:

格构柱与立柱桩连接大样

格构柱的安装采用导向架进行垂直度控制:

成品格构柱

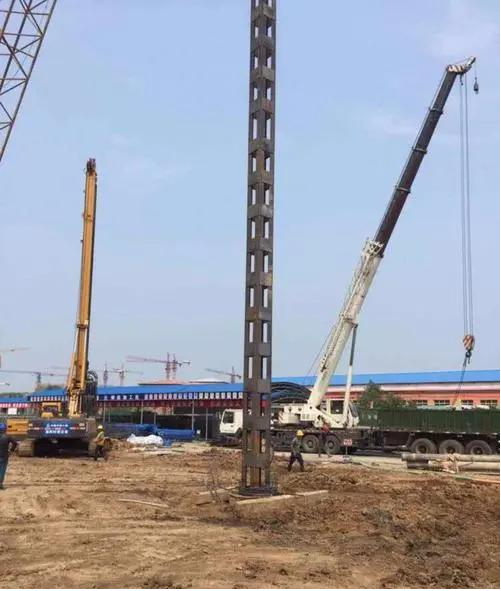

格构柱吊装

03
钢管柱施工

钢管柱与支承桩连接:

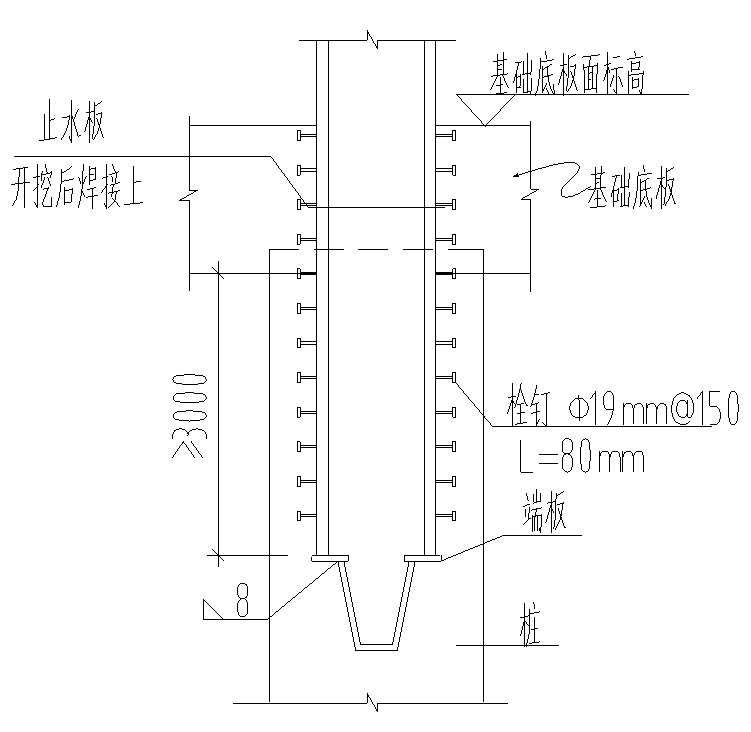

钢管柱与立柱桩连接大样

成品钢管柱

04
地下一层环板施工

桩基施工完成后,进行基坑的开挖工作,本项目基坑开挖方式为中心岛式开挖,先分层开挖至B1层结构板底2.4m,基底标高-10.05m,土质为淤泥质黏土,场地平整后浇筑垫层,垫层混凝土标号C20,垫层厚度100mm,地下一层环板施工采用矮支架搭设,支架搭设高度2.3m。

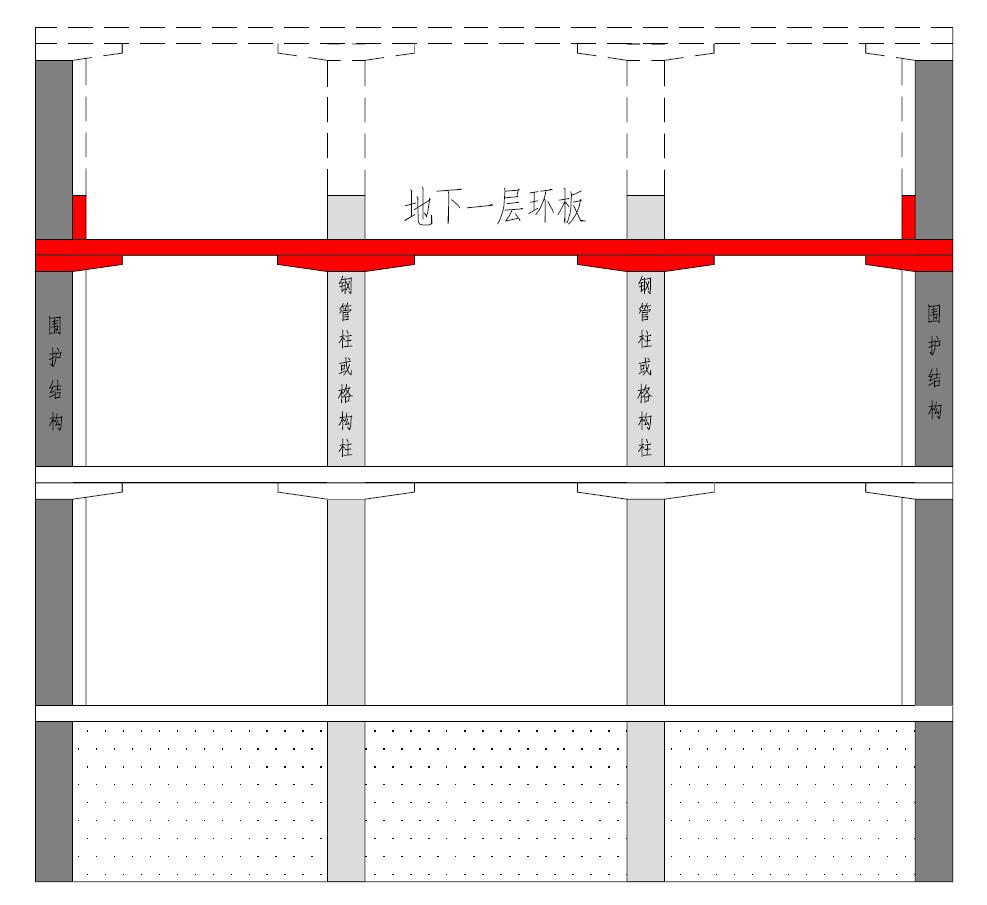

 地下一层环板施工示意图

地下一层环板采用盘扣矮支架施工

考虑逆作法施工先浇筑上层梁板,先期施工楼板需在外墙、梁柱节点位置预留钢筋接驳器及混凝土浇筑孔,以保证下层墙柱等竖向构件后期钢筋的有效连接及顺利浇筑。本项目采用DN100钢套管预埋,浇筑孔位置设钢筋进行补强,后期浇筑墙柱构件时填充。

地下一层环板施工

05
地下二层环板施工

地下一层环板施工完成后,待混凝土强度达到设计强度的100%,对支架进行拆除,盖挖至地下二层板底2.4m,基底标高-13.85m,重复地下一层环板施工步骤,施工顺序为:矮支架搭设→模版铺设→钢筋绑扎→混凝土浇筑,施工过程中,仍需向下层预留浇筑孔及墙柱等竖向构件钢筋接驳器。

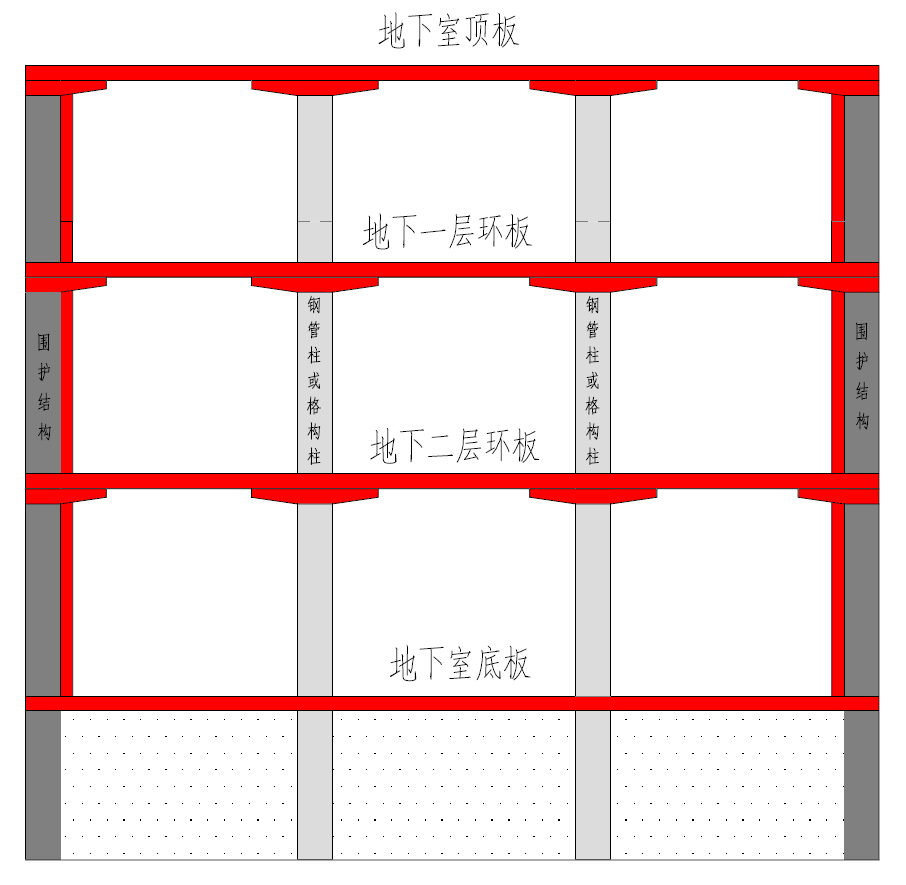

 地下二层环板施工示意图

本工程地下室结构体系主要为框架结构,由框柱和框梁以钢筋相连接而形成承重体系,逆作施工范围内,梁柱节点分别采用环梁及水平加腋梁形式进行施工,存在钢筋绑扎难度大,质量要求高的问题,施工前,针对此问题进行了工序的优化,措施的改进,事前进行控制,有效的确保了施工的质量。

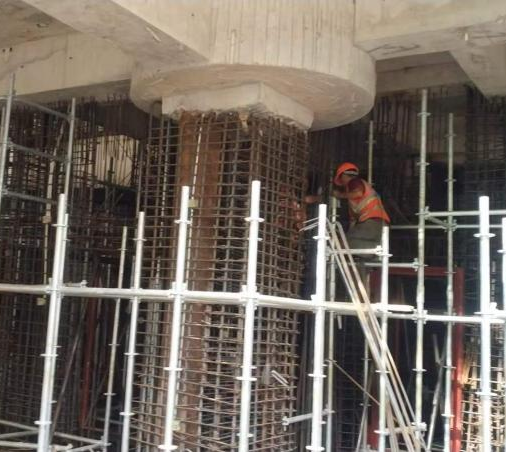

环梁钢筋绑扎施工

地下二层环板施工

06
地下室底板施工

地下二层环板施工完成后,待混凝土强度达到设计强度的100%后,对支架进行拆除,逆作区域土方开挖至基础底30cm后采用人工修整至设计标高,并配合机械进行修整及清理,基础底板底设计标高-17.45m,承台底设计-18.15m,基底平整完成后测量再次复核,经复核无误方可进行垫层浇筑、砖胎模砌筑、防水铺设等工序的施工。

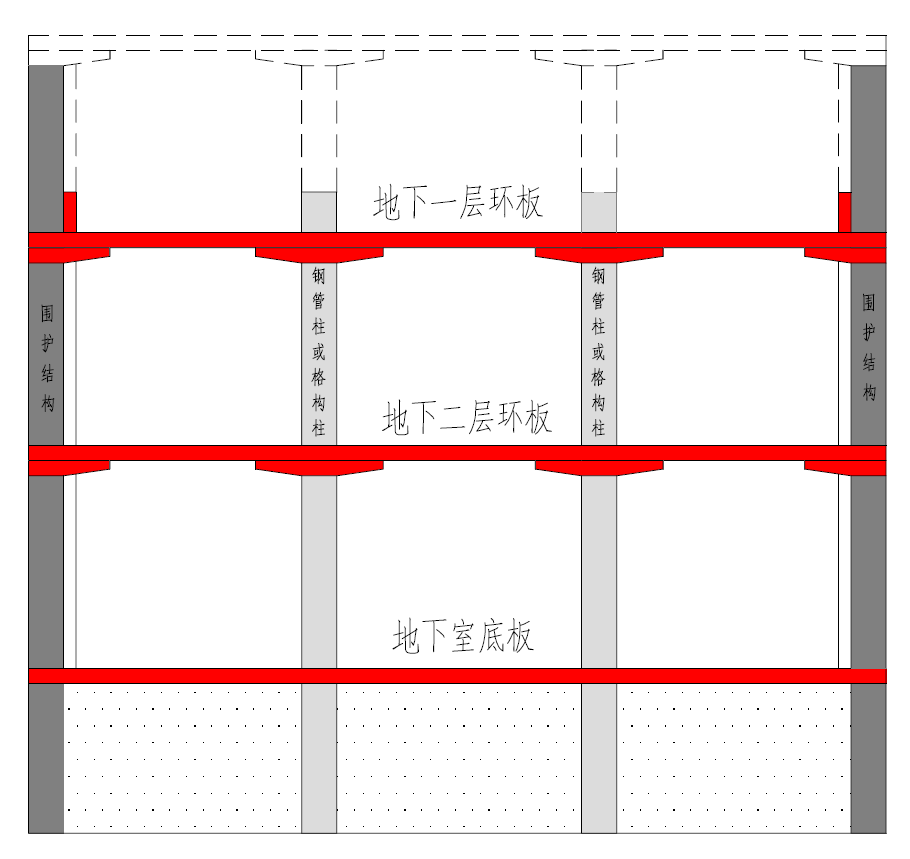

地下室底板施工示意图

底板垫层浇筑

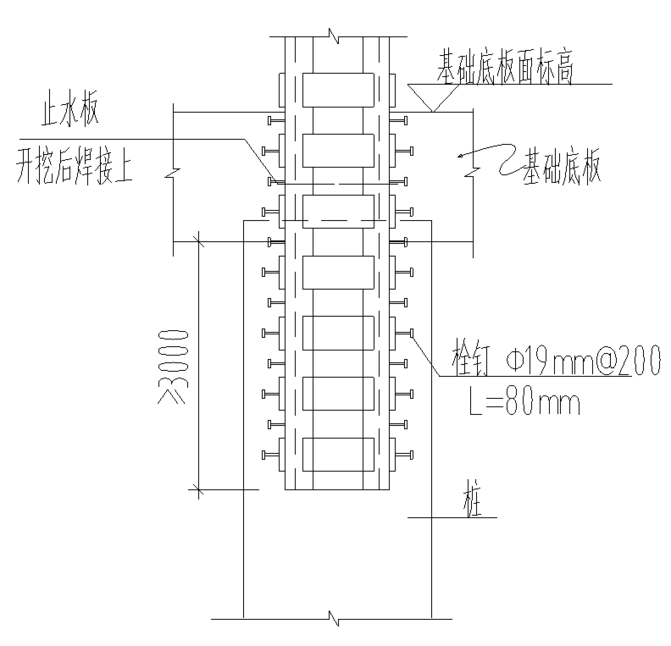

防水铺设施工完成,现场进行测量放线,并进行复核,复核无误后进行承台及底板钢筋绑扎工作,钢筋绑扎过程中,同步对钢管柱、格构柱焊接止水板。

 底板混凝土浇筑

07
立柱、外墙、顶板施工

底板施工完成后,顺做地下三层~地下一层框柱及外墙,外墙及立柱采用前期预留浇筑孔进行混凝土浇筑,立柱及外墙施工完成后,顺做一层顶板。

侧墙、立柱施工示意图(左)、顶板施工示意图(右)

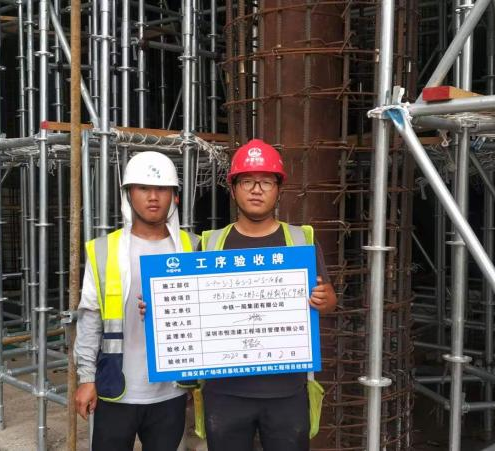

立柱、侧墙钢筋绑扎施工及验收

2021年6月13日,前海交易广场项目南区主体结构顺利封顶,采用逆作法施工,最大限度的减少了围护结构施工的时间,施工过程中,基坑变形一直处于可控范围内,逆作法施工的各项效果显著。

前海交易广场项目南区地下室结构工程封顶

逆作法施工通过在前海交易广场基坑及地下室工程项目的应用,采取独特的设计、施工组织、节点处理、优化措施,采用“以桩代柱”、“以梁板代撑”,既确保了工程的安全及顺利实施,又节省了大量的临时围护结构,减少了降水工程量,节约大量人工与材料,缩短基坑暴露时间,施工过程中有效的控制侧向位移。同时,也进一步丰富了项目管理的方法,增强了质量管理的意识,提高了技术水平,同时也为后续类似工程提供了经验参考。

通讯员:安全质量部 王志强;置业开发事业部 郭强

编辑整理:洪鹏辉

校审:姜媛媛、朱斌

本文由前海控股编辑整理发布,转载请注明来源
